1. Einleitung
Requirements Engineering (RE) ist das Fundament jedes erfolgreichen Software- und Systemprojekts. Die Erfahrung zeigt: Fehler, die in der Anforderungsphase gemacht werden, sind in späteren Phasen am teuersten zu korrigieren. Doch oft scheitert es nicht am Willen zur Gründlichkeit, sondern an der Umsetzung im Projektalltag.
Praxis statt Theorie: Der Unterschied
Die Fachliteratur ist voll von theoretischen Meta-Modellen, Vorgehensstandards und abstrakten Prozessbeschreibungen. Diese Modelle sind wichtig, um den Rahmen zu verstehen, denn sie erklären das „Dass“ (z. B. „Dass Stakeholder analysiert werden müssen“). Doch in der hitzigen Projektpraxis lassen sie den Requirements Engineer oft mit der entscheidenden Frage allein: „Wie?“
-
Wie stelle ich sicher, dass ich bei der Systemabgrenzung nichts vergessen habe?
-
Welche konkrete Frage muss ich stellen, um versteckte Konflikte aufzudecken?
Dieses Kompendium wurde entwickelt, um genau diese Lücke zwischen akademischer Theorie und gelebter Praxis zu schließen. Es ist kein Lehrbuch über abstrakte Konzepte, sondern ein operativer Werkzeugkasten. Es basiert auf der Erkenntnis, dass die Qualität der Anforderungen direkt von der Qualität der Fragen abhängt, die wir stellen.
Ein Kompass für den Projektalltag
Anstatt neue theoretische Konstrukte zu erfinden, konzentriert sich dieses Modell auf die Beantwortung elementarer Fragen, die in jedem Projekt auftreten, unabhängig davon, ob Sie agil (Scrum, SAFe) oder klassisch (Wasserfall, V-Modell) arbeiten. Es bündelt Best Practices aus zahlreichen Projekten in handlungsleitende Checklisten.
Um sicherzustellen, dass Sie dieses Werkzeug effektiv nutzen können und nicht von der Menge an Informationen erdrückt werden, haben wir den natürlichen Lebenszyklus einer Anforderung in eine klare Struktur gegossen: das 5-Phasen-Modell.
Dieses Modell dient Ihnen als Landkarte. Es verhindert, dass Sie „das Dach vor dem Fundament“ bauen, und leitet Sie intuitiv von der ersten vagen Idee bis zum Betrieb und der Wartung des fertigen Systems.
Der Inhalt: Ihr Fragenkatalog
Das Herzstück dieses Dokuments ist eine umfassende Sammlung von ca. 2.000 spezifischen Fragen. Diese Fragen sind kategorisiert und 5 Phasen zugeordnet. Sie dienen Ihnen als:
-
Interview-Leitfaden in Workshops mit Fachbereichen.
-
Checkliste für die eigene Qualitätssicherung.
-
Inspirationsquelle, wenn Projekte ins Stocken geraten.
2. Zusammenspiel der Phasen
Die fünf Phasen folgen der natürlichen Reifung einer Anforderung. Sie laufen aber nicht streng nacheinander ab: Das Ergebnis einer Unterphase ist Arbeitsmaterial für eine andere, manche Schritte prüfen sich gegenseitig, und Erkenntnisse aus späteren Phasen wirken auf frühere zurück. Dieses Kapitel zeigt diese Abhängigkeiten und beantwortet drei Fragen:
-
Wie fließen Arbeitsergebnisse von einem Schritt in den nächsten?
-
Wo finden Rückkopplungen zur Qualitätssicherung statt?
-
Wie steuert das Management den gesamten Ablauf?
Die fünf Phasen im Überblick
-
1

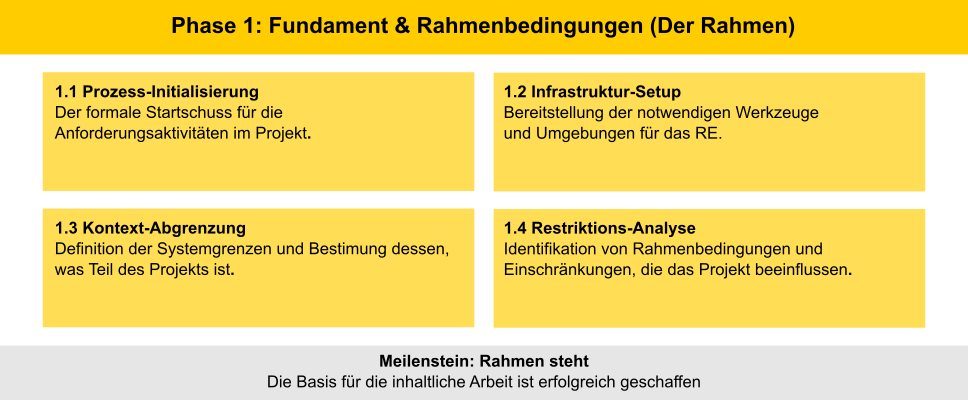

Phase 1: Fundament & Rahmenbedingungen (Der Rahmen)
- 1.1 Prozess-Initialisierung
- 1.2 Infrastruktur-Setup
- 1.3 Kontext-Abgrenzung
- 1.4 Restriktions-Analyse
-
2

Phase 2: Ziele & Ermittlung (Der Inhalt)
- 2.1 Ziel-Definition
- 2.2 Strategische Ermittlung
- 2.3 Fachliche Ermittlung
- 2.4 Qualitative Ermittlung
-
3

Phase 3: Dokumentation & Form (Die Ausarbeitung)
- 3.1 Modellierung
- 3.2 Textuelle Spezifikation
- 3.3 Sprachlicher Feinschliff
-
4

Phase 4: Prüfung & Einigung (Die Qualitätssicherung)
- 4.1 Validierungsvorbereitung & Durchführung
- 4.2 Konfliktmanagement
- 4.3 Entscheidungsfindung & Priorisierung
-
5

Phase 5: Management & Lebenszyklus (Die Verwaltung)
- 5.1 Strukturierung & Verwaltung
- 5.2 Nachvollziehbarkeit
- 5.3 Änderungsmanagement
- 5.4 Transition & Abschluss
Das 5-Phasenmodell im Überblick
Die Verbindungen als Diagramm
Lesehilfe für das Diagramm:
-
Durchgezogene Pfeile: Zeigen den Informationsfluss. Das Ergebnis des einen Schritts wird zum direkten Arbeitsmaterial für den nächsten (z. B. liefern die Ziele aus Phase 2 die Basis für die Funktionen).
-
Gestrichelte Pfeile: Bedeuten Abgleich & Prüfung. Hier fließt keine neue Information, sondern es wird geprüft, ob das Eine zum Anderen passt (z. B. prüft die Strategie, ob die Funktionen wirklich sinnvoll sind).
-
Rückwärts gerichtete Pfeile: Stellen Feedback-Schleifen dar. Wenn in Phase 4 (Prüfung) ein Fehler oder Konflikt gefunden wird, müssen wir oft einen Schritt zurückgehen und die Ziele in Phase 2 anpassen.
-
Verbindungen zu Phase 5: Zeigen den Datenfluss zur Dokumentation (Ergebnisse sichern) und den Rückfluss bei Änderungen (Change Requests lösen neue Prüfungen aus).
Die Verbindungen im Einzelnen
Das gewählte Vorgehen bestimmt, wie die Software für die Anforderungen eingerichtet wird.
In 1.1 Prozess-Initialisierung entscheidet das Team, ob es klassisch oder agil arbeitet und wer Anforderungen freigeben darf. Daraus folgt in 1.2 Infrastruktur-Setup, wie das Requirements-Management-Tool (RM-Tool) eingerichtet wird: welche Arten von Einträgen es gibt (Kapitel eines Lastenhefts oder User Stories), welche Status eine Anforderung durchläuft und wer welchen Status setzen darf. Wird das RM-Tool eingerichtet, bevor das Vorgehen feststeht, passen Felder und Rechte später nicht zur Arbeitsweise des Teams und müssen umgebaut werden.
Beispiel: Das Team des Schadenportals arbeitet mit Scrum, und nur der Product Owner darf eine Anforderung auf „Bereit zur Umsetzung“ setzen. In Jira richtet das Projekt deshalb die Eintragsart „User Story“ ein und gibt nur dem Product Owner das Recht, diesen Status zu vergeben.
Mit der eingerichteten Software wird das Kontextdiagramm gezeichnet und mit den Anforderungen verbunden.
In 1.2 wählt das Projekt nicht nur das RM-Tool aus, sondern auch das Programm, in dem es Diagramme zeichnet (Modellierungstool). In 1.3 Kontext-Abgrenzung entsteht damit das erste wichtige Diagramm: das Kontextdiagramm, das die geplante Software in der Mitte und ringsum alle Personen und Programme zeigt, mit denen sie Daten austauscht. Sind Modellierungstool und RM-Tool miteinander verbunden, lässt sich jede Verbindung im Kontextdiagramm später mit den Anforderungen verknüpfen, die sie beschreiben.
Beispiel: Die Anforderungsanalystin zeichnet das Kontextdiagramm des Schadenportals im Modellierungstool, das in 1.2 ausgewählt wurde. Die Verbindung zum Schadensystem der Sachbearbeitung bekommt dort einen eigenen Eintrag, mit dem später REQ-290 „Meldung an das Schadensystem übertragen“ verknüpft wird.
Die Liste der Nachbarn aus der Kontext-Abgrenzung zeigt, woher Vorgaben von außen kommen.
In 1.3 hält das Projekt fest, mit welchen Menschen, Programmen und Organisationen die geplante Software zu tun hat. Jeder dieser Nachbarn kann Vorgaben mitbringen, die das Projekt nicht ändern kann: ein anderes Programm mit einer festen Schnittstelle, eine Behörde mit Vorschriften, ein Partner mit einem Vertrag. 1.4 Restriktions-Analyse geht diese Liste Nachbar für Nachbar durch und sammelt die Vorgaben. Wer in 1.3 einen Nachbarn übersieht, übersieht in 1.4 auch dessen Vorgaben.
Beispiel: Im Kontextdiagramm steht das Schadensystem der Sachbearbeitung als Nachbar. In 1.4 ergibt sich daraus die Vorgabe, dass das Schadenportal Meldungen nur über die vorhandene Schnittstelle und im Datenformat des Schadensystems übergeben kann, weil das Schadensystem für das Projekt nicht umgebaut wird.
Die Vorgaben von außen begrenzen, welche Ziele sich das Projekt setzen kann.
Budget, Termine, Gesetze und technische Vorgaben aus 1.4 gelten für jedes Ziel, das in 2.1 Ziel-Definition festgelegt wird. Ein Ziel, das sich mit diesen Vorgaben nicht erreichen lässt, wird so angepasst, dass es erreichbar ist, oder gar nicht erst aufgenommen. Sonst entstehen aus dem Ziel Anforderungen, die erst bei der Umsetzung an einer Vorgabe scheitern.
Beispiel: Der Vorstand möchte, dass das Schadenportal am 1. Januar startet. Das Budget reicht bis dahin nur für Kfz- und Hausratschäden. Das Ziel lautet deshalb „Kunden melden Kfz- und Hausratschäden ab 1. Januar online“ und nicht „Kunden melden alle Schäden online“.
Die Beteiligten, die in der Kontext-Abgrenzung gefunden werden, sind die Quellen für die Ziele.
In 1.3 wird festgehalten, welche Menschen und Organisationen mit der geplanten Software arbeiten oder von ihr betroffen sind. Diese Beteiligten (Stakeholder) befragt 2.1 nach ihren Zielen. Fehlt eine Gruppe in der Liste aus 1.3, fehlen später auch ihre Ziele, und ihre Anforderungen tauchen erst auf, wenn die Software schon gebaut ist.
Beispiel: Für das Schadenportal stehen in der Liste unter anderem die Kunden, der Fachbereich Schaden und der Kundenservice mit der Hotline. Der Kundenservice nennt das Ziel, dass weniger Kunden anrufen, um nach dem Stand ihrer Schadenmeldung zu fragen.
Aus den Zielen ergibt sich, welche Funktionen und Daten die Software braucht.
2.1 zerlegt jedes Geschäftsziel in einem Zielbaum in immer kleinere Unterziele. Die untersten Unterziele sind so konkret, dass 2.3 Fachliche Ermittlung daraus ableiten kann, welche Abläufe die Software ausführen und welche Daten sie speichern muss. So lässt sich zu jeder Funktion sagen, welchem Ziel sie dient. Eine Funktion, die keinem Ziel dient, ist ein Kandidat zum Streichen.
Beispiel: Das Unterziel „Kunden erfahren sofort, dass ihre Meldung angekommen ist“ führt in 2.3 zu REQ-214 „Eingangsbestätigung nach Schadenmeldung“ und zum Datenfeld „Schadennummer“, das in der Bestätigung angezeigt wird.
Aus den Zielen ergibt sich, wie schnell, sicher und zuverlässig die Software sein muss.
Manche Ziele betreffen nicht, was die Software tut, sondern wie gut sie es tut. 2.4 Qualitative Ermittlung macht aus solchen Zielen nichtfunktionale Anforderungen (NFA), auch Qualitätsanforderungen genannt, mit einer Zahl und der Angabe, wie gemessen wird. Die Kennzahl, mit der 2.1 ein Ziel messbar gemacht hat, liefert dafür oft schon den Zielwert.
Beispiel: Aus dem Ziel „Kunden brechen die Schadenmeldung nicht ab“ entsteht REQ-400 „Antwortzeit der Schadenmeldung“: Das Schadenportal zeigt die Eingangsbestätigung bei bis zu 3.000 gleichzeitig aktiven Kunden innerhalb von 5 Sekunden an.
Die Ziele legen fest, wo sich das Produkt durch neue Ideen von anderen abheben soll.
Will sich das Unternehmen mit der Software von anderen Anbietern unterscheiden, steht das als Ziel in 2.1. 2.2 Strategische Ermittlung sucht dann gezielt nach Funktionen, die Nutzer positiv überraschen, und probiert sie mit Prototypen bei Nutzern aus. Ohne ein solches Ziel fehlt der Maßstab, welche neuen Ideen den Aufwand wert sind.
Beispiel: Der Vorstand setzt das Ziel „Kunden melden einen Schaden schneller als bei anderen Versicherern“. In 2.2 entsteht daraus die Idee REQ-240 „Schäden auf Fotos automatisch erkennen“, die mit einem Prototyp bei Kunden ausprobiert wird.
Die strategische Einordnung prüft die gesammelten Funktionen und bringt neue Ideen ein.
Hier wird kein Arbeitsergebnis weitergereicht, sondern 2.2 und 2.3 gleichen ihre Ergebnisse ab. 2.2 ordnet die Funktionen aus 2.3 nach dem Kano-Modell ein: Welche setzen die Kunden voraus, welche freuen sie, welche sind ihnen gleichgültig? Funktionen, die niemandem nützen, fallen dabei auf und werden gestrichen. Ideen, die im Prototyp bei Nutzern gut ankommen, gehen als neue Funktionen an 2.3, wo ihre Daten, Abläufe und Fehlerfälle ermittelt werden.
Beispiel: REQ-033 „Schadenmeldung per Fax annehmen“ ist den befragten Kunden gleichgültig und wird abgelehnt. Die Fotoerkennung REQ-240 „Schäden auf Fotos automatisch erkennen“ kommt im Prototyp gut an; in 2.3 wird festgelegt, was geschieht, wenn auf einem Foto kein Schaden zu erkennen ist.
Die strategische Einordnung prüft, bei welchen Qualitätsanforderungen sich ein besserer Wert lohnt.
Auch Eigenschaften wie Geschwindigkeit oder einfache Bedienung lassen sich nach dem Kano-Modell einordnen. 2.2 gleicht die Qualitätsanforderungen aus 2.4 damit ab: Bei welchen erwarten Kunden nur einen Mindestwert, und bei welchen hebt ein besserer Wert das Produkt von anderen ab? Das zeigt, wo sich zusätzlicher Aufwand lohnt und wo der Mindestwert genügt.
Beispiel: Eine Eingangsbestätigung innerhalb von 5 Sekunden setzen Kunden voraus; schneller bringt keinen Vorteil. Dass eine Kfz-Meldung in drei Minuten fertig ist, nennen Kunden im Test dagegen als Grund, die Versicherung weiterzuempfehlen. Hier lohnt sich zusätzlicher Aufwand.
Die ermittelten Abläufe und Daten werden als Diagramme gezeichnet.
2.3 hält fest, welche Abläufe die Software ausführt, mit welchen Schritten, Entscheidungen und Fehlerfällen, und welche Geschäftsobjekte mit welchen Feldern dazugehören. 3.1 Modellierung zeichnet daraus Diagramme, etwa einen Ablauf in Business Process Model and Notation (BPMN) oder die Geschäftsobjekte als Klassendiagramm der Unified Modeling Language (UML). Beim Zeichnen fallen Lücken auf, zum Beispiel eine Entscheidung, für deren Nein-Fall niemand etwas festgelegt hat. Solche Lücken gehen als Frage an den Fachbereich zurück.
Beispiel: Der Ablauf zu REQ-260 „Schadenmeldung Kfz erfassen“ wird als BPMN-Diagramm gezeichnet. Dabei fällt auf, dass offen ist, was geschieht, wenn der Kunde das Kennzeichen des Unfallgegners nicht kennt.
Die ermittelten Funktionen und Daten werden als einzelne, eindeutige Anforderungen ausformuliert.
Nach 2.3 steht das fachliche Wissen in Interviewnotizen, Protokollen und Skizzen. 3.2 Textuelle Spezifikation schreibt daraus die Anforderungen in ihrer endgültigen Form: jede als eigenen Satz nach einer Satzschablone oder als User Story mit Akzeptanzkriterien. Was in 2.3 nicht ermittelt wurde, kann 3.2 nicht aufschreiben. Lücken fallen spätestens hier auf und gehen als Frage an den Fachbereich zurück.
Beispiel: Notiz aus dem Interview: „Kunde soll Fotos mitschicken können.“
Daraus wird REQ-230 „Fotos zur Schadenmeldung hochladen“: „Das Schadenportal muss dem Kunden die Möglichkeit bieten, zu einer Schadenmeldung bis zu zehn Fotos im Format JPG oder PNG hochzuladen.“
Qualitätsanforderungen verändern den Aufbau von Abläufen und Datenstrukturen in den Diagrammen.
Manche Qualitätsanforderungen aus 2.4 bestimmen nicht nur einen Zahlenwert, sondern verlangen zusätzliche Schritte oder Daten. Eine Vorgabe zur Sicherheit kann einen Prüfschritt verlangen, eine Vorgabe zum Datenschutz ein Löschdatum an einem Geschäftsobjekt. 3.1 zeichnet diese Schritte und Felder in die Diagramme ein, damit das Entwicklungsteam sie von Anfang an mitbaut und sie nicht erst bei der Umsetzung auffallen.
Beispiel: Die IT-Sicherheit verlangt, dass nur angemeldete Kunden eine Schadenmeldung absenden. Das Ablaufdiagramm der Kfz-Meldung beginnt deshalb mit dem Schritt aus REQ-101 „Anmeldung im Schadenportal“, bevor der Kunde Angaben zum Schaden macht.
Die Qualitätsanforderungen werden mit Zahl und Messvorschrift in die Spezifikation geschrieben.
2.4 legt fest, welche Eigenschaften die Software haben muss und wie man sie misst. 3.2 schreibt diese Vorgaben als eigene Anforderungen auf oder hängt sie als Akzeptanzkriterium an die Funktion, die sie betreffen. So steht neben dem, was die Software tut, immer auch, wie gut sie es tun muss, und das Testteam kann beides prüfen.
Beispiel: Die User Story zu REQ-214 „Eingangsbestätigung nach Schadenmeldung“ bekommt das Akzeptanzkriterium „Die Bestätigung erscheint bei bis zu 3.000 gleichzeitig aktiven Kunden innerhalb von 5 Sekunden.“
Die ausformulierten Anforderungen werden Satz für Satz auf sprachliche Schwächen geprüft.
3.2 liefert die Anforderungen als Text. 3.3 Sprachlicher Feinschliff liest jeden Satz auf Fehler, die zu unterschiedlichen Deutungen führen: fehlende Angaben wie ein fehlender Handelnder, Verallgemeinerungen wie „immer“, ungenaue Wörter wie „schnell“ und Wörter wie „sollte“, die offenlassen, ob etwas Pflicht ist. Gefundene Schwächen gehen als Korrektur an den Text aus 3.2 zurück.
Beispiel: Vorher: „Die Meldung sollte schnell bestätigt werden.“ Der Satz lässt offen, wer bestätigt, wie schnell und ob die Bestätigung Pflicht ist.
Nachher: „Das Schadenportal muss dem Kunden innerhalb von 5 Sekunden nach dem Absenden eine Eingangsbestätigung anzeigen.“
Die Diagramme ergänzen den Text dort, wo Worte allein mehrdeutig wären, und zeigen fehlende Anforderungen.
Ein Ablauf mit vielen Verzweigungen oder viele miteinander verknüpfte Geschäftsobjekte lassen sich im Fließtext schwer eindeutig beschreiben. 3.1 liefert dafür Diagramme, auf die die Anforderungen in 3.2 verweisen. Zugleich prüft das Diagramm den Text: Jeder Zweig und jeder Schritt im Diagramm braucht eine Anforderung, die ihn beschreibt. Fehlt sie, schreibt 3.2 sie nach.
Beispiel: Im Ablaufdiagramm der Kfz-Meldung gibt es den Zweig „Unfallgegner bekannt“, zu dem es noch keine Anforderung gibt. Die Anforderungsanalystin schreibt dazu REQ-270 „Unfallgegner erfassen“ und verweist im Text auf das Diagramm.
Die Diagramme werden im Review mitgeprüft und helfen den Prüfern, Fehler im Ablauf zu erkennen.
In 4.1 prüfen Fachbereich, Entwicklung und Test in einem Review, ob die Anforderungen richtig und vollständig sind. Die Diagramme aus 3.1 gehören zum Prüfgegenstand. Fachleute erkennen an einem gezeichneten Ablauf oft schneller als am Text, dass ein Schritt fehlt oder in der falschen Reihenfolge steht.
Beispiel: Im Review zeigt die Anforderungsanalystin dem Fachbereich Schaden das Ablaufdiagramm der Kfz-Meldung. Die Leiterin der Kfz-Schadenbearbeitung bemerkt, dass der Schritt fehlt, in dem der Kunde eine Werkstatt angibt.
Erst die sprachlich geprüften Anforderungen gehen ins Review.
Nach 3.3 liegen die Anforderungen vollständig und sprachlich bereinigt vor. In diesem Zustand gehen sie in das Review von 4.1, in dem die Beteiligten prüfen, ob die Anforderungen den tatsächlichen Bedarf beschreiben. So beschäftigen sich die Prüfer mit dem Inhalt statt mit unklaren Formulierungen. Gemeint ist die Prüfung der Anforderungen, bevor sie umgesetzt werden, nicht die Abnahme der fertigen Software.
Beispiel: Die User Stories zur Kfz-Meldung bekommen den Status „In Prüfung“ und gehen an die Prüfer: die Leiterin der Kfz-Schadenbearbeitung, das Testteam und die Datenschutzbeauftragte.
Widersprüche, die im Review auffallen, werden an das Konfliktmanagement übergeben.
Beim Lesen im Review fällt oft auf, dass zwei Anforderungen nicht zusammenpassen oder zwei Beteiligte Unterschiedliches verlangen. 4.1 hält solche Funde fest, entscheidet sie aber nicht selbst. 4.2 Konfliktmanagement bestimmt, welcher Art der Konflikt ist, und wählt ein Verfahren zur Lösung, etwa eine Messung, eine Verhandlung oder die Entscheidung einer befugten Person.
Beispiel: Im Review fällt auf, dass der Vertrieb REQ-205 „Schadenmeldung per Sprachnachricht“ fordert, während der Fachbereich Schaden nur schriftliche Meldungen bearbeiten will. Der Widerspruch geht als offener Konflikt an 4.2.
Erst wenn die Widersprüche gelöst sind, werden die Anforderungen bewertet und in eine Reihenfolge gebracht.
4.2 liefert einen Stand der Anforderungen ohne offene Widersprüche und ein Entscheidungsprotokoll mit den Gründen. 4.3 Entscheidungsfindung & Priorisierung bewertet diesen Stand nach Geschäftswert, Risiko und Aufwand und legt fest, in welcher Reihenfolge umgesetzt wird. Würde vorher priorisiert, könnten zwei Anforderungen, die sich widersprechen, beide einen hohen Rang bekommen.
Beispiel: Der Vorstand entscheidet, REQ-205 „Schadenmeldung per Sprachnachricht“ abzulehnen; die Begründung steht im Entscheidungsprotokoll. In 4.3 werden nur noch die übrigen Anforderungen bewertet.
Zeigt die Priorisierung, dass ein Ziel nicht erreichbar ist, wird das Ziel neu festgelegt.
Bei der Bewertung in 4.3 stellt sich manchmal heraus, dass die Anforderungen für ein Ziel nicht ins Budget oder in den Termin passen. Dann geht die Arbeit zurück zu 2.1: Der Auftraggeber passt das Ziel an, und die Anforderungen werden danach neu abgeleitet. Würden nur Anforderungen gestrichen, ohne das Ziel zu ändern, stünde im Zielbaum weiter ein Ziel, das das Projekt gar nicht mehr verfolgt, und bei der Abnahme würde es als nicht erreicht gelten.
Beispiel: Die Fotoerkennung REQ-240 „Schäden auf Fotos automatisch erkennen“ ist für das erste Release zu aufwendig. Der Vorstand ändert das Ziel „Kunden melden einen Schaden schneller als bei anderen Versicherern“ für das erste Release in „Kunden melden einen Kfz-Schaden in höchstens fünf Minuten“.
Die bestätigte Reihenfolge wird an jeder Anforderung im RM-Tool eingetragen.
Nach 4.3 hat jede Anforderung eine Priorität und eine Entscheidung, ob sie in die nächste Version kommt. 5.1 Strukturierung & Verwaltung hält das in den festen Feldern (Attributen) der Anforderung im Requirements-Management-Tool (RM-Tool) fest, etwa „Priorität“ und „Status“. Erst dadurch sehen alle Beteiligten im RM-Tool, woran als Nächstes gearbeitet wird; eine Reihenfolge, die nur im Protokoll einer Besprechung steht, liest das Entwicklungsteam nicht.
Beispiel: REQ-214 „Eingangsbestätigung nach Schadenmeldung“ bekommt im Feld „Priorität“ den Wert „Must have“, nach der MoSCoW-Methode die höchste Stufe, und den Status „Bereit zur Umsetzung“. Das Team Portal sieht sie in Jira ganz oben in seiner Liste.
Die Ziele sind der Ausgangspunkt, mit dem jede Anforderung verknüpft wird.
5.2 Nachvollziehbarkeit verknüpft jede Anforderung mit ihrem Ursprung (Rückverfolgbarkeit, englisch Traceability). Der oberste Ursprung sind die Ziele aus 2.1. Sobald die Ziele im RM-Tool als eigene Einträge stehen, lässt sich jede neue Anforderung mit dem Ziel verknüpfen, dem sie dient. So kann das Projekt jederzeit zeigen, warum es eine Anforderung gibt, und vor einer Zieländerung sehen, welche Anforderungen davon betroffen sind.
Beispiel: Das Ziel „Weniger Anrufe beim Kundenservice wegen des Bearbeitungsstands“ steht in Jira als eigener Eintrag. REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist mit diesem Eintrag verknüpft.
Jede ausformulierte Anforderung wird mit ihrem Ziel und ihrer Quelle verknüpft, später auch mit ihren Testfällen.
Sobald 3.2 eine Anforderung in ihrer endgültigen Form aufschreibt, legt 5.2 die Verknüpfungen an: rückwärts zum Ziel und zur Quelle, etwa einem Interviewprotokoll, und später vorwärts zu den Testfällen, die sie prüfen. Werden die Verknüpfungen erst am Ende des Projekts nachgetragen, weiß oft niemand mehr, woher eine Anforderung kam.
Beispiel: REQ-230 „Fotos zur Schadenmeldung hochladen“ wird beim Schreiben mit dem Ziel „Schäden schneller begutachten“ und mit dem Interviewprotokoll des Fachbereichs Schaden verknüpft. Später kommt der Testfall hinzu, der das Hochladen von zehn Fotos prüft.
Jede ausformulierte Anforderung wird ein eigener Eintrag im RM-Tool, mit festen Feldern wie Kennung, Status und Priorität.
In 3.2 entsteht der Text einer Anforderung. 5.1 legt fest, wie dieser Text im RM-Tool verwaltet wird: als eigener Eintrag mit festen Feldern (Attributen) wie Kennung, Titel, Status, Priorität und Autor. Mit diesen Feldern bekommt jede Rolle eine eigene Sicht, etwa alle Anforderungen mit dem Status „In Prüfung“ für die Prüfer. Ohne diese Felder bliebe die Spezifikation ein langes Dokument, in dem niemand gezielt suchen oder filtern kann.
Beispiel: Die Anforderung zur Eingangsbestätigung steht in Jira als Eintrag mit diesen Feldern:
Kennung: „REQ-214“
Titel: „Eingangsbestätigung nach Schadenmeldung“
Status: „Neu“
Autor: „Anforderungsanalystin“
Ein genehmigter Änderungsantrag kann die festgelegte Reihenfolge der Anforderungen verändern.
Kommt nach der Priorisierung ein neuer Wunsch oder eine neue Vorgabe, wird er in 5.3 Änderungsmanagement als Änderungsantrag (Change Request) gestellt und auf Aufwand und Folgen geprüft. Wird er genehmigt, muss die neue oder geänderte Anforderung in die bestehende Reihenfolge eingeordnet werden. Dafür geht die Arbeit zurück zu 4.3: Dort wird entschieden, welche andere Anforderung dafür später kommt, wenn Zeit und Budget nicht für alles reichen.
Beispiel: Die Rechtsabteilung verlangt kurz vor dem Start REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“. Der Product Owner nimmt sie in die nächste Version auf und verschiebt dafür REQ-250 „Englische Oberfläche“ auf eine spätere Version.
Eine geänderte Anforderung wird erneut geprüft, bevor sie umgesetzt wird.
Eine Änderung aus 5.3 kann neue Fehler oder Widersprüche mitbringen, auch wenn die ursprüngliche Anforderung schon geprüft war. Deshalb geht die geänderte Fassung zurück in das Review von 4.1, oft in kleinerer Runde mit den Beteiligten, die von der Änderung betroffen sind. Erst danach gilt die neue Fassung als abgestimmt.
Beispiel: REQ-230 „Fotos zur Schadenmeldung hochladen“ soll nach einem Änderungsantrag auch Videos erlauben. Die geänderte Fassung geht erneut an das Testteam und an die Datenschutzbeauftragte, bevor sie wieder den Status „Abgestimmt“ bekommt.
Die in der fachlichen Ermittlung beschriebenen Daten legen fest, was aus der bisherigen Software übernommen wird.
2.3 beschreibt die Geschäftsobjekte mit ihren Feldern, etwa Kunde, Vertrag und Schadenmeldung. 5.4 Transition & Abschluss braucht diese Beschreibung für die Datenübernahme: Für jedes Feld der neuen Software wird festgelegt, aus welchem Feld der bisherigen Software es befüllt wird, und für jedes alte Feld, ob es übernommen, umgewandelt oder weggelassen wird. Fehlt ein Feld in der Beschreibung aus 2.3, fällt oft erst am Tag der Umstellung auf, dass seine Daten verloren gehen.
Beispiel: Schadenmeldungen, die bisher per E-Mail eingingen, stehen in einer alten Datenbank. Für das Feld „Meldedatum“ aus REQ-120 „Meldedatum speichern“ legt die Datenübernahme fest, dass es aus dem alten Feld „Eingangsdatum“ befüllt wird.
3. Fragenkatalog
Der Fragenkatalog enthält zu jeder Unterphase Prüffragen. Zu jeder Frage gibt es eine kurze Erklärung, was sie bedeutet und warum sie wichtig ist, und ein Beispiel. Die Beispiele stammen aus einem durchgehenden Fall: Eine Versicherung baut ein Schadenportal, über das Kunden Schäden an Auto und Hausrat online melden. Die Meldungen gehen an das Schadensystem der Sachbearbeitung, das Programm, in dem die Sachbearbeiter die Schäden bearbeiten. Fachbegriffe, die im Katalog immer wieder vorkommen, sind unterstrichen; ein Klick darauf zeigt ihre Erklärung aus dem Glossar.
Phase 1: Fundament & Rahmenbedingungen (Der Rahmen)
Bevor die erste Anforderung geschrieben wird, klärt das Projekt die Rahmenbedingungen: wie das Team arbeitet, mit welcher Software es die Anforderungen verwaltet, was zum geplanten System gehört und welche Vorgaben von außen gelten. Fehlen diese Festlegungen, arbeiten die Beteiligten nach unterschiedlichen Regeln, und Vorgaben wie ein Gesetz oder ein fester Termin fallen erst auf, wenn schon Arbeit in eine unpassende Lösung geflossen ist.
-
1.1 Prozess-Initialisierung: Das Team wählt ein klassisches oder agiles Vorgehen und legt fest, wer Anforderungen freigeben darf und wer für welches Themengebiet fachlich verantwortlich ist.
-
1.2 Infrastruktur-Setup: Das Projekt wählt die Software aus, in der es die Anforderungen verwaltet, und richtet sie mit Feldern, Rechten und Vorlagen ein.
-
1.3 Kontext-Abgrenzung: Das Projekt legt fest, was es selbst baut und was zur Umgebung gehört, und hält fest, mit welchen Menschen und Programmen die geplante Software Daten austauscht.
-
1.4 Restriktions-Analyse: Alle Vorgaben, die das Projekt nicht selbst bestimmen kann, etwa Budget, Termine, Gesetze, Normen und technische Vorgaben der IT, werden gesammelt, bevor die eigentlichen Anforderungen ermittelt werden.
Meilenstein: Rahmen steht. Vorgehen, Rollen, die Software zur Verwaltung der Anforderungen, die Systemgrenze und die Vorgaben von außen sind festgelegt.
Entscheidungen dieser Phase lassen sich später nur mit großem Aufwand ändern. Wer etwa erst während der Umsetzung merkt, dass ein Gesetz eine bestimmte Speicherung verlangt, muss bereits gebaute Teile neu bauen.
1.1: Prozess-Initialisierung (Das Vorgehensmodell)
Bevor die inhaltliche Arbeit beginnt, legt das Team fest, wie es arbeiten will. Es wählt ein Vorgehensmodell: ein klassisches wie das Wasserfallmodell, in dem zuerst ein Lastenheft und ein Pflichtenheft entstehen, oder ein agiles wie Scrum, in dem das Team User Stories Stück für Stück in Sprints umsetzt. Die Wahl hängt unter anderem vom Vertrag, von den Risiken und von der Zeit ab, die die Beteiligten für das Projekt haben. Außerdem klärt das Team die Rollen: Wer darf Anforderungen freigeben, und wer ist für welches Themengebiet fachlich verantwortlich (Owner)? Diese Festlegungen beugen Streit über Zuständigkeiten vor und sorgen dafür, dass alle Beteiligten nach denselben Regeln arbeiten.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier wird geklärt, nach welchem Vorgehensmodell das Projekt arbeitet: Phase für Phase nacheinander wie im Wasserfallmodell oder in kurzen, sich wiederholenden Arbeitsabschnitten wie bei Scrum. Dazu gehören die Länge dieser Abschnitte, feste Termine und die Frage, wann welche Anforderung wie genau beschrieben sein muss. Passen Vorgehen, Vertrag und Termine nicht zusammen, streiten Auftraggeber und Auftragnehmer später darüber, was geliefert werden muss. Baut das Team früh einen schmalen, aber durchgehend lauffähigen Teil der Software, zeigen sich technische Risiken, bevor viel Arbeit in Konzepte geflossen ist. |
|
1 |
Läuft das Projekt Phase für Phase nacheinander (Wasserfallmodell) oder in kurzen, sich wiederholenden Arbeitsabschnitten (agil)? |
Vorgehensmodell: Im Wasserfallmodell werden zuerst alle Anforderungen beschrieben und danach umgesetzt. In einem agilen Vorgehen wie Scrum beschreibt das Team die Anforderungen und baut die Software Stück für Stück in Sprints. Prüfen Sie, ob das Vorgehen zum Vertrag passt: Ein Festpreisvertrag für einen fest beschriebenen Umfang verträgt sich schlecht mit Anforderungen, die erst während der Sprints entstehen: Auftraggeber und Auftragnehmer streiten dann oft darüber, was im Preis enthalten ist. Vereinbaren Sie in diesem Fall feste Termine, an denen die Projektleitung den Stand der Anforderungen mit dem Vertrag abgleicht. Beispiel: Die Versicherung entwickelt das Schadenportal nach Scrum mit Sprints von zwei Wochen. Für Version 1.0 hat die Versicherung mit dem externen Entwicklungsdienstleister aber einen Festpreis vereinbart. Deshalb vergleichen der Product Owner und die Projektleitung nach jedem zweiten Sprint die umgesetzten Anforderungen mit dem vertraglich vereinbarten Umfang, und jede zusätzliche Anforderung läuft über einen Änderungsantrag. |
2 |
Müssen alle Anforderungen feststehen, bevor die Umsetzung beginnt, oder darf das Projekt mit offenen Fragen starten? |
Unsicherheit zu Projektbeginn: Zu Beginn eines Projekts sind viele Anforderungen noch ungenau, und geschätzter Aufwand und geschätzte Dauer können stark von den späteren tatsächlichen Werten abweichen; diese Unsicherheit nimmt erst im Lauf des Projekts ab (englisch Cone of Uncertainty, Trichter der Unsicherheit). Darf das Projekt mit offenen Fragen starten, planen Sie im Budget eine ausdrückliche Reserve ein, die den Aufwand für die noch offenen Punkte abdeckt. Müssen die Anforderungen vorher feststehen, etwa weil ein Festpreisvertrag geschlossen werden soll, beauftragen Sie zuerst eine Vorstudie, die die offenen Fragen klärt. Beispiel: Ob das Schadenportal auch auf Englisch angeboten wird, entscheidet der Vorstand erst im Herbst. Das Projekt startet trotzdem mit den deutschsprachigen Anforderungen. Für die Anforderung REQ-250 „Englische Oberfläche“ plant die Projektleitung eine Reserve im Budget ein, die dem geschätzten Aufwand für die englische Oberfläche entspricht. |
3 |
Kann das Team die Software in kleinen Teilen liefern, von denen jeder für sich lauffähig ist (Inkremente)? |
Vertikaler Durchstich: Ein Inkrement ist ein Teil der Software, der für sich funktioniert und vorgeführt werden kann. Legen Sie jedes Inkrement so an, dass es durch alle technischen Schichten reicht, also von der Bildschirmseite über die Verarbeitung bis zur Datenbank (vertikaler Durchstich), statt Schicht für Schicht zu bauen, etwa zuerst nur die Datenbank. Ein erster schmaler Durchstich (englisch Walking Skeleton, laufendes Skelett) zeigt früh, ob Bildschirmseite, Verarbeitung und Datenbank technisch zusammenspielen; eine fertige Datenbank allein zeigt das nicht. Beispiel: Das erste Inkrement des Schadenportals nimmt nur einen Glasschaden mit drei Angaben an: Vertragsnummer, Schadendatum und eine kurze Beschreibung. Diese Meldung durchläuft aber schon den ganzen Weg: Das Schadenportal überträgt sie an das Schadensystem der Sachbearbeitung (REQ-290 „Meldung an das Schadensystem übertragen“) und soll die Schadennummer anzeigen, die von dort zurückkommt. Beim ersten Durchlauf stellt sich heraus, dass das Schadensystem die Nummer erst in der nächtlichen Verarbeitung vergibt. Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt die Nummer aber innerhalb von 5 Sekunden. Deshalb ändert das Team Schadensystem die Nummernvergabe, bevor weitere Teile gebaut werden. |
4 |
Wie lang ist ein Arbeitsabschnitt (Sprint), und passen die Anforderungen in diese Länge? |
Sprintlänge: Die Länge eines Sprints, meist zwei bis vier Wochen, bestimmt, wie groß eine einzelne Anforderung höchstens sein darf: Jede User Story muss innerhalb eines Sprints fertig umgesetzt und getestet werden können. Ist eine Anforderung dafür zu groß, zerlegen Sie sie vor der Planung des Sprints in mehrere kleinere Anforderungen, von denen jede für sich einen Nutzen bringt. Prüfen Sie die Größe spätestens im Refinement, wenn das Team den Aufwand schätzt. Beispiel: Die Teams des Schadenportals arbeiten in Sprints von zwei Wochen; das Team Portal schafft erfahrungsgemäß 20 Story Points je Sprint. Die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ schätzt das Team auf 34 Story Points, also zu groß für einen Sprint. Die Anforderungsanalystin zerlegt sie in drei Anforderungen: |
5 |
Gibt es feste Termine, zu denen bestimmte Ergebnisse vorliegen müssen und die eine feste Reihenfolge der Arbeit erzwingen? |
Feste Meilensteine: Ein Meilenstein ist ein Termin, zu dem ein bestimmtes Ergebnis vorliegen muss, etwa die Freigabe des Pflichtenhefts oder der Start einer neuen Version. Rechnen Sie von jedem festen Meilenstein rückwärts: Wie lange brauchen Test und Umsetzung, und bis zu welchem Stichtag müssen die Anforderungen deshalb abgestimmt sein, sodass sie sich danach nicht mehr ändern? Ohne diesen Stichtag ändern sich Anforderungen noch zu einem Zeitpunkt, an dem für ihre Umsetzung keine Zeit mehr bleibt. Beispiel: Der Start von Version 1.0 des Schadenportals im März ist im Vertrag mit dem externen Entwicklungsdienstleister festgelegt. Die Projektleitung rechnet rückwärts: |
6 |
Werden nur die Anforderungen der nächsten Sprints genau ausgearbeitet und spätere nur grob (Rolling Wave Planning)? |
Rollierende Planung: Bei der rollierenden Planung (englisch Rolling Wave Planning) beschreibt das Team nur die Anforderungen genau, die in den nächsten ein bis zwei Sprints umgesetzt werden; alle späteren stehen nur grob im Backlog. Anforderungen, die Monate vor ihrer Umsetzung bis ins Einzelne beschrieben werden, sind bis dahin oft überholt, und die Arbeit daran war umsonst. Prüfen Sie, ob Vertrag und Auftraggeber diese grobe Planung erlauben; bei einem Festpreisvertrag muss der Umfang meist schon zu Beginn genau feststehen. Beispiel: Für die Versionen nach 1.0 planen die Teams des Schadenportals rollierend. Die Anforderungsanalystin beschreibt die Anforderungen für die nächsten beiden Sprints des Teams Portal mit Akzeptanzkriterien und einem Entwurf der Oberfläche (Mockup). Die Anforderung REQ-250 „Englische Oberfläche“ steht dagegen nur mit Titel und einem Satz im Backlog, weil der Vorstand erst im Herbst entscheidet, ob das Schadenportal überhaupt eine englische Oberfläche bekommt. |
7 |
Wie oft wird eine neue Version der Software an die Nutzer ausgeliefert? |
Auslieferungsrhythmus: Je öfter eine neue Version (Release) ausgeliefert wird, desto früher zeigen die Rückmeldungen der Nutzer, ob eine Anforderung richtig verstanden wurde. Wird nur selten ausgeliefert, etwa einmal im Jahr, kommt diese Rückmeldung spät, und ein Fehler in einer Anforderung bleibt lange unentdeckt. Planen Sie in diesem Fall vor der Umsetzung gründlichere Reviews ein und zeigen Sie den Nutzern einen Prototyp, damit Fehler in den Anforderungen schon vor der Umsetzung auffallen. Beispiel: Nach dem Start von Version 1.0 liefert das Team Portal alle vier Wochen eine neue Version des Schadenportals aus. Das Schadensystem der Sachbearbeitung bekommt dagegen nur zweimal im Jahr eine neue Version. Anforderungen an das Schadensystem prüft der Fachbereich Schaden deshalb vor der Umsetzung an einem Prototyp, weil sich ein Fehler sonst erst ein halbes Jahr später beheben lässt. |
8 |
Müssen neue Versionen mit den vorhandenen Programmen, Schnittstellen und Daten weiter zusammenarbeiten (Rückwärtskompatibilität)? |
Rückwärtskompatibilität: Eine Änderung ist rückwärtskompatibel, wenn Programme, die eine Schnittstelle oder einen Datenbestand bisher nutzen, nach der Änderung unverändert weiterarbeiten können. Geben Sie jeder Anforderung ein Feld wie „Inkompatible Änderung“ (englisch Breaking Change) mit den Werten „Ja“ und „Nein“. Steht das Feld auf „Ja“, prüft das Team vor der Umsetzung, welche anderen Programme betroffen sind (Auswirkungsanalyse), und stimmt die Umstellung mit den Verantwortlichen dieser Programme ab. Beispiel: Für die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ soll das Team Schadensystem die Schnittstelle des Schadensystems der Sachbearbeitung um die Pflichtangabe „Meldeweg“ erweitern. Über dieselbe Schnittstelle schicken aber auch Gutachter ihre Gutachten, und deren Software kennt die neue Angabe nicht und schickt sie deshalb nicht mit. Das Feld „Inkompatible Änderung“ an der Anforderung steht deshalb zunächst auf „Ja“. Das Team Schadensystem macht den „Meldeweg“ daraufhin zu einer freiwilligen Angabe und setzt das Feld auf „Nein“; die Software der Gutachter arbeitet unverändert weiter. |
13 |
Baut das Team bei technisch unsicheren Anforderungen zuerst einen Machbarkeitsnachweis (Proof of Concept), bevor die Anforderung genau beschrieben wird? |
Machbarkeitsnachweis: Ein Machbarkeitsnachweis (englisch Proof of Concept, PoC) ist ein kleiner Versuchsaufbau, der zeigt, ob eine technische Idee überhaupt funktioniert. Agile Teams nennen eine solche kurze, zeitlich begrenzte Untersuchung auch Spike. Suchen Sie technisch riskante Anforderungen früh heraus und lassen Sie den Machbarkeitsnachweis durchführen, bevor die Anforderung im Einzelnen beschrieben wird; sonst verlangt die Anforderung womöglich eine Lösung, die sich nicht bauen lässt. Beispiel: Ob sich Schäden auf den Fotos der Kunden automatisch erkennen lassen, weiß im Team Portal niemand. Bevor die Anforderungsanalystin die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ ausarbeitet, prüft das Team zwei Wochen lang mit 50 echten Schadenfotos, wie zuverlässig eine Bilderkennung die Schäden findet. Das Ergebnis bestimmt, welche Genauigkeit die Anforderung verlangen kann. |
14 |
Ist das Projekt oder ein Teil davon ein Forschungsvorhaben, dessen Ergebnis offen ist? |
Offenes Ergebnis: In einem Forschungsvorhaben weiß zu Beginn niemand, ob die gesuchte Lösung überhaupt möglich ist. Vereinbaren Sie deshalb einen festen Zeitrahmen und ein festes Budget (englisch Time-Boxing) statt eines festen Umfangs. Das vereinbarte Ergebnis ist eine Erkenntnis, etwa ein Bericht, ob und wie sich die Idee umsetzen lässt, und keine Zusage einer fertigen Software. Beispiel: Der Vorstand möchte wissen, ob Kunden Schäden per Sprachnachricht melden können, und gibt zwei Entwicklern des Teams Portal vier Wochen Zeit für die Untersuchung. Der Bericht der beiden zeigt, dass die Spracherkennung Kennzeichen und Straßennamen zu oft falsch versteht. Die Anforderung REQ-205 „Schadenmeldung per Sprachnachricht“ wird abgelehnt, und das Projekt hat dafür nur die vereinbarten vier Wochen aufgewendet. |
33 |
Darf das Team Lösungen ausprobieren, auch wenn ein Versuch scheitern kann? |
Umgang mit Fehlversuchen: Agile Teams lernen oft durch Ausprobieren: Ein Team baut eine Lösung, zeigt sie den Nutzern und verwirft sie wieder, wenn sie sich nicht bewährt. Klären Sie zu Beginn, wo ein solcher Fehlversuch hinnehmbar ist und wo nicht. Wo ein Fehler Menschen gefährden, eine Auszahlung an die falsche Person auslösen oder gegen ein Gesetz verstoßen kann, ersetzen Sie das Ausprobieren durch genauere Anforderungen und gründliche Reviews vor der Umsetzung. Beispiel: Für die Startseite des Schadenportals darf das Team Portal zwei Gestaltungen ausprobieren und die behalten, mit der mehr Kunden ihre Meldung abschließen. Bei der Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ ist Ausprobieren ausgeschlossen, weil eine falsch gespeicherte Bankverbindung dazu führt, dass die Versicherung an ein fremdes Konto auszahlt. Diese Anforderung prüfen der Fachbereich Schaden, das Testteam und die IT-Sicherheit gemeinsam, bevor das Team Portal mit der Umsetzung beginnt. |
Kategorie |
Hier wird geklärt, ob die Anforderungen Teil eines Vertrags sind und welches Vertragsmodell gilt, etwa ein Festpreisvertrag oder ein Aufwandsvertrag. Davon hängt ab, wie genau die Anforderungen formuliert sein müssen, welche Dokumente der Auftragnehmer liefern muss und wie Änderungen behandelt werden. Sind die Anforderungen ungenau, streiten Auftraggeber und Auftragnehmer später darüber, was der vereinbarte Preis abdeckt und was zusätzlich bezahlt werden muss. |
|
9 |
Sind die Anforderungen Teil eines Vertrags, sodass jede Formulierung rechtlich bindet? |
Vertragliche Bindung: Ist das Lastenheft oder eine Liste von Anforderungen Bestandteil eines Vertrags, entscheidet der genaue Wortlaut darüber, was der Auftragnehmer liefern muss. Vage Wörter wie „schnell“ oder „benutzerfreundlich“ führen dann zu Streit, weil jede Seite sie anders auslegt. Schreiben Sie prüfbare Anforderungen, etwa nach einer Satzschablone wie der von Chris Rupp, und lassen Sie jede spätere Änderung über einen Änderungsantrag laufen. Beispiel: Das Lastenheft für Version 1.0 des Schadenportals ist Anlage des Vertrags mit dem externen Entwicklungsdienstleister. |
10 |
Wie genau und ausführlich müssen die Anforderungen beschrieben werden? |
Detaillierungsgrad: Wie ausführlich eine Anforderung sein muss, hängt davon ab, wer sie liest und wie leicht dieser Leser nachfragen kann. Wer das Fachgebiet nicht kennt oder an einem anderen Ort arbeitet, braucht ausführliche Beschreibungen mit Beispielwerten, Entwürfen der Oberfläche und Regeln für Sonderfälle. Ein Team, das neben dem Fachbereich sitzt und die Arbeit des Fachbereichs kennt, kommt mit kürzeren Texten aus, weil es offene Punkte im Gespräch klärt. Legen Sie den Detaillierungsgrad für jeden Leserkreis fest, bevor die Anforderungen geschrieben werden. Beispiel: Das Team Portal des externen Entwicklungsdienstleisters arbeitet an einem anderen Standort und kennt die Kfz-Schadenbearbeitung nicht. Für die Anforderung REQ-270 „Unfallgegner erfassen“ bekommt es deshalb eine Liste aller Eingabefelder mit Beispielwerten und eine Regel für den Fall, dass der Unfallgegner unbekannt ist. Dem Team Schadensystem, das im selben Haus wie der Fachbereich Schaden arbeitet, genügen für eine ähnliche Anforderung eine kurze Beschreibung und ein Gespräch. |
11 |
Welches Vertragsmodell gilt: ein Festpreis für einen festgelegten Umfang oder eine Bezahlung nach Aufwand (Time & Material)? |
Vertragsmodell: Bei einem Festpreisvertrag liefert der Auftragnehmer einen fest beschriebenen Umfang zu einem vereinbarten Preis; jede neue Anforderung muss deshalb gegen diesen Umfang geprüft werden. Bei einem Aufwandsvertrag bezahlt der Auftraggeber die geleistete Arbeitszeit; der Umfang darf sich ändern, das Risiko steigender Kosten trägt aber der Auftraggeber. Klären Sie das Vertragsmodell zu Beginn, denn davon hängt ab, ob eine Änderung einen formalen Änderungsantrag mit neuem Preis braucht. Wächst der Umfang bei einem Festpreis unbemerkt (englisch Scope Creep), arbeitet der Auftragnehmer mit Verlust, und Auftraggeber und Auftragnehmer streiten darüber, wer den Mehraufwand bezahlt. Beispiel: Für Version 1.0 des Schadenportals hat die Versicherung mit dem externen Entwicklungsdienstleister einen Festpreis vereinbart, spätere Versionen bezahlt sie nach Aufwand. Als der Vertrieb für Version 1.0 zusätzlich eine Bestätigung per Textnachricht auf das Mobiltelefon wünscht, prüft der Product Owner den vereinbarten Umfang: Die Textnachricht ist darin nicht enthalten. Der Vertrieb stellt deshalb einen Änderungsantrag, und der Dienstleister nennt dafür einen zusätzlichen Preis. |
12 |
Welche Dokumente brauchen Personen außerhalb des Entwicklungsteams, und wie ausführlich müssen diese Dokumente sein? |
Dokumente für Dritte: Neben den Anforderungen für die Entwicklung verlangen andere Beteiligte oft eigene Dokumente: das Betriebsteam ein Betriebshandbuch, die interne Revision Nachweise über Freigaben, der Kundenservice eine Beschreibung für die Hotline. Diese Dokumente entstehen nicht nebenbei. Listen Sie zu Projektbeginn auf, wer welches Dokument in welchem Umfang braucht, und planen Sie für jedes Dokument eine eigene Aufgabe mit Aufwand und zuständiger Person ein. Beispiel: Für den Start von Version 1.0 braucht das Betriebsteam ein Betriebshandbuch, das beschreibt, wie das Schadenportal neu gestartet wird und wen das Betriebsteam bei einer Störung benachrichtigt. Der Kundenservice braucht eine Beschreibung der Eingangsbestätigung, damit die Hotline Fragen der Kunden dazu beantworten kann. Die Projektleitung plant beide Dokumente als eigene Aufgaben im Backlog ein. |
15 |
Gibt es Vorgaben aus Gesetzen oder von der Aufsicht, über die nicht verhandelt werden kann (Compliance)? |
Unverhandelbare Vorgaben: Manche Anforderungen folgen aus Gesetzen, Verordnungen oder Vorgaben der Aufsichtsbehörde, bei einer Versicherung etwa der Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin); die Einhaltung solcher Regeln heißt Compliance. Diese Anforderungen darf das Projekt auch bei Zeitdruck nicht streichen oder verschieben. Stellen Sie sie zu Projektbeginn mit der Rechtsabteilung in einer eigenen Liste zusammen, und legen Sie in der Definition of Done fest, dass eine solche Anforderung erst als fertig gilt, wenn ein Test oder eine Prüfung durch die Rechtsabteilung nachweist, dass die Vorgabe erfüllt ist. Beispiel: Die Liste der gesetzlich vorgeschriebenen Anforderungen des Schadenportals enthält unter anderem diese beiden: |
Kategorie |
Hier wird geklärt, für wen die Software gebaut wird: für einen einzelnen Auftraggeber (Individualsoftware) oder für viele Kunden am Markt (Marktprodukt). Danach richtet sich, woher die Anforderungen kommen, wer über sie entscheidet und wie das Team prüft, ob sie den Nutzern tatsächlich helfen. Stützt das Team die Anforderungen auf Daten und auf Rückmeldungen echter Nutzer statt auf Einzelmeinungen, baut es weniger Funktionen, die später niemand verwendet. |
|
16 |
Wird die Software für einen einzelnen Auftraggeber gebaut (Individualsoftware) oder für viele Kunden am Markt (Marktprodukt)? |
Art des Produkts: Individualsoftware entsteht im Auftrag eines einzelnen Auftraggebers; seine Wünsche bestimmen die Anforderungen, und Sie können ihn direkt fragen. Ein Marktprodukt wird an viele Kunden verkauft, die niemand vollständig befragen kann; die Wünsche einzelner Kunden sagen dort wenig darüber, was die Mehrheit braucht. Stützen Sie die Anforderungen an ein Marktprodukt deshalb auf Daten wie Marktanalysen, Umfragen oder Auswertungen der Nutzung. Beispiel: Das Schadenportal ist Individualsoftware: Auftraggeber ist der Vorstand der Versicherung, die Anforderungen kommen vom Fachbereich Schaden. Benutzen werden es aber Tausende Kunden der Versicherung. Deshalb wertet die Anforderungsanalystin zusätzlich die Anrufe bei der Hotline aus, um zu erfahren, woran Kunden heute bei der Schadenmeldung scheitern. |
17 |
Gibt es einen Product Owner, der die Interessen der Nutzer vertritt und verbindlich über die Anforderungen entscheiden darf? |
Entscheidungsbefugnis: Der Product Owner entscheidet im agilen Team über Inhalt und Reihenfolge der Anforderungen und vertritt dabei die Nutzer und den Auftraggeber. Prüfen Sie, ob er diese Befugnis tatsächlich hat: Darf er einen Wunsch ablehnen, und darf er im Rahmen des Budgets entscheiden, ohne jedes Mal seine Vorgesetzten zu fragen? Ein Product Owner ohne diese Befugnis schreibt nur die Wünsche anderer auf, und das Team wartet bei jeder Entscheidung auf eine andere Person. Beispiel: Der Vorstand ernennt einen Gruppenleiter aus dem Fachbereich Schaden zum Product Owner des Schadenportals und hält schriftlich fest, dass er innerhalb des Budgets von Version 1.0 Wünsche ablehnen darf und über die Reihenfolge der Anforderungen entscheidet. Als der Vertrieb vor der Schadenmeldung eine Seite mit Werbung für weitere Versicherungen verlangt, lehnt der Product Owner den Wunsch ab, ohne den Vorstand zu fragen. |
18 |
Kann das Projekt Testnutzer aus der Zielgruppe gewinnen, die eine Vorabversion ausprobieren (Beta-Test)? |
Beta-Test: Bei einem geschlossenen Beta-Test (englisch Closed Beta) probiert eine ausgewählte Gruppe echter Nutzer eine Vorabversion aus, bevor die Software für alle freigegeben wird. Echte Nutzer finden dabei Probleme, die bei einem Review am Schreibtisch unentdeckt bleiben, etwa unverständliche Begriffe oder Schritte, an denen sie abbrechen. Planen Sie den Beta-Test mit Zeitraum, Zahl der Teilnehmer und Auswertung ein, und reservieren Sie danach Zeit, um die Anforderungen anzupassen. Beispiel: Vier Wochen vor dem Start von Version 1.0 melden 200 freiwillige Kunden ihre Schäden über eine Vorabversion des Schadenportals. Viele brechen bei der Frage nach der „Schadenart“ ab, weil sie nicht wissen, ob ein Steinschlag in der Windschutzscheibe ein Glasschaden oder ein Kaskoschaden ist. Die Anforderungsanalystin ergänzt deshalb eine Anforderung, nach der das Schadenportal zu jeder Schadenart eine Erklärung mit Beispielen anzeigt. |
19 |
Muss die Software in Varianten für verschiedene Kundengruppen angeboten werden? |
Varianten: Benötigen Kundengruppen unterschiedliche Funktionen, braucht die Software Varianten, zum Beispiel einen größeren Funktionsumfang für Geschäftskunden. Planen Sie Varianten als Einstellung in derselben Software, etwa mit Schaltern, die eine Funktion für eine Kundengruppe ein- oder ausschalten (englisch Feature Toggles). Kopiert das Team stattdessen den Programmcode für jede Variante, muss es jede Fehlerkorrektur in jeder Kopie wiederholen. Beispiel: Firmen, die viele Fahrzeuge bei der Versicherung versichert haben, sollen mehrere Kfz-Schäden in einer Meldung erfassen können, Privatkunden nicht. Die Anforderung REQ-1104 „Mehrere Fahrzeuge in einer Schadenmeldung erfassen“ legt fest, dass diese Funktion nur für Kunden mit einem Vertrag für eine Fahrzeugflotte eingeschaltet ist. Das Schadenportal bleibt dabei eine einzige Software. |
20 |
Wie stark beeinflussen einzelne Großkunden die Anforderungen? |
Einfluss von Großkunden: Großkunden haben oft eigene Wünsche und genug Gewicht, um sie durchzusetzen. Kennzeichnen Sie solche Wünsche im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion als Wunsch eines bestimmten Kunden, damit sichtbar bleibt, wer sie verlangt hat. Nehmen Sie eine Sonderlösung nur dann in die Funktionen für alle Kunden auf, wenn sie auch anderen Kunden nützt; sonst wird die Software für alle unübersichtlicher, und ihre Pflege macht mehr Aufwand. Beispiel: Eine große Autovermietung, die 3.000 Fahrzeuge bei der Versicherung versichert hat, möchte ihre Schäden als Datei aus ihrer eigenen Software hochladen. Die Anforderungsanalystin legt dafür die Anforderung REQ-1105 „Schadenmeldungen als Datei hochladen“ mit dem Vermerk „Wunsch eines Großkunden“ an. Der Product Owner entscheidet, die Funktion nicht in die Schadenmeldung für alle Kunden einzubauen, sondern als eigene Schnittstelle, die nur Großkunden nutzen. |
21 |
Werden Anforderungen in Gesprächsrunden mit ausgewählten Nutzern ermittelt (Fokusgruppen)? |
Auswahl der Teilnehmer: Eine Fokusgruppe ist eine moderierte Gesprächsrunde mit etwa sechs bis zehn Nutzern, die ihre Erfahrungen und Wünsche schildern. Wie brauchbar die Ergebnisse sind, hängt von der Auswahl der Teilnehmer ab: Wer nur zufriedene oder besonders technikbegeisterte Nutzer einlädt, hört vor allem Zustimmung. Laden Sie deshalb bewusst auch Nutzer ein, die sich beschwert haben oder mit der heutigen Lösung Schwierigkeiten haben. Beispiel: Für die Fokusgruppe zum Schadenportal lädt die Anforderungsanalystin acht Kunden ein, darunter drei, die sich im letzten Jahr über die lange Bearbeitung ihrer Schadenmeldung beschwert haben, und zwei, die ihre Schäden bisher nur telefonisch melden. Die beiden Kunden, die bisher telefonisch melden, sagen, dass sie einen Schaden nur dann online melden würden, wenn sie bei Unklarheiten jemanden erreichen. Daraus entsteht die Anforderung REQ-1106 „Rückruf der Hotline aus der Schadenmeldung anfordern“. |
22 |
Müssen Konkurrenzprodukte untersucht werden? |
Wettbewerbsanalyse: Eine Wettbewerbsanalyse vergleicht in einer Tabelle, welche Funktionen vergleichbare Produkte der Konkurrenz bieten. Daraus folgt, was die erste Version mindestens enthalten muss, um mit der Konkurrenz gleichzuziehen, und womit sich das eigene Produkt abheben kann. Legen Sie auf dieser Grundlage den Umfang des Minimum Viable Product (MVP) fest, also der kleinsten Fassung, die den Nutzern schon nützt. Beispiel: Die Anforderungsanalystin vergleicht die Schadenportale von drei anderen Versicherungen. |
23 |
Gibt es einen Kundenbeirat (Customer Advisory Board), der Wünsche an das Produkt einbringt? |
Umgang mit Zusagen: Ein Kundenbeirat ist ein Gremium aus Vertretern wichtiger Kunden oder Partner, das regelmäßig mit dem Unternehmen über die Produkte des Unternehmens spricht. Was dort zugesagt wird, betrachten die Mitglieder als Versprechen und fordern es später ein. Protokollieren Sie deshalb genau, was zugesagt und was nur zur Prüfung mitgenommen wurde, und legen Sie jede Zusage als Anforderung mit Verweis auf das Protokoll an. Beispiel: Im Kundenbeirat der Versicherung fragt ein Vertreter der Kfz-Werkstätten, ob Werkstätten ihre Kostenvoranschläge direkt im Schadenportal hochladen können. Die Projektleitung antwortet, man werde das prüfen. Im Protokoll steht deshalb „zur Prüfung mitgenommen, keine Zusage“ und nicht „zugesagt“. |
24 |
Wie erfährt das Team nach der Auslieferung, wie die Software tatsächlich genutzt wird? |
Nutzungsdaten: Nach der Auslieferung zeigen Nutzungsdaten, welche Funktionen die Kunden verwenden und an welcher Stelle sie abbrechen. Beschreiben Sie in eigenen Anforderungen, welche Ereignisse die Software zählt und wie lange sie die Daten speichert; ohne solche Anforderungen erfasst die Software keine Nutzungsdaten. Beziehen Sie die Datenschutzbeauftragte früh ein, denn für manche Auswertungen braucht die Software die Einwilligung der Nutzer. Beispiel: Die Anforderung REQ-1107 „Abbrüche der Schadenmeldung zählen“ verlangt, dass das Schadenportal für jeden Schritt der Schadenmeldung zählt, wie viele Kunden dort abbrechen, ohne zu speichern, wer abgebrochen hat. Zwei Monate nach dem Start zeigt die Auswertung, dass 30 Prozent der Kunden beim Freitextfeld „Schadenhergang“ abbrechen. Daraus entsteht die Anforderung, den Hergang über Auswahlfelder wie „Auffahrunfall“ oder „Parkschaden“ zu erfassen. |
Kategorie |
RISIKO, FUNKTIONALE SICHERHEIT (SAFETY) & INFORMATIONSSICHERHEIT (SECURITY) |
Hier wird geklärt, welcher Schaden durch Fehler oder Angriffe entstehen kann. Funktionale Sicherheit (englisch Safety) schützt Menschen vor den Folgen von Fehlern der Software, Informationssicherheit (englisch Security) schützt Daten und Software vor Angriffen. Je größer der mögliche Schaden, desto genauer müssen Anforderungen beschrieben, geprüft und mit Tests verknüpft werden, und desto lückenloser muss nachweisbar sein, wer was geändert hat. |
25 |
Kann ein Fehler der Software Menschen verletzen oder gefährden (sicherheitskritisches System, englisch Safety)? |
Funktionale Sicherheit: Ein System ist sicherheitskritisch, wenn ein Fehler Menschen gefährden kann, etwa in Fahrzeugen, Medizingeräten oder Industrieanlagen. Prüfen Sie, ob Normen zur funktionalen Sicherheit gelten, etwa die Grundnorm IEC 61508 der Internationalen Elektrotechnischen Kommission (IEC) oder für Straßenfahrzeuge die Norm ISO 26262 der Internationalen Organisation für Normung (ISO). Gilt eine solche Norm, verlangt sie unter anderem eine lückenlose Rückverfolgbarkeit von der Anforderung bis zum Test und je nach Sicherheitsstufe besonders strenge Prüfverfahren; für die höchsten Stufen empfiehlt IEC 61508 auch mathematisch prüfbare (formale) Beschreibungen. Beispiel: Das Schadenportal ist kein sicherheitskritisches System: Fällt es aus oder zeigt es etwas Falsches an, ist niemand an Leib und Leben gefährdet. Anders wäre es bei der Software eines Notbremsassistenten im Auto, für die die Norm ISO 26262 gilt. |
26 |
Gehört die Software zu einer kritischen Infrastruktur (KRITIS), deren Ausfall die Versorgung der Bevölkerung gefährdet? |
Kritische Infrastruktur: Kritische Infrastrukturen (KRITIS) sind Einrichtungen, deren Ausfall die Versorgung der Bevölkerung erheblich beeinträchtigen würde, etwa in der Energieversorgung, im Gesundheitswesen oder im Finanz- und Versicherungswesen. Ob eine Einrichtung dazugehört, richtet sich in Deutschland nach gesetzlich festgelegten Schwellenwerten; für die meisten Versicherungen gilt außerdem die europäische Verordnung über die digitale operationale Resilienz im Finanzsektor (Digital Operational Resilience Act, DORA). Klären Sie die Einstufung mit der IT-Sicherheit. Gilt eine dieser Vorgaben, beschreiben Sie den Notbetrieb bei einem Ausfall in eigenen Anwendungsfällen als Teil des betrieblichen Kontinuitätsmanagements (englisch Business Continuity Management, BCM). Beispiel: Die IT-Sicherheit klärt, ob die Schadenbearbeitung der Versicherung die Schwellenwerte für kritische Infrastrukturen erreicht; unabhängig davon gilt für die Versicherung DORA. Die Anforderungsanalystin beschreibt deshalb den Anwendungsfall REQ-1108 „Schadenmeldung bei Ausfall des Schadenportals annehmen“: Ist das Schadenportal nicht erreichbar, zeigt eine Ersatzseite die Telefonnummer der Hotline, und die Mitarbeiter der Hotline erfassen die Meldungen direkt im Schadensystem der Sachbearbeitung. |
27 |
Welcher finanzielle Schaden kann durch Fehler in der Software entstehen? |
Testtiefe nach Risiko: Je höher der finanzielle Schaden, den ein Fehler verursachen kann, desto gründlicher muss die betroffene Anforderung geprüft und getestet werden. Schätzen Sie diesen möglichen Schaden für jede Anforderung, zumindest grob in den Stufen „hoch“, „mittel“ und „niedrig“. Anforderungen mit hohem Risiko bekommen zusätzliche Prüfungen, etwa eine Durchsicht des Programmcodes durch eine zweite Fachperson (englisch Code Review) und einen Penetrationstest, also einen gezielten Angriffsversuch durch Sicherheitsfachleute. Beispiel: Die Anforderungsanalystin schätzt das Risiko zweier Anforderungen: |
28 |
Wie hoch ist das Risiko durch Angriffe und für den Datenschutz (Security)? |
Bedrohungsanalyse: Eine Bedrohungsanalyse (englisch Threat Modeling) fragt für jede Funktion, wie ein Angreifer sie missbrauchen könnte. Verbreitet ist die Methode STRIDE (gebildet aus den Anfangsbuchstaben von sechs englischen Bezeichnungen für Bedrohungen); sie fragt nacheinander, ob jemand eine fremde Identität vortäuschen, Daten verändern, eigene Handlungen abstreiten, vertrauliche Daten lesen, die Software lahmlegen oder sich mehr Rechte verschaffen kann. Führen Sie die Analyse mit der IT-Sicherheit mindestens für alle Funktionen durch, die personenbezogene Daten oder Zahlungen betreffen, und beschreiben Sie die gefundenen Missbrauchsfälle (englisch Abuse Cases) so genau wie Anforderungen. Beispiel: Bei der Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ findet die Bedrohungsanalyse einen Missbrauchsfall: Ein Angreifer, der das Passwort eines Kunden kennt, ändert die Bankverbindung und lässt die Auszahlung auf sein eigenes Konto überweisen. Daraus entsteht die Anforderung REQ-1109 „Änderung der Bankverbindung zusätzlich bestätigen“: Der Kunde muss jede Änderung mit einem Code bestätigen, den er als Textnachricht an seine hinterlegte Telefonnummer erhält. |
29 |
Muss die Arbeit an den Anforderungen später von Prüfern nachvollzogen werden können (Audit)? |
Nachweisbare Änderungen: Bei einem Audit prüfen interne oder externe Prüfer, etwa die interne Revision oder die Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin), ob das Projekt nach den geltenden Regeln gearbeitet hat. Dafür muss nachweisbar sein, wer welche Anforderung wann geändert und freigegeben hat. Verwalten Sie die Anforderungen deshalb in einem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, das jede Änderung mit Person und Zeitpunkt aufzeichnet und dessen Änderungsverlauf sich nachträglich nicht bearbeiten lässt. Ein Textdokument auf einem Netzlaufwerk zeigt dagegen meist nicht, wer welchen Satz wann geändert hat. Beispiel: Die interne Revision fragt ein Jahr nach dem Start, wer die Antwortzeit in der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ festgelegt hat. Der Änderungsverlauf im RM-Tool zeigt zwei Einträge: |
30 |
Wie lückenlos muss nachweisbar sein, woher eine Anforderung kommt und wo sie umgesetzt und getestet ist (Rückverfolgbarkeit)? |
Rückverfolgbarkeit: Rückverfolgbarkeit (englisch Traceability) heißt, dass jede Anforderung mit ihrer Herkunft und mit allem verknüpft ist, was aus ihr entsteht, vor allem mit Programmänderungen und Testfällen. Legen Sie zu Beginn fest, welche Verknüpfungen Pflicht sind. Prüfen Sie dann regelmäßig an Stichproben, ob man von einer Anforderung zu ihrem Programmcode und zu ihrem Test gelangt; fehlende Verknüpfungen fallen sonst erst bei einem Audit auf, wenn sie sich kaum noch nachtragen lassen. Beispiel: Die Anforderungsanalystin prüft jeden Monat fünf zufällig ausgewählte Anforderungen. Bei REQ-214 „Eingangsbestätigung nach Schadenmeldung“ findet sie: |
Kategorie |
Hier wird geklärt, wer an den Anforderungen beteiligt ist und unter welchen Bedingungen: wie viel Zeit diese Stakeholder haben, ob sie entscheiden dürfen, wo sie arbeiten, ob sie dieselben Begriffe verwenden und wie gut sie ihre eigenen Anforderungen kennen. Fehlen Zeit oder Entscheidungsbefugnis, wartet die Entwicklung auf Antworten. Werden Konflikte zwischen Gruppen von Stakeholdern früh erkannt und Entscheidungen schriftlich festgehalten, muss niemand dieselbe Frage immer wieder neu verhandeln. |
|
34 |
Haben die Stakeholder genug Zeit für das Projekt, und sind sie bereit, sich verbindlich zu beteiligen? |
Verfügbarkeit: Stakeholder sind alle Personen und Gruppen, die von dem Vorhaben betroffen sind oder Einfluss darauf haben. Fehlen sie bei Workshops und Reviews, bleiben Fragen offen, und das Entwicklungsteam baut auf Annahmen. Reservieren Sie feste Termine Wochen im Voraus, und melden Sie es der Projektleitung, wenn zugesagte Termine wiederholt ausfallen, damit der Auftraggeber den Beteiligten die nötige Zeit verschafft. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung ist die fachlich verantwortliche Person (Owner) für die Kfz-Anforderungen und reserviert jeden Dienstag zwei Stunden für das Schadenportal. Nach einem Hagelsturm sagt sie dreimal hintereinander ab, weil ihre Abteilung mit den vielen Hagelschäden überlastet ist, und fünf Anforderungen bleiben ohne Freigabe. Die Projektleitung bittet den Vorstand, für diese Zeit eine Vertretung zu benennen, die über die Kfz-Anforderungen entscheiden darf. |
35 |
Arbeiten Stakeholder und Team an verschiedenen Orten oder zu verschiedenen Zeiten? |
Verteilte Zusammenarbeit: Arbeiten Stakeholder und Team an verschiedenen Orten oder zu verschiedenen Zeiten, fallen kurze Absprachen auf dem Flur weg. Was nur zwei Personen mündlich besprochen haben, erfahren die übrigen Beteiligten dann nicht. Halten Sie deshalb jede Klärung schriftlich an der Anforderung fest, und lassen Sie wichtige Entscheidungen schriftlich bestätigen. Beispiel: Das Team Portal des externen Entwicklungsdienstleisters arbeitet an einem anderen Standort als der Fachbereich Schaden. Klärt die Anforderungsanalystin eine Frage zur Anforderung REQ-270 „Unfallgegner erfassen“ am Telefon mit der Leiterin der Kfz-Schadenbearbeitung, trägt sie die Antwort noch am selben Tag als Kommentar an der Anforderung im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion ein. So kennt das Team Portal die Antwort, bevor es weiterprogrammiert. |
36 |
Verstehen alle Stakeholder unter denselben Begriffen dasselbe, und sprechen sie dieselbe Sprache? |
Gemeinsame Begriffe: Missverständnisse entstehen oft nicht durch fremde Sprachen, sondern durch Wörter, die jede Gruppe der Stakeholder anders versteht. Legen Sie ein Projektglossar an, das jeden Fachbegriff des Projekts verbindlich erklärt, und klären Sie mehrdeutige Begriffe gleich zu Beginn. Arbeiten Beteiligte mit verschiedenen Sprachen, führen Sie das Projektglossar zweisprachig. Beispiel: Im Projekt Schadenportal versteht der Vertrieb unter „Kunde“ nur den Versicherungsnehmer, der Fachbereich Schaden dagegen auch den Unfallgegner, der Geld von der Versicherung verlangt. Das Projektglossar legt fest: |
37 |
Dürfen die Stakeholder, mit denen das Team spricht, auch entscheiden? |
Entscheidungsweg: Nicht jeder, der Anforderungen nennt, darf auch über sie entscheiden. Klären Sie, wer welche Entscheidung trifft, und benennen Sie den Auftraggeber im Management, der das Projekt bezahlt und bei Streit das letzte Wort hat (englisch Sponsor). Muss der Product Owner vor jeder Entscheidung erst seine Vorgesetzten fragen, planen Sie diese Wartezeit im Zeitplan ein oder lassen Sie seine Befugnisse erweitern. Beispiel: Auftraggeber des Schadenportals ist der Vorstand. Über den Inhalt der Kfz-Anforderungen entscheidet die Leiterin der Kfz-Schadenbearbeitung als fachlich verantwortliche Person (Owner), über die Reihenfolge aller Anforderungen der Product Owner. Die Sachbearbeiter, die in Workshops ihre Wünsche nennen, entscheiden nicht; ihre Wünsche gehen an die Leiterin der Kfz-Schadenbearbeitung. |
38 |
Wissen die Stakeholder genau, was sie brauchen? |
Unklare Anforderungen: Viele Stakeholder erkennen erst beim Anblick einer Lösung, was sie brauchen; eine reine Textbeschreibung verstehen sie oft anders als gemeint. Sind die Beteiligten unsicher, zeigen Sie ihnen früh einen Entwurf der Oberfläche (Mockup) oder einen anklickbaren Prototyp und holen Sie ihre Rückmeldung ein. Ändern Sie danach die Anforderung, solange noch keine Software gebaut ist. Beispiel: Der Fachbereich Schaden kann nicht sagen, in welcher Reihenfolge Kunden die Angaben zu einem Kfz-Schaden eingeben sollen. Die Anforderungsanalystin zeigt fünf Kunden einen anklickbaren Prototyp mit zwei Reihenfolgen. Vier der fünf Kunden wollen zuerst beschreiben, was passiert ist, und erst danach die Fahrzeugdaten eingeben; so steht es dann in der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“. |
39 |
Gibt es Konflikte zwischen den Gruppen von Stakeholdern? |
Konflikte: Verschiedene Gruppen von Stakeholdern verfolgen oft widersprüchliche Ziele, etwa möglichst vollständige Daten gegenüber einem möglichst kurzen Formular. Bleibt ein solcher Konflikt ungelöst, wechselt die Anforderung immer wieder zwischen beiden Fassungen. Bringen Sie die Gruppen an einen Tisch, lassen Sie die zuständige Person entscheiden, und halten Sie die Entscheidung mit Begründung in einem Entscheidungsprotokoll (englisch Decision Log) fest. Beispiel: Der Fachbereich Schaden möchte bei jeder Kfz-Meldung 25 Pflichtfelder, der Kundenservice höchstens zehn, weil Kunden lange Formulare abbrechen. Die Leiterin der Kfz-Schadenbearbeitung, die als fachlich verantwortliche Person (Owner) über den Inhalt der Kfz-Anforderungen entscheidet, hört beide Gruppen an und legt fest: zehn Pflichtfelder bei der Meldung, die übrigen Angaben fragt die Sachbearbeitung später nach. Im Entscheidungsprotokoll stehen die Entscheidung, das Datum, die Begründung und die beteiligten Gruppen. |
40 |
Wie gut können die Stakeholder technische Darstellungen lesen? |
Passende Darstellung: Nicht alle Stakeholder verstehen technische Diagramme. Ein Klassendiagramm der Unified Modeling Language (UML) zeigt Entwicklern den Aufbau der Daten, sagt Sachbearbeitern aber wenig. Zeigen Sie dem Fachbereich stattdessen Skizzen der Bildschirmseiten oder einfache Ablaufdiagramme, etwa mit den Grundsymbolen der Business Process Model and Notation (BPMN), und verwenden Sie die technischen Diagramme für das Entwicklungsteam. Beispiel: Für das Review der Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ zeichnet die Anforderungsanalystin für den Fachbereich Schaden einen Ablauf mit fünf Schritten: |
41 |
Vertrauen die Stakeholder dem Entwicklungsteam? |
Transparenz: Misstrauen der Auftraggeber zeigt sich in ständigen Nachfragen, in der Forderung nach immer genaueren Statusberichten und in Eingriffen in die Arbeit des Teams. Begegnen Sie dem mit Offenheit: Geben Sie den Stakeholdern Lesezugriff auf das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, und zeigen Sie am Ende jedes Sprints die fertigen Teile der Software in einer Vorführung (englisch Sprint Review). Wer selbst sieht, was fertig ist, braucht weniger Berichte. Beispiel: Ein früheres Projekt mit dem externen Entwicklungsdienstleister wurde ein halbes Jahr zu spät fertig, und der Vorstand verlangt deshalb wöchentliche Berichte. Die Projektleitung lädt stattdessen ein Vorstandsmitglied alle zwei Wochen zur Vorführung am Sprintende ein und gibt ihm Lesezugriff auf das RM-Tool. Nach drei Vorführungen verzichtet der Vorstand auf die wöchentlichen Berichte. |
42 |
Wie viele Stakeholder müssen eingebunden werden? |
Schlüsselanwender: Sprechen sehr viele Stakeholder direkt mit dem Team, entstehen widersprüchliche Wünsche, und niemand behält den Überblick. Benennen Sie bei großen Gruppen einige Schlüsselanwender (englisch Key User), die die Wünsche ihrer Kollegen sammeln, untereinander abstimmen und gebündelt einbringen. Neue Anforderungen kommen dann nur über diese Personen in das Backlog. Beispiel: Im Fachbereich Schaden arbeiten 300 Sachbearbeiter mit dem Schadensystem der Sachbearbeitung. Statt alle einzeln zu befragen, benennt der Fachbereich Schaden fünf Schlüsselanwender an verschiedenen Standorten. Die Schlüsselanwender sammeln die Wünsche ihrer Kollegen und bringen sie einmal im Monat gebündelt in das Refinement ein. |
Kategorie |
Hier wird geklärt, was das Team kann und wie es zusammenarbeitet: ob es die Methoden der Anforderungsanalyse beherrscht, das Fachgebiet kennt und lange in derselben Besetzung bleibt, und wie die Zusammenarbeit mit externen Dienstleistern und anderen Teams geregelt ist. Fehlendes Wissen lässt sich durch Schulung und Vorlagen ausgleichen, wenn die Lücke früh auffällt. Arbeiten Anforderungsanalyse und Entwicklung getrennt voneinander, gehen bei der Übergabe Informationen verloren; dagegen hilft regelmäßiger direkter Austausch. |
|
43 |
Wie gut beherrscht das Team die Methoden der Anforderungsanalyse? |
Methodenkompetenz: Methodenkompetenz heißt hier: Das Team weiß, wie man Anforderungen ermittelt, verständlich aufschreibt, prüft und verwaltet. Fehlt dieses Wissen, entstehen unvollständige oder mehrdeutige Anforderungen, die erst bei der Umsetzung auffallen. Stellen Sie in diesem Fall Vorlagen und Checklisten bereit, und planen Sie Zeit ein, in der eine erfahrene Person die anderen bei der Arbeit begleitet (englisch Coaching on the Job). Beispiel: Der Product Owner des Schadenportals kommt aus dem Fachbereich Schaden und hat noch nie eine User Story geschrieben. In den ersten drei Sprints schreibt die Anforderungsanalystin die User Stories gemeinsam mit ihm, danach prüft sie nur noch seine Entwürfe. |
44 |
Kennt das Team das Fachgebiet, für das die Software gebaut wird? |
Fachwissen: Entwickler, die das Fachgebiet nicht kennen, verstehen Anforderungen oft wörtlich und übersehen, was für den Fachbereich selbstverständlich ist. Planen Sie zu Projektbeginn eine Einführung in das Fachgebiet ein, am besten mit einem Besuch am Arbeitsplatz der späteren Nutzer. Die Einführung erspart später Rückfragen und Fehler während der Umsetzung. Beispiel: Die Entwickler des Teams Portal verbringen vor dem ersten Sprint einen Tag in der Kfz-Schadenbearbeitung und sehen zu, wie Sachbearbeiter telefonische Schadenmeldungen aufnehmen. Dabei erfahren sie, dass Kunden das Kennzeichen des Unfallgegners oft nicht kennen. Die Anforderung REQ-270 „Unfallgegner erfassen“ macht das Kennzeichen deshalb nicht zum Pflichtfeld. |
45 |
Wie lange bleibt das Team in derselben Besetzung zusammen? |
Wissenssicherung: Wechseln Teammitglieder häufig, geht Wissen verloren, das nur in den Köpfen einzelner Personen steckt. Sorgen Sie dann dafür, dass jede Anforderung ohne Vorwissen verständlich ist, mit Begründung, Akzeptanzkriterien und den Antworten auf bereits geklärte Fragen. Wichtige Besprechungen können Sie zusätzlich aufzeichnen, sofern alle Teilnehmer einverstanden sind und die Datenschutzbeauftragte zugestimmt hat. Beispiel: Der externe Entwicklungsdienstleister tauscht im Team Portal etwa alle sechs Monate zwei Entwickler aus. Neue Entwickler lesen zuerst die Anforderungen ihres ersten Sprints im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, einschließlich der Kommentare mit den geklärten Fragen, und sehen die Aufzeichnung der letzten Vorführung am Sprintende. |
46 |
Arbeitet das Projekt mit externen Dienstleistern zusammen? |
Übergabe an Externe: Externe Dienstleister kennen das Unternehmen und sein Fachgebiet meist weniger gut und können oft nicht kurz auf dem Flur nachfragen. Legen Sie deshalb in einer Definition of Ready fest, was eine Anforderung enthalten muss, bevor sie an den Dienstleister geht. Bei einem Festpreisvertrag kann jede Unklarheit zu Streit darüber führen, ob der Dienstleister zusätzliches Geld verlangen darf; bei einem Aufwandsvertrag bezahlt der Auftraggeber die Zeit für Rückfragen und Nacharbeit. Beispiel: Die Definition of Ready des Schadenportals verlangt unter anderem, dass Akzeptanzkriterien vorhanden sind und die fachlich verantwortliche Person (Owner) den Inhalt freigegeben hat. Der Anforderung REQ-1102 „Unfallhergang erfassen“ fehlen die Akzeptanzkriterien noch. Der Product Owner gibt die Anforderung deshalb noch nicht an das Team Portal des externen Entwicklungsdienstleisters, der für Version 1.0 einen Festpreis vereinbart hat; so kann der Dienstleister später keine zusätzliche Bezahlung damit begründen, dass die Anforderung unklar war. |
47 |
Wie groß ist das Entwicklungsteam, und wie viele Teams arbeiten zusammen? |
Abstimmung zwischen Teams: Arbeiten mehrere Teams an derselben Software, hängen ihre Anforderungen oft voneinander ab; ohne Abstimmung entsteht doppelte Arbeit, oder ein Team wartet auf das andere. Richten Sie eine regelmäßige Abstimmungsrunde mit je einer Person aus jedem Team ein (englisch Scrum of Scrums), und führen Sie ein gemeinsames Backlog oder zumindest eine gemeinsame Reihenfolge der Anforderungen. Bei sehr vielen Teams helfen Regelwerke wie das Scaled Agile Framework (SAFe). Beispiel: Das Team Portal und das Team Schadensystem schicken zweimal pro Woche je eine Person in eine Abstimmung von 15 Minuten. Dort fällt auf, dass das Team Portal die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ im nächsten Sprint umsetzen will, das Team Schadensystem die Schnittstelle für die Vergabe der Schadennummer aber erst einen Sprint später fertigstellt. Der Product Owner verschiebt REQ-214 deshalb um einen Sprint. |
48 |
Sind Anforderungsanalyse und Entwicklung auf verschiedene Personen verteilt? |
Direkter Austausch: Schreibt eine Person die Anforderungen und setzt eine andere sie um, geht bei der Übergabe über Dokumente leicht Wissen verloren, weil Hintergründe und Absichten im Text fehlen. Sorgen Sie für direkten Austausch: Wer die Anforderungen schreibt, nimmt am Refinement und regelmäßig an der täglichen Kurzbesprechung des Entwicklungsteams (englisch Daily Scrum) teil, zumindest solange die eigenen Anforderungen umgesetzt werden. So werden Fragen der Entwickler am selben Tag beantwortet. Beispiel: Die Anforderungsanalystin nimmt zweimal pro Woche an der täglichen Kurzbesprechung des Teams Portal teil. Dort fragt ein Entwickler, ob die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ auch Schäden an Anhängern umfasst. Die Anforderungsanalystin klärt die Frage noch am selben Tag mit der Leiterin der Kfz-Schadenbearbeitung, statt dass der Entwickler eine E-Mail schreibt und tagelang auf Antwort wartet. |
49 |
Gibt es eine Person, die eigens für die Verwaltung der Anforderungen zuständig ist (Requirements Manager)? |
Anforderungsmanagement: Ein Requirements Manager sorgt dafür, dass die vereinbarten Regeln für Anforderungen eingehalten werden, etwa zu Status, Pflichtfeldern, Freigaben und Verknüpfungen. Ist niemand dafür zuständig, werden die Regeln nach und nach nicht mehr beachtet, und das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion zeigt bald keinen verlässlichen Stand mehr. Benennen Sie eine Person, die diese Aufgabe ausdrücklich übernimmt, auch wenn sie das nicht in Vollzeit tut. Beispiel: Im Schadenportal übernimmt die Anforderungsanalystin zusätzlich die Aufgabe des Requirements Managers. Einmal im Monat lässt sie sich im RM-Tool alle Anforderungen anzeigen, bei denen das Feld „Priorität“ oder das Feld „Fachlich verantwortlich“ leer ist, und klärt die Lücken mit dem Product Owner. Bei der letzten Abfrage waren es sieben Anforderungen. |
50 |
Wie viel Budget steht für die Anforderungsanalyse zur Verfügung? |
Aufwand nach Risiko: Das Budget für die Anforderungsanalyse ist begrenzt; verteilen Sie es nach dem Risiko der einzelnen Anforderungen statt gleichmäßig auf alle. Einfache Anforderungen mit klarem Inhalt brauchen wenig Analyse. Anforderungen mit vielen Sonderfällen, rechtlichen Folgen oder neuen Schnittstellen brauchen dagegen Workshops, Reviews und Abstimmungen mit mehreren Beteiligten. Beispiel: |
Kategorie |
Hier wird geklärt, welche Dokumente das Projekt erstellen muss, nach welchen Vorlagen und in welcher Sprache, wann Diagramme den Text ergänzen und wie lange alle Unterlagen aufbewahrt werden. Feste Vorlagen sorgen dafür, dass keine Angabe vergessen wird. Ist die Aufbewahrung früh geklärt, lassen sich die Unterlagen auch Jahre später noch öffnen, wenn ein Prüfer oder ein Gericht danach fragt. |
|
51 |
Welche Dokumente muss das Projekt auf jeden Fall erstellen? |
Pflichtdokumente: Manche Dokumente muss das Projekt aufgrund eines Vertrags, eines Gesetzes oder einer internen Richtlinie erstellen, etwa ein Lastenheft, einen Testbericht oder ein Betriebshandbuch. Führen Sie eine Liste aller Pflichtdokumente mit zuständiger Person und Termin. Prüfen Sie die Liste vor jedem Release, damit nicht erst kurz vor der Auslieferung auffällt, dass ein Dokument fehlt. Beispiel: Die Liste der Pflichtdokumente für Version 1.0 des Schadenportals enthält unter anderem: |
52 |
Gibt es einheitliche Vorlagen für Anforderungen und Dokumente? |
Vorlagen: Eine Vorlage gibt vor, welche Abschnitte eine Anforderung oder ein Dokument enthalten muss. Ohne Vorlage schreibt jeder anders, und es fehlen Angaben, an die niemand gedacht hat, häufig das Verhalten bei Fehlern. Hinterlegen Sie die Vorlagen im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, und legen Sie jede neue Anforderung nach dieser Vorlage an. Beispiel: Die Vorlage für Anforderungen im Schadenportal enthält den Abschnitt „Verhalten bei Fehlern“. Beim Ausfüllen dieses Abschnitts für die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ fällt auf, dass niemand festgelegt hat, was geschieht, wenn das Schadensystem der Sachbearbeitung nicht erreichbar ist. Die Anforderungsanalystin ergänzt: Das Schadenportal speichert die Meldung und überträgt sie erneut, sobald das Schadensystem wieder erreichbar ist. |
53 |
In welcher Sprache werden die Anforderungen geschrieben? |
Projektsprache: Legen Sie zu Beginn eine Projektsprache fest, in der alle Anforderungen geschrieben werden. Mischen Sie im selben Text keine Sprachen, etwa deutsche Sätze mit englischen Fachwörtern, die nicht alle Leser kennen. Ist ein Fachbegriff nötig, steht er mit seiner Bedeutung im Projektglossar, und alle Anforderungen verwenden ihn genau in dieser Bedeutung. Beispiel: Projektsprache des Schadenportals ist Deutsch, weil der Fachbereich Schaden, die Kunden und das Team Portal Deutsch sprechen. Das Projektglossar nennt zu jedem Begriff zusätzlich das englische Wort, das die Entwickler im Programmcode verwenden, zum Beispiel zu „Schadennummer“ das Wort „claim number“. |
54 |
Werden Abläufe und Zusammenhänge zusätzlich in Diagrammen (Modellen) dargestellt? |
Modelle: Ein Modell stellt einen Ausschnitt der Anforderungen als Diagramm dar, etwa einen Ablauf mit seinen Verzweigungen. Bei Abläufen mit vielen Bedingungen lässt sich ein Diagramm leichter prüfen als ein langer Text, weil ein fehlender Zweig sofort auffällt. Ergänzen Sie solche Anforderungen um ein Aktivitätsdiagramm der Unified Modeling Language (UML) oder ein Prozessdiagramm in Business Process Model and Notation (BPMN). Beispiel: Die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ bekommt ein Aktivitätsdiagramm mit drei Verzweigungen: Gibt es einen Unfallgegner? Gibt es Verletzte? Ist das Fahrzeug noch fahrbereit? Beim Zeichnen fällt auf, dass niemand festgelegt hat, was bei Verletzten geschieht. Jetzt steht im Diagramm: Das Schadenportal beendet in diesem Fall die Meldung und zeigt die Telefonnummer der Hotline an, weil Personenschäden weiterhin telefonisch gemeldet werden. |
55 |
Wie lange müssen Anforderungen und andere Projektunterlagen aufbewahrt werden? |
Aufbewahrung: Unterlagen eines Projekts müssen oft viele Jahre lesbar bleiben, etwa für Prüfungen, Gewährleistungsfälle oder Rechtsstreitigkeiten. Die Daten eines Requirements-Management-Tools (RM-Tools) wie Jira oder Polarion lassen sich nach vielen Jahren oft nur noch öffnen, wenn das Programm in der passenden Version noch läuft. Klären Sie die Aufbewahrungsfrist mit der Rechtsabteilung, und exportieren Sie jeden freigegebenen Stand in Formate, die auch ohne das RM-Tool lesbar bleiben, etwa als Archiv-PDF (PDF/A) oder im Austauschformat Requirements Interchange Format (ReqIF). Beispiel: Die Rechtsabteilung legt für die Unterlagen des Schadenportals eine Aufbewahrung von zehn Jahren fest, weil sich Streitfälle über Schadenmeldungen über viele Jahre hinziehen können. Nach jeder Version exportiert die Anforderungsanalystin alle Anforderungen als PDF/A und als ReqIF-Datei in das Archiv der Versicherung. |
Kategorie |
Hier wird geklärt, in welchem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion die Anforderungen verwaltet werden und wie es eingerichtet wird: mit Projektglossar, festgehaltenen Ständen, Pflichtfeldern und Regeln für Änderungen. Das RM-Tool soll zum gewählten Vorgehen passen, nicht umgekehrt. Sind die Felder vollständig gepflegt, sieht jeder Beteiligte den Stand der Anforderungen, ohne nachfragen zu müssen. |
|
56 |
Mit welcher Software werden die Anforderungen verwaltet, und passt sie zum gewählten Vorgehen? |
Passendes RM-Tool: Ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion verwaltet Anforderungen mit Status, Feldern und Verknüpfungen. Wählen Sie ein RM-Tool, das zum Vorgehen passt: Ein agiles Team braucht ein Backlog und eine Planung nach Sprints, ein Projekt nach dem V-Modell braucht freigegebene Dokumentstände und Verknüpfungen zu jeder Teststufe. Passt das RM-Tool nicht, arbeitet das Team an ihm vorbei, etwa mit eigenen Tabellen, und der Stand im RM-Tool stimmt nicht mehr. Beispiel: Die Versicherung verwaltet Anforderungen bisher in Polarion, weil ihre großen Projekte nach dem V-Modell arbeiten. Die Teams des Schadenportals arbeiten nach Scrum und brauchen eine Planung nach Sprints; das Projekt entscheidet sich deshalb für Jira. Damit die interne Revision weiterhin nachvollziehen kann, wer was freigegeben hat, richtet die Anforderungsanalystin in Jira den Status „Abgestimmt“ so ein, dass nur die fachlich verantwortliche Person (Owner) ihn setzen darf. |
57 |
Gibt es ein zentrales Verzeichnis der Fachbegriffe (Glossar)? |
Projektglossar: Ein Projektglossar erklärt jeden Fachbegriff des Projekts verbindlich an einer Stelle. Legen Sie es in der ersten Projektwoche an, bevor sich in den Anforderungen unterschiedliche Bedeutungen desselben Worts festsetzen. Bestimmen Sie eine Person, die das Projektglossar pflegt, und verlinken Sie die Begriffe in den Anforderungen auf ihren Eintrag. Beispiel: Im Projektglossar des Schadenportals steht: |
58 |
Wie werden die Stände der Anforderungen festgehalten, damit Änderungen nachvollziehbar sind (Versionierung)? |
Versionierung: Versionierung heißt, dass jede Änderung einer Anforderung eine neue Version erzeugt und die früheren Versionen erhalten bleiben. Legen Sie außerdem vor jedem Release eine Baseline an, die den Stand aller Anforderungen zu diesem Zeitpunkt festhält. Vergleicht man den aktuellen Stand mit der Baseline, sieht man genau, welche Anforderungen sich seitdem geändert haben. Beispiel: Ende September legt die Anforderungsanalystin die Baseline „Version 1.0“ an, auf die sich der Vertrag mit dem externen Entwicklungsdienstleister bezieht. Im Dezember vergleicht sie den aktuellen Stand mit dieser Baseline: Zwölf Anforderungen haben sich seitdem geändert, und für zwei davon fehlt ein genehmigter Änderungsantrag. |
59 |
Welche Felder müssen an jeder Anforderung ausgefüllt sein? |
Pflichtfelder: An jeder Anforderung stehen Felder (Attribute) wie „Status“, „Priorität“ oder „Fachlich verantwortlich“. Über diese Felder kann das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion zum Beispiel zählen, wie viele Anforderungen mit hoher Priorität noch offen sind. Ist ein Feld leer, fehlt die Anforderung in einer solchen Zählung, und die Antwort ist falsch. Richten Sie das RM-Tool so ein, dass sich eine Anforderung ohne Status und Priorität nicht speichern lässt. Beispiel: Die Projektleitung fragt, wie viele Anforderungen mit der Priorität „Must have“ (muss enthalten sein, nach der MoSCoW-Methode) für Version 1.0 noch offen sind. Das RM-Tool meldet 14; weitere 30 Anforderungen haben aber gar keine Priorität und fehlen deshalb in der Zählung. Seitdem ist „Priorität“ ein Pflichtfeld. |
60 |
Wie wird mit Änderungswünschen umgegangen, während die Entwicklung schon läuft? |
Änderungen im Sprint: Legen Sie fest, ob Anforderungen während eines laufenden Sprints geändert werden dürfen. In Scrum plant das Team zu Beginn des Sprints, was es umsetzt; neue Wünsche kommen in der Regel in das Backlog und werden für einen späteren Sprint eingeplant. Ist eine Änderung dringend, nimmt der Product Owner sie im Gespräch mit dem Team in den Sprint auf und streicht dafür eine geplante Anforderung von ähnlichem Umfang aus dem Sprint, damit der Sprint nicht überladen wird. Ist das Ziel des Sprints ganz überholt, kann der Product Owner den Sprint abbrechen. Beispiel: Einige Wochen nach dem Start von Version 1.0 verlangt der Kundenservice mitten in einem Sprint, dass die Eingangsbestätigung zusätzlich die Telefonnummer der Hotline anzeigt. Der Product Owner nimmt den Wunsch als neue Anforderung REQ-1110 „Telefonnummer der Hotline in der Eingangsbestätigung anzeigen“ in das Backlog auf und plant sie für den nächsten Sprint ein. Der laufende Sprint bleibt unverändert. |
Kategorie |
Hier wird geklärt, wie Anforderungen geprüft und freigegeben werden, bevor die Entwicklung sie umsetzt: wie formal die Freigabe ist, wer die Reihenfolge festlegt, wie der Fortschritt gemessen wird und wann eine Anforderung bereit für die Umsetzung ist. Ein Fehler in einer Anforderung lässt sich vor der Umsetzung mit einer Textänderung beheben, danach nur mit Programmänderungen und neuen Tests. Deshalb lesen eine zweite Person und das Testteam jede Anforderung, bevor programmiert wird. |
|
31 |
Wie formal müssen Anforderungen freigegeben werden? |
Form der Freigabe: Mit der Freigabe bestätigt die fachlich verantwortliche Person (Owner), dass der Inhalt einer Anforderung richtig ist. Die Freigabe kann formlos sein, etwa ein Statuswechsel im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, oder formal, etwa ein unterschriebenes Dokument. Klären Sie zu Beginn, welche Form für welche Anforderungen gilt; eine Unterschrift braucht Vorlaufzeit, weil Termine mit den Unterschriftsberechtigten nötig sind. Beispiel: Im Schadenportal gelten zwei Formen: |
32 |
Müssen Anforderungen in einer mathematisch exakten Form beschrieben werden (formale Methoden)? |
Formale Spezifikation: Formale Methoden beschreiben Anforderungen in einer mathematischen Schreibweise, sodass Programme Widersprüche und Lücken nachweisen können. Formale Methoden lohnen sich vor allem bei sicherheitskritischer Software, etwa in Bahntechnik, Luftfahrt oder Medizintechnik, wo ein Fehler Menschen gefährden kann. Für die meisten Geschäftsanwendungen genügt natürliche Sprache; weil sie mehrdeutig sein kann, ergänzen Sie schwierige Regeln um halbformale Darstellungen wie Entscheidungstabellen. Beispiel: Das Schadenportal braucht keine formalen Methoden. Für die Regel, wann Kunden ein Foto mitschicken müssen, erstellt die Anforderungsanalystin aber eine Entscheidungstabelle: |
61 |
Wer legt die Reihenfolge der Anforderungen fest (Priorisierung)? |
Priorisierung: Dürfen mehrere Personen die Reihenfolge festlegen, gelten am Ende widersprüchliche Reihenfolgen, und das Team weiß nicht, woran es zuerst arbeiten soll. In Scrum legt deshalb allein der Product Owner die Reihenfolge im Backlog fest. Andere Beteiligte bringen ihre Wünsche und Begründungen ein, aber bei Streit entscheidet der Product Owner. Beispiel: Der Vertrieb möchte als Nächstes die Anforderung REQ-250 „Englische Oberfläche“, der Fachbereich Schaden die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“. Der Product Owner hört beide an und setzt REQ-230 nach vorn, weil die Sachbearbeitung bei den meisten Kfz-Schäden Fotos braucht und über die englische Oberfläche noch nicht entschieden ist. |
62 |
Woran lässt sich der Fortschritt der Anforderungsanalyse messen? |
Vorrat umsetzbarer Anforderungen: Ein brauchbares Maß ist der Vorrat an Anforderungen mit dem Status „Bereit zur Umsetzung“, gemessen am geschätzten Aufwand. Reicht dieser Vorrat nicht mehr für den nächsten Sprint, hat das Entwicklungsteam bald nichts mehr, was es umsetzen kann. Beobachten Sie den Vorrat in jedem Sprint, und legen Sie eine Untergrenze fest, unterhalb derer das Vorbereiten neuer Anforderungen Vorrang vor anderen Aufgaben bekommt. Beispiel: Das Team Portal schafft erfahrungsgemäß 20 Story Points je Sprint. Das Projekt legt fest, dass immer Anforderungen für mindestens zwei Sprints bereitliegen sollen, also für 40 Story Points. Als der Vorrat auf 25 Story Points fällt, stellt die Anforderungsanalystin andere Arbeiten zurück und bereitet zuerst neue Anforderungen vor. |
64 |
Wie wird die Qualität der Anforderungen sichergestellt? |
Vier-Augen-Prinzip: Wer eine Anforderung schreibt, übersieht eigene Lücken und Mehrdeutigkeiten leicht, weil er weiß, was gemeint ist. Lassen Sie deshalb jede Anforderung vor der Freigabe von mindestens einer zweiten Person prüfen (Review), am besten von jemandem aus dem Fachbereich, dem Test oder der Entwicklung. Ein Fehler, den diese Prüfung findet, lässt sich mit einer Textänderung beheben; nach der Umsetzung braucht es dafür Programmänderungen und neue Tests. Beispiel: Die Anforderungsanalystin gibt die Anforderung REQ-270 „Unfallgegner erfassen“ einer Sachbearbeiterin aus der Kfz-Schadenbearbeitung zum Review. Die Sachbearbeiterin fragt, was der Kunde eingeben soll, wenn der Unfallgegner nach dem Unfall weggefahren ist. Die Anforderungsanalystin ergänzt den Fall „Unfallgegner unbekannt“, bevor das Team Portal mit der Umsetzung beginnt. |
65 |
Wann ist eine Anforderung bereit für die Umsetzung? |
Definition of Ready: Die Definition of Ready legt fest, welche Punkte erfüllt sein müssen, bevor eine Anforderung in einen Sprint aufgenommen wird. Machen Sie diese Liste für alle sichtbar, etwa auf der Startseite des Projekts im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, und prüfen Sie sie bei der Planung jedes Sprints für jede Anforderung. Eine Anforderung, die einen Punkt nicht erfüllt, bleibt im Backlog, bis er erledigt ist. Beispiel: Die Definition of Ready des Schadenportals enthält vier Punkte: |
66 |
Wie wird das Testteam in die Arbeit an den Anforderungen eingebunden? |
Frühes Testen: Binden Sie das Testteam ein, bevor programmiert wird, und nicht erst, wenn die Software fertig ist. Dieses Vorziehen heißt englisch Shift Left: In einem Zeitplan, der von links nach rechts verläuft, rückt der Test nach links, also nach vorn. Tester lesen eine Anforderung mit der Frage, wie sie sich prüfen lässt, und finden dabei Lücken, Widersprüche und fehlende Grenzfälle. Lassen Sie jede Anforderung vom Testteam lesen, bevor sie den Status „Bereit zur Umsetzung“ bekommt. Beispiel: Beim Lesen der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ fragt ein Tester, was geschieht, wenn ein Kunde ein Schadendatum in der Zukunft eingibt. Dazu steht in der Anforderung bisher nichts. Die Anforderungsanalystin ergänzt: Das Schadenportal lehnt ein Schadendatum in der Zukunft ab und zeigt einen Hinweis an. |
Kategorie |
Hier wird geklärt, wer das Vorgehensmodell festlegt und freigibt, wie das Team das Vorgehen regelmäßig verbessert, was das Team selbst anpassen darf und wie Abweichungen festgehalten werden. Dazu gehört die Frage, ob das Vorgehen zu großen und kleinen Vorhaben und zur Kultur des Unternehmens passt und ob neue Mitarbeiter es verstehen. Ein Vorgehen, das niemand pflegt oder das nicht zur Arbeit passt, wird umgangen; ist das Vorgehen dagegen beschrieben, freigegeben und begründet, kann das Projekt auch gegenüber Prüfern belegen, nach welchen Regeln es gearbeitet hat. |
|
63 |
Spricht das Team regelmäßig darüber, was am Vorgehen verbessert werden kann (Retrospektive)? |
Kontinuierliche Verbesserung: In einer Retrospektive bespricht das Team am Ende jedes Sprints, was gut lief, was nicht, und was es ändern will. Bringen Sie dort auch Probleme mit Anforderungen ein, etwa die Frage, warum Anforderungen unklar waren oder Antworten auf Rückfragen fehlten. Vereinbaren Sie daraus eine konkrete Änderung des Vorgehens, und prüfen Sie in der nächsten Retrospektive, ob sie geholfen hat. Beispiel: In der Retrospektive des Teams Portal zeigt sich, dass bei drei Anforderungen des letzten Sprints die Akzeptanzkriterien unklar waren. Das Team vereinbart, dass künftig ein Tester jede Anforderung vor dem Refinement liest. Zwei Sprints später gibt es zu keiner Anforderung mehr Rückfragen wegen unklarer Akzeptanzkriterien. |
68 |
Wer ist für das Vorgehen verantwortlich (Process Owner), und wer gibt es verbindlich frei? |
Freigabe des Vorgehens: Das Vorgehensmodell legt fest, wie das Projekt mit Anforderungen arbeitet: Rollen, Status, Freigaben und Dokumente. Bestimmen Sie eine Person, die das Vorgehen beschreibt und pflegt (englisch Process Owner), und lassen Sie es vom Auftraggeber oder vom Qualitätsmanagement des Unternehmens freigeben. Fragt ein Prüfer später nach, belegt diese Freigabe, welche Regeln vereinbart waren. Beispiel: Process Owner im Schadenportal ist die Projektleitung: Sie beschreibt das Vorgehen auf einer Seite im Wiki der Versicherung und pflegt diese Seite. Der Vorstand gibt das Vorgehen als Auftraggeber frei. Als die interne Revision später fragt, warum die einzelnen Anforderungen nicht unterschrieben wurden, zeigt die Projektleitung das freigegebene Vorgehen, das Freigaben über den Status „Abgestimmt“ im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion vorsieht. |
69 |
Darf das Team das Vorgehen selbst anpassen (Tailoring)? |
Anpassung des Vorgehens: Tailoring heißt, ein vorgegebenes Vorgehensmodell an ein bestimmtes Projekt anzupassen, etwa Schritte wegzulassen oder zusammenzulegen. Legen Sie fest, was das Team selbst anpassen darf und welche Regeln für alle verbindlich bleiben, zum Beispiel Prüfungen, die ein Gesetz oder die Aufsicht verlangt. Ohne diese Grenze passt jedes Team das Vorgehen anders an, und wichtige Prüfungen können wegfallen. Beispiel: Für das Schadenportal gilt: |
70 |
Wie werden Abweichungen vom vereinbarten Vorgehen festgehalten? |
Dokumentierte Abweichung: Manchmal ist es richtig, vom vereinbarten Vorgehen abzuweichen, etwa wenn ein Fehler sofort behoben werden muss. Halten Sie jede Abweichung mit Grund, Datum und der Person fest, die sie entschieden hat, und vermerken Sie, ob und bis wann ein ausgelassener Schritt nachgeholt wird. Bei einem Audit zeigt dieser Vermerk, dass die Abweichung bewusst und begründet war. Beispiel: Die Datenschutzbeauftragte bekommt kurzfristig eine neue E-Mail-Adresse, und die Datenschutzhinweise im Schadenportal müssen nach Artikel 13 der Datenschutz-Grundverordnung (DSGVO) die gültige Adresse nennen. Die Anforderungsanalystin ändert die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ noch am selben Tag, ohne das sonst vorgeschriebene Review. Im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion vermerkt der Product Owner: „Review ausgelassen, weil die Datenschutzhinweise sonst eine ungültige Adresse zeigen; entschieden vom Product Owner am 14. April; Review wird bis 16. April nachgeholt.“ |
71 |
Funktioniert das Vorgehen auch, wenn das Projekt wächst? |
Abhängigkeiten zwischen Teams: Mit jedem zusätzlichen Team wächst die Zahl der Abhängigkeiten, bei denen ein Team auf eine Lieferung eines anderen wartet. Machen Sie diese Abhängigkeiten sichtbar, etwa auf einer gemeinsamen Übersicht, die für jede Lieferung zeigt, welches Team sie liefert und welches Team sie bis zu welchem Sprint braucht (englisch Dependency Board). Regelwerke wie das Scaled Agile Framework (SAFe) sehen dafür eine gemeinsame Planung aller Teams vor. Beispiel: Für Version 1.1 kommt ein drittes Team hinzu, das eine App für Smartphones baut. Auf der gemeinsamen Übersicht steht unter anderem, dass das App-Team bis Sprint 14 vom Team Schadensystem eine Schnittstelle für die Abfrage des Bearbeitungsstands braucht. Verzögert sich diese Lieferung, sehen alle drei Teams sofort, welche ihrer Anforderungen davon betroffen sind. |
72 |
Ist das Vorgehen für kleine Änderungen einfach genug? |
Kleine Änderungen: Durchläuft jeder Tippfehler denselben Weg wie eine neue Funktion, mit Workshop, Review und Freigabe, steht der Aufwand in keinem Verhältnis zum Nutzen. Legen Sie einen verkürzten Weg für kleine Änderungen fest, und beschreiben Sie genau, was als klein gilt, etwa Tippfehler, geänderte Beschriftungen oder kleine Fehler ohne fachliche Auswirkung. Alle anderen Änderungen laufen über den normalen Weg. Beispiel: Im Text der Eingangsbestätigung steht „Schadenummer“ statt „Schadennummer“. Für solche Tippfehler gilt im Schadenportal der verkürzte Weg: Ein Entwickler korrigiert den Text, der Product Owner bestätigt die Änderung im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, und die Korrektur geht mit der nächsten Version an die Kunden. Ein Workshop entfällt, und als Prüfung durch eine zweite Person genügt die Bestätigung des Product Owners. |
73 |
Wie schnell lässt sich das Vorgehen ändern, wenn es nicht mehr passt? |
Änderbare Beschreibung: Ein Vorgehen, das als unterschriebenes PDF-Dokument vorliegt, wird selten geändert, auch wenn es nicht mehr passt; das Team arbeitet dann anders, als das Vorgehen beschrieben ist. Beschreiben Sie das Vorgehen dort, wo es sich leicht ändern lässt, etwa in einem Wiki mit Änderungsverlauf, und legen Sie fest, wer eine Änderung beschließen darf. So kann ein Ergebnis der Retrospektive schon ab dem nächsten Sprint gelten. Beispiel: Das Vorgehen des Schadenportals steht im Wiki der Versicherung. Nach einer Retrospektive beschließt die Projektleitung auf Vorschlag des Teams Portal, dass das Testteam jede Anforderung vor dem Refinement liest. Die Projektleitung ändert die Wiki-Seite noch am selben Tag, und die neue Regel gilt ab dem nächsten Sprint. |
74 |
Stützt sich das Vorgehen auf anerkannte Standards und bewährte Verfahren der Branche? |
Anerkannte Standards: Für die Anforderungsanalyse gibt es anerkannte Grundlagen, etwa den Lehrplan des International Requirements Engineering Board (IREB) für den Certified Professional for Requirements Engineering (CPRE), den Leitfaden BABOK (Business Analysis Body of Knowledge) des International Institute of Business Analysis (IIBA) und die Norm ISO/IEC/IEEE 29148, die die Internationale Organisation für Normung (ISO), die Internationale Elektrotechnische Kommission (IEC) und das Institute of Electrical and Electronics Engineers (IEEE) gemeinsam herausgeben. Nutzen Sie diese Grundlagen als Ausgangspunkt, statt Begriffe und Abläufe neu zu erfinden, und passen Sie sie an das Projekt an. Gemeinsame Begriffe erleichtern auch neuen Mitarbeitern und Dienstleistern den Einstieg. Beispiel: Das Projekt Schadenportal übernimmt die Begriffe des IREB, etwa die Unterscheidung zwischen funktionalen Anforderungen und Qualitätsanforderungen, und für den Anforderungstext die Satzschablone von Chris Rupp. Das Projektglossar verwendet diese Begriffe, statt eigene zu erfinden. Neue Entwickler des externen Entwicklungsdienstleisters, die das Zertifikat CPRE des IREB haben, finden sich dadurch schnell zurecht. |
75 |
Wurde ein neues Vorgehen zuerst in einem kleinen Rahmen erprobt (Pilotierung)? |
Pilotierung: Ein neues Vorgehen zeigt seine Schwächen erst in der Praxis. Führen Sie es deshalb möglichst zuerst in einem einzelnen Team ein, das offen für Neues ist, und erst nach einer Auswertung in allen Teams. So betreffen Fehler im Vorgehen zunächst nur ein Team und lassen sich beheben, bevor alle damit arbeiten. Beispiel: Das Team Portal erprobt die neue Definition of Ready des Schadenportals zuerst allein, zwei Sprints lang. Dabei zeigt sich, dass der Punkt „Entwurf der Oberfläche verlinkt“ für Anforderungen ohne Bildschirmseite nicht passt, etwa für REQ-290 „Meldung an das Schadensystem übertragen“. Die Projektleitung beschränkt den Punkt auf Anforderungen mit Bildschirmseite, bevor das Team Schadensystem die Definition of Ready übernimmt. |
76 |
Passt das Vorgehen zur Kultur des Unternehmens? |
Passende Formalität: Ein Vorgehen wird nur befolgt, wenn es zu den Gewohnheiten und Erwartungen im Unternehmen passt. Ein Unternehmen mit festen Freigabewegen und Prüfpflichten erwartet nachweisbare Freigaben; ein kleines, junges Unternehmen empfindet dieselben Regeln oft als Bürokratie und umgeht sie. Legen Sie mindestens die formalen Schritte fest, die Gesetze, Aufsicht und Verträge verlangen, und darüber hinaus nur solche, die die Beteiligten als sinnvoll annehmen. Beispiel: Die Versicherung wird von der Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin) beaufsichtigt, und der Vorstand ist schriftliche Freigaben gewohnt. Die Teams des Schadenportals arbeiten agil, verzichten aber nicht auf Nachweise: Jede Freigabe ist im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion mit Person und Datum gespeichert. So bekommt der Vorstand die gewohnte Nachvollziehbarkeit, ohne dass jede einzelne Anforderung unterschrieben werden muss. |
77 |
Ist das Vorgehen so beschrieben, dass neue Mitarbeiter es verstehen? |
Einarbeitung: Neue Mitarbeiter und neue Dienstleister müssen schnell wissen, wie im Projekt mit Anforderungen gearbeitet wird: welche Status es gibt, wer freigibt und wo was steht. Fassen Sie das in einem kurzen Handbuch für die Arbeit mit Anforderungen zusammen (englisch Playbook), und geben Sie es jedem neuen Teammitglied am ersten Tag. Fragen Sie neue Teammitglieder nach einigen Wochen, was ihnen im Handbuch gefehlt hat, und ergänzen Sie es. Beispiel: Ein neuer Entwickler im Team Portal bekommt am ersten Tag die Wiki-Seite „So arbeiten wir mit Anforderungen“. Die Seite erklärt kurz die Status von „Neu“ bis „Abgenommen“, die Definition of Ready, die Ansprechpersonen und wo im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion die Anforderungen seines Teams stehen. |
1.2: Infrastruktur-Setup (Die Werkzeuglandschaft)
Anforderungen entstehen in großer Zahl, ändern sich laufend und müssen mit Testfällen, Entscheidungen und Dokumenten verknüpft bleiben. In dieser Unterphase wählt das Projekt die Software aus, in der es die Anforderungen verwaltet, und richtet sie ein. Meist ist das ein Requirements-Management-Tool (RM-Tool) wie Jira, Polarion oder IBM DOORS. Dazu gehört nicht nur die Installation, sondern auch die Entscheidung, welche Felder jede Anforderung hat, wer welche Rechte bekommt, welche Vorlagen hinterlegt werden und wie die Nutzer geschult werden. Wer das sorgfältig plant, erspart allen Beteiligten später viel Nacharbeit, etwa das Nachpflegen fehlender Felder oder das Abgleichen verschiedener Fassungen derselben Anforderung.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Bevor ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion ausgewählt wird, klären Sie, welche Probleme es lösen soll, welche Arbeiten es vor allem unterstützen soll und wer damit arbeiten wird. Außerdem fällt die Grundsatzentscheidung, ob überhaupt ein eigenes RM-Tool nötig ist oder ob Word und Excel genügen. Ohne diese Klärung wählt man leicht eine Software nach der Länge ihrer Funktionsliste statt nach dem eigenen Bedarf und bezahlt Funktionen, die niemand nutzt. |
|
1 |
Welche konkreten Probleme in der bisherigen Anforderungsarbeit soll das Requirements-Management-Tool lösen? |
Probleme der bisherigen Arbeit: Ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion ist kein Selbstzweck; es lohnt sich nur, wenn es Probleme löst, die das Team heute tatsächlich hat. Schreiben Sie diese Probleme einzeln auf, jedes mit einem Vorfall, der es belegt. Die Liste ist später der Maßstab für die Auswahl und für die Frage, ob sich die Einführung gelohnt hat: Besteht ein Problem nach der Einführung weiter, hat das RM-Tool sein Ziel verfehlt. Beispiel: Die Anforderungen für das Schadenportal stehen bisher in Word-Dokumenten, die per E-Mail verschickt werden. Die Anforderungsanalystin hält zwei Probleme fest: |
2 |
Welche Arbeiten der Anforderungsanalyse soll das Requirements-Management-Tool vor allem unterstützen? |
Schwerpunkt: Die Anforderungsanalyse besteht aus mehreren Tätigkeiten: Anforderungen ermitteln, aufschreiben, als Diagramm darstellen (modellieren), prüfen und über die ganze Projektdauer verwalten. Kaum ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion ist in allem gleich stark: Manche sind für die Verwaltung vieler Anforderungen mit Status, Versionen und Verknüpfungen gebaut, andere für das Zeichnen von Diagrammen. Legen Sie fest, welche Tätigkeiten am wichtigsten sind, und wählen Sie das RM-Tool danach aus. Beispiel: Für das Schadenportal legt die Projektleitung fest: Am wichtigsten ist die Verwaltung, also Status, Versionen und die Verknüpfung jeder Anforderung mit den Testfällen, die diese Anforderung prüfen. Diagramme der Abläufe sind weniger wichtig; dafür genügt notfalls das Zeichenprogramm, das die Anforderungsanalystin bisher nutzt. |
3 |
Soll ein eigenes Requirements-Management-Tool eingesetzt werden, oder genügen Office-Programme wie Word und Excel? |
Grundsatzentscheidung: Word und Excel kennt jeder, und man kann sofort anfangen. Sie geben aber keine Ordnung vor: Jeder kann Spalten anlegen, Status frei eintippen und Dateien kopieren, und bald weiß niemand mehr, welche Fassung gilt. Ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion gibt Felder, Status und Verknüpfungen fest vor und speichert jede Änderung; dafür müssen alle Beteiligten geschult werden. Entscheiden Sie nach Größe und Dauer des Vorhabens: Für ein kleines Team mit wenigen Dutzend Anforderungen kann Excel genügen. Beispiel: Für das Schadenportal rechnet die Anforderungsanalystin mit rund 800 Anforderungen, an denen zwei Entwicklungsteams, das Testteam und ein externer Entwicklungsdienstleister über mehrere Jahre arbeiten. Die Projektleitung entscheidet sich deshalb für ein eigenes RM-Tool und plant für alle Beteiligten eine Schulung ein. |
4 |
Welche Personengruppen werden mit dem Requirements-Management-Tool arbeiten, und wie viele Personen gehören jeweils dazu? |
Nutzergruppen: Zählen Sie, wer mit dem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion arbeiten wird, getrennt danach, was die Personen dort tun: Anforderungen schreiben, Anforderungen lesen und kommentieren oder nur Berichte ansehen. Aus diesen Zahlen ergibt sich, wie viele Lizenzen welcher Art gekauft werden müssen, denn viele Anbieter verlangen für Schreibrechte mehr Geld als für Leserechte. Schätzen Sie nicht, sondern lassen Sie sich von den Leitungen der beteiligten Teams die Namen nennen. Beispiel: Zählung für das Schadenportal: |
Kategorie |
Hier prüfen Sie, ob das Requirements-Management-Tool (RM-Tool) technisch zum Unternehmen passt: ob es als Cloud-Lösung beim Anbieter oder im eigenen Rechenzentrum läuft, auf welchen Rechnern es funktioniert, wie sich die Nutzer anmelden, wie schnell es bei großen Datenmengen antwortet und wie die Daten gesichert werden. Einige dieser Punkte schließen ein RM-Tool sofort aus, etwa wenn die Vorgaben zum Datenschutz keine Cloud-Lösung erlauben. Klären Sie sie deshalb, bevor Sie Anbieter vergleichen. |
|
5 |
Darf das Requirements-Management-Tool als Cloud-Lösung beim Anbieter laufen, oder muss es im eigenen Rechenzentrum betrieben werden? |
Betriebsform: Ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion kann als Cloud-Lösung auf den Servern des Anbieters laufen oder im eigenen Rechenzentrum des Unternehmens. Anforderungen und Kommentare enthalten oft vertrauliche Geschäftsinformationen und Namen von Beschäftigten; für diese Namen gilt die Datenschutz-Grundverordnung (DSGVO). Bei Versicherungen und Banken kommen Vorgaben der Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin) zur Auslagerung von IT-Diensten hinzu. Fragen Sie die Datenschutzbeauftragte und die IT-Sicherheit, bevor Sie Anbieter vergleichen: Ist eine Cloud-Lösung ausgeschlossen, fallen alle RM-Tools sofort weg, die es nur als Cloud-Lösung gibt. Beispiel: Die Datenschutzbeauftragte und die IT-Sicherheit der Versicherung legen fest: Eine Cloud-Lösung ist zulässig, wenn der Anbieter die Daten nur in Rechenzentren in der Europäischen Union speichert und den Vertrag über die Auftragsverarbeitung unterschreibt, den die DSGVO für solche Dienstleister vorschreibt. In der engeren Wahl stehen danach zwei RM-Tools: eines als Cloud-Lösung und eines für den Betrieb im eigenen Rechenzentrum. |
6 |
Auf welchen Betriebssystemen müssen die Nutzer mit dem Requirements-Management-Tool arbeiten können? |
Betriebssysteme: Das Betriebssystem ist die Grundsoftware eines Rechners, etwa Windows, macOS oder Linux. Arbeiten die künftigen Nutzer mit unterschiedlichen Betriebssystemen, muss das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion auf allen laufen. Ein RM-Tool, das man im Browser bedient, läuft in der Regel auf jedem Rechner mit einem aktuellen Browser; ein RM-Tool, das als eigenes Programm installiert wird, gibt es dagegen manchmal nur für ein Betriebssystem. Beispiel: Die Entwickler im Team Schadensystem arbeiten mit Linux, der Fachbereich Schaden mit Windows. Ein RM-Tool, dessen Programm es nur für Windows gibt, scheidet deshalb aus. Die beiden RM-Tools in der engeren Wahl lassen sich im Browser bedienen. |
7 |
Welche Server braucht das Requirements-Management-Tool, wenn es im eigenen Rechenzentrum betrieben wird? |
Bedarf an Servern: Läuft das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion im eigenen Rechenzentrum, braucht es dort Server mit ausreichend Arbeitsspeicher, Rechenleistung und Speicherplatz. Lassen Sie sich vom Anbieter nennen, was er für Ihre Zahl an Nutzern und Anforderungen empfiehlt, und fragen Sie das Betriebsteam, ob es diese Leistung auf den vorhandenen Servern des Unternehmens bereitstellen kann. Müssen neue Server gekauft werden, kann das die Einführung um Wochen oder Monate verzögern. Beispiel: Für das RM-Tool, das im eigenen Rechenzentrum laufen würde, empfiehlt der Anbieter bei 51 Nutzern einen Server mit 16 Gigabyte Arbeitsspeicher und 8 Prozessorkernen. Das Betriebsteam bestätigt, dass es diese Leistung auf den vorhandenen Servern der Versicherung bereitstellen kann, ohne neue Geräte zu kaufen. |
8 |
Welche Datenbank braucht das Requirements-Management-Tool im Hintergrund? |
Datenbank: Ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion speichert die Anforderungen in einer Datenbank, einem Programm zur geordneten Ablage großer Datenmengen. Manche RM-Tools bringen ihre eigene Datenbank mit, die das Betriebsteam zusätzlich betreuen muss; andere nutzen eine Datenbank, die im Unternehmen schon im Einsatz ist, etwa Oracle oder Microsoft SQL Server, für die dann aber weitere Lizenzen nötig sein können. Fragen Sie das Betriebsteam, welche Datenbanken es betreuen kann. Bei einer Cloud-Lösung kümmert sich der Anbieter um die Datenbank. Beispiel: Das RM-Tool, das im eigenen Rechenzentrum laufen würde, braucht eine Datenbank vom Typ Microsoft SQL Server. Das Betriebsteam der Versicherung betreut bereits mehrere solche Datenbanken und kann eine weitere ohne zusätzliches Personal übernehmen; allerdings muss dafür eine weitere Lizenz gekauft werden. |
9 |
Wie melden sich die Nutzer am Requirements-Management-Tool an, und lässt es sich an die zentrale Anmeldung des Unternehmens (Single Sign-on) anbinden? |
Anmeldung: Bei der zentralen Anmeldung (englisch Single Sign-on, SSO) meldet sich jede Person einmal mit ihrem Firmenkonto an und kann danach alle angebundenen Programme ohne weiteres Passwort nutzen. Die Firmenkonten stehen in einem zentralen Verzeichnis, in vielen Unternehmen im Active Directory von Microsoft. Andere Programme fragen dieses Verzeichnis über das genormte Verfahren Lightweight Directory Access Protocol (LDAP) ab. Ein eigenes Passwort nur für das Requirements-Management-Tool (RM-Tool) wird leicht vergessen oder aufgeschrieben, und verlässt jemand das Unternehmen, bleibt sein Zugang bestehen, bis ihn jemand von Hand löscht. Binden Sie das RM-Tool deshalb an die zentrale Anmeldung an. Beispiel: Die Anforderungsanalystin meldet sich morgens an ihrem Rechner an und öffnet das RM-Tool, ohne ein weiteres Passwort einzugeben. Als ein Entwickler des Teams Portal die Versicherung verlässt, sperrt die IT sein Firmenkonto, und damit ist auch sein Zugang zum RM-Tool gesperrt. |
10 |
Bleibt das Requirements-Management-Tool auch bei der zu erwartenden Datenmenge schnell genug? |
Antwortzeit bei großen Datenmengen: Ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion kann mit hundert Anforderungen schnell sein und mit zehntausenden langsam werden. Verlassen Sie sich deshalb nicht allein auf die Angaben des Anbieters, sondern machen Sie einen Lasttest: Füllen Sie eine Testinstallation mit so vielen künstlich erzeugten Anforderungen, wie Sie in einigen Jahren erwarten, und messen Sie die Zeit für typische Vorgänge wie Suchen, Filtern und Öffnen. Legen Sie vorher fest, wie lange ein solcher Vorgang höchstens dauern darf; muss man bei jeder Suche mehrere Sekunden warten, suchen die Nutzer seltener und legen Anforderungen doppelt an. Beispiel: Die Versicherung will das RM-Tool später für alle IT-Projekte nutzen und rechnet nach fünf Jahren mit 50.000 Anforderungen. Das Betriebsteam füllt für beide RM-Tools in der engeren Wahl je eine Testinstallation mit 50.000 künstlich erzeugten Anforderungen. Die vorher festgelegte Grenze lautet: Eine Suche über alle Anforderungen zeigt ihr Ergebnis nach höchstens 2 Sekunden. Das RM-Tool für das eigene Rechenzentrum braucht zunächst 6 Sekunden und hält die Grenze erst ein, nachdem der Anbieter die Einstellungen der Suche angepasst hat. |
11 |
Wie werden die Daten des Requirements-Management-Tools gesichert und im Notfall wiederhergestellt? |
Datensicherung: Eine Datensicherung (englisch Backup) ist eine Kopie aller Daten, aus der sich nach einem Fehler oder Ausfall der frühere Stand wiederherstellen lässt (englisch Restore). Prüfen Sie nicht nur, ob und wie oft die Daten des Requirements-Management-Tools (RM-Tools) gesichert werden, sondern auch, ob sich eine einzelne versehentlich gelöschte Anforderung zurückholen lässt. Kann man nur die ganze Datenbank auf den Stand der letzten Nacht zurücksetzen, verlieren alle Nutzer die Arbeit eines Tages, nur um eine Anforderung zu retten. Lassen Sie sich die Wiederherstellung vorführen. Beispiel: Bei der Vorführung der beiden RM-Tools in der engeren Wahl fragt das Betriebsteam, wie sich eine einzelne gelöschte Anforderung, etwa REQ-230 „Fotos zur Schadenmeldung hochladen“, zurückholen lässt. Der Anbieter des RM-Tools, das als Cloud-Lösung angeboten wird, kann aus der Sicherung nur die ganze Datenbank zurücksetzen. Sein RM-Tool markiert eine gelöschte Anforderung aber nur als gelöscht, sodass jede Person mit Schreibrechten sie mit allen Kommentaren selbst wiederherstellen kann. |
12 |
Muss das Requirements-Management-Tool auf jedem Rechner installiert werden, oder läuft es im Browser? |
Installation oder Browser: Manche Requirements-Management-Tools (RM-Tools) bedient man über ein Programm, das auf jedem Rechner installiert und bei jedem Update erneuert werden muss (englisch Fat Client). Das übernimmt meist die IT über ihre zentrale Softwareverteilung, und jede neue Person muss warten, bis das Programm auf ihrem Rechner ist. Ein RM-Tool, das im Browser läuft, braucht keine Installation; jede Person kann anfangen, sobald sie Zugang hat. Bevorzugen Sie deshalb die Bedienung im Browser, es sei denn, das installierte Programm bietet eine Funktion, die Sie unbedingt brauchen. Beispiel: Der externe Entwicklungsdienstleister arbeitet auf eigenen Rechnern, auf denen die IT der Versicherung keine Software installieren darf. Weil das RM-Tool im Browser läuft, brauchen seine Entwickler am ersten Tag nur einen Zugang und können die Anforderungen sofort lesen. |
13 |
Lässt sich das Requirements-Management-Tool auch auf Tablet und Smartphone bedienen? |
Mobile Nutzung: Manche Aufgaben erledigen Beteiligte unterwegs, etwa eine Anforderung lesen und freigeben oder einen Kommentar beantworten. Dafür muss sich die Oberfläche des Requirements-Management-Tools (RM-Tools) an kleine Bildschirme anpassen (englisch Responsive Design), oder es gibt eine eigene App. Prüfen Sie das auf den Geräten, die im Unternehmen tatsächlich verwendet werden, statt sich auf die Angabe des Anbieters zu verlassen. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung ist für die Kfz-Anforderungen fachlich verantwortlich und oft zwischen den Standorten unterwegs. Im Test öffnet sie auf ihrem Dienst-Tablet die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“, liest den Text und setzt den Status auf „Abgestimmt“, ohne den Bildschirmausschnitt seitlich verschieben zu müssen. |
14 |
Welche Verfügbarkeit des Requirements-Management-Tools sichert der Anbieter vertraglich zu (Service Level Agreement)? |
Zugesicherte Verfügbarkeit: Ein Service Level Agreement (SLA) ist ein Teil des Vertrags, in dem der Anbieter zusichert, zu wie viel Prozent der Zeit das Requirements-Management-Tool (RM-Tool) erreichbar ist und wie schnell er Störungen behebt. Rechnen Sie die Prozentzahl in Stunden um: 99,5 Prozent Verfügbarkeit im Jahr erlauben rund 44 Stunden Ausfall, also fast zwei volle Tage. Vereinbaren Sie, was geschieht, wenn der Anbieter die Zusage verfehlt, etwa eine Gutschrift auf die Gebühr oder eine Vertragsstrafe, und ob angekündigte Wartungszeiten als Ausfall zählen. Beispiel: Der Anbieter des RM-Tools, das als Cloud-Lösung angeboten wird, sichert 99,9 Prozent Verfügbarkeit im Monat zu, also höchstens rund 44 Minuten Ausfall. Fällt das RM-Tool länger aus, schreibt er der Versicherung 10 Prozent der Monatsgebühr gut. Angekündigte Wartung am Sonntagmorgen zählt nicht als Ausfall. |
15 |
In welchem Land liegen die Daten, wenn das Requirements-Management-Tool als Cloud-Lösung betrieben wird? |
Speicherort der Daten: Bei einer Cloud-Lösung speichert der Anbieter des Requirements-Management-Tools (RM-Tools) die Daten in seinen Rechenzentren, und deren Standort entscheidet mit darüber, welches Recht gilt. Liegen die Daten außerhalb der Europäischen Union, erlaubt die Datenschutz-Grundverordnung (DSGVO) die Übertragung nur unter zusätzlichen Bedingungen. Lassen Sie den Standort im Vertrag festschreiben, und fragen Sie, ob auch Sicherungskopien und Zugriffe des Supports auf diese Standorte beschränkt sind. Beispiel: Der Vertrag für das RM-Tool, das die Versicherung als Cloud-Lösung prüft, nennt Rechenzentren in Frankfurt am Main und Dublin. Auf Nachfrage der Datenschutzbeauftragten ergänzt der Anbieter, dass auch die Sicherungskopien nur dort liegen und sein Support in den Vereinigten Staaten nur nach Freigabe durch die Versicherung auf die Daten zugreifen darf. |
16 |
Ist jede Verbindung zum Requirements-Management-Tool verschlüsselt? |
Verschlüsselte Verbindung: Zwischen Browser und Requirements-Management-Tool (RM-Tool) sollen die Daten nur verschlüsselt übertragen werden, damit niemand sie unterwegs mitlesen kann. Dafür sorgt das Verfahren Transport Layer Security (TLS), erkennbar an „https“ am Anfang der Adresse. Achten Sie darauf, dass das RM-Tool unverschlüsselte Verbindungen ablehnt. Für die Verschlüsselung braucht der Server ein Zertifikat, eine elektronische Bescheinigung seiner Identität, die nach einer festen Laufzeit abläuft. Legen Sie beim Betrieb im eigenen Rechenzentrum fest, wer das Zertifikat rechtzeitig erneuert; sonst verweigern die Browser nach Ablauf die Verbindung zum RM-Tool. Beispiel: Die IT-Sicherheit prüft beide RM-Tools in der engeren Wahl: Beide nehmen nur Verbindungen über TLS ab Version 1.2 an, wie es das Bundesamt für Sicherheit in der Informationstechnik (BSI) empfiehlt. Für das RM-Tool im eigenen Rechenzentrum trägt das Betriebsteam das Ablaufdatum des Zertifikats in seinen Wartungskalender ein. |
Kategorie |
Ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion steht nicht allein: Die Anforderungen müssen zu den Entwicklungsteams, zum Testteam und zu Lieferanten gelangen, und vorhandene Dokumente müssen ins RM-Tool übernommen werden. Hier prüfen Sie, welche Schnittstellen zu anderen Programmen nötig sind, welche Austauschformate das RM-Tool beherrscht und ob eigene Programme darauf zugreifen können. Jede fehlende Schnittstelle bedeutet, dass jemand Anforderungen von Hand abtippt; dabei entstehen Fehler und abweichende Fassungen. |
|
17 |
Mit welchen anderen Programmen muss das Requirements-Management-Tool unbedingt Daten austauschen? |
Anbindung anderer Programme: Anforderungen werden im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion geschrieben, aber in anderen Programmen weiterverarbeitet: Entwicklungsteams planen ihre Aufgaben oft in einem eigenen Planungsprogramm, und das Testteam verwaltet seine Testfälle in einem Testprogramm. Listen Sie diese Programme auf und legen Sie fest, welche Daten in welche Richtung übertragen werden. Legen Sie für jede Schnittstelle auch fest, was geschieht, wenn dieselbe Anforderung in beiden Programmen gleichzeitig geändert wurde. Beispiel: Für das Schadenportal sind zwei Schnittstellen unverzichtbar: |
18 |
Unterstützt das Requirements-Management-Tool das Austauschformat ReqIF (Requirements Interchange Format)? |
Austauschformat: Das Requirements Interchange Format (ReqIF) ist ein offener Standard der Object Management Group (OMG), mit dem sich Anforderungen samt Feldern und Gliederung zwischen verschiedenen Requirements-Management-Tools (RM-Tools) austauschen lassen. Verbreitet ist es vor allem in der Automobilindustrie, wo Hersteller ihre Lastenhefte auf diesem Weg an Zulieferer geben. Wichtig ist ReqIF, wenn Sie regelmäßig Anforderungen mit Kunden oder Lieferanten austauschen, die ein anderes RM-Tool nutzen. Beispiel: Der externe Entwicklungsdienstleister kann die Anforderungen im RM-Tool der Versicherung lesen, plant seine Arbeit aber in seinem eigenen RM-Tool. Die Versicherung schickt ihm die Anforderungen für Version 1.0 des Schadenportals als ReqIF-Datei; er liest sie mit allen Feldern in sein RM-Tool ein, ohne dass jemand Texte kopiert. |
19 |
Lassen sich vorhandene Word- und Excel-Dateien in das Requirements-Management-Tool importieren? |
Import aus Office-Dateien: Viele Anforderungen liegen bereits in Word-Dokumenten oder Excel-Listen vor, und Kunden oder Fachbereiche schicken neue oft in dieser Form. Das Requirements-Management-Tool (RM-Tool) sollte beim Import Überschriften als Gliederung und jede einzelne Anforderung als eigenen Eintrag erkennen, auch aus Tabellen. Prüfen Sie den Import mit einem echten Dokument aus Ihrem Unternehmen, nicht mit dem Beispiel des Anbieters; erkennt der Import die Gliederung nicht, muss jemand tagelang Texte einzeln kopieren. Beispiel: Die Anforderungsanalystin importiert das bisherige Word-Dokument „Fachkonzept Schadenmeldung“ mit 120 Seiten. Das RM-Tool macht aus jeder Überschrift einen Gliederungspunkt und aus jeder nummerierten Anforderung einen eigenen Eintrag; nur die Anforderungen aus drei ineinander verschachtelten Tabellen muss sie von Hand nacharbeiten. |
20 |
Hat das Requirements-Management-Tool eine offene Programmierschnittstelle (API), über die eigene Programme darauf zugreifen können? |
Programmierschnittstelle: Über eine Programmierschnittstelle (Application Programming Interface, API) können andere Programme Anforderungen im Requirements-Management-Tool (RM-Tool) lesen, anlegen und ändern, ohne dass jemand die Oberfläche bedient. Verbreitet sind Schnittstellen nach dem Muster Representational State Transfer (REST). Ohne API kann niemand eigene Programme schreiben, die Anforderungen automatisch auswerten, prüfen oder an Programme weitergeben, für die der Anbieter keine Verbindung vorgesehen hat. Lassen Sie die Beschreibung der API von einer Entwicklerin oder einem Entwickler prüfen, bevor Sie entscheiden. Beispiel: Das Testteam will jede Nacht eine Liste aller Anforderungen mit dem Status „Bereit zum Test“ bekommen, die noch keinen Testfall haben. Ein Entwickler aus dem Team Portal schreibt dafür ein kleines Programm, das die Anforderungen über die API abfragt und die Liste per E-Mail verschickt. |
21 |
Lässt sich das Requirements-Management-Tool mit der Versionsverwaltung des Programmcodes verbinden, etwa mit Git? |
Verbindung zum Programmcode: In einer Versionsverwaltung wie Git speichern Entwickler jede Änderung am Programmcode mit einer kurzen Beschreibung (englisch Commit Message). Nennt diese Beschreibung die Kennung (ID) der Anforderung, kann das Requirements-Management-Tool (RM-Tool) die Codeänderung automatisch mit der Anforderung verknüpfen. So reicht die Rückverfolgbarkeit von der Anforderung bis in den Code, und man sieht, welche Codeänderungen zu einer Anforderung gehören. Vereinbaren Sie mit den Entwicklungsteams, dass jede Beschreibung die ID enthält. Beispiel: Ein Entwickler im Team Portal speichert seine Änderung mit der Beschreibung „REQ-214: Schadennummer in Eingangsbestätigung anzeigen“. An der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ erscheint im RM-Tool daraufhin ein Verweis auf genau diese Codeänderung. |
Kategorie |
Hier prüfen Sie, ob das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion das kann, was die Anforderungsarbeit täglich braucht: Diagramme, eigene Felder, eingefrorene Stände, den Verlauf jeder Änderung, Verknüpfungen zu Testfällen, erzeugte Dokumente, Varianten, Kommentare, Freigabeabläufe und Wiederverwendung. Was das RM-Tool nicht kann, ersetzen die Nutzer durch Excel-Listen und E-Mails. Dann stehen Anforderungen wieder an mehreren Stellen in unterschiedlichen Fassungen. |
|
22 |
Kann man im Requirements-Management-Tool Modelle zeichnen, etwa mit UML, BPMN oder SysML? |
Modellierung: Ein Modell stellt Anforderungen als Diagramm dar, etwa einen Ablauf oder die Beziehungen zwischen Daten. Verbreitete Zeichensprachen dafür sind die Unified Modeling Language (UML) für Software, die Business Process Model and Notation (BPMN) für Geschäftsabläufe und die Systems Modeling Language (SysML) für technische Systeme. Zeichnet das Requirements-Management-Tool (RM-Tool) solche Diagramme selbst, lässt sich jeder Kasten im Diagramm mit einer Anforderung verknüpfen. Ein eingefügtes Bild dagegen ist mit keiner Anforderung verbunden: Ändert sich eine Anforderung, weist nichts darauf hin, dass das Bild veraltet ist. Beispiel: Die Anforderungsanalystin hat den Ablauf der Schadenmeldung bisher in einem Zeichenprogramm als BPMN-Diagramm gezeichnet und als Bild in das Word-Dokument eingefügt. Als im Mai der Schritt „Fotos hochladen“ dazukam, blieb das Bild unverändert, weil niemand daran dachte. In einem RM-Tool, das selbst Diagramme zeichnet, legt sie den Schritt im Diagramm an und verknüpft ihn mit der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“; wer REQ-230 öffnet, sieht dann auch den Schritt im Diagramm. |
23 |
Lassen sich im Requirements-Management-Tool eigene Felder für Anforderungen anlegen? |
Eigene Felder: Jede Anforderung hat im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion Felder wie „Status“ oder „Priorität“. Fast jedes Unternehmen braucht zusätzlich eigene Felder, die der Anbieter nicht vorgesehen hat. Prüfen Sie, ob die Person, die das RM-Tool einrichtet (Administrator), solche Felder über die Einstellungen anlegen kann, ohne zu programmieren und ohne den Anbieter zu beauftragen. Beispiel: Die Versicherung braucht das Feld „Rechtlich vorgeschrieben“ mit den Werten „ja“ und „nein“, damit sofort erkennbar ist, welche Anforderungen auf einem Gesetz beruhen, etwa REQ-120 „Meldedatum speichern“. Der Administrator legt das Feld in wenigen Minuten über die Einstellungen an. |
24 |
Kann das Requirements-Management-Tool einen freigegebenen Stand der Anforderungen einfrieren (Baseline)? |
Baseline: Eine Baseline ist ein abgestimmter und eingefrorener Stand der Anforderungen, auf den sich Planung, Schätzung und Verträge beziehen. Das Requirements-Management-Tool (RM-Tool) muss diesen Stand mit einem Befehl festhalten können, sodass er sich nicht mehr ändert, auch wenn die Anforderungen danach weiter bearbeitet werden. Nur so lässt sich jederzeit sagen, was für ein Release vereinbart war und was erst später dazukam. Beispiel: Vor Beginn der Umsetzung friert die Anforderungsanalystin den Stand „Version 1.0“ des Schadenportals mit 312 Anforderungen ein. Als der Vertrieb später eine Bestätigung per Textnachricht (SMS) wünscht, zeigt der Vergleich mit der Baseline sofort, dass dieser Wunsch nicht zum vereinbarten Umfang gehört. |
25 |
Wie zeigt das Requirements-Management-Tool den Verlauf der Änderungen an einer Anforderung? |
Änderungsverlauf: Zu jeder Anforderung sollte das Requirements-Management-Tool (RM-Tool) zeigen, wer wann welches Feld von welchem alten auf welchen neuen Wert geändert hat (englisch Audit Trail). Beim Anforderungstext muss sichtbar sein, welche Wörter gestrichen und welche ergänzt wurden. Ein bloßer Vermerk „geändert am 3. Mai“ reicht nicht, weil man dann alte und neue Fassung selbst vergleichen müsste, sofern die alte überhaupt noch vorliegt. Beispiel: Im Verlauf der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ steht: |
26 |
Lassen sich Verknüpfungen zwischen Anforderungen und anderen Elementen einfach anlegen? |
Verknüpfungen anlegen: Rückverfolgbarkeit entsteht durch Verknüpfungen: Eine Anforderung wird mit ihrem Ursprung, mit anderen Anforderungen und mit den Testfällen verbunden, die diese Anforderung prüfen. Diese Verknüpfungen werden nur gepflegt, wenn das Anlegen schnell geht, etwa durch Ziehen mit der Maus oder durch Eintippen der ersten Zeichen mit automatischer Vervollständigung. Lassen Sie künftige Nutzer im Test zählen, wie viele Schritte eine Verknüpfung im Requirements-Management-Tool (RM-Tool) braucht. Beispiel: Im Test verknüpft die Anforderungsanalystin die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ mit dem Testfall „Bestätigung erscheint nach dem Absenden“. In einem der beiden RM-Tools in der engeren Wahl tippt sie im Feld „Verknüpft mit“ die ersten Buchstaben und wählt den Testfall aus. Im anderen muss sie dafür fünf Fenster nacheinander öffnen. |
27 |
Kann das Requirements-Management-Tool die Verknüpfungen einer Anforderung grafisch darstellen, sodass man die Auswirkungen einer Änderung sieht? |
Auswirkungsanalyse: Bei einer Auswirkungsanalyse (englisch Impact Analysis) fragt man: Was ist alles betroffen, wenn sich diese Anforderung ändert? Das Requirements-Management-Tool (RM-Tool) beantwortet die Frage, indem es von der Anforderung aus allen Verknüpfungen folgt und die betroffenen Anforderungen, Entwürfe und Testfälle als Baum oder Netz zeigt. Ohne diese Darstellung übersieht man bei einer Änderung leicht eine abhängige Anforderung oder einen Testfall, der angepasst werden muss. Beispiel: Die Übertragung an das Schadensystem der Sachbearbeitung soll ein neues Datenformat nutzen. Die Anforderungsanalystin öffnet die grafische Darstellung der Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ und sieht, dass REQ-214 „Eingangsbestätigung nach Schadenmeldung“ und vier Testfälle davon abhängen. Sie prüft bei allen fünf, ob eine Änderung nötig ist. |
28 |
Kann das Requirements-Management-Tool Dokumente wie PDF- oder Word-Dateien aus den Anforderungen erzeugen? |
Dokumente erzeugen: Auch wer im Requirements-Management-Tool (RM-Tool) arbeitet, braucht oft Dokumente, etwa ein Lastenheft für einen Auftragnehmer oder eine Unterlage für die Abnahme. Das RM-Tool sollte solche Dokumente selbst erzeugen, mit Firmenlogo und im festgelegten Erscheinungsbild des Unternehmens (englisch Corporate Design), sodass man sie ohne Nacharbeit versenden und unterschreiben kann. Sonst kopiert jemand die Anforderungen von Hand nach Word, und das Dokument weicht bald vom Stand im RM-Tool ab. Beispiel: Die Anforderungsanalystin erzeugt aus dem RM-Tool das Lastenheft für Version 1.0 des Schadenportals als PDF-Datei mit dem Logo der Versicherung, Inhaltsverzeichnis und Seitenzahlen. Der externe Entwicklungsdienstleister erhält damit genau den Stand, der im RM-Tool abgestimmt ist. |
29 |
Kann das Requirements-Management-Tool mehrere Varianten derselben Anforderung verwalten (Variantenmanagement)? |
Varianten: Eine Software gibt es oft in mehreren Ausführungen, die fast dieselben Anforderungen haben, etwa für verschiedene Länder oder Marken. Beim Variantenmanagement führt das Requirements-Management-Tool (RM-Tool) die gemeinsamen Anforderungen nur einmal und hält fest, wo eine Variante abweicht. Kopiert man stattdessen alle Anforderungen für jede Variante, muss jede Änderung mehrfach von Hand nachgetragen werden, und früher oder später wird eine Kopie vergessen. Beispiel: Die Versicherung will das Schadenportal auch in Österreich anbieten. Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ gilt in beiden Ländern, nur nennt der Hinweistext in Österreich eine andere Aufsichtsbehörde für den Datenschutz. Im RM-Tool gibt es REQ-300 deshalb nur einmal, mit einer Variante „Österreich“, die allein den abweichenden Hinweistext enthält. |
30 |
Kann man Anforderungen im Requirements-Management-Tool direkt kommentieren und dort diskutieren? |
Kommentare: Fragen und Diskussionen zu einer Anforderung gehören an die Anforderung selbst, nicht in E-Mails. Im Requirements-Management-Tool (RM-Tool) stehen Kommentare für alle sichtbar neben dem Text und bleiben erhalten, auch wenn jemand das Team verlässt. Hilfreich ist, wenn man eine Person im Kommentar mit einem @-Zeichen vor ihrem Namen erwähnen kann und sie dann eine Benachrichtigung bekommt. Beispiel: Ein Tester aus dem Testteam erwähnt die Anforderungsanalystin in einem Kommentar zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ und fragt: „Wie viele Fotos darf ein Kunde höchstens hochladen?“ Sie bekommt eine Benachrichtigung, antwortet im selben Kommentar mit „höchstens zehn“ und ergänzt die Zahl im Anforderungstext. |
31 |
Lassen sich Arbeitsabläufe wie die Freigabe einer Anforderung im Requirements-Management-Tool festlegen und erzwingen? |
Arbeitsablauf: Ein Arbeitsablauf (englisch Workflow) legt fest, welche Status eine Anforderung durchläuft, welche Wechsel erlaubt sind und wer sie vornehmen darf. Das Requirements-Management-Tool (RM-Tool) sollte diese Regeln durchsetzen und zum Beispiel nur der fachlich verantwortlichen Person erlauben, den Status „Abgestimmt“ zu setzen. Steht eine Regel nur in einem Handbuch, wird sie unter Zeitdruck übergangen. Beispiel: Im Schadenportal darf nur die fachlich verantwortliche Person den Status einer Anforderung von „In Prüfung“ auf „Abgestimmt“ ändern. Versucht die Anforderungsanalystin, diesen Wechsel bei REQ-260 „Schadenmeldung Kfz erfassen“ selbst vorzunehmen, lehnt das RM-Tool ihn ab; nur die Leiterin der Kfz-Schadenbearbeitung kann ihn ausführen. |
32 |
Unterstützt das Requirements-Management-Tool elektronische Unterschriften, wie sie zum Beispiel die US-Vorschrift 21 CFR Part 11 verlangt? |
Elektronische Unterschrift: In manchen Branchen muss eine Freigabe so festgehalten werden, dass sie einer Unterschrift auf Papier gleichkommt. Für Hersteller von Arzneimitteln und Medizinprodukten auf dem Markt der Vereinigten Staaten gilt dafür die Vorschrift 21 CFR Part 11 der Arzneimittelbehörde Food and Drug Administration (FDA); sie steht in Titel 21, Teil 11 des Code of Federal Regulations (CFR), der Sammlung der Bundesvorschriften der Vereinigten Staaten. Danach muss sich die unterschreibende Person mit Kennung und Passwort ausweisen, und das Requirements-Management-Tool (RM-Tool) speichert Name, Zeitpunkt und Bedeutung der Unterschrift (etwa „geprüft“ oder „freigegeben“) fest verbunden mit dem freigegebenen Stand. Klären Sie mit der Rechtsabteilung oder der internen Revision, welche Vorgaben für Ihr Unternehmen gelten. Beispiel: Für die Versicherung gilt 21 CFR Part 11 nicht. Die interne Revision verlangt aber, dass jede Freigabe eindeutig einer Person zugeordnet ist. Setzt die Leiterin der Kfz-Schadenbearbeitung bei REQ-260 „Schadenmeldung Kfz erfassen“ den Status „Abgestimmt“, fragt das RM-Tool deshalb erneut ihr Passwort ab und vermerkt Name und Zeitpunkt im Änderungsverlauf. |
33 |
Lassen sich Anforderungen im Requirements-Management-Tool wiederverwenden, ohne sie zu kopieren? |
Wiederverwendung: Viele Anforderungen kommen in mehreren Projekten vor, etwa zur Anmeldung oder zum Datenschutz. Ein Requirements-Management-Tool (RM-Tool) kann solche Anforderungen in einer Bibliothek ablegen, aus der Projekte sie übernehmen. Besser als eine Kopie ist dabei ein Verweis: Ändert sich die Anforderung in der Bibliothek, zeigt das RM-Tool in allen Projekten, die darauf verweisen, einen Hinweis an, und die Projekte können die neue Fassung übernehmen. Bei Kopien müsste jemand jede einzelne suchen und von Hand anpassen. Beispiel: Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ liegt in der Bibliothek der Versicherung. Das Schadenportal und ein geplantes Portal für Vertragsänderungen verweisen beide darauf. Als die Datenschutzbeauftragte den Hinweistext ändert, bekommen die Anforderungsanalysten beider Projekte eine Benachrichtigung. |
34 |
Hat das Requirements-Management-Tool ein eingebautes Glossar? |
Glossar: Ein Glossar ist ein Verzeichnis der Fachbegriffe eines Projekts mit ihrer verbindlichen Bedeutung. Hat das Requirements-Management-Tool (RM-Tool) ein eingebautes Glossar, kann es die dort erklärten Begriffe im Anforderungstext hervorheben und ihre Bedeutung anzeigen, sobald man mit der Maus darauf zeigt. So verstehen alle Leser einen Begriff in derselben Bedeutung, und es gibt weniger Missverständnisse zwischen Fachbereich und Entwicklung. Beispiel: Im Text der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist das Wort „Schadennummer“ hervorgehoben. Zeigt ein Entwickler mit der Maus darauf, sieht er die Erklärung aus dem Glossar: „Die Nummer, die das Schadensystem der Sachbearbeitung einem gemeldeten Schaden zuteilt; sie steht auf allen Schreiben an den Kunden.“ |
35 |
Kann das Requirements-Management-Tool Felder automatisch aus anderen Feldern berechnen? |
Berechnete Felder: Ein berechnetes Feld bekommt seinen Wert nicht durch Eintippen, sondern durch eine Formel aus anderen Feldern. Das Requirements-Management-Tool (RM-Tool) rechnet den Wert bei jeder Änderung neu aus; das spart Arbeit und verhindert Rechenfehler und veraltete Werte. Prüfen Sie, welche Formeln möglich sind, etwa Grundrechenarten, Summen über verknüpfte Anforderungen oder Bedingungen. Beispiel: Die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ ist ein Epic, das in acht User Stories zerlegt ist. Das Feld „Gesamtaufwand“ von REQ-260 zeigt automatisch die Summe der Story Points dieser acht User Stories. Schätzt das Team eine User Story neu, ändert sich der Gesamtaufwand sofort mit. |
36 |
Lassen sich Anforderungen im Requirements-Management-Tool in parallele Fassungen aufteilen und später wieder zusammenführen (Branching und Merging)? |
Parallele Fassungen: Arbeitet ein Team schon an der nächsten Version einer Software, während die laufende Version noch Fehlerkorrekturen bekommt, braucht es dieselbe Anforderung zeitweise in zwei Fassungen. Beim Verzweigen (englisch Branching) legt das Requirements-Management-Tool (RM-Tool) eine eigene Fassung für die neue Version an; beim Zusammenführen (englisch Merging) überträgt es Änderungen aus einer Fassung in die andere und zeigt Widersprüche an. Ohne diese Funktion muss das Team Anforderungen kopieren und jede Änderung von Hand in beiden Kopien nachtragen. Beispiel: Version 1.0 des Schadenportals ist in Betrieb, Version 2.0 ist in Arbeit. In Version 2.0 soll die Eingangsbestätigung zusätzlich den Namen der zuständigen Person aus der Sachbearbeitung zeigen. Die Anforderungsanalystin ändert REQ-214 „Eingangsbestätigung nach Schadenmeldung“ deshalb nur in der Fassung für 2.0. Eine Korrektur, die später für Version 1.0 nötig wird, überträgt das RM-Tool auf Wunsch auch in die Fassung für 2.0. |
37 |
Lassen sich Testfälle direkt im Requirements-Management-Tool verwalten? |
Testverwaltung: Manche Requirements-Management-Tools (RM-Tools) verwalten neben den Anforderungen auch die Testfälle und ihre Ergebnisse. Dann sind Anforderung und Testfall ohne Schnittstelle verknüpft, und man sieht an jeder Anforderung sofort, ob ihre Tests bestanden sind. Verwaltet das Testteam seine Testfälle in einem eigenen Testprogramm, braucht das RM-Tool eine zuverlässige Schnittstelle dorthin. Klären Sie mit dem Testteam, welcher der beiden Wege besser passt. Beispiel: Das Testteam der Versicherung arbeitet seit Jahren mit einem eigenen Testprogramm und will es behalten. Die Versicherung macht deshalb eine Schnittstelle zwischen RM-Tool und Testprogramm zur Bedingung für die Auswahl. |
Kategorie |
Hier geht es darum, ob die Menschen gern und richtig mit dem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion arbeiten: ob mehrere Personen gleichzeitig arbeiten können, ob die Oberfläche verständlich ist, ob die Suche findet, was man sucht, und ob die Oberfläche in der Sprache der Nutzer erscheint. Ein RM-Tool, das umständlich zu bedienen ist, wird gemieden. Die Beteiligten führen ihre Anforderungen dann wieder in eigenen Listen, und im RM-Tool steht ein veralteter Stand. |
|
38 |
Können mehrere Personen gleichzeitig im Requirements-Management-Tool arbeiten, ohne sich gegenseitig zu sperren? |
Gleichzeitiges Arbeiten: Manche Requirements-Management-Tools (RM-Tools) sperren ein ganzes Dokument oder Kapitel, sobald eine Person darin schreibt; alle anderen können dann nur lesen und müssen warten. Besser ist es, wenn das RM-Tool nur die einzelne Anforderung sperrt, die gerade bearbeitet wird, oder mehrere Personen sogar gleichzeitig am selben Text schreiben lässt, wie man es von Textprogrammen im Browser kennt. Testen Sie das mit mehreren Personen zur selben Zeit. Beispiel: In einem Workshop schreiben die Anforderungsanalystin und zwei Fachleute aus dem Fachbereich Schaden gleichzeitig Anforderungen im Kapitel „Schadenmeldung Hausrat“. In einem der beiden RM-Tools in der engeren Wahl geht das ohne Wartezeit. Im anderen sehen die beiden Fachleute die Meldung „Kapitel ist gesperrt“, solange die Anforderungsanalystin schreibt. |
39 |
Wie leicht ist die Oberfläche des Requirements-Management-Tools zu verstehen und zu bedienen? |
Bedienbarkeit: Die Bedienbarkeit (englisch Usability) entscheidet, ob die Beteiligten das Requirements-Management-Tool (RM-Tool) nutzen oder umgehen. Beurteilen Sie sie nicht nach einer Vorführung des Anbieters, sondern lassen Sie künftige Nutzer typische Aufgaben selbst erledigen, etwa eine Anforderung anlegen, einen Status ändern oder eine Anforderung mit einem Testfall verknüpfen. Zählen Sie dabei die Klicks und notieren Sie, wo die Personen nicht weiterwissen. Beispiel: Drei Personen aus dem Fachbereich Schaden legen im Test je eine neue Anforderung an. Im einen RM-Tool brauchen sie im Durchschnitt 4 Klicks und keine Hilfe. Im anderen brauchen sie 11 Klicks, und zwei von ihnen finden das Feld „Priorität“ nicht. |
40 |
Wie gut findet die Suche des Requirements-Management-Tools, was man sucht? |
Suche: Die Suche des Requirements-Management-Tools (RM-Tools) sollte nicht nur Titel durchsuchen, sondern alle Felder, Kommentare und auch angehängte Dateien wie PDF- oder Word-Dokumente. Hilfreich ist eine unscharfe Suche (englisch Fuzzy Search), die auch dann Treffer liefert, wenn das Suchwort einen Tippfehler enthält oder anders geschrieben ist als im Text. Prüfen Sie die Suche mit echten Begriffen aus Ihrem Projekt. Beispiel: Ein Entwickler sucht nach „Schadensnummer“ mit einem s in der Mitte. Die unscharfe Suche findet trotzdem die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“, in deren Text „Schadennummer“ steht, und ein angehängtes Workshop-Protokoll, in dem das Wort vorkommt. |
41 |
Kann das Requirements-Management-Tool grafisch zeigen, welche Testfälle und anderen Elemente zu einer Anforderung gehören? |
Grafische Übersicht: Ein Klick auf eine Anforderung sollte im Requirements-Management-Tool (RM-Tool) alle verknüpften Elemente als Grafik zeigen: übergeordnete Ziele, abhängige Anforderungen, Testfälle und deren Ergebnisse. In der Grafik sollte ein Klick auf ein Element dieses Element öffnen oder seine eigenen Verknüpfungen zeigen. So sieht man auf einen Blick, ob eine Anforderung vollständig geprüft ist. Beispiel: Vor der Abnahme klickt die Leiterin der Kfz-Schadenbearbeitung auf die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“. Die Grafik zeigt sechs verknüpfte Testfälle, fünf davon mit „bestanden“ und einen mit „fehlgeschlagen“. Ein Klick auf den fehlgeschlagenen Testfall öffnet die Beschreibung des Fehlers. |
42 |
Kann man im Requirements-Management-Tool ohne Internetverbindung arbeiten und die Änderungen später übertragen? |
Arbeiten ohne Verbindung: Wer Anforderungen dort aufnimmt, wo es kein Netz gibt, etwa bei Kunden oder Partnern vor Ort, muss auch ohne Internetverbindung arbeiten können. Das Requirements-Management-Tool (RM-Tool) speichert die Änderungen dann auf dem Gerät und überträgt sie, sobald wieder eine Verbindung besteht (Synchronisation). Prüfen Sie besonders, was geschieht, wenn jemand anderes dieselbe Anforderung in der Zwischenzeit geändert hat: Das RM-Tool sollte beide Fassungen zeigen, statt eine davon ohne Hinweis zu überschreiben. Beispiel: Die Anforderungsanalystin besucht eine Kfz-Werkstatt, die Schäden für die Versicherung repariert. In der Werkstatthalle gibt es kein Netz; dort ergänzt sie die Anforderung REQ-270 „Unfallgegner erfassen“. Zurück im Büro überträgt das RM-Tool die Änderung. Weil der Product Owner REQ-270 inzwischen ebenfalls geändert hat, zeigt das RM-Tool beide Fassungen nebeneinander, und die Anforderungsanalystin und der Product Owner entscheiden gemeinsam, welche gilt. |
43 |
Fördert das Requirements-Management-Tool das Gespräch zwischen den Beteiligten, oder ersetzt es dieses? |
Gespräch statt Ablage: Ein Requirements-Management-Tool (RM-Tool) verleitet dazu, Anforderungen nur noch hineinzuschreiben und bei Fragen auf den Text zu verweisen. Anforderungen werden aber oft erst im Gespräch richtig verstanden: Wer nur den Text liest, deutet ihn nach seinem eigenen Wissen und merkt nicht, dass er ihn anders versteht als die Person, die ihn geschrieben hat. Legen Sie im Vorgehen fest, wann die Beteiligten miteinander sprechen, etwa im Refinement, und nutzen Sie das RM-Tool, um die Ergebnisse festzuhalten. Beispiel: Der Product Owner legt die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ im RM-Tool an und hält sie für eindeutig. Erst im Refinement fragt das Team Portal, ob auch Konten bei ausländischen Banken erlaubt sind. Die Antwort trägt der Product Owner danach in die Anforderung ein. |
44 |
Wirkt die Oberfläche des Requirements-Management-Tools zeitgemäß, und arbeiten die Nutzer gern damit? |
Joy of Use: Neben der reinen Bedienbarkeit zählt, ob die Nutzer gern mit einer Oberfläche arbeiten; Fachleute nennen das Joy of Use (englisch für Freude an der Benutzung). Eine veraltet wirkende, unübersichtliche Oberfläche senkt die Bereitschaft, mit dem Requirements-Management-Tool (RM-Tool) zu arbeiten, und lässt jede Aufgabe länger erscheinen, als sie tatsächlich dauert. Fragen Sie die Teilnehmer eines Tests deshalb auch, wie gern sie mit dem RM-Tool arbeiten würden. Beispiel: Nach dem Test bewerten die Teilnehmer beide RM-Tools in der engeren Wahl auf einer Skala von 1 bis 5. Das RM-Tool mit der übersichtlicheren Oberfläche erhält im Durchschnitt 4,2 Punkte, das andere 2,1. Mehrere Teilnehmer schreiben, mit dem schlechter bewerteten RM-Tool würden sie wieder zu Excel greifen. |
45 |
Ist das Requirements-Management-Tool in der Sprache der Nutzer verfügbar? |
Sprache der Oberfläche: Menüs, Schaltflächen und Hilfetexte des Requirements-Management-Tools (RM-Tools) sollten in der Sprache der Nutzer erscheinen. In Deutschland erwarten viele Fachbereiche eine deutsche Oberfläche, während internationale Teams oft auf Englisch arbeiten. Gut ist, wenn jede Person ihre Sprache selbst einstellen kann. Prüfen Sie auch, ob die Übersetzung vollständig ist und Fachbegriffe richtig wiedergibt. Beispiel: Der Fachbereich Schaden arbeitet mit der deutschen Oberfläche, die Entwickler des externen Entwicklungsdienstleisters stellen die englische ein. Beide sehen dieselben Anforderungen; nur Menüs, Schaltflächen und Hilfetexte erscheinen in der eingestellten Sprache. |
Kategorie |
Hier ermitteln Sie, was das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion über die ganze Nutzungsdauer kostet: Lizenzen beim Kauf und in den Folgejahren, Zusatzkosten für Erweiterungen und Datenbanken, externe Beratung und die eigene Betreuung. Außerdem wählen Sie das passende Lizenzmodell. Erst die Summe aller Posten über mehrere Jahre, die Gesamtkosten (englisch Total Cost of Ownership, TCO), erlaubt einen fairen Vergleich; ein niedriger Einstiegspreis kann sonst über hohe laufende Gebühren hinwegtäuschen. |
|
46 |
Wie hoch sind die Lizenzkosten beim Kauf und in den Folgejahren? |
Einmalige und laufende Kosten: Bei manchen Anbietern eines Requirements-Management-Tools (RM-Tools) zahlt man beim Kauf einmalig für die Lizenzen und danach jährlich eine Wartungsgebühr für Updates und Support; bei einer Cloud-Lösung zahlt man meist eine laufende Gebühr. Rechnen Sie die Kosten für mindestens fünf Jahre zusammen, nicht nur für das erste Jahr. Achten Sie auf Rabatte, die nur im ersten Jahr gelten, und auf Preiserhöhungen, die der Vertrag dem Anbieter erlaubt. Beispiel: Lizenzkosten der beiden RM-Tools in der engeren Wahl für fünf Jahre: |
47 |
Welches Lizenzmodell passt: Lizenzen, die fest einer Person gehören, oder Lizenzen, die sich mehrere Personen teilen? |
Lizenzmodell: Für ein Requirements-Management-Tool (RM-Tool) sind zwei Lizenzmodelle verbreitet. Eine Named-User-Lizenz gehört fest zu einer namentlich benannten Person. Eine Floating-Lizenz teilen sich mehrere Personen; gleichzeitig arbeiten können so viele, wie Lizenzen gekauft sind. Wer täglich im RM-Tool schreibt, braucht eine feste Lizenz; für Personen, die nur gelegentlich lesen, genügen oft Floating-Lizenzen, weil sich viele von ihnen wenige Lizenzen teilen. Beispiel: Lizenzplanung für das Schadenportal: |
48 |
Gibt es versteckte Kosten, etwa für die Datenbank oder für Erweiterungen? |
Versteckte Kosten: Der Listenpreis eines Requirements-Management-Tools (RM-Tools) enthält oft nicht alles, was man für den Betrieb braucht. Zusätzlich kosten können etwa Erweiterungen (englisch Plug-ins), die eine Schnittstelle zu anderen Programmen erst möglich machen, eine Lizenz für die Datenbank, eine Testinstallation oder Support außerhalb der Bürozeiten. Lassen Sie sich vom Anbieter schriftlich bestätigen, dass sein Angebot alles enthält, was Sie als unverzichtbar festgelegt haben. Beispiel: Beim RM-Tool als Cloud-Lösung kostet die Schnittstelle zum Testprogramm des Testteams als Erweiterung zusätzlich 250 Euro im Monat. Beim RM-Tool für den Betrieb im eigenen Rechenzentrum kommt eine Lizenz für die Datenbank Microsoft SQL Server hinzu. |
49 |
Was kostet die Unterstützung durch externe Berater bei der Einführung? |
Externe Beratung: Wer ein Requirements-Management-Tool (RM-Tool) einführt, muss Felder und Arbeitsabläufe anlegen, Schnittstellen einrichten und vorhandene Anforderungen übernehmen; das Wissen dafür fehlt im Unternehmen oft noch. Dafür holen viele Unternehmen Berater des Anbieters oder eines Partnerunternehmens. Lassen Sie sich die Zahl der Beratertage für Ihr Vorhaben schätzen und fragen Sie, was an diesen Tagen genau erledigt wird; ein Tagessatz allein sagt wenig. Beispiel: Der Anbieter des RM-Tools, das als Cloud-Lösung angeboten wird, schätzt 15 Beratertage zu je 1.400 Euro: |
50 |
Wie viel Aufwand entsteht intern für die Betreuung des Requirements-Management-Tools? |
Interner Betreuungsaufwand: Auch nach der Einführung braucht ein Requirements-Management-Tool (RM-Tool) jemanden, der Nutzer anlegt, Rechte vergibt, Fragen beantwortet, Felder anpasst und Updates prüft. Dieser Aufwand fällt dauerhaft an und wird beim Kauf oft vergessen. Wie hoch er ist, hängt von der Zahl der Nutzer und Projekte ab und davon, ob das RM-Tool beim Anbieter oder im eigenen Rechenzentrum läuft. Planen Sie ihn als festen Anteil einer Stelle ein, statt ihn nebenbei erledigen zu lassen. Beispiel: Die Versicherung plant für das RM-Tool eine halbe Stelle ein: Eine Mitarbeiterin des Betriebsteams betreut es an zwei bis drei Tagen pro Woche. Ein Kollege aus dem Betriebsteam ist ebenfalls eingearbeitet und vertritt sie bei Abwesenheit. |
51 |
Wird regelmäßig geprüft, ob alle gekauften Lizenzen genutzt werden? |
Ungenutzte Lizenzen: Beschäftigte wechseln die Abteilung oder verlassen das Unternehmen, ihre Lizenzen bleiben aber oft zugeordnet und werden weiter bezahlt. Prüfen Sie deshalb in festen Abständen, etwa jedes Quartal, wer sich wie lange nicht im Requirements-Management-Tool (RM-Tool) angemeldet hat, und geben Sie ungenutzte Lizenzen frei. Legen Sie fest, wer diese Prüfung übernimmt. Beispiel: Bei der Prüfung im Oktober zeigt das RM-Tool, dass sich zwei Personen mit fester Lizenz seit drei Monaten nicht angemeldet haben; eine von ihnen arbeitet inzwischen in einer anderen Abteilung. Die Lizenz dieser Person geht an eine neue Fachkraft im Fachbereich Schaden, sodass die Versicherung keine weitere Lizenz kaufen muss. |
Kategorie |
Ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion wird über viele Jahre genutzt, und in dieser Zeit hängt das Unternehmen vom Anbieter ab: davon, dass es ihn weiter gibt, dass sein Support hilft und dass er Sicherheitslücken schnell schließt. Hier prüfen Sie, wie verlässlich der Anbieter ist, unter anderem in Gesprächen mit anderen Kunden. So vermeiden Sie, die Anforderungen vieler Jahre in einem RM-Tool zu sammeln, das bald nicht mehr weiterentwickelt wird. |
|
52 |
Wie zukunftssicher ist der Anbieter des Requirements-Management-Tools? |
Zukunftssicherheit: Ein kleiner Anbieter kann aufgekauft werden oder aufgeben, und das Requirements-Management-Tool (RM-Tool) wird dann womöglich nicht mehr weiterentwickelt. Hinweise auf die Zukunftssicherheit geben die Zahl der Kunden, die Größe der Nutzergemeinschaft, wie oft neue Versionen erscheinen und die wirtschaftliche Lage des Anbieters. Prüfen Sie außerdem, ob Sie Ihre Daten jederzeit vollständig exportieren können; dann können Sie im Ernstfall zu einem anderen RM-Tool wechseln. Beispiel: Ein RM-Tool auf der ersten Liste möglicher RM-Tools der Versicherung stammt von einem Anbieter mit zwölf Beschäftigten, dessen letzte Version vor zwei Jahren erschienen ist. Die Versicherung streicht es von der Liste, obwohl seine Vorführung überzeugt hatte. |
53 |
Wie gut ist der Support des Anbieters? |
Support: Bei Störungen im Requirements-Management-Tool (RM-Tool) oder bei Fragen, die intern niemand beantworten kann, braucht das Unternehmen schnelle Hilfe vom Anbieter. Klären Sie, wie der Support erreichbar ist, zu welchen Zeiten, in welcher Sprache und wie schnell er antworten muss. Testen Sie den Support schon während der Auswahl mit einer echten Frage, statt sich auf das Versprechen im Angebot zu verlassen. Beispiel: Die Anforderungsanalystin schickt beiden Anbietern in der engeren Wahl dieselbe Frage zur Schnittstelle mit dem Testprogramm des Testteams. Ein Anbieter antwortet am nächsten Tag auf Deutsch mit einer Anleitung, der andere nach neun Tagen mit einem Verweis auf ein englischsprachiges Forum. |
54 |
Gibt es Kunden aus derselben Branche, die das Requirements-Management-Tool bereits einsetzen? |
Referenzkunden: Referenzkunden sind Unternehmen, die das Requirements-Management-Tool (RM-Tool) bereits nutzen und bereit sind, über ihre Erfahrungen zu sprechen. Kunden aus derselben Branche haben ähnliche Vorgaben, bei Versicherungen etwa die Vorgaben und Prüfungen der Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin). Sprechen Sie mit den Nutzern des Referenzkunden, ohne dass der Anbieter dabei ist, und fragen Sie, wie sie das RM-Tool im Alltag tatsächlich nutzen und was sie stört. Beispiel: Die Anforderungsanalystin spricht mit zwei Anforderungsanalysten einer anderen Versicherung, die das als Cloud-Lösung angebotene RM-Tool seit drei Jahren nutzt. Die Anforderungsanalystin erfährt, dass die Schnittstelle zum Testprogramm zuverlässig arbeitet, die Vergabe von Rechten bei vielen Projekten aber unübersichtlich wird. |
55 |
Wie schnell schließt der Anbieter bekannt gewordene Sicherheitslücken? |
Sicherheitslücken: Wird eine Sicherheitslücke in einer Software bekannt, bekommt sie meist eine Kennung im öffentlichen Verzeichnis Common Vulnerabilities and Exposures (CVE) und eine Einstufung nach ihrer Schwere. Fragen Sie den Anbieter des Requirements-Management-Tools (RM-Tools), in welcher Frist er Lücken je nach Schwere schließt und wie er seine Kunden informiert, und lassen Sie sich die Fristen im Vertrag zusichern. Prüfen Sie auch, wie schnell er bei früheren Lücken reagiert hat. Beispiel: Im Vertrag für das RM-Tool als Cloud-Lösung sichert der Anbieter zu: Kritische Sicherheitslücken schließt er innerhalb von 72 Stunden, schwere innerhalb von 14 Tagen. Über jede Lücke informiert er die IT-Sicherheit der Versicherung per E-Mail. |
Kategorie |
Bevor das Unternehmen ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion kauft und für alle einführt, erprobt es die Auswahl in einem Pilotprojekt: Ein ausgewähltes Team arbeitet eine begrenzte Zeit mit echten Anforderungen im RM-Tool. Erfolgskriterien, die vorher festgelegt wurden, entscheiden danach über den Kauf. So zeigt sich im Alltag, ob die Versprechen aus der Vorführung zutreffen, solange ein Wechsel noch wenig Aufwand macht. |
|
56 |
Erfüllt das Requirements-Management-Tool alle Muss-Kriterien, die vor der Auswahl festgelegt wurden? |
Muss-Kriterien: Muss-Kriterien sind die Anforderungen an das Requirements-Management-Tool (RM-Tool), auf die das Unternehmen nicht verzichten kann. Ein RM-Tool, das eines davon nicht erfüllt, scheidet aus, auch wenn es sonst überzeugt. Legen Sie diese Kriterien vor dem Vergleich fest und machen Sie keine Ausnahme, auch nicht für ein RM-Tool, das in der Vorführung beeindruckt hat. Eigenschaften, die nur wünschenswert sind (Kann-Kriterien), bewerten Sie getrennt davon. Beispiel: Muss-Kriterien der Versicherung: |
57 |
In welchem Pilotprojekt wird das Requirements-Management-Tool zuerst erprobt? |
Wahl des Pilotprojekts: In einem Pilotprojekt nutzt ein Team das Requirements-Management-Tool (RM-Tool) eine begrenzte Zeit für seine echte Arbeit. Wählen Sie ein Vorhaben, das überschaubar ist und bei dem eine Verzögerung keinen großen Schaden anrichtet, das aber mit echten Anforderungen arbeitet; mit erfundenen Testdaten zeigen sich die Probleme des Alltags nicht. Eine Testinstallation zum freien Ausprobieren (englisch Sandbox) ist nützlich, ersetzt das Pilotprojekt aber nicht. Beispiel: Die Versicherung erprobt das RM-Tool im Schadenportal, und zwar nur mit den Anforderungen für die Schadenmeldung Hausrat. Dieser Teil ist klein genug, dass ein Fehlschlag das Schadenportal nicht gefährdet, und er enthält echte Anforderungen, Testfälle und Freigaben. |
58 |
Wer nimmt am Pilotprojekt teil? |
Teilnehmer: Die Teilnehmer des Pilotprojekts sollten alle Rollen abdecken, die später mit dem Requirements-Management-Tool (RM-Tool) arbeiten: Personen, die Anforderungen schreiben, lesen, testen und freigeben. Wählen Sie bewusst nicht nur Personen aus, die sich auf das neue RM-Tool freuen, sondern auch Skeptiker; deren Einwände zeigen früh, woran die Einführung später scheitern könnte. Beispiel: Teilnehmer des Pilotprojekts im Schadenportal: |
59 |
Welche Erfolgskriterien muss das Requirements-Management-Tool im Pilotprojekt erfüllen? |
Erfolgskriterien: Legen Sie vor dem Start fest, woran Sie den Erfolg des Pilotprojekts messen, und zwar mit Kennzahlen (englisch Key Performance Indicators, KPI), die sich am Ende eindeutig prüfen lassen. Ohne vorher festgelegte Kriterien entscheidet am Ende das Bauchgefühl oder die lauteste Stimme. Gute Kriterien knüpfen an die Probleme an, die das Requirements-Management-Tool (RM-Tool) lösen soll. Beispiel: Erfolgskriterien für das Pilotprojekt im Schadenportal: |
60 |
Wie werden die Rückmeldungen aus dem Pilotprojekt gesammelt und genutzt? |
Rückmeldungen: Während des Pilotprojekts stoßen die Teilnehmer auf Probleme, die vorher niemand kannte. Sammeln Sie diese Rückmeldungen regelmäßig, etwa in einer kurzen wöchentlichen Runde, in der das Team bespricht, was gut lief und was nicht (Retrospektive). Passen Sie die Einrichtung des Requirements-Management-Tools (RM-Tools) schon während des Pilotprojekts an; sonst stößt das Team bis zum Ende des Pilotprojekts immer wieder auf dieselben Fehler. Beispiel: In der zweiten Woche bemängelt eine Testerin aus dem Testteam, dass die Übersicht der Anforderungen das Feld „Testergebnis“ nicht zeigt. Der Administrator, der das RM-Tool einrichtet, nimmt das Feld noch am selben Tag in die Übersicht auf, und in der nächsten Runde prüft das Team, ob die Änderung hilft. |
61 |
Wie lange soll das Pilotprojekt dauern? |
Dauer: Das Pilotprojekt sollte so lange dauern, dass zumindest einige Anforderungen ihren ganzen Weg durchlaufen: vom Anlegen über Prüfung, Freigabe, Umsetzung und Test bis zur Abnahme. Erst dann zeigt sich, ob das Requirements-Management-Tool (RM-Tool) jeden Schritt unterstützt. Je nach Arbeitsweise des Teams sind das oft zwei bis drei Monate; ein Pilotprojekt von zwei Wochen zeigt meist nur, wie sich das Anlegen von Anforderungen anfühlt. Beispiel: Das Pilotprojekt im Schadenportal dauert drei Monate, also sechs Sprints von je zwei Wochen. Die ersten Anforderungen der Schadenmeldung Hausrat sind nach dem vierten Sprint abgenommen. Die letzten beiden Sprints zeigen, wie das RM-Tool mit Änderungsanträgen zu bereits abgenommenen Anforderungen umgeht. |
Kategorie |
Hier entscheiden Sie, wie weit das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion an die Abläufe des Unternehmens angepasst wird und wie weit umgekehrt die Abläufe an das RM-Tool. Außerdem legen Sie fest, welche Vorlagen hinterlegt werden und welche Berichte und Übersichten das RM-Tool liefern muss. Gute Vorlagen erleichtern jedem Projekt den Start, und Berichte, die den Vorgaben des Unternehmens entsprechen, müssen nicht von Hand nachbearbeitet werden. |
|
62 |
Muss das Requirements-Management-Tool an die eigenen Abläufe angepasst werden (Customizing)? |
Anpassung: Customizing heißt, ein Requirements-Management-Tool (RM-Tool) über die Grundeinstellungen hinaus an die eigenen Abläufe anzupassen, etwa durch eigene Arbeitsabläufe, Felder oder kleine Zusatzprogramme. Jede Anpassung macht Aufwand bei der Einrichtung und bei jedem Update, weil geprüft werden muss, ob sie noch funktioniert. Vergleichen Sie deshalb vorher, wo das RM-Tool in seinen Grundeinstellungen von Ihren Abläufen abweicht (Lückenanalyse, englisch Gap Analysis), und passen Sie nur dort an, wo die Abweichung die Arbeit wirklich behindert. Beispiel: Die Lückenanalyse zeigt zwei Abweichungen: Das RM-Tool kennt den Status „Bereit zur Umsetzung“ nicht, und es hat kein Feld für die Quelle einer Anforderung. Beides legt der Administrator, der das RM-Tool einrichtet, über die Einstellungen an, ohne zu programmieren. Die Projektleitung streicht dagegen eine gewünschte Sonderfunktion für den Ausdruck, weil die Dokumente genügen, die das RM-Tool von sich aus erzeugt. |
63 |
Muss das Unternehmen umgekehrt seine Abläufe an das Requirements-Management-Tool anpassen? |
Anpassung der Abläufe: Ein Requirements-Management-Tool (RM-Tool) bringt Abläufe mit, die sich bei vielen Kunden bewährt haben (englisch Best Practice). Oft ist es günstiger, den eigenen Ablauf daran anzupassen, als das RM-Tool aufwendig umzubauen, besonders bei Abläufen, die das Unternehmen nicht von anderen unterscheiden. Eigene Abläufe lohnen sich dort, wo Gesetze oder Aufsichtsbehörden sie verlangen oder wo sie dem Unternehmen einen Vorteil gegenüber anderen verschaffen. Beispiel: Bisher hat der Fachbereich Schaden jede Anforderung zusätzlich in einer Excel-Liste als freigegeben abgezeichnet. Im RM-Tool ersetzt der Status „Abgestimmt“, den nur die fachlich verantwortliche Person setzen darf, diese Liste, und der Fachbereich verzichtet auf sie. |
64 |
Gibt es Vorlagen, die in das Requirements-Management-Tool übernommen werden müssen? |
Vorlagen: Eine Vorlage gibt Gliederung und Felder vor, sodass niemand mit einer leeren Seite beginnt und alle Projekte gleich aufgebaut sind. Verbreitet sind Gliederungen nach der internationalen Norm ISO/IEC/IEEE 29148, die beschreibt, welche Inhalte eine Anforderungsspezifikation haben sollte. Hinterlegen Sie die im Unternehmen üblichen Vorlagen im Requirements-Management-Tool (RM-Tool), bevor die ersten Projekte darin beginnen. Beispiel: Die Versicherung hinterlegt im RM-Tool ihre Vorlage für ein Lastenheft mit den Kapiteln „Ausgangslage“, „Ziele“, „Funktionale Anforderungen“, „Nichtfunktionale Anforderungen“ und „Abnahmekriterien“. Jedes neue Projekt, auch das Schadenportal, beginnt mit dieser Gliederung. |
65 |
Lassen sich die Berichte des Requirements-Management-Tools im Aussehen anpassen? |
Gestaltung der Berichte: Berichte und Dokumente aus dem Requirements-Management-Tool (RM-Tool) gehen oft an Personen außerhalb des Projekts, etwa an Kunden, Auftragnehmer oder die interne Revision. Prüfen Sie, ob sich Schriftart, Farben, Tabellenbreiten sowie Kopf- und Fußzeilen so einstellen lassen, dass das Ergebnis den Vorgaben des Unternehmens entspricht. Sonst muss jemand jeden Bericht von Hand nachbearbeiten, und das bei jeder neuen Fassung erneut. Beispiel: Die interne Revision verlangt für ihre Prüfung eine Liste aller abgenommenen Anforderungen mit Abnahmedatum, auf jeder Seite mit dem Vermerk „Vertraulich“ in der Fußzeile. Die Anforderungsanalystin richtet diesen Bericht einmal ein und erzeugt ihn danach mit einem Klick. |
66 |
Gibt es eine Übersicht mit den wichtigsten Kennzahlen des Projekts (Dashboard)? |
Kennzahlenübersicht: Ein Dashboard ist eine Seite im Requirements-Management-Tool (RM-Tool), die wichtige Kennzahlen auf einen Blick zeigt, etwa wie viele Anforderungen in welchem Status sind oder wie viele noch keinen Testfall haben. Projektleitung und Management erkennen daran Probleme, ohne einzelne Anforderungen öffnen zu müssen. Prüfen Sie, ob Sie die angezeigten Kennzahlen selbst festlegen können und ob ein Klick auf eine Zahl die Liste der Anforderungen dahinter öffnet. Beispiel: Das Dashboard des Schadenportals zeigt: 312 Anforderungen für Version 1.0, davon 280 mit dem Status „Abgestimmt“ und 32 mit dem Status „In Prüfung“; 14 Anforderungen haben noch keinen Testfall. Die Projektleitung klickt auf die Zahl 14 und sieht die Liste dieser 14 Anforderungen. |
Kategorie |
Bevor das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion genutzt wird, müssen die vorhandenen Anforderungen aus Word-Dokumenten, Excel-Listen oder einem älteren Programm übernommen werden (Migration). Hier legen Sie fest, in welchen Schritten das geschieht, was vorher bereinigt wird, ob ein automatischer Import oder die Übernahme von Hand sinnvoller ist und wie geprüft wird, dass nichts verloren geht. Wer veraltete und doppelte Anforderungen ungeprüft übernimmt, hat im neuen RM-Tool sofort dieselbe Unordnung wie vorher. |
|
67 |
Wie werden die vorhandenen Anforderungen in das Requirements-Management-Tool übernommen (Migration)? |
Vorgehen bei der Übernahme: Die vorhandenen Anforderungen können auf einen Schlag in das Requirements-Management-Tool (RM-Tool) übernommen werden (englisch Big Bang) oder Projekt für Projekt nacheinander. Auf einen Schlag geht es schneller, aber jeder Fehler trifft alle Projekte gleichzeitig. Schrittweise kann man aus dem ersten Projekt lernen, muss aber eine Zeit lang zwei Ablagen nebeneinander führen. Planen Sie den Aufwand großzügig, denn die vorhandenen Daten sind meist uneinheitlicher als erwartet. Beispiel: Die Versicherung übernimmt zuerst nur die Anforderungen des Schadenportals. Erst wenn diese Übernahme abgeschlossen und geprüft ist, folgen die Anforderungen der übrigen laufenden Projekte, eines nach dem anderen. |
68 |
Müssen die vorhandenen Anforderungen vor der Übernahme bereinigt werden? |
Bereinigung: Eine gewachsene Sammlung von Anforderungen enthält meist Veraltetes, Doppeltes und Widersprüchliches. Übernimmt man alles ungeprüft, steht dieselbe Unordnung danach im neuen Requirements-Management-Tool (RM-Tool); Fachleute sagen dazu „Garbage In, Garbage Out“ (englisch für: Was an schlechten Daten hineingeht, kommt auch wieder heraus). Klären Sie deshalb vor der Übernahme mit den fachlich verantwortlichen Personen, welche Anforderungen noch gelten, und übernehmen Sie die übrigen mit dem Status „Abgelehnt“ oder lassen Sie sie im Archiv. Beispiel: Bei der Durchsicht der Word-Dokumente findet die Anforderungsanalystin die Anforderung REQ-033 „Schadenmeldung per Fax annehmen“, die der Fachbereich Schaden nicht mehr will. Sie übernimmt REQ-033 mit dem Status „Abgelehnt“ und einer Begründung, damit nachvollziehbar bleibt, dass es diese Anforderung gab und warum sie nicht umgesetzt wird. |
69 |
Ist eine Übernahme von Hand oder ein automatischer Import sinnvoller? |
Übernahme von Hand oder Import: Ein automatischer Import in das Requirements-Management-Tool (RM-Tool) lohnt sich, wenn die Anforderungen schon einheitlich aufgebaut sind, etwa in einer Excel-Liste mit einer Spalte je Feld; dann übernimmt er auch tausende Anforderungen in kurzer Zeit. Stehen die Anforderungen dagegen verstreut im Fließtext, ist das Einrichten eines Imports oft aufwendiger als die Übernahme von Hand. Wer Anforderungen von Hand überträgt, kann dabei Formulierungen verbessern und fehlende Angaben ergänzen; lassen Sie diese Arbeit deshalb von Personen machen, die den Inhalt kennen. Beispiel: Ein Teil der Anforderungen des Schadenportals steht in einer Excel-Liste mit den Spalten „Kennung (ID)“, „Titel“, „Text“ und „Priorität“; diese 500 Anforderungen importiert das RM-Tool in einer Stunde. Weitere 300 stehen ohne Nummer im Fließtext älterer Besprechungsprotokolle. Die Anforderungsanalystin überträgt sie zusammen mit dem Fachbereich Schaden von Hand und formuliert dabei unklare Sätze neu. |
70 |
Wie wird geprüft, dass bei der Übernahme nichts verloren geht? |
Prüfung der Übernahme: Vergleichen Sie nach der Übernahme zuerst die Anzahl: Stehen im Requirements-Management-Tool (RM-Tool) genauso viele Anforderungen wie in der Quelle? Prüfen Sie danach eine Stichprobe Anforderung für Anforderung auf vollständigen Text, richtige Felder, Anhänge und Verknüpfungen, denn Sonderzeichen, Tabellen und Bilder gehen beim Import leicht verloren. Halten Sie das Ergebnis schriftlich fest, bevor die alte Ablage stillgelegt wird. Beispiel: Nach dem Import aus der Excel-Liste zählt das RM-Tool 498 statt 500 Anforderungen. Die Anforderungsanalystin findet die Ursache: Zwei Zeilen hatten einen Zeilenumbruch im Titel und wurden übersprungen. In einer Stichprobe von 50 Anforderungen sind außerdem alle Umlaute durch falsche Zeichen ersetzt, und die Anforderungsanalystin lässt den Import mit der richtigen Einstellung für Umlaute wiederholen. |
71 |
Werden auch abgeschlossene Projekte in das Requirements-Management-Tool übernommen? |
Abgeschlossene Projekte: Die Anforderungen abgeschlossener Projekte werden meist nicht übernommen, sondern als Dokumente archiviert, die sich nicht mehr ändern lassen, etwa als PDF-Dateien. Eine Übernahme macht Aufwand und füllt das Requirements-Management-Tool (RM-Tool) mit Anforderungen, an denen niemand mehr arbeitet. Übernehmen Sie ein abgeschlossenes Projekt nur, wenn seine Anforderungen weiter gebraucht werden, etwa weil die Software noch geändert wird und neue Anforderungen auf die alten verweisen müssen. Beispiel: Die Anforderungen des alten Schadenformulars auf der Webseite der Versicherung, das 2024 abgeschaltet wurde, archiviert die Versicherung als PDF-Datei. Die Anforderungen an das Schadensystem der Sachbearbeitung übernimmt sie dagegen, obwohl das Projekt, in dem es entstand, abgeschlossen ist: Das Team Schadensystem ändert diese Software weiterhin. |
Kategorie |
Hier legen Sie fest, wer wie geschult wird, wer die Schulungen hält, welche Hilfen es zum Nachschlagen gibt, ob eine Schulung Voraussetzung für Schreibrechte ist und wie die Nutzer nach der Schulung unterstützt werden. Wer ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion nicht richtig bedienen kann, legt Anforderungen falsch an, übersieht Felder oder umgeht das RM-Tool ganz. Die Schulung entscheidet deshalb mit darüber, wie verlässlich die Daten im RM-Tool sind. |
|
72 |
Welches Schulungskonzept braucht das Unternehmen für das Requirements-Management-Tool? |
Schulung nach Rollen: Nicht alle Nutzer brauchen dasselbe Wissen. Wer das Requirements-Management-Tool (RM-Tool) einrichtet, braucht technisches Wissen; wer Anforderungen schreibt, muss Methode und Bedienung beherrschen; wer nur liest, muss sich zurechtfinden und Kommentare schreiben können. Eine einzige Schulung für alle langweilt die einen und überfordert die anderen; planen Sie deshalb für jede Rolle eine eigene. Beispiel: Schulungsplan der Versicherung: |
73 |
Wer führt die Schulungen durch: der Anbieter oder eigene Beschäftigte? |
Wer schult: Beim Vorgehen „Train the Trainer“ (englisch für: die Trainer ausbilden) schult der Anbieter des Requirements-Management-Tools (RM-Tools) zunächst wenige Key-User, die danach ihre Kollegen schulen. Interne Trainer kennen die eigenen Abläufe und Beispiele, und sie bleiben nach der Schulung als Ansprechpersonen im Haus. Außerdem ist dieses Vorgehen meist günstiger, als alle Nutzer vom Anbieter schulen zu lassen. Beispiel: Der Anbieter schult die Anforderungsanalystin und zwei Fachleute aus dem Fachbereich Schaden zwei Tage lang als Key-User. Diese drei schulen danach in kleinen Gruppen die übrigen 48 Nutzer, mit Beispielen aus dem Schadenportal. |
74 |
Gibt es Anleitungen, Lernvideos oder Handbücher zum Requirements-Management-Tool, in denen die Nutzer selbst nachschlagen können? |
Hilfe zum Nachschlagen: Nach einer Schulung vergessen die Nutzer vieles wieder und brauchen Hilfe genau dann, wenn sie eine Aufgabe erledigen wollen. Kurze Anleitungen und Videos von wenigen Minuten zu einzelnen Aufgaben im Requirements-Management-Tool (RM-Tool) helfen dabei mehr als ein Handbuch mit hunderten Seiten. Legen Sie sie an einem Ort ab, den jeder kennt, etwa im Intranet, und halten Sie sie bei Updates aktuell. Beispiel: Im Intranet der Versicherung stehen zwölf Videos von je höchstens drei Minuten, darunter „Eine Anforderung mit einem Testfall verknüpfen“. Als ein Entwickler aus dem Team Schadensystem nach Wochen wieder eine Verknüpfung anlegen muss, sieht er sich das Video an, statt die Key-User zu fragen. |
75 |
Ist eine Schulung Pflicht, bevor jemand im Requirements-Management-Tool schreiben darf? |
Schulungspflicht: Wer ohne Schulung Anforderungen anlegt, füllt Felder falsch aus, setzt falsche Status oder legt Anforderungen doppelt an, und andere müssen die Fehler später bereinigen. Viele Unternehmen geben Schreibrechte im Requirements-Management-Tool (RM-Tool) deshalb erst nach einer Schulung frei, während Lesen sofort erlaubt ist. Halten Sie fest, wer geschult ist, damit die Person, die die Rechte vergibt, das prüfen kann. Beispiel: Eine neue Fachkraft im Fachbereich Schaden bekommt am ersten Tag Leserechte. Schreibrechte erhält sie, nachdem sie die eintägige Schulung zum Schreiben von Anforderungen besucht hat. |
76 |
Wie werden die Nutzer nach der Schulung im Alltag unterstützt? |
Begleitung nach der Schulung: In den ersten Wochen nach dem Start (englisch Go-Live) eines Requirements-Management-Tools (RM-Tools) entstehen die meisten Fragen. Bleiben sie unbeantwortet, kehren Nutzer schnell zu ihren alten Excel-Listen zurück. Hilfreich sind feste Sprechstunden und Key-User, die durch die Büros gehen und direkt am Arbeitsplatz helfen (englisch Floor Walking). Planen Sie diese Begleitung für die ersten Wochen fest ein. Beispiel: In den ersten vier Wochen nach dem Start bieten die Key-User täglich von 13 bis 14 Uhr eine offene Sprechstunde per Videokonferenz an. Zusätzlich geht eine Key-Userin zweimal pro Woche durch die Büros des Fachbereichs Schaden und fragt, wo Hilfe gebraucht wird. |
Kategorie |
Ist das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion eingeführt, muss jemand dafür sorgen, dass es dauerhaft funktioniert und geordnet bleibt. Hier klären Sie, wer das RM-Tool verantwortet und einrichtet, wie Updates, Support, Störungen und Notfälle geregelt sind, welche Regeln für die Nutzung gelten und wann geprüft wird, ob das RM-Tool noch passt. Ohne solche Regeln legt bald jedes Team eigene Felder und Ordner an, und Auswertungen über alle Projekte werden unbrauchbar. |
|
77 |
Wer ist im Unternehmen für das Requirements-Management-Tool verantwortlich (Tool Owner)? |
Verantwortliche Person: Die für das Requirements-Management-Tool (RM-Tool) verantwortliche Person (englisch Tool Owner) entscheidet, wie das RM-Tool weiterentwickelt wird, sammelt die Wünsche der Nutzer, plant Updates und achtet darauf, dass die Regeln eingehalten werden. Ohne eine solche Person kümmert sich niemand, wenn Felder veralten, Rechte nicht mehr stimmen oder Nutzer sich beschweren. Benennen Sie eine Person, keine Abteilung, und geben Sie ihr feste Zeit für diese Aufgabe. Beispiel: Die Versicherung benennt die Anforderungsanalystin als verantwortliche Person für das RM-Tool und gibt ihr dafür einen Tag pro Woche. Die technische Betreuung übernimmt das Betriebsteam; über neue Felder und Regeln entscheidet die Anforderungsanalystin. |
78 |
Wer darf die Einstellungen des Requirements-Management-Tools ändern (Administrator)? |
Administrationsrechte: Administratoren dürfen im Requirements-Management-Tool (RM-Tool) Felder, Status, Arbeitsabläufe und Rechte ändern. Halten Sie ihre Zahl klein: Darf jeder Felder anlegen, gibt es bald mehrere Felder für dieselbe Sache, und Filter und Berichte liefern falsche Zahlen. Neue Felder oder Status beantragen die Teams bei der für das RM-Tool verantwortlichen Person, und ein zentraler Administrator legt sie an. Beispiel: Das Team Portal beantragt ein Feld „Kritikalität“. Die für das RM-Tool verantwortliche Person stellt fest, dass es bereits das Feld „Risiko“ mit den Werten „hoch“, „mittel“ und „niedrig“ gibt, und das Team Portal nutzt dieses Feld. |
79 |
Wie wird mit neuen Versionen und Updates des Anbieters umgegangen? |
Updates: Neue Versionen eines Requirements-Management-Tools (RM-Tools) bringen neue Funktionen, können aber eigene Anpassungen, Berichte oder selbst geschriebene Programme stören, die automatisch Daten mit dem RM-Tool austauschen. Spielen Sie Updates deshalb zuerst in einer Testinstallation ein und prüfen Sie dort Ihre Anpassungen, bevor die Nutzer die neue Version bekommen. Bei einer Cloud-Lösung spielt der Anbieter die Updates selbst ein; vereinbaren Sie dann, dass er sie rechtzeitig ankündigt und vorher in einer Testinstallation bereitstellt. Beispiel: Der Anbieter des RM-Tools kündigt ein größeres Update vier Wochen vorher an und spielt es zuerst in die Testinstallation der Versicherung ein. Dort zeigt sich, dass ein kleines Programm des Teams Portal nach dem Update nicht mehr funktioniert: Es schickt dem Testteam jede Nacht eine Liste der Anforderungen, die noch keinen Testfall haben. Ein Entwickler aus dem Team Portal passt das Programm an, bevor das Update für alle Nutzer kommt. |
80 |
Wie ist die erste Anlaufstelle für Fragen und Probleme der Nutzer geregelt (First-Level-Support)? |
Erste Anlaufstelle: Die Nutzer des Requirements-Management-Tools (RM-Tools) brauchen eine klare Anlaufstelle, wenn sie nicht weiterwissen. Üblich ist eine Aufteilung: Fragen zur Bedienung und zur Arbeitsweise beantworten die Key-User, technische Störungen wie eine fehlschlagende Anmeldung nimmt der IT-Helpdesk an. Machen Sie beide Wege allen Nutzern bekannt, sonst landen alle Fragen bei der Person, die gerade erreichbar ist. Beispiel: Eine Fachkraft aus dem Fachbereich Schaden weiß nicht, wie sie eine Anforderung dem Release 1.1 zuordnet, und fragt einen Key-User. Als sich am nächsten Morgen niemand mehr anmelden kann, meldet sie die Störung beim IT-Helpdesk. |
81 |
Gibt es Regeln für die Nutzung des Requirements-Management-Tools? |
Nutzungsregeln: Nutzungsregeln legen fest, was in das Requirements-Management-Tool (RM-Tool) gehört und wie Einträge aussehen: welche Daten nicht hineingehören, wie Titel gebildet werden und wann welcher Status gesetzt wird. Ohne solche Regeln schreibt jedes Team anders, und Angaben zu einzelnen Personen landen an Stellen, an denen sie nach dem Datenschutzrecht nicht stehen dürfen. Halten Sie die Regeln kurz und stellen Sie sie in der Schulung vor. Beispiel: Zwei Regeln aus den Nutzungsregeln der Versicherung: |
82 |
Wie wird gemessen, ob die Nutzer das Requirements-Management-Tool annehmen? |
Akzeptanz: Ob die Nutzer ein Requirements-Management-Tool (RM-Tool) annehmen, zeigt sich an zwei Dingen: an dem, was sie sagen, und an dem, was sie tun. Fragen Sie die Nutzer etwa ein halbes Jahr nach dem Start in einer kurzen Umfrage nach ihrer Zufriedenheit, und werten Sie aus, wie viele Personen regelmäßig im RM-Tool arbeiten. Beziehen Sie vor einer solchen Auswertung den Betriebsrat ein, weil Nutzungszahlen das Verhalten einzelner Beschäftigter zeigen können. Beispiel: Ein halbes Jahr nach dem Start zeigt die Auswertung, dass sich 44 der 51 Nutzer im letzten Monat angemeldet haben; wie mit dem Betriebsrat vereinbart, zeigt sie nur Zahlen für ganze Teams. In der Umfrage bewerten die Nutzer das RM-Tool mit 3,9 von 5 Punkten und bemängeln am häufigsten, dass das Erzeugen von Dokumenten lange dauert. |
83 |
Wie wird mit Problemen bei der Geschwindigkeit des Requirements-Management-Tools umgegangen? |
Antwortzeiten im Betrieb: Wird ein Requirements-Management-Tool (RM-Tool) im Betrieb langsam, merken das zuerst die Nutzer, und bis sich jemand beschwert, haben viele schon Zeit verloren. Richten Sie deshalb eine Überwachung (englisch Monitoring) ein, die die Antwortzeiten typischer Vorgänge regelmäßig misst und Alarm gibt, wenn eine festgelegte Grenze überschritten wird. Legen Sie außerdem fest, wer ein Problem an den Anbieter meldet und wie schnell dieser reagieren muss. Beispiel: Ein Programm des Betriebsteams öffnet alle fünf Minuten die Übersicht der Anforderungen des Schadenportals und misst die Antwortzeit. Liegt sie dreimal hintereinander über 3 Sekunden, bekommt das Betriebsteam eine Nachricht und meldet die Störung dem Anbieter mit der höchsten Dringlichkeitsstufe. |
84 |
Gibt es einen Notfallplan für den Fall, dass das Requirements-Management-Tool ausfällt? |
Notfallplan: Ein Notfallplan legt fest, wie die Teams weiterarbeiten, wenn das Requirements-Management-Tool (RM-Tool) mehrere Tage nicht erreichbar ist. Er ist Teil der Vorsorge dafür, dass wichtige Arbeit auch bei Störungen weitergeht (englisch Business Continuity Management, BCM). Dazu gehört ein regelmäßiger Export der Anforderungen, etwa als Excel- oder PDF-Datei, an einen Ort außerhalb des RM-Tools. Legen Sie auch fest, wie Änderungen während des Ausfalls festgehalten und danach im RM-Tool nachgetragen werden. Beispiel: Ein Programm des Betriebsteams lädt jede Nacht alle Anforderungen des Schadenportals als Excel-Datei aus dem RM-Tool auf ein Laufwerk der Versicherung. Als das RM-Tool nach einem Fehler beim Anbieter drei Tage lang ausfällt, arbeiten die Teams mit dieser Datei weiter, und die Anforderungsanalystin trägt die Änderungen danach im RM-Tool nach. |
85 |
Wie wird verhindert, dass im Requirements-Management-Tool immer mehr ungenutzte oder doppelte Felder, Status und Ordner entstehen? |
Ordnung in den Einstellungen: Mit der Zeit sammeln sich im Requirements-Management-Tool (RM-Tool) Felder, die niemand mehr ausfüllt, Status, die niemand setzt, und Ordner verlassener Projekte. Jedes überflüssige Element macht die Eingabemasken länger und Auswertungen unsicherer. Lassen Sie die für das RM-Tool verantwortliche Person deshalb in festen Abständen, etwa jedes Quartal, prüfen, was noch genutzt wird, und Überflüssiges ausblenden oder zusammenlegen. Beispiel: Bei der Prüfung im Januar findet die Anforderungsanalystin, die für das RM-Tool verantwortlich ist, drei Felder, die in den letzten zwölf Monaten bei keiner Anforderung ausgefüllt wurden, darunter „Alte Projektnummer“. Sie blendet die drei Felder aus: Vorhandene Einträge bleiben erhalten, aber niemand sieht die Felder mehr beim Anlegen einer Anforderung. |
86 |
Wann wird geprüft, ob das Requirements-Management-Tool noch passt, und wie wäre ein Wechsel möglich (Exit-Strategie)? |
Erneute Prüfung: Abläufe, Ansprüche und das Angebot am Markt ändern sich; ein Requirements-Management-Tool (RM-Tool), das heute passt, kann in einigen Jahren zu teuer oder zu eingeschränkt sein. Legen Sie schon bei der Einführung einen Termin fest, etwa nach drei bis fünf Jahren, an dem geprüft wird, ob das RM-Tool noch passt. Zur Exit-Strategie, dem Plan für einen möglichen Ausstieg, gehört auch, dass sich alle Anforderungen mit Feldern, Verknüpfungen und Verlauf vollständig exportieren lassen; sonst ist ein Wechsel kaum möglich. Beispiel: Der Vertrag mit dem Anbieter läuft drei Jahre. Die Projektleitung trägt für den Herbst des dritten Jahres eine Prüfung ein, ob die Versicherung das RM-Tool weiter nutzt. Vor Vertragsschluss lässt sie sich zeigen, dass ein vollständiger Export im Austauschformat Requirements Interchange Format (ReqIF) möglich ist, das auch andere RM-Tools einlesen können. |
Kategorie |
Ein neues Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion verändert die tägliche Arbeit vieler Menschen, und Veränderungen stoßen auf Widerstand. Hier geht es darum, wie das Unternehmen mit Widerstand und Ängsten umgeht, Unterstützer gewinnt, ein RM-Tool wählt, das zur Arbeitsweise der Teams passt, und den Nutzen verständlich erklärt. Die Einführung einer solchen Software scheitert oft eher daran, dass die Menschen sie nicht annehmen, als an der Technik. |
|
87 |
Wie groß ist der Widerstand gegen das neue Requirements-Management-Tool? |
Widerstand: Widerstand gegen ein neues Requirements-Management-Tool (RM-Tool) ist normal: Die Beteiligten müssen Gewohntes aufgeben und Neues lernen, oft unter Zeitdruck. Fragen Sie früh nach, wer Bedenken hat und warum, statt Kritik zu überhören. Gerade die lautesten Kritiker kennen oft echte Schwächen; binden Sie sie ein, etwa als Teilnehmer im Pilotprojekt. Beispiel: Eine Fachkraft aus dem Fachbereich Schaden sagt in der Informationsveranstaltung, das RM-Tool bedeute nur zusätzliche Arbeit neben den Word-Dokumenten. Die Anforderungsanalystin lädt sie ins Pilotprojekt ein. Dort zeigt sich, dass der Einwand berechtigt ist: Solange es die Word-Dokumente weiter gibt, muss jede Änderung zweimal eingetragen werden. Die Projektleitung beschließt deshalb, die Word-Dokumente nach dem Start nicht mehr weiterzuführen. |
88 |
Gibt es im Team Personen, die das Requirements-Management-Tool unterstützen und dafür werben (Promotoren)? |
Promotoren: Promotoren sind Personen, die vom neuen Requirements-Management-Tool (RM-Tool) überzeugt sind und Kollegen dafür gewinnen. Ihre Begeisterung wirkt stärker als eine E-Mail an alle, weil Kollegen ihnen eher glauben als der Projektleitung. Suchen Sie solche Personen in jedem Team und geben Sie ihnen Zeit, anderen zu helfen; oft eignen sie sich als Key-User. Beispiel: Eine Testerin, die am Pilotprojekt teilgenommen hat, ist begeistert, dass sie an jeder Anforderung sofort die Testergebnisse sieht. Sie zeigt das in der wöchentlichen Runde des Testteams, und danach fragen zwei ihrer Kollegen, ob sie schon vor dem Start einen Zugang bekommen können. |
89 |
Passt das Requirements-Management-Tool zur Arbeitsweise der Teams, etwa agil oder klassisch? |
Passung zur Arbeitsweise: Agile Teams arbeiten in Sprints mit User Stories und einem Backlog; in klassischen Vorhaben arbeiten die Teams mit einem umfangreichen Lastenheft, festen Freigaben und Dokumenten. Ein Requirements-Management-Tool (RM-Tool), das für eine dieser Arbeitsweisen gebaut ist, behindert oft die andere: Viele Pflichtfelder und Freigabeschritte bremsen ein agiles Team, während ein einfaches Backlog die Nachweise nicht liefert, die ein klassisches Vorhaben braucht. Prüfen Sie deshalb im Test, ob das RM-Tool zur Arbeitsweise der Teams passt, die es nutzen werden. Beispiel: Das Team Portal arbeitet agil in Sprints von zwei Wochen, das Team Schadensystem nach einem festen Freigabeplan mit Lastenheft. Die Versicherung wählt ein RM-Tool, das für jedes Team einen eigenen Arbeitsablauf erlaubt: ein Backlog für das Team Portal und ein Lastenheft mit Freigaben für das Team Schadensystem. |
90 |
Wird das Requirements-Management-Tool als Mittel zur Überwachung der Beschäftigten wahrgenommen? |
Angst vor Überwachung: Ein Requirements-Management-Tool (RM-Tool) speichert, wer wann was geändert hat, und Beschäftigte können befürchten, dass ihre Vorgesetzten daraus ihre Leistung ablesen. Sagen Sie klar, wozu diese Daten dienen, nämlich um Entscheidungen über Anforderungen nachvollziehen zu können, und wozu nicht. Halten Sie das in einer Vereinbarung mit dem Betriebsrat fest, der bei Software, die sich zur Überwachung eignet, nach dem Betriebsverfassungsgesetz ohnehin mitbestimmt. Beispiel: Die Versicherung schließt mit dem Betriebsrat eine Vereinbarung: Der Änderungsverlauf im RM-Tool dient nur dazu, Entscheidungen über Anforderungen nachzuvollziehen, und Auswertungen darüber, wie viel einzelne Personen geändert haben, sind ausgeschlossen. Die Key-User stellen die Vereinbarung in jeder Schulung vor. |
91 |
Wie wird mit Frust in der Anfangszeit umgegangen? |
Anfangsschwierigkeiten: Nach dem Start eines neuen Requirements-Management-Tools (RM-Tools) arbeiten die meisten Nutzer zunächst langsamer als vorher, weil sie die Abläufe neu lernen; Fachleute sprechen von einem vorübergehenden Leistungseinbruch (englisch Productivity Dip). Kündigen Sie diese Zeit vorher an, damit niemand das RM-Tool deshalb für gescheitert hält. Richten Sie einen Ort ein, an dem die Nutzer Probleme und Ärger melden können, etwa einen Kanal im Chatprogramm des Unternehmens, und beantworten Sie dort jede Meldung. Beispiel: Die Projektleitung kündigt an, dass die ersten vier Wochen langsamer verlaufen werden, und plant in dieser Zeit weniger Anforderungen pro Sprint ein. Im Kanal „Fragen zum RM-Tool“ antworten die Key-User innerhalb eines Arbeitstags. |
92 |
Wird der Start des Requirements-Management-Tools sichtbar gefeiert? |
Start feiern: Ein gemeinsamer Auftakt zeigt, dass die Leitung hinter dem Requirements-Management-Tool (RM-Tool) steht, und macht den Start zu einem Ereignis statt zu einer weiteren Pflicht. Eine kurze Veranstaltung mit einer Vorführung und einem Dank an die Teilnehmer des Pilotprojekts bleibt besser in Erinnerung als eine E-Mail der IT, die nur den neuen Zugang mitteilt. Beispiel: Zum Start lädt die Projektleitung alle 51 Nutzer zu einer einstündigen Veranstaltung ein. Eine Testerin, die am Pilotprojekt teilgenommen hat, zeigt, wie sie an jeder Anforderung die Testergebnisse sieht, und ein Mitglied des Vorstands dankt den Teilnehmern des Pilotprojekts. |
93 |
Ist der Nutzen des Requirements-Management-Tools allen Beteiligten verständlich erklärt? |
Nutzen erklären: Menschen ändern ihre Arbeitsweise eher, wenn sie verstehen, was sie selbst davon haben. Erklären Sie den Nutzen des Requirements-Management-Tools (RM-Tools) deshalb nicht allgemein, etwa als „mehr Qualität“, sondern für jede Gruppe einzeln, anhand von Problemen, die sie aus ihrem Alltag kennt. Beispiel: Nutzen, den die Projektleitung den einzelnen Gruppen erklärt: |
Kategorie |
Zum Schluss prüfen Sie Punkte zu Recht und Sicherheit: ob Änderungen im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion lückenlos nachvollziehbar sind, wie Zugriffsrechte vergeben werden, ob die Anmeldung zusätzlich abgesichert ist und ob der Betriebsrat beteiligt wurde. Dazu kommt die Frage nach Funktionen mit künstlicher Intelligenz (KI). Lücken bei diesen Punkten können zu Beanstandungen bei Prüfungen, zu Sicherheitsvorfällen oder zu Streit mit dem Betriebsrat führen. |
|
94 |
Ist das Requirements-Management-Tool revisionssicher? |
Revisionssicherheit: Revisionssicher heißt: Einträge lassen sich nicht unbemerkt ändern oder löschen, und jede Änderung ist mit Person und Zeitpunkt nachvollziehbar. Löscht jemand eine Anforderung im Requirements-Management-Tool (RM-Tool), sollte sie nicht spurlos verschwinden, sondern nur als gelöscht markiert werden und mit ihrem Verlauf erhalten bleiben (englisch Soft Delete). Das brauchen Sie, wenn die interne Revision, eine Aufsichtsbehörde oder ein Gericht später nachvollziehen will, wer was wann entschieden hat. Beispiel: Eine Fachkraft aus dem Fachbereich Schaden löscht versehentlich die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“. Das RM-Tool zeigt sie danach nicht mehr in den Übersichten, bewahrt sie aber mit allen Fassungen auf, und im Verlauf steht, wer sie wann gelöscht hat. Die Anforderungsanalystin stellt sie wieder her. |
95 |
Wie werden die Zugriffsrechte im Requirements-Management-Tool verwaltet? |
Rollenbasierte Rechte: Im Requirements-Management-Tool (RM-Tool) sollten Rechte nicht jeder Person einzeln zugeteilt werden, sondern Rollen wie „Schreiben“ oder „Lesen und kommentieren“; jede Person erhält dann eine oder mehrere Rollen (rollenbasierte Rechtevergabe, englisch Role-Based Access Control, RBAC). Legen Sie in einer Tabelle fest, welche Rolle was darf (Rollenmatrix). Halten Sie die Zahl der Rollen klein, sonst weiß bald niemand mehr, wer was darf. Beispiel: Ausschnitt aus der Rollenmatrix des Schadenportals: |
96 |
Verlangt das Requirements-Management-Tool bei der Anmeldung einen zweiten Nachweis neben dem Passwort (Zwei-Faktor-Authentifizierung)? |
Zwei-Faktor-Authentifizierung: Bei der Zwei-Faktor-Authentifizierung (2FA) braucht man für die Anmeldung neben dem Passwort einen zweiten Nachweis, etwa einen Code, den eine App auf dem Smartphone anzeigt. Ein gestohlenes Passwort allein reicht dann nicht mehr, um sich anzumelden. Ist das Requirements-Management-Tool (RM-Tool) aus dem Internet erreichbar, etwa als Cloud-Lösung oder für externe Partner, verlangen Sie die 2FA für alle Nutzer. Beispiel: Die Entwickler des externen Entwicklungsdienstleisters greifen aus ihren eigenen Büros über das Internet auf das RM-Tool zu. Nach dem Passwort fragt das RM-Tool zusätzlich einen sechsstelligen Code ab, den eine App auf ihrem Smartphone anzeigt. |
97 |
Wurde der Betriebsrat bei der Einführung des Requirements-Management-Tools beteiligt? |
Mitbestimmung: Nach § 87 Absatz 1 Nummer 6 des Betriebsverfassungsgesetzes (BetrVG) bestimmt der Betriebsrat mit, wenn eine Software dazu geeignet ist, Verhalten oder Leistung der Beschäftigten zu überwachen. Nach der Rechtsprechung genügt dafür, dass die Software aufzeichnet, wer wann was geändert hat; das trifft auf fast jedes Requirements-Management-Tool (RM-Tool) zu. Beziehen Sie den Betriebsrat deshalb früh ein; wird er übergangen, kann er verlangen, dass die Software bis zu einer Einigung nicht genutzt wird. Beispiel: Die Projektleitung stellt dem Betriebsrat das RM-Tool vor, bevor das Pilotprojekt beginnt. Gemeinsam vereinbaren sie, dass das RM-Tool keine Auswertungen über einzelne Personen erstellt; erst danach startet das Pilotprojekt. |
98 |
Bietet das Requirements-Management-Tool Unterstützung durch künstliche Intelligenz (KI)? |
Künstliche Intelligenz: Manche Requirements-Management-Tools (RM-Tools) bieten Funktionen mit künstlicher Intelligenz (KI), die zum Beispiel Sätze ohne erkennbaren Handelnden oder vage Wörter markieren, doppelte Anforderungen finden oder Testfälle vorschlagen. Solche Funktionen können Zeit sparen, sind bei der Auswahl aber meist eine Zugabe und kein Grund, sich für oder gegen ein RM-Tool zu entscheiden. Klären Sie mit der Datenschutzbeauftragten, wohin die Texte für die KI übertragen werden, und lassen Sie jeden Vorschlag der KI von einem Menschen prüfen. Beispiel: Die KI-Funktion des RM-Tools markiert im Entwurf der Anforderung REQ-1201 „Bearbeitungsstand des Schadens anzeigen“ den Satz „Der Bearbeitungsstand wird angezeigt.“, weil er nicht sagt, wer ihn anzeigt und wem. Die Anforderungsanalystin schreibt daraufhin: „Das Schadenportal muss dem Kunden den Bearbeitungsstand seines Schadens anzeigen.“ |
1.3: Kontext-Abgrenzung (System & Umgebung)
In dieser Unterphase legen Sie die Systemgrenze fest: Was baut und verantwortet das Projekt selbst, und was gehört zur Umgebung, die es nur nutzt oder berücksichtigen muss? Zur Umgebung gehören die Menschen, die mit der geplanten Software arbeiten oder von ihr betroffen sind, andere Programme (Nachbarsysteme), Geräte und Einsatzorte, Dokumente, Arbeitsabläufe sowie Gesetze und Verträge. Halten Sie für jede Verbindung zwischen der geplanten Software und ihrer Umgebung fest, welche Daten fließen, wer zuständig ist und was bei einer Störung geschieht. Das Ergebnis ist oft ein Kontextdiagramm: Es zeigt die geplante Software als Kasten in der Mitte und ringsum alle Personen und Programme, mit denen sie Daten austauscht. So wird früh sichtbar, wovon das Projekt abhängt, und eine Abhängigkeit fällt nicht erst bei der Umsetzung auf.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier legen Sie fest, wo die Systemgrenze verläuft: was das Projekt selbst baut und verantwortet und was zur Umgebung gehört, die es nur nutzt oder berücksichtigt. Dazu gehören eine Liste der Dinge, die ausdrücklich nicht gebaut werden, die Zuständigkeit für Geräte, Betrieb und Unterstützung der Nutzer sowie die Entscheidung, ob Teile gekauft oder selbst entwickelt werden. Ohne diese Festlegungen wächst der Umfang unbemerkt, und bei der Abnahme streiten Auftraggeber und Lieferant darüber, was vereinbart war. |
|
1 |
Was gehört ausdrücklich nicht zum geplanten System (Out of Scope)? |
Nicht-Ziele: Nicht-Ziele (englisch Out of Scope) sind Dinge, die jemand erwarten könnte, die das Projekt aber ausdrücklich nicht baut. Schreiben Sie sie als eigene Liste auf und lassen Sie die Liste vom Auftraggeber bestätigen. Fehlt sie, kommen im Lauf des Projekts immer neue Wünsche dazu, die niemand eingeplant hat (englisch Feature Creep, die schleichende Erweiterung des Umfangs), und bei der Abnahme streiten die Beteiligten darüber, was vereinbart war. Beispiel: Nicht-Ziele des Schadenportals, vom Vorstand als Auftraggeber bestätigt: |
2 |
Welche Teile der Umgebung darf das Projekt verändern (Gestaltungsraum)? |
Gestaltungsraum: Der Gestaltungsraum umfasst alles, was das Projekt außer der Software selbst verändern darf, zum Beispiel Arbeitsabläufe, Formulare oder interne Regeln. Oft wird die Software deutlich einfacher, wenn sich ein Ablauf ändert, statt dass die Software einen umständlichen Ablauf nachbildet. Klären Sie mit dem Fachbereich, welche Abläufe und Regeln geändert werden dürfen, und lassen Sie jede solche Änderung von der Person entscheiden, die für den Ablauf verantwortlich ist. Beispiel: Bisher verlangt die Versicherung für jeden Kfz-Schaden eine unterschriebene Schadenanzeige auf Papier. Das Schadenportal bräuchte dafür eine elektronische Unterschrift. Die Leiterin der Kfz-Schadenbearbeitung entscheidet, dass für Meldungen über das Schadenportal keine Unterschrift nötig ist, und die Funktion für die Unterschrift entfällt. |
3 |
Gehören Geräte (Hardware) zum geplanten System oder zur Umgebung? |
Lieferumfang der Hardware: Hardware sind die Geräte, auf denen die Software läuft oder mit denen sie arbeitet, etwa Server, Smartphones, Scanner oder Sensoren. Legen Sie fest, ob das Projekt diese Geräte beschafft und liefert oder ob der Auftraggeber oder die Nutzer sie mitbringen. Halten Sie die Entscheidung im Vertrag fest; sonst ist bei einem defekten oder zu langsamen Gerät unklar, wer es ersetzen muss. Beispiel: Zum Schadenportal gehört keine eigene Hardware. |
4 |
Welche Tätigkeiten, die heute von Hand erledigt werden, soll das geplante System übernehmen? |
Nutzen: Listen Sie die Arbeitsschritte, die heute von Hand erledigt werden und künftig wegfallen, einzeln auf, zum Beispiel „Angaben vom Papierformular abtippen“. Schätzen Sie dazu, wie oft jeder Schritt vorkommt und wie lange er dauert. Daraus ergibt sich der Nutzen, mit dem der Auftraggeber die Ausgaben für das Projekt begründet, und die Nutzer sehen, welche Arbeit ihnen abgenommen wird. Beispiel: Arbeitsschritte, die mit dem Schadenportal wegfallen: |
5 |
Gibt es Punkte, bei denen unklar ist, ob sie zum geplanten System gehören (Grauzonen)? |
Grauzonen: Eine Grauzone ist ein Punkt, bei dem noch niemand entschieden hat, ob er zum Umfang gehört, oder bei dem die Beteiligten verschiedener Meinung sind. Sammeln Sie jede Grauzone in einer Liste offener Punkte, mit der Person, die entscheiden muss, und einem Termin. Je später über eine Grauzone entschieden wird, desto teurer wird es: Gehört der Punkt am Ende doch dazu, fehlen Zeit und Geld dafür; gehört er nicht dazu, hat das Team womöglich schon daran gearbeitet. Beispiel: Die Kfz-Werkstätten möchten ihre Rechnungen über das Schadenportal hochladen. Der Fachbereich Schaden zählt das zum Schadenportal, das Team Portal nicht. Die Anforderungsanalystin trägt den Punkt in die Liste offener Punkte ein, mit der Leiterin der Kfz-Schadenbearbeitung als Entscheiderin und dem Termin „Ende Juni 2026“. |
6 |
Speichert das geplante System die Daten selbst, oder zeigt es Daten an, die ein anderes Programm speichert? |
Datenhoheit: Für jede Art von Daten muss feststehen, welches Programm sie verbindlich speichert (führendes System, englisch System of Record). Nur dort werden die Daten geändert; andere Programme zeigen sie an oder erhalten eine Kopie. Fehlt diese Festlegung, werden dieselben Daten an zwei Stellen geändert, und niemand weiß mehr, welche Fassung stimmt. Beispiel: Festlegungen für das Schadenportal: |
7 |
Werden vorhandene Softwarebausteine eingebunden oder neu entwickelt (Make or Buy)? |
Make or Buy: Make or Buy (selbst bauen oder kaufen) ist die Entscheidung, ob ein Teil der Software selbst entwickelt oder als fertiger Baustein übernommen wird, etwa eine Programmbibliothek oder der Dienst eines anderen Anbieters. Ein fertiger Baustein spart Entwicklungszeit, macht das Projekt aber vom Anbieter abhängig. Prüfen Sie deshalb vor der Entscheidung die Lizenz, die laufenden Kosten, wer Fehler behebt und wie lange der Anbieter den Baustein pflegt; ohne Wartungsvertrag bleibt ein Fehler im eingekauften Baustein unter Umständen ungelöst. Beispiel: Für die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ prüft das Projekt zwei Wege: |
8 |
Ist das Projekt für den Betrieb der Server und Netze verantwortlich? |
Betriebsverantwortung: Betrieb heißt: Die Software läuft auf Servern, wird überwacht und gesichert und bei Störungen wieder in Gang gebracht. Legen Sie fest, ob das Entwicklungsteam diese Aufgaben übernimmt oder ob es die fertige Software an ein Betriebsteam übergibt. Was das Betriebsteam zusichert, etwa die Verfügbarkeit und die Zeit bis zur Reaktion auf eine Störung, steht in einem Service Level Agreement (SLA). Beispiel: Das Team Portal entwickelt das Schadenportal, das Betriebsteam der Versicherung betreibt es. Im SLA steht: |
9 |
Wo endet die Unterstützung, die das Projekt den Nutzern bei Problemen gibt (Support)? |
Support: Support ist die Hilfe für Nutzer, die eine Frage oder ein Problem mit der Software haben. Legen Sie fest, wer welche Anfragen annimmt und bis wohin die Zuständigkeit reicht, meist in Stufen: Die erste Stufe nimmt alle Anfragen an und löst die einfachen, die weiteren Stufen übernehmen Fehler, die Fachwissen oder eine Änderung an der Software brauchen. Wie schnell jede Stufe reagieren muss, steht im Service Level Agreement (SLA). Schreiben Sie auch auf, was nicht zum Support gehört, etwa Probleme mit dem eigenen Gerät des Nutzers. Beispiel: Ein Kunde ruft die Hotline an, weil die App des Schadenportals auf seinem Smartphone nicht startet. Die Hotline ist die erste Stufe und prüft, ob sein Smartphone eine unterstützte Version des Betriebssystems hat. Ist das der Fall, gibt sie den Fehler an das Team Portal weiter; ein zu altes Smartphone zu aktualisieren ist dagegen Sache des Kunden. |
10 |
Löst das geplante System eine bisherige Software ab, oder ergänzt es sie? |
Ablösen oder ergänzen: Löst die neue Software eine bisherige ab, müssen Sie planen, wie die vorhandenen Daten übernommen werden und wann die alte Software abgeschaltet wird. Ergänzt sie eine bisherige Software, die weiterläuft, müssen Sie klären, über welche Schnittstellen beide Programme Daten austauschen. Oft gilt beides: Einen Teil löst die neue Software ab, einen anderen ergänzt sie. Beispiel: Das Schadenportal löst eine Software ab und ergänzt eine andere. |
11 |
Sind alle Grauzonen ausdrücklich entschieden? |
Entscheidung der Grauzonen: Grauzonen sind Punkte, bei denen unklar war, ob sie zum Umfang gehören. Bevor die Anforderungen abgestimmt werden, gehen Sie die Liste dieser offenen Punkte mit den Personen durch, die darüber entscheiden, und jeder Punkt bekommt ein klares „gehört dazu“ oder „gehört nicht dazu“. Ein „vielleicht“ taugt nicht als Grundlage für einen Vertrag oder ein Pflichtenheft, weil Auftraggeber und Lieferant darunter Verschiedenes verstehen. Halten Sie zu jeder Entscheidung fest, wer sie wann getroffen hat. Beispiel: |
Kategorie |
Hier erfassen Sie alle Personen und Gruppen, die mit dem geplanten System zu tun haben (Akteure): wer es bedient, wer nur seine Ergebnisse erhält, welche Rechte jede Gruppe braucht, wo die Nutzer arbeiten, welche Sprache sie sprechen und welche Einschränkungen oder Vorkenntnisse sie mitbringen. Daraus folgen die Gestaltung der Bedienung, die Auslegung der Server für viele gleichzeitige Nutzer und die Regeln, wer welche Daten sehen und ändern darf. Wer eine Gruppe vergisst, entdeckt ihre Anforderungen oft erst nach dem Start. |
|
12 |
Welche Personen oder Personengruppen bedienen das geplante System selbst? |
Nutzerrollen: Eine Rolle fasst Personen zusammen, die die Software auf dieselbe Weise nutzen und dieselben Rechte brauchen. Schreiben Sie alle Rollen auf, nicht nur „Nutzer“: Neben den eigentlichen Anwendern gibt es fast immer Personen, die Einstellungen pflegen, Fehler suchen oder die Arbeit anderer prüfen. Jede vergessene Rolle bedeutet fehlende Funktionen und fehlende Zugriffsrechte, die erst nach dem Start auffallen. Beispiel: Rollen im Schadenportal: |
13 |
Welche Personen haben Nutzen vom geplanten System, ohne es selbst zu bedienen? |
Indirekt Beteiligte: Neben den Nutzern gibt es Stakeholder, die die Software nie öffnen, aber ihre Ergebnisse erhalten oder von ihr betroffen sind, etwa Empfänger von Berichten oder Personen, deren Daten gespeichert werden. Ihre Anforderungen sind oft genauso wichtig wie die der Nutzer, werden aber leicht übersehen, weil diese Personen in keinem Workshop sitzen. Fragen Sie für jedes Ergebnis der Software, wer es erhält und was er damit tut. Beispiel: Der Vorstand bedient das Schadenportal nicht, erhält aber jeden Monat einen Bericht, wie viele Schäden online gemeldet wurden und wie lange eine Meldung im Durchschnitt dauerte. Damit der Bericht diese Zahlen enthalten kann, muss das Schadenportal Beginn und Ende jeder Meldung speichern. Diese Anforderung muss feststehen, bevor die Datenbank entworfen wird. |
14 |
Gibt es Nutzergruppen mit unterschiedlichen Rechten? |
Berechtigungskonzept: Ein Berechtigungskonzept legt fest, welche Rolle was sehen, anlegen, ändern und löschen darf. Üblich ist, die Rechte nicht einzelnen Personen, sondern Rollen zuzuordnen (rollenbasierte Zugriffskontrolle, englisch Role-Based Access Control, RBAC) und sie in einer Tabelle festzuhalten, mit den Rollen in den Zeilen und den Funktionen in den Spalten. Klären Sie die Rechte früh mit dem Fachbereich und der IT-Sicherheit, denn Rechte, die erst nachträglich eingebaut werden, sind oft zu weit gefasst, und dann sehen zu viele Personen zu viel. Beispiel: Auszug aus dem Berechtigungskonzept des Schadenportals: |
15 |
Wie viele Nutzer arbeiten gleichzeitig mit dem geplanten System? |
Gleichzeitige Nutzer: Unterscheiden Sie die Zahl aller Nutzer, die einen Zugang haben, von der Zahl der Nutzer, die zur selben Zeit arbeiten. Die erste Zahl bestimmt zum Beispiel Lizenzkosten, die je Nutzer berechnet werden; die zweite bestimmt, wie leistungsfähig die Server sein müssen. Fragen Sie nach dem gewöhnlichen Wert, nach der Spitze und nach dem Anlass der Spitze. Beispiel: Zugang zum Schadenportal haben rund 800.000 Kunden. An einem gewöhnlichen Tag arbeiten höchstens 50 von ihnen gleichzeitig im Schadenportal. Nach einem Hagelunwetter melden viele Kunden in wenigen Stunden ihren Schaden, dann sind es bis zu 500 gleichzeitig. Auf diese Spitze legt das Betriebsteam die Server aus. |
16 |
Wo befinden sich die Nutzer, wenn sie das geplante System nutzen? |
Standort und Netz: Der Standort bestimmt, über welches Netz die Nutzer arbeiten: im Büro meist über ein schnelles, stabiles Firmennetz, unterwegs über Mobilfunk mit schwankender Geschwindigkeit und Funklöchern. Fragen Sie deshalb, wo die Nutzer sind, und legen Sie fest, was geschieht, wenn die Verbindung langsam ist oder abbricht. Die Software muss auch bei langsamer Verbindung ohne lange Wartezeiten bedienbar bleiben, und es dürfen keine Eingaben verloren gehen. Beispiel: Ein Kunde meldet einen Unfall direkt an der Unfallstelle an einer Landstraße, wo das Mobilfunknetz schwach ist. Die App des Schadenportals speichert seine Eingaben und Fotos auf dem Smartphone und sendet sie, sobald die Verbindung wieder steht (Anforderung REQ-1301 „Schadenmeldung ohne Netzverbindung zwischenspeichern“). Die Mitarbeiter der Hotline arbeiten dagegen im Büro über das Netz der Versicherung. |
17 |
Welche Sprachen sprechen die Nutzer? |
Mehrsprachigkeit: Klären Sie, in welchen Sprachen die Software ihre Texte anzeigen muss, heute und absehbar. Soll später eine Sprache dazukommen, muss die Software von Anfang an so gebaut sein, dass alle Texte getrennt vom Programmcode in eigenen Textdateien stehen (Internationalisierung, abgekürzt i18n). Stehen die Texte dagegen fest im Programmcode, muss für jede neue Sprache der Code an vielen Stellen geändert werden. Beispiel: Das Schadenportal startet auf Deutsch. Ob es auch eine englische Oberfläche bekommt (Anforderung REQ-250 „Englische Oberfläche“), entscheidet der Vorstand erst im Herbst. Das Team Portal legt deshalb schon jetzt alle Texte in eigenen Textdateien ab; entscheidet sich der Vorstand für Englisch, kommt eine englische Textdatei dazu, und der Programmcode bleibt unverändert. |
18 |
Gibt es Nutzer mit Behinderungen, etwa beim Sehen, Hören oder in der Beweglichkeit? |
Barrierefreiheit: Barrierefreiheit heißt, dass auch Menschen mit Behinderungen die Software nutzen können, etwa blinde Menschen mit einem Bildschirmleser (einem Programm, das den Inhalt des Bildschirms vorliest) oder Menschen, die keine Maus bedienen können, nur mit der Tastatur. Maßstab für die Umsetzung sind die Web Content Accessibility Guidelines (WCAG), die die europäische Norm EN 301 549 übernimmt. Klären Sie früh, welche Gruppen von Nutzern betroffen sind und ob ein Gesetz Barrierefreiheit vorschreibt, denn nachträglich lässt sie sich nur mit hohem Aufwand einbauen. Beispiel: Ein blinder Kunde meldet einen Hausratschaden mit seinem Bildschirmleser. Damit er Fotos hochladen kann (Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“), braucht jede Schaltfläche eine Beschriftung, die der Bildschirmleser vorlesen kann, zum Beispiel „Foto hinzufügen“ statt nur eines Kamerasymbols. |
19 |
Wie geübt sind die Nutzer im Umgang mit Software? |
Vorkenntnisse der Nutzer: Gelegenheitsnutzer, die eine Software selten verwenden, brauchen eine Führung Schritt für Schritt und verständliche Hinweise an jedem Eingabefeld. Geübte Nutzer, die täglich damit arbeiten, wollen schnell sein, etwa mit Tastenkürzeln und ohne Zwischenschritte, die sie schon kennen. Klären Sie für jede Rolle, wie oft die Personen in dieser Rolle die Software nutzen und wie geübt sie darin sind, und gestalten Sie die Bedienung für jede Rolle passend. Beispiel: Ein Kunde meldet im Durchschnitt nur alle paar Jahre einen Schaden; das Schadenportal führt ihn deshalb in kurzen Schritten durch die Meldung. Ein Mitarbeiter der Hotline erfasst dagegen 40 Meldungen am Tag für anrufende Kunden. Er bekommt eine Eingabemaske mit allen Feldern auf einer Seite und springt mit der Tabulatortaste von Feld zu Feld. |
20 |
Brauchen externe Techniker oder Dienstleister Zugang zum geplanten System, etwa für die Wartung? |
Zugang für Dienstleister: Externe Dienstleister brauchen oft Zugang, um Fehler zu suchen oder die Software zu warten, zum Beispiel über ein virtuelles privates Netzwerk (VPN), also eine geschützte Verbindung von außen in das Firmennetz. Legen Sie fest, wer diesen Zugang bekommt, wie lange er gilt und wer ihn freigibt. Legen Sie außerdem fest, dass jede Person ein eigenes Konto bekommt statt eines gemeinsamen Notfallkontos mit bekanntem Passwort, damit im Protokoll steht, wer was getan hat. Beispiel: Der externe Entwicklungsdienstleister soll einen Fehler im Schadenportal untersuchen. Die IT-Sicherheit gibt zwei seiner Entwickler für eine Woche je einen persönlichen Zugang über das VPN frei. Die beiden Entwickler dürfen die Protokolldateien lesen, aber keine Schadenmeldungen von Kunden öffnen. |
21 |
Nutzen Wettbewerber das geplante System, zum Beispiel indem sie sich als Kunden anmelden? |
Schutz vor Ausspähung: Alles, was ein gewöhnlicher Nutzer sehen kann, kann auch ein Wettbewerber sehen, der sich als Kunde anmeldet oder öffentliche Seiten mit einem Programm in großer Menge ausliest (englisch Scraping). Zeigen Sie Nutzern deshalb keine internen Angaben, die einem Wettbewerber nützen würden, etwa Preise, Berechnungsregeln oder Bewertungen. Gegen das automatische Auslesen helfen eine Obergrenze für Anfragen je Absender (englisch Rate Limiting) und Prüfungen, ob ein Mensch oder ein Programm anfragt. Beispiel: Die automatische Erkennung von Schäden auf Fotos (Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“) schätzt auch die Höhe der Reparaturkosten. Diese Schätzung sieht nur die Sachbearbeitung; der Kunde sieht im Schadenportal nur, dass seine Fotos eingegangen sind. So kann ein Wettbewerber, der sich als Kunde anmeldet, die Bewertungsregeln der Versicherung nicht ablesen. |
Kategorie |
Hier erfassen Sie alle anderen Programme, mit denen das geplante System Daten austauscht (Nachbarsysteme): welche Daten liefern, welche Daten empfangen, wer für sie zuständig ist und was geschieht, wenn eines ausfällt. Nachbarsysteme gehören nicht zum Projekt; ihr Verhalten kann das Projekt nicht ändern, nur berücksichtigen. Wer sie früh kennt, verhindert, dass die eigene Software bei einer Störung im Nachbarsystem ebenfalls ausfällt oder fehlerhafte Daten übernimmt. |
|
22 |
Welche Nachbarsysteme liefern Daten an das geplante System? |
Datenquellen: Ein Nachbarsystem ist ein anderes Programm, mit dem die geplante Software Daten austauscht, das aber nicht im Projekt gebaut wird. Halten Sie für jedes Nachbarsystem, das Daten liefert, fest, welche Daten es liefert und in welcher Form. Legen Sie außerdem fest, woran die Software beim Eingang unvollständige oder offensichtlich falsche Daten erkennt und was sie dann tut, denn auch ein Nachbarsystem liefert manchmal solche Daten. Beispiel: Das Vertragssystem der Versicherung, in dem alle Versicherungsverträge gespeichert sind, liefert dem Schadenportal die Verträge des angemeldeten Kunden. Bei alten Kfz-Verträgen fehlt dort manchmal das Kennzeichen. Das Schadenportal zeigt den Vertrag dann trotzdem an und bittet den Kunden, das Kennzeichen einzugeben, statt die Meldung mit einem Fehler abzubrechen. |
23 |
Welche Nachbarsysteme empfangen Daten vom geplanten System? |
Datenempfänger: Halten Sie für jedes Nachbarsystem, das Daten von der geplanten Software erhält, fest, welche Daten es bekommt und was geschehen soll, wenn es gerade nicht erreichbar ist. Üblich ist, dass die Software die Daten dann in einer Warteschlange ablegt und sendet, sobald der Empfänger wieder erreichbar ist. Ohne diese Festlegung gehen bei jeder Störung des Empfängers Daten verloren. Beispiel: Das Schadensystem der Sachbearbeitung empfängt jede Schadenmeldung mit Fotos. Ist es wegen einer Wartung nicht erreichbar, legt das Schadenportal die Meldungen in einer Warteschlange ab und überträgt sie nach der Wartung in der Reihenfolge ihres Eingangs. So geht keine Meldung verloren. |
24 |
Senden die Nachbarsysteme Daten von sich aus, oder muss das geplante System sie abfragen? |
Senden oder abfragen: Ein Nachbarsystem kann Änderungen von sich aus melden (englisch Push), oder die geplante Software holt sie selbst ab (englisch Pull), meist indem sie in festen Abständen nachfragt (englisch Polling). Beim Nachfragen entstehen viele Anfragen, die oft ohne Ergebnis bleiben, und Änderungen kommen erst mit Verzögerung an. Beim Melden baut das Nachbarsystem die Verbindung zur geplanten Software auf; diese Verbindung muss die IT-Sicherheit freigeben. Klären Sie früh, welchen Weg das Nachbarsystem anbietet und welcher erlaubt ist, denn davon hängt der Aufbau der Software ab. Beispiel: Der Kunde soll im Schadenportal sehen, wie weit sein Schaden bearbeitet ist (Anforderung REQ-1302 „Bearbeitungsstand anzeigen“). Das Schadensystem der Sachbearbeitung darf Änderungen nicht von sich aus melden, weil die IT-Sicherheit nur Verbindungen vom Schadenportal zum Schadensystem erlaubt. Das Schadenportal fragt deshalb alle zehn Minuten nach, welche Schäden einen neuen Bearbeitungsstand haben; diese Verzögerung hat der Fachbereich Schaden akzeptiert. |
25 |
Welche bisherige Software läuft neben dem geplanten System weiter? |
Parallelbetrieb: Läuft eine bisherige Software eine Zeit lang neben der neuen weiter, entstehen dieselben Daten an zwei Stellen. Legen Sie für jede Art von Daten fest, welches Programm sie verbindlich speichert (führendes System). Vermeiden Sie nach Möglichkeit, dass beide Programme dieselben Daten ändern und sich gegenseitig abgleichen müssen, denn ein solcher Abgleich in beide Richtungen ist aufwendig und kann bei gleichzeitigen Änderungen zu Widersprüchen führen. Beispiel: Das bisherige Kontaktformular für Schäden auf der Website der Versicherung bleibt nach dem Start des Schadenportals noch drei Monate erreichbar, für Kunden, die noch keinen Zugang zum Schadenportal haben. Meldungen aus beiden Wegen gehen an das Schadensystem der Sachbearbeitung, das für alle Schadendaten führend ist. Kontaktformular und Schadenportal ändern keine Daten im jeweils anderen Programm. |
26 |
Teilt sich das geplante System Ressourcen wie Datenbanken oder Server mit anderen Programmen? |
Gemeinsame Ressourcen: Teilen sich mehrere Programme eine Datenbank, einen Server oder eine Netzverbindung, beeinflussen sie sich gegenseitig: Erzeugt eines viel Last, werden die anderen langsam, und eine Wartung trifft alle. Halten Sie jede gemeinsame Ressource fest. Stimmen Sie mit den Verantwortlichen der anderen Programme ab, wann gewartet wird und wie viel Last jedes Programm erzeugen darf. Beispiel: Das Schadenportal schreibt seine Meldungen über eine Schnittstelle in die Datenbank des Schadensystems der Sachbearbeitung. Jede Nacht von 1 bis 3 Uhr läuft dort eine Abrechnung, die die Datenbank stark auslastet. Das Team Schadensystem und das Team Portal vereinbaren, dass das Schadenportal in dieser Zeit nur die Schadennummern abruft, die den Kunden sofort angezeigt werden, und die vollständigen Meldungen erst nach 3 Uhr überträgt. |
27 |
Welche Dienste externer Anbieter nutzt das geplante System? |
Abhängigkeit von Anbietern: Externe Dienste sind Leistungen anderer Firmen, die die Software über das Internet nutzt, etwa Kartendienste, Adressprüfungen oder den Versand von Textnachrichten. Jeder solche Dienst macht das Projekt abhängig, denn der Anbieter kann Preise erhöhen, Bedingungen ändern oder den Dienst einstellen. Halten Sie für jeden Dienst fest, was ein Wechsel zu einem anderen Anbieter kosten würde, und sichern Sie wichtige Dienste durch einen Vertrag mit festen Preisen und Kündigungsfristen ab. Beispiel: Kunden markieren den Unfallort auf einer Karte (Anforderung REQ-1303 „Unfallort auf einer Karte markieren“). Die Karte kommt von einem externen Kartendienst, der für jeweils 1.000 Abrufe einen festen Betrag berechnet. Das Projekt schließt einen Vertrag mit festen Preisen für drei Jahre ab und baut die Anbindung so, dass ein anderer Kartendienst sie mit wenig Aufwand ersetzen kann. |
28 |
Wer ist für jedes Nachbarsystem Ansprechpartner? |
Ansprechpartner: Halten Sie für jedes Nachbarsystem fest, wer fachlich und wer technisch zuständig ist, mit Vertretung und Erreichbarkeit. Bei Fragen zu einer Schnittstelle und erst recht bei einer Störung muss das Team sofort wissen, wen es anruft. Eine Liste mit Namen und Telefonnummern genügt, wenn jemand sie aktuell hält. Beispiel: Kontaktliste des Schadenportals: |
29 |
Wie oft ändern sich die Schnittstellen der Nachbarsysteme? |
Stabilität der Schnittstellen: Ändert ein Nachbarsystem seine Schnittstelle, kann die eigene Software plötzlich keine Daten mehr mit ihm austauschen. Fragen Sie deshalb, wie oft sich die Schnittstelle bisher geändert hat, wie früh Änderungen angekündigt werden und wie lange die alte Fassung weiterläuft. Lassen Sie sich in den Verteiler für solche Ankündigungen aufnehmen und planen Sie Zeit für Anpassungen ein. Beispiel: Der externe Kartendienst kündigt neue Fassungen seiner Schnittstelle zwölf Monate vorher an und schaltet die alte erst danach ab. Das Team Portal plant deshalb einmal im Jahr Zeit für eine Anpassung ein. Das Schadensystem der Sachbearbeitung ändert seine Schnittstelle dagegen nur in Absprache mit dem Team Portal, weil beide Teams zur Versicherung gehören. |
30 |
Gibt es Testumgebungen der Nachbarsysteme? |
Testumgebung: Eine Testumgebung ist eine eigene Installation eines Programms mit erfundenen Daten, in der man Abläufe ausprobieren kann, ohne echte Daten zu verändern. Fordern Sie für jedes Nachbarsystem früh Zugang zu einer Testumgebung an. Tests gegen die echte Installation, mit der die Nutzer arbeiten (Produktionsumgebung), erzeugen echte Vorgänge und können echte Kundendaten verändern. Beispiel: Würde das Team Portal gegen das echte Schadensystem der Sachbearbeitung testen, entstünden echte Schadenfälle, die Sachbearbeiter bearbeiten müssten. Das Team Schadensystem stellt deshalb eine Testumgebung mit erfundenen Kunden und Verträgen bereit, die das Testteam jederzeit nutzen kann. |
31 |
Was geschieht, wenn ein Nachbarsystem ausfällt? |
Verhalten bei Ausfall: Legen Sie für jedes Nachbarsystem fest, wie sich die geplante Software verhält, wenn es nicht antwortet, etwa zuletzt gespeicherte Daten anzeigen, Daten in einer Warteschlange sammeln und später senden oder eine Funktion vorübergehend abschalten. Die Software darf bei einem solchen Ausfall nicht selbst abstürzen oder Eingaben verlieren. Was der Nutzer in diesem Fall sieht, gehört ebenfalls in die Anforderung. Beispiel: Antwortet das Schadensystem der Sachbearbeitung nicht, kann das Schadenportal keine Schadennummer anzeigen. Die Anforderung REQ-1304 „Schadenmeldung bei Ausfall des Schadensystems annehmen“ legt fest: |
Kategorie |
Hier legen Sie die technischen Einzelheiten jeder Schnittstelle fest: über welche Verbindung und nach welchen Regeln Daten fließen, in welchem Format, wie oft, in welcher Menge, wie gesichert und wie schnell, und wie Fehler gemeldet werden. Unklare Angaben wie „ein Webservice“ führen dazu, dass zwei Teams verschiedene Dinge bauen und erst beim ersten gemeinsamen Test merken, dass diese nicht zusammenpassen. Früh geklärt, zeigen diese Angaben auch, ob die geforderten Antwortzeiten technisch erreichbar sind. |
|
32 |
Welche physischen Verbindungen gibt es, etwa über Stecker, Kabel oder Funk? |
Physische Verbindung: Eine physische Verbindung verbindet Geräte über einen Stecker, ein Kabel oder eine Funkverbindung wie Bluetooth oder Nahfeldkommunikation (englisch Near Field Communication, NFC). Prüfen Sie, welche Anschlüsse und Funkverfahren die beteiligten Geräte wirklich haben, denn fehlende Anschlüsse, Adapter und unterschiedlich ausgestattete Geräte gehören zu den häufigsten Fehlerquellen im Einsatz. Beschreiben Sie auch, was geschieht, wenn ein Gerät die Verbindung nicht unterstützt. Beispiel: Für die Anforderung REQ-310 „Personalausweis in der App auslesen“ liest die App den Chip im Personalausweis über NFC aus: Der Kunde hält seinen Ausweis an die Rückseite des Smartphones. Nicht jedes Smartphone hat NFC. Für Kunden, deren Smartphone kein NFC hat, bietet die App deshalb an, Name und Anschrift von Hand einzugeben. |
33 |
Nach welchem Protokoll tauschen die Programme an der Schnittstelle Daten aus? |
Protokoll: Ein Protokoll ist ein festes Regelwerk, nach dem zwei Programme Nachrichten austauschen. Verbreitet sind REST (Representational State Transfer), meist mit Daten im Format JSON (JavaScript Object Notation), und SOAP (ursprünglich Simple Object Access Protocol) mit Daten im Format XML (Extensible Markup Language). Die Angabe „ein Webservice“ reicht nicht, denn darunter kann jedes dieser Verfahren gemeint sein. Halten Sie das Protokoll mit seiner Version in der Anforderung an die Schnittstelle fest. Beispiel: Das Team Portal will Meldungen über REST an das Schadensystem der Sachbearbeitung senden. Im ersten Gespräch mit dem Team Schadensystem stellt sich heraus, dass das Schadensystem nur eine SOAP-Schnittstelle anbietet. Weil das früh geklärt ist, plant das Team Portal die Anbindung über SOAP von Anfang an ein. |
34 |
In welchem Format werden die Daten an der Schnittstelle übergeben? |
Datenformat: Das Format legt fest, wie die Daten aufgebaut sind: welche Felder es gibt, welche davon Pflicht sind und wie die Werte geschrieben werden. Fordern Sie eine maschinenlesbare Beschreibung dieses Aufbaus (englisch Schema), gegen die beide Seiten ihre Daten automatisch prüfen können. Legen Sie besonders Datum, Uhrzeit, Zahlen und Zeichensätze ausdrücklich fest, denn diese Werte schreiben Programme oft unterschiedlich. Beispiel: Ohne Festlegung wäre an der Schnittstelle zwischen Schadenportal und Schadensystem der Sachbearbeitung unklar, ob das Schadendatum „04/03/2026“ den 4. März meint oder, in amerikanischer Schreibweise, den 3. April. Beide Teams legen deshalb im Schema fest, dass ein Datum immer in der Form „2026-03-04“ übertragen wird (internationale Norm ISO 8601). |
35 |
Wie häufig fließen Daten über die Schnittstelle? |
Übertragungshäufigkeit: Daten können gesammelt in größeren Abständen übertragen werden, etwa einmal in der Nacht (Stapelverarbeitung, englisch Batch), oder einzeln, sobald sie entstehen. Die Häufigkeit entscheidet, wie aktuell die Daten beim Empfänger sind und wie stark Netz und Server belastet werden. Leiten Sie sie aus den Anforderungen ab: Braucht ein Nutzer ein Ergebnis sofort, scheidet die nächtliche Übertragung aus. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt die Schadennummer innerhalb von 5 Sekunden. Das Schadenportal fordert deshalb für jede Meldung einzeln eine Schadennummer beim Schadensystem der Sachbearbeitung an, sobald der Kunde sie absendet, an einem gewöhnlichen Tag rund 400 Mal. Die Zahlen für den Monatsbericht an den Vorstand überträgt das Schadenportal dagegen einmal im Monat gesammelt in der Nacht. |
36 |
Welche Seite baut die Verbindung an der Schnittstelle auf? |
Verbindungsaufbau: An jeder Schnittstelle muss feststehen, welches Programm die Verbindung aufbaut und welches nur antwortet. Davon hängen die Regeln der Firewall ab, einer Sperre im Netz, die nur ausdrücklich erlaubte Verbindungen durchlässt. Verbindungen von außen in ein internes Netz gibt die IT-Sicherheit meist nur mit zusätzlichen Schutzmaßnahmen frei; klären Sie die Richtung deshalb mit ihr, bevor die Schnittstelle entworfen wird. Beispiel: Das Schadenportal ist aus dem Internet erreichbar, das Schadensystem der Sachbearbeitung steht im internen Netz der Versicherung. Die IT-Sicherheit erlaubt nur Verbindungen, die das Schadenportal zum Schadensystem aufbaut, nicht umgekehrt. Deshalb fragt das Schadenportal neue Bearbeitungsstände beim Schadensystem ab, statt dass das Schadensystem sie schickt. |
37 |
Welche Sicherheitsvorgaben gelten für die Schnittstelle? |
Verschlüsselung und Authentifizierung: Daten an einer Schnittstelle müssen auf dem Weg verschlüsselt sein, damit niemand sie unterwegs mitlesen oder verändern kann. Stand der Technik ist heute das Verfahren Transport Layer Security (TLS) in den Fassungen 1.2 oder 1.3; ältere Fassungen gelten als unsicher. Außerdem muss jede Seite prüfen, ob die Gegenseite wirklich die ist, für die sie sich ausgibt, etwa mit einem geheimen Schlüssel oder mit Zertifikaten auf beiden Seiten (englisch Mutual TLS). Die genauen Vorgaben macht die IT-Sicherheit. Beispiel: Für die Verbindung zwischen Schadenportal und Schadensystem der Sachbearbeitung schreibt die IT-Sicherheit vor: |
38 |
Welche Datenmengen werden über die Schnittstelle übertragen? |
Datenmenge und Bandbreite: Schätzen Sie, wie viele Daten je Vorgang und je Tag übertragen werden, und rechnen Sie mit der Spitze, nicht mit dem Durchschnitt. Prüfen Sie dann für jede Leitung auf dem Weg, vom Mobilfunk des Nutzers bis zur Verbindung zwischen den Servern, ob ihre Bandbreite reicht, also die Datenmenge, die sie je Sekunde übertragen kann. Große Dateien wie Fotos und Videos machen meist den größten Teil aus; oft lässt sich ihre Größe verringern, bevor sie übertragen werden. Beispiel: Kunden laden zu einer Meldung bis zu 10 Fotos hoch. Unverkleinert hat ein Foto aus einem neueren Smartphone rund 5 Megabyte; an einem Tag mit 6.000 Meldungen nach einem Hagelunwetter wären das bis zu 300 Gigabyte. Die App verkleinert jedes Foto deshalb vor dem Hochladen auf höchstens 2 Megabyte (Anforderung REQ-1305 „Fotos vor dem Hochladen verkleinern“); der Fachbereich Schaden hat bestätigt, dass diese Größe für die Begutachtung reicht. |
39 |
Muss die Schnittstelle sofort antworten, oder darf die Antwort später kommen (synchron oder asynchron)? |
Synchron oder asynchron: Synchron heißt: Das aufrufende Programm wartet, bis die Antwort da ist. Asynchron heißt: Das aufrufende Programm gibt den Auftrag ab und arbeitet weiter, und das Ergebnis kommt später. Wartet die Oberfläche synchron auf eine langsame Schnittstelle, steht sie für den Nutzer still; legen Sie deshalb für jeden Aufruf fest, ob der Nutzer das Ergebnis wirklich sofort braucht. Beispiel: Die Schadennummer braucht der Kunde sofort, denn die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt sie innerhalb von 5 Sekunden; diese Abfrage beim Schadensystem der Sachbearbeitung ist synchron. Die Fotos überträgt das Schadenportal dagegen asynchron im Hintergrund. Der Kunde sieht seine Bestätigung, auch wenn die Fotos noch übertragen werden. |
40 |
Wie lange darf die Schnittstelle höchstens für eine Antwort brauchen? |
Zeitlimit: Legen Sie für jede Schnittstelle fest, wie lange das aufrufende Programm höchstens auf eine Antwort wartet (englisch Timeout). Kommt bis dahin keine Antwort, bricht es den Aufruf ab und verhält sich wie bei einem Ausfall der Gegenseite, statt endlos zu warten. Das Zeitlimit muss zu den Antwortzeiten passen, die den Nutzern zugesagt sind. Beispiel: Das Schadenportal wartet höchstens 3 Sekunden auf die Schadennummer vom Schadensystem der Sachbearbeitung. Kommt sie nicht, bleiben noch 2 Sekunden, um dem Kunden innerhalb der 5 Sekunden aus der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ anzuzeigen, dass seine Meldung eingegangen ist und die Schadennummer per E-Mail folgt. |
41 |
Wie meldet die Schnittstelle Fehler, und was sieht der Nutzer davon? |
Fehlermeldungen: Schnittstellen melden Fehler mit technischen Codes, etwa „500“ für einen internen Fehler des Servers. Legen Sie fest, welche Fehler es gibt und was die Software bei jedem tut: Der Nutzer braucht eine verständliche Meldung, was passiert ist und was er tun kann; das Betriebsteam braucht die technischen Einzelheiten in einer Protokolldatei. Zeigen Sie dem Nutzer keine technischen Fehlertexte, denn er versteht sie nicht, und sie können Angreifern Hinweise auf den Aufbau der Software geben. Beispiel: Das Schadensystem der Sachbearbeitung meldet an das Schadenportal einen Fehler. |
Kategorie |
Hier erfassen Sie, was das geplante System zum Handeln veranlasst: Eingaben der Nutzer, Nachrichten anderer Programme, feste Zeitpunkte und Ereignisse in der Welt wie ein Unwetter. Zu klären ist auch, welche Ereignisse die Software selbst nach außen meldet, wie schnell sie reagieren muss, in welcher Reihenfolge sie Ereignisse verarbeitet und was bei sehr vielen Ereignissen auf einmal geschieht. Ein vergessenes Ereignis zeigt sich sonst erst im Betrieb, etwa als Fehler in der Nacht der Zeitumstellung. |
|
42 |
Welche Ereignisse in der Umgebung lösen eine Reaktion des geplanten Systems aus? |
Auslösende Ereignisse: Ein auslösendes Ereignis (englisch Trigger) ist alles, worauf die Software reagieren muss: eine Eingabe eines Nutzers, eine Änderung in einem anderen Programm, ein bestimmter Zeitpunkt oder ein Ereignis in der Welt wie ein Unwetter. Sammeln Sie diese Ereignisse vollständig, denn jedes braucht eine festgelegte Reaktion. Am leichtesten werden Ereignisse vergessen, die nicht von einem Nutzer ausgehen. Beispiel: Auslösende Ereignisse im Schadenportal: |
43 |
Gibt es Abläufe, die zu festen Zeitpunkten starten (zeitgesteuerte Ereignisse)? |
Zeitgesteuerte Abläufe: Manche Abläufe startet kein Nutzer, sondern die Uhr, etwa ein täglicher Bericht oder das Löschen alter Daten. Legen Sie für jeden solchen Ablauf fest, wann er startet und was geschieht, wenn der Server zu diesem Zeitpunkt nicht läuft: Wird der Ablauf nachgeholt oder übersprungen? Ohne Festlegung fehlen nach einer Wartung Berichte, oder Kunden erhalten dieselbe Nachricht zweimal. Beispiel: Jeden Morgen um 8 Uhr erinnert das Schadenportal Kunden per E-Mail an Meldungen, die sie vor drei Tagen angefangen und nicht abgeschickt haben (Anforderung REQ-1306 „An unvollständige Schadenmeldung erinnern“). Läuft der Server um 8 Uhr nicht, holt das Schadenportal die Erinnerungen nach, sobald er wieder läuft, und schickt jede Erinnerung höchstens einmal. |
44 |
Auf welche Eingaben der Nutzer muss das geplante System reagieren? |
Benutzereingaben: Erfassen Sie alle Arten, auf die Nutzer etwas eingeben: Klicken, Tippen, Wischen, Tastatur, Kamera, Mikrofon oder die Freigabe des Standorts. Legen Sie auch fest, was bei Eingaben geschieht, mit denen die Software an dieser Stelle nicht rechnet, etwa wenn der Nutzer mitten in der Eingabe die Zurück-Taste drückt. Jede Art der Eingabe braucht eigene Tests, besonders auf Smartphones, die sich je nach Hersteller unterschiedlich bedienen lassen. Beispiel: Die App des Schadenportals reagiert auf Tippen und Wischen, auf die Kamera für Schadenfotos und auf die Freigabe des Standorts für den Unfallort. Eine Meldung per Sprachnachricht wurde dagegen geprüft und abgelehnt: Die Anforderung REQ-205 „Schadenmeldung per Sprachnachricht“ hat den Status „Abgelehnt“. Drückt der Kunde mitten in der Meldung die Zurück-Taste, bleiben seine bisherigen Eingaben erhalten. |
45 |
Gibt es Ereignisse, die das geplante System bewusst ignorieren muss? |
Ereignisse herausfiltern: Nicht jedes Ereignis soll eine Reaktion auslösen: Ein doppelter Klick, eine wiederholt gesendete Nachricht oder ein offensichtlich unsinniger Messwert müssen erkannt und verworfen werden. Bei Tastern an Geräten heißt dieses Herausfiltern Entprellen: Ein Tastendruck, der elektrisch mehrfach ankommt, zählt nur einmal. Legen Sie fest, woran die Software ein Ereignis erkennt, das sie ignorieren soll, damit dieselbe Aktion nicht zweimal ausgeführt wird. Beispiel: Bei schwacher Verbindung tippt ein Kunde zweimal auf „Absenden“. Ohne Schutz entstünden zwei Schadenmeldungen mit zwei Schadennummern. Die Anforderung REQ-1307 „Doppeltes Absenden verhindern“ legt deshalb fest: Kommt dieselbe Meldung innerhalb von 10 Minuten ein zweites Mal an, legt das Schadenportal keine neue Meldung an, sondern zeigt dem Kunden die bereits vergebene Schadennummer. |
46 |
Muss das geplante System auf Ereignisse in Echtzeit reagieren? |
Echtzeit: Echtzeit heißt, dass eine Reaktion innerhalb einer festen Frist erfolgen muss. Bei harter Echtzeit ist eine überschrittene Frist ein Fehler mit möglicherweise schweren Folgen, etwa bei der Steuerung eines Airbags; das erfordert besondere Hardware und Betriebssysteme. Bei weicher Echtzeit mindert eine überschrittene Frist nur den Nutzen, und gewöhnliche Server reichen meist aus. Fragen Sie deshalb nicht nur, ob Echtzeit nötig ist, sondern nach der Frist in Sekunden und nach den Folgen, wenn sie überschritten wird. Beispiel: Das Schadenportal braucht weiche Echtzeit: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt eine Reaktion innerhalb von 5 Sekunden. Dauert es einmal 7 Sekunden, ist der Kunde verärgert, aber niemand wird gefährdet, und die Meldung geht nicht verloren. Besondere Hardware ist deshalb nicht nötig. |
47 |
Welche Ereignisse meldet das geplante System nach außen? |
Benachrichtigungen: Viele Programme melden Ereignisse nach außen, etwa per E-Mail, per Textnachricht (SMS) oder als Mitteilung auf dem Smartphone (englisch Push-Nachricht). Keiner dieser Wege garantiert, dass die Nachricht ankommt: E-Mails landen im Spam-Ordner, Mitteilungen sind abgeschaltet, Telefonnummern sind veraltet. Machen Sie wichtige Informationen deshalb zusätzlich in der Software selbst abrufbar, und lassen Sie die Absenderadresse so einrichten, dass E-Mail-Programme sie als vertrauenswürdig erkennen. Beispiel: Ändert sich der Bearbeitungsstand eines Schadens, schickt das Schadenportal dem Kunden eine Mitteilung auf sein Smartphone. Hat der Kunde Mitteilungen abgeschaltet, erfährt er auf diesem Weg nichts davon. Der aktuelle Bearbeitungsstand steht deshalb auch in der Übersicht seiner Schäden im Schadenportal. |
48 |
Wie verhält sich das geplante System, wenn sehr viele Ereignisse auf einmal eintreffen? |
Lastspitzen: Sehr viele Ereignisse auf einmal können einen echten Anlass haben, etwa ein Unwetter, oder von einem Angriff stammen, bei dem jemand die Software mit Anfragen überflutet, um sie lahmzulegen (englisch Denial of Service). Für echte Spitzen braucht die Software genug Leistung oder eine Warteschlange, in der die Ereignisse warten, bis die Software sie nach und nach verarbeitet. Gegen Angriffe hilft eine Obergrenze für Anfragen je Absender (englisch Rate Limiting). Legen Sie beides fest, damit eine echte Spitze nicht wie ein Angriff abgewiesen wird. Beispiel: Nach einem Hagelunwetter gehen an einem Tag 6.000 Meldungen ein, die Hälfte davon in den ersten drei Stunden. Das Schadenportal nimmt alle Meldungen an und ruft die Schadennummern sofort beim Schadensystem der Sachbearbeitung ab. Die vollständigen Meldungen mit Fotos gibt das Schadenportal aus einer Warteschlange nur so schnell an das Schadensystem der Sachbearbeitung weiter, wie dieses sie verarbeiten kann. Sendet dagegen ein einzelner Absender mehr als 20 Meldungen in einer Minute, lehnt das Schadenportal weitere Meldungen dieses Absenders für eine Stunde ab. |
49 |
Müssen Ereignisse in einer bestimmten Reihenfolge verarbeitet werden? |
Reihenfolge: Manche Ereignisse bauen aufeinander auf: Eine Ergänzung zu einer Meldung kann erst verarbeitet werden, wenn die Meldung selbst angekommen ist. Werden Nachrichten gleichzeitig auf mehreren Wegen übertragen, können sie in anderer Reihenfolge ankommen, als sie gesendet wurden. Legen Sie fest, welche Ereignisse in fester Reihenfolge verarbeitet werden müssen; dafür gibt es Warteschlangen, die Nachrichten in der Reihenfolge ihres Eingangs weitergeben (englisch First In, First Out). Beispiel: Ein Kunde sendet eine Kfz-Schadenmeldung ab und trägt zwei Minuten später seine Bankverbindung nach (Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“). Käme die Bankverbindung vor der Meldung im Schadensystem der Sachbearbeitung an, gäbe es dort noch keinen Schaden, zu dem sie gehört. Das Schadenportal überträgt deshalb alle Nachrichten zu einer Schadennummer in der Reihenfolge, in der sie entstanden sind. |
50 |
Gibt es seltene Ereignisse, bei denen das geplante System versagen könnte? |
Seltene Ereignisse: Manche Ereignisse treten nur einmal im Jahr oder noch seltener auf und werden deshalb kaum getestet: die Umstellung auf Sommer- und Winterzeit, der 29. Februar, der Jahreswechsel oder das Ablaufen eines Zertifikats, mit dem sich eine Schnittstelle ausweist. Gerade solche Ereignisse legen Software immer wieder lahm. Nehmen Sie sie ausdrücklich in die Anforderungen und in die Testfälle auf. Beispiel: Ein Unfall geschieht in der Nacht der Umstellung auf Winterzeit um 2:30 Uhr; diese Uhrzeit gibt es in dieser Nacht zweimal. Das Schadenportal speichert den Unfallzeitpunkt deshalb zusätzlich in koordinierter Weltzeit (englisch Coordinated Universal Time, UTC), die keine Zeitumstellung kennt. Außerdem erhält das Betriebsteam einen Monat, bevor ein Zertifikat einer Schnittstelle abläuft, eine Erinnerung. |
51 |
Wie lange bleibt ein Ereignis gültig? |
Gültigkeitsdauer: Manche Ereignisse und Nachrichten verlieren nach einer gewissen Zeit ihren Wert oder dürfen nicht mehr verwendet werden, etwa ein Einmalcode zur Anmeldung oder ein veralteter Messwert. Legen Sie für solche Ereignisse eine Gültigkeitsdauer fest (englisch Time to Live) und was danach geschieht. Ohne Festlegung verarbeitet die Software veraltete Nachrichten, als wären sie aktuell, oder ein abgefangener Code bleibt unbegrenzt nutzbar. Beispiel: Bei der Anmeldung im Schadenportal (Anforderung REQ-101 „Anmeldung im Schadenportal“) kann der Kunde einen Einmalcode verwenden, den er per Textnachricht erhält und nur einmal eingeben kann. Der Code gilt 10 Minuten. Gibt der Kunde ihn später ein, lehnt das Schadenportal ihn ab und bietet an, einen neuen Code zu senden. |
Kategorie |
Hier klären Sie, welche Dokumente das geplante System annimmt und erzeugt, in welchem Format und Aussehen, wie sie archiviert, unterschrieben und in Fassungen verwaltet werden und welche Normen für sie gelten. Auch Gegenstände und Papierunterlagen, die es neben der Software gibt, gehören dazu. Wer diese Punkte früh klärt, erfüllt die gesetzlichen Pflichten zur Aufbewahrung und vermeidet, dass Angaben von Hand abgetippt werden müssen, weil ein Dateiformat nicht passt. |
|
52 |
Welche Dokumente nimmt das geplante System an? |
Eingehende Dokumente: Sammeln Sie alle Dokumente, die Nutzer oder andere Programme einreichen, mit Dateiformat und üblicher Qualität, etwa Fotos, PDF-Dateien oder eingescannte Briefe. Soll die Software Angaben automatisch aus den Dokumenten lesen, etwa mit einer Texterkennung (englisch Optical Character Recognition, OCR), planen Sie eine Möglichkeit ein, Lesefehler von Hand zu berichtigen. Eine Texterkennung ist auch bei guter Vorlage nicht fehlerfrei, und bei unscharfen Fotos liest sie deutlich mehr Zeichen falsch. Beispiel: Kunden laden im Schadenportal Fotos des Schadens, Kostenvoranschläge von Werkstätten als PDF-Datei und Fotos von Polizeiberichten hoch. Die Texterkennung liest aus dem Kostenvoranschlag den Betrag aus. Der Sachbearbeiter sieht den gelesenen Betrag neben dem Dokument und kann ihn berichtigen, bevor er übernommen wird. |
53 |
Welche Dokumente muss das geplante System erzeugen? |
Erzeugte Dokumente: Sammeln Sie alle Dokumente, die die Software erzeugen soll, etwa Bestätigungen, Bescheide, Berichte oder Etiketten, jeweils mit einer Vorlage oder einem echten Muster. Klären Sie für jedes Dokument, wer es erhält, ob es gedruckt, heruntergeladen oder verschickt wird und welche Angaben es enthalten muss. Ein vergessenes Dokument fällt oft erst auf, wenn die ersten Kunden danach fragen. Beispiel: Nach dem Absenden kann der Kunde seine Meldung als PDF-Datei herunterladen (Anforderung REQ-1308 „Schadenmeldung als PDF herunterladen“). Die Datei enthält alle Angaben der Meldung, die Schadennummer sowie Datum und Uhrzeit des Eingangs. Viele Kunden reichen diese Datei bei ihrer Werkstatt oder, bei einem Dienstwagen, bei ihrem Arbeitgeber als Nachweis ein. |
54 |
Müssen Gegenstände außerhalb der Software verwaltet werden, etwa Papierunterlagen oder Lagerbestände? |
Physische Gegenstände: Verwaltet eine Software Gegenstände, die es außerhalb von ihr gibt, etwa Lagerbestände, Originalbelege oder Ersatzteile, können die Angaben in der Software und die Wirklichkeit auseinanderlaufen, zum Beispiel wenn jemand etwas entnimmt und es nicht einträgt. Planen Sie dann eine regelmäßige Bestandsaufnahme ein (Inventur), bei der jemand nachzählt und die Angaben in der Software berichtigt. Klären Sie auch, wer für die Gegenstände selbst zuständig ist, denn die Software hält nur Angaben über sie fest. Beispiel: Bei einem Hausratschaden bittet die Versicherung den Kunden manchmal, beschädigte Gegenstände aufzubewahren, bis ein Gutachter sie besichtigt hat. Das Schadenportal verwaltet diese Gegenstände nicht. Es zeigt dem Kunden nur den Hinweis, die Gegenstände aufzuheben, bis die Sachbearbeitung mitteilt, dass sie nicht mehr gebraucht werden. |
55 |
Gibt es Vorgaben für das Aussehen der Dokumente? |
Corporate Design: Viele Unternehmen schreiben für alle Dokumente ein einheitliches Erscheinungsbild vor (englisch Corporate Design): Logo, Schriften, Farben, Ränder und Pflichtangaben in der Fußzeile. Solche Vorlagen genau umzusetzen kann aufwendig sein, besonders wenn ein Dokument auf Papier und auf dem Bildschirm gleich aussehen soll. Holen Sie die verbindlichen Vorlagen früh ein und klären Sie, welche Abweichungen erlaubt sind. Beispiel: Die PDF-Datei mit der Schadenmeldung, die Kunden herunterladen können, muss der Briefvorlage der Versicherung entsprechen. Die Fußzeile mit Firmensitz, Registergericht und Vorstand gibt die Rechtsabteilung vor. Das Team Portal erzeugt die Datei mit einem Programm für Berichte (englisch Reporting Engine), das solche Vorlagen übernehmen kann. |
56 |
In welchen Formaten müssen Dokumente archiviert werden? |
Archivierung: Archivieren heißt, Dokumente für die gesetzliche oder vertragliche Aufbewahrungsfrist unverändert und lesbar aufzubewahren, oft über viele Jahre. Verbreitet für die Langzeitarchivierung ist PDF/A, eine genormte Form von PDF, die alle Schriften und Bilder in der Datei selbst enthält und deshalb auch nach Jahrzehnten noch gleich angezeigt wird. Gesetze schreiben meist kein bestimmtes Format vor, sondern verlangen, dass die Dokumente unverändert und lesbar bleiben; welches Format das Archiv verlangt und wie lange aufbewahrt wird, klären Sie mit der Rechtsabteilung und den Verantwortlichen für das Archiv. Beispiel: Jede Schadenmeldung aus dem Schadenportal wird zusammen mit den Fotos als PDF/A-Datei im Archiv der Versicherung abgelegt. Die Aufbewahrungsfrist legt die Rechtsabteilung fest. Bearbeitbare Formate wie Word-Dateien nimmt das Archiv nicht an, weil man sie unbemerkt ändern könnte. |
57 |
Müssen Dokumente elektronisch unterschrieben werden? |
Elektronische Signatur: Manche Erklärungen brauchen eine Unterschrift, um rechtlich zu gelten. Die europäische Verordnung über elektronische Identifizierung und Vertrauensdienste (eIDAS-Verordnung) unterscheidet die einfache, die fortgeschrittene und die qualifizierte elektronische Signatur; nur die qualifizierte steht der handschriftlichen Unterschrift rechtlich gleich. Klären Sie mit der Rechtsabteilung für jedes Dokument, welche Form nötig ist, denn eine qualifizierte Signatur erfordert einen spezialisierten Anbieter wie DocuSign oder IDnow und einen zusätzlichen Schritt für den Nutzer, etwa eine Prüfung seiner Identität. Beispiel: Für eine Schadenmeldung im Schadenportal verlangt die Versicherung keine Unterschrift; der Kunde bestätigt seine Angaben mit einem Häkchen. Die Rechtsabteilung hat bestätigt, dass dafür keine elektronische Signatur nötig ist. |
58 |
Werden Strichcodes (Barcodes) oder QR-Codes verwendet? |
Strichcodes und QR-Codes: Strichcodes und QR-Codes übertragen Angaben ohne Abtippen, etwa eine Kennung oder einen Link; ein QR-Code ist ein quadratisches Muster aus Punkten, das eine Kamera lesen kann. Legen Sie fest, welche Art von Code verwendet wird, etwa der Strichcode „Code 128“ oder der QR-Code, und mit welchen Geräten er gelesen wird. Testen Sie das Lesen früh mit echten Geräten unter echten Bedingungen, denn schlechtes Licht, zu kleiner Druck oder Spiegelungen verhindern das Lesen häufiger als erwartet. Beispiel: Fordert die Sachbearbeitung per Brief weitere Unterlagen an, steht auf dem Brief ein QR-Code. Scannt der Kunde ihn mit der Kamera seines Smartphones, öffnet sich im Schadenportal direkt die Seite zum Hochladen für genau diesen Schaden. Das Testteam prüft den Code mit Smartphones verschiedener Hersteller und auf grauem Recyclingpapier. |
59 |
Gibt es Normen, denen die Dokumente entsprechen müssen? |
Normen für Dokumente: Für manche Dokumente schreiben Gesetze oder Verträge ein genormtes Format vor, damit Programme sie automatisch verarbeiten können. Ein Beispiel ist die elektronische Rechnung: Seit 2025 müssen Unternehmen in Deutschland Rechnungen anderer inländischer Unternehmen in einem genormten Format wie XRechnung oder ZUGFeRD annehmen können, und eine gewöhnliche PDF-Datei gilt nicht als elektronische Rechnung. Fragen Sie für jedes Dokument, ob eine solche Vorgabe gilt, bevor Sie das Format festlegen. Beispiel: Kfz-Werkstätten, die nach einer Reparatur direkt mit der Versicherung abrechnen, schicken elektronische Rechnungen im Format XRechnung. Das Schadenportal nimmt in Version 1.0 keine Rechnungen von Werkstätten an; sie gehen weiter an die Buchhaltung der Versicherung, deren Software XRechnung bereits verarbeitet. Kommt das Hochladen von Rechnungen später dazu, muss das Schadenportal dieses Format annehmen. |
60 |
Müssen Dokumente in Fassungen verwaltet werden (Versionierung)? |
Versionierung: Versionierung heißt: Wird ein Dokument geändert, entsteht eine neue Fassung, und die alte bleibt erhalten. Überschreibt die Software Dokumente dagegen, lässt sich später nicht mehr nachweisen, was zu welchem Zeitpunkt vorlag. Bei Unterlagen, die bei Prüfungen oder im Streitfall als Nachweis dienen, verlangen interne Revision und Aufsicht meist genau diese Nachvollziehbarkeit (Revisionssicherheit). Beispiel: Ein Kunde lädt im Schadenportal einen Kostenvoranschlag hoch und eine Woche später einen berichtigten. Das Schadenportal überträgt den berichtigten Kostenvoranschlag als neue Fassung an das Schadensystem der Sachbearbeitung, ohne die erste Fassung zu überschreiben; dort bleiben beide mit dem Datum des Hochladens erhalten. Der Sachbearbeiter sieht die neue Fassung und kann die alte bei Bedarf öffnen. So lässt sich auch später nachweisen, welcher Betrag zuerst genannt wurde. |
61 |
Wie groß sind die Dateien, die das geplante System verarbeiten muss? |
Dateigröße: Legen Sie fest, wie groß eine einzelne Datei und alle Dateien eines Vorgangs zusammen höchstens sein dürfen. Ohne Obergrenze können sehr große Dateien die Server auslasten, den Speicher füllen und das Hochladen über Mobilfunk so verlangsamen, dass der Nutzer abbricht. Fragen Sie den Fachbereich, welche Qualität für die Bearbeitung wirklich nötig ist, und leiten Sie die Grenze daraus ab. Beispiel: Obergrenzen im Schadenportal: |
Kategorie |
Hier prüfen Sie die Bedingungen an den Orten, an denen das geplante System genutzt wird oder seine Geräte stehen: Temperatur, Staub, Feuchtigkeit, Licht, Lärm, Stromversorgung, Erschütterungen, Platz, Hygiene und Explosionsgefahr. Diese Bedingungen bestimmen, welche Geräte geeignet sind und wie die Bedienung gestaltet sein muss, etwa für die Bedienung mit Handschuhen. Läuft die Software auf Geräten der Nutzer, kann das Projekt die Geräte nicht auswählen; dann muss die Software selbst mit den Bedingungen zurechtkommen. |
|
62 |
Welche Temperaturen herrschen am Einsatzort? |
Temperatur: Jedes Gerät hat einen Temperaturbereich, in dem es zuverlässig arbeitet. In einem klimatisierten Serverraum spielt das keine Rolle, in einer Werkshalle, im Freien oder in einem Fahrzeug dagegen schon. Prüfen Sie bei Geräten, die das Projekt liefert, den angegebenen Temperaturbereich für den Betrieb; bei Geräten der Nutzer, die das Projekt nicht auswählen kann, muss die Software mit den Folgen rechnen, etwa mit einem Akku, der in der Kälte schnell leer wird. Beispiel: Kunden melden Unfälle oft direkt an der Unfallstelle, im Winter auch bei Frost. Bei Kälte schaltet sich manches Smartphone wegen des geschwächten Akkus plötzlich ab. Die App des Schadenportals speichert deshalb jede Eingabe sofort auf dem Smartphone, damit der Kunde nach dem Neustart dort weitermachen kann, wo er aufgehört hat. |
63 |
Ist es am Einsatzort staubig oder feucht? |
Schutz gegen Staub und Wasser: Wie gut ein Gerät gegen Staub und Wasser geschützt ist, gibt seine Schutzart an, zum Beispiel IP54 (geschützt gegen Staub in schädlicher Menge und gegen Spritzwasser) oder IP67 (staubdicht und geschützt gegen kurzes Untertauchen). In staubigen Hallen eignen sich Computer ohne Lüfter, weil ein Lüfter Staub ins Gerät zieht. Legen Sie die nötige Schutzart für jedes Gerät fest, das das Projekt liefert; bei Geräten der Nutzer bleibt nur, die Bedienung auf die Bedingungen abzustimmen. Beispiel: Kunden fotografieren Schäden oft im Regen, etwa nach einem Unfall oder nach einem Sturm. Auf einem nassen Bildschirm lösen Regentropfen leicht ungewollte Eingaben aus. Die Schaltflächen der App sind deshalb groß und mit Abstand zueinander angeordnet, und vor dem Absenden fragt die App noch einmal nach, ob der Kunde die Meldung wirklich absenden will. |
64 |
Wie sind die Lichtverhältnisse am Einsatzort? |
Lichtverhältnisse: Bei direktem Sonnenlicht sind gewöhnliche Bildschirme kaum lesbar; Geräte für den Einsatz im Freien brauchen besonders helle Bildschirme, etwa ab 500 Candela je Quadratmeter. In dunkler Umgebung blendet ein heller Bildschirm, dort hilft eine dunkle Darstellung. Kann das Projekt die Geräte nicht auswählen, hilft eine Gestaltung mit starken Kontrasten, die auch bei hellem Licht und im Dunkeln gut lesbar ist. Beispiel: Viele Unfälle geschehen bei Dunkelheit, Sturmschäden werden dagegen oft im Freien bei Sonne fotografiert. Die App des Schadenportals richtet sich deshalb nach der Einstellung „Dunkler Modus“ des Smartphones und verwendet Farben mit starkem Kontrast. Beim Fotografieren im Dunkeln schlägt sie vor, das Blitzlicht einzuschalten. |
65 |
Ist es am Einsatzort laut? |
Lärm: In lauter Umgebung hört der Nutzer Warntöne oder gesprochene Hinweise nicht. Wichtige Meldungen müssen dann sichtbar oder fühlbar sein, etwa als Leuchte, als Anzeige auf dem Bildschirm oder als Vibration. Umgekehrt stören Töne in ruhiger Umgebung, etwa in einem Großraumbüro, und sollten sich abschalten lassen. Beispiel: An einer Unfallstelle an der Autobahn ist es so laut, dass ein Kunde die Töne seines Smartphones kaum hört. Die App des Schadenportals zeigt deshalb jeden Hinweis als Text auf dem Bildschirm und gibt keine Information nur als Ton aus. |
66 |
Steht eine stabile Stromversorgung zur Verfügung? |
Stromversorgung: Fällt der Strom aus, verlieren Geräte ohne Akku sofort alle Daten, die noch nicht gespeichert sind. Für Server und fest installierte Geräte gibt es eine unterbrechungsfreie Stromversorgung (USV), ein Gerät mit Batterien, das bei Stromausfall einspringt und meldet, wenn seine Ladung zu Ende geht. Legen Sie fest, ob die Software bei dieser Meldung geordnet herunterfährt oder weiterläuft, weil zum Beispiel ein Notstromaggregat die Versorgung übernimmt; bei Geräten mit Akku ist zu klären, wie lange der Akku reichen muss. Beispiel: Die Server des Schadenportals stehen im Rechenzentrum der Versicherung, das eine unterbrechungsfreie Stromversorgung und ein Notstromaggregat hat; darum kümmert sich das Betriebsteam. Für das Projekt zählt nur der Akku der Smartphones: Die App muss sparsam mit ihm umgehen und darf zum Beispiel den Standort nur abfragen, während der Kunde den Unfallort angibt. |
67 |
Ist das geplante System Erschütterungen oder Vibrationen ausgesetzt? |
Erschütterungen: Geräte in Fahrzeugen, an Maschinen oder auf Gabelstaplern sind ständigen Erschütterungen ausgesetzt. Festplatten mit drehenden Scheiben (englisch Hard Disk Drive, HDD) vertragen das schlecht; geeignet sind Speicher ohne bewegliche Teile (englisch Solid State Drive, SSD) und Geräte, die für solche Einsätze gebaut sind. Außerdem müssen Stecker und Halterungen gegen Lockern gesichert sein. Beispiel: Für das Schadenportal spielen Erschütterungen keine Rolle: Die Server stehen fest im Rechenzentrum, und die Kunden nutzen ihre eigenen Smartphones, die ohne drehende Festplatten auskommen. Die Anforderungsanalystin hält die Frage mit dieser Begründung als geklärt fest. Anders wäre es, wenn ein Pannendienst im Auftrag der Versicherung Tablets fest in seine Abschleppwagen einbauen würde. |
68 |
Wie viel Platz ist am Einsatzort für die Geräte vorhanden? |
Platzbedarf: Geräte müssen dort, wo sie eingebaut werden, tatsächlich hineinpassen, einschließlich der Stecker und Kabel, die herausragen, und des Abstands, den Lüftung und Wartung brauchen. Messen Sie den Platz vor Ort nach, etwa die Tiefe eines Schaltschranks oder Serverschranks, statt sich auf Pläne zu verlassen. Bei Software, die auf Geräten der Nutzer läuft, zählt stattdessen der Speicherplatz, den sie auf dem Gerät belegt. Beispiel: Das Schadenportal läuft auf virtuellen Servern, also auf Rechenleistung, die das Betriebsteam auf vorhandener Hardware im Rechenzentrum zuteilt; zusätzlicher Platz im Serverschrank wird nicht gebraucht. Auf den Smartphones der Kunden darf die App höchstens 100 Megabyte belegen. Zwischengespeicherte Fotos löscht sie, sobald die Meldung übertragen ist. |
69 |
Wird das geplante System unterwegs genutzt? |
Mobile Nutzung: Wird Software unterwegs genutzt, kommen drei Fragen hinzu: Wie lange muss der Akku reichen, wie schwer darf ein Gerät sein, das man den ganzen Tag trägt, und was geschieht ohne Netzverbindung? Legen Sie Akkulaufzeit und Gewicht als Anforderungen fest, etwa eine Akkulaufzeit von einer ganzen Arbeitsschicht. Für Funklöcher muss feststehen, ob die Software ohne Verbindung weiterarbeitet und die Daten später überträgt. Beispiel: Das Schadenportal wird als App auf dem Smartphone genutzt, oft direkt an der Unfallstelle. Ist dort kein Netz, speichert die App die Meldung mit allen Fotos und sendet sie, sobald wieder eine Verbindung besteht (Anforderung REQ-1301 „Schadenmeldung ohne Netzverbindung zwischenspeichern“). Gewicht und Akkulaufzeit hängen vom Smartphone des Kunden ab; die App darf den Akku aber nicht unnötig belasten. |
70 |
Gibt es Anforderungen an Hygiene und Reinigung? |
Hygiene: In Kliniken, Arztpraxen, Laboren oder in der Lebensmittelherstellung müssen Geräte regelmäßig desinfiziert werden. Gehäuse, Bildschirme und Tastaturen müssen dann Reinigungs- und Desinfektionsmittel vertragen, Tastaturen müssen abwaschbar sein, und die Bedienung muss mit Handschuhen funktionieren. Fragen Sie nach den Hygienevorschriften am Einsatzort, bevor Geräte ausgewählt werden. Beispiel: Kunden nutzen das Schadenportal auf eigenen Geräten, die Mitarbeiter der Hotline an gewöhnlichen Büroarbeitsplätzen; besondere Hygienevorschriften gibt es an beiden Orten nicht. Die Anforderungsanalystin hält die Frage mit dieser Begründung als geklärt fest, damit erkennbar ist, dass sie geprüft und nicht vergessen wurde. |
71 |
Ist Explosionsschutz nötig (ATEX)? |
Explosionsschutz: In Bereichen, in denen sich explosionsfähige Gase oder Stäube bilden können, etwa in Chemieanlagen, Raffinerien oder Getreidesilos, kann ein Funke aus einem gewöhnlichen Gerät eine Explosion auslösen. Dort sind nur Geräte zugelassen, die nach der europäischen ATEX-Richtlinie zertifiziert sind (ATEX nach dem französischen Atmosphères Explosibles, explosionsfähige Atmosphären). Solche Geräte sind teurer und die Auswahl ist kleiner; klären Sie deshalb früh, ob Geräte in solchen Bereichen benutzt werden. Beispiel: Die Versicherung liefert für das Schadenportal keine Geräte, und Kunden melden Schäden mit ihrem eigenen Smartphone. Explosionsschutz ist deshalb keine Anforderung an das Schadenportal, und die Anforderungsanalystin hält die Frage mit dieser Begründung als geklärt fest. Anders wäre es, wenn Gutachter im Auftrag der Versicherung mit Tablets der Versicherung Brandschäden in einer Raffinerie aufnehmen sollten. |
Kategorie |
Hier ordnen Sie das geplante System in die Geschäftsprozesse ein, also in die Arbeitsabläufe, zu denen es beiträgt: wo ein Ablauf beginnt, an welcher Stelle die Software genutzt wird, wie es danach weitergeht, welche Varianten es gibt und was bei einem Ausfall geschieht. Dabei werden auch die Stellen sichtbar, an denen Angaben heute von Papier oder aus einem anderen Programm abgetippt werden (Medienbrüche). So verbessert das Projekt den ganzen Ablauf und nicht nur die Software, und die Arbeit geht auch bei einer Störung weiter. |
|
72 |
Welche Geschäftsprozesse beginnen außerhalb des geplanten Systems? |
Beginn des Ablaufs: Ein Geschäftsprozess ist eine Folge von Arbeitsschritten, die zu einem Ergebnis für einen Kunden oder das Unternehmen führt, etwa von der Schadenmeldung bis zur Auszahlung. Viele dieser Abläufe beginnen außerhalb der Software, mit einem Anruf, einem Brief oder einem Ereignis wie einem Unfall. Klären Sie, wo und wie ein Ablauf beginnt und wie die Angaben aus diesem ersten Schritt in die Software gelangen, ohne dass jemand sie ein zweites Mal erfragen muss. Beispiel: Viele Kunden rufen nach einem Unfall zuerst die Hotline an. Der Mitarbeiter der Hotline schickt dem Kunden per Textnachricht einen Link, über den der Kunde im Schadenportal eine Meldung öffnet, in der seine Vertragsnummer schon eingetragen ist (Anforderung REQ-1309 „Link zur Schadenmeldung per Textnachricht senden“). So muss der Kunde nichts zweimal angeben. |
73 |
An welcher Stelle des Geschäftsprozesses wird das geplante System genutzt? |
Einordnung in den Ablauf: Zeichnen Sie den ganzen Ablauf auf und markieren Sie, welche Schritte in der geplanten Software stattfinden und welche davor oder danach in anderen Programmen oder auf Papier. So wird sichtbar, wo die Software Daten übernehmen oder weitergeben muss. Die Software soll den Nutzer durch seinen Teil des Ablaufs führen, ohne dass er für einen Schritt in ein anderes Programm wechseln oder Angaben abschreiben muss (Medienbruch). Beispiel: Ablauf eines Kfz-Schadens: |
74 |
Wo gibt es im Ablauf Medienbrüche? |
Medienbrüche: Ein Medienbruch liegt vor, wenn Angaben das Medium wechseln, etwa wenn jemand einen Ausdruck in ein Programm abtippt oder Angaben aus einer E-Mail von Hand überträgt. Jeder Medienbruch kostet Zeit und erzeugt Tippfehler. Suchen Sie im ganzen Ablauf nach solchen Stellen und prüfen Sie, ob eine Schnittstelle zwischen den beteiligten Programmen den Medienbruch beseitigen kann. Beispiel: Bisher füllen Kunden ein Papierformular aus, und die Sachbearbeitung tippt es in das Schadensystem der Sachbearbeitung ab. Mit dem Schadenportal entfällt dieser Medienbruch, weil das Schadenportal die Angaben direkt überträgt (Anforderung REQ-290 „Meldung an das Schadensystem übertragen“). Ein Medienbruch bleibt: Polizeiberichte gibt es weiter nur auf Papier; der Kunde lädt ein Foto davon hoch, und der Sachbearbeiter überträgt die Angaben daraus von Hand. |
75 |
Wie geht der Ablauf weiter, wenn das geplante System seinen Teil erledigt hat? |
Übergabe: Legen Sie fest, an welcher Stelle im Ablauf die Arbeit der Software endet, wer danach übernimmt und woran diese Person erkennt, dass sie an der Reihe ist. Fehlt diese Übergabe, bleiben Vorgänge liegen, weil sich niemand zuständig fühlt. Schreiben Sie das Ende des Ablaufs genauso klar auf wie den Beginn. Beispiel: Die Arbeit des Schadenportals an einer Meldung endet, wenn die Meldung im Schadensystem der Sachbearbeitung angekommen ist. Dort erscheint sie in der Arbeitsliste des zuständigen Sachbearbeiters, der sich innerhalb von zwei Werktagen beim Kunden meldet. Diese Frist steht auch in der Eingangsbestätigung, damit der Kunde weiß, was als Nächstes geschieht. |
76 |
Gibt es Varianten des Geschäftsprozesses? |
Prozessvarianten: Neben dem gewöhnlichen Ablauf, in dem alles glattgeht (englisch Happy Path), gibt es fast immer Varianten und Sonderfälle, etwa einen Abbruch, einen Eilfall oder eine fehlende Angabe. Erfassen Sie diese Varianten ausdrücklich, denn eine Software, die nur den gewöhnlichen Ablauf kennt, lässt die Nutzer bei jedem Sonderfall ohne Hilfe. Varianten, die sich häufig ändern, sollten sich einstellen lassen, ohne dass der Programmcode geändert werden muss. Beispiel: Varianten der Kfz-Schadenmeldung: |
77 |
Was geschieht im Ablauf, wenn das geplante System ausfällt? |
Notfallplan: Legen Sie fest, wie der Ablauf weitergeht, wenn die Software nicht verfügbar ist, etwa über Telefon oder Papier. Diese Vorsorge, mit der ein Unternehmen auch bei Störungen weiterarbeiten kann, heißt englisch Business Continuity Management. Der Notfallweg muss beschrieben, allen Beteiligten bekannt und geübt sein, sonst steht bei einem Ausfall die Arbeit still. Beispiel: Fällt das Schadenportal aus, zeigt die Website der Versicherung einen Hinweis mit der Telefonnummer der Hotline. Die Mitarbeiter der Hotline nehmen Meldungen dann telefonisch auf und erfassen sie direkt im Schadensystem der Sachbearbeitung. Einmal im Jahr übt der Kundenservice diesen Ablauf mit zusätzlichem Personal an der Hotline. |
78 |
Welche Rolle spielt Zeitdruck im Ablauf? |
Zeitdruck: Arbeiten Nutzer unter Zeitdruck oder in einer belastenden Lage, brauchen sie eine Bedienung mit wenigen Schritten, in der das Wichtigste zuerst kommt. Geübten Nutzern helfen Tastenkürzel und eine sinnvolle Reihenfolge der Felder; Nutzern in einer Ausnahmesituation helfen kurze Fragen und die Möglichkeit, Angaben später nachzutragen. Fragen Sie deshalb, in welcher Lage die Nutzer die Software bedienen. Beispiel: Nach einem Unfall steht der Kunde oft unter Schock und an einer gefährlichen Stelle. Das Schadenportal fragt deshalb zuerst nur Ort, Zeit, Kennzeichen und Fotos ab (Anforderung REQ-1310 „Kurzmeldung an der Unfallstelle“). Alle weiteren Angaben kann der Kunde später zu Hause nachtragen. |
79 |
Gibt es Genehmigungsschritte außerhalb des geplanten Systems? |
Genehmigungen außerhalb der Software: Manche Schritte im Ablauf geschehen außerhalb der Software, etwa eine Unterschrift, ein Gutachten oder die Freigabe durch eine andere Abteilung. Die Software muss solche Wartezustände kennen, etwa mit einem Bearbeitungsstand wie „Warten auf Gutachten“, damit jeder sieht, worauf der Vorgang wartet. Während des Wartens darf die Software andere Arbeiten am Vorgang nicht sperren. Beispiel: Bei größeren Kfz-Schäden beauftragt die Versicherung einen Gutachter. Bis das Gutachten vorliegt, zeigt das Schadenportal dem Kunden den Bearbeitungsstand „Warten auf Gutachten“. In dieser Zeit kann der Kunde weiter Fotos und Unterlagen zu seinem Schaden hochladen. |
80 |
Wie oft wird der Ablauf durchgeführt? |
Häufigkeit des Ablaufs: Abläufe, die sehr oft vorkommen, lohnen jede Vereinfachung, denn schon wenige eingesparte Sekunden summieren sich bei Hunderten Durchläufen am Tag zu Stunden. Seltene Abläufe dürfen umständlicher sein, solange sie verständlich bleiben. Fragen Sie deshalb für jeden Ablauf, wie oft er vorkommt, und richten Sie den Aufwand für die Gestaltung danach aus. Beispiel: Glasschäden sind die häufigsten Kfz-Schäden der Versicherung; an einem gewöhnlichen Tag kommen rund 150 über das Schadenportal. Für sie gibt es eine Meldung in drei Schritten. Der Diebstahl eines ganzen Fahrzeugs wird nur wenige Male im Monat gemeldet; diese Meldung darf länger sein und mehr Angaben verlangen. |
81 |
Ändert sich der Geschäftsprozess durch das geplante System? |
Veränderungsmanagement: Neue Software ändert oft auch die Arbeitsweise der Menschen, die mit ihr arbeiten. Schulen Sie deshalb nicht nur die Bedienung, sondern den neuen Ablauf: was jetzt anders ist, wer welche Aufgabe übernimmt und warum. Wird nur die Bedienung geschult, arbeiten viele Nutzer nach alter Gewohnheit weiter und umgehen die neue Software. Beispiel: Bisher tippten die Sachbearbeiter Papierformulare ab. Mit dem Schadenportal kommen die Meldungen fertig im Schadensystem der Sachbearbeitung an, und die Sachbearbeiter prüfen sie nur noch auf Vollständigkeit und Plausibilität. Die Schulung zeigt deshalb vor allem, worauf die Sachbearbeiter bei dieser Prüfung achten und wie sie fehlende Angaben beim Kunden nachfordern. |
Kategorie |
Hier klären Sie, welche Gesetze, Normen, Verträge und Lizenzbedingungen für das geplante System gelten, etwa zu Datenschutz, Barrierefreiheit, Steuerrecht, Arbeitsschutz, Haftung und Ausfuhr. Diese Vorgaben gehören zur Umgebung: Das Projekt kann sie nicht ändern, muss sie aber erfüllen. Wer sie übersieht, riskiert Bußgelder, Klagen oder ein Verbot, die Software einzusetzen. |
|
82 |
Welche Gesetze gelten in den Ländern, in denen das geplante System eingesetzt wird? |
Geltendes Recht: Klären Sie mit der Rechtsabteilung, in welchen Ländern die Software genutzt wird und welche Gesetze dort für sie gelten, etwa zum Vertragsrecht, zum Datenschutz oder zu Aufsichtspflichten einer Branche. Wird die Software in mehreren Ländern genutzt, können sich die Vorgaben unterscheiden oder sogar widersprechen. Halten Sie jedes Gesetz, aus dem Anforderungen folgen, als Quelle an diesen Anforderungen fest. Beispiel: Für das Schadenportal, das nur in Deutschland angeboten wird, nennt die Rechtsabteilung unter anderem: |
83 |
Welche Regeln zum Datenschutz gelten, etwa die Datenschutz-Grundverordnung (DSGVO)? |
Datenschutz: In der Europäischen Union regelt die Datenschutz-Grundverordnung (DSGVO), wie personenbezogene Daten verarbeitet werden dürfen, also Angaben, die sich einer Person zuordnen lassen; außerhalb der Europäischen Union gelten eigene Gesetze, im US-Bundesstaat Kalifornien zum Beispiel der California Consumer Privacy Act (CCPA). Zu den Pflichten gehört ein Löschkonzept, das festlegt, wann welche Daten gelöscht werden, und Betroffene können die Löschung ihrer Daten verlangen, soweit keine Pflicht zur Aufbewahrung entgegensteht. Speichern Sie auch in Protokolldateien nur die personenbezogenen Daten, die für deren Zweck nötig sind, und ziehen Sie die oder den Datenschutzbeauftragten früh hinzu. Beispiel: Kunden geben bei einem Unfall Name und Telefonnummer des Unfallgegners ein (Anforderung REQ-270 „Unfallgegner erfassen“). Die Datenschutzbeauftragte legt fest, dass das Schadenportal diese Angaben löscht, sobald die Meldung an das Schadensystem der Sachbearbeitung übertragen ist; dort gelten die Löschfristen der Schadenakte. In den Protokolldateien des Schadenportals steht statt des Namens nur die Schadennummer. |
84 |
Gibt es Normen oder Vorschriften, die nur für diese Branche gelten? |
Branchenvorgaben: Viele Branchen haben eigene Normen und Aufsichtsregeln, die bestimmen, wie Software entwickelt, dokumentiert und betrieben werden muss, bei Medizinprodukten zum Beispiel die internationale Norm für das Qualitätsmanagement ihrer Hersteller (ISO 13485). Für Versicherungen gelten unter anderem die Vorgaben der Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin) und die europäische Verordnung über die digitale operationale Resilienz im Finanzsektor (englisch Digital Operational Resilience Act, DORA). Klären Sie früh, welche dieser Vorgaben gelten, denn sie verlangen oft Nachweise, die sich nachträglich nur schwer erbringen lassen. Beispiel: DORA verlangt unter anderem, dass die Versicherung alle Verträge mit externen IT-Dienstleistern in einem Register erfasst und schwere IT-Störungen innerhalb fester Fristen an die Aufsicht meldet. Für das Schadenportal heißt das: Der externe Kartendienst und der externe Entwicklungsdienstleister kommen in dieses Register, und das Betriebsteam protokolliert Ausfälle des Schadenportals so, dass eine Meldung an die BaFin möglich ist. |
85 |
Muss das geplante System Gesetze zur Barrierefreiheit erfüllen? |
Gesetzliche Barrierefreiheit: Für Websites und Apps öffentlicher Stellen schreibt in Deutschland die Barrierefreie-Informationstechnik-Verordnung (BITV 2.0) Barrierefreiheit vor. Seit dem 28. Juni 2025 verlangt das Barrierefreiheitsstärkungsgesetz (BFSG) sie auch für bestimmte Produkte und Dienstleistungen von Unternehmen, etwa für Online-Angebote, über die Verbraucher Verträge schließen. Ob ein Angebot darunter fällt, prüft die Rechtsabteilung; Maßstab für die Umsetzung ist in beiden Fällen die europäische Norm EN 301 549. Beispiel: Über das Schadenportal schließen Kunden keine Verträge ab, sie melden Schäden zu bestehenden Verträgen. Ob das BFSG trotzdem gilt, prüft die Rechtsabteilung. Unabhängig vom Ergebnis entscheidet der Vorstand, das Schadenportal nach EN 301 549 barrierefrei zu bauen, weil auch Kunden mit Behinderungen Schäden melden. |
86 |
Gibt es Vorgaben aus dem Steuerrecht? |
Steuerliche Aufbewahrung: Unterlagen, die für die Steuer von Bedeutung sind, etwa Buchungen, Rechnungen und Belege, müssen nach der Abgabenordnung mehrere Jahre aufbewahrt werden, und zwar so, dass sie sich nicht unbemerkt ändern lassen. Wie das bei elektronischen Unterlagen geht, beschreiben die Grundsätze zur ordnungsmäßigen Führung und Aufbewahrung von Büchern, Aufzeichnungen und Unterlagen in elektronischer Form sowie zum Datenzugriff (GoBD) des Bundesfinanzministeriums. Klären Sie, ob die geplante Software solche Unterlagen erzeugt oder speichert; wenn ja, braucht sie eine Ablage, die Änderungen verhindert oder jede Änderung nachvollziehbar festhält. Beispiel: Das Schadenportal bucht keine Zahlungen; Auszahlungen an Kunden bucht das Schadensystem der Sachbearbeitung. Die steuerlichen Aufbewahrungspflichten betreffen deshalb das Schadensystem und nicht das Schadenportal. Die Anforderungsanalystin hält dieses Ergebnis fest, zusammen mit der Bestätigung durch die Buchhaltung der Versicherung. |
87 |
Sind Lizenzbedingungen fremder Software zu beachten? |
Lizenzen: Fast jede Software enthält fremde Programmbausteine, oft Open-Source-Software, deren Quelltext frei verfügbar ist, die aber unter Lizenzbedingungen steht. Manche Lizenzen, etwa die General Public License des GNU-Projekts (GPL), verpflichten dazu, beim Weitergeben der eigenen Software auch deren Quelltext unter derselben Lizenz offenzulegen. Lassen Sie alle verwendeten Bausteine und ihre Lizenzen mit einem Prüfprogramm erfassen (englisch Software Composition Analysis) und klären Sie Zweifelsfälle mit der Rechtsabteilung. Beispiel: Die App des Schadenportals wird über die App-Stores an Kunden verteilt, also weitergegeben. Das Team Portal wollte einen Baustein zum Verkleinern von Fotos verwenden, der unter der GPL steht. Nach der Prüfung durch die Rechtsabteilung nutzt das Team stattdessen einen Baustein unter der MIT-Lizenz (benannt nach dem Massachusetts Institute of Technology), die keine Offenlegung des eigenen Quelltexts verlangt. |
88 |
Gibt es Vorgaben zum Arbeitsschutz? |
Arbeitsschutz am Bildschirm: Für Beschäftigte, die am Bildschirm arbeiten, verlangt in Deutschland die Arbeitsstättenverordnung, dass auch die Software ergonomisch gestaltet ist, also gut lesbar, verständlich und ohne unnötige Belastung. Genauere Gestaltungsregeln enthält die internationale Normenreihe zur Ergonomie der Zusammenarbeit von Mensch und System (ISO 9241). Betrifft die Software Arbeitsplätze von Beschäftigten, beteiligen Sie außerdem früh den Betriebsrat, denn bei Software, mit der sich Leistung oder Verhalten der Beschäftigten überwachen lässt, hat er ein Mitbestimmungsrecht. Beispiel: Die Sachbearbeiter sehen die Meldungen aus dem Schadenportal den ganzen Tag in einer neuen Ansicht im Schadensystem der Sachbearbeitung. Diese Ansicht muss eine einstellbare Schriftgröße haben und darf keine blinkenden Hinweise zeigen. Weil sie auch anzeigt, wie viele Meldungen jeder Sachbearbeiter bearbeitet hat, stimmt die Projektleitung sie vorher mit dem Betriebsrat ab. |
89 |
Wer haftet, wenn das geplante System Fehler macht? |
Haftung: Klären Sie mit der Rechtsabteilung, wer für Schäden einsteht, die durch Fehler der Software entstehen: der Lieferant gegenüber dem Auftraggeber und der Auftraggeber gegenüber seinen Kunden. Haftungsgrenzen stehen in den Verträgen mit Lieferanten und in den Nutzungsbedingungen für die Kunden. Steuert die Software etwas, bei dem Menschen zu Schaden kommen können, prüfen Sie zusätzlich, ob eine Versicherung dieses Risiko abdeckt. Beispiel: Geht eine Meldung im Schadenportal verloren, kann der Kunde mit der Eingangsbestätigung aus der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ nachweisen, dass und wann er den Schaden gemeldet hat. Für die Folgen eines solchen Verlusts muss dann die Versicherung einstehen, nicht der Kunde. Im Vertrag mit dem externen Entwicklungsdienstleister ist geregelt, bis zu welchem Betrag er der Versicherung für Schäden durch Fehler in seiner Arbeit haftet. |
90 |
Müssen Verträge mit Partnern beachtet werden? |
Vertragliche Bindungen: Verträge mit Partnern und Lieferanten können technische Entscheidungen einschränken, etwa ein Exklusivvertrag mit einem Anbieter, eine Lizenz, die nur bestimmte Nutzungen erlaubt, oder ein Wartungsvertrag, der Eingriffe in eine Software verbietet. Fragen Sie den Einkauf und die Rechtsabteilung nach allen Verträgen, die das geplante System berühren. Sonst muss eine Lösung, die gegen einen Vertrag verstößt, womöglich kurz vor dem Start umgebaut werden. Beispiel: Der Vertrag mit dem externen Kartendienst verbietet, Kartenausschnitte zu speichern. Das Schadenportal speichert deshalb nur die Koordinaten des Unfallorts und lädt die Karte bei jeder Anzeige neu vom Kartendienst. |
91 |
Gibt es Beschränkungen für die Ausfuhr, etwa Embargos? |
Exportkontrolle: Manche Software und Technik darf nicht ohne Genehmigung in andere Länder gebracht werden, etwa weil sie auch militärisch nutzbar ist (Güter mit doppeltem Verwendungszweck, englisch Dual Use) oder weil gegen ein Land ein Embargo besteht. Das betrifft auch Verschlüsselungsverfahren, und eine Genehmigung kann schon nötig sein, wenn Quelltext an Entwickler im Ausland übermittelt wird. Für gängige Verschlüsselung gibt es oft Ausnahmen; ob sie im Einzelfall gelten, prüft aber die Rechtsabteilung oder die im Unternehmen für Exportkontrolle zuständige Abteilung, nicht das Entwicklungsteam. Beispiel: Der externe Entwicklungsdienstleister lässt einen Teil der Programmierung von einem Team außerhalb der Europäischen Union erledigen. Bevor dieses Team den Quelltext des Schadenportals mit den Bausteinen zur Verschlüsselung erhält, prüft die Rechtsabteilung, ob dafür eine Genehmigung nötig ist und ob gegen das Land, in dem das Team arbeitet, Sanktionen bestehen. |
Kategorie |
Zum Schluss prüfen Sie, wie sich die Umgebung des geplanten Systems absehbar ändert: neue oder abgelöste Nachbarsysteme, neue Märkte und Nutzergruppen, veraltende Technik, neue Gesetze und Aufgaben, die die Software später übernehmen soll. Was heute schon absehbar ist, lässt sich beim Entwurf mit wenig Aufwand berücksichtigen. Wird es übersehen, erzwingt es später oft einen aufwendigen Umbau. |
|
92 |
Bleibt die Systemgrenze stabil, oder wird sie sich bald ändern? |
Stabilität der Systemgrenze: Ist schon absehbar, dass sich die Systemgrenze verschiebt, etwa weil später weitere Nutzergruppen oder Nachbarsysteme dazukommen, sollte der Entwurf das berücksichtigen. Bauen Sie die Teile der Software dann so, dass sie möglichst wenig voneinander abhängen und nur über festgelegte Schnittstellen zusammenarbeiten (lose Kopplung, englisch Loose Coupling); eine Erweiterung an einer Stelle erzwingt dann keine Änderungen an vielen anderen. Halten Sie geplante Erweiterungen mit ungefährem Zeitpunkt fest. Beispiel: Für Version 2.0 plant die Versicherung, auch Kfz-Werkstätten und Gutachter an das Schadenportal anzuschließen, damit sie Rechnungen und Gutachten hochladen können. Das Team Portal baut die Ablage von Dokumenten deshalb schon in Version 1.0 als eigenen Baustein mit eigener Schnittstelle, den später auch Werkstätten und Gutachter nutzen können. |
93 |
Sind Änderungen in der Umgebung geplant, etwa die Ablösung eines Nachbarsystems? |
Geplante Änderungen im Umfeld: Fragen Sie die IT und die Verantwortlichen der Nachbarsysteme nach ihren Plänen für die nächsten Jahre: Wird ein Programm abgelöst, umgestellt oder abgeschaltet? Eine Schnittstelle zu einer Software, die bald abgeschaltet wird, braucht dann einen Plan für den Wechsel. Bauen Sie die Anbindung an ein solches Nachbarsystem als eigenen Baustein, damit beim Wechsel nur dieser Baustein ausgetauscht werden muss. Beispiel: Die IT plant, das Schadensystem der Sachbearbeitung in etwa vier Jahren durch eine neue Software abzulösen. Das Team Portal baut die Anbindung an das Schadensystem deshalb als eigenen Baustein. Kommt die neue Software, ersetzt das Team nur diesen Baustein, und der Rest des Schadenportals bleibt unverändert. |
94 |
Lässt sich das geplante System für neue Märkte erweitern? |
Erweiterung auf neue Märkte: Soll die Software später in anderen Ländern eingesetzt werden, unterscheiden sich dort oft Sprache, Währung, die Schreibweise von Datum und Zahlen, Steuersätze und rechtliche Texte. Legen Sie solche Werte nicht fest im Programmcode an, sondern als Einstellungen, die sich ohne Änderung am Programm anpassen lassen. Fragen Sie den Auftraggeber, welche Märkte in Frage kommen, damit das Team nur vorbereitet, was voraussichtlich gebraucht wird. Beispiel: Die Versicherung prüft, ihr Kfz-Geschäft auf Österreich auszuweiten. Österreichische Kfz-Kennzeichen sind anders aufgebaut als deutsche, und die Datenschutzhinweise (Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“) müssten an österreichisches Recht angepasst werden. Das Team Portal legt deshalb die Prüfregel für das Kennzeichen und die Texte der Hinweise als Einstellungen an, die sich je Land pflegen lassen. |
95 |
Sollen künftig weitere Nutzergruppen oder Organisationen angebunden werden? |
Mandantenfähigkeit: Kommen später neue Nutzergruppen dazu, brauchen sie eigene Rollen und Rechte; das lässt sich meist ohne großen Umbau ergänzen. Sollen dagegen mehrere getrennte Organisationen dieselbe Software nutzen, ohne die Daten der anderen zu sehen, muss die Software mandantenfähig sein: Jeder Datensatz gehört zu genau einem Mandanten, also zu einer dieser Organisationen. Diese Trennung lässt sich nachträglich nur mit großem Aufwand einbauen; ist sie absehbar, gehört sie von Anfang an in den Entwurf der Datenbank. Beispiel: Zum Konzern der Versicherung gehört eine zweite Versicherungsgesellschaft mit eigener Marke, die das Schadenportal in zwei Jahren ebenfalls nutzen soll. Die Mitarbeiter jeder Gesellschaft dürfen nur die Meldungen ihrer eigenen Gesellschaft sehen. Das Team Portal versieht deshalb schon jetzt jede Schadenmeldung mit der Kennung der Gesellschaft, zu der sie gehört. |
96 |
Welche Technik im Umfeld könnte veralten? |
Veraltende Technik: Betriebssysteme, Browser, Programmiersprachen und Programmbibliotheken erhalten vom Hersteller nur eine begrenzte Zeit Sicherheitsupdates. Hängt die Software von einer Fassung ab, deren Unterstützung bald endet, entstehen ein Sicherheitsrisiko und ein erzwungener Umbau. Prüfen Sie für jede Technik im Umfeld, wie lange sie noch unterstützt wird, und legen Sie fest, welche Fassungen die Software unterstützt und wann ältere wegfallen. Beispiel: Die App des Schadenportals unterstützt die Fassungen der Smartphone-Betriebssysteme Android und iOS, für die die Hersteller noch Sicherheitsupdates liefern. Einmal im Jahr prüft das Team Portal, welche Fassungen wegfallen, und kündigt den Kunden in der App an, ab wann ältere Smartphones nicht mehr unterstützt werden. |
97 |
Sind die Schnittstellen mit Versionsnummern versehen (versioniert)? |
Versionierung von Schnittstellen: Eine Änderung an einer Schnittstelle, nach der bisherige Aufrufe nicht mehr funktionieren, heißt englisch Breaking Change, etwa ein neues Pflichtfeld oder ein umbenanntes Feld. Damit solche Änderungen niemanden plötzlich treffen, bekommt jede Fassung der Schnittstelle eine Versionsnummer, und die alte Fassung bleibt eine festgelegte Zeit in Betrieb. Legen Sie von Anfang an fest, wie Versionen gekennzeichnet werden und wie lange eine alte Version erhalten bleibt. Beispiel: Die App sendet Meldungen über eine Schnittstelle an die Server des Schadenportals. In Version 2 dieser Schnittstelle wird das Kennzeichen zum Pflichtfeld. Weil viele Kunden ihre App erst Wochen später aktualisieren, bleibt Version 1 noch sechs Monate in Betrieb, damit Meldungen aus älteren Apps weiter ankommen. |
98 |
Wie leicht lässt sich das Datenmodell erweitern? |
Erweiterbares Datenmodell: Das Datenmodell legt fest, welche Daten die Software in welchen Feldern speichert. Kommen später neue Felder hinzu, muss bei einer fest aufgebauten Datenbank meist ihre Struktur umgebaut werden (englisch Schema Migration). Flexible Felder, in denen Zusatzangaben ohne festen Aufbau gespeichert werden, etwa im Format JSON (JavaScript Object Notation), ersparen diesen Umbau, lassen sich aber schlechter prüfen und auswerten; wägen Sie deshalb ab, welche Angaben sich voraussichtlich oft ändern. Beispiel: Die Versicherung führt für Hausrat die neue Schadenart „Fahrraddiebstahl“ ein, die zusätzlich die Rahmennummer des Fahrrads braucht. Weil je Schadenart immer wieder einzelne Angaben dazukommen, speichert das Schadenportal solche Zusatzangaben in einem flexiblen Feld. Angaben, die für alle Schadenarten gelten und ausgewertet werden, etwa Schadendatum und Schadennummer, stehen dagegen in festen Feldern. |
99 |
Gibt es politische oder rechtliche Entwicklungen, die das Umfeld des geplanten Systems verändern könnten? |
Politische Risiken: Gesetze, Steuersätze, Sanktionen und Abkommen zwischen Staaten können sich ändern, manchmal mit kurzer Frist. Betrifft eine solche Änderung die Software, muss die Software schnell angepasst werden. Legen Sie Regeln, die von Gesetzen abhängen, deshalb als Einstellungen an statt fest im Programmcode, und halten Sie fest, welche Teile der Software von welcher rechtlichen Grundlage abhängen. Beispiel: Der externe Kartendienst verarbeitet Daten in den Vereinigten Staaten. Erlaubt ist das derzeit auf Grundlage eines Beschlusses der Europäischen Kommission, nach dem solche Daten bei bestimmten Unternehmen in den Vereinigten Staaten ausreichend geschützt sind; einen früheren Beschluss dieser Art hat der Europäische Gerichtshof im Jahr 2020 für ungültig erklärt. Das Team Portal baut die Anbindung des Kartendienstes deshalb so, dass sie sich schnell auf einen Anbieter mit Sitz in der Europäischen Union umstellen lässt. |
100 |
Ist geplant, Teile der Umgebung später in das geplante System zu übernehmen? |
Spätere Übernahme: Manchmal soll die Software später Aufgaben übernehmen, die heute in der Umgebung erledigt werden, etwa in einem Nachbarsystem oder von Menschen, die sie von Hand erledigen. Ist das absehbar, bauen Sie die Schnittstelle zu diesem Teil so, dass sie später als Schnittstelle zwischen zwei Bausteinen derselben Software weiterbestehen kann. Dann muss bei der Übernahme nur der Teil hinter der Schnittstelle ausgetauscht werden. Beispiel: Heute prüft ein Sachbearbeiter jeden Glasschaden und gibt die Reparatur frei. In einer späteren Version soll das Schadenportal einfache Glasschäden selbst freigeben. Das Team Portal stellt die Anfrage nach der Freigabe deshalb schon jetzt über eine eigene Schnittstelle; dahinter antwortet heute der Sachbearbeiter über das Schadensystem der Sachbearbeitung, später eine automatische Prüfung im Schadenportal. |
1.4: Restriktions-Analyse (Der Lösungsraum)
Eine Restriktion ist eine Vorgabe, die das Projekt nicht selbst festlegt und in der Regel nicht ändern kann, etwa ein festes Budget, ein fester Termin, eine gesetzliche Vorschrift wie die Datenschutz-Grundverordnung (DSGVO), eine Norm oder eine technische Vorgabe der IT, zum Beispiel „Neue Anwendungen werden in Java geschrieben“. In diesem Schritt sammeln Sie alle Restriktionen, bevor die Ermittlung der eigentlichen Anforderungen beginnt. Zusammen grenzen die Restriktionen den Lösungsraum ein, also die Menge der Lösungen, die überhaupt noch in Frage kommen; jede spätere Anforderung muss mit ihnen vereinbar sein. Wer eine Restriktion übersieht, plant womöglich eine Lösung, die gegen ein Gesetz verstößt, nicht ins Budget passt oder die das Betriebsteam nicht betreuen kann.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
VORGEGEBENE TECHNIK (PROGRAMMIERSPRACHEN, DATENBANKEN, QUELLCODE) |
Viele Unternehmen schreiben vor, mit welcher Programmiersprache, welcher Datenbank und welchem Betriebssystem neue Software gebaut wird, weil ihr Betriebsteam nur diese Technik betreuen kann. Hier klären Sie diese Vorgaben und die Regeln für den Quellcode: welche fremden Programmteile mit welchen Lizenzen erlaubt sind, wem der Code gehört und wie er geschrieben sein muss. Wer diese Vorgaben erst nach Projektbeginn erfährt, muss womöglich Teile der Software neu bauen, Lizenzen nachkaufen oder die Rechte am bezahlten Code nachträglich verhandeln. |
1 |
Welche Programmiersprache muss verwendet werden? |
Vorgegebene Programmiersprache: Viele Unternehmen legen in einer IT-Richtlinie fest, in welcher Programmiersprache neue Anwendungen geschrieben werden, damit die eigenen Entwickler und das Betriebsteam die Software später betreuen können. Klären Sie diese Vorgabe, bevor der Auftrag an ein Entwicklungsteam vergeben wird, und prüfen Sie, ob das Team die Sprache sicher beherrscht. Beherrscht das Team sie nicht, drohen fehleranfälliger Code und Verzögerungen, und die Projektleitung muss andere Entwickler einsetzen oder Zeit für die Einarbeitung einplanen. Beispiel: Die IT-Richtlinie der Versicherung schreibt für neue Anwendungen die Programmiersprache Java vor. Der externe Entwicklungsdienstleister, der das Team Portal stellt, hatte für das Schadenportal zunächst Entwickler angeboten, die bisher vor allem mit JavaScript gearbeitet haben. Die Projektleitung verlangt vor Vertragsschluss ein Team mit Java-Erfahrung. |
2 |
Auf welchem Betriebssystem müssen die Server der Software laufen? |
Server-Betriebssystem: Das Betriebsteam legt fest, unter welchem Betriebssystem die Server laufen, auf denen die Software später betrieben wird, oft eine bestimmte Linux-Fassung oder Windows Server. Programme verhalten sich auf verschiedenen Betriebssystemen nicht immer gleich, etwa bei Dateipfaden oder bei der Groß- und Kleinschreibung von Dateinamen. Software-Container, die ein Programm mit allem Nötigen verpacken, verringern diese Unterschiede, ersetzen den Test aber nicht, weil sie Teile des Betriebssystems des Servers mitbenutzen. Testen Sie die Software deshalb vor dem Start auf genau dem Betriebssystem, auf dem sie laufen wird. Beispiel: Die Server des Schadenportals laufen unter Red Hat Enterprise Linux, einer Linux-Fassung für Unternehmen. Das Team Portal entwickelt auf Windows-Laptops. Erst der Test auf einem Linux-Server zeigt, dass das Schadenportal ein Foto mit dem Dateinamen „Unfall.JPG“ nicht findet, wenn es nach „Unfall.jpg“ sucht, weil Linux Groß- und Kleinschreibung unterscheidet. |
3 |
Welche Datenbank ist vorgeschrieben, und reichen die vorhandenen Lizenzen? |
Datenbank und Lizenzen: Viele Unternehmen schreiben eine bestimmte Datenbank vor, also die Software, in der eine Anwendung ihre Daten dauerhaft speichert. Bei kostenpflichtigen Datenbanken hängt der Lizenzpreis oft davon ab, auf wie vielen Prozessorkernen die Datenbank läuft; eine neue Anwendung kann deshalb zusätzliche Lizenzen erfordern. Klären Sie mit dem Einkauf und dem Betriebsteam, ob die vorhandenen Lizenzen reichen, und nehmen Sie fehlende Lizenzen ins Budget auf. Wer eine Datenbank ohne ausreichende Lizenzen betreibt, muss nachzahlen, wenn der Hersteller die Lizenzen prüft. Beispiel: Die Versicherung schreibt für neue Anwendungen die Datenbank Oracle vor. Die vorhandenen Lizenzen sind durch das Schadensystem der Sachbearbeitung voll belegt. Für die Datenbank des Schadenportals, die auf acht Prozessorkernen laufen soll, kauft der Einkauf zusätzliche Lizenzen, und die Projektleitung nimmt den Betrag ins Budget auf. |
4 |
Gibt es Vorgaben für die Technik der Bildschirmseiten (Frontend-Framework)? |
Frontend-Framework: Ein Frontend-Framework ist ein Baukasten aus fertigem Programmcode, mit dem Entwickler die Bildschirmseiten einer Anwendung im Browser bauen, zum Beispiel Angular oder React. Viele Unternehmen legen eines davon als Standard fest, damit alle Anwendungen gleich gebaut sind und Entwickler zwischen Projekten wechseln können. Halten Sie sich an diesen Standard, auch wenn ein Team ein anderes Framework bevorzugt: Für jedes zusätzliche Framework braucht das Unternehmen über Jahre Fachleute, die es kennen und die Anwendungen damit auf neue Versionen bringen. Beispiel: Der Standard der Versicherung für Bildschirmseiten im Browser ist Angular. Das Team Portal schlägt für das Schadenportal ein anderes Framework vor, das seine Entwickler gern kennenlernen möchten. Die Projektleitung lehnt ab, weil die Versicherung das Schadenportal nach dem Start mit eigenen Entwicklern weiterentwickeln will, und diese kennen Angular. |
5 |
Muss die Software ihre Daten über eine vorgegebene Middleware austauschen, etwa über einen Enterprise Service Bus? |
Vorgegebene Middleware: Middleware ist Software, die zwischen Programmen vermittelt und Nachrichten von einem Programm zum anderen weiterleitet. Ein Enterprise Service Bus (ESB) ist eine zentrale Middleware: Alle Programme eines Unternehmens tauschen ihre Daten über den ESB aus, statt direkt miteinander verbunden zu sein. Ist der ESB vorgeschrieben, muss jede neue Verbindung dort eingerichtet werden, meist von einem eigenen Team mit eigenen Terminen. Planen Sie den Aufwand und die Wartezeit dafür von Anfang an ein. Beispiel: Bei der Versicherung laufen alle Verbindungen zum Schadensystem der Sachbearbeitung über den ESB. Für die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ muss das ESB-Team eine neue Verbindung einrichten, und es nimmt solche Aufträge nur einmal im Monat an. Die Anforderungsanalystin meldet den Bedarf deshalb zwei Monate vor dem geplanten Test an. |
6 |
Welche Webserver und Anwendungsserver sind im Unternehmen zugelassen? |
Zugelassene Server-Software: Ein Webserver liefert Internetseiten an den Browser aus, ein Anwendungsserver (englisch Application Server) führt die Programmlogik einer Anwendung aus. Viele Unternehmen lassen nur bestimmte Produkte zu, weil die IT-Sicherheit sie geprüft hat und das Betriebsteam sie überwachen und mit Sicherheitsupdates versorgen kann. Fragen Sie die IT-Sicherheit nach der Liste der zugelassenen Produkte, bevor sich das Entwicklungsteam festlegt; die Zulassung eines weiteren Produkts dauert oft Wochen. Beispiel: Auf der Liste der zugelassenen Produkte der Versicherung stehen der Webserver nginx und der Anwendungsserver Apache Tomcat. Das Team Portal hatte einen anderen Anwendungsserver geplant. Die IT-Sicherheit bräuchte für dessen Prüfung sechs Wochen, deshalb verwendet das Team die zugelassenen Produkte. |
7 |
Welche Version der Laufzeitumgebung, zum Beispiel Java, Python oder .NET, ist auf den Servern installiert? |
Version der Laufzeitumgebung: Programme in Java, Python oder .NET brauchen auf dem Server eine Laufzeitumgebung, also ein Programm, das sie ausführt, und zwar in einer passenden Version. Neue Sprachmittel gibt es nur in neuen Versionen: Ein Programm, das Funktionen aus Java 25 nutzt, startet auf einem Server mit Java 21 nicht. Fragen Sie das Betriebsteam zu Projektbeginn, welche Version auf den Servern installiert ist und wann sie aktualisiert wird, und legen Sie diese Version für die Entwicklung fest. Beispiel: Auf den Servern des Schadenportals ist Java 21 installiert; das Betriebsteam stellt frühestens im nächsten Jahr auf Java 25 um. Die Anforderungsanalystin hält deshalb als Vorgabe fest: „Das Schadenportal muss unter Java 21 lauffähig sein.“ Das Team Portal stellt seine Entwicklungsrechner auf dieselbe Version ein. |
8 |
Gibt es Vorgaben, welche Open-Source-Bibliotheken und welche Lizenzen verwendet werden dürfen? |
Open-Source-Lizenzen: Fast jede Software enthält Programmbibliotheken mit offenem Quellcode (englisch Open Source), die jeder kostenlos nutzen darf, aber nur unter den Bedingungen ihrer Lizenz. Manche Lizenzen, etwa die General Public License (GPL), verlangen, dass jeder, der Software mit solchem Code weitergibt, auch seinen eigenen Quellcode unter derselben Lizenz offenlegt. Bei Programmen, die nur auf eigenen Servern laufen, greift diese Pflicht der GPL nicht, wohl aber bei Apps, die an Kunden verteilt werden; die verwandte Affero General Public License (AGPL) verlangt die Offenlegung auch bei Programmen, die Nutzer nur über das Netz verwenden. Lassen Sie die Lizenzen aller eingebundenen Bibliotheken mit einem Prüfprogramm (englisch Software Composition Analysis) automatisch gegen die Liste der erlaubten Lizenzen abgleichen. Beispiel: Das Prüfprogramm meldet in der App des Schadenportals eine Bibliothek zum Verkleinern von Fotos, die unter der GPL steht. Weil die App über die App-Stores an Kunden verteilt wird, müsste die Versicherung sonst den Quellcode der ganzen App offenlegen. Das Team Portal ersetzt die Bibliothek durch eine mit erlaubter Lizenz. |
9 |
Wer hält die Rechte am Quellcode der Software? |
Rechte am Quellcode: Nach deutschem Recht bleibt das Urheberrecht am Quellcode bei der Person, die ihn geschrieben hat; übertragen werden können nur Nutzungsrechte, also das Recht, den Code zu verwenden, zu ändern und weiterzugeben. Bei Angestellten stehen diese Rechte nach § 69b Urheberrechtsgesetz dem Arbeitgeber zu, bei Dienstleistern und freiberuflichen Entwicklern dagegen nur, wenn der Vertrag es regelt. Lassen Sie die Rechtsabteilung prüfen, ob die Verträge dem Auftraggeber umfassende und ausschließliche Nutzungsrechte einräumen. Beispiel: Im Team Portal arbeiten Angestellte des externen Entwicklungsdienstleisters und zwei freiberufliche Entwickler, die der Dienstleister beauftragt hat. Die Rechtsabteilung lässt in den Vertrag schreiben, dass der Dienstleister der Versicherung die ausschließlichen Nutzungsrechte am gesamten Code des Schadenportals überträgt, auch am Code der beiden Freiberufler. Sonst könnte die Versicherung das Schadenportal nach Vertragsende nicht von anderen weiterentwickeln lassen. |
10 |
Gibt es Vorgaben, wie der Quellcode geschrieben und formatiert sein muss (Programmierrichtlinien)? |
Programmierrichtlinien: Programmierrichtlinien (englisch Coding Guidelines) legen fest, wie der Quellcode aussehen muss, etwa die Einrückung, die Benennung von Variablen und Schreibweisen, die als fehleranfällig gelten und deshalb verboten sind. Einheitlicher Code ist leichter zu lesen und zu prüfen, auch wenn später andere Entwickler übernehmen. Lassen Sie die Einhaltung automatisch prüfen, und zwar mit einem Linter, einem Programm, das Quellcode nach solchen Regeln durchsucht. Der Linter läuft bei jeder Änderung im automatischen Ablauf aus Erstellen und Testen mit, der Continuous Integration und Continuous Delivery (CI/CD) heißt, und weist die Änderung bei einem Verstoß zurück. Beispiel: Die Programmierrichtlinie der Versicherung für Java verlangt unter anderem, dass kein Programmabschnitt (eine sogenannte Methode) länger als 50 Zeilen ist. Ein Entwickler aus dem Team Portal reicht eine Änderung mit einer Methode von 120 Zeilen ein. Der Linter meldet den Verstoß, die Änderung wird nicht übernommen, und der Entwickler teilt die Methode in mehrere kürzere auf. |
Kategorie |
Hier klären Sie, auf welchen Geräten, Betriebssystemen und Browsern die Software laufen muss, ob sie in einer Cloud oder im eigenen Rechenzentrum betrieben wird und welche Grenzen das Netzwerk setzt, etwa Sperren für Verbindungen oder langsame Mobilfunkverbindungen. Entwickler arbeiten meist auf schnellen Rechnern mit schneller Leitung, die Nutzer nicht immer. Wer die tatsächliche Umgebung der Nutzer kennt, kann die Software dafür bauen und dort testen. |
|
11 |
Auf welchen Betriebssystemen der Nutzergeräte muss die Software laufen? |
Betriebssysteme der Nutzer: Legen Sie genau fest, auf welchen Betriebssystemen und ab welcher Version die Software laufen muss, zum Beispiel „Windows 11“, „iOS ab Version 17“ oder „Android ab Version 12“. Jede zusätzliche Version vergrößert den Testaufwand, jede fehlende Version schließt Nutzer aus. Für Geräte im Unternehmen gibt die IT-Richtlinie die Betriebssysteme vor; für Geräte von Kunden hilft eine Auswertung, welche Versionen die Besucher der bisherigen Internetseite verwenden. Beispiel: Festlegung für das Schadenportal: |
12 |
Welche Mindestausstattung müssen die Geräte der Nutzer haben? |
Mindestausstattung: Die Mindestausstattung beschreibt das schwächste Gerät, auf dem die Software noch flüssig laufen muss, etwa mit Angaben zu Arbeitsspeicher, Prozessor und Bildschirmgröße. Entwickler testen meist auf neuen, schnellen Geräten und bemerken deshalb nicht, wenn die Software auf älteren Geräten langsam wird. Legen Sie das schwächste unterstützte Gerät ausdrücklich fest und lassen Sie das Testteam auf genau diesem Gerät testen. Beispiel: Als schwächstes Gerät für die App des Schadenportals legt die Anforderungsanalystin ein fünf Jahre altes Android-Smartphone mit 3 Gigabyte Arbeitsspeicher fest. Beim Test auf diesem Gerät dauert das Öffnen des Formulars aus der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ acht Sekunden. Das Team Portal verringert daraufhin die Datenmenge, die beim Öffnen geladen wird. |
13 |
Welche Browser und welche Browserversionen muss die Software mindestens unterstützen? |
Unterstützte Browser: Legen Sie fest, in welchen Browsern und ab welcher Version die Software fehlerfrei laufen muss. Für Kunden ist eine Regel wie „die jeweils zwei neuesten Versionen von Chrome, Edge, Firefox und Safari“ üblich; im Unternehmen gibt die IT vor, welcher Browser installiert ist. Muss ein alter Browser unterstützt werden, kann das Team moderne Techniken nur eingeschränkt nutzen, und der Testaufwand steigt. Den Internet Explorer unterstützt Microsoft seit 2022 nicht mehr; verlangt ihn jemand, klären Sie zuerst, ob er tatsächlich noch im Einsatz ist. Beispiel: Für das Schadenportal gilt bei Kunden die Regel „Chrome, Edge, Firefox und Safari, jeweils die zwei neuesten Versionen“. Die Hotline im Kundenservice arbeitet mit einer festen Version von Edge, die das Betriebsteam auf alle Rechner verteilt. Das Testteam prüft das Schadenportal zusätzlich in genau dieser Version. |
14 |
Darf die Software in einer Cloud betrieben werden, oder muss sie im eigenen Rechenzentrum laufen (On-Premises)? |
Cloud oder eigenes Rechenzentrum: In einer Cloud mietet das Unternehmen Rechenleistung und Speicher bei einem Anbieter; beim Betrieb im eigenen Rechenzentrum (On-Premises) stehen die Server beim Unternehmen selbst. Die Entscheidung bestimmt den technischen Aufbau der Software: Ist die Cloud verboten, darf das Team auch keine Dienste nutzen, die es nur in einer Cloud gibt, etwa bestimmte Datenbanken oder Dienste zur Bilderkennung. Für Banken und Versicherungen unterliegt die Nutzung einer Cloud den Vorgaben der Aufsicht für ausgelagerte IT-Dienste, unter anderem der europäischen Verordnung über die digitale operationale Resilienz im Finanzsektor (Digital Operational Resilience Act, DORA). Klären Sie die Frage mit IT-Sicherheit und Betriebsteam, bevor der technische Aufbau entworfen wird. Beispiel: Der Vorstand und die IT-Sicherheit erlauben für das Schadenportal eine Cloud, wenn die Rechenzentren des Anbieters in der Europäischen Union stehen und der Vertrag die Vorgaben der Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin) erfüllt. Das Schadenportal läuft deshalb in einem Rechenzentrum des Cloud-Anbieters in Frankfurt. Das Schadensystem der Sachbearbeitung bleibt im eigenen Rechenzentrum der Versicherung. |
15 |
Gibt es Firewalls oder Proxys, die die Software beachten muss? |
Firewall und Proxy: Eine Firewall lässt nur Verbindungen durch, die ausdrücklich erlaubt sind; ein Proxy ist ein Vermittlungsrechner, über den alle Verbindungen eines Unternehmens ins Internet laufen. In vielen Unternehmen blockieren beide jede Verbindung, die nicht ausdrücklich freigeschaltet ist, und Entwickler bemerken das oft erst beim Test in der echten Umgebung. Listen Sie früh alle Verbindungen auf, die die Software braucht, und beantragen Sie die Freischaltung rechtzeitig bei der IT-Sicherheit. Beispiel: Das Schadenportal läuft in einer Cloud und muss Meldungen an das Schadensystem der Sachbearbeitung im eigenen Rechenzentrum der Versicherung schicken. Dazwischen liegt die Firewall des Rechenzentrums. Die Anforderungsanalystin hält die Verbindung als Vorgabe fest, und das Betriebsteam beantragt die Freischaltung, die erfahrungsgemäß drei Wochen dauert. |
16 |
Mit welcher Bandbreite der Netzwerkverbindung muss die Software mindestens auskommen? |
Bandbreite: Die Bandbreite gibt an, wie viele Daten eine Verbindung pro Sekunde übertragen kann, gemessen in Megabit pro Sekunde. Im Büronetz ist sie meist hoch, im Mobilfunknetz auf dem Land oder in einem Parkhaus oft sehr niedrig. Legen Sie die langsamste Verbindung fest, mit der die Software noch funktionieren muss, und lassen Sie das Testteam diese Geschwindigkeit im Test nachstellen. Die Vorgabe ist eine nichtfunktionale Anforderung, also eine Anforderung an eine Eigenschaft der Software. Beispiel: Ein Kunde meldet einen Unfall direkt am Unfallort und lädt vier Fotos mit je 4 Megabyte hoch. Bei einer Mobilfunkverbindung mit 1 Megabit pro Sekunde dauert das über zwei Minuten. Deshalb gibt es die Anforderung REQ-1401 „Fotos vor dem Hochladen verkleinern“: Die App verkleinert jedes Foto auf höchstens 1 Megabyte, bevor sie es sendet. |
Kategorie |
Hier sammeln Sie alle Gesetze, Verordnungen, Vorgaben der Aufsicht und Normen, die für die Software gelten, etwa zum Datenschutz, zur Barrierefreiheit, zur Aufbewahrung von Dokumenten oder zur Ausfuhr von Verschlüsselungstechnik. Regeleinhaltung (englisch Compliance) heißt, dass das Unternehmen all diese Regeln nachweislich befolgt. Verstöße können Bußgelder, Auflagen der Aufsicht oder ein Verbot des Vertriebs nach sich ziehen; deshalb müssen diese Vorgaben feststehen, bevor die ersten Anforderungen abgestimmt werden. |
|
17 |
Welche gesetzlichen Vorschriften muss die Software einhalten? |
Gesetzliche Vorschriften: Stellen Sie gemeinsam mit der Rechtsabteilung zusammen, welche Gesetze und Verordnungen für die Software gelten, und halten Sie jede Vorschrift mit dem betroffenen Paragrafen oder Artikel fest. Welche das sind, hängt von Branche und Funktion ab: Eine Kassensoftware muss zum Beispiel die Kassensicherungsverordnung erfüllen, eine Software für Versicherungen unter anderem das Versicherungsvertragsgesetz. Anforderungen, die aus einer Vorschrift folgen, kann das Projekt nicht wegverhandeln; bei einem Verstoß drohen Bußgelder, oder die Software darf nicht eingesetzt werden. Beispiel: Die Rechtsabteilung nennt für das Schadenportal unter anderem: |
18 |
Welche Normen oder Branchenstandards sind für die Software verbindlich? |
Verbindliche Normen: Eine Norm wird für ein Projekt verbindlich, wenn ein Gesetz, ein Vertrag oder eine Zertifizierung des Unternehmens sie verlangt, zum Beispiel die Norm ISO/IEC 27001 der Internationalen Organisation für Normung (ISO) und der Internationalen Elektrotechnischen Kommission (IEC) für den Umgang mit Informationssicherheit. In manchen Branchen verlangen Normen Nachweise aus der Entwicklung selbst, etwa die IEC 62304 für Software in Medizingeräten oder die ISO 26262 für Software in Fahrzeugen. Solche Nachweise müssen während der Entwicklung entstehen; nachträglich lassen sie sich kaum erstellen. Fragen Sie deshalb zu Projektbeginn, welche Normen gelten und welche Nachweise sie verlangen. Beispiel: Die Versicherung ist nach der Norm ISO/IEC 27001 zertifiziert. Die IT-Sicherheit verlangt deshalb für das Schadenportal unter anderem, dass alle gespeicherten Daten nach ihrem Schutzbedarf eingestuft werden und die Vergabe von Zugriffsrechten nach einem festgelegten Ablauf dokumentiert wird. Beides nimmt die Anforderungsanalystin als Vorgaben auf. |
19 |
Gilt die Datenschutz-Grundverordnung (DSGVO) in vollem Umfang für die Software? |
Datenschutz-Grundverordnung: Die Datenschutz-Grundverordnung (DSGVO) gilt für jede Software, die personenbezogene Daten verarbeitet; einzelne Pflichten lassen sich nicht abwählen. Daraus folgen Anforderungen an die Software selbst: Die Software muss es zum Beispiel ermöglichen, einer Person auf Antrag Auskunft über ihre gespeicherten Daten zu geben (Artikel 15) und Daten zu löschen, die nicht mehr gebraucht werden (Artikel 17). Fehlen solche Funktionen, kann das Unternehmen seine Pflichten nicht erfüllen, und es drohen Bußgelder. Beziehen Sie die Datenschutzbeauftragte deshalb von Anfang an ein. Beispiel: Das Schadenportal verarbeitet Name, Anschrift, Kfz-Kennzeichen und Bankverbindung der Kunden, also gilt die DSGVO vollständig. Die Anforderungsanalystin nimmt deshalb unter anderem die Anforderung REQ-1402 „Auskunft über gespeicherte Daten erteilen“ auf: Der Kundenservice muss alle Daten eines Kunden aus dem Schadenportal auf Knopfdruck als PDF ausgeben können. |
20 |
Gibt es Ausfuhrbeschränkungen für die Software, zum Beispiel wegen eingebauter Verschlüsselung? |
Ausfuhrkontrolle: Verschlüsselungstechnik gilt als Gut mit doppeltem Verwendungszweck, also als Technik, die sich auch militärisch nutzen lässt. Ihre Ausfuhr aus der Europäischen Union regelt die Verordnung der Europäischen Union über Güter mit doppeltem Verwendungszweck (Dual-Use-Verordnung); in Deutschland ist das Bundesamt für Wirtschaft und Ausfuhrkontrolle (BAFA) zuständig. Software mit üblicher Verschlüsselung, wie sie in Massenprodukten steckt, ist meist ausgenommen, Software mit besonderer Verschlüsselung oder für bestimmte Länder kann dagegen eine Genehmigung brauchen. Klären Sie mit der Rechtsabteilung, ob die Software außerhalb der Europäischen Union angeboten wird und welche Verschlüsselung sie enthält. Beispiel: Die App des Schadenportals wird über die App-Stores auch außerhalb der Europäischen Union angeboten, damit Kunden Schäden im Urlaub melden können. Beim Hochladen der App fragt Apple, ob sie Verschlüsselung enthält. Die App nutzt nur die übliche Verschlüsselung der Verbindung, die das Betriebssystem des Smartphones bereitstellt, und die Rechtsabteilung bestätigt, dass dafür keine Genehmigung nötig ist. |
21 |
Muss die Software barrierefrei sein, etwa nach der Barrierefreie-Informationstechnik-Verordnung (BITV 2.0) oder dem Barrierefreiheitsstärkungsgesetz (BFSG)? |
Gesetzliche Barrierefreiheit: Barrierefrei ist Software, die auch Menschen mit Behinderungen nutzen können, etwa mit einem Programm, das den Bildschirminhalt vorliest, oder nur mit der Tastatur. In Deutschland gilt für öffentliche Stellen des Bundes die Barrierefreie-Informationstechnik-Verordnung (BITV 2.0), für viele Angebote von Unternehmen an Verbraucher seit dem 28. Juni 2025 das Barrierefreiheitsstärkungsgesetz (BFSG); beide stützen sich auf die europäische Norm EN 301 549. Lassen Sie die Rechtsabteilung prüfen, ob eine dieser Vorschriften gilt. Prüfen Sie die Barrierefreiheit bei jeder Änderung mit automatischen Prüfprogrammen und zusätzlich von Hand, weil Prüfprogramme nur einen Teil der Fehler finden. Beispiel: Ob das BFSG für die Meldung eines Schadens gilt, ist nach Auskunft der Rechtsabteilung nicht eindeutig geklärt. Der Vorstand entscheidet, das Schadenportal trotzdem nach der europäischen Norm EN 301 549 barrierefrei zu bauen. Die Anforderungsanalystin hält das als Vorgabe für alle Bildschirmseiten fest. |
22 |
Gibt es Vorgaben zur Archivierung von Dokumenten? |
Revisionssichere Archivierung: Handels- und Steuerrecht verlangen, dass Unternehmen geschäftliche Unterlagen mehrere Jahre aufbewahren, und zwar so, dass sich die Unterlagen nachträglich nicht unbemerkt ändern lassen (revisionssicher). Eine Ablage in einem gewöhnlichen Dateiverzeichnis erfüllt das nicht, weil jeder mit Schreibrechten eine Datei ändern oder löschen kann. Geeignet sind ein Archivsystem des Unternehmens oder ein Speicher, der einmal geschriebene Daten nicht mehr ändern lässt (englisch Write Once Read Many, WORM). Klären Sie mit der Rechtsabteilung, welche Dokumente die Software erzeugt, wie lange jedes aufbewahrt werden muss und an welches Archiv es geht. Beispiel: Das Schadenportal erzeugt zu jeder Schadenmeldung ein PDF mit allen Angaben des Kunden. Nach der Anforderung REQ-1403 „Schadenmeldung als PDF archivieren“ geht dieses PDF an das Archivsystem der Versicherung, in dem es sich nicht mehr ändern lässt. Wie lange das PDF aufbewahrt wird, legt die Rechtsabteilung fest. |
23 |
Gibt es Vorgaben einer Aufsichtsbehörde für die Branche, etwa der Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin) oder der US-Behörde für Lebens- und Arzneimittel (Food and Drug Administration, FDA)? |
Branchenaufsicht: Banken, Versicherungen, Hersteller von Medizinprodukten und andere Branchen unterliegen einer Aufsicht, die eigene Vorgaben an die IT macht. Für Versicherungen gelten unter anderem das Versicherungsaufsichtsgesetz und die europäische Verordnung über die digitale operationale Resilienz im Finanzsektor (Digital Operational Resilience Act, DORA). Häufig verlangen solche Vorgaben eine lückenlose Protokollierung (englisch Audit Trail), die für jede Änderung an wichtigen Daten festhält, wer sie wann vorgenommen hat, mit altem und neuem Wert. Planen Sie diese Protokollierung von Anfang an ein, und legen Sie fest, dass niemand sie abschalten oder nachträglich ändern kann. Beispiel: Die Anforderung REQ-1404 „Änderungen der Bankverbindung protokollieren“ ergänzt die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“. Ändert ein Kunde im Schadenportal die Bankverbindung für die Auszahlung, speichert das Schadenportal, wer die Änderung wann vorgenommen hat, dazu die alte und die neue Bankverbindung. So kann die interne Revision (die Prüfabteilung der Versicherung) nachvollziehen, ob eine Auszahlung auf ein fremdes Konto umgeleitet wurde. |
24 |
Muss der Quellcode bei einem Treuhänder hinterlegt werden (Escrow)? |
Quellcode-Hinterlegung: Bei einer Hinterlegung (englisch Escrow) übergibt der Lieferant einer Software ihren Quellcode regelmäßig an einen Treuhänder, etwa einen Notar oder einen darauf spezialisierten Anbieter. Geht der Lieferant in Insolvenz oder stellt er die Pflege ein, erhält der Kunde den Code und kann die Software von anderen weiterentwickeln lassen. Steht die Hinterlegung im Vertrag, legen Sie fest, wie oft hinterlegt wird und wer prüft, ob sich aus dem hinterlegten Code tatsächlich ein lauffähiges Programm erstellen lässt. Liegt der Quellcode ohnehin beim Kunden, ist keine Hinterlegung nötig. Beispiel: Den Quellcode des Schadenportals legt das Team Portal von Anfang an in der Codeverwaltung der Versicherung ab, eine Hinterlegung ist dafür nicht nötig. Für die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ kauft die Versicherung dagegen ein fertiges Erkennungsprogramm bei einem kleinen Anbieter. Für dieses Programm vereinbart der Einkauf, dass der Anbieter den Quellcode jeder neuen Version bei einem Treuhänder hinterlegt. |
Kategorie |
Hier klären Sie den finanziellen und zeitlichen Rahmen: die Obergrenze des Budgets, feste Endtermine, vorgegebene Auslieferungstermine, die verfügbaren Mitarbeiter, Sperrzeiten und bestehende Verträge mit Lieferanten. Diese Grenzen bestimmen, wie viel Umfang überhaupt möglich ist. Wer sie früh kennt, kann den Umfang danach planen, statt kurz vor dem Termin Funktionen streichen zu müssen. |
|
25 |
Welches Budget steht höchstens zur Verfügung? |
Budgetobergrenze: Das Budget ist der Geldbetrag, den der Auftraggeber für das Vorhaben höchstens ausgeben will. Ist diese Grenze fest, plant das Projekt nach dem Grundsatz „Design to Cost“ (Entwurf nach Kostenvorgabe): Der Umfang richtet sich nach dem Budget, nicht umgekehrt. Geben Sie dafür jeder Anforderung eine Priorität, etwa nach der MoSCoW-Methode, und verschieben Sie die weniger wichtigen Anforderungen zuerst, sobald das Budget nicht reicht. Beispiel: Für Version 1.0 des Schadenportals stellt der Vorstand 1,8 Millionen Euro bereit. Nach der Schätzung des externen Entwicklungsdienstleisters fehlen 200.000 Euro. Der Product Owner verschiebt deshalb die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ mit der Priorität „Could have“ auf eine spätere Version. |
26 |
Wann ist der späteste Termin, an dem die Software fertig sein muss (Deadline)? |
Fester Endtermin: Ein fester Endtermin (englisch Deadline) lässt sich nicht verschieben, etwa weil ein Gesetz in Kraft tritt, eine Messe beginnt oder ein Vertrag ausläuft. Halten Sie den Grund des Termins fest; nur so lässt sich beurteilen, ob er wirklich fest ist. Ist der Termin fest, muss der Umfang beweglich sein: Legen Sie mit einer Priorisierung, etwa nach der MoSCoW-Methode, fest, welche Anforderungen zum Termin fertig sein müssen und welche später folgen dürfen. Beispiel: Das Schadenportal muss am 31. März 2027 in Betrieb gehen, weil an diesem Tag der Vertrag für das bisherige Online-Meldeformular der Versicherung ausläuft. Bis dahin müssen alle Anforderungen mit der Priorität „Must have“ fertig sein, darunter REQ-214 „Eingangsbestätigung nach Schadenmeldung“. Die übrigen Anforderungen folgen in Version 1.1. |
27 |
Gibt es feste Termine für Auslieferungen, nach denen sich das Projekt richten muss (Release-Zyklen)? |
Release-Zyklus: Viele Unternehmen spielen neue Versionen ihrer Programme nur zu festen Terminen ein, etwa einmal im Quartal; dieser feste Rhythmus der Releases heißt Release-Zyklus. Muss sich die Software in einen solchen Zyklus einfügen, wartet jede Änderung bis zum nächsten Termin, auch eine Fehlerkorrektur. Fragen Sie für jedes beteiligte Programm nach den Terminen, und planen Sie Anforderungen, die mehrere Programme betreffen, auf einen gemeinsamen Termin. Beispiel: Das Team Portal kann alle zwei Wochen eine neue Version des Schadenportals ausliefern. Das Schadensystem der Sachbearbeitung bekommt dagegen nur einmal im Quartal eine neue Version. Die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ braucht Änderungen in beiden Programmen und richtet sich deshalb nach dem Quartalstermin des Schadensystems. |
28 |
Wie viele interne Mitarbeiter können für das Projekt abgestellt werden, und mit wie viel ihrer Arbeitszeit? |
Verfügbare Mitarbeiter: Interne Mitarbeiter, etwa aus dem Fachbereich, arbeiten oft nur mit einem Teil ihrer Zeit im Projekt und erledigen daneben ihre gewohnte Arbeit. Im Zweifel geht die gewohnte Arbeit vor; eine Zusage wie „50 Prozent der Arbeitszeit“ hilft deshalb wenig, solange nicht feststeht, an welchen Tagen. Vereinbaren Sie mit den Vorgesetzten feste Tage und eine Vertretung, und planen Sie Workshops und Prüfungen nur in den Zeiten, die tatsächlich zugesagt sind. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung steht dem Projekt jeden Dienstag zur Verfügung, zwei erfahrene Sachbearbeiterinnen jeweils donnerstags. Die Anforderungsanalystin legt alle Workshops zu Kfz-Anforderungen auf diese beiden Tage. Ist die Leiterin im Urlaub, entscheidet ihr Stellvertreter über die Kfz-Anforderungen. |
29 |
Bis wann muss sich die Investition bezahlt gemacht haben (Return on Investment, ROI)? |
Wirtschaftlichkeit: Der Return on Investment (ROI) setzt den Gewinn oder die Einsparung, die eine Investition bringt, ins Verhältnis zu dem Geld, das sie gekostet hat. Gibt der Auftraggeber einen Zeitpunkt vor, bis zu dem sich das Vorhaben bezahlt gemacht haben muss, haben Anforderungen Vorrang, die früh Geld einsparen oder einbringen. Fragen Sie bei jeder größeren Anforderung, welchen Beitrag sie zu diesem Ziel leistet, und halten Sie die Annahmen fest, auf denen die Rechnung beruht. Beispiel: Der Vorstand erwartet, dass sich das Schadenportal innerhalb von drei Jahren bezahlt macht. Nach der Rechnung des Fachbereichs Schaden kostet die Bearbeitung einer telefonisch gemeldeten Kfz-Schadenmeldung 12 Euro, die einer Meldung über das Schadenportal 4 Euro. Anforderungen, die mehr Kunden dazu bringen, ihren Schaden über das Schadenportal zu melden, bekommen deshalb Vorrang. |
30 |
Gibt es Vertragsstrafen, wenn ein Termin überschritten wird? |
Vertragsstrafe: Eine Vertragsstrafe (auch Pönale) ist ein Betrag, den ein Lieferant zahlen muss, wenn er einen vertraglich vereinbarten Termin überschreitet. Steht eine Vertragsstrafe im Vertrag, braucht der Zeitplan Puffer, und Verzögerungen müssen mit ihrer Ursache dokumentiert werden. Verursacht der Auftraggeber eine Verzögerung, etwa weil er Testdaten zu spät liefert, sollte der Lieferant das sofort schriftlich anzeigen (Behinderungsanzeige); sonst kann er sich später kaum darauf berufen. Beispiel: Der Vertrag mit dem externen Entwicklungsdienstleister sieht für jeden Werktag, um den sich der Start des Schadenportals verzögert, eine Vertragsstrafe von 0,2 Prozent des Auftragswerts vor, höchstens 5 Prozent. Als das Team Schadensystem die Testumgebung des Schadensystems der Sachbearbeitung drei Wochen zu spät bereitstellt, zeigt der Dienstleister diese Behinderung schriftlich bei der Projektleitung an. |
31 |
Wann beginnt das Geschäftsjahr des Auftraggebers? |
Geschäftsjahr: Unternehmen geben ihr Budget meist für ein Geschäftsjahr frei; Geld, das bis zum Ende des Geschäftsjahres nicht ausgegeben ist, verfällt oft oder muss neu beantragt werden. Das Geschäftsjahr fällt nicht immer mit dem Kalenderjahr zusammen. Legen Sie Meilensteine und Rechnungen so, dass sie in das Geschäftsjahr fallen, für das das Geld bereitsteht, und fragen Sie bei mehrjährigen Vorhaben, wie viel Budget in jedem Jahr verfügbar ist. Beispiel: Das Geschäftsjahr der Versicherung ist das Kalenderjahr. Für 2026 stehen dem Projekt 600.000 Euro zur Verfügung, die nicht ins Jahr 2027 übertragen werden können. Die Projektleitung legt den ersten Meilenstein des externen Entwicklungsdienstleisters, die fertig umgesetzte Anforderung REQ-101 „Anmeldung im Schadenportal“, deshalb auf Anfang Dezember 2026, damit er noch im Jahr 2026 abgerechnet werden kann. |
32 |
Gibt es Sperrzeiten, in denen keine Änderungen eingespielt werden dürfen (Code Freeze)? |
Sperrzeiten: In einer Sperrzeit (englisch Code Freeze oder Change Freeze) dürfen an bestimmten Programmen keine Änderungen eingespielt werden, weil in dieser Zeit ein besonders wichtiger Geschäftsvorgang stattfindet, etwa der Jahresabschluss oder das Weihnachtsgeschäft. Ein Start der Software oder eine Auslieferung, die in eine Sperrzeit fällt, muss verschoben werden. Fragen Sie das Betriebsteam nach allen Sperrzeiten der beteiligten Programme und tragen Sie sie in den Projektplan ein. Beispiel: Am Schadensystem der Sachbearbeitung dürfen vom 15. Dezember bis zum 10. Januar keine Änderungen eingespielt werden, weil in dieser Zeit der Jahresabschluss der Versicherung läuft. Die Änderungen am Schadensystem für die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ müssen deshalb bis zum 14. Dezember 2026 eingespielt sein, sonst warten sie bis zum 11. Januar 2027. |
33 |
Wie lange muss die Software nach dem Start betreut und mit Sicherheitsupdates versorgt werden? |
Betreuungsdauer: Die Betreuungsdauer gibt an, wie viele Jahre die Software nach dem Start betrieben, korrigiert und mit Sicherheitsupdates versorgt werden muss. So lange müssen auch alle eingesetzten Programmbibliotheken, Frameworks und Laufzeitumgebungen Sicherheitsupdates erhalten oder rechtzeitig durch neuere Versionen ersetzt werden. Bevorzugen Sie Versionen mit Langzeitunterstützung (englisch Long Term Support, LTS), und planen Sie Aufwand und Budget für regelmäßige Umstellungen auf neue Versionen ein. Beispiel: Die Versicherung will das Schadenportal mindestens acht Jahre betreiben. Das Team Portal entwickelt für Java 21, eine Version mit Langzeitunterstützung, und das Betriebsteam plant die Umstellung auf die nächste solche Version ein, bevor die Unterstützung für Java 21 endet. Für Angular, mit dem das Team die Bildschirmseiten baut, gibt es zu jeder Hauptversion nur etwa 18 Monate Unterstützung; die Projektleitung plant deshalb jedes Jahr Aufwand für die Umstellung auf die nächste Hauptversion ein. |
34 |
Ist das Unternehmen an bestehende Rahmenverträge mit Softwarelieferanten gebunden? |
Rahmenverträge: Ein Rahmenvertrag regelt Preise und Bedingungen für künftige Käufe bei einem Lieferanten, oft mit einer zugesagten Mindestmenge. Hat das Unternehmen einen solchen Vertrag, etwa mit einem Cloud-Anbieter oder einem Datenbankhersteller, gibt der Einkauf vergleichbare Produkte anderer Anbieter meist nicht frei. Fragen Sie den Einkauf nach bestehenden Rahmenverträgen, bevor das Team Produkte auswählt. Beispiel: Die Versicherung hat einen Rahmenvertrag mit einem großen Cloud-Anbieter. Das Team Portal wollte die Fotos aus der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ bei einem Speicherdienst eines anderen Anbieters ablegen. Der Einkauf lehnt ab, und das Team nutzt den Speicherdienst des Vertragspartners. |
Kategorie |
Hier klären Sie, nach welchem Vorgehensmodell das Projekt arbeiten muss, etwa agil nach Scrum oder klassisch nach dem Wasserfallmodell, welche Programme für Planung und Dokumentation vorgeschrieben sind und wie Test, Auslieferung, Abnahme und Berichte ablaufen. Oft legt der Vertrag mit dem Auftraggeber diese Regeln fest. Wer sie kennt, vermeidet doppelte Arbeit und Streit darüber, wann ein Ergebnis als geliefert gilt. |
|
35 |
Welches Vorgehensmodell ist vorgeschrieben, zum Beispiel Scrum oder das Wasserfallmodell? |
Vorgehensmodell: Ein Vorgehensmodell legt fest, in welchen Schritten ein Projekt arbeitet. Beim Wasserfallmodell werden erst alle Anforderungen festgeschrieben und dann umgesetzt; bei agilen Vorgehen wie Scrum entstehen Anforderungen und Software schrittweise in kurzen Abschnitten. Oft gibt der Vertrag das Vorgehen vor: Ein Festpreisvertrag über ein vollständiges Pflichtenheft passt zum Beispiel schlecht zu einem agilen Vorgehen, bei dem sich der Umfang laufend ändert. Klären Sie das Vorgehen vor Beginn der Arbeit an den Anforderungen, weil es bestimmt, wie ausführlich die Anforderungen am Anfang sein müssen. Beispiel: Das Team Portal arbeitet nach Scrum in Sprints von zwei Wochen; der Vertrag mit dem externen Entwicklungsdienstleister ist ein Aufwandsvertrag, der die geleistete Arbeitszeit bezahlt. Die Änderungen am Schadensystem der Sachbearbeitung laufen dagegen nach dem Wasserfallmodell der Versicherung, mit einem Lastenheft und einem Release pro Quartal. |
36 |
Welche Programme müssen für die Planung und Verwaltung des Projekts genutzt werden? |
Vorgeschriebene Programme: Viele Unternehmen schreiben vor, in welchem Programm Aufgaben, Anforderungen und Termine verwaltet werden, etwa in einem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion. Arbeitet ein Dienstleister mit einem anderen Programm, müssen alle Angaben doppelt gepflegt werden, und die beiden Stände laufen bald auseinander. Klären Sie zu Projektbeginn, welches Programm gilt, und verlangen Sie, dass alle Beteiligten darin arbeiten, auch die externen. Beispiel: Die Versicherung schreibt Jira vor. Der externe Entwicklungsdienstleister plant seine Arbeit sonst in einem eigenen Programm. Damit die Anforderungsanalystin und der Product Owner jederzeit den aktuellen Stand sehen, bekommen die Entwickler des Dienstleisters Zugänge zum Jira der Versicherung und pflegen ihre Aufgaben nur dort. |
37 |
Wie sieht der vorgeschriebene Testprozess aus? |
Testprozess: Viele Unternehmen schreiben vor, welche Tests eine neue Version bestehen muss, bevor sie in Betrieb gehen darf, etwa automatische Tests, eine Prüfung durch die IT-Sicherheit und einen Abnahmetest durch den Fachbereich. Solche festen Prüfpunkte, an denen alle Prüfungen bestanden sein müssen, bevor die Version in Betrieb gehen darf, heißen Quality Gates. Dass die Entwickler fertig sind, heißt deshalb noch nicht, dass die Software in Betrieb gehen kann. Planen Sie die Dauer der vorgeschriebenen Tests, besonders der Tests von Hand, in jeden Zeitplan ein. Beispiel: Vor dem Start jeder neuen Version des Schadenportals gilt: |
38 |
Welche Dokumentationsstandards müssen eingehalten werden? |
Dokumentationsvorgaben: Viele Unternehmen schreiben vor, welche Dokumente zu einer Software gehören und wie sie aufgebaut sind, etwa eine Beschreibung des technischen Aufbaus nach der Vorlage arc42 oder ein Betriebshandbuch für das Betriebsteam. Die Vorlage arc42 ist eine verbreitete Gliederung für solche Beschreibungen des technischen Aufbaus, die Architekturbeschreibungen heißen. Lassen Sie die Dokumentation während der Entwicklung als Teil jeder Aufgabe entstehen: Am Projektende fehlt erfahrungsgemäß die Zeit, und die Entwickler haben Einzelheiten vergessen. Beispiel: Die Versicherung verlangt für jede Anwendung eine Architekturbeschreibung nach arc42 und ein Betriebshandbuch. Das Team Portal nimmt deshalb in seine Definition of Done den Punkt auf: „Architekturbeschreibung und Betriebshandbuch sind aktualisiert.“ So bleibt die Dokumentation mit jeder Änderung aktuell. |
39 |
Wie wird die Software auf die Server gebracht (Deployment), und ist dafür ein automatischer Ablauf vorgeschrieben? |
Automatisches Deployment: Deployment heißt, eine neue Version der Software auf die Server zu bringen und in Betrieb zu nehmen. Viele Unternehmen schreiben dafür einen automatischen Ablauf vor, der jede Änderung erstellt, testet und ausliefert; er heißt Continuous Integration und Continuous Delivery (CI/CD). Dateien von Hand auf die Server zu kopieren ist dann verboten, weil es fehleranfällig ist und sich nicht nachvollziehen lässt. Klären Sie, welcher automatische Ablauf (Pipeline) vorgegeben ist, wer Zugriff darauf bekommt und wer die Auslieferung in den Betrieb freigibt. Beispiel: Die Versicherung schreibt ihre eigene Pipeline in GitLab vor, einem Programm zur Verwaltung von Quellcode. Der externe Entwicklungsdienstleister bekommt dort Zugriff für das Schadenportal. Eine neue Version geht erst in Betrieb, wenn eine zweite Person aus dem Betriebsteam die Auslieferung in der Pipeline freigegeben hat. |
40 |
In welcher Form müssen Anforderungen dokumentiert werden, zum Beispiel als User Stories oder als Lastenheft? |
Form der Anforderungen: Anforderungen lassen sich als einzelne User Stories mit Akzeptanzkriterien in einem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion aufschreiben oder in einem zusammenhängenden Dokument wie dem Lastenheft. Oft legt der Vertrag die Form fest, weil sich die Abnahme darauf bezieht: Abgenommen wird, was in der vereinbarten Form beschrieben und mit prüfbaren Kriterien versehen ist. Klären Sie die Form, bevor die erste Anforderung geschrieben wird; eine spätere Umstellung macht viel Aufwand. Beispiel: Für das Team Portal schreibt die Anforderungsanalystin User Stories in Jira, jeweils mit Akzeptanzkriterien: |
41 |
Welche Sprache ist die Projektsprache? |
Projektsprache: Die Projektsprache legt fest, in welcher Sprache Anforderungen, Besprechungen, Dokumentation, Kommentare im Quellcode und Fehlermeldungen geschrieben werden. Arbeiten Menschen mit verschiedenen Muttersprachen zusammen, können für verschiedene Ergebnisse verschiedene Sprachen gelten, etwa Deutsch für Anforderungen und Englisch für den Code. Legen Sie das schriftlich fest, und führen Sie eine Liste der Fachbegriffe in beiden Sprachen, damit jede Sache in jeder der beiden Sprachen immer gleich heißt. Beispiel: Im Projekt Schadenportal gelten zwei Sprachen: |
42 |
Wer muss Arbeitsergebnisse abnehmen, bevor das Projekt weiterarbeiten darf (Quality Gates)? |
Quality Gates: An festen Prüfpunkten (englisch Quality Gates) muss eine benannte Person ein Arbeitsergebnis, zum Beispiel ein Lastenheft oder eine fertige Version, prüfen und freigeben, bevor das Projekt weiterarbeiten darf. Ist diese Person nicht erreichbar, steht das Projekt still. Halten Sie für jeden Prüfpunkt fest, wer freigibt, wie lange die Prüfung dauern darf und wer vertritt, und gleichen Sie die Termine mit dem Urlaub dieser Personen ab. Beispiel: Freigaben im Projekt Schadenportal: |
43 |
Wie ist das Berichtswesen geregelt (Reporting)? |
Berichtswesen: Das Berichtswesen legt fest, wer wem wie oft über den Stand des Projekts berichtet, etwa mit einem wöchentlichen Statusbericht an die Projektleitung und einem monatlichen Bericht an den Auftraggeber oder den Lenkungsausschuss. Jeder Bericht macht Aufwand, der in der Planung fehlt, wenn ihn niemand einrechnet. Fragen Sie nach Form, Häufigkeit und Empfängern der vorgeschriebenen Berichte und planen Sie die Zeit dafür ein. Zahlen wie die Zahl offener Anforderungen lassen Sie am besten automatisch aus dem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion erzeugen. Beispiel: Der Vorstand verlangt jeden Monat einen Bericht über Budget, Termine und Risiken, die Projektleitung jede Woche einen kurzen Statusbericht der Teams. Die Projektleitung plant dafür vier Stunden pro Woche ein. Die Zahl der offenen und der fertigen Anforderungen liefert eine gespeicherte Abfrage in Jira automatisch. |
Kategorie |
Kaum eine Software arbeitet allein: Sie tauscht Daten mit vorhandenen Programmen aus, die andere Teams betreuen und nach eigenen Regeln ändern. Hier klären Sie für jede Schnittstelle, welches Datenformat, welches Übertragungsverfahren und welche Anmeldung vorgeschrieben sind, wann übertragen werden darf und wie lange eine Antwort höchstens dauern darf. Diese Vorgaben kann das Projekt meist nicht ändern; die Software muss mit ihnen auskommen und auch dann weiterarbeiten, wenn ein angebundenes Programm ausfällt. |
|
44 |
Mit welchen vorhandenen Programmen muss die Software Daten austauschen? |
Angebundene Programme: Zeichnen Sie ein Kontextdiagramm: die neue Software als Kasten in der Mitte, darum herum alle Programme und Personen, mit denen sie Daten austauscht. Jede Verbindung zu einem Programm ist eine Schnittstelle, die abgestimmt, gebaut und getestet werden muss und die ausfallen kann. Fordern Sie für jede Schnittstelle zu einem vorhandenen Programm die Beschreibung beim zuständigen Team an und lassen Sie dort eine Ansprechperson benennen. Beispiel: Das Kontextdiagramm des Schadenportals zeigt unter anderem diese Programme: |
45 |
Welches Datenformat ist für den Austausch mit den angebundenen Programmen vorgeschrieben? |
Vorgegebenes Datenformat: Das Datenformat legt fest, wie die Daten beim Austausch aufgebaut sind, zum Beispiel als Extensible Markup Language (XML) oder als JavaScript Object Notation (JSON). Meist gibt das vorhandene Programm das Format vor, oft mit einer genauen Beschreibung, welche Felder Pflicht sind und wie lang sie sein dürfen. Prüfen Sie ein- und ausgehende Daten gegen diese Beschreibung, bevor sie verarbeitet werden; so werden fehlerhafte Daten sofort abgewiesen, statt später unbemerkt falsche Ergebnisse zu erzeugen. Beispiel: Das Schadensystem der Sachbearbeitung nimmt Schadenmeldungen nur im Format XML an, beschrieben in einem XML-Schema, einer Datei, die Aufbau und Pflichtfelder festlegt. Das Schadenportal prüft jede Meldung vor dem Senden gegen dieses Schema. Fehlt etwa das Pflichtfeld „Schadendatum“, sendet das Schadenportal die Meldung nicht, sondern weist den Kunden auf das fehlende Datum hin. |
46 |
Gibt es vorgegebene Kommunikationsprotokolle für den Datenaustausch? |
Kommunikationsprotokoll: Ein Kommunikationsprotokoll legt fest, nach welchen Regeln zwei Programme Daten übertragen, zum Beispiel das ältere Simple Object Access Protocol (SOAP) oder Schnittstellen nach dem Architekturstil Representational State Transfer (REST). Das angebundene Programm gibt das Protokoll meist vor, und das Entwicklungsteam muss es beherrschen. Legen Sie außerdem fest, was bei einer gestörten Verbindung geschieht: wie oft und in welchem Abstand die Software eine Übertragung wiederholt und wann sie aufgibt und jemanden benachrichtigt. Beispiel: Das Schadensystem der Sachbearbeitung bietet seine Schnittstelle nur über SOAP an, obwohl das Team Portal sonst mit REST arbeitet. Ist das Schadensystem nicht erreichbar, wiederholt das Schadenportal die Übertragung einer Meldung alle fünf Minuten und benachrichtigt nach einer Stunde das Betriebsteam. Der Kunde sieht in diesem Fall statt der Schadennummer den Hinweis, dass die Nummer per E-Mail folgt; diese Ausnahme zur Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ hat die Leiterin der Kfz-Schadenbearbeitung festgelegt. |
47 |
Welche Anmeldeverfahren schreiben die angebundenen Programme vor (Authentifizierung)? |
Authentifizierung: Auch Programme müssen sich beim Datenaustausch ausweisen, damit kein Unbefugter Daten abrufen oder einschleusen kann. Verbreitet sind OAuth 2.0, bei dem ein Programm ein zeitlich begrenztes Zugangszeichen (englisch Token) erhält, und die gegenseitige Anmeldung mit Zertifikaten (englisch Mutual Transport Layer Security, mTLS), bei der sich beide Seiten mit einem digitalen Ausweis zu erkennen geben. Klären Sie früh, welches Verfahren das angebundene Programm verlangt, und beantragen Sie Zertifikate und Zugänge rechtzeitig, denn in großen Unternehmen dauert das oft mehrere Wochen. Beispiel: Das Schadensystem der Sachbearbeitung nimmt Verbindungen nur mit gegenseitiger Anmeldung per Zertifikat an. Das Zertifikat für das Schadenportal stellt die IT-Sicherheit der Versicherung aus, und der Antrag dauert vier Wochen. Die Projektleitung nimmt den Antrag deshalb früh in den Projektplan auf, damit das Zertifikat zum ersten gemeinsamen Test vorliegt. |
48 |
Gibt es Zeitfenster für die Datenübertragung (Batch-Fenster)? |
Batch-Fenster: Manche Programme nehmen bestimmte Daten nur zu festen Zeiten an, meist nachts, wenn sie wenig ausgelastet sind und größere Datenmengen gesammelt verarbeiten (Stapelverarbeitung, englisch Batch). Außerhalb dieses Zeitfensters muss die sendende Software die Daten sammeln und zwischenspeichern. Halten Sie jedes Zeitfenster als Vorgabe fest und prüfen Sie, ob es zu den Anforderungen passt: Daten, die erst nachts übertragen werden, sind tagsüber im empfangenden Programm noch nicht zu sehen. Beispiel: Das Archivsystem der Versicherung nimmt Dokumente nur gesammelt zwischen 22 Uhr und 5 Uhr an. Das Schadenportal sammelt deshalb tagsüber die PDF-Fassungen aller Schadenmeldungen und überträgt sie nachts. Die Sachbearbeitung arbeitet tagsüber mit den Angaben im Schadensystem der Sachbearbeitung und braucht das archivierte PDF erst am nächsten Tag. |
49 |
Darf das Projekt die Schnittstellen der angebundenen Programme ändern? |
Unveränderliche Schnittstelle: Meist darf ein Projekt die Schnittstelle eines vorhandenen Programms nicht ändern, weil andere Programme sie ebenfalls nutzen und das zuständige Team Änderungen nur selten und nach eigener Planung einspielt. Die neue Software muss sich dann an die Schnittstelle anpassen. Bewährt hat sich eine Übersetzungsschicht (englisch Anti-Corruption Layer): ein eigener Programmteil, der die Daten des vorhandenen Programms in die Begriffe der neuen Software übersetzt und umgekehrt. So bleiben die Eigenheiten der alten Schnittstelle auf diesen einen Programmteil beschränkt. Beispiel: Das Schadensystem der Sachbearbeitung nimmt eine Schadenbeschreibung von höchstens 255 Zeichen an, und das Team Schadensystem kann das Feld nicht vor 2028 verlängern. Im Schadenportal dürfen Kunden dagegen bis zu 2.000 Zeichen schreiben. Die Übersetzungsschicht überträgt die ersten 255 Zeichen in das Feld und hängt den vollständigen Text als Dokument an die Meldung an. |
50 |
Muss die Software bestimmte Geräte über eine Hardware-Schnittstelle ansprechen? |
Hardware-Schnittstelle: Eine Hardware-Schnittstelle verbindet die Software mit einem Gerät, etwa mit einem Kartenleser, einem Messgerät oder dem Chip für Nahfeldkommunikation (Near Field Communication, NFC) in einem Smartphone. Oft braucht das Entwicklungsteam dafür besondere Treiber, Zusatzprogramme, Berechtigungen oder Testgeräte, deren Beschaffung Wochen dauern kann. Halten Sie jede Hardware-Schnittstelle als Vorgabe fest und klären Sie früh, was für Entwicklung und Test beschafft werden muss. Beispiel: Für die Anforderung REQ-310 „Personalausweis in der App auslesen“ liest die App den Chip im Personalausweis über NFC. Dafür braucht die Versicherung eine Berechtigung, die in Deutschland die Vergabestelle für Berechtigungszertifikate beim Bundesverwaltungsamt erteilt. Die Projektleitung stellt den Antrag zu Projektbeginn, weil die App ohne diese Berechtigung keine Daten aus dem Ausweis lesen kann. |
51 |
Gibt es eine Höchstdauer, innerhalb derer ein angebundenes Programm antworten muss (maximale Latenzzeit)? |
Antwortzeit und Timeout: Die Latenzzeit ist die Zeit zwischen einer Anfrage an ein anderes Programm und dessen Antwort. Antwortet das angebundene Programm zu langsam, wartet auch der Nutzer der neuen Software, und viele wartende Anfragen können die Software im schlimmsten Fall lahmlegen. Legen Sie fest, nach wie vielen Sekunden die Software eine Anfrage abbricht (englisch Timeout) und was sie dann tut. Ein Schutzschalter (englisch Circuit Breaker) sorgt zusätzlich dafür, dass die Software ein gestörtes Programm eine Weile gar nicht mehr anfragt, statt bei jeder Anfrage erneut zu warten. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt die Schadennummer innerhalb von 5 Sekunden. Die Nummer vergibt das Schadensystem der Sachbearbeitung. Antwortet es nicht innerhalb von 3 Sekunden, bricht das Schadenportal die Anfrage ab und zeigt dem Kunden den Hinweis, dass die Schadennummer per E-Mail folgt. |
Kategorie |
Hier klären Sie, wo und unter welchen Bedingungen die Geräte eingesetzt werden, auf denen die Software läuft: im Büro, im Freien, in einer Werkstatt, im Fahrzeug oder im Rechenzentrum. Staub, Nässe, Sonnenlicht, Handschuhe, Erschütterungen, eine unsichere Stromversorgung oder wenig Platz schränken ein, welche Geräte in Frage kommen und wie die Bedienung gestaltet sein muss. Wer den Einsatzort nicht kennt, beschafft Geräte, die dort ausfallen, oder baut Bildschirmseiten, die sich dort nicht bedienen lassen. |
|
52 |
In welcher Umgebung werden die Geräte eingesetzt, auf denen die Software läuft? |
Einsatzumgebung: Beschreiben Sie für jede Nutzergruppe, wo sie die Software verwendet: im Büro, unterwegs, im Freien, in einer Werkstatt oder in einer Fabrikhalle. Gewöhnliche Bürogeräte fallen in staubiger, nasser oder heißer Umgebung schnell aus, und eine Bedienung, die am Schreibtisch funktioniert, scheitert, wenn jemand im Stehen nur eine Hand frei hat. Besuchen Sie die Einsatzorte selbst oder lassen Sie sich Fotos zeigen, statt die Umgebung nur zu erfragen. Beispiel: Das Schadenportal wird in drei Umgebungen genutzt: |
53 |
Muss die Hardware gegen Staub oder Wasser geschützt sein? |
Schutzart: Die Schutzart nach der Norm IEC 60529 der Internationalen Elektrotechnischen Kommission (IEC) gibt mit einem Kürzel aus „IP“ für International Protection und zwei Ziffern an, wie gut ein Gerät gegen Staub und Wasser geschützt ist. „IP65“ heißt zum Beispiel staubdicht und geschützt gegen Strahlwasser, „IP67“ staubdicht und geschützt gegen kurzes Untertauchen. Legen Sie die nötige Schutzart nach dem Einsatzort fest und verlangen Sie beim Kauf einen Nachweis des Herstellers. In staubiger Umgebung sind außerdem Geräte ohne Lüfter im Vorteil, weil ein Lüfter Staub ins Gerät saugt. Beispiel: Die Kfz-Gutachter halten auf Tablets, die ihnen die Versicherung stellt, nach der Anforderung REQ-1405 „Gutachterbefund auf dem Tablet erfassen“ ihre Besichtigungen fest. Die Tablets liegen in Werkstätten auf öligen Werkbänken und werden auch im Regen benutzt. Die Anforderungsanalystin hält deshalb als Vorgabe fest: „Die Tablets müssen mindestens die Schutzart IP65 haben.“ |
54 |
Wie sind die Lichtverhältnisse am Einsatzort? |
Lichtverhältnisse: In direktem Sonnenlicht sind Bildschirminhalte mit schwachem Kontrast kaum zu erkennen, in dunkler Umgebung blendet ein heller Bildschirm. Klären Sie, bei welchem Licht die Software benutzt wird, und leiten Sie daraus Anforderungen an Kontrast, Schriftgröße und Helligkeit des Geräts ab. Für die Nutzung im Freien hilft eine Darstellung mit besonders hohem Kontrast, für die Nutzung bei Nacht eine dunkle Darstellung (englisch Dark Mode). Beispiel: Kunden melden Unfälle oft im Freien bei Tageslicht. Beim Test der App des Schadenportals in praller Sonne sind die hellgrauen Hinweistexte im Formular der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ nicht lesbar. Das Team Portal stellt alle Texte seitdem in dunklem Grau oder Schwarz auf weißem Grund dar. |
55 |
Muss die Software mit Handschuhen bedienbar sein? |
Bedienung mit Handschuhen: Die meisten berührungsempfindlichen Bildschirme von Smartphones und Tablets reagieren auf die elektrische Leitfähigkeit des Fingers (kapazitive Bildschirme) und funktionieren mit gewöhnlichen Handschuhen nicht. Abhilfe schaffen Geräte mit einem Handschuhmodus, Bildschirme, die auf Druck reagieren (resistive Bildschirme), oder Handschuhe mit leitfähigen Fingerkuppen. In jedem Fall brauchen die Bildschirmseiten große Schaltflächen mit Abstand zueinander, weil ein Finger im Handschuh ungenauer tippt. Beispiel: Die Kfz-Gutachter tragen Arbeitshandschuhe, wenn sie ein beschädigtes Auto untersuchen, und halten zugleich ihren Befund auf dem Tablet fest, wie es die Anforderung REQ-1405 „Gutachterbefund auf dem Tablet erfassen“ vorsieht. Die Vorgaben lauten deshalb: |
56 |
Sind die Geräte Vibrationen oder Erschütterungen ausgesetzt? |
Erschütterungen und Stöße: Geräte in Fahrzeugen, in Maschinenhallen oder im mobilen Einsatz werden ständig gerüttelt, stoßen an oder fallen herunter. Dabei werden Festplatten mit drehenden Scheiben und empfindliche Bildschirme beschädigt, und Stecker lockern sich. Legen Sie fest, welchen Belastungen die Geräte standhalten müssen, zum Beispiel einem Sturz aus einer bestimmten Höhe, und wählen Sie Geräte mit Speicher ohne bewegliche Teile und mit festen oder verschraubten Steckverbindungen. Beispiel: Die Kfz-Gutachter fahren mit den Tablets, auf denen sie nach der Anforderung REQ-1405 „Gutachterbefund auf dem Tablet erfassen“ ihre Befunde festhalten, täglich von Werkstatt zu Werkstatt, und auf dem Werkstattboden fällt ein Tablet leicht herunter. Die Vorgabe lautet: „Das Tablet muss einen Sturz aus 1,2 Metern Höhe auf Beton ohne Schaden überstehen.“ Der Einkauf verlangt dafür einen Prüfnachweis des Herstellers. |
57 |
Wie stabil ist die Stromversorgung am Einsatzort? |
Stromversorgung: Fällt der Strom plötzlich aus oder ist ein Akku leer, gehen Daten verloren, die gerade eingegeben oder gespeichert wurden. Im Rechenzentrum schützt eine unterbrechungsfreie Stromversorgung (USV), eine Batterieanlage, die bei einem Stromausfall sofort einspringt. Bei Geräten mit Akku und an Orten ohne verlässlichen Strom muss die Software selbst vorsorgen, etwa indem sie jede Eingabe sofort speichert. Klären Sie für jeden Einsatzort, wie zuverlässig der Strom ist und welche Daten bei einem Ausfall höchstens verloren gehen dürfen. Beispiel: Das Schadensystem der Sachbearbeitung steht im Rechenzentrum der Versicherung, das eine USV und ein Notstromaggregat hat; dafür ist nichts weiter zu tun. Die Tablets der Kfz-Gutachter laufen dagegen nur mit Akku. Die Anforderung REQ-1405 „Gutachterbefund auf dem Tablet erfassen“ verlangt deshalb, dass das Tablet jede Eingabe sofort speichert, damit ein leerer Akku keinen halb erfassten Befund löscht. |
58 |
Wie viel Platz steht für die Hardware zur Verfügung? |
Platzbedarf: Geräte müssen in den Platz passen, der für sie vorgesehen ist: in einen Serverschrank, an einen Arbeitsplatz oder in eine Halterung im Fahrzeug. Die Höhe von Servern wird in Höheneinheiten gemessen, eine Höheneinheit sind 44,45 Millimeter; daneben begrenzt die Tiefe des Schranks, welches Gerät hineinpasst. Lassen Sie die verfügbaren Maße vor der Bestellung messen und halten Sie sie als Vorgabe fest. Beispiel: Für die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ braucht das Team Schadensystem einen zusätzlichen Server im Rechenzentrum der Versicherung. Im vorgesehenen Serverschrank sind zwei Höheneinheiten frei, und der Schrank ist 80 Zentimeter tief. Der zuerst ausgewählte Server ist 87 Zentimeter tief, deshalb bestellt das Betriebsteam ein kürzeres Modell. |
59 |
Gibt es Lärmbeschränkungen für die Hardware? |
Lärmgrenzen: Lüfter von Rechnern und Servern können so laut sein, dass sie konzentriertes Arbeiten oder Telefonieren stören. Für Arbeitsplätze in Deutschland nennt die Technische Regel für Arbeitsstätten (ASR) A3.7 „Lärm“ Höchstwerte; ein Gerät, das für einen Serverraum gebaut ist, gehört deshalb nicht ins Büro. Klären Sie, wo jedes Gerät stehen wird, und wählen Sie für Büros leise Geräte, etwa solche ohne Lüfter. Beispiel: Das Team Portal will einen Rechner mit starker Grafikkarte im Projektbüro aufstellen, um die automatische Bilderkennung für die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ zu testen. Unter Last ist sein Lüfter so laut, dass die Kollegen am Nachbartisch nicht mehr telefonieren können. Das Betriebsteam stellt den Rechner in den Serverraum, und das Team greift über das Netzwerk darauf zu. |
60 |
Muss die Hardware tragbar sein? |
Tragbare Geräte: Wer ein Gerät den ganzen Tag mit sich trägt oder mit einer Hand hält, braucht ein leichtes Gerät mit langer Akkulaufzeit. Legen Sie ein Höchstgewicht und eine Mindestlaufzeit fest, und zwar für die tatsächliche Nutzung: Die Angaben der Hersteller beziehen sich oft auf schonende Bedingungen, während Kamera, Mobilfunk und hohe Bildschirmhelligkeit den Akku viel schneller leeren. Lassen Sie die Laufzeit mit einem nachgestellten Arbeitstag testen. Beispiel: Ein Kfz-Gutachter besichtigt an einem Tag bis zu zehn beschädigte Autos und fotografiert jedes mit dem Tablet, auf dem er nach der Anforderung REQ-1405 „Gutachterbefund auf dem Tablet erfassen“ seinen Befund festhält. Die Vorgaben lauten: |
61 |
Gibt es Vorgaben zur Montage der Geräte? |
Montage: Geräte, die nicht in der Hand gehalten werden, brauchen eine Befestigung: an der Wand, an einem Schwenkarm am Arbeitsplatz, auf einer Tragschiene im Schaltschrank oder in einer Halterung im Fahrzeug. Viele Bildschirme und Halterungen nutzen dafür genormte Lochabstände nach einem Standard der Video Electronics Standards Association (VESA). Klären Sie, wo und wie das Gerät befestigt wird, und prüfen Sie, ob das ausgewählte Gerät dazu passt; in Fahrzeugen darf eine Halterung zudem nicht dort sitzen, wo sich ein Airbag öffnet. Beispiel: Die Kfz-Gutachter wollen das Tablet, auf dem sie nach der Anforderung REQ-1405 „Gutachterbefund auf dem Tablet erfassen“ ihre Befunde festhalten, für die Fahrt zwischen zwei Werkstätten im Auto befestigen. Das Betriebsteam wählt eine Halterung, die außerhalb der Airbags am Armaturenbrett sitzt und das Tablet auch bei einer Vollbremsung festhält. |
Kategorie |
Hier klären Sie, für welche Länder, Sprachen und Nutzergruppen die Software gebaut wird: Sprachen und Leserichtung, Formate für Datum, Zahlen und Währung, Maßeinheiten, Feiertage, die Bedeutung von Farben und Symbolen und die Bedürfnisse von Nutzern, die schlecht sehen oder ungeübt lesen. Die Vorbereitung einer Software auf mehrere Sprachen und Länder heißt Internationalisierung. Wird sie von Anfang an eingeplant, lässt sich später eine weitere Sprache ohne Umbau ergänzen; wird sie vergessen, muss das Team Bildschirmseiten und gespeicherte Daten nachträglich überarbeiten. |
|
62 |
In welchem Land und in welchem Kulturkreis wird die Software eingesetzt? |
Länder und Kulturkreise: Das Land, in dem die Software eingesetzt wird, bestimmt Sprache, Recht, die Schreibweise von Datum und Zahlen und die Bedeutung von Farben. Farben werden nicht überall gleich verstanden: Weiß ist in Europa die Farbe der Hochzeit, in Teilen Ostasiens die Farbe der Trauer; Rot steht in Europa meist für Gefahr, in China für Glück. Legen Sie fest, für welche Länder die Software gedacht ist, und lassen Sie Farben, Symbole und Texte für jedes Land von jemandem prüfen, der dort lebt. Beispiel: Das Schadenportal ist für Kunden mit einem Versicherungsvertrag in Deutschland gedacht. Datum und Beträge erscheinen deshalb in deutscher Schreibweise, zum Beispiel „12.11.2026“ und „1.250,00 €“. Manche dieser Kunden haben eine andere Muttersprache als Deutsch; für sie ist die Anforderung REQ-250 „Englische Oberfläche“ gedacht, über die der Vorstand noch entscheidet. |
63 |
Welche Sprachen muss die Software unterstützen? |
Unterstützte Sprachen: Legen Sie genau fest, in welchen Sprachen Bildschirmseiten, Fehlermeldungen, E-Mails und Dokumente der Software erscheinen müssen. Auch wenn zunächst nur eine Sprache verlangt ist, sollten alle Texte von Anfang an in eigenen Sprachdateien stehen statt fest im Quellcode; dann lässt sich eine weitere Sprache ergänzen, indem man diese Dateien übersetzt, ohne den Code zu ändern. Übersetzte Texte sind oft länger als der Ausgangstext, deutsche zum Beispiel meist länger als englische; Schaltflächen und Felder brauchen deshalb Platz für längere Texte. Beispiel: Pflicht für Version 1.0 des Schadenportals ist Deutsch. Ob die Anforderung REQ-250 „Englische Oberfläche“ umgesetzt wird, ist noch offen. Das Team Portal legt trotzdem alle Texte von Anfang an in Sprachdateien ab, damit eine englische Fassung später ohne Änderung am Code möglich ist. |
64 |
Gibt es kulturelle Tabus oder rechtliche Verbote bei Bildern und Symbolen? |
Bilder und Symbole: Bilder und Symbole werden nicht überall gleich verstanden; Handgesten wie der erhobene Daumen gelten in manchen Ländern als Beleidigung. Manche Zeichen sind außerdem rechtlich geschützt, etwa das Rote Kreuz, das nach dem Völkerrecht und nach deutschem Recht nur bestimmte Organisationen verwenden dürfen. Lassen Sie alle Symbole der Bildschirmseiten vor dem Start von Menschen aus den Zielländern prüfen, bei Zweifeln auch von der Rechtsabteilung, und verzichten Sie auf Handgesten als Symbole. Beispiel: Im Entwurf des Schadenportals steht neben dem Hinweis „Wurde jemand verletzt? Dann melden Sie den Schaden bitte telefonisch.“ ein rotes Kreuz. Die Rechtsabteilung weist darauf hin, dass dieses Zeichen geschützt ist. Die Gestalterin ersetzt es durch ein Telefonsymbol. |
65 |
In welcher Richtung lesen die Nutzer? |
Leserichtung: Sprachen wie Arabisch und Hebräisch werden von rechts nach links gelesen (englisch Right to Left, RTL). Für diese Sprachen muss die ganze Oberfläche gespiegelt werden, also Menüs, Pfeilsymbole, die Reihenfolge der Felder und die Ausrichtung der Texte. Das gelingt nur, wenn das Framework, mit dem die Bildschirmseiten gebaut werden, die Spiegelung unterstützt und das Team die Seiten von Anfang an dafür baut. Klären Sie deshalb früh, ob eine solche Sprache jetzt oder später unterstützt werden soll. Beispiel: Das Schadenportal gibt es auf Deutsch und, falls die Anforderung REQ-250 „Englische Oberfläche“ kommt, auf Englisch; beide Sprachen werden von links nach rechts gelesen. Der Vertrieb fragt, ob später Arabisch möglich wäre. Die Anforderungsanalystin hält das als offene Frage fest, und das Team Portal baut die Bildschirmseiten so, dass eine spätere Spiegelung möglich bleibt. |
66 |
Welche Maßeinheiten muss die Software verwenden? |
Maßeinheiten: Legen Sie für jede Größe fest, in welcher Einheit die Software sie anzeigt und speichert, zum Beispiel Kilometer oder Meilen, Grad Celsius oder Grad Fahrenheit. Speichern Sie jeden Wert intern immer in derselben festen Einheit, und rechnen Sie nur für die Anzeige um. Werden Einheiten verwechselt oder nicht mitgespeichert, entstehen falsche Werte, die oft lange niemand bemerkt. Beispiel: Bei der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ gibt der Kunde den Kilometerstand seines Autos ein. Das Schadenportal speichert den Wert in Kilometern und zeigt die Einheit „km“ direkt neben dem Eingabefeld an. Zeigt der Kilometerzähler im Auto eines Kunden Meilen an, sieht der Kunde so, dass er umrechnen muss. |
67 |
Gibt es Vorgaben zur Barrierefreiheit für bestimmte Nutzergruppen? |
Besondere Nutzergruppen: Manche Nutzergruppen haben besondere Bedürfnisse, auch wenn kein Gesetz die Barrierefreiheit vorschreibt: ältere Menschen, deren Sehkraft nachlässt, oder Menschen mit Sehbehinderung. Für sie muss sich die Schrift vergrößern lassen, ohne dass Inhalte abgeschnitten werden, und Text muss sich deutlich vom Hintergrund abheben. Die Richtlinien für barrierefreie Webinhalte (Web Content Accessibility Guidelines, WCAG) verlangen in der üblichen Stufe „AA“ für normalen Text ein Kontrastverhältnis von mindestens 4,5 zu 1. Fragen Sie den Fachbereich, welche Nutzergruppen es gibt, und beziehen Sie Menschen aus diesen Gruppen in die Tests ein. Beispiel: Nach den Zahlen des Fachbereichs Schaden ist ein Drittel der Kunden, die Hausratschäden melden, älter als 65 Jahre. Die Anforderungsanalystin nimmt deshalb die Anforderung REQ-1406 „Schrift auf doppelte Größe vergrößern“ auf: Vergrößert ein Kunde die Schrift im Browser auf 200 Prozent, muss das Formular vollständig lesbar und bedienbar bleiben. Das Testteam prüft das mit fünf Kunden aus dieser Altersgruppe. |
68 |
Welches Vorwissen und welche Lesefähigkeit bringen die Nutzer mit (Bildungsniveau)? |
Verständliche Texte: Wie die Texte der Software geschrieben sein müssen, hängt von den Nutzern ab: Fachleute verstehen Fachbegriffe, Laien nicht, und manche Nutzer lesen Deutsch nur mühsam. Für Laien eignet sich einfache Sprache, also kurze Sätze, bekannte Wörter und Fachbegriffe nur mit Erklärung. Leichte Sprache ist eine strengere Form mit festen Regeln für Menschen mit Lernschwierigkeiten. Lassen Sie Texte für Laien von Nutzern aus der Zielgruppe testen, nicht nur von Fachleuten lesen. Beispiel: Im ersten Entwurf des Formulars zur Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ fragt das Schadenportal nach dem „Versicherungsnehmer“ und der „Selbstbeteiligung“. Im Test verstehen drei von fünf Kunden diese Wörter nicht. Die Felder heißen jetzt „Wer hat den Vertrag abgeschlossen?“ und „Ihr Eigenanteil am Schaden“. |
69 |
Gibt es religiöse Vorschriften oder Feiertage, die die Software beachten muss? |
Feiertage und Arbeitswoche: Religiöse Feiertage und Ruhetage bestimmen, an welchen Tagen gearbeitet wird; in Israel geht die Arbeitswoche zum Beispiel von Sonntag bis Donnerstag. Berechnet die Software Fristen in Werktagen, muss sie die richtigen Feiertage kennen, und in Deutschland unterscheiden sich diese je nach Bundesland, etwa bei Fronleichnam. Legen Sie fest, nach welchem Kalender die Software rechnet, statt Samstag und Sonntag fest als einzige freie Tage einzubauen. Beispiel: Nach dem Absenden einer Schadenmeldung zeigt das Schadenportal den Satz: „Ihre Sachbearbeiterin meldet sich innerhalb von zwei Werktagen.“ Die Sachbearbeitung für Hausratschäden sitzt in Bayern, wo Fronleichnam ein Feiertag ist. Das Schadenportal berechnet die Frist deshalb mit den Feiertagen in Bayern. |
70 |
Welche Währungsformate muss die Software beherrschen? |
Währungsformate: Beträge werden je nach Sprache und Land unterschiedlich geschrieben, in Deutschland etwa „1.250,00 €“, in englischsprachigen Ländern meist „€1,250.00“. Verwenden Sie für die Darstellung eine bewährte Programmbibliothek, die diese Schreibweisen kennt, statt eigene Regeln zu programmieren. Speichern Sie Beträge außerdem als ganze Zahl in Cent oder in einem Dezimalformat, nicht als Gleitkommazahl, weil Gleitkommazahlen beim Rechnen kleine Rundungsfehler erzeugen. Beispiel: Das Schadenportal zeigt dem Kunden den Betrag, den die Versicherung auszahlt. Auf der deutschen Oberfläche erscheint „1.250,00 €“; wird die Anforderung REQ-250 „Englische Oberfläche“ umgesetzt, zeigt dieselbe Seite auf Englisch „€1,250.00“. Gespeichert ist in beiden Fällen derselbe Wert, nämlich 125.000 Cent. |
71 |
Muss die Software Einschränkungen beim Farbsehen berücksichtigen, zum Beispiel eine Rot-Grün-Schwäche? |
Farbsehschwäche: In Europa können etwa 8 von 100 Männern und 1 von 200 Frauen Rot und Grün schlecht unterscheiden. Eine Information, die nur über die Farbe vermittelt wird, etwa ein rot umrandetes Feld als Fehlerhinweis, erreicht diese Menschen nicht. Kennzeichnen Sie deshalb Fehler, Warnungen und andere Hinweise zusätzlich mit Text oder einem Symbol. Beispiel: Im Formular der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ markierte das Schadenportal fehlerhafte Felder zunächst nur mit einem roten Rahmen. Jetzt steht unter jedem fehlerhaften Feld zusätzlich ein Warnsymbol mit einem Text, zum Beispiel „Bitte geben Sie das Kennzeichen ein.“ |
Kategorie |
Hier klären Sie, wo die Daten gespeichert werden dürfen, wer darauf zugreifen darf, wann sie gelöscht werden müssen, wie sie verschlüsselt werden und wie groß die Datenbestände werden dürfen. Viele dieser Vorgaben kommen aus dem Datenschutz, vor allem aus der Datenschutz-Grundverordnung (DSGVO), andere vom Betriebsteam oder aus einem vorhandenen Datenmodell des Unternehmens. Sie bestimmen, wie das Team die Speicherung der Daten baut, und lassen sich nach dem Start nur mit großem Aufwand ändern. |
|
72 |
In welchem Land und in welchem Rechenzentrum dürfen die Daten liegen (Data Residency)? |
Speicherort der Daten: Der Speicherort (englisch Data Residency) ist das Land oder Rechenzentrum, in dem die Daten tatsächlich gespeichert sind. Für personenbezogene Daten erlaubt die Datenschutz-Grundverordnung (DSGVO) eine Übermittlung in Staaten außerhalb der Europäischen Union nur unter besonderen Voraussetzungen; viele Unternehmen schreiben deshalb einen Speicherort in der Europäischen Union vor. Legen Sie den Speicherort als Vorgabe fest und prüfen Sie bei Cloud-Diensten, ob auch die Sicherungskopien am vorgeschriebenen Ort liegen und ob Techniker des Anbieters aus anderen Ländern auf die Daten zugreifen können. Beispiel: Die Daten des Schadenportals liegen im Rechenzentrum des Cloud-Anbieters in Frankfurt. Im Vertrag hat der Einkauf festgelegt, dass auch die Sicherungskopien nur in Rechenzentren in der Europäischen Union gespeichert werden. Die Anforderungsanalystin hält als Vorgabe fest: „Alle Daten des Schadenportals werden ausschließlich in der Europäischen Union gespeichert.“ |
73 |
Wer darf auf die echten Daten aus dem laufenden Betrieb zugreifen? |
Zugriff auf Produktionsdaten: Echte Daten (Produktionsdaten) sind die Daten, die im laufenden Betrieb entstehen, also die Daten echter Kunden. Darauf sollen nur Personen zugreifen, die sie für ihre Arbeit brauchen; Entwickler und Tester gehören meist nicht dazu. Für Entwicklung und Test eignen sich erfundene Testdaten oder echte Daten, die so verändert wurden, dass sich keine Person mehr erkennen lässt (anonymisierte Daten). Legen Sie mit der Datenschutzbeauftragten fest, welche Rolle welche Daten sehen darf. Beispiel: Auf die Schadenmeldungen im Schadenportal dürfen nur die Sachbearbeitung, die Hotline im Kundenservice und zwei benannte Personen aus dem Betriebsteam zugreifen. Für die Testumgebung erzeugt das Testteam 5.000 Schadenmeldungen mit erfundenen Namen, Kennzeichen und Bankverbindungen. Die Entwickler des externen Entwicklungsdienstleisters sehen nur diese Testdaten. |
74 |
Müssen Daten nach einer bestimmten Zeit gelöscht werden? |
Löschfristen: Die Datenschutz-Grundverordnung (DSGVO) verlangt, personenbezogene Daten zu löschen, sobald sie für ihren Zweck nicht mehr gebraucht werden und keine Pflicht zur Aufbewahrung mehr besteht. Legen Sie für jede Art von Daten fest, wann sie gelöscht werden (Löschkonzept), und lassen Sie die Software das Löschen automatisch erledigen, denn ein Löschen von Hand wird erfahrungsgemäß vergessen. Achten Sie darauf, dass auch Kopien in anderen Programmen und in Sicherungskopien erfasst sind. Beispiel: Ein Kunde beginnt eine Schadenmeldung, schickt sie aber nie ab. Nach der Anforderung REQ-1407 „Nicht abgesendete Entwürfe löschen“ löscht das Schadenportal solche Entwürfe automatisch nach 30 Tagen. Die Frist hat die Datenschutzbeauftragte mit dem Fachbereich Schaden festgelegt. |
75 |
Gibt es Vorgaben zur Datensparsamkeit? |
Datensparsamkeit: Nach dem Grundsatz der Datenminimierung in der Datenschutz-Grundverordnung (DSGVO) darf eine Software nur die personenbezogenen Daten erheben, die für ihren Zweck tatsächlich nötig sind. Jedes zusätzliche Feld ist ein Risiko, denn Daten, die nicht gespeichert sind, können weder gestohlen noch missbraucht werden. Prüfen Sie jedes Eingabefeld mit der Frage, wofür die Angabe gebraucht wird, und streichen Sie Felder ohne klaren Zweck. Beispiel: Im Entwurf der Anforderung REQ-270 „Unfallgegner erfassen“ fragt das Formular auch nach dem Geburtsdatum des Unfallgegners. Die Datenschutzbeauftragte fragt nach dem Zweck, und der Fachbereich Schaden stellt fest, dass er das Geburtsdatum nicht braucht. Das Feld wird gestrichen; erfasst werden nur Name, Anschrift und Kfz-Kennzeichen des Unfallgegners. |
76 |
Müssen Daten auf den Geräten der Nutzer verschlüsselt gespeichert werden? |
Verschlüsselung auf Endgeräten: Smartphones, Tablets und Laptops gehen verloren oder werden gestohlen. Speichert eine App Daten auf dem Gerät, müssen sie deshalb verschlüsselt sein (englisch Encryption at Rest), damit ein Finder sie nicht lesen kann. Klären Sie, welche Daten überhaupt auf dem Gerät gespeichert werden, und nutzen Sie die Verschlüsselung, die das Betriebssystem des Geräts dafür bereitstellt. Beispiel: Nach der Anforderung REQ-1408 „Angefangene Schadenmeldung auf dem Smartphone speichern“ kann ein Kunde eine Meldung mit Fotos unterbrechen und später fortsetzen. Die App speichert die Angaben und Fotos dafür verschlüsselt auf dem Smartphone. Sie löscht sie, sobald die Meldung abgesendet ist, spätestens aber nach 30 Tagen. |
77 |
Dürfen die Daten in einer Cloud gespeichert werden? |
Datenklassifizierung: Ob Daten in einer Cloud gespeichert werden dürfen, hängt davon ab, wie schutzbedürftig sie sind. Viele Unternehmen stufen ihre Informationen in einer Richtlinie ein, etwa als „öffentlich“, „intern“, „vertraulich“ und „streng vertraulich“, und legen für jede Stufe fest, ob eine Cloud erlaubt ist und unter welchen Bedingungen, zum Beispiel nur verschlüsselt. Ermitteln Sie die Stufe aller Daten, die die Software speichert, und prüfen Sie sie gegen diese Richtlinie. Beispiel: Die Schadenmeldungen sind nach der Richtlinie der Versicherung „vertraulich“ und dürfen verschlüsselt in der Cloud gespeichert werden; das Schadenportal speichert sie deshalb im Rechenzentrum des Cloud-Anbieters in Frankfurt. Angaben über die Gesundheit von Verletzten sind dagegen „streng vertraulich“ und müssen im eigenen Rechenzentrum bleiben. Das Schadenportal nimmt solche Angaben deshalb nicht auf; Personenschäden melden Kunden weiter telefonisch. |
78 |
Muss sich die Software an ein vorhandenes Datenmodell halten? |
Vorgegebenes Datenmodell: Ein Datenmodell beschreibt, über welche Dinge die Programme eines Unternehmens Daten speichern, zum Beispiel Kunde, Vertrag und Schaden, welche Merkmale diese Dinge haben und wie sie zusammenhängen. Viele Unternehmen haben ein gemeinsames Datenmodell, an das sich neue Software halten muss, damit Daten zwischen Programmen ohne Missverständnisse ausgetauscht werden. Weicht die neue Software davon ab, braucht sie eine Zuordnungstabelle (englisch Mapping), die festhält, welches eigene Feld welchem Feld des gemeinsamen Modells entspricht. Beispiel: Im Datenmodell der Versicherung gibt es für Kfz-Schäden eine feste Liste von Schadenarten mit Kennziffern, zum Beispiel „Glasbruch“ und „Wildunfall“. Das Formular der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ bietet dem Kunden genau diese Schadenarten zur Auswahl an. So kann das Schadensystem der Sachbearbeitung jede Meldung übernehmen, ohne die Schadenart umzuschlüsseln. |
79 |
Gibt es eine Höchstgröße für die Datenbank? |
Datenbankgröße: Manche Datenbanken haben eine Obergrenze für die gespeicherte Datenmenge, etwa kostenlose Ausgaben oder bestimmte Tarife bei Cloud-Anbietern. Schätzen Sie deshalb, wie viele Datensätze pro Monat entstehen, wie groß jeder ist und wie lange er aufbewahrt wird. Erreicht die Datenbank ihre Grenze, kann die Software keine neuen Daten mehr speichern; planen Sie rechtzeitig eine Archivierung oder eine andere Ablage für große Dateien. Beispiel: Im Schadenportal gehen jeden Monat etwa 20.000 Schadenmeldungen mit je fünf Fotos von 1 Megabyte ein, das sind 100 Gigabyte Fotos pro Monat. Der vorgesehene Datenbanktarif des Cloud-Anbieters erlaubt höchstens 1 Terabyte; mit den Fotos wäre die Datenbank nach zehn Monaten voll. Das Team Portal speichert die Fotos deshalb in einem eigenen Dateispeicher und in der Datenbank nur einen Verweis auf jedes Foto. |
80 |
Wie lange müssen Sicherungskopien (Backups) aufbewahrt werden? |
Aufbewahrung der Backups: Mit einer Sicherungskopie (englisch Backup) lassen sich Daten nach einem Fehler, einem Angriff oder einem versehentlichen Löschen wiederherstellen. Legen Sie fest, wie oft gesichert wird, wie lange jede Sicherung aufbewahrt wird und wie schnell eine Wiederherstellung gelingen muss. Die Aufbewahrungsdauer muss zu den Löschfristen passen, sonst bleiben Daten, die gelöscht werden müssen, in alten Sicherungen erhalten. Ältere Sicherungen können auf langsameren und günstigeren Speicher ausgelagert werden. Beispiel: Für das Schadenportal legt das Betriebsteam fest: |
81 |
Gibt es Vorgaben zum Format, in dem die Software Daten an andere weitergibt? |
Format für die Weitergabe: Gibt eine Software Daten an andere weiter, etwa an Partnerfirmen oder an die Kunden selbst, sollte sie offene, gut beschriebene Formate verwenden, die viele Programme lesen können, zum Beispiel JavaScript Object Notation (JSON), Extensible Markup Language (XML) oder kommagetrennte Werte (Comma-Separated Values, CSV). Eigene, nicht veröffentlichte Formate kann der Empfänger nur mit großem Aufwand lesen, und Fehler lassen sich darin schwer finden. Gegenüber Kunden verlangt die Datenschutz-Grundverordnung (DSGVO) in Artikel 20 unter bestimmten Voraussetzungen, dass sie ihre Daten in einem strukturierten, gängigen und maschinenlesbaren Format erhalten. Beispiel: Die Kfz-Werkstätten, mit denen die Versicherung zusammenarbeitet, erhalten zu jedem Reparaturauftrag die Angaben aus der Schadenmeldung. Die Versicherung schreibt dafür das Format JSON vor und veröffentlicht eine Beschreibung aller Felder. So können die Werkstätten die Daten mit ihren eigenen Programmen einlesen, gleich von welchem Hersteller diese stammen. |
Kategorie |
Hier klären Sie, wie die Software nach dem Start betreut wird: wer Fragen der Nutzer beantwortet, wie Updates und Sicherheitskorrekturen eingespielt werden, wann gewartet werden darf, wer aus der Ferne zugreifen darf und welche Meldungen das Betriebsteam zur Überwachung braucht. Diese Vorgaben kommen meist vom Betriebsteam, das die Server und Programme im laufenden Betrieb betreut, und sie führen zu eigenen Anforderungen an die Software. Werden sie erst kurz vor dem Start geklärt, fehlen Funktionen, Testumgebungen oder Zuständigkeiten. |
|
82 |
Wer übernimmt den 1st-Level-Support, also die erste Anlaufstelle für Fragen und Störungen? |
Erste Anlaufstelle: Der 1st-Level-Support ist die erste Anlaufstelle für Nutzer mit Fragen oder Problemen, oft eine Hotline. Er löst einfache Fälle selbst und gibt schwierige an Fachleute weiter, den 2nd-Level-Support, etwa an das Betriebsteam oder die Entwickler. Damit das funktioniert, braucht die erste Anlaufstelle vor dem Start eine Schulung, Antworten auf häufige Fragen und eine Anleitung, welche Fälle sie an wen weitergibt. Fehlt das, gibt die erste Anlaufstelle auch einfache Fälle an die Entwickler weiter, und den Entwicklern fehlt die Zeit für ihre eigentliche Arbeit. Beispiel: Fragen von Kunden zum Schadenportal beantwortet die Hotline des Kundenservice. Vor dem Start schult die Anforderungsanalystin die Hotline und gibt ihr eine Liste häufiger Fragen, etwa „Wo finde ich meine Schadennummer?“. Meldet ein Kunde, dass sich die Seite nicht öffnet, leitet die Hotline die Meldung an das Betriebsteam weiter. |
83 |
Wie müssen Updates an die Nutzer verteilt werden? |
Update-Verteilung: Bei einer Anwendung im Browser spielt das Betriebsteam eine neue Version auf den Servern ein, und alle Nutzer haben sie sofort. Bei Apps und installierten Programmen entscheidet dagegen oft der Nutzer, wann er aktualisiert, und Apps werden vor der Veröffentlichung von den Betreibern der App-Stores geprüft, was einen oder mehrere Tage dauern kann. Ältere Versionen einer App bleiben deshalb lange im Einsatz und müssen weiter mit den Servern zusammenarbeiten. Legen Sie fest, wie Updates verteilt werden, wie lange alte Versionen unterstützt werden und ab wann eine Mindestversion verlangt wird. Beispiel: Das Schadenportal im Browser ist nach jedem Update sofort für alle Kunden aktuell. Die App erscheint über die App-Stores von Apple und Google. Die Anforderungsanalystin hält dazu fest: „Die Server des Schadenportals müssen mit den letzten drei Versionen der App zusammenarbeiten; ältere Versionen fordern den Kunden beim Start auf, die App zu aktualisieren.“ |
84 |
Welche Programme für die Fernwartung sind zugelassen? |
Fernwartung: Bei der Fernwartung greift ein Techniker über das Netzwerk auf einen Server oder ein Gerät zu, ohne vor Ort zu sein. Jeder solche Zugang ist ein möglicher Weg für Angreifer; deshalb lassen Unternehmen nur bestimmte Programme zu, die die IT-Sicherheit geprüft hat und die jeden Zugriff protokollieren. Fragen Sie die IT-Sicherheit nach den zugelassenen Programmen, bevor ein Dienstleister eigene Programme für den Fernzugriff einrichtet. Beispiel: Der externe Entwicklungsdienstleister möchte zur Fehlersuche ein eigenes Fernwartungsprogramm auf den Servern des Schadenportals installieren. Die IT-Sicherheit lehnt ab, weil die Versicherung nur einen Zugang über ihre gesicherte Netzverbindung (Virtual Private Network, VPN) mit Anmeldung in zwei Schritten zulässt. Der Dienstleister bekommt stattdessen diesen Zugang. |
85 |
Gibt es Wartungsfenster, die eingehalten werden müssen? |
Wartungsfenster: Ein Wartungsfenster ist ein fest vereinbarter Zeitraum, meist nachts oder am Wochenende, in dem das Betriebsteam Updates einspielen und die Software dafür kurz abschalten darf. Außerhalb dieses Zeitraums muss die Software die vereinbarte Verfügbarkeit einhalten; eine Unterbrechung kann dann eine Vertragsstrafe für den verantwortlichen Dienstleister auslösen. Halten Sie das Wartungsfenster als Vorgabe fest und planen Sie jede Auslieferung, für die die Software abgeschaltet werden muss, in dieses Fenster. Beispiel: Das Wartungsfenster des Schadenportals liegt sonntags zwischen 5 und 8 Uhr, weil dann die wenigsten Schäden gemeldet werden. In dieser Zeit zeigt das Schadenportal den Hinweis: „Wegen Wartung bis 8 Uhr nicht erreichbar. In dringenden Fällen erreichen Sie unsere Hotline.“ Updates, für die das Schadenportal abgeschaltet werden muss, spielt das Betriebsteam nur in diesem Zeitraum ein. |
86 |
Muss eine Testumgebung bereitgestellt werden, die dem Betrieb entspricht (Staging)? |
Testumgebung: Eine Testumgebung ist eine eigene Installation der Software mit eigenen Servern und Testdaten, in der neue Versionen geprüft werden, bevor sie in Betrieb gehen. Eine Staging-Umgebung ist eine Testumgebung, die dem echten Betrieb so genau wie möglich gleicht, mit denselben Versionen, Einstellungen und Verbindungen zu anderen Programmen. Ohne sie zeigen sich viele Fehler erst im Betrieb bei den Kunden. Planen Sie Server, Lizenzen und Betreuung für die Testumgebungen in Budget und Zeitplan ein. Beispiel: Das Schadenportal hat eine Staging-Umgebung, die mit einer Testfassung des Schadensystems der Sachbearbeitung verbunden ist. Dort prüft der Fachbereich Schaden jede neue Version, bevor sie in Betrieb geht. Weil die Datenbank dieser Umgebung eigene Lizenzen braucht, hat die Projektleitung den Betrag dafür ins Budget aufgenommen. |
87 |
Wie lange darf das Einspielen eines Updates höchstens dauern? |
Update-Dauer: Ein Update muss vollständig in das Wartungsfenster passen, einschließlich der Prüfung danach und der Zeit, um bei einem Fehler zur alten Version zurückzukehren. Am längsten dauern meist Umbauten der Datenbank (Datenbankmigration), bei denen vorhandene Daten in einen neuen Aufbau übertragen werden. Testen Sie solche Umbauten vorher mit so vielen Daten, wie im echten Betrieb vorhanden sind, und messen Sie die Dauer. Beispiel: Mit Version 1.1 bekommt jede gespeicherte Schadenmeldung in der Datenbank des Schadenportals ein neues Feld. Der Test mit 300.000 erfundenen Meldungen dauert zwei Stunden. Das Wartungsfenster dauert drei Stunden, und die Rückkehr zur alten Version braucht eine Stunde; das Team Portal teilt den Umbau deshalb auf zwei Sonntage auf. |
88 |
Wer ist für das Einspielen von Sicherheitskorrekturen (Patches) verantwortlich? |
Patch-Verantwortung: Ein Patch ist eine Korrektur, meist für eine Sicherheitslücke, im Betriebssystem, in der Datenbank, in einer Programmbibliothek oder in der Software selbst. Bleibt eine Lücke offen, weil sich niemand zuständig fühlt, können Angreifer sie ausnutzen. Legen Sie für jede dieser Ebenen fest, wer Patches prüft und einspielt, zum Beispiel in einer RACI-Matrix. Das ist eine Tabelle, die für jede Aufgabe festhält, wer sie ausführt (Responsible), wer für das Ergebnis geradesteht (Accountable), wer gefragt wird (Consulted) und wer informiert wird (Informed). Beispiel: Zuständigkeiten für das Schadenportal: |
89 |
In welcher Sprache muss die Dokumentation für die Administratoren geschrieben sein? |
Sprache der Betriebsdokumentation: Administratoren sind die Fachleute, die die Software im Betrieb einrichten, überwachen und bei Störungen eingreifen. Bei einer Störung in der Nacht müssen sie das Betriebshandbuch schnell und ohne Missverständnis lesen können, also in einer Sprache, die sie sicher beherrschen. Legen Sie die Sprache der Betriebsdokumentation im Vertrag fest und planen Sie Zeit und Budget für Übersetzungen ein, wenn die Entwickler in einer anderen Sprache schreiben. Beispiel: Die Entwickler des externen Entwicklungsdienstleisters schreiben ihre technischen Notizen auf Englisch. Das Betriebsteam der Versicherung verlangt das Betriebshandbuch des Schadenportals auf Deutsch, weil nicht alle Kollegen in der nächtlichen Bereitschaft sicher Englisch lesen. Der Vertrag sieht deshalb eine deutsche Fassung vor, die der Dienstleister mit jeder neuen Version aktualisiert. |
90 |
Müssen Fehlercodes und Protokolleinträge einem bestimmten Standard folgen? |
Fehlercodes und Protokolle: Das Betriebsteam überwacht die Software mit Überwachungsprogrammen, die Protokolleinträge (englisch Logs) automatisch auswerten und bei bestimmten Fehlern Alarm auslösen. Das gelingt nur, wenn Fehlercodes und Protokolleinträge einem festen Aufbau folgen, etwa mit Zeitpunkt, Schweregrad, Fehlercode und Vorgangsnummer in einem maschinenlesbaren Format wie JavaScript Object Notation (JSON). Fragen Sie das Betriebsteam nach dem vorgeschriebenen Aufbau und nach den Fehlern, bei denen es alarmiert werden will. Beispiel: Das Betriebsteam schreibt für alle Anwendungen Protokolleinträge im Format JSON mit den Feldern „Zeitpunkt“, „Schweregrad“, „Fehlercode“ und „Vorgangsnummer“ vor. Schlägt die Übertragung einer Meldung an das Schadensystem der Sachbearbeitung fehl, schreibt das Schadenportal den Fehlercode „SP-UEB-01“ mit dem Schweregrad „kritisch“ in sein Protokoll. Bei diesem Fehlercode benachrichtigt das Überwachungsprogramm sofort die Bereitschaft des Betriebsteams. |
91 |
Wie wird der Zugang für externe Wartungstechniker geregelt? |
Zugang für Externe: Externe Techniker, etwa von einem Dienstleister oder einem Hersteller, brauchen für Wartung und Fehlersuche Zugang zu Servern und Programmen. Jeder Techniker bekommt dafür ein eigenes Benutzerkonto mit nur den nötigen Rechten und mit einem Ablaufdatum. Verbieten Sie gemeinsam genutzte Konten wie „admin“, weil sich dann nicht nachvollziehen lässt, wer was getan hat. Regeln Sie außerdem, wer einen Zugang beantragt, wer ihn genehmigt und wann er wieder entzogen wird. Beispiel: Ein Techniker des externen Entwicklungsdienstleisters soll einen Fehler in der Datenbank des Schadenportals untersuchen. Das Betriebsteam richtet ihm ein persönliches Konto mit reinen Leserechten ein, das nach fünf Tagen automatisch abläuft. Jeder seiner Zugriffe wird protokolliert. |
Phase 2: Ziele & Ermittlung (Der Inhalt)
Auf diesem Fundament ermittelt das Projekt den Inhalt: zuerst, warum es das Vorhaben gibt, also die Ziele, und danach, was die Software dafür leisten muss. Dazu gehören die Daten und Funktionen, Eigenschaften wie Geschwindigkeit und Sicherheit sowie Ideen, die die Nutzer positiv überraschen.
-
2.1 Ziel-Definition: Die Ziele der Beteiligten werden ermittelt, vom obersten Geschäftsziel bis zu den Unterzielen geordnet und messbar gemacht; Widersprüche zwischen Zielen entscheidet der Auftraggeber, bevor daraus Anforderungen entstehen.
-
2.2 Strategische Ermittlung: Mögliche Funktionen werden danach eingeordnet, ob die Nutzer sie voraussetzen, sich über mehr davon freuen oder von ihnen positiv überrascht werden; mit Prototypen werden Ideen bei Nutzern ausprobiert.
-
2.3 Fachliche Ermittlung: Es wird ermittelt, welche Daten die Software speichern und verarbeiten muss und welche Abläufe sie für ihre Nutzer ausführt, einschließlich der Fehlerfälle.
-
2.4 Qualitative Ermittlung: Eigenschaften wie Antwortzeit, Verfügbarkeit, Sicherheit und Bedienbarkeit werden mit Zahlen und einer Angabe festgelegt, wie gemessen wird, damit das Testteam sie prüfen kann.
Meilenstein: Inhalt ermittelt. Ziele, Daten, Funktionen und Qualitätsanforderungen sind von den Beteiligten zusammengetragen.
Am Anfang dieser Phase steht ein allgemeines Geschäftsziel, am Ende eine Sammlung konkreter Anforderungen an die Funktionen und Eigenschaften der Software.
2.1: Ziel-Definition (Die Strategie)
Anforderungen sind kein Selbstzweck: Jede Anforderung soll zu einem Ziel beitragen. In dieser Unterphase ermitteln Sie die Ziele der Stakeholder, beginnend beim obersten Geschäftsziel, und zerlegen sie in einem Zielbaum in Unterziele, bis konkrete Anforderungen sichtbar werden. Sie prüfen, wo sich Ziele widersprechen, etwa hohe Sicherheit und einfache Bedienung, und legen diese Konflikte dem Auftraggeber zur Entscheidung vor, bevor aus den Zielen Anforderungen entstehen. Außerdem machen Sie vage Ziele mit Kennzahlen messbar, damit sich am Ende feststellen lässt, ob das Projekt sie erreicht hat.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier wird geklärt, warum es das Vorhaben überhaupt gibt: welches Geschäftsziel es verfolgt, welches Problem es löst und wer davon profitiert. Das oberste Ziel steht ganz oben im Zielbaum; alle weiteren Ziele und Anforderungen werden daraus abgeleitet. Außerdem prüfen Sie, ob die Ziele zur Produktvision und zu den Werten des Unternehmens passen. Ohne diese Klärung entsteht leicht Software, für die es keinen echten Bedarf gibt. |
|
1 |
Warum soll die neue Software überhaupt gebaut werden? |
Geschäftsziel: Das Geschäftsziel ist der Grund, aus dem das Unternehmen Geld und Arbeitszeit in das Vorhaben investiert, zum Beispiel weniger Aufwand, mehr Umsatz oder eine gesetzliche Pflicht. Es steht an der Spitze des Zielbaums; alle weiteren Ziele und Anforderungen werden aus dem Geschäftsziel abgeleitet. Fehlt das Geschäftsziel, kann niemand begründen, welche Anforderung wichtig ist und welche nicht. Lassen Sie es deshalb vom Auftraggeber schriftlich bestätigen, bevor die Ermittlung der Anforderungen beginnt. Beispiel: Der Vorstand der Versicherung nennt als Geschäftsziel des Schadenportals: „Wir bearbeiten Kfz- und Hausratschäden schneller und mit weniger Aufwand. Die durchschnittliche Bearbeitungszeit eines Schadens sinkt bis Ende 2027 von 12 auf 8 Arbeitstage.“ |
2 |
Welches Problem wird gelöst, wenn dieses Ziel erreicht ist? |
Problem: Hinter einem Ziel sollte ein konkretes Problem stehen, das heute Aufwand, Kosten oder Beschwerden verursacht. Beschreiben Sie dieses Problem mit Zahlen aus dem heutigen Ablauf und schreiben Sie es als Begründung zum Ziel. Lässt sich kein Problem benennen, steht oft eine Lösung im Vordergrund, für die es keinen echten Bedarf gibt, etwa eine neue Technik, die jemand ausprobieren möchte; dann fassen Sie das Ziel neu oder streichen es. Beispiel: Heute melden Kunden Schäden per Telefon, E-Mail oder Brief. Rund 40 Prozent dieser Meldungen sind unvollständig, und die Sachbearbeitung braucht im Durchschnitt drei Arbeitstage, bis sie alle fehlenden Angaben nachgefragt hat. Diese Rückfragen sind ein Hauptgrund für die heutige Bearbeitungszeit von 12 Arbeitstagen. |
3 |
Wer profitiert davon, wenn dieses Ziel erreicht wird? |
Nutznießer und Verantwortung: Notieren Sie zu jedem Ziel, welche Stakeholder einen Nutzen davon haben. Benennen Sie außerdem für jedes Ziel eine verantwortliche Person, meist aus der Gruppe, die am meisten profitiert. Ein Ziel ohne verantwortliche Person verliert im Projektverlauf an Gewicht, weil niemand es in Abstimmungen vertritt und niemand über Änderungen daran entscheidet. Beispiel: Vom Ziel „Schadenmeldungen kommen vollständig an“ profitieren die Sachbearbeiter, die weniger nachfragen müssen, und die Kunden, deren Schaden schneller bearbeitet wird. Verantwortlich für dieses Ziel ist bei Kfz-Schäden die Leiterin der Kfz-Schadenbearbeitung. |
4 |
Steht an der Spitze des Zielbaums (der Zeichnung aller Ziele und ihrer Unterziele) das Geschäftsziel des Unternehmens? |
Spitze des Zielbaums: Ein Zielbaum zeigt oben das oberste Ziel und darunter die Unterziele, in die es zerlegt wird. An die Spitze gehört das Geschäftsziel, also das, was das Unternehmen erreichen will, und nicht eine Funktion der Software. Steht oben eine Funktion, fehlt die Begründung, warum es sie geben soll, und andere Wege zum Ziel geraten aus dem Blick. Fragen Sie in diesem Fall so lange „Wozu?“, bis Sie beim Geschäftsziel ankommen, und ordnen Sie den Zielbaum neu. Beispiel: Im ersten Entwurf des Zielbaums steht oben „Online-Schadenmeldung anbieten“. Auf die Frage „Wozu?“ antwortet der Fachbereich Schaden: „Damit Meldungen vollständig ankommen und wir sie schneller bearbeiten.“ An die Spitze rückt deshalb „Die durchschnittliche Bearbeitungszeit eines Schadens sinkt von 12 auf 8 Arbeitstage“; die Online-Meldung wird zu einem Weg dorthin. |
5 |
Passen die Ziele zur Produktvision? |
Abgleich mit der Vision: Die Produktvision beschreibt in einem oder zwei Sätzen, was das Produkt für seine Nutzer sein soll. Legen Sie die Vision neben den Zielbaum und prüfen Sie bei jedem Ziel, ob es die Vision unterstützt oder ihr widerspricht. Einen Widerspruch legen Sie dem Auftraggeber zur Entscheidung vor, bevor daraus Anforderungen entstehen; sonst arbeiten Teams auf entgegengesetzte Ergebnisse hin. Beispiel: Zwei Aussagen, die sich widersprechen: |
6 |
Dient das Ziel nur dem Ansehen des Projekts oder einer Person, ohne fachlichen Nutzen? |
Ziel ohne fachlichen Nutzen: Manche Ziele klingen modern, lösen aber kein Problem, zum Beispiel „Das Schadenportal setzt künstliche Intelligenz ein“. Eine Technik ist kein Ziel, sondern ein möglicher Weg zu einem Ziel. Fragen Sie bei jedem solchen Ziel, zu welchem Geschäftsziel es beiträgt, und streichen Sie es, wenn niemand einen fachlichen Grund nennen kann. Beispiel: Der Vertrieb möchte das Ziel „Das Schadenportal setzt künstliche Intelligenz ein“ aufnehmen, damit eine Pressemitteilung darüber berichten kann. Einen fachlichen Grund nennt niemand, deshalb streicht die Anforderungsanalystin dieses Ziel. Die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ bleibt dagegen im Plan, weil sie dazu beiträgt, Schäden schneller zu bearbeiten. |
7 |
Gibt es unausgesprochene Ziele, die niemand offen nennt? |
Verdeckte Ziele: Neben den offiziellen Zielen verfolgen Beteiligte oft eigene Ziele, etwa mehr Einfluss, ein größeres Budget oder den Nachweis, dass eine frühere Entscheidung richtig war. Solche Ziele bestimmen das Verhalten in Abstimmungen, auch wenn sie in keinem Protokoll stehen. Erfragen Sie sie in Einzelgesprächen statt in großer Runde und halten Sie sie vertraulich in der Risikoliste des Projekts fest, nicht im Zielbaum, den alle sehen. Beispiel: Im Einzelgespräch wird deutlich, dass die Leitung des Betriebsteams das Schadenportal unbedingt auf der neuen Serverplattform betreiben will, die sie im Vorjahr eingeführt hat. Die Anforderungsanalystin trägt in die vertrauliche Risikoliste ein, dass Entscheidungen über den Betrieb von diesem Wunsch beeinflusst sein können. |
8 |
Passen die Ziele zu den Werten des Unternehmens? |
Unternehmenswerte: Viele Unternehmen haben ein Leitbild oder Ethikrichtlinien, zum Beispiel zu Fairness, Datenschutz oder Vertrauen. Prüfen Sie jedes Ziel gegen diese Werte. Ein Ziel, das ihnen widerspricht, kann den Ruf des Unternehmens beschädigen, sobald es öffentlich wird, selbst wenn es rechtlich erlaubt ist. Legen Sie solche Ziele dem Auftraggeber vor, bevor daraus Anforderungen entstehen. Beispiel: Der Vertrieb schlägt als Ziel vor, die Angaben aus jeder Schadenmeldung für Werbung zu nutzen, etwa für Angebote einer Rechtsschutzversicherung nach einem Unfall. Die Versicherung wirbt mit dem Wert „Vertrauen“. Der Vorstand streicht das Ziel; die Datenschutzbeauftragte hätte ohnehin eine Einwilligung jedes einzelnen Kunden verlangt. |
Kategorie |
Hier wird das oberste Ziel in kleinere Unterziele zerlegt, bis konkrete Anforderungen sichtbar werden. Bei einer Und-Verknüpfung müssen alle Unterziele erreicht werden, bei einer Oder-Verknüpfung genügt eines davon. Oder-Verknüpfungen zeigen so verschiedene Wege zum selben Ziel, auch Wege ohne neue Software. Unterziele, die zum obersten Ziel nichts beitragen, werden gestrichen, bevor jemand Arbeit hineinsteckt. |
|
9 |
Gibt es Unterziele, die erreicht werden müssen, damit das Hauptziel erreicht wird? |
Zerlegung in Unterziele: Ein Hauptziel wie „Schäden schneller bearbeiten“ ist zu allgemein, um daraus Anforderungen zu schreiben. Zerlegen Sie es in Unterziele und diese wiederum in weitere, bis jedes Unterziel so konkret ist, dass sich Anforderungen daraus ableiten lassen. Ein Zielbaum, der nur aus dem Hauptziel und einer einzigen Ebene darunter besteht, ist in der Regel noch zu grob. Beispiel: Das Hauptziel „Die durchschnittliche Bearbeitungszeit eines Schadens sinkt von 12 auf 8 Arbeitstage“ wird in drei Unterziele zerlegt: |
10 |
Müssen alle Unterziele erreicht werden, damit das Oberziel als erreicht gilt? |
Und-Verknüpfung: Bei einer Und-Verknüpfung ist das Oberziel nur erreicht, wenn jedes einzelne Unterziel erreicht ist. Zeichnen Sie diese Verknüpfung im Zielbaum ausdrücklich ein. Scheitert ein einziges dieser Unterziele, scheitert auch das Oberziel; schätzen Sie deshalb für jedes Unterziel das Risiko ein, dass es nicht erreicht wird, und prüfen Sie riskante Unterziele früh. Beispiel: Das Oberziel „Die Bearbeitungszeit sinkt von 12 auf 8 Arbeitstage“ ist nur erreicht, wenn unter anderem die Meldungen vollständig ankommen und ohne Abtippen in das Schadensystem der Sachbearbeitung übernommen werden. Gelingt die Umsetzung der Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ nicht, tippen die Sachbearbeiter weiter ab, und das Oberziel ist nicht erreichbar. Das Team Schadensystem prüft die Übertragung deshalb in den ersten Wochen mit Testdaten. |
11 |
Reicht es, wenn eines der Unterziele erreicht wird? |
Oder-Verknüpfung: Bei einer Oder-Verknüpfung ist das Oberziel erreicht, sobald eines der Unterziele erreicht ist. Die Unterziele sind dann Alternativen, zwischen denen das Projekt wählen kann. Halten Sie fest, bis wann die Entscheidung für eine Alternative fallen muss und wer sie trifft, damit nicht unbeabsichtigt mehrere Wege gleichzeitig verfolgt werden. Beispiel: Das Ziel „Fotos vom Schaden liegen der Sachbearbeitung vor“ lässt sich auf drei Wegen erreichen: |
12 |
Gibt es andere Wege, dieses Ziel zu erreichen? |
Lösungsalternativen: Zu jedem Ziel gibt es meist mehrere Wege, und nicht jeder braucht neue Software. Fragen Sie in Workshops ausdrücklich: „Lässt sich das Ziel auch durch einen geänderten Ablauf, eine Schulung oder eine Regel erreichen?“ Ein geänderter Ablauf ist oft schneller und mit weniger Aufwand umgesetzt als neue Software und gehört als eigener Zweig einer Oder-Verknüpfung in den Zielbaum. Beispiel: Für das Ziel „Schadenmeldungen kommen vollständig an“ gibt es neben dem Schadenportal einen zweiten Weg: Die Mitarbeiter der Hotline fragen anhand einer Checkliste alle Pflichtangaben ab. Die Checkliste ist in zwei Wochen eingeführt und verbessert die telefonischen Meldungen schon, während das Schadenportal noch entsteht. |
13 |
Ist dieses Unterziel wirklich notwendig für das Oberziel? |
Notwendigkeit: Prüfen Sie jedes Unterziel mit der Frage: „Wäre das Oberziel auch ohne dieses Unterziel erreicht?“ Lautet die Antwort Ja, trägt das Unterziel nichts Notwendiges bei und verursacht nur Aufwand. Streichen Sie es aus dem Zielbaum und halten Sie die Begründung fest, damit der Vorschlag nicht ungeprüft wiederkommt. Ausgenommen sind die Unterziele einer Oder-Verknüpfung: Sie sind absichtlich verschiedene Wege zum selben Oberziel, von denen jeder allein ausreicht. Beispiel: Im Workshop schlägt jemand das Unterziel „Kunden können sich im Schadenportal in einem Forum mit anderen Geschädigten austauschen“ vor. Die Bearbeitungszeit eines Schadens hängt davon nicht ab. Die Anforderungsanalystin streicht das Unterziel mit dieser Begründung. |
14 |
Wie weit muss ein Ziel zerlegt werden? |
Ende der Zerlegung: Zerlegen Sie ein Ziel so lange, bis jedes Unterziel einer konkreten Funktion oder einer bestimmten Eigenschaft der Software entspricht, also einer funktionalen Anforderung oder einer nichtfunktionalen Anforderung (NFA). Wer früher aufhört, lässt dem Entwicklungsteam zu viel Raum für eigene Deutungen. Wer weiter zerlegt, legt bereits technische Lösungen fest, über die erst beim Entwurf der Software entschieden werden sollte. Beispiel: Das Unterziel „Kunden wissen, dass ihre Meldung angekommen ist“ ist noch zu allgemein. Eine Ebene tiefer steht die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“: Das Schadenportal zeigt nach dem Absenden innerhalb von 5 Sekunden eine Eingangsbestätigung mit Schadennummer an. Hier endet die Zerlegung. |
15 |
Reichen die Unterziele zusammen aus, um das Oberziel zu erreichen? |
Vollständigkeit: Die Unterziele einer Und-Verknüpfung müssen zusammen genügen, um das Oberziel zu erreichen. Stellen Sie sich vor, alle Unterziele seien erreicht, und fragen Sie: „Ist das Oberziel damit sicher erreicht, oder fehlt noch etwas?“ Fehlt etwas, ergänzen Sie ein Unterziel; sonst sind am Ende alle Anforderungen umgesetzt, und das Oberziel ist trotzdem verfehlt. Beispiel: Für das Oberziel „Die Bearbeitungszeit sinkt von 12 auf 8 Arbeitstage“ sind drei Unterziele geplant: „Schadenmeldungen kommen vollständig an“, „Meldungen werden ohne Abtippen in das Schadensystem der Sachbearbeitung übernommen“ und „Fotos vom Schaden liegen der Sachbearbeitung vor“. Keines davon verkürzt die Wartezeit auf den Termin eines Gutachters, und darauf wartet ein Kfz-Schaden heute im Durchschnitt fünf Arbeitstage. Die Leiterin der Kfz-Schadenbearbeitung ergänzt deshalb das Unterziel „Gutachtertermine werden innerhalb von zwei Arbeitstagen vergeben“. |
16 |
Wurden für ein Ziel mit mehreren möglichen Wegen (Oder-Verknüpfung) alle sinnvollen Wege geprüft? |
Vollständige Alternativen: Wird nur die erste Idee geprüft, bleiben schnellere oder weniger aufwendige Wege unentdeckt. Für Funktionen, die Software brauchen, gibt es typischerweise drei Wege: selbst entwickeln, eine fertige Software kaufen oder den Dienst eines Partners nutzen. Tragen Sie alle ernsthaft geprüften Wege als Zweige der Oder-Verknüpfung ein und notieren Sie, warum ein Weg verworfen wurde. Beispiel: Für die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ prüft das Projekt drei Wege: |
17 |
Sind die Zweige des Zielbaums ungefähr gleich weit ausgearbeitet? |
Ausgewogenheit: Vergleichen Sie, wie viele Ebenen die einzelnen Zweige des Zielbaums haben. Ist ein Zweig sehr tief zerlegt und ein anderer kaum, ist das ein Warnzeichen: Entweder wird ein Bereich immer weiter analysiert, ohne dass Entscheidungen fallen, oder ein anderer Bereich wurde vergessen. Ein Unterschied kann auch berechtigt sein, etwa wenn ein Zweig fachlich einfach ist; halten Sie dann den Grund fest. Beispiel: Der Zweig „Fotos vom Schaden liegen der Sachbearbeitung vor“ ist über fünf Ebenen bis hin zu erlaubten Dateiformaten zerlegt. Der Zweig „Meldungen werden ohne Abtippen in das Schadensystem der Sachbearbeitung übernommen“ besteht nur aus diesem einen Ziel. Die Anforderungsanalystin plant deshalb einen Workshop mit dem Team Schadensystem, um den zweiten Zweig auszuarbeiten. |
18 |
Gibt es im Zielbaum Ziele, die sich im Kreis aufeinander beziehen? |
Zirkelbezug: Ein Zirkelbezug liegt vor, wenn Ziel A in Ziel B zerlegt wird und Ziel B wiederum Ziel A als Unterziel hat. Dann erklärt keines der beiden Ziele, wozu das andere dient, und die Zerlegung führt nie zu konkreten Anforderungen. Lösen Sie den Kreis auf, indem Sie klären, welches Ziel das übergeordnete ist. Dass sich zwei Ziele gegenseitig unterstützen, ist dagegen kein Fehler; diese Beziehung zeichnen Sie im Zielbaum als Unterstützung ein, nicht als Zerlegung. Beispiel: Im Entwurf ist das Ziel „Weniger Anrufe bei der Hotline“ in das Unterziel „Kunden erhalten eine Eingangsbestätigung“ zerlegt, und unter „Kunden erhalten eine Eingangsbestätigung“ steht wieder „Weniger Anrufe bei der Hotline“. Die Anforderungsanalystin klärt mit dem Kundenservice: Weniger Anrufe sind das Ziel, die Eingangsbestätigung ist der Weg dorthin. Die zweite Zerlegung entfällt. |
Kategorie |
Hier wird geprüft, welche Ziele sich gegenseitig behindern, welche sich unterstützen und welche sich ganz ausschließen. Ein typischer Konflikt besteht zwischen hoher Sicherheit und einfacher Bedienung. Wer solche Konflikte früh sichtbar macht und vom zuständigen Gremium entscheiden lässt, verhindert, dass Teams auf widersprüchliche Ziele hinarbeiten und der Streit erst kurz vor dem Start ausbricht. |
|
19 |
Behindern sich zwei Ziele gegenseitig (Zielkonflikt)? |
Zielkonflikt: Ein Zielkonflikt liegt vor, wenn ein Ziel umso schlechter erreicht wird, je besser ein anderes erreicht wird. Zeichnen Sie solche Konflikte im Zielbaum mit einer eigenen, beschrifteten Linie ein, damit niemand sie übersieht. Entscheiden soll nicht das Entwicklungsteam, sondern das Gremium, das über die Ziele bestimmt, zum Beispiel der Lenkungsausschuss. Beispiel: Die IT-Sicherheit verlangt für die Anforderung REQ-101 „Anmeldung im Schadenportal“ eine Anmeldung mit zweitem Faktor, also Passwort und zusätzlich einen Code auf dem Mobiltelefon. Der Fachbereich Schaden will, dass ein Kunde direkt nach einem Unfall ohne Hürde melden kann. Im Zielbaum verbindet eine Linie mit der Beschriftung „behindert“ die Ziele „Anmeldung mit Passwort und Code auf dem Mobiltelefon“ und „Meldung ohne Hürde“, und der Lenkungsausschuss entscheidet. |
20 |
Unterstützen sich zwei Ziele gegenseitig? |
Gegenseitige Unterstützung: Manche Ziele unterstützen sich: Was dem einen nützt, nützt auch dem anderen. Zeichnen Sie auch diese Beziehung im Zielbaum ein. Anforderungen, die zwei oder mehr Ziele zugleich voranbringen, eignen sich für eine frühe Umsetzung, weil derselbe Aufwand mehrfach nützt. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ trägt zu zwei Zielen bei: Kunden sind zufriedener, weil sie wissen, dass ihre Meldung angekommen ist, und die Hotline erhält weniger Anrufe mit genau dieser Frage. Der Product Owner setzt REQ-214 deshalb im Backlog weit nach oben. |
21 |
Welches Ziel hat Vorrang, wenn sich zwei Ziele widersprechen? |
Vorrangregel: Legen Sie fest, welches Ziel im Konfliktfall Vorrang hat, bevor ein konkreter Streit entsteht. Sonst setzt sich unter Zeitdruck oft durch, wer den höchsten Rang hat oder am meisten Druck macht, statt dass das Geschäftsziel den Ausschlag gibt. Eine Vorrangregel nennt beide Ziele und ihre Reihenfolge, zum Beispiel „Schutz der Kundendaten geht vor Bedienkomfort“, und wird vom Lenkungsausschuss beschlossen. Beispiel: Der Lenkungsausschuss des Schadenportals beschließt zu Projektbeginn zwei Vorrangregeln: |
22 |
Widersprechen sich die Ziele verschiedener Stakeholder? |
Interessenkonflikt: Stakeholder aus verschiedenen Abteilungen verfolgen oft Ziele, die einander widersprechen, weil jede Abteilung an anderen Zahlen gemessen wird. Machen Sie den Widerspruch im Zielbaum sichtbar und nennen Sie zu jedem Ziel, wer es vertritt. Entscheiden muss der Auftraggeber des Projekts, denn es geht um eine Abwägung zwischen Abteilungen, die keine der beteiligten Abteilungen allein treffen kann. Beispiel: Der Vertrieb will im Schadenportal nach jeder Meldung passende Zusatzversicherungen anbieten. Der Fachbereich Schaden will, dass die Meldung so kurz wie möglich bleibt. Der Vorstand als Auftraggeber entscheidet: Angebote erscheinen nicht während der Meldung, sondern nur auf der Startseite des Schadenportals. |
23 |
Lässt sich ein Zielkonflikt lösen, indem es für verschiedene Fälle verschiedene Wege gibt? |
Varianten: Manchmal lässt sich ein Konflikt entschärfen, indem es für verschiedene Nutzergruppen oder Situationen verschiedene Wege gibt. Im Zielbaum erscheinen diese Wege als Zweige einer Oder-Verknüpfung. Beachten Sie, dass jede Variante entwickelt, getestet und gepflegt werden muss; zwei Varianten bedeuten also mehr Aufwand. Beispiel: Der Konflikt zwischen sicherer Anmeldung und schneller Meldung wird mit zwei Varianten gelöst: |
24 |
Wie wird der Konflikt zwischen Termin und Qualität entschieden und im Zielbaum festgehalten? |
Bewusste Abwägung: Unter Termindruck bauen Teams Teile der Software oft vorläufig und vereinfacht, ohne dass jemand das ausdrücklich beschlossen hat. Solche Behelfslösungen heißen technische Schulden, weil sie später ordentlich nachgebaut werden müssen. Lassen Sie jede solche Vereinfachung deshalb ausdrücklich entscheiden und halten Sie die Entscheidung im Zielbaum fest: was vereinfacht wird, warum, wer zugestimmt hat und bis wann nachgebaut wird. Beispiel: Damit Version 1.0 des Schadenportals im März 2027 starten kann, stehen die Prüfregeln für Pflichtangaben fest im Programmcode; der Fachbereich Schaden kann sie nicht selbst ändern. Der Lenkungsausschuss stimmt dem zu, und der Nachbau mit änderbaren Regeln ist für Version 1.1 eingeplant. |
25 |
Wie werden Zielkonflikte so dargestellt, dass die Führungskräfte darüber entscheiden können? |
Entscheidungsvorlage: Führungskräfte entscheiden über Zielkonflikte meist in kurzen Sitzungen, etwa im Lenkungsausschuss. Stellen Sie jeden Konflikt deshalb auf einer Seite dar: die beiden Ziele, wer sie vertritt, die möglichen Entscheidungen und ihre Folgen. Halten Sie die Entscheidung mit Datum und Namen fest, damit sie später nicht erneut verhandelt wird. Beispiel: Entscheidungsvorlage für den Lenkungsausschuss: |
26 |
Wie wird mit Zielen umgegangen, die sich gegenseitig ausschließen? |
Gegenseitiger Ausschluss: Zwei Ziele schließen sich aus, wenn das eine nur erreicht werden kann, indem das andere aufgegeben wird; anders als bei einem gewöhnlichen Zielkonflikt gibt es keinen Mittelweg. Kennzeichnen Sie solche Paare im Zielbaum als Ausschluss. Lassen Sie dann entscheiden, welches der beiden Ziele gilt, oder formulieren Sie eines so um, dass beide vereinbar werden. Beispiel: Das Betriebsteam verfolgt das Ziel „Alle Kundendaten bleiben im eigenen Rechenzentrum“. Für die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ wird zugleich der Dienst eines externen Anbieters erwogen, der die Fotos in seinem Rechenzentrum auswertet. Beides zugleich ist nicht möglich; der Lenkungsausschuss entscheidet, dass das erste Ziel gilt, und das Projekt kauft eine Software zur Bilderkennung, die im eigenen Rechenzentrum läuft. |
Kategorie |
Hier wird unterschieden zwischen Zielen, die entweder erreicht sind oder nicht, und Zielen, die eine Eigenschaft beschreiben und nur mehr oder weniger gut erreicht werden, wie „leicht zu bedienen“. Vor allem werden vage Ziele in Kennzahlen mit Zielwert übersetzt, zum Beispiel „schnell“ in „höchstens 5 Sekunden“. Erst mit solchen Kennzahlen lässt sich am Ende ohne Streit feststellen, ob ein Ziel erreicht ist. |
|
27 |
Ist das Ziel eindeutig erfüllbar, oder beschreibt es eine Eigenschaft, die nur mehr oder weniger gut erreicht wird (Hardgoal oder Softgoal)? |
Zielart: Ein Hardgoal (hartes Ziel) ist entweder erreicht oder nicht, zum Beispiel „Jeder Kunde erhält eine Schadennummer“. Ein Softgoal beschreibt dagegen eine Eigenschaft ohne feste Grenze, zum Beispiel „leicht zu bedienen“; es lässt sich nur hinreichend gut erreichen, nicht vollständig. In Zeichenregeln wie i* (gesprochen i-Star), nach denen ein Zielbaum gezeichnet wird, hat jede Art ein eigenes Symbol, ein Softgoal etwa eine Wolke. Legen Sie für jedes Softgoal fest, ab welchem Messwert es als hinreichend erreicht gilt. Beispiel: |
28 |
Wann gilt dieses Ziel als erreicht? |
Erfolgskriterium: Legen Sie für jedes Ziel ein Erfolgskriterium fest, also eine Bedingung, die sich am Ende mit Ja oder Nein prüfen lässt. Für Anforderungen heißen solche Bedingungen Akzeptanzkriterien; für ein Ziel gilt dasselbe Vorgehen. Ohne Erfolgskriterium endet die Arbeit an einem Ziel nicht, wenn es erreicht ist, sondern wenn Zeit oder Budget aufgebraucht sind. Beispiel: |
29 |
Lässt sich das Ziel mit einer Kennzahl messen? |
Messbarkeit: Vage Ziele wie „schnell“ oder „zuverlässig“ werden erst prüfbar, wenn eine Kennzahl mit Zielwert dazukommt; diesen Schritt nennt man Operationalisierung. Bewährt hat sich der Goal-Question-Metric-Ansatz (GQM): Zum Ziel formulieren Sie Fragen, deren Antworten zeigen, ob das Ziel erreicht ist, und zu jeder Frage eine Kennzahl, die sie beantwortet. Beispiel: Goal-Question-Metric-Ansatz für das Schadenportal: |
30 |
Beschreibt das Ziel einen Zustand, der erreicht werden soll, oder einen, der vermieden werden soll? |
Vermeidungsziel: Die meisten Ziele beschreiben etwas, das erreicht werden soll. Ein Vermeidungsziel beschreibt dagegen etwas, das nicht eintreten darf, etwa Datenverlust oder unberechtigten Zugriff; solche Ziele betreffen oft Sicherheit und Datenschutz. Kennzeichnen Sie Vermeidungsziele, denn sie werden anders getestet, nämlich mit Negativtests (englisch Negative Testing): Die Testfälle führen gezielt Fehler und Störungen herbei und prüfen, dass der unerwünschte Zustand trotzdem nicht eintritt. Beispiel: Vermeidungsziel: „Keine Schadenmeldung geht zwischen Schadenportal und Schadensystem der Sachbearbeitung verloren.“ Das Testteam unterbricht im Test absichtlich die Verbindung während der Übertragung und prüft, dass die Meldung danach vollständig im Schadensystem ankommt. |
31 |
Wie lassen sich Ziele ohne feste Grenze messen, etwa „Benutzerfreundlichkeit“? |
Ersatzkennzahl: Für ein Softgoal wie Benutzerfreundlichkeit gibt es keine direkte Messgröße, wohl aber Ersatzkennzahlen. Verbreitet ist die System Usability Scale (SUS), ein Fragebogen mit zehn Aussagen, aus dem sich ein Wert zwischen 0 und 100 ergibt; daneben lassen sich die Zeit für eine Aufgabe und der Anteil der Nutzer messen, die sie ohne Hilfe schaffen. Der Net Promoter Score (NPS) misst dagegen, ob Kunden das Unternehmen weiterempfehlen würden, und sagt über die Bedienbarkeit wenig aus. Beispiel: Für das Ziel „Die Schadenmeldung im Schadenportal ist leicht zu bedienen“ legt der Fachbereich Schaden zwei Kennzahlen fest: |
32 |
Sind die Ziele spezifisch, messbar, akzeptiert, realistisch und terminiert formuliert (SMART-Kriterien)? |
SMART-Kriterien: Die Anfangsbuchstaben von fünf Eigenschaften eines guten Ziels ergeben das Merkwort SMART (englisch für klug): spezifisch (eindeutig benannt), messbar (mit Kennzahl und Zielwert), akzeptiert (von den Beteiligten getragen; manche Quellen sagen attraktiv), realistisch (erreichbar) und terminiert (mit Frist). Prüfen Sie jedes Ziel an diesen fünf Punkten. Fehlt einer, formulieren Sie das Ziel um, bevor daraus Anforderungen entstehen. Beispiel: |
33 |
Welches Ziel bringt im Verhältnis zum Aufwand den größten Nutzen (Return on Investment, ROI)? |
Wirtschaftlicher Nutzen: Der Return on Investment (ROI) setzt den erwarteten Gewinn oder die erwartete Einsparung ins Verhältnis zu dem Geld, das ein Vorhaben kostet. Schätzen Sie für jedes Ziel den Nutzen in Euro und den Aufwand, damit sich die Ziele vergleichen lassen und die wertvollsten zuerst verfolgt werden. Für die Reihenfolge nutzen viele agile Teams die Methode Weighted Shortest Job First (WSJF), die vor allem durch das Scaled Agile Framework (SAFe) bekannt wurde: Dabei werden die Verzögerungskosten (englisch Cost of Delay) geschätzt, also die Einbußen, die jeder Monat Verzögerung verursacht, und durch den geschätzten Umfang der Arbeit geteilt; das Ziel mit dem höchsten Ergebnis kommt zuerst. Beispiel: |
Kategorie |
Hier wird geprüft, ob die Ziele technisch und fachlich erreichbar sind und auf welchen Annahmen sie beruhen. Annahmen wie „Kunden haben am Unfallort ein Mobiltelefon mit Internetverbindung“ werden aufgeschrieben, damit sie überprüft werden können. Außerdem werden Ziele gekennzeichnet, die von Software oder Partnern außerhalb des Projekts abhängen. So wird verhindert, dass Geld in Ziele fließt, die sich erst spät als unerreichbar erweisen. |
|
34 |
Ist das Ziel realistisch erreichbar? |
Erreichbarkeit: Ein Ziel ist nur sinnvoll, wenn es mit den verfügbaren Mitteln, in der verfügbaren Zeit und unter den gegebenen Bedingungen erreichbar ist. Prüfen Sie das gemeinsam mit den Personen, die die heutigen Abläufe kennen, nicht nur mit dem Auftraggeber. Ein Hinweis auf ein unerreichbares Ziel ist ein Arbeitsschritt, der allein schon länger dauert, als das Ziel insgesamt erlaubt. Beispiel: Der Vertrieb wünscht: „Jeder Kfz-Schaden ist innerhalb eines Arbeitstags bearbeitet.“ Die Leiterin der Kfz-Schadenbearbeitung weist darauf hin, dass ein Kunde allein auf den Termin eines Gutachters heute im Durchschnitt fünf Arbeitstage wartet. Das Ziel bleibt bei durchschnittlich 8 Arbeitstagen. |
35 |
Gibt es Ziele, die mit heutiger Technik nicht erreichbar sind? |
Technische Machbarkeit: Manche Ziele setzen Technik voraus, die es noch nicht gibt oder die im Unternehmen niemand beherrscht. Lassen Sie den Zielbaum deshalb von der Person prüfen, die für den technischen Gesamtentwurf verantwortlich ist, meist der leitenden Softwarearchitektin oder dem leitenden Softwarearchitekten. Kennzeichnen Sie Ziele mit hohem technischem Risiko und prüfen Sie sie früh mit einem Prototyp. Beispiel: Ziel im Entwurf: „Das Schadenportal ermittelt aus einem einzigen Foto die genauen Reparaturkosten.“ Der leitende Softwarearchitekt hält das nicht für verlässlich erreichbar, weil verdeckte Schäden auf einem Foto nicht zu sehen sind. Das Ziel wird geändert: Das Schadenportal erkennt auf Fotos nur die Art des Schadens, wie es die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ vorsieht. Mit einem Prototyp prüft das Projekt, wie zuverlässig diese Erkennung gelingt. |
36 |
Auf welchen Annahmen beruht das Ziel? |
Annahmen: Eine Annahme ist etwas, das das Projekt für wahr hält, ohne es geprüft zu haben. Schreiben Sie jede Annahme ausdrücklich an das Ziel, das davon abhängt; stellt sie sich als falsch heraus, ist auch dieses Ziel gefährdet. Prüfen Sie wichtige Annahmen früh, zum Beispiel mit einer Befragung oder einer Auswertung vorhandener Daten. Beispiel: Das Ziel „Fotos vom Schaden liegen der Sachbearbeitung vor“ beruht auf der Annahme: „Die meisten Kunden haben am Unfallort ein Mobiltelefon mit Kamera und Internetverbindung.“ Eine Auswertung der Hotline zeigt, dass rund ein Drittel der Kfz-Schäden erst Tage später gemeldet wird, oft von zu Hause. Die Anforderungsanalystin ergänzt deshalb eine Anforderung, nach der Kunden Fotos auch nachträglich hochladen können. |
37 |
Wie wird festgehalten, dass sich eine Annahme als falsch erwiesen hat? |
Widerlegte Annahmen: Prüfen Sie die Annahmen und den Zielbaum in festen Abständen, zum Beispiel nach jedem Release, gegen das, was das Projekt inzwischen weiß. Erweist sich eine Annahme als falsch, markieren Sie sie als widerlegt, mit Datum und Beleg, und passen Sie die betroffenen Ziele an oder verwerfen Sie sie. Löschen Sie verworfene Ziele nicht, sondern kennzeichnen Sie sie mit Begründung, damit später nachvollziehbar ist, warum sie aufgegeben wurden. Beispiel: |
38 |
Hängt das Ziel von Software oder Partnern außerhalb des Projekts ab? |
Externe Abhängigkeit: Hängt ein Ziel von Software, Daten oder Leistungen ab, die das Projekt nicht selbst steuert, kann es scheitern, ohne dass das Team etwas falsch gemacht hat. Kennzeichnen Sie solche Ziele im Zielbaum und nennen Sie, wovon sie abhängen. Legen Sie für jedes dieser Ziele ein Ausweichziel fest, das gilt, wenn die fremde Leistung ausfällt. Beispiel: Das Ziel „Kunden erhalten bei der Kfz-Meldung freie Termine in einer Partnerwerkstatt“ hängt von der Software ab, mit der die Werkstätten ihre Termine planen; auf diese Software hat die Versicherung keinen Einfluss. Ausweichziel: Ist die Terminplanung der Werkstätten nicht erreichbar, ruft der Kundenservice den Kunden innerhalb eines Arbeitstags zurück. |
39 |
Gibt es Unterziele, die zu mehreren Oberzielen beitragen? |
Gemeinsame Unterziele: Manche Unterziele werden von mehreren Oberzielen gebraucht. Wird ein solches Unterziel verfehlt, sind alle diese Oberziele zugleich betroffen. Kennzeichnen Sie gemeinsame Unterziele im Zielbaum, planen Sie sie früh ein und prüfen Sie die zugehörigen Anforderungen besonders sorgfältig. Beispiel: Das Unterziel „Meldungen werden ohne Abtippen in das Schadensystem der Sachbearbeitung übernommen“ wird mit REQ-290 „Meldung an das Schadensystem übertragen“ umgesetzt und trägt zu zwei Oberzielen bei: |
Kategorie |
Hier wird festgelegt, welche Ziele die erste Version des Produkts erreichen muss und welche später folgen. Ebenso wichtig ist die Liste der Ziele, die bewusst nicht verfolgt werden. Ein klar begrenzter Umfang (Scope) mit Terminen sorgt dafür, dass früh eine nutzbare Version entsteht, statt dass jahrelang an allem gleichzeitig gearbeitet wird. |
|
40 |
Welche Ziele muss die erste nutzbare Version (Minimum Viable Product, MVP) erreichen? |
Erste nutzbare Version: Ein Minimum Viable Product (MVP) ist die kleinste Fassung eines Produkts, die echten Nutzern schon einen Nutzen bringt. Markieren Sie im Zielbaum den kürzesten Weg vom obersten Ziel bis zu den Anforderungen, mit dem das oberste Ziel schon spürbar, wenn auch nicht vollständig erreicht wird. Alles, was nicht auf diesem Weg liegt, gehört in spätere Versionen. Beispiel: Version 1.0 des Schadenportals nimmt nur Kfz-Schäden an, Hausratschäden folgen später. Sie enthält diese Anforderungen: |
41 |
Was ist die kleinste Funktion, die für sich allein ausgeliefert werden kann und den Nutzern schon nützt (Minimal Marketable Feature, MMF)? |
Kleinste nützliche Funktion: Ein Minimal Marketable Feature (MMF) ist die kleinste Funktion, die für sich allein ausgeliefert werden kann und den Nutzern einen erkennbaren Nutzen bringt. Bestimmen Sie für jedes Ziel ein solches erstes Teilstück, statt mit der Auslieferung zu warten, bis das Ziel vollständig umgesetzt ist. So zeigt sich früh, ob der eingeschlagene Weg das Ziel tatsächlich voranbringt. Beispiel: Für das Ziel „Kunden wissen jederzeit, wie weit ihr Schaden bearbeitet ist“ ist das erste Teilstück die Eingangsbestätigung mit Schadennummer, beschrieben in REQ-214 „Eingangsbestätigung nach Schadenmeldung“. Die Anzeige des Bearbeitungsstands im Schadenportal folgt in einer späteren Version. |
42 |
Haben die Ziele einen Termin? |
Zeitplan der Ziele: Ordnen Sie jedem Ziel einen Zeitraum zu, bis zu dem es erreicht sein soll, zum Beispiel ein Quartal oder eine Version. Die Übersicht dieser Zeiträume heißt Roadmap (Zeitplan der geplanten Versionen). Ziele ohne Termin werden leicht immer wieder hinter dringendere Aufgaben zurückgestellt. Ist der Zeitpunkt noch offen, schreiben Sie ausdrücklich „später“, damit sichtbar bleibt, dass darüber noch entschieden werden muss. Beispiel: Roadmap des Schadenportals: |
43 |
Gibt es Ziele, die erst später wichtig werden? |
Spätere Ziele: Manche Ziele werden erst in einer späteren Version verfolgt, beeinflussen aber schon heute die Bauweise der Software. Unterscheiden Sie deshalb zwei Fälle: Ziele, für die jetzt nichts gebaut wird, und Ziele, für die die Software jetzt schon vorbereitet werden muss, weil ein späterer Umbau viel mehr Aufwand machen würde. Halten Sie die Vorbereitung als eigene Anforderung fest, damit das Team den Aufwand einplant. Beispiel: Ob das Schadenportal auch auf Englisch erscheint (REQ-250 „Englische Oberfläche“), entscheidet der Vorstand erst im Herbst. Damit die Übersetzung später ohne Umbau möglich ist, legt die Anforderung REQ-2101 „Texte der Oberfläche getrennt vom Programmcode speichern“ fest, dass alle Texte, die der Kunde sieht, in eigenen Dateien stehen. |
44 |
Gibt es Ziele, die bewusst nicht verfolgt werden? |
Nicht-Ziele: Ein Nicht-Ziel hält ausdrücklich fest, was das Vorhaben nicht leisten soll. Nicht-Ziele verhindern, dass dieselben Vorschläge in jeder Besprechung neu diskutiert werden, und machen den Umfang (Scope) für alle sichtbar. Schreiben Sie zu jedem Nicht-Ziel die Begründung und wer es beschlossen hat. Beispiel: |
45 |
Wie wird mit Zielen umgegangen, die nur wünschenswert sind? |
Wunschziele: Nicht jedes Ziel ist gleich wichtig. Mit der MoSCoW-Methode teilen Sie Ziele in vier Stufen ein: „Must have“ (muss erreicht werden), „Should have“ (sollte erreicht werden), „Could have“ (kann erreicht werden) und „Won’t have“ (diesmal nicht). Kennzeichnen Sie Wunschziele deutlich als „Could have“: Wird die Zeit knapp, werden sie als Erste gestrichen, und alle wissen das im Voraus. Beispiel: Das Ziel „Kunden bewerten nach Abschluss die Schadenbearbeitung mit ein bis fünf Sternen“ ist als „Could have“ eingestuft. Als sich die Umsetzung der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ um vier Wochen verzögert, streicht der Product Owner die Sternebewertung aus Version 1.0. |
Kategorie |
Hier werden Ziele erfasst, die nicht aus Wünschen folgen, sondern aus Gesetzen, Normen und ethischen Grundsätzen; über sie lässt sich nicht verhandeln, und sie müssen früh bekannt sein. Dazu kommen Qualitätsziele wie Antwortzeit, Wartbarkeit und Skalierbarkeit (die Fähigkeit, mit wachsenden Nutzerzahlen zurechtzukommen), die leicht übersehen werden, weil sie keine sichtbare Funktion haben. Fehlen diese Ziele, drohen Bußgelder, aufwendige Nachbesserungen nach dem Start oder eine Software, die bei steigender Nutzerzahl langsam wird oder ausfällt. |
|
46 |
Ist das Ziel durch ein Gesetz oder eine andere Vorschrift von außen vorgegeben? |
Pflichtziel: Ziele aus Gesetzen, Verordnungen oder Vorgaben der Aufsichtsbehörde sind nicht verhandelbar: Das Projekt kann sie weder streichen noch auf später verschieben. Kennzeichnen Sie diese Ziele im Zielbaum auffällig und nennen Sie die genaue Vorschrift mit Paragraf oder Artikel. So erkennt jeder, dass bei Zeitdruck an anderer Stelle gekürzt werden muss. Beispiel: Das Ziel „Kunden werden vor dem Absenden über die Verarbeitung ihrer Daten informiert“ folgt aus Artikel 13 der Datenschutz-Grundverordnung (DSGVO). Es wird mit der Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ umgesetzt und ist im Zielbaum rot umrandet. |
47 |
Gibt es gesetzliche Vorgaben, die das Projekt noch nicht kennt? |
Rechtliche Prüfung: Gesetze und Vorgaben der Aufsichtsbehörde ändern sich, und nicht jede Vorschrift, die ein Vorhaben betrifft, ist dem Projekt bekannt. Beauftragen Sie deshalb früh die Rechtsabteilung oder die Compliance-Abteilung (die Abteilung, die über die Einhaltung von Vorschriften wacht), zu prüfen, welche Vorschriften für das Vorhaben gelten. Eine Vorschrift, die erst kurz vor dem Start auffällt, führt zu aufwendigen Nachbesserungen oder verschiebt den Start. Beispiel: Die Rechtsabteilung weist darauf hin, dass für Versicherungen seit dem 17. Januar 2025 die europäische Verordnung über die digitale operationale Resilienz im Finanzsektor (Digital Operational Resilience Act, DORA) gilt; Resilienz heißt hier Widerstandsfähigkeit gegen Störungen der IT. Danach muss die Versicherung unter anderem ein Verzeichnis aller Verträge mit IT-Dienstleistern führen. Weil das Schadenportal eine zugekaufte Software nutzt, die Schäden auf Fotos erkennt, ergänzt das Projekt das Ziel „Der Wartungsvertrag für die Software zur Bilderkennung ist im Verzeichnis nach DORA erfasst“. |
48 |
Was passiert, wenn das Ziel nicht erreicht wird? |
Folgen bei Verfehlen: Bewerten Sie für jedes Ziel, welche Folgen es hätte, wenn es verfehlt wird: Geldverlust, etwa durch Bußgelder, Schaden für den Ruf des Unternehmens oder im schlimmsten Fall Gefahr für Menschen. Je schwerer die möglichen Folgen, desto mehr Prüfungen braucht das Ziel, etwa zusätzliche Reviews und Tests. So fließt die Prüfarbeit dorthin, wo ein Fehler am meisten anrichten würde. Beispiel: |
49 |
Gibt es ethische Ziele? |
Ethische Ziele: Ethische Ziele legen fest, wie die Software mit Menschen umgehen soll, vor allem wenn sie Entscheidungen automatisch vorbereitet oder trifft. Typisch sind Fairness (keine Gruppe wird ohne sachlichen Grund benachteiligt), Transparenz (Betroffene erfahren, dass und wie ihre Daten automatisch ausgewertet werden) und menschliche Kontrolle über wichtige Entscheidungen. Nehmen Sie solche Ziele als eigene Ziele in den Zielbaum auf, damit daraus prüfbare Anforderungen entstehen. Beispiel: Für die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ gelten drei ethische Ziele: |
50 |
Werden Qualitätsziele, etwa zu Antwortzeit oder Sicherheit, als eigene Ziele erfasst und mit den Funktionen verknüpft, für die sie gelten? |
Qualitätsziele: Qualitätsziele betreffen Eigenschaften der Software wie Antwortzeit, Verfügbarkeit oder Sicherheit; aus ihnen entstehen nichtfunktionale Anforderungen (NFA). Sie gelten meist für viele Funktionen zugleich und gehen deshalb leicht unter, wenn sie nur nebenbei bei einer einzelnen Funktion erwähnt werden. Erfassen Sie Qualitätsziele als eigene Ziele und verknüpfen Sie sie mit allen Funktionen, für die sie gelten. Beispiel: Das Qualitätsziel „Das Schadenportal reagiert schnell“ führt zur Anforderung REQ-400 „Antwortzeit der Schadenmeldung“. Sie ist mit REQ-260 „Schadenmeldung Kfz erfassen“ und mit REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verknüpft, weil beide Funktionen die vorgegebene Antwortzeit einhalten müssen. |
51 |
Gibt es Ziele für die Wartbarkeit? |
Wartbarkeit: Wartbarkeit beschreibt, wie leicht sich die Software ändern, erweitern und reparieren lässt. Ohne ausdrückliches Ziel wird sie unter Zeitdruck immer wieder zurückgestellt, und jede spätere Änderung dauert länger. Formulieren Sie Wartbarkeitsziele messbar und planen Sie Zeit für Refactoring ein, also für einen Umbau des Programmcodes, der nichts an der Funktion ändert, den Code aber verständlicher und leichter änderbar macht. Beispiel: Wartbarkeitsziel des Schadenportals: „Eine neue Schadenart, etwa Fahrradschäden, lässt sich in höchstens vier Wochen ergänzen.“ Damit das gelingt, reserviert das Team Portal in jedem Sprint 10 Prozent seiner Zeit für Refactoring. |
52 |
Gibt es Ziele für die Leistung der Software, also für Antwortzeit und Durchsatz? |
Leistungsziele: Leistungsziele legen fest, wie schnell die Software antwortet (Antwortzeit) und wie viele Vorgänge sie in einem Zeitraum bewältigt (Durchsatz). Schreiben Sie sie als Zahl mit Messbedingung, nicht als Beschreibung wie „performant“ oder „schnell“. Legen Sie auch fest, unter welcher Last die Werte gelten, denn eine Antwortzeit, die bei zehn gleichzeitigen Nutzern erreicht wird, kann bei tausend verfehlt werden. Beispiel: Die Anforderung REQ-400 „Antwortzeit der Schadenmeldung“ legt zwei Werte fest: |
53 |
Gibt es Ziele für die Skalierbarkeit, also für wachsende Nutzerzahlen? |
Skalierbarkeit: Skalierbarkeit beschreibt, ob die Software mit mehr Nutzern und mehr Daten zurechtkommt, ohne grundlegend umgebaut zu werden. Halten Sie das erwartete Wachstum der nächsten Jahre als Ziel fest, damit die Architektur der Software von Anfang an darauf ausgelegt wird. Ist eine Software nicht darauf vorbereitet, wird sie gerade dann langsam oder fällt aus, wenn sie erfolgreicher ist als geplant. Beispiel: Im ersten Jahr erwartet der Fachbereich Schaden rund 5.000 Meldungen im Monat über das Schadenportal, bis 2030 rund 25.000. Das Ziel „Das Schadenportal bewältigt 25.000 Meldungen im Monat bei gleicher Antwortzeit“ fließt deshalb schon in den Entwurf der ersten Version ein. |
54 |
Wie wird mit Vorschriften oder Normen umgegangen, die sich widersprechen? |
Widersprüchliche Vorgaben: Gelten für dasselbe Thema mehrere Gesetze, Normen oder interne Richtlinien, können sie sich widersprechen. Oft lässt sich der Widerspruch auflösen, indem das Projekt die strengere Vorgabe erfüllt, weil sie die schwächere in der Regel mit abdeckt. Ist das nicht möglich, etwa weil zwei Gesetze Gegensätzliches verlangen, entscheidet die Rechtsabteilung; notfalls bekommt jeder Geltungsbereich eine eigene Variante der Software. Beispiel: Die Gestaltungsrichtlinie des Konzerns sieht hellgraue Schrift auf weißem Grund vor. Die europäische Norm EN 301 549 für barrierefreie Software übernimmt die Web Content Accessibility Guidelines (WCAG), die für normalen Text ein Kontrastverhältnis von mindestens 4,5 zu 1 verlangen; das Hellgrau erreicht diesen Wert nicht. Das Schadenportal folgt der strengeren Norm und verwendet ein dunkleres Grau. |
Kategorie |
Hier wird festgelegt, wie Ziele formuliert, nummeriert und gezeichnet werden. Jedes Ziel bekommt eine feste Kennung, eine Quelle und eine Begründung, und alle Beteiligten verwenden dieselbe Darstellung. So verstehen alle ein Ziel gleich, und auch nach Jahren ist nachvollziehbar, woher es kommt und warum es gilt. |
|
55 |
Lässt sich das Ziel in einem einzigen Satz verständlich ausdrücken? |
Ein Satz je Ziel: Ein Ziel, das sich nicht in einem Satz sagen lässt, ist meist noch unklar oder vermischt mehrere Ziele. Hilfreich ist ein fester Satzbau: „<Wer> will <was erreichen>, damit <Nutzen>.“ Schreiben Sie im Aktiv, damit klar ist, wer handelt: Im Passiv, etwa „Schäden sollen schneller bearbeitet werden“, fehlt die Angabe, wer etwas erreichen will. Beispiel: |
56 |
Sind die Ziele lösungsneutral formuliert, also ohne eine bestimmte technische Lösung vorwegzunehmen? |
Lösungsneutralität: Ein lösungsneutrales Ziel sagt, was erreicht werden soll, nicht wie. Steht die Lösung schon im Ziel, werden andere, vielleicht bessere Wege gar nicht erst geprüft. Ersetzen Sie Angaben zur Lösung wie Programme, Geräte oder Bildschirmelemente durch das, was damit erreicht werden soll. Beispiel: |
57 |
Ist das Ziel als Verneinung formuliert? |
Verneinte Ziele: Ein Ziel wie „Das Schadenportal darf nicht abstürzen“ sagt, was nicht passieren soll, aber nicht, welcher Zustand erreicht werden soll und woran man ihn misst. Formulieren Sie solche Ziele möglichst als messbaren erwünschten Zustand. Soll dagegen wirklich etwas nie eintreten, etwa bei „Keine Schadenmeldung geht verloren“, ist die Verneinung richtig; ergänzen Sie dann, wie geprüft wird, dass dieser Fall nicht eintritt. Beispiel: |
58 |
Verwenden alle Beteiligten dieselbe Notation (feste Zeichenregeln) für Zielbäume, etwa KAOS oder i*? |
Einheitliche Notation: Eine Notation legt fest, welches Zeichen was bedeutet, etwa ein Kasten für ein Ziel und eine Linie für eine Zerlegung. Verbreitete Notationen für einen Zielbaum sind KAOS (Knowledge Acquisition in Automated Specification), i* (gesprochen i-Star) und die Goal-oriented Requirement Language (GRL). Legen Sie zu Projektbeginn eine Notation fest und versehen Sie jedes Diagramm mit einer Legende; bedeutet derselbe Kasten einmal ein Ziel und einmal eine Funktion, lesen zwei Personen dasselbe Diagramm verschieden. Beispiel: Das Projekt Schadenportal zeichnet seinen Zielbaum in der Notation i*. Die Legende auf jedem Blatt erklärt: |
59 |
Hat jedes Ziel eine eindeutige Kennung, die sich nicht ändert? |
Kennung der Ziele: Jedes Ziel braucht eine eindeutige Kennung (ID), über die Anforderungen, Protokolle und Entscheidungen auf das Ziel verweisen. Die Kennung bleibt gleich, auch wenn das Ziel umformuliert wird; sonst zeigen alle Verweise ins Leere. Verwenden Sie eine laufende Nummer mit einem Vorsatz für die Art, etwa „Z“ für Ziel, und keine Kennung, die den Inhalt beschreibt. Beispiel: Das Ziel mit der Kennung „Z-03“ („Z“ steht für Ziel, „03“ ist die laufende Nummer) hieß zuerst „Meldungen automatisch übertragen“. Nach einem Workshop heißt es „Meldungen werden ohne Abtippen in das Schadensystem der Sachbearbeitung übernommen“. Die Kennung bleibt „Z-03“, und die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ verweist weiter auf das richtige Ziel. |
60 |
Wie wird der Zielbaum (die Zeichnung aller Ziele und ihrer Unterziele) dargestellt, und mit welchem Programm? |
Darstellung des Zielbaums: Einen Zielbaum mit vielen Ebenen und Querbeziehungen versteht man als Zeichnung leichter als in Form einer Liste, weil Konflikte und gemeinsame Unterziele auf einen Blick sichtbar werden. Geeignet sind Zeichenprogramme wie Microsoft Visio oder draw.io, Modellierungsprogramme wie Enterprise Architect oder Programme wie PlantUML, die aus einer Textbeschreibung eine Zeichnung erzeugen. Wählen Sie ein Programm, das alle Beteiligten öffnen können, und legen Sie die Zeichnung an einem Ort ab, den jeder kennt. Beispiel: Die Anforderungsanalystin zeichnet den Zielbaum des Schadenportals in draw.io und legt die Datei im Projektbereich des gemeinsamen Wikis ab. Für den Lenkungsausschuss erstellt sie daraus eine PDF-Datei, die nur die oberen zwei Ebenen zeigt. |
61 |
Sind die Linien zwischen den Zielen beschriftet? |
Beschriftete Verbindungen: Eine Linie zwischen zwei Zielen kann Verschiedenes bedeuten: Ein Ziel wird in das andere zerlegt, es unterstützt das andere, oder es behindert das andere. Ohne Beschriftung liest jeder Betrachter seine eigene Bedeutung hinein. Beschriften Sie jede Linie oder verwenden Sie für jede Bedeutung eine eigene Linienart, die in der Legende erklärt ist. Beispiel: Im Zielbaum des Schadenportals tragen die Linien drei Beschriftungen: |
62 |
Arbeitet das Projekt nach dem zielorientierten Requirements Engineering (Goal-Oriented Requirements Engineering, GORE)? |
Zielorientiertes Vorgehen: Beim zielorientierten Requirements Engineering (englisch Goal-Oriented Requirements Engineering, GORE) werden Anforderungen konsequent aus Zielen abgeleitet: erst die Ziele, dann ihre Zerlegung, dann die Anforderungen. So lässt sich zu jeder Anforderung sagen, welchem Ziel sie dient. Will das Projekt so arbeiten, legen Sie das Vorgehen zu Projektbeginn fest und schulen Sie die Anforderungsanalysten darin, Zielbäume zu zeichnen und zu lesen. Beispiel: Im Projekt Schadenportal beginnt jede Ermittlung mit dem Zielbaum. Eine neue Anforderung nimmt die Anforderungsanalystin erst auf, wenn sie sie einem Ziel zuordnen kann. Zwei Anforderungsanalysten, die neu ins Projekt kommen, besuchen eine eintägige Schulung zu i*, den Zeichenregeln, nach denen das Projekt seinen Zielbaum zeichnet. |
63 |
Ist bei jedem Ziel festgehalten, woher es stammt? |
Quelle des Ziels: Halten Sie bei jedem Ziel fest, wer es genannt hat und wann, etwa mit Verweis auf ein Gesprächsprotokoll oder ein Strategiepapier. Ändert sich später die Lage, weiß das Projekt dann, wen es fragen muss. Ohne Quelle lässt sich ein umstrittenes Ziel weder bestätigen noch begründet streichen. Beispiel: |
64 |
Wie ausführlich wird begründet, warum es ein Ziel gibt? |
Begründung: Die Begründung (englisch Rationale) erklärt, warum ein Ziel verfolgt wird und welche anderen Wege verworfen wurden. Schreiben Sie sie so ausführlich, dass jemand, der nicht dabei war, die Entscheidung nachvollziehen kann; meist genügen zwei bis fünf Sätze. Nach einem Wechsel im Team oder nach einigen Jahren ist die Begründung oft die einzige Quelle für das Warum. Beispiel: |
65 |
Lassen sich Ziele aus früheren Projekten oder aus Vorlagen wiederverwenden? |
Zielvorlagen: Viele Ziele kehren in jedem Projekt wieder, vor allem solche aus Gesetzen und Normen wie der Datenschutz-Grundverordnung (DSGVO) oder der internationalen Norm ISO/IEC 27001 für Informationssicherheit. Legen Sie solche Ziele einmal sorgfältig formuliert in einer gemeinsamen Sammlung ab und übernehmen Sie sie von dort in neue Projekte. Das spart Arbeit und verhindert, dass eine Pflicht vergessen wird; prüfen Sie aber bei jeder Übernahme, ob das Ziel im neuen Projekt wirklich gilt. Beispiel: Die Versicherung führt eine Sammlung von Standardzielen. Für das Schadenportal übernimmt die Anforderungsanalystin daraus unter anderem: |
Kategorie |
Hier schließt sich der Kreis zwischen Zielen und Anforderungen: Jede Anforderung soll zu einem Ziel beitragen, und jedes Ziel soll durch Anforderungen umgesetzt werden. Über diese Rückverfolgbarkeit (Traceability) werden Lücken sichtbar, ebenso Anforderungen, die zu keinem Ziel beitragen. Am Ende wird geprüft, ob die Ziele tatsächlich erreicht sind, und nicht nur, ob alle Anforderungen umgesetzt wurden. |
|
66 |
Bestehen die untersten Einträge des Zielbaums aus konkreten, umsetzbaren Anforderungen? |
Übergang zu Anforderungen: Die unterste Ebene des Zielbaums muss aus Anforderungen bestehen, die ein Entwicklungsteam umsetzen und ein Testteam prüfen kann. Prüfen Sie bei jedem untersten Eintrag, ob das Entwicklungsteam ihn so, wie er dasteht, als Anforderung im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion anlegen und umsetzen könnte. Ist das nicht der Fall, zerlegen Sie weiter. Beispiel: Ein unterster Eintrag im Entwurf lautet „Kunden werden gut informiert“. Daraus kann das Entwicklungsteam nichts bauen. Nach weiterer Zerlegung steht dort REQ-214 „Eingangsbestätigung nach Schadenmeldung“, die das Team Portal umsetzen und das Testteam prüfen kann. |
67 |
Lässt sich jede Anforderung auf ein Ziel zurückführen? |
Herleitung aus einem Ziel: Jede Anforderung sollte mit mindestens einem Ziel verknüpft sein, zu dem sie beiträgt. Legen Sie diese Verknüpfung im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion an. Wer dann eine Anforderung öffnet, sieht das Ziel, zu dem sie beiträgt, und damit den Grund, warum sie gebaut wird. Wird die Zeit knapp, lässt man sich im RM-Tool alle Anforderungen eines wichtigen Ziels als Liste anzeigen und sieht, welche davon nicht zurückgestellt werden sollten. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist im RM-Tool mit dem Ziel „Weniger Anrufe bei der Hotline“ verknüpft. Wer REQ-214 öffnet, sieht dieses Ziel im Feld „Trägt bei zu“. |
68 |
Gibt es Ziele, die durch keine Anforderung umgesetzt werden? |
Lücke: Ein Ziel auf der untersten Ebene, mit dem keine Anforderung verknüpft ist, wird nicht umgesetzt. Lassen Sie sich regelmäßig alle Ziele ohne verknüpfte Anforderung anzeigen, etwa mit einem gespeicherten Filter im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion. Klären Sie bei jedem Treffer, ob das Ziel absichtlich zurückgestellt ist oder ob Anforderungen fehlen. Beispiel: Der Filter zeigt das Ziel „Gutachtertermine werden innerhalb von zwei Arbeitstagen vergeben“, mit dem keine Anforderung verknüpft ist. Die Anforderungsanalystin vereinbart einen Workshop mit der Leiterin der Kfz-Schadenbearbeitung und schreibt danach die Anforderung REQ-2102 „Gutachtertermin bei der Kfz-Meldung vorschlagen“. |
69 |
Gibt es Anforderungen, die zu keinem Ziel beitragen? |
Überflüssige Anforderungen: Trägt eine Anforderung zu keinem Ziel bei, fehlt entweder im Zielbaum ein Ziel, oder die Anforderung ist überflüssig. Funktionen, die niemand braucht und die trotzdem gebaut werden, heißen Gold Plating (wörtlich Vergoldung); sie verursachen Entwicklungs- und Testaufwand ohne Nutzen. Klären Sie jeden Fall mit der fachlich verantwortlichen Person: Fehlt ein Ziel, ergänzen Sie es; ist die Anforderung überflüssig, bekommt sie den Status „Abgelehnt“ mit Begründung, statt gelöscht zu werden. Beispiel: Die Anforderung REQ-2103 „Animation beim Absenden der Schadenmeldung“ ist mit keinem Ziel verknüpft. Weder der Fachbereich Schaden noch der Kundenservice sieht darin einen Nutzen. Sie bekommt den Status „Abgelehnt“ mit der Begründung „trägt zu keinem Ziel bei“. |
70 |
Wie viele Anforderungen sind mit einem einzelnen Ziel verknüpft? |
Anzahl je Ziel: Sind mit einem einzigen Ziel sehr viele Anforderungen verknüpft, ist das Ziel meist zu allgemein, und Lücken oder doppelte Anforderungen fallen nicht mehr auf. Eine feste Grenze gibt es nicht, aber ab einigen Dutzend Anforderungen lohnt eine Prüfung. Führen Sie dann Zwischenziele ein, die das Ziel in überschaubare Teile gliedern. Beispiel: Mit dem Ziel „Schadenmeldungen kommen vollständig an“ sind 120 Anforderungen verknüpft. Die Anforderungsanalystin führt drei Zwischenziele ein: |
71 |
Haben die Stakeholder den Zielbaum freigegeben? |
Freigabe des Zielbaums: Lassen Sie den Zielbaum von den maßgeblichen Stakeholdern und dem Auftraggeber ausdrücklich freigeben, mit Namen und Datum. Der freigegebene Stand gilt dann als Baseline: Auf ihn beziehen sich Planung und Umfang, und Änderungen laufen nur noch über einen Änderungsantrag. Ohne Freigabe kann später jeder Beteiligte behaupten, ein Ziel sei nie vereinbart worden. Beispiel: Der Vorstand und die Leiterin der Kfz-Schadenbearbeitung geben den Zielbaum des Schadenportals am 30. Juni 2026 frei; die Freigabe steht im Protokoll des Lenkungsausschusses. Als der Vertrieb im August ein neues Ziel ergänzen will, stellt er dafür einen Änderungsantrag. |
72 |
Wie hängen die Ziele mit den Geschäftsprozessen zusammen? |
Ziele und Abläufe: Ein Geschäftsprozess ist ein festgelegter Arbeitsablauf im Unternehmen, etwa die Bearbeitung eines Schadens von der Meldung bis zur Auszahlung. Viele Ziele werden erst greifbar, wenn klar ist, welcher Schritt im Ablauf sich ändert oder wegfällt, sobald das Ziel erreicht ist. Verknüpfen Sie deshalb jedes Ziel mit den Schritten des Geschäftsprozesses, die es betrifft. Diese Schritte sind meist in einem Prozessmodell gezeichnet, also einem Diagramm des Ablaufs, etwa nach der Business Process Model and Notation (BPMN). Beispiel: |
73 |
Wie wird beim Testen und nach dem Start geprüft, ob die Ziele erreicht werden? |
Prüfung der Ziele: Tests einzelner Anforderungen zeigen, ob die Software richtig funktioniert, aber nicht, ob das Geschäftsziel erreicht wird. Planen Sie deshalb zusätzlich Abnahmetests (englisch User Acceptance Test), in denen künftige Nutzer typische Abläufe von Anfang bis Ende durchspielen. Ob ein Geschäftsziel tatsächlich erreicht ist, zeigt sich oft erst nach dem Start; legen Sie fest, wann und mit welcher Kennzahl das gemessen wird. Beispiel: Im Abnahmetest melden zehn Sachbearbeiter typische Kfz-Schäden über das Schadenportal und prüfen, ob die Meldungen vollständig im Schadensystem der Sachbearbeitung ankommen. Sechs Monate nach dem Start von Version 1.0 misst der Fachbereich Schaden die durchschnittliche Bearbeitungszeit und vergleicht sie mit dem Zielwert von 8 Arbeitstagen. |
74 |
Was bedeutet es für ein Ziel, wenn sich eine damit verknüpfte Anforderung ändert? |
Auswirkungsanalyse: Ändert sich eine Anforderung oder wird sie gestrichen, bleibt das Ziel selbst meist gleich, wird aber möglicherweise nicht mehr vollständig erreicht. Manche Requirements-Management-Tools (RM-Tools) wie Polarion oder Jama Connect markieren die Verknüpfung in diesem Fall automatisch als verdächtig (englisch Suspect Link). Prüfen Sie jede so markierte Verknüpfung und setzen Sie das Ziel auf einen Status wie „Gefährdet“, wenn es ohne die ursprüngliche Anforderung nicht mehr erreicht wird. Beispiel: Die Anforderung REQ-2102 „Gutachtertermin bei der Kfz-Meldung vorschlagen“ wird gestrichen, weil die Terminplanung der Gutachter keine Schnittstelle zum Schadenportal bekommt. Das RM-Tool markiert die Verknüpfung zum Ziel „Gutachtertermine werden innerhalb von zwei Arbeitstagen vergeben“ als verdächtig. Die Anforderungsanalystin setzt das Ziel auf „Gefährdet“ und informiert den Lenkungsausschuss. |
75 |
Wie wird sichtbar, wie weit die Ziele erreicht sind? |
Fortschrittsübersicht: Eine Übersicht für die Führungskräfte zeigt zu jedem Ziel zwei Dinge: wie viele der verknüpften Anforderungen umgesetzt und getestet sind und, sobald die Software im Einsatz ist, wie nah der gemessene Wert der Kennzahl am Zielwert liegt. Umgesetzte Anforderungen allein beweisen nicht, dass ein Ziel erreicht ist. Verbreitet sind Ampelfarben: Grün heißt im Plan, Gelb heißt gefährdet, Rot heißt verfehlt oder ohne Lösung. Legen Sie vorher fest, ab welchen Werten welche Farbe gilt, damit über das Ziel gesprochen wird und nicht über die Farbe. Beispiel: Übersicht im Juli 2027: |
2.2: Strategische Ermittlung (Innovation & Begeisterung)
Ein Produkt, das nur erfüllt, was Nutzer ohnehin erwarten, hebt sich nicht von anderen ab. In dieser Unterphase ordnen Sie mögliche Funktionen nach dem Kano-Modell ein: Welche setzen Nutzer voraus, bei welchen steigt ihre Zufriedenheit, je mehr die Software davon bietet, welche überraschen sie positiv, und welche sind ihnen gleichgültig oder stören sie? Mit Prototypen probieren Sie Ideen bei Nutzern aus, bevor sie als Anforderungen festgeschrieben werden. So finden Sie Begeisterungsmerkmale und mögliche Alleinstellungsmerkmale und sparen Aufwand für Funktionen, die niemand braucht.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
PROTOTYPEN: ZIEL, ART UND DETAILGRAD (PROTOTYPING-STRATEGIE) |
Ein Prototyp ist eine frühe, vereinfachte Fassung der Software, mit der das Team eine Idee bei Nutzern ausprobiert, bevor es die Idee vollständig umsetzt. Hier legen Sie fest, welche Frage der Prototyp beantworten soll, ob er danach weggeworfen oder zur echten Anwendung weiterentwickelt wird und wie nah er dem fertigen Produkt kommen muss (Detailgrad). Wer das vorher nicht klärt, baut entweder zu viel für eine einfache Frage oder bringt einen schnell zusammengesetzten Prototyp in den echten Betrieb. |
1 |
Was ist das wichtigste Ziel des Prototyps? |
Ziel des Prototyps: Ein Prototyp ist eine frühe, vereinfachte Fassung der Software, mit der das Team eine offene Frage beantwortet, zum Beispiel ob Kunden ein Formular ohne Hilfe ausfüllen können. Schreiben Sie diese Frage auf, bevor jemand mit dem Bau beginnt, und entscheiden Sie, ob der Prototyp danach weggeworfen (Wegwerfprototyp) oder zur echten Anwendung weiterentwickelt wird (evolutionärer Prototyp). Ohne aufgeschriebene Frage weiß am Ende niemand, ob der Prototyp sein Ziel erreicht hat. Beispiel: Das Team Portal baut einen Prototyp des Formulars für Hausratschäden. Die aufgeschriebene Frage lautet: „Können Kunden einen Einbruch mit zehn gestohlenen Gegenständen in höchstens zehn Minuten ohne Hilfe der Hotline melden?“ Weil nur diese Frage beantwortet werden soll, wird der Prototyp danach weggeworfen. |
2 |
Soll der Prototyp nach dem Test weggeworfen werden (Wegwerfprototyp)? |
Wegwerfprototyp: Ein Wegwerfprototyp wird schnell und ohne die Sorgfalt gebaut, die echte Software braucht, etwa ohne automatische Tests und ohne Schutz gegen Angriffe. Er dient nur dazu, eine Frage zu beantworten, und wird danach gelöscht. Sagen Sie der Projektleitung und dem Auftraggeber vorher ausdrücklich, dass der Prototyp weggeworfen wird, denn ein Prototyp, der funktioniert, weckt leicht den Wunsch, ihn gleich in Betrieb zu nehmen. Wer ihn trotzdem in Betrieb nimmt, übernimmt Behelfslösungen, die später aufwendig ersetzt werden müssen (technische Schulden). Beispiel: Der Prototyp zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ speichert die Fotos unverschlüsselt auf einem Testrechner. Nach dem Test mit zehn Kunden wird er gelöscht. Die Projektleitung hat vorher schriftlich bestätigt, dass er nicht in Betrieb geht. |
3 |
Soll der Prototyp zur echten Anwendung weiterentwickelt werden (evolutionärer Prototyp)? |
Evolutionärer Prototyp: Ein evolutionärer Prototyp ist die erste Ausbaustufe der echten Anwendung: Das Team erweitert ihn Schritt für Schritt, bis daraus die fertige Software wird. Deshalb muss er von Anfang an so gebaut werden wie echte Software: mit einem Aufbau, der spätere Erweiterungen verträgt, mit automatischen Tests und mit Schutz der Daten. Entscheiden Sie vor dem Bau, ob der Prototyp weiterentwickelt werden soll, denn ein schnell zusammengesetzter Prototyp lässt sich später nur mit großem Aufwand in Software umbauen, die dauerhaft im Betrieb laufen kann. Beispiel: Das Formular zur Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ soll nach den ersten Tests mit Kunden direkt weiterentwickelt werden. Das Team Portal baut den Prototyp deshalb von Anfang an mit derselben Programmiersprache, denselben automatischen Tests und denselben Sicherheitsregeln wie das spätere Schadenportal. |
4 |
Wollen wir technische Risiken mit einem Prototyp prüfen (technischer Durchstich)? |
Technischer Durchstich: Ein technischer Durchstich ist ein kleines Stück Software, das einen einzigen Vorgang einmal durch alle beteiligten Programme und Schnittstellen schickt, um zu zeigen, dass die geplante Technik funktioniert. Verwandte Begriffe sind der Spike, in agilen Teams eine zeitlich begrenzte Untersuchung einer technischen Frage, und der Machbarkeitsnachweis (englisch Proof of Concept). Bauen Sie den Durchstich für die riskanteste Stelle, bevor jemand Bildschirmseiten gestaltet: Scheitert die Technik erst später, war die Arbeit an der Oberfläche umsonst. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt, dass der Kunde innerhalb von 5 Sekunden eine Schadennummer sieht. Die Schadennummer vergibt das Schadensystem der Sachbearbeitung. Ein Durchstich schickt eine Testmeldung vom Schadenportal an das Schadensystem und misst, wie lange es dauert, bis die Schadennummer zurückkommt. |
5 |
Geht es beim Prototyp vor allem um die Benutzeroberfläche und die Bedienung? |
Benutzeroberfläche: Soll der Prototyp nur zeigen, ob Nutzer mit Seiten, Feldern und Schaltflächen zurechtkommen, braucht er keine echte Datenspeicherung und keine Verbindung zu anderen Programmen. Das Team täuscht die Antworten der Software dann nur vor, etwa mit fest hinterlegten Beispieldaten. So steckt das Team seine Zeit in die Bedienung, um die es im Test geht. Beispiel: Im Prototyp des Meldeformulars erscheint nach dem Klick auf „Absenden“ immer dieselbe Schadennummer „S-2026-000123“. Eine Verbindung zum Schadensystem der Sachbearbeitung gibt es nicht, denn getestet wird nur, ob Kunden das Formular verstehen. |
6 |
Reicht eine Skizze auf Papier (Low-Fidelity-Prototyp)? |
Papierprototyp: Der Detailgrad eines Prototyps sagt, wie nah er dem fertigen Produkt kommt. Ein Prototyp mit niedrigem Detailgrad (englisch Low-Fidelity) besteht aus Skizzen auf Papier oder an der Tafel und ist in Minuten geändert. Nutzen Sie ihn am Anfang, wenn noch offen ist, welche Schritte und Angaben überhaupt nötig sind. Wer gleich farbige, pixelgenaue Entwürfe gestaltet, hält oft zu lange an der ersten Lösung fest, weil schon viel Arbeit darin steckt. Beispiel: Im ersten Workshop legt die Anforderungsanalystin mit dem Fachbereich Schaden die Schritte einer Kfz-Meldung als Karteikarten auf den Tisch. Dabei fällt auf, dass niemand an die Angaben zum Unfallgegner gedacht hat. Die Anforderungsanalystin ergänzt eine Karte und hält die Anforderung REQ-270 „Unfallgegner erfassen“ fest. |
7 |
Brauchen wir einen klickbaren Entwurf am Bildschirm (Medium-Fidelity-Prototyp)? |
Klickbarer Prototyp: Ein Prototyp mit mittlerem Detailgrad (englisch Medium-Fidelity) zeigt die Bildschirmseiten in einfacher Gestaltung und verbindet sie so, dass man von Seite zu Seite klicken kann; oft heißt er Klickdummy. Erst damit sieht man, ob Nutzer den Weg durch die Seiten finden, etwa ob sie von jeder Seite wieder zurückfinden. Einzelne Bilder der Seiten zeigen das nicht, weil man auf ihnen nicht klicken kann. Beispiel: Im Klickdummy des Kfz-Meldeformulars, gebaut in einem Designprogramm wie Figma, klickt eine Testperson auf „Zurück“ und landet auf der Startseite statt bei der vorigen Frage. Alle bisherigen Eingaben sind weg. Der Fehler wird im Entwurf behoben, bevor das Team Portal eine Zeile Code schreibt. |
8 |
Muss der Prototyp wie das fertige Produkt aussehen (High-Fidelity-Prototyp)? |
Hoher Detailgrad: Ein Prototyp mit hohem Detailgrad (englisch High-Fidelity) sieht aus wie das fertige Produkt, mit echten Farben, Schriften und Texten. Er lohnt sich, wenn es auf diese Einzelheiten ankommt: bei Tests mit Endnutzern kurz vor der Umsetzung oder bei einer Vorführung vor Entscheidern. Sagen Sie dabei deutlich, dass hinter der Oberfläche noch keine Software steht, denn Betrachter halten einen solchen Prototyp oft für fast fertig. Beispiel: Die Projektleitung führt dem Vorstand einen High-Fidelity-Prototyp des Schadenportals vor. Vorher sagt sie: „Das ist ein Entwurf ohne Funktion. Die erste Version startet im März.“ So entsteht nicht der Eindruck, das Schadenportal könne nächste Woche freigeschaltet werden. |
9 |
Muss der Prototyp auf dem echten Gerät der Nutzer laufen (nativer Prototyp)? |
Nativer Prototyp: Ein nativer Prototyp läuft direkt auf dem Gerät, für das die Software gedacht ist, zum Beispiel als App auf dem Smartphone. Manches lässt sich nur dort prüfen: ob Schaltflächen groß genug für den Finger sind, ob die Kamera funktioniert und wie sich die Software bei schwachem Netz verhält. Mit der Maus am Bürorechner trifft man auch kleine Schaltflächen genau, auf dem Smartphone mit dem Finger oft nicht. Testen Sie deshalb auf den Geräten der Nutzer, wenn die Software dort laufen soll. Beispiel: Der Test zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ findet auf einem Parkplatz statt: Fünf Kunden fotografieren mit ihrem eigenen Smartphone ein beschädigtes Testfahrzeug. Zwei treffen die kleine Schaltfläche „Foto hinzufügen“ erst im dritten Versuch, und das Team Portal vergrößert sie. |
10 |
Soll der Prototyp in die Breite gehen, also alle Bereiche zeigen, aber ohne Tiefe (horizontaler Prototyp)? |
Horizontaler Prototyp: Ein horizontaler Prototyp zeigt alle Menüs und Seiten der geplanten Anwendung, aber fast ohne Funktion dahinter; viele Seiten tragen nur eine Überschrift. Er macht sichtbar, wie groß die Anwendung wird und ob die Menüführung verständlich ist. Nutzen Sie ihn, um mit dem Fachbereich den Umfang der Anwendung abzustimmen. Beispiel: Der horizontale Prototyp des Schadenportals zeigt die Menüpunkte „Kfz-Schaden melden“, „Hausratschaden melden“, „Meine Schäden“ und „Persönliche Daten“. Hinter jedem Punkt liegt nur eine leere Seite mit Überschrift. Der Fachbereich Schaden erkennt daran, dass ein Bereich für Nachrichten der Sachbearbeitung an den Kunden fehlt. |
11 |
Soll der Prototyp in die Tiefe gehen, also einen Ablauf vollständig zeigen (vertikaler Prototyp)? |
Vertikaler Prototyp: Ein vertikaler Prototyp setzt einen einzigen Ablauf vollständig um, von der Eingabe auf dem Bildschirm bis zur Speicherung der Daten. Nur so zeigen sich Lücken in der Logik, etwa eine Angabe, die am Ende gebraucht, aber vorher nirgends abgefragt wird. Wählen Sie den Ablauf, der für das Projekt am wichtigsten ist oder in dem Sie die meisten Lücken vermuten. Beispiel: Der vertikale Prototyp setzt die Kfz-Meldung vollständig um: Anmeldung, Angaben zum Unfall, Fotos, Absenden und Übertragung an das Schadensystem der Sachbearbeitung. Dabei zeigt sich, dass das Schadensystem das Kennzeichen des Unfallgegners als Pflichtangabe erwartet, das Formular es aber nur freiwillig abfragt. |
12 |
Welche konkreten Abläufe (Szenarien) sollen im Test mit dem Prototyp durchgespielt werden? |
Testszenarien: Ein Szenario beschreibt eine Aufgabe, die eine Testperson mit dem Prototyp erledigen soll, mit Ausgangslage und Ziel. Schreiben Sie die Szenarien vor dem Usability-Test auf und geben Sie allen Testpersonen dieselben. Klicken Testpersonen ohne Aufgabe herum, lassen sich ihre Ergebnisse nicht vergleichen, und wichtige Abläufe probiert womöglich niemand aus. Beispiel: Ein Szenario für den Test des Kfz-Meldeformulars: |
13 |
Muss der Prototyp mit echten oder realistischen Daten arbeiten? |
Realistische Daten: Blindtexte wie „Lorem ipsum“ und kurze Musterdaten wie „Max Mustermann“ verbergen Probleme, die mit echten Daten sofort auffallen: Lange Doppelnamen passen nicht ins Feld, Adressen mit Zusätzen werden abgeschnitten. Nutzen Sie Testdaten, die so lang und so vielfältig sind wie die echten. Echte Kundendaten dürfen für Tests nur unter engen Voraussetzungen des Datenschutzes verwendet werden; meist genügen erfundene Daten, die den echten nachgebildet sind. Beispiel: Im Prototyp des Meldeformulars trägt eine Testperson den Namen „Anna-Katharina Müller-Lüdenscheidt“ und die Adresse „Am Alten Postweg 112a, Hinterhaus, 3. Etage“ ein. Das Namensfeld nimmt nur 25 Zeichen auf und schneidet den Namen ab. Die Anforderungsanalystin hält fest, dass Namensfelder mindestens 100 Zeichen aufnehmen müssen, damit auch lange Doppelnamen mit Titel passen. |
109 |
Sollen wir Produkte von Wettbewerbern wie einen Prototyp nutzen? |
Vergleich mit Wettbewerbern: Statt selbst etwas zu bauen, kann das Team Nutzer mit vorhandenen Produkten anderer Anbieter arbeiten lassen und beobachten, wo sie zögern oder scheitern. Das spart Bauzeit und zeigt früh, welche Lösungen sich bewährt haben und welche nicht. Übernehmen Sie dabei Ideen, nicht die Gestaltung im Einzelnen, denn diese kann rechtlich geschützt sein. Beispiel: Fünf Kunden spielen in den öffentlich zugänglichen Meldeformularen von drei anderen Versicherern die Meldung eines Glasschadens bis zum letzten Schritt durch, ohne sie abzusenden. Bei zwei Versicherern brechen sie ab, weil sie zuerst ihre Versicherungsscheinnummer eingeben müssen und diese nicht zur Hand haben. Das Team Portal leitet daraus ab, dass eine Meldung im Schadenportal auch mit Name und Kennzeichen möglich sein soll. |
110 |
Sollen wir mehrere Varianten gegeneinander testen (A/B/C-Test)? |
Varianten im Vergleich: Statt eine einzige Lösung zu verfeinern, baut das Team zwei oder drei deutlich verschiedene Varianten und lässt Testpersonen alle ausprobieren. So zeigt sich, welcher Ansatz besser funktioniert, bevor sich das Team auf einen festlegt. Im laufenden Betrieb heißt dasselbe Vorgehen A/B-Test: Ein Teil der Nutzer sieht Variante A, der andere Variante B, und das Team vergleicht zum Beispiel, wie viele Nutzer die Aufgabe jeweils abschließen. Beispiel: Das Team Portal testet drei Varianten der Kfz-Meldung: |
111 |
Nutzen wir Storyboards, bevor wir einen Prototyp bauen? |
Storyboard: Ein Storyboard ist eine Folge einfacher Zeichnungen, ähnlich einem Comic, die zeigt, in welcher Lage sich ein Nutzer befindet und wie er die Software darin verwendet. Es macht die Umgebung sichtbar, die ein Prototyp am Schreibtisch nicht zeigt, etwa Zeitdruck, Regen oder nur eine freie Hand. Zeichnen Sie das Storyboard, bevor das Team den Prototyp baut, damit der Prototyp zu der Lage passt, in der die Nutzer die Software verwenden. Beispiel: Das Storyboard zur Kfz-Meldung hat vier Bilder: |
112 |
Können wir Teile des Prototyps in der echten Anwendung wiederverwenden? |
Wiederverwendung: Ob Code aus dem Prototyp in die echte Anwendung übernommen werden kann, hängt davon ab, womit und wie sorgfältig er gebaut wurde. Klären Sie vor dem Bau, ob der Prototyp mit derselben Programmiersprache und demselben Framework, also derselben Sammlung fertiger Programmbausteine, entsteht wie das spätere Produkt. Ist das nicht der Fall oder war der Prototyp als Wegwerfprototyp geplant, wird kein Code übernommen, sondern nur das, was das Team aus dem Prototyp gelernt hat. Beispiel: Der klickbare Entwurf des Schadenportals ist im Designprogramm Figma entstanden; aus ihm übernimmt das Team Portal die Gestaltung, aber keinen Code. Der Prototyp der Suche nach Partnerwerkstätten ist dagegen mit React gebaut, demselben Framework wie das spätere Schadenportal. Das Team Portal übernimmt daraus die Kartenanzeige, nachdem es automatische Tests ergänzt hat. |
113 |
Soll der Prototyp schon von echten Kunden genutzt oder verkauft werden (Minimum Viable Product, MVP)? |
Minimum Viable Product: Ein Minimum Viable Product (MVP) ist die kleinste Fassung eines Produkts, die echten Nutzern schon einen Nutzen bringt. Sobald echte Kunden es mit echten Daten nutzen oder dafür bezahlen, ist es kein Prototyp mehr, sondern Software im Betrieb. Dann müssen Datenschutz, Sicherheit, Datensicherung und die Hilfe bei Störungen geregelt sein, oft in einer Vereinbarung über zugesicherte Leistungen wie die Verfügbarkeit (englisch Service Level Agreement, SLA). Beispiel: Der Vertrieb möchte den Prototyp der Kfz-Meldung schon 200 ausgewählten Kunden freischalten. Weil diese Kunden echte Schäden melden würden, entscheidet die Projektleitung: Freigeschaltet wird erst eine Fassung, die das Betriebsteam betreut, die die Datenschutzbeauftragte geprüft hat und die die Meldungen an das Schadensystem der Sachbearbeitung überträgt. |
Kategorie |
BASISMERKMALE: WAS SELBSTVERSTÄNDLICH ERWARTET WIRD (KANO-MODELL) |
Das Kano-Modell teilt die Merkmale eines Produkts danach ein, wie Kunden auf sie reagieren. Basismerkmale setzen Kunden als selbstverständlich voraus: Sind sie vorhanden, fällt das niemandem auf; fehlen sie, lehnen die Kunden das Produkt ab. Gerade weil sie selbstverständlich sind, nennt sie im Gespräch kaum jemand von sich aus. Mit den Fragen dieser Kategorie suchen Sie deshalb gezielt nach Basismerkmalen, damit keines in den Anforderungen fehlt. |
14 |
Welche Funktionen setzen Sie als völlig selbstverständlich voraus? |
Basismerkmale: Basismerkmale sind Funktionen und Eigenschaften, die Nutzer als selbstverständlich voraussetzen. Sind sie vorhanden, fällt das niemandem auf; fehlen sie, lehnen die Nutzer das Produkt ab. Weil sie so selbstverständlich sind, nennt sie im Gespräch kaum jemand. Fragen Sie deshalb nicht „Was wünschen Sie sich?“, sondern „Was darf auf keinen Fall fehlen?“. Beispiel: Auf die Frage „Was darf auf keinen Fall fehlen?“ antworten Kunden im Workshop, nach dem Absenden müsse sofort klar sein, dass die Meldung angekommen ist. Die Anforderungsanalystin hält das in der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ fest: Bestätigung innerhalb von 5 Sekunden, mit Schadennummer. |
15 |
Was würde Sie dazu bringen, das Produkt sofort zurückzugeben oder nicht mehr zu nutzen? |
Ausschlusskriterien: Ein Ausschlusskriterium ist ein Mangel, der allein genügt, damit Nutzer ein Produkt ablehnen oder eine Aufgabe abbrechen. Mit dieser Frage finden Sie Basismerkmale, indem Sie nach Mängeln statt nach Wünschen fragen: Hinter jedem genannten Mangel steht etwas, das die Nutzer selbstverständlich erwarten. Sammeln Sie die Antworten in einer eigenen Liste und geben Sie den Anforderungen, die daraus entstehen, die höchste Priorität. Beispiel: Mehrere Kunden sagen: „Wenn ich nach 20 Minuten Eingabe alles verliere, weil die Seite abgelaufen ist, rufe ich nur noch die Hotline an.“ Daraus entsteht die Anforderung REQ-2201 „Eingaben der Schadenmeldung zwischenspeichern“: Das Schadenportal speichert jede Eingabe sofort als Entwurf, damit nach einer Unterbrechung nichts verloren geht. |
16 |
Welche gesetzlichen Vorgaben müssen zwingend eingehalten werden? |
Gesetzliche Vorgaben: Gesetze gelten auch dann, wenn Nutzer sie nicht kennen. Weil Nutzer sie selten von sich aus nennen, tauchen gesetzliche Vorgaben in einer Befragung nach dem Kano-Modell oft gar nicht auf. Behandeln Sie gesetzliche Vorgaben trotzdem wie Basismerkmale: Die Software muss sie erfüllen, und ein Verstoß kann Bußgelder oder Maßnahmen der Aufsichtsbehörde nach sich ziehen. Fragen Sie die Rechtsabteilung und die Datenschutzbeauftragte, welche Vorgaben gelten, zum Beispiel die Datenschutz-Grundverordnung (DSGVO) oder Vorgaben zur Barrierefreiheit. Beispiel: Nach der DSGVO muss der Kunde erfahren, wofür seine Angaben verwendet werden. Daraus entsteht die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“. Die Datenschutzbeauftragte prüft den Text der Hinweise, bevor die Anforderung den Status „Abgestimmt“ bekommt. |
17 |
Welche Standards oder Normen sind in Ihrer Branche unverzichtbar? |
Branchenstandards: In vielen Branchen gibt es Normen und Datenformate, die jeder Anbieter einhält, etwa für den Austausch von Daten mit Partnern. Ein Produkt, das sie nicht beherrscht, wird kaum genutzt, auch wenn es sonst gut ist; ihre Einhaltung ist deshalb ein Basismerkmal. Fragen Sie den Fachbereich und die externen Partner, welche Standards sie täglich verwenden. Beispiel: Jedes Auto hat eine Fahrzeug-Identifizierungsnummer (FIN) mit 17 Zeichen, festgelegt in der Norm ISO 3779 der Internationalen Organisation für Normung (ISO). Kfz-Werkstätten und Gutachter, mit denen die Versicherung zusammenarbeitet, ordnen Fahrzeuge über diese Nummer zu. Das Kfz-Meldeformular prüft deshalb, ob die eingegebene FIN 17 Zeichen hat. |
18 |
Was erwarten Sie von der Stabilität der Software? |
Verfügbarkeit: Die Verfügbarkeit gibt an, welchen Anteil der Zeit die Software nutzbar ist. Läuft die Software, lobt das niemand; fällt sie aus, beschweren sich alle, und deshalb ist Stabilität ein Basismerkmal. Halten Sie die erwartete Verfügbarkeit als Prozentzahl in einer nichtfunktionalen Anforderung fest und rechnen Sie sie in Stunden um, damit alle verstehen, was sie bedeutet. Beispiel: Die Anforderung REQ-2202 „Verfügbarkeit des Schadenportals“ lautet: „Das Schadenportal muss in jedem Kalendermonat zu mindestens 99,5 Prozent der Zeit erreichbar sein.“ Das Betriebsteam rechnet vor, dass 99,5 Prozent in einem Monat mit 30 Tagen rund 3,6 Stunden Ausfall erlauben. Der Fachbereich Schaden ist einverstanden, wenn geplante Wartungen nachts stattfinden. |
19 |
Welche Sicherheitsfunktionen sind für Sie nicht verhandelbar? |
Sicherheit: Funktionen wie die verschlüsselte Übertragung aller Daten oder eine Anmeldung, bei der zum Passwort ein zweiter Nachweis kommt, etwa ein Code per App, gelten heute als selbstverständlich, also als Basismerkmale. Nutzer bemerken sie kaum, aber ein einziger Vorfall mit gestohlenen Daten zerstört das Vertrauen in das Produkt. Stimmen Sie mit der IT-Sicherheit ab, welche Schutzmaßnahmen Pflicht sind, und halten Sie jede als eigene Anforderung fest. Beispiel: Für die Anforderung REQ-101 „Anmeldung im Schadenportal“ legt die IT-Sicherheit fest: Zum Passwort muss der Kunde bei der Anmeldung einen Code eingeben, den er per Textnachricht (SMS) oder App erhält. So kann sich jemand, der nur das Passwort kennt, nicht anmelden und deshalb auch die Bankverbindung für die Auszahlung (REQ-280 „Bankverbindung für die Auszahlung erfassen“) nicht auf sein eigenes Konto ändern. |
20 |
Gibt es Funktionen der bisherigen Lösung, die in der neuen auf keinen Fall fehlen dürfen? |
Bisherige Funktionen: Was Nutzer von der bisherigen Lösung gewohnt sind, erwarten sie auch von der neuen; fehlt es, empfinden sie das als Verschlechterung. Solche Funktionen sind Basismerkmale, die im Workshop oft niemand nennt, weil sie selbstverständlich scheinen. Gehen Sie deshalb die bisherige Lösung Schritt für Schritt durch und fragen Sie bei jeder Funktion, ob sie gebraucht wird; was niemand nutzt, muss nicht nachgebaut werden. Beispiel: Bisher melden die meisten Kunden ihre Schäden über die Hotline des Kundenservice. Am Ende des Anrufs nennt der Mitarbeiter sofort die Schadennummer, mit der der Kunde später nachfragen kann. Das Schadenportal muss deshalb ebenfalls sofort eine Schadennummer liefern; das hält die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ fest. |
21 |
Wie schnell muss die Software reagieren, damit die Wartezeit Sie nicht stört? |
Antwortzeit: Die Antwortzeit ist die Zeit zwischen einem Klick und der sichtbaren Reaktion der Software. Der Fachmann für Bedienbarkeit Jakob Nielsen nennt grobe Grenzen: Bis etwa 0,1 Sekunden wirkt eine Reaktion sofort, bis etwa 1 Sekunde bleibt der Nutzer bei der Sache, ab etwa 10 Sekunden wendet er sich ab. Eine Antwortzeit, die nicht stört, ist ein Basismerkmal: Niemand lobt sie, aber Wartezeiten ärgern. Legen Sie für jeden wichtigen Schritt eine Zielzeit in Sekunden fest. Beispiel: Zwei Anforderungen mit Zielzeiten: |
22 |
Welche Angaben müssen auf jeden Fall auf einer Rechnung oder einem anderen Dokument stehen, das die Software erzeugt? |
Pflichtangaben: Viele Dokumente haben Pflichtangaben, die ein Gesetz oder eine Vereinbarung vorschreibt; für Rechnungen zählt zum Beispiel § 14 des Umsatzsteuergesetzes die Pflichtangaben auf. Fehlt eine Pflichtangabe, taugt das Dokument nicht für seinen Zweck, etwa als Nachweis gegenüber dem Finanzamt. Klären Sie mit dem Fachbereich und der Rechtsabteilung für jedes Dokument, das die Software erzeugt, welche Angaben darauf stehen müssen. Beispiel: Die Eingangsbestätigung, die der Kunde als PDF herunterladen kann (REQ-2204 „Eingangsbestätigung als PDF“), muss diese Angaben enthalten: |
23 |
Müssen Sie die Software auch ohne Maus bedienen können? |
Bedienung per Tastatur: Manche Menschen können keine Maus benutzen, etwa wegen einer Sehbehinderung oder einer eingeschränkten Beweglichkeit der Hände; sie bedienen die Software mit der Tastatur oder einem Bildschirmleseprogramm. Die Richtlinien für barrierefreie Webinhalte (englisch Web Content Accessibility Guidelines, WCAG) verlangen deshalb, dass jede Funktion auch per Tastatur erreichbar ist. Auch geübte Nutzer arbeiten mit der Tastatur oft schneller; für beide Gruppen ist die Tastaturbedienung ein Basismerkmal. Lassen Sie in jedem Test eine Person die wichtigsten Abläufe ganz ohne Maus durchführen. Beispiel: Eine Testperson geht das Kfz-Meldeformular nur mit der Tabulatortaste und der Eingabetaste durch. Die Auswahlliste für die Schadenart lässt sich so nicht öffnen. Das Team Portal behebt den Fehler, und die Anforderungsanalystin ergänzt die Anforderung REQ-2206 „Bedienung ohne Maus“. |
24 |
Erwarten Sie eine Hilfefunktion oder ein Handbuch? |
Hilfe: Nutzer erwarten, dass sie an einer unklaren Stelle Hilfe finden, ohne jemanden anrufen zu müssen; eine solche Hilfe ist ein Basismerkmal. Fehlt sie, rufen Nutzer beim Kundenservice an oder brechen ab, und beides verursacht Aufwand. Bei Software, die man selten nutzt, helfen kurze Erklärungen direkt am Eingabefeld mehr als ein Handbuch, das kaum jemand öffnet. Beispiel: Neben dem Feld „Versicherungsscheinnummer“ steht ein Fragezeichen. Ein Klick darauf zeigt: „Sie finden die Nummer oben rechts auf Ihrem Versicherungsschein.“ Die Hilfetexte zu allen Feldern hält die Anforderung REQ-2207 „Hilfetexte zu den Feldern“ fest. |
25 |
Muss die Software auf dem Betriebssystem laufen, das Sie heute verwenden? |
Betriebssysteme und Browser: Nutzer setzen voraus, dass eine Software auf ihrem Gerät läuft; ist das nicht so, können sie die Software gar nicht nutzen. Legen Sie deshalb fest, welche Betriebssysteme, Browser und Versionen unterstützt werden, und begründen Sie die Auswahl mit Nutzungszahlen. Jede weitere unterstützte Version bedeutet zusätzlichen Testaufwand. Beispiel: Die Auswertung der bisherigen Webseite der Versicherung zeigt: 62 Prozent der Besucher kommen mit einem Smartphone, etwa zur Hälfte mit Android und zur Hälfte mit iOS. Die Anforderung REQ-2208 „Unterstützte Browser und Betriebssysteme“ legt fest: die jeweils letzten zwei Hauptversionen von Android und iOS sowie die aktuellen Fassungen der Browser Chrome, Safari, Edge und Firefox. |
26 |
Welche Sprachen muss die Benutzeroberfläche anbieten? |
Sprachen: Wer die Sprache der Oberfläche nicht gut versteht, kann die Software kaum bedienen; für diese Nutzer ist ihre Sprache ein Basismerkmal. Legen Sie die Sprachen zu Beginn fest, auch wenn zunächst nur eine umgesetzt wird. Ist die Software von Anfang an für mehrere Sprachen ausgelegt, etwa mit allen Texten in eigenen Dateien statt fest im Code, lässt sich eine weitere Sprache später mit wenig Aufwand ergänzen. Beispiel: Ein Teil der Kunden der Versicherung lebt in Deutschland, spricht aber wenig Deutsch. Der Fachbereich Schaden stellt deshalb die Anforderung REQ-250 „Englische Oberfläche“. Das Team Portal legt alle Texte von Anfang an in eigenen Sprachdateien ab, damit später weitere Sprachen folgen können. |
27 |
Wie sieht es mit der Datensicherung (Backup) aus? |
Datensicherung: Eine Datensicherung (englisch Backup) ist eine Kopie der Daten, aus der man sie nach einem Fehler oder Ausfall wiederherstellen kann. Nutzer fragen selten danach, setzen sie aber voraus; sie ist ein Basismerkmal, und verlorene Daten zerstören das Vertrauen. Legen Sie mit dem Betriebsteam fest, wie oft gesichert wird, wie viele Daten bei einem Ausfall höchstens verloren gehen dürfen, etwa die Eingaben der letzten Stunde, und wie schnell die Daten wiederhergestellt sein müssen. Lassen Sie das Betriebsteam regelmäßig eine Sicherung zur Probe zurückspielen, denn eine Sicherung, die sich nicht zurückspielen lässt, nützt nichts. Beispiel: Die Anforderung REQ-2209 „Datensicherung“ legt fest: Bei einem Ausfall dürfen von den gespeicherten Entwürfen der Schadenmeldungen höchstens die Eingaben der letzten Stunde verloren gehen. Abgesendete Meldungen liegen zusätzlich im Schadensystem der Sachbearbeitung. Das Betriebsteam spielt einmal im Quartal eine Sicherung zur Probe zurück. |
28 |
Erwarten Sie, dass Sie Ihre Daten löschen lassen können? |
Löschung: Die Datenschutz-Grundverordnung (DSGVO) gibt Menschen das Recht, die Löschung ihrer personenbezogenen Daten zu verlangen. Das Recht gilt nicht unbegrenzt: Muss ein Unternehmen Daten aufgrund von Gesetzen aufbewahren, löscht es sie erst nach Ablauf der gesetzlichen Aufbewahrungsfrist. Planen Sie das Löschen von Anfang an mit, denn Daten, die in mehreren Programmen und Sicherungen liegen, lassen sich nachträglich nur mit großem Aufwand vollständig entfernen. Klären Sie die Fristen mit der Datenschutzbeauftragten. Beispiel: Zwei Fälle mit unterschiedlicher Regel: |
29 |
Muss die Software offline funktionieren, also ohne Internetverbindung? |
Offline-Fähigkeit: Offline heißt: ohne Verbindung zum Internet. Sind Nutzer oft an Orten, an denen das Netz schwach ist oder fehlt, ist es für sie ein Basismerkmal, dass die Software dort trotzdem funktioniert. Klären Sie, welche Schritte ohne Verbindung möglich sein müssen und was geschieht, sobald die Verbindung wieder besteht. Beispiel: Unfälle passieren auch auf Landstraßen ohne Netz und in Tiefgaragen. Nach der Anforderung REQ-2211 „Fotos ohne Netzverbindung aufnehmen und später hochladen“ kann der Kunde in der App Fotos aufnehmen und dem Schaden zuordnen. Das Hochladen nach REQ-230 „Fotos zur Schadenmeldung hochladen“ geschieht automatisch, sobald wieder Netz da ist. |
30 |
Welche Exportformate sind mindestens nötig? |
Export: Export heißt, Daten aus der Software in eine Datei zu übertragen, die man speichern, drucken oder in einem anderen Programm öffnen kann, etwa als PDF oder als Excel-Tabelle. Nutzer erwarten, ihre eigenen Angaben mitnehmen zu können. Für Angaben, die ein Nutzer selbst gemacht hat und die auf Grundlage seines Vertrags oder seiner Einwilligung verarbeitet werden, gibt ihm die Datenschutz-Grundverordnung (DSGVO) sogar das Recht, sie in einem gängigen, maschinenlesbaren Format zu erhalten. Legen Sie fest, welche Formate für welche Nutzer nötig sind, statt alle denkbaren Formate anzubieten. Beispiel: Kunden wollen ihre abgesendete Meldung für die eigenen Unterlagen aufheben. Die Anforderung REQ-2205 „Schadenmeldung als PDF herunterladen“ sieht deshalb unter „Meine Schäden“ eine Schaltfläche „Als PDF speichern“ vor. Eine Excel-Datei wünscht sich keiner der befragten Kunden. Verlangt ein Kunde seine Angaben nach der DSGVO in maschinenlesbarer Form, erhält er sie vom Kundenservice als Tabellendatei. |
31 |
Wie genau müssen Berechnungen sein? |
Rechengenauigkeit: Bei Geldbeträgen erwarten Nutzer, dass jede Summe auf den Cent stimmt; schon ein Fehler von einem Cent weckt Zweifel an allen Zahlen. Manche Zahlentypen in Programmiersprachen, die sogenannten Gleitkommazahlen, können Beträge wie 0,10 Euro nicht exakt speichern und erzeugen deshalb kleine Rechenfehler. Legen Sie fest, wie genau gerechnet und wann gerundet wird, und lassen Sie das Entwicklungsteam für Geldbeträge einen exakten Zahlentyp verwenden, in der Programmiersprache Java zum Beispiel BigDecimal. Beispiel: Nach einem Einbruch listet eine Kundin die gestohlenen Gegenstände mit ihrem Neupreis auf (REQ-2212 „Stehlgutliste mit Beträgen erfassen“). Das Schadenportal zählt 37 Beträge zusammen. Ein Testfall prüft, dass die Summe auf den Cent mit der Summe übereinstimmt, die der Fachbereich Schaden von Hand nachrechnet. |
32 |
Muss die Software mandantenfähig sein? |
Mandantenfähigkeit: Mandantenfähig ist eine Software, wenn sie mehrere Unternehmen oder Unternehmensteile, die Mandanten, mit streng getrennten Daten bedient, obwohl alle dieselbe Installation nutzen. Diese Trennung muss im Aufbau der Software von Anfang an vorgesehen sein; nachträglich lässt sie sich nur mit sehr großem Aufwand einbauen. Nutzen mehrere Unternehmen dieselbe Software, ist die Trennung ihrer Daten ein Basismerkmal; klären Sie deshalb früh, ob es mehrere Mandanten geben wird. Beispiel: Zur Versicherung gehört eine Tochtergesellschaft, die Kfz-Versicherungen unter eigenem Namen verkauft. Sie soll dasselbe Schadenportal nutzen, mit eigenem Logo und eigenen Texten. Die Anforderung REQ-2213 „Getrennte Daten je Gesellschaft“ legt fest, dass die Sachbearbeiter der einen Gesellschaft keine Meldungen der anderen sehen. |
33 |
Erwarten Sie eine Bestätigung, nachdem Sie eine Aktion ausgeführt haben? |
Rückmeldung: Nach jeder wichtigen Aktion muss die Software zeigen, ob sie gelungen ist. Bleibt diese Rückmeldung aus, wissen Nutzer nicht, ob ihre Eingabe angekommen ist; sie wiederholen die Aktion oder rufen an. Eine klare Rückmeldung ist ein Basismerkmal: Niemand lobt sie, aber jeder bemerkt sofort, wenn sie fehlt. Beispiel: Nach dem Klick auf „Absenden“ zeigt das Schadenportal innerhalb von 5 Sekunden: „Ihre Schadenmeldung ist eingegangen. Ihre Schadennummer lautet S-2026-004711.“ Das hält die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ fest. |
Kategorie |
Leistungsmerkmale sind Merkmale, bei denen die Zufriedenheit wächst, je mehr davon geboten wird: je schneller, je mehr, je einfacher, desto besser. Kunden nennen sie von sich aus und vergleichen sie zwischen Anbietern. Hier ermitteln Sie, welche Merkmale das sind und welcher Wert genügt, denn jede Steigerung erfordert Entwicklungsaufwand. |
|
34 |
Welche Funktionen würden Ihre Arbeit am meisten beschleunigen? |
Zeitersparnis: Zeitersparnis ist ein typisches Leistungsmerkmal: Je mehr Zeit eine Funktion spart, desto zufriedener sind die Nutzer. Fragen Sie nach den Schritten, die heute am längsten dauern oder am häufigsten vorkommen, und messen Sie die Zeit, wenn möglich. Gestalten Sie gerade diese Schritte mit möglichst wenigen Klicks und Eingaben. Beispiel: Die Sachbearbeiter sagen, am meisten Zeit koste es, die Angaben zum Unfallgegner aus dem Freitext einer Meldung abzutippen, im Schnitt vier Minuten je Fall. Nach der Anforderung REQ-270 „Unfallgegner erfassen“ fragt das Schadenportal Name, Kennzeichen und Versicherung des Unfallgegners in eigenen Feldern ab. REQ-290 „Meldung an das Schadensystem übertragen“ übernimmt diese Felder in das Schadensystem der Sachbearbeitung, ohne dass jemand sie abtippt. |
35 |
Worauf achten Sie besonders, wenn Sie das Produkt mit Produkten anderer Anbieter vergleichen? |
Vergleichsgrößen: Beim Vergleich mit anderen Anbietern achten Nutzer auf wenige messbare Größen, etwa Dauer, Anzahl der Schritte oder Preis. Diese Größen sind Leistungsmerkmale: Wer bei ihnen besser abschneidet, hat bei den Nutzern einen Vorteil. Ermitteln Sie die Größen, messen Sie die Werte der Wettbewerber und legen Sie fest, welchen Wert das eigene Produkt erreichen soll. Beispiel: Der Vertrieb lässt Testpersonen die Meldung eines Glasschadens bei drei anderen Versicherern bis zum letzten Schritt durchspielen, ohne sie abzusenden. Sie brauchen dafür 6, 9 und 14 Minuten. Als Ziel für das Schadenportal legt der Product Owner höchstens 5 Minuten fest. |
36 |
Bei welchen Eigenschaften gilt: Je mehr die Software davon bietet, desto zufriedener sind Sie? |
Steigerbare Eigenschaften: Bei einem Leistungsmerkmal steigt die Zufriedenheit, je mehr davon geboten wird, etwa je mehr Speicherplatz oder je mehr Fotos je Schadenmeldung erlaubt sind. Jede Steigerung erfordert aber Entwicklungsaufwand oder Geld für den Betrieb. Fragen Sie deshalb auch, ab welchem Wert eine weitere Steigerung keinen spürbaren Unterschied mehr macht, und legen Sie diesen Wert als Ziel fest. Beispiel: Für die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ fragt die Anforderungsanalystin, wie viele Fotos je Meldung möglich sein sollen. Kunden wünschen sich „so viele wie möglich“, die Sachbearbeiter sehen sich aber selten mehr als 15 an. Festgelegt werden 20 Fotos je Meldung mit höchstens 10 Megabyte je Foto. |
37 |
Welche Berichte brauchen Sie, um bessere Entscheidungen zu treffen? |
Berichte: Ein Bericht fasst Daten so zusammen, dass Verantwortliche daraus Entscheidungen ableiten können, etwa wo Personal fehlt oder wo Kunden abbrechen. Wie viel ein Bericht zeigt und wie genau er die Zahlen aufschlüsselt, ist ein Leistungsmerkmal. Fragen Sie zu jedem gewünschten Bericht, welche Entscheidung er unterstützen soll; einen Bericht ohne Entscheidung dahinter liest selten jemand. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung will jeden Montag sehen, wie viele Meldungen über das Schadenportal eingegangen sind und in welchem Schritt des Formulars wie viele Kunden abgebrochen haben. Damit entscheidet sie, welchen Schritt das Team Portal zuerst vereinfacht. Festgehalten wird das in der Anforderung REQ-2214 „Wöchentlicher Bericht über Portalmeldungen“. |
38 |
Wie wichtig ist es Ihnen, die Oberfläche selbst anpassen zu können? |
Anpassbarkeit: Anpassbar ist eine Oberfläche, wenn Nutzer selbst bestimmen können, was wo angezeigt wird, etwa welche Spalten eine Liste zeigt. Für Menschen, die täglich viele Stunden mit einer Software arbeiten, ist das ein Leistungsmerkmal; wer die Software selten nutzt, braucht es kaum. Fragen Sie deshalb jede Nutzergruppe für sich. Beispiel: Den Kunden, die oft nur alle paar Jahre einen Schaden melden, ist eine anpassbare Oberfläche gleichgültig; das Schadenportal bekommt keine. Die Sachbearbeiter dagegen wünschen sich im Schadensystem der Sachbearbeitung eine Liste der Portalmeldungen, deren Spalten jeder selbst wählen kann. Diese Anforderung geht an das Team Schadensystem. |
39 |
Würden Sie für eine schnellere Bearbeitung mehr bezahlen? |
Zahlungsbereitschaft: Manche Leistungsmerkmale sind Kunden so wichtig, dass sie dafür mehr zahlen würden, etwa eine schnellere Bearbeitung. Die Frage zeigt, ob sich daraus ein eigenes, teureres Angebot machen lässt. Werten Sie die Antworten vorsichtig aus, denn in Befragungen geben Menschen oft eine höhere Zahlungsbereitschaft an, als sie später beim Kauf zeigen. Beispiel: Der Vertrieb fragt 500 Kunden, ob sie 3 Euro im Monat mehr zahlen würden, wenn die Versicherung jeden Kfz-Schaden innerhalb von 48 Stunden abschließend bearbeitet und auszahlt. 12 Prozent sagen ja. Die Projektleitung entscheidet, ein solches Angebot erst nach dem Start von Version 1.0 des Schadenportals zu prüfen. |
40 |
Welche Suchfilter vermissen Sie heute? |
Suchfilter: Ein Suchfilter grenzt eine lange Liste auf die Einträge ein, die ein gewähltes Merkmal haben, zum Beispiel nur die Schäden eines Monats. Lassen sich mehrere Filter verbinden, etwa Monat, Schadenart und Bearbeitungsstand zugleich, spricht man von einer facettierten Suche. Je schneller Nutzer damit finden, was sie suchen, desto zufriedener sind sie; gute Filter sind deshalb ein Leistungsmerkmal. Fragen Sie nach den Suchen, die Nutzer heute von Hand erledigen, etwa durch Blättern. Beispiel: Die Sachbearbeiter vermissen im Schadensystem der Sachbearbeitung einen Filter „Eingang über Schadenportal“, den sie mit dem Filter „Fotos vorhanden“ verbinden können. Heute blättern sie dafür die Liste aller neuen Schäden durch. Die Anforderung REQ-2215 „Filter für Portalmeldungen im Schadensystem“ geht an das Team Schadensystem. |
41 |
Wie viele Datensätze wollen Sie gleichzeitig bearbeiten können? |
Massenbearbeitung: Ein Datensatz ist ein einzelner Eintrag, etwa ein Schaden. Bei der Massenbearbeitung ändert ein Nutzer viele Datensätze in einem Schritt, statt jeden einzeln zu öffnen. Für Nutzer, die oft gleichartige Änderungen vornehmen, spart das viel Zeit und ist ein Leistungsmerkmal. Klären Sie, welche Änderungen in einem Schritt erlaubt sein sollen und wie viele Datensätze höchstens auf einmal geändert werden dürfen. Beispiel: Nach einem Hagelsturm gehen an einem Tag 400 Kfz-Meldungen aus demselben Landkreis ein. Die Sachbearbeiter wollen 50 Schäden auf einmal markieren und demselben Gutachter zuweisen. Die Anforderung REQ-2216 „Mehrere Schäden gleichzeitig einem Gutachter zuweisen“ erlaubt bis zu 100 Schäden in einem Schritt. |
42 |
Wünschen Sie sich eine Verbindung zu Outlook oder einem anderen Kalender? |
Kalenderanbindung: Viele Nutzer planen ihre Termine in einem Kalenderprogramm wie Outlook. Kann die Software Termine direkt in diesen Kalender übertragen, muss niemand sie abtippen, und kein Termin geht verloren. Eine solche Verbindung ist ein Leistungsmerkmal: Je reibungsloser sie gelingt, desto zufriedener sind die Nutzer. Klären Sie, welche Kalender die Nutzer verwenden; Termindateien im Format iCalendar mit der Endung „.ics“ öffnen die meisten Kalenderprogramme. Beispiel: Vereinbart ein Gutachter einen Termin, um das beschädigte Auto anzusehen, erhält der Kunde eine E-Mail mit dem Termin als Kalenderdatei. Ein Klick trägt den Termin in seinen Kalender ein. Festgehalten ist das in der Anforderung REQ-2217 „Gutachtertermin als Kalendereintrag“. |
43 |
Wie ausführlich soll das Änderungsprotokoll sein, das festhält, wer wann was geändert hat? |
Änderungsprotokoll: Ein Änderungsprotokoll hält zu jeder Änderung fest, wer sie wann vorgenommen hat und welcher Wert vorher und nachher galt. Seine Ausführlichkeit ist ein Leistungsmerkmal: Je vollständiger es ist, desto besser lassen sich Fehler und Betrugsversuche aufklären und desto leichter bestehen Prüfungen durch die interne Revision. Legen Sie fest, welche Felder protokolliert werden und wie lange das Protokoll aufbewahrt wird. Beispiel: Ändert ein Kunde nach dem Absenden seine Bankverbindung (REQ-280 „Bankverbindung für die Auszahlung erfassen“), schreibt das Schadenportal nach der Anforderung REQ-2218 „Änderungsprotokoll der Schadenmeldung“ diesen Eintrag: |
44 |
Wäre eine Sprachsteuerung für Sie hilfreich? |
Sprachsteuerung: Mit einer Sprachsteuerung bedient man die Software durch gesprochene Befehle, diktiert Text oder spricht eine Nachricht ein. Nützlich ist sie dort, wo die Hände beschäftigt sind, etwa in einer Werkstatt; am Schreibtisch bringt sie den meisten Nutzern wenig. Ob sie ein Leistungsmerkmal ist oder den Nutzern gleichgültig, hängt also von der Umgebung ab; fragen Sie deshalb nach der Lage, in der die Software benutzt wird. Beispiel: Im Workshop wird die Anforderung REQ-205 „Schadenmeldung per Sprachnachricht“ besprochen. Die meisten befragten Kunden würden lieber tippen, und die Sachbearbeiter müssten jede Sprachnachricht abhören und abschreiben. Der Product Owner lehnt REQ-205 deshalb ab. |
45 |
Sollen Eingabefelder automatisch ausgefüllt oder ergänzt werden (englisch Autofill)? |
Automatisches Ausfüllen: Beim automatischen Ausfüllen trägt die Software Angaben ein, die sie schon kennt, oder ergänzt eine begonnene Eingabe, etwa eine Adresse nach den ersten Buchstaben. Je mehr Felder die Software so füllt, desto weniger müssen Nutzer tippen; das automatische Ausfüllen ist deshalb ein Leistungsmerkmal. Es vermeidet außerdem Tippfehler, die später Rückfragen auslösen. Jeder vorab eingetragene Wert muss sich ändern lassen. Beispiel: Nach der Anmeldung (REQ-101 „Anmeldung im Schadenportal“) trägt das Schadenportal Name, Adresse, Versicherungsscheinnummer und Kennzeichen aus dem Versicherungsvertrag vorab ein. Die Kundin muss diese Angaben nur noch prüfen und den Unfall beschreiben. Festgehalten ist das in der Anforderung REQ-2219 „Kunden- und Vertragsdaten vorbelegen“. |
46 |
Wie wichtig ist Ihnen eine dunkle Darstellung (Dark Mode)? |
Dunkle Darstellung: Bei einer dunklen Darstellung (englisch Dark Mode) zeigt die Software helle Schrift auf dunklem Grund. Viele Smartphones und Betriebssysteme bieten sie an, und manche Nutzer, etwa Menschen, die viele Stunden am Bildschirm arbeiten, erwarten sie inzwischen. Ob sie ein Basismerkmal, ein Leistungsmerkmal oder gleichgültig ist, hängt von der Nutzergruppe ab; fragen Sie die Gruppen deshalb getrennt. Beispiel: In der Befragung ist die dunkle Darstellung den meisten Kunden gleichgültig. Der Product Owner setzt die Anforderung für die dunkle Darstellung deshalb im Backlog weit nach hinten. Das Team Portal achtet nur darauf, dass sich die Farben später leicht umstellen lassen. |
47 |
Möchten Sie Benachrichtigungen per Textnachricht (SMS), E-Mail oder Push-Nachricht erhalten? |
Benachrichtigungswege: Eine Push-Nachricht ist eine Mitteilung, die eine App auf dem Bildschirm des Smartphones anzeigt, auch wenn die App gerade nicht geöffnet ist. Dass Nutzer zwischen Textnachricht, E-Mail und Push-Nachricht wählen können, ist ein Leistungsmerkmal: Je besser der gewählte Weg zu ihren Gewohnheiten passt, desto zuverlässiger lesen sie die Nachrichten. Klären Sie außerdem, welche Nachrichten so wichtig sind, dass sie auf jeden Fall verschickt werden. Beispiel: Nach der Anforderung REQ-2220 „Benachrichtigung bei Statusänderung“ wählt der Kunde unter „Persönliche Daten“, ob er über den Bearbeitungsstand seines Schadens per E-Mail, Textnachricht (SMS) oder Push-Nachricht informiert wird. Die Eingangsbestätigung nach REQ-214 „Eingangsbestätigung nach Schadenmeldung“ erscheint unabhängig davon immer auf dem Bildschirm. |
48 |
Sollen wir Vorlagen für wiederkehrende Aufgaben bereitstellen? |
Vorlagen: Eine Vorlage ist ein vorbereiteter Text oder ein vorausgefülltes Formular für eine Aufgabe, die immer wieder gleich vorkommt. Sie spart Zeit und sorgt dafür, dass wichtige Angaben nicht vergessen werden. Passende Vorlagen sind ein Leistungsmerkmal: Je mehr häufige Aufgaben sie abdecken, desto zufriedener sind die Nutzer. Fragen Sie, welche Texte oder Eingaben die Nutzer heute immer wieder neu schreiben. Beispiel: Fehlt in einer Meldung die Rechnung der Werkstatt, schreiben die Sachbearbeiter dem Kunden heute jedes Mal einen eigenen Text. Nach der Anforderung REQ-2221 „Textvorlagen für Rückfragen“ wählen sie die Vorlage „Rechnung fehlt“, und der Kunde sieht die Rückfrage im Schadenportal unter „Meine Schäden“. |
49 |
Wie umfangreich soll die Rechteverwaltung sein? |
Rechteverwaltung: Die Rechteverwaltung legt fest, wer welche Daten sehen und ändern darf. Die Feinheit der Rechteverwaltung ist ein Leistungsmerkmal: Je feiner sie ist, bis hin zu Rechten für einzelne Felder, desto genauer lässt sich der Zugriff für verschiedene Gruppen einstellen, auch für externe Partner. Klären Sie mit dem Fachbereich und der Datenschutzbeauftragten, welche Gruppe welche Daten braucht, und geben Sie jeder Gruppe nur diese. Beispiel: Partnerwerkstätten sollen im Schadenportal die Fotos und die Fahrzeugdaten eines Schadens sehen, damit sie die Reparatur planen können. Die Bankverbindung des Kunden aus REQ-280 „Bankverbindung für die Auszahlung erfassen“ sehen sie nicht. Festgehalten wird das in der Anforderung REQ-2223 „Leserechte der Partnerwerkstatt“. |
50 |
Wollen Sie Daten auch als Grafik oder Diagramm sehen? |
Diagramme: Ein Diagramm zeigt Zahlen als Bild, etwa als Balken oder Linie, sodass man Entwicklungen und Ausreißer schneller erkennt als in einer Tabelle. Für Führungskräfte, die sich schnell einen Überblick verschaffen wollen, ist das ein Leistungsmerkmal. Fragen Sie, welche Frage das Diagramm beantworten soll, und wählen Sie danach die Form. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung möchte die Zahl der Portalmeldungen je Tag als Liniendiagramm sehen. Darin erkennt sie einen Hagelsturm sofort an der Spitze der Linie und kann zusätzliche Sachbearbeiter einplanen. Festgehalten wird das in der Anforderung REQ-2224 „Diagramm der Schadenmeldungen je Tag“. |
51 |
Soll die Software auf Tablets besonders gut dargestellt werden? |
Darstellung auf Tablets: Bei einer anpassungsfähigen Gestaltung (englisch Responsive Design) ordnet sich eine Seite selbst so an, dass sie auf jedem Bildschirm lesbar ist, vom Smartphone bis zum großen Monitor. Das gilt heute als Basismerkmal. Eine eigens für Tablets gestaltete Oberfläche, die den größeren Bildschirm zum Beispiel für zwei Spalten nutzt, geht darüber hinaus und ist ein Leistungsmerkmal. Klären Sie anhand der Nutzungszahlen, ob sich dieser Aufwand lohnt. Beispiel: Die Auswertung der bisherigen Webseite der Versicherung zeigt, dass nur 6 Prozent der Besucher ein Tablet nutzen. Das Schadenportal bekommt deshalb eine anpassungsfähige Gestaltung, aber keine eigene Oberfläche für Tablets. |
52 |
Wünschen Sie sich eine Funktion, mit der Sie Excel-Dateien einlesen können? |
Import aus Excel: Beim Import liest die Software Daten aus einer Datei ein, statt dass der Nutzer sie abtippt. Wer seine Daten bisher in Excel-Tabellen führt, spart so doppelte Arbeit; je mehr Daten der Import ohne Nacharbeit übernimmt, desto zufriedener sind die Nutzer. Ein solcher Import ist deshalb ein Leistungsmerkmal. Legen Sie fest, welche Spalten die Datei enthalten muss, und stellen Sie eine Mustertabelle bereit. Beispiel: Nach einem Einbruch reichen Kunden eine Liste der gestohlenen Gegenstände ein, die sogenannte Stehlgutliste. Manche Kunden führen ohnehin eine Excel-Liste ihres Hausrats. Nach der Anforderung REQ-2222 „Stehlgutliste aus Excel-Datei einlesen“ laden sie ihre Excel-Liste hoch, statt 40 Gegenstände einzeln einzutippen; die Spalten „Gegenstand“, „Kaufdatum“ und „Neupreis“ sind vorgegeben. |
Kategorie |
Begeisterungsmerkmale erwarten Kunden nicht: Fehlen sie, vermisst sie niemand; sind sie vorhanden, überraschen sie positiv. Sie können ein Produkt von denen der Wettbewerber abheben und Kunden zu Weiterempfehlungen bewegen. Weil Kunden solche Merkmale selten selbst vorschlagen, regen die Fragen dieser Kategorie dazu an, auch ungewohnte Ideen durchzuspielen. Prüfen Sie danach jede Idee mit Nutzern, ob sie ihnen tatsächlich nützt. |
|
53 |
Wie wichtig ist Ihnen ein direkter Chat mit dem Kundenservice? |
Kundenservice-Chat: In einem Chat schreibt der Nutzer direkt in der Software mit einem Mitarbeiter und bekommt innerhalb von Minuten eine Antwort. Wer das nicht erwartet, wird positiv überrascht; für ihn ist der Chat ein Begeisterungsmerkmal. Weil viele Unternehmen inzwischen einen Chat anbieten, setzen manche Nutzer ihn schon voraus. Klären Sie außerdem, wer den Chat zu welchen Zeiten besetzt, denn ein Chat, in dem niemand antwortet, enttäuscht mehr als gar keiner. Beispiel: Im Test des Kfz-Meldeformulars öffnen vier von zehn Kunden den Chat, meist bei der Frage, wer den Unfall verursacht hat. Der Kundenservice besetzt den Chat montags bis samstags von 8 bis 20 Uhr. Festgehalten ist das in der Anforderung REQ-2225 „Chat mit dem Kundenservice“. |
54 |
Womit könnten wir Sie bei diesem Produkt völlig überraschen? |
Überraschung: Begeisterungsmerkmale überraschen Nutzer positiv, weil sie etwas bieten, womit niemand gerechnet hat. Auf direkte Nachfrage fällt Nutzern dazu meist wenig ein, denn man vermisst nicht, was man nicht kennt. Ergänzen Sie die Frage deshalb durch Beobachtung: Achten Sie darauf, was Nutzer nach oder neben der eigentlichen Aufgabe tun, und fragen Sie, ob die Software ihnen das abnehmen könnte. Beispiel: Im Test beobachtet die Anforderungsanalystin, dass Kunden nach der Kfz-Meldung im Browser nach einer Werkstatt in der Nähe suchen. Daraus entsteht die Anforderung REQ-2226 „Partnerwerkstatt in der Nähe vorschlagen“: Nach dem Absenden zeigt das Schadenportal drei Partnerwerkstätten der Versicherung in der Nähe des Kunden. |
55 |
Welche Funktion kennen Sie aus Apps in Ihrem Privatleben, die Sie hier gerne hätten? |
Muster aus Alltags-Apps: Nutzer kennen aus privaten Apps viele bequeme Lösungen, etwa die Sendungsverfolgung von Paketdiensten. Bringt man eine solche Lösung in einen Bereich, in dem es sie noch nicht gibt, kann sie dort ein Begeisterungsmerkmal sein. Fragen Sie nach Apps, die die Nutzer gern verwenden, und klären Sie, welches Bedürfnis hinter der genannten Funktion steht. Beispiel: Eine Kundin sagt: „So wie beim Paket will ich sehen, wo mein Schaden gerade steht.“ Daraus entsteht die Anforderung REQ-2227 „Bearbeitungsstand des Schadens anzeigen“: Unter „Meine Schäden“ zeigt das Schadenportal die Schritte „Eingegangen“, „Wird bearbeitet“, „Gutachter beauftragt“ und „Ausgezahlt“ und hebt den aktuellen Schritt hervor. |
56 |
Was wäre, wenn die Software einen mühsamen Arbeitsschritt automatisch für Sie erledigt? |
Automatisierung: Am stärksten überrascht oft eine Arbeit, die ganz wegfällt, weil die Software sie selbst erledigt. Gehen Sie mit den Nutzern ihre Arbeitsschritte durch und fragen Sie bei jedem mühsamen Schritt, ob die Software ihn übernehmen könnte. Eine solche Automatisierung kann ein Begeisterungsmerkmal sein; prüfen Sie aber, wie zuverlässig sie arbeitet, denn Fehler einer Automatik ärgern mehr als ein Schritt von Hand. Beispiel: Wer sich zum ersten Mal im Schadenportal registriert, tippt Name, Geburtsdatum und Adresse von Hand ein. Nach der Anforderung REQ-310 „Personalausweis in der App auslesen“ hält der Kunde stattdessen seinen Ausweis an das Smartphone, und die App übernimmt die Angaben. Der Kunde prüft sie nur noch. |
57 |
Würden Sie sich über spielerische Elemente freuen (Gamification)? |
Spielerische Elemente: Gamification bedeutet, Elemente aus Spielen in eine Software zu übernehmen, etwa Fortschrittsbalken, Punkte oder Abzeichen. Gut gewählt, lockern sie eine trockene Aufgabe auf, regen zum Weitermachen an und können ein Begeisterungsmerkmal sein. Sie müssen aber zur Lage der Nutzer passen: Was in einer Lern-App motiviert, wirkt in einer ernsten Lage leicht unangemessen. Ob ein Element begeistert oder stört, zeigt erst ein Test mit Nutzern. Beispiel: Wer einen Schaden meldet, hatte gerade einen Unfall oder einen Einbruch. Im Test empfinden die Kunden Punkte und Abzeichen in dieser Lage als unpassend. Übernommen wird nur eine Fortschrittsanzeige mit dem Text „Schritt 3 von 5“, festgehalten in der Anforderung REQ-2228 „Fortschrittsanzeige im Meldeformular“. |
58 |
Wie fänden Sie es, wenn die Software mit künstlicher Intelligenz (KI) Vorschläge macht? |
KI-Vorschläge: Künstliche Intelligenz (KI) heißt hier, dass die Software Muster in Daten erkennt, etwa in Fotos oder Texten, und daraus etwas vorschlägt. Treffende Vorschläge sparen Arbeit und können ein Begeisterungsmerkmal sein, falsche Vorschläge verärgern. Der Nutzer muss jeden Vorschlag sehen, ändern und ablehnen können. Klären Sie mit der Rechtsabteilung, welche Vorgaben für den Einsatz von KI gelten, etwa die europäische KI-Verordnung. Beispiel: Nach der Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ markiert das Schadenportal auf den hochgeladenen Fotos die beschädigten Teile, etwa „Stoßstange hinten“ und „Rücklicht links“. Die Kundin bestätigt jeden Vorschlag oder korrigiert ihn, bevor sie die Meldung absendet. |
59 |
Was wäre eine herausragende Funktion, die kein Wettbewerber bietet? |
Alleinstellungsmerkmal: Ein Alleinstellungsmerkmal (Unique Selling Proposition, USP) ist ein Merkmal, das nur das eigene Produkt bietet und das für Kunden ein Grund ist, sich dafür zu entscheiden. Ohne ein solches Merkmal unterscheidet sich ein Produkt oft nur über den Preis von anderen. Prüfen Sie bei jeder Idee, ob die Wettbewerber sie wirklich nicht haben und wie schnell die Wettbewerber sie nachbauen könnten; ein leicht kopierbares Merkmal hebt das Produkt nur für kurze Zeit ab. Beispiel: Der Vertrieb stellt fest, dass keiner von fünf untersuchten Wettbewerbern kleine Glasschäden am Tag der Meldung auszahlt. Daraus entsteht die Anforderung REQ-2238 „Auszahlung kleiner Glasschäden am selben Tag“: Bei Glasschäden bis 500 Euro mit Foto und Rechnung zahlt die Versicherung noch am Tag der Meldung auf das Konto aus, das der Kunde nach REQ-280 „Bankverbindung für die Auszahlung erfassen“ angegeben hat. |
60 |
Wäre eine Sprachsteuerung nützlich, die auch Dialekte versteht? |
Übererfüllung: Begeistern kann auch eine Funktion, die deutlich mehr leistet als erwartet, etwa eine Spracherkennung, die nicht nur Hochdeutsch, sondern auch Dialekte zuverlässig versteht. Eine solche Übererfüllung ist aber nur dann ein Begeisterungsmerkmal, wenn die Nutzer die Grundfunktion überhaupt brauchen. Eine Spracherkennung, die Dialekte falsch versteht, wird dagegen schnell zum Ärgernis; prüfen Sie ihre Qualität deshalb mit Sprechern aus der Zielgruppe. Beispiel: Einige Kunden sagen, sie würden einen Schaden per Sprachnachricht melden, aber nur, wenn ihr Dialekt verstanden wird. Ein Test mit 20 Sprechern aus verschiedenen Regionen ergibt viele falsch erkannte Wörter. Das bestätigt die Entscheidung, die Anforderung REQ-205 „Schadenmeldung per Sprachnachricht“ abzulehnen. |
61 |
Wie fänden Sie eine Gestaltung, die sich Ihrer Stimmung anpasst? |
Emotionales Design: Eine Software, die auf die Lage oder Stimmung der Nutzer eingeht, wirkt menschlicher und kann ein Begeisterungsmerkmal sein. Die Stimmung automatisch zu erkennen, etwa aus dem Gesichtsausdruck oder der Stimme, wirft aber erhebliche Fragen des Datenschutzes auf und ist rechtlich eng begrenzt. Meist genügt es, aus den Angaben der Nutzer auf ihre Lage zu schließen und Texte und Gestaltung daran anzupassen. Beispiel: Wählt ein Kunde im Kfz-Meldeformular „Es wurden Personen verletzt“, zeigt das Schadenportal den Text „Das tut uns leid. Bei Verletzten hilft Ihnen unsere Hotline sofort weiter.“ und darunter die Telefonnummer in großer Schrift. Festgehalten ist das in der Anforderung REQ-2239 „Hotline bei Personenschaden hervorheben“. |
62 |
Was wäre, wenn die Software Fehler vorhersagt, bevor sie passieren? |
Fehlervorhersage: Eine Software, die Probleme erkennt, bevor sie eintreten, erspart Nutzern Ärger und Aufwand; das kann ein Begeisterungsmerkmal sein. In der Technik ist das als vorausschauende Wartung bekannt: Eine Maschine wird gewartet, bevor sie ausfällt. Fragen Sie, welche Fehler heute regelmäßig auftreten und an welchen Anzeichen man sie früher erkennen könnte. Beispiel: Viele Meldungen lösen später eine Rückfrage der Sachbearbeitung aus, weil ein Foto unscharf ist oder die Rechnung fehlt. Nach der Anforderung REQ-2229 „Vollständigkeit vor dem Absenden prüfen“ weist das Schadenportal schon vor dem Absenden darauf hin, zum Beispiel: „Das Foto der Rückseite ist unscharf. Bitte nehmen Sie es noch einmal auf.“ |
63 |
Hätten Sie gern Unterstützung durch erweiterte Realität (Augmented Reality, AR)? |
Erweiterte Realität: Bei erweiterter Realität (englisch Augmented Reality, AR) blendet die Software Hinweise in das Kamerabild des Smartphones oder einer Datenbrille ein. Das kann eine Aufgabe deutlich erleichtern und ein Begeisterungsmerkmal sein, ist aber aufwendig zu bauen und läuft nicht auf jedem Gerät. Prüfen Sie mit einem Prototyp, ob die Einblendung den Nutzern wirklich hilft oder nur beeindruckt. Beispiel: Beim Fotografieren eines Kfz-Schadens blendet die App einen Rahmen in das Kamerabild ein, der zeigt, wie das Auto von vorn, von hinten und von den Seiten aufzunehmen ist. Im Test mit einem Prototyp machen Kunden damit schon beim ersten Versuch brauchbare Fotos. Festgehalten wird das in der Anforderung REQ-2230 „Fotoführung mit Kamera-Einblendung“. |
64 |
Würde es Sie begeistern, sich ohne Passwort anzumelden, etwa per Fingerabdruck oder Gesichtserkennung (Biometrie)? |
Anmeldung ohne Passwort: Biometrie heißt hier, dass sich der Nutzer mit einem Körpermerkmal ausweist, meist mit Fingerabdruck oder Gesicht, und das Smartphone dieses Merkmal prüft. Eine Anmeldung findet weiterhin statt, der Nutzer muss aber kein Passwort mehr eintippen. Weil dabei das lästige Eintippen entfällt, kann diese Art der Anmeldung ein Begeisterungsmerkmal sein. Stimmen Sie die Umsetzung mit der IT-Sicherheit ab und bieten Sie immer einen zweiten Weg für Nutzer, deren Gerät keine Biometrie unterstützt. Beispiel: Nach der Anforderung REQ-2231 „Anmeldung per Fingerabdruck oder Gesichtserkennung“ öffnet der Kunde die App mit seinem Fingerabdruck. Vorher hat er sich einmal nach REQ-101 „Anmeldung im Schadenportal“ mit Passwort und zusätzlichem Code angemeldet. Auf Geräten ohne Fingerabdruck- oder Gesichtserkennung bleibt es bei der Anmeldung mit Passwort und Code. |
65 |
Was wäre, wenn Sie die Software allein mit Ihren Gedanken steuern könnten? |
Kreativtechnik: Die Frage ist bewusst unrealistisch. Sie soll den Teilnehmern im Workshop helfen, sich von gewohnten Lösungen frei zu machen; diese Kreativtechnik heißt im Englischen Blue Sky Thinking (Denken ohne Einschränkungen). Leiten Sie aus der unrealistischen Idee anschließend ab, was davon heute machbar ist, denn was die Gedankensteuerung dem Nutzer ersparen würde, lässt sich oft auf anderem Weg erreichen. Beispiel: Auf die Frage antwortet ein Sachbearbeiter: „Dann wüsste das Portal schon, wo der Unfall war.“ Daraus entsteht die Anforderung REQ-2232 „Unfallort aus dem Smartphone übernehmen“: Wenn der Kunde zustimmt, schlägt die App den aktuellen Standort des Smartphones als Unfallort vor. |
66 |
Wie fänden Sie es, wenn die Software Sie beim Start mit Ihrem Namen begrüßt? |
Persönliche Ansprache: Eine persönliche Begrüßung erfordert wenig Aufwand und lässt eine Software persönlicher wirken. Sie kann positiv überraschen und damit ein Begeisterungsmerkmal sein. Voraussetzung ist, dass der Nutzer angemeldet ist; auf einem Gerät, das mehrere Menschen nutzen, darf der Name nicht schon vor der Anmeldung erscheinen. Beispiel: Nach der Anmeldung zeigt das Schadenportal: „Guten Tag, Frau Kaya. Sie haben einen offenen Schaden.“ Ein Klick auf den Hinweis führt zum Bearbeitungsstand dieses Schadens. |
67 |
Wäre eine eingebaute Anleitung hilfreich, die Ihnen neue Funktionen Schritt für Schritt zeigt? |
Geführte Einführung: Eine geführte Einführung zeigt neue Nutzer oder neue Funktionen direkt in der Software Schritt für Schritt, statt auf ein Handbuch zu verweisen. Bei Software, die man täglich nutzt, kann das ein Begeisterungsmerkmal sein. Bei Software, die man nur selten öffnet, überspringen die meisten Nutzer eine solche Einführung; dort helfen kurze Hinweise genau an der Stelle, an der sie gebraucht werden. Fragen Sie deshalb, wie oft die Nutzer die Software verwenden werden. Beispiel: Kunden melden selten einen Schaden, oft nur alle paar Jahre. Das Schadenportal verzichtet deshalb auf eine Einführung beim Start. Stattdessen erklärt beim ersten Hochladen eines Fotos ein kurzer Hinweis, welche Ansichten des Autos gebraucht werden. |
68 |
Was halten Sie von einer Funktion, mit der Sie eine Aktion kurz danach rückgängig machen können, etwa den Versand einer E-Mail? |
Rückgängig machen: Eine Rückgängig-Funktion erlaubt es, eine Aktion kurz nach dem Ausführen zurückzunehmen, etwa ein versehentlich gelöschtes Foto wiederherzustellen. Manche E-Mail-Programme halten eine Nachricht nach dem Klick auf „Senden“ einige Sekunden zurück, damit man den Versand noch abbrechen kann. Solche Funktionen nehmen Nutzern die Angst vor Fehlern und können ein Begeisterungsmerkmal sein. Fragen Sie, bei welchen Aktionen ein Versehen am meisten ärgert. Beispiel: Löscht ein Kunde im Meldeformular versehentlich ein Foto, zeigt das Schadenportal zehn Sekunden lang den Hinweis „Foto gelöscht“ mit der Schaltfläche „Rückgängig“; so legt es die Anforderung REQ-2233 „Gelöschtes Foto wiederherstellen“ fest. Beim Absenden der ganzen Meldung gibt es keine Verzögerung, weil die Eingangsbestätigung nach REQ-214 „Eingangsbestätigung nach Schadenmeldung“ innerhalb von 5 Sekunden erscheinen muss. |
69 |
Wie wäre es, wenn die Software Geräte in Ihrer Umgebung steuert und Ihnen zum Beispiel Kaffee kocht (Internet der Dinge)? |
Vernetzte Geräte: Beim Internet der Dinge (englisch Internet of Things, IoT) sind Alltagsgeräte mit dem Internet verbunden und tauschen Daten mit Software aus, etwa Thermostate, Rauchmelder oder Kaffeemaschinen. Die Frage nach der Kaffeemaschine ist bewusst überspitzt; sie soll dazu anregen, an Verbindungen zwischen der Software und solchen Geräten zu denken. Eine Verbindung, die Nutzern Arbeit abnimmt, kann ein Begeisterungsmerkmal sein. Klären Sie mit der IT-Sicherheit früh, wie die Geräte sicher angebunden werden. Beispiel: Manche Kunden haben in ihrer Wohnung einen vernetzten Wassermelder, der bei austretendem Wasser Alarm gibt. Nach der Anforderung REQ-2234 „Wassermelder meldet Leitungswasserschaden“ legt das Schadenportal bei einem Alarm den Entwurf einer Hausratmeldung mit Uhrzeit und Ort des Alarms an. Der Kunde ergänzt Fotos und sendet die Meldung ab. |
70 |
Würde Ihnen eine besonders schnelle Suche auffallen, die in weniger als 0,1 Sekunden antwortet? |
Sofortreaktion: Eine Reaktion innerhalb von etwa 0,1 Sekunden nehmen Menschen als sofort wahr; so beschreibt es unter anderem der Fachmann für Bedienbarkeit Jakob Nielsen. Eine Suche, die schon während des Tippens Treffer zeigt, wirkt dadurch besonders hochwertig und kann ein Begeisterungsmerkmal sein. Verlangen Sie diese Zielzeit nur dort, wo Nutzer während des Tippens auf Ergebnisse warten, denn sie erfordert Aufwand in Entwicklung und Betrieb. Beispiel: Nach der Anforderung REQ-2235 „Werkstattsuche während der Eingabe“ zeigt das Schadenportal schon nach den ersten drei Buchstaben eines Ortsnamens passende Partnerwerkstätten. Die Liste erscheint innerhalb von 0,1 Sekunden nach jedem Tastendruck. |
71 |
Was wäre, wenn die Software genau wie Ihr Lieblingsspiel aussähe? |
Wählbare Designs: Manche Software bietet wählbare Designs (englisch Themes oder Skins), mit denen Nutzer Farben und Aussehen nach eigenem Geschmack ändern. Bei Software, mit der Menschen viel Zeit verbringen, kann das ein Begeisterungsmerkmal sein. Prüfen Sie, ob wählbare Designs zum Zweck der Software passen, denn bei Unternehmen schreibt meist ein festes Erscheinungsbild (englisch Corporate Design) Farben und Schriften vor. Beispiel: Im Workshop stellt sich heraus, dass den Kunden das Aussehen des Schadenportals gleichgültig ist, solange alles gut lesbar ist. Das Schadenportal erscheint deshalb nur im Erscheinungsbild der Versicherung, ohne wählbare Designs. |
72 |
Hätten Sie gern eine Zusammenfassung Ihres Arbeitsjahres? |
Jahresrückblick: Manche Apps schicken ihren Nutzern zum Jahresende eine persönliche Zusammenfassung, etwa Musikdienste eine Übersicht der meistgehörten Titel. Eine solche Zusammenfassung zeigt Nutzern, was sie erreicht haben, und kann ein Begeisterungsmerkmal sein. Vorsicht ist bei Zahlen über die Arbeit von Beschäftigten geboten: Gibt es einen Betriebsrat, bestimmt er nach dem Betriebsverfassungsgesetz mit, ob und wie Software eingeführt wird, mit der sich Leistung oder Verhalten von Beschäftigten überwachen lässt. Beispiel: Der Fachbereich Schaden schlägt vor, jedem Sachbearbeiter im Januar zu zeigen, wie viele Portalmeldungen er im Vorjahr bearbeitet hat. Weil das eine Auswertung der Leistung einzelner Beschäftigter ist, beteiligt die Projektleitung den Betriebsrat. Gemeinsam wird entschieden, nur Zahlen für das ganze Team zu zeigen. |
73 |
Was wäre, wenn die Software ohne Internetverbindung besser funktioniert als mit? |
Local First: Beim Ansatz Local First (englisch für „zuerst auf dem Gerät“) speichert die Software alle Eingaben zuerst auf dem Gerät des Nutzers und gleicht sie im Hintergrund mit dem Server ab, sobald eine Verbindung besteht. Der Nutzer muss bei der Eingabe nicht auf das Netz warten, und die Software reagiert auch bei schlechtem Empfang sofort. Das kann ein Begeisterungsmerkmal sein; der Abgleich ist aber aufwendig zu bauen, besonders wenn dieselben Daten auf mehreren Geräten geändert werden. Beispiel: Nach der Anforderung REQ-2236 „Schadenmeldung ohne Netzverbindung erfassen“ füllt ein Kunde in einer Tiefgarage ohne Empfang die ganze Kfz-Meldung in der App aus und tippt auf „Absenden“. Die App zeigt „Wird gesendet, sobald eine Verbindung besteht“ und sendet die Meldung, sobald wieder Netz da ist. Erst dann erscheint die Eingangsbestätigung mit Schadennummer nach REQ-214 „Eingangsbestätigung nach Schadenmeldung“. |
Kategorie |
Manche Merkmale sind den Kunden gleichgültig (indifferente Merkmale), andere stören sie sogar (Rückweisungsmerkmale), etwa Musik, die beim Öffnen einer Seite von selbst startet. Mit den Fragen dieser Kategorie finden Sie solche Merkmale, bevor das Team Zeit in sie steckt. Gleichgültige Merkmale streicht oder verschiebt der Product Owner, störende werden weggelassen oder abschaltbar gemacht. |
|
74 |
Welche Funktionen der heutigen Lösung nutzen Sie nie? |
Ungenutzte Funktionen: Eine Funktion, die niemand nutzt, ist ein indifferentes Merkmal: Ihr Fehlen würde niemand bemerken, aber sie verursacht bei jeder Änderung und jedem Test Aufwand. Übernehmen Sie deshalb nichts in die neue Lösung, nur weil es in der alten vorhanden war. Belegen Sie die Antworten, wenn möglich, mit Nutzungszahlen der bisherigen Lösung, denn Nutzer erinnern sich nicht immer genau. Beispiel: Das bisherige Meldeformular auf der Webseite der Versicherung hat die Schaltfläche „Formular als Entwurf per E-Mail an mich senden“. Laut Auswertung haben im letzten Jahr nur 0,3 Prozent der Nutzer diese Schaltfläche verwendet. Das Schadenportal übernimmt sie nicht, zumal es Entwürfe ohnehin speichert (REQ-2201 „Eingaben der Schadenmeldung zwischenspeichern“). |
75 |
Stört es Sie, wenn die Software jeden Tag aktualisiert wird? |
Häufigkeit von Aktualisierungen: Eine Aktualisierung (englisch Update) bringt eine neue Fassung der Software zu den Nutzern. Stören kann sie, wenn Nutzer sie selbst installieren müssen oder wenn sich Bedienung und Aussehen ständig ändern; dann wird häufiges Aktualisieren zum Rückweisungsmerkmal. Aktualisierungen, die Nutzer nicht bemerken, etwa behobene Fehler auf dem Server, stören dagegen nicht. Legen Sie fest, wie oft sichtbare Änderungen ausgeliefert werden. Beispiel: Das Team Portal liefert jede Woche ein neues Release aus, meist mit behobenen Fehlern, die Kunden nicht bemerken. Änderungen an der Bedienung des Meldeformulars sammelt der Product Owner und gibt sie höchstens einmal im Quartal frei, damit Kunden, die wiederkommen, das Formular wiedererkennen. |
76 |
Brauchen Sie wirklich die Möglichkeit, Faxe zu senden oder zu empfangen? |
Veraltete Anforderungen: Manche Anforderungen beruhen auf Gewohnheit und nicht auf heutigem Bedarf, etwa Funktionen für eine Technik, die kaum noch jemand nutzt. Fragen Sie bei solchen Anforderungen nach, wer sie heute noch braucht und wie oft; oft ist das Merkmal den meisten Nutzern gleichgültig, also ein indifferentes Merkmal. Lehnen Sie eine solche Anforderung mit Begründung ab, statt sie still zu löschen, damit nachvollziehbar bleibt, warum die Funktion fehlt. Beispiel: Die Anforderung REQ-033 „Schadenmeldung per Fax annehmen“ stammt aus der Zeit vor dem Schadenportal. Im letzten Jahr kamen weniger als zehn Meldungen per Fax, alle von denselben zwei Kunden, die inzwischen E-Mail nutzen. REQ-033 bekommt den Status „Abgelehnt“ mit dieser Begründung. |
77 |
Finden Sie animierte Menüs hilfreich oder störend? |
Animationen: Animationen sind bewegte Übergänge, etwa ein Menü, das langsam aufklappt. Manche Nutzer finden sie angenehm, andere empfinden die Wartezeit als lästig, und bei Menschen mit Gleichgewichtsstörungen können starke Bewegungen auf dem Bildschirm Schwindel auslösen; für sie sind Animationen ein Rückweisungsmerkmal. Halten Sie Animationen deshalb kurz und machen Sie sie abschaltbar. Viele Betriebssysteme haben dafür die Einstellung „Bewegung reduzieren“, die die Software beachten sollte. Beispiel: Nach der Anforderung REQ-2237 „Animationen auf Wunsch abschalten“ verzichtet das Schadenportal auf alle Animationen, wenn auf dem Smartphone des Kunden die Einstellung „Bewegung reduzieren“ eingeschaltet ist. Sonst klappt das Menü in 0,2 Sekunden auf. |
78 |
Wäre es für Sie schlimm, wenn wir eine geplante Funktion weglassen? |
Test auf Gleichgültigkeit: Antworten Nutzer auf diese Frage mit „Das wäre mir egal“, ist die Funktion für sie ein indifferentes Merkmal und ein Kandidat zum Streichen; das spart Entwicklung, Tests und spätere Wartung. Prüfen Sie vor dem Streichen, ob andere Stakeholder die Funktion brauchen, etwa die Sachbearbeitung oder die Rechtsabteilung. Stellen Sie die Frage zu jeder geplanten Funktion einzeln. Beispiel: Den Kunden ist es egal, ob das Schadenportal zu einem Sturmschaden die Wetterdaten des Schadentags anzeigt. Die Sachbearbeiter brauchen diese Daten aber, um zu prüfen, ob am Schadenort tatsächlich Sturm herrschte. Die Funktion entfällt im Schadenportal und wird stattdessen für das Schadensystem der Sachbearbeitung angefragt. |
79 |
Stört es Sie, wenn auf der Startseite automatisch Musik oder ein Video mit Ton startet? |
Automatische Wiedergabe: Musik oder Videos, die beim Öffnen einer Seite von selbst mit Ton starten, sind ein bekanntes Rückweisungsmerkmal: Sie überraschen Nutzer unangenehm, etwa im Büro oder in der Bahn, und übertönen bei blinden Nutzern das Bildschirmleseprogramm. Die Richtlinien für barrierefreie Webinhalte (englisch Web Content Accessibility Guidelines, WCAG) verlangen, dass sich Ton, der von selbst länger als 3 Sekunden läuft, anhalten oder leiser stellen lässt. Lassen Sie Ton deshalb nur starten, wenn der Nutzer ihn selbst einschaltet. Beispiel: Der Vertrieb möchte auf der Startseite des Schadenportals ein Erklärvideo, das automatisch mit Ton startet. Das Video bleibt auf der Seite, startet aber erst nach einem Klick auf „Abspielen“. |
80 |
Ist Ihnen die Farbe der Schaltfläche „Speichern“ egal? |
Gleichgültige Einzelheiten: Über manche Einzelheiten wird lange gesprochen, obwohl sie den Nutzern gleichgültig sind; sie sind indifferente Merkmale. Entscheiden Sie solche Fragen schnell, zum Beispiel nach den Gestaltungsregeln des Unternehmens, statt Besprechungszeit damit zu füllen. Gleichgültig ist allerdings nur der Farbton: Der Kontrast zwischen Schrift und Hintergrund muss ausreichen, damit auch Menschen mit Sehschwäche die Schaltfläche erkennen. Beispiel: Im Workshop beginnt eine Diskussion, ob die Schaltfläche „Absenden“ blau oder grün sein soll. Der Product Owner entscheidet nach den Gestaltungsregeln der Versicherung für Blau und lässt nur den Kontrast prüfen. Die Diskussion ist nach zwei Minuten beendet. |
81 |
Fühlen Sie sich durch zu viele Hilfetexte bevormundet? |
Zu viele Hinweise: Was Neulingen hilft, kann erfahrene Nutzer stören: Ständig sichtbare Hinweise und Assistenten verlangsamen die Arbeit und wirken bevormundend. Für diese Nutzer werden sie zum Rückweisungsmerkmal. Zeigen Sie Hilfetexte deshalb erst auf Wunsch an oder machen Sie sie ausblendbar. Beispiel: Im ersten Prototyp steht über jedem Feld des Meldeformulars ein Kasten mit Hinweisen. Testpersonen sagen, sie fänden die Felder vor lauter Text nicht. Nach der Anforderung REQ-2207 „Hilfetexte zu den Feldern“ erscheint der Hinweis jetzt erst nach einem Klick auf das Fragezeichen neben dem Feld. |
82 |
Brauchen Sie Funktionen, die mit dem Zweck der Software nichts zu tun haben, etwa eine Wetteranzeige im Buchhaltungsprogramm? |
Feature Creep: Mit jeder zusätzlichen Funktion wird eine Software unübersichtlicher, und ihre Wartung wird aufwendiger. Funktionen, die nichts mit dem Zweck der Software zu tun haben, sind deshalb bestenfalls gleichgültig und oft störend. Wächst der Umfang durch immer neue Wünsche nach und nach, spricht man von Feature Creep (schleichende Ausweitung des Funktionsumfangs). Fragen Sie bei jedem Wunsch, welche Aufgabe der Nutzer damit in dieser Software erledigt. Beispiel: Der Vertrieb schlägt vor, auf der Startseite des Schadenportals aktuelle Verkehrsnachrichten anzuzeigen. Niemand meldet damit einen Schaden schneller oder besser. Die Anforderungsanalystin nimmt den Vorschlag deshalb nicht auf. |
83 |
Würde es Sie stören, wenn Sie Ihr Passwort alle zwei Tage ändern müssten? |
Übertriebene Sicherheit: Sicherheitsregeln, die viel Aufwand machen, aber wenig schützen, stören Nutzer und verleiten sie zu unsicherem Verhalten, etwa dazu, Passwörter auf Zettel zu schreiben. Regelmäßig erzwungene Passwortwechsel werden deshalb nicht mehr empfohlen: Das Bundesamt für Sicherheit in der Informationstechnik (BSI) verlangt sie im IT-Grundschutz nicht mehr, und das US-amerikanische National Institute of Standards and Technology (NIST) rät davon ab. Wirksamer ist ein zweiter Nachweis bei der Anmeldung, etwa ein Code per App; ein neues Passwort ist nur nötig, wenn das alte bekannt geworden sein könnte. Stimmen Sie die Regeln mit der IT-Sicherheit ab. Beispiel: Ein Entwurf der Sicherheitsregeln sieht vor, dass Kunden ihr Passwort alle 30 Tage ändern. Weil Kunden das Schadenportal oft nur alle paar Jahre nutzen, müssten sie bei fast jedem Besuch ein neues Passwort vergeben. Die IT-Sicherheit streicht die Regel; die Anforderung REQ-101 „Anmeldung im Schadenportal“ verlangt stattdessen zum Passwort einen Code per App oder Textnachricht. |
84 |
Ist es Ihnen egal, welche Datenbanktechnik wir verwenden? |
Technische Entscheidungen: Nutzer interessiert, was die Software tut und wie schnell und zuverlässig sie es tut, nicht, mit welcher Technik sie gebaut ist. Die Wahl der Datenbank ist für sie ein indifferentes Merkmal; fragen Sie die Nutzer nicht danach, sondern überlassen Sie die Entscheidung den Softwarearchitekten und dem Entwicklungsteam. Von den Nutzern kommen nur die Anforderungen, an denen die Technik gemessen wird, etwa Antwortzeiten und Datenmengen. Beispiel: Im Workshop fragt ein Entwickler die Sachbearbeiter, ob die Daten in einer Oracle- oder einer PostgreSQL-Datenbank liegen sollen. Die Anforderungsanalystin nimmt die Frage von der Tagesordnung. Das Team Portal entscheidet selbst, auf Grundlage der Anforderungen an Antwortzeit und Datenmenge, darunter REQ-400 „Antwortzeit der Schadenmeldung“. |
85 |
Stören Sie zu viele Benachrichtigungen per E-Mail? |
Zu viele Benachrichtigungen: Wer von einer Software zu viele E-Mails bekommt, liest bald keine mehr und übersieht dann auch die wichtigen. Zu viele Benachrichtigungen sind deshalb ein Rückweisungsmerkmal. Verschicken Sie in der Grundeinstellung nur die Nachrichten, die der Nutzer wirklich braucht, und lassen Sie ihn weitere selbst einschalten. Beispiel: Nach der Anforderung REQ-2220 „Benachrichtigung bei Statusänderung“ verschickt das Schadenportal in der Grundeinstellung nur drei Nachrichten: wenn der Schaden eingegangen ist, wenn ein Termin mit dem Gutachter feststeht und wenn das Geld ausgezahlt ist. Wer über jeden Bearbeitungsschritt informiert werden will, schaltet das unter „Persönliche Daten“ ein. |
86 |
Brauchen Sie eine dreidimensionale Darstellung der Daten (3D-Ansicht)? |
Dreidimensionale Diagramme: Dreidimensionale Diagramme sehen eindrucksvoll aus, sind aber oft schwerer zu lesen als flache: Durch die räumliche Darstellung wirken vordere Balken oder Tortenstücke größer, als sie sind. Für die meisten Nutzer sind sie ein indifferentes Merkmal, das zudem das Ablesen erschwert. Fragen Sie, welche Information das Diagramm zeigen soll; einfache Balken- oder Liniendiagramme zeigen sie in der Regel am klarsten. Beispiel: Der erste Entwurf des Berichts für die Leiterin der Kfz-Schadenbearbeitung zeigt die Meldungen je Schadenart als dreidimensionales Tortendiagramm. Die Glasschäden liegen vorn und wirken wie die größte Gruppe, obwohl es mehr Unfallschäden gibt. Das Team ersetzt das Tortendiagramm durch ein einfaches Balkendiagramm. |
87 |
Würde es Sie stören, wenn Sie sich nur mit dem Konto eines sozialen Netzwerks anmelden könnten? |
Social Login: Bei einer Anmeldung über ein soziales Netzwerk (englisch Social Login) meldet sich der Nutzer mit seinem Konto bei einem Dienst wie Facebook an statt mit einem eigenen Passwort. Viele Nutzer lehnen es ab, wenn das der einzige Weg ist, weil sie kein solches Konto haben oder es nicht mit der Software verknüpfen wollen; der Zwang wird so zum Rückweisungsmerkmal. Bieten Sie immer einen Weg ohne solches Konto an und lassen Sie die Datenschutzbeauftragte prüfen, welche Daten bei dieser Art der Anmeldung übertragen werden. Beispiel: Der Vertrieb schlägt vor, die Anmeldung im Schadenportal über Facebook anzubieten. Nach Prüfung durch die Datenschutzbeauftragte bleibt die Anforderung REQ-101 „Anmeldung im Schadenportal“ bei der eigenen Anmeldung mit E-Mail-Adresse, Passwort und zusätzlichem Code; eine Anmeldung über soziale Netzwerke gibt es nicht. |
88 |
Ist es Ihnen egal, wie der interne Server heißt? |
Technische Einzelheiten verbergen: Technische Einzelheiten wie Servernamen oder Fehlercodes sind für Nutzer ein indifferentes Merkmal; in Fehlermeldungen stören sie sogar, weil sie nichts erklären. Außerdem helfen sie Angreifern, die Technik hinter der Software auszukundschaften. Zeigen Sie Nutzern deshalb nur, was passiert ist und was sie tun können; die technischen Einzelheiten gehören in das Protokoll, das das Betriebsteam auswertet. Beispiel: Statt „Verbindung zu srv-schaden-db03 fehlgeschlagen (Fehler 504)“ zeigt das Schadenportal: „Ihre Meldung konnte gerade nicht gesendet werden. Ihre Eingaben sind gespeichert. Bitte versuchen Sie es in einigen Minuten erneut.“ Den Servernamen und den Fehlercode sieht nur das Betriebsteam. |
Kategorie |
Diese Kategorie beschreibt, wie Sie Merkmale mit dem Kano-Fragebogen einordnen. Zu jeder Funktion stellt der Fragebogen zwei Fragen: wie der Befragte es fände, wenn die Funktion vorhanden ist, und wie, wenn sie fehlt. Zusatzfragen, etwa nach der Wichtigkeit einer Funktion und nach der Nutzergruppe des Befragten, sowie Kontrollfragen machen das Ergebnis belastbar. So entscheiden die Antworten der Nutzer über die Reihenfolge der Anforderungen und nicht Vermutungen im Team. |
|
89 |
Wie würden Sie sich fühlen, wenn das Produkt die genannte Funktion hat (funktionale Frage)? |
Funktionale Frage: Der Kano-Fragebogen stellt zu jeder Funktion zwei Fragen; die funktionale Frage ist die erste und lautet sinngemäß: „Wie fänden Sie es, wenn das Produkt diese Funktion hat?“ Die Befragten wählen aus fünf festen Antworten: „Das würde mich sehr freuen“, „Das setze ich voraus“, „Das ist mir egal“, „Das könnte ich in Kauf nehmen“ und „Das würde mich sehr stören“. Verwenden Sie in allen Fragen genau diese Antworten, denn die Auswertung ordnet jede Kombination aus zwei Antworten fest einer Gruppe des Kano-Modells zu, etwa den Basismerkmalen oder den Begeisterungsmerkmalen. Beispiel: Die funktionale Frage zur Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ lautet: „Wenn das Schadenportal auf Ihren Fotos die beschädigten Teile selbst erkennt und einträgt, wie fänden Sie das?“ Die meisten Kunden antworten: „Das würde mich sehr freuen.“ |
90 |
Wie würden Sie sich fühlen, wenn das Produkt die genannte Funktion nicht hat (dysfunktionale Frage)? |
Dysfunktionale Frage: Die dysfunktionale Frage ist die Gegenfrage im Kano-Fragebogen und lautet sinngemäß: „Wie fänden Sie es, wenn das Produkt diese Funktion nicht hat?“ Erst beide Antworten zusammen ergeben die Einordnung, denn die funktionale Frage allein kann nicht unterscheiden, ob eine Funktion erwartet wird oder begeistert. Stellen Sie die Gegenfrage deshalb zu jeder Funktion, mit denselben fünf Antworten wie die funktionale Frage. Beispiel: Zwei Funktionen mit ihren beiden Antworten: |
91 |
Wie wichtig ist Ihnen diese Funktion insgesamt (Wichtigkeitsskala)? |
Wichtigkeit: Die Einordnung nach dem Kano-Modell sagt, wie Nutzer auf eine Funktion reagieren, aber nicht, wie wichtig ihnen die Funktion im Vergleich zu anderen ist. Viele Teams ergänzen den Kano-Fragebogen deshalb um eine Frage nach der Wichtigkeit, etwa auf einer Skala von 1 (unwichtig) bis 9 (sehr wichtig). So lassen sich Funktionen derselben Gruppe in eine Reihenfolge bringen, etwa mehrere Begeisterungsmerkmale, von denen nur eines in die nächste Version passt. Beispiel: Zwei Begeisterungsmerkmale mit ihrer durchschnittlichen Wichtigkeit: |
92 |
Würden Sie die Funktion nutzen, wenn es sie gäbe? |
Nutzungsabsicht: Dass jemand eine Funktion gut findet, heißt nicht, dass er sie auch nutzt. Die Frage trennt Zustimmung von tatsächlichem Bedarf; fragen Sie nach, wie oft und in welcher Lage die Funktion genutzt würde. Eine Funktion, die viele gut finden, aber kaum jemand nutzen würde, bekommt im Backlog eine niedrigere Priorität, als ihre Beliebtheit vermuten lässt. Beispiel: Die meisten Kunden finden die Idee gut, im Schadenportal den Unfallhergang als Skizze zu zeichnen. Auf die Frage, ob sie die Skizze nach einem Unfall selbst zeichnen würden, sagen nur wenige ja. Der Product Owner stellt die Funktion zurück. |
93 |
Können Sie es hinnehmen, wenn die Funktion fehlt? |
Verzichtbarkeit: Die Frage zeigt, wie unverzichtbar eine Funktion ist: Wer ihr Fehlen hinnehmen kann, wünscht sich die Funktion, braucht sie aber nicht; wer es nicht hinnehmen kann, wird das Produkt ohne sie ablehnen. Die Frage ähnelt der Gegenfrage des Kano-Fragebogens („Wie fänden Sie es, wenn die Funktion fehlt?“), fragt aber direkter. Trennen Sie mit der Antwort Funktionen, die sich Nutzer nur wünschen, von Funktionen, ohne die sie das Produkt ablehnen, bevor die Priorität festgelegt wird. Beispiel: Auf die Frage, ob sie ohne Chat mit dem Kundenservice auskämen, antworten die meisten Kunden: „Ja, die Hotline genügt.“ Auf dieselbe Frage zur Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ antworten alle mit Nein. |
94 |
Ist diese Funktion für Sie eher ein Arbeitsmittel oder eher eine Spielerei? |
Nutzen oder Spielerei: Die Frage unterscheidet Funktionen, mit denen Nutzer eine Aufgabe erledigen, von Funktionen, die nur unterhalten oder beeindrucken. Arbeitsmittel gehören in den Kern des Produkts; Spielereien kommen höchstens als Zugabe hinzu, wenn Zeit und Geld übrig sind. Fragen Sie bei der Antwort „Spielerei“ nach, ob die Funktion trotzdem etwas erleichtert. Beispiel: Eine animierte Darstellung des Unfallhergangs mit fahrenden Autos nennen die Kunden eine Spielerei. Die Anzeige, welcher Bearbeitungsschritt als Nächstes kommt, nennen sie ein Arbeitsmittel, weil sie danach planen, wann sie ihr Auto in die Werkstatt bringen. |
95 |
Haben Sie diese Funktion schon bei einem Wettbewerber gesehen? |
Verbreitung am Markt: Bieten fast alle Wettbewerber eine Funktion an, erwarten Nutzer sie bald als selbstverständlich; dann ist sie wahrscheinlich ein Basismerkmal. Eine Funktion, die noch kein Wettbewerber anbietet, kann dagegen ein Begeisterungsmerkmal sein. Die Antwort ersetzt die Befragung mit dem Kano-Fragebogen nicht, hilft aber, ihr Ergebnis einzuordnen. Beispiel: Alle befragten Kunden kennen es von anderen Versicherern, Fotos zu einer Schadenmeldung hochzuladen. Die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ wird deshalb als Basismerkmal eingeordnet. Dass Schäden auf den Fotos automatisch erkannt werden (REQ-240 „Schäden auf Fotos automatisch erkennen“), kennt dagegen kaum jemand. |
96 |
Wie oft haben Sie sich schon darüber geärgert, dass diese Funktion fehlt? |
Leidensdruck: Je öfter sich Nutzer über das Fehlen einer Funktion ärgern, desto größer ist ihr Leidensdruck und desto dringender ist die Funktion. Die Frage nach der Häufigkeit liefert einen verlässlicheren Hinweis als die Frage „Wie wichtig ist Ihnen das?“, weil Nutzer sich an konkrete Ärgernisse erinnern. Fragen Sie nach dem letzten Mal und danach, was daraus folgte. Beispiel: Kunden, die schon einmal einen Schaden über die Hotline gemeldet haben, berichten, dass sie im Schnitt zweimal anrufen mussten, um den Stand der Bearbeitung zu erfahren. Die Anforderung REQ-2227 „Bearbeitungsstand des Schadens anzeigen“ bekommt deshalb eine höhere Priorität. |
97 |
Würden Sie das Produkt weiterempfehlen, wenn es diese Funktion hat? |
Weiterempfehlung: Die Bereitschaft zur Weiterempfehlung misst man oft mit dem Net Promoter Score (NPS): Kunden geben auf einer Skala von 0 bis 10 an, wie wahrscheinlich sie das Produkt empfehlen würden. Begeisterungsmerkmale geben häufig den Anlass für eine Empfehlung, Basismerkmale verhindern vor allem, dass Kunden unzufrieden werden. Fragen Sie deshalb gezielt, welche Funktion eine Empfehlung auslösen würde. Beispiel: Mehrere Kunden antworten: „Wenn ich am selben Tag mein Geld für die kaputte Scheibe habe, erzähle ich das jedem.“ Die Anforderung REQ-2238 „Auszahlung kleiner Glasschäden am selben Tag“ bekommt dadurch zusätzliches Gewicht. |
98 |
Was ist der Hauptgrund, warum Sie diese Funktion wollen? |
Eigentlicher Bedarf: Nutzer nennen oft eine Lösung, die sie sich vorstellen, statt des Problems, das sie haben. Fragen Sie nach dem Grund und dann nach dem Grund dieses Grundes, bis das eigentliche Problem sichtbar wird; diese Technik heißt Fünf-Warum-Methode (englisch 5 Whys). Oft gibt es für das eigentliche Problem eine einfachere Lösung als die gewünschte Funktion. Beispiel: Kunden wünschen sich eine Schaltfläche „Rückruf anfordern“. Auf die Frage nach dem Grund sagen sie: „Ich will sicher sein, dass meine Meldung angekommen ist.“ Dieses Problem löst schon die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ mit der Schadennummer, und die Rückruffunktion entfällt. |
99 |
Wenn Sie 100 Euro auf die vorgeschlagenen Funktionen verteilen könnten, wie viel würden Sie auf diese Funktion setzen? |
Budget verteilen: Bei dieser Methode verteilen die Befragten ein begrenztes, gedachtes Budget auf mehrere Funktionen; bekannt ist sie als 100-Punkte-Methode oder, als Spiel mit einem Preis für jede Funktion, unter dem Namen „Buy a Feature“. Weil das Geld nicht für alles reicht, müssen die Befragten abwägen, statt alles für wichtig zu erklären. Die Summen über alle Befragten ergeben eine Rangfolge für die Priorität. Beispiel: Zehn Kunden verteilen je 100 Euro auf vier Anforderungen: |
100 |
Verändert sich Ihre Meinung zu dieser Funktion mit der Zeit? |
Wandel der Erwartungen: Die Einordnung nach dem Kano-Modell gilt nicht für immer: An das, was heute begeistert, gewöhnen sich Nutzer, und später setzen sie es voraus. Ein Begeisterungsmerkmal wird so mit der Zeit oft zum Leistungsmerkmal und schließlich zum Basismerkmal. Wiederholen Sie die Befragung deshalb in Abständen, etwa vor jeder größeren Version, und rechnen Sie nicht damit, dass ein Begeisterungsmerkmal dauerhaft einen Vorsprung sichert. Beispiel: Vor einigen Jahren überraschte es Kunden, Fotos eines Schadens direkt mit dem Smartphone an die Versicherung zu schicken. Heute bieten das fast alle Versicherer an, und in der Befragung ordnen die Kunden die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ als Basismerkmal ein. |
101 |
Zu welcher Nutzergruppe gehören Sie? |
Nutzergruppen: Verschiedene Nutzergruppen ordnen dieselbe Funktion oft verschieden ein: Was für die eine Gruppe ein Basismerkmal ist, ist der anderen gleichgültig. Wertet man alle Antworten zusammen aus, verwischen sich diese Unterschiede, und das Ergebnis passt zu keiner Gruppe. Fragen Sie deshalb jeden Befragten nach seiner Nutzergruppe und werten Sie jede Gruppe getrennt aus, zum Beispiel nach den Personas des Projekts. Beispiel: Getrennt ausgewertet ergibt die Befragung zu einer Funktion, mit der man mehrere Schäden in einem Schritt meldet: |
102 |
Haben Sie die Frage richtig verstanden (Kontrollfrage)? |
Kontrollfragen: Unaufmerksame Antworten, Missverständnisse oder Fragebögen, die von Programmen automatisch ausgefüllt wurden, verfälschen eine Befragung. Der Kano-Fragebogen enthält eine eingebaute Prüfung: Widersprechen sich die Antworten auf die beiden Fragen zu einer Funktion, etwa „Das würde mich sehr freuen“ sowohl bei vorhandener als auch bei fehlender Funktion, gilt dieses Antwortpaar als fragwürdig und wird nicht gewertet. Ergänzen Sie bei Befragungen im Internet Kontrollfragen, die nur eine richtige Antwort zulassen, und sortieren Sie Fragebögen aus, in denen sie falsch beantwortet sind. Beispiel: In der Online-Befragung zum Schadenportal steht die Kontrollfrage: „Bitte wählen Sie bei dieser Frage ‚Das ist mir egal‘.“ In 31 von 412 Fragebögen ist sie falsch beantwortet; diese Fragebögen werden aussortiert. In 9 weiteren Fragebögen widersprechen sich die beiden Antworten zur Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“; diese Antwortpaare gelten als fragwürdig. |
103 |
Gibt es Abhängigkeiten zu anderen Funktionen, die Ihre Antwort beeinflussen? |
Abhängigkeiten: Manche Funktionen ergeben nur zusammen mit einer anderen Sinn, und Befragte bewerten sie unterschiedlich, je nachdem, ob sie die andere Funktion mitdenken. Fragen Sie deshalb nach solchen Abhängigkeiten und fragen Sie die Kombination bei Bedarf als eigene Funktion ab. Halten Sie die Abhängigkeiten an den Anforderungen fest, damit der Product Owner sie bei der Reihenfolge berücksichtigt. Beispiel: Die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ setzt voraus, dass Kunden Fotos im Schadenportal hochladen können (REQ-230 „Fotos zur Schadenmeldung hochladen“). Ein Kunde ordnet REQ-240 als gleichgültig ein, weil er annimmt, er müsse die Fotos per E-Mail schicken. Als er erfährt, dass er die Fotos direkt im Schadenportal hochlädt, ordnet er REQ-240 als Begeisterungsmerkmal ein. |
2.3: Fachliche Ermittlung (Daten & Funktionen)
In dieser Unterphase wird ermittelt, welche Daten die neue Software speichern und verarbeiten muss und welche Aufgaben sie für ihre Nutzer erledigen soll. Auf der Seite der Daten geht es um die Geschäftsobjekte, also fachliche Gegenstände wie Kunde, Versicherungsvertrag oder Schadenmeldung, um ihre Felder, ihre Verknüpfungen, ihren Status, ihre Archivierung und ihre Löschung. Auf der Seite der Funktionen geht es um die Abläufe: was sie auslöst, welche Schritte sie haben, welches Ergebnis sie liefern und was bei Fehlern geschieht. Dazu kommen die erwarteten Datenmengen und Antwortzeiten, das Projektglossar mit den verbindlichen Fachbegriffen, der Datenaustausch mit anderen Programmen sowie Suche und Auswertungen. Ziel ist, das Wissen des Fachbereichs so vollständig und genau in Anforderungen zu fassen, dass das Entwicklungsteam ohne Raten umsetzen und das Testteam jede Anforderung prüfen kann.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier wird geklärt, über welche fachlichen Gegenstände die neue Software Daten speichert, zum Beispiel Kunde, Versicherungsvertrag oder Schadenmeldung. Solche Gegenstände heißen Geschäftsobjekte. Für jedes Geschäftsobjekt wird festgelegt, was es genau ist, welche Arten es gibt, ob es dauerhaft gespeichert werden muss, woran jedes einzelne Exemplar zu erkennen ist und wer für seine Daten verantwortlich ist. Fehler an dieser Stelle ziehen sich durch Datenbank, Eingabeseiten und Schnittstellen und lassen sich später nur mit großem Aufwand beheben. |
|
1 |
Welche zentralen fachlichen Gegenstände (Geschäftsobjekte) muss die neue Software verwalten? |
Geschäftsobjekte: Ein Geschäftsobjekt ist ein fachlicher Gegenstand, über den die Software Daten speichert, etwa ein Kunde, ein Vertrag oder eine Meldung. Ermitteln Sie die Geschäftsobjekte gemeinsam mit dem Fachbereich, indem Sie auf die Hauptwörter achten, die in Gesprächen und Formularen immer wieder vorkommen. Halten Sie das Ergebnis in einem Datenmodell fest, zum Beispiel als Entity-Relationship-Diagramm (ER-Diagramm), das die Geschäftsobjekte als Kästen und ihre Verbindungen als Linien zeigt, oder als Klassendiagramm der Unified Modeling Language (UML). Fehlt ein zentrales Geschäftsobjekt, fällt das oft erst auf, wenn Datenbank und Eingabeseiten schon gebaut sind. Beispiel: Im Workshop mit dem Fachbereich Schaden sammelt die Anforderungsanalystin die Geschäftsobjekte des Schadenportals: |
2 |
Gibt es Gegenstände, mit denen die Software nur während eines Vorgangs arbeitet und die nicht dauerhaft gespeichert werden müssen? |
Dauerhaft oder vorübergehend: Manche Daten braucht die Software nur, solange ein Vorgang läuft, etwa den Inhalt eines Formulars, das gerade ausgefüllt wird; andere muss sie dauerhaft in der Datenbank speichern. Klären Sie für jedes Geschäftsobjekt, ob es dauerhaft gespeichert werden muss oder nur während eines Vorgangs gebraucht wird, und wie lange vorübergehende Daten aufgehoben werden. Was nicht gespeichert wird, muss auch nicht gesichert, geschützt und später gelöscht werden. Für personenbezogene Daten verlangt die Datenschutz-Grundverordnung (DSGVO) ohnehin, nur das zu speichern, was für den Zweck nötig ist (Datenminimierung). Beispiel: Während der Kunde eine Schadenmeldung ausfüllt, merkt sich das Schadenportal, auf welcher der vier Formularseiten er gerade ist. Diese Angabe wird nach dem Absenden nicht mehr gebraucht und deshalb nicht dauerhaft gespeichert. Die abgeschickte Schadenmeldung dagegen speichert das Schadenportal dauerhaft, weil der Kunde ihren Bearbeitungsstand später abrufen will. |
3 |
Wie lässt sich jedes Geschäftsobjekt in einem Satz so definieren, dass klar ist, was dazugehört und was nicht? |
Abgrenzende Definition: Eine gute Definition sagt nicht nur, was ein Geschäftsobjekt ist, sondern grenzt es auch von ähnlichen Gegenständen ab. Eine vage Definition wie „Eine Meldung ist eine Information des Kunden“ lässt offen, ob zwei Meldungen zum selben Unfall ein Fall sind oder zwei. Formulieren Sie die Definition mit dem Fachbereich und tragen Sie sie in das Projektglossar ein, damit alle Beteiligten das Wort gleich verstehen. Beispiel: Definitionen im Projektglossar des Schadenportals: |
4 |
Gibt es verschiedene Arten oder Varianten eines Geschäftsobjekts? |
Varianten: Viele Geschäftsobjekte kommen in mehreren Arten vor, etwa Privatkunden und Firmenkunden. Ermitteln Sie mit dem Fachbereich alle Arten und woran sie sich unterscheiden. Davon hängt ab, wie die Entwickler sie abbilden: als ein Geschäftsobjekt mit einem Feld für die Art, wenn sich die Varianten kaum unterscheiden, oder als eigene Untertypen, wenn sie unterschiedliche Felder und Regeln haben. Wird diese Entscheidung später umgekehrt, müssen Datenbank, Eingabeseiten und Schnittstellen geändert werden. Beispiel: Das Schadenportal nimmt zwei Arten von Schadenmeldungen an: |
5 |
Haben die Varianten eines Geschäftsobjekts unterschiedliche Felder oder unterschiedliche Regeln? |
Unterschiede der Varianten: Listen Sie für jede Variante eines Geschäftsobjekts auf, welche Felder sie hat und welche Prüfregeln für sie gelten, am besten in einer Tabelle mit einer Spalte je Variante. Haben die Varianten fast nur gemeinsame Felder, reicht ein Geschäftsobjekt mit einem Feld für die Art. Haben sie überwiegend eigene Felder, legen die Entwickler sie meist getrennt ab; sonst entstehen Datensätze, in denen die Hälfte der Felder immer leer bleibt. Die Tabelle gibt dem Entwicklungsteam die Grundlage für diese Entscheidung. Beispiel: Felder der beiden Arten von Schadenmeldung im Schadenportal: |
6 |
Gehört ein Geschäftsobjekt zu einer übergeordneten Gruppe, die mehrere Geschäftsobjekte zusammenfasst? |
Oberbegriff: Haben mehrere Geschäftsobjekte viele gleiche Felder, lohnt sich ein gemeinsamer Oberbegriff; die Fachsprache nennt das Generalisierung. Die gemeinsamen Felder und Regeln werden dann einmal für den Oberbegriff festgelegt statt für jedes Geschäftsobjekt einzeln. Das spart Aufwand und verhindert, dass dieselbe Regel an drei Stellen unterschiedlich umgesetzt wird. Prüfen Sie aber mit dem Fachbereich, ob die Gegenstände fachlich zusammengehören und nicht nur zufällig ähnliche Felder haben. Beispiel: Werkstätten, Gutachter und Abschleppdienste arbeiten im Auftrag der Versicherung. Alle drei haben einen Namen, eine Anschrift, eine Bankverbindung und einen Rahmenvertrag mit der Versicherung. Die Anforderungsanalystin fasst sie unter dem Oberbegriff „Dienstleister“ zusammen, sodass die Regeln für Bankverbindung und Rahmenvertrag nur einmal beschrieben werden. |
7 |
Ist ein Geschäftsobjekt ein greifbarer Gegenstand oder etwas Immaterielles, etwa ein Vertrag oder ein Recht? |
Greifbar oder immateriell: Für einen greifbaren Gegenstand braucht die Software Merkmale, mit denen sich der Gegenstand in der Wirklichkeit wiederfinden lässt, etwa eine Seriennummer und oft einen Standort. Für etwas Immaterielles wie einen Vertrag, eine Lizenz oder eine Vollmacht braucht sie stattdessen meist einen Gültigkeitszeitraum mit Beginn und Ende. Fragen Sie deshalb bei jedem Geschäftsobjekt, zu welcher der beiden Gruppen es gehört, und prüfen Sie, ob die passenden Felder vorgesehen sind. Beispiel: Zwei Geschäftsobjekte im Schadenportal: |
8 |
Wer im Unternehmen ist für die Daten eines Geschäftsobjekts verantwortlich (englisch Data Owner)? |
Datenverantwortung: Für jedes Geschäftsobjekt braucht es eine Person, die über seine Daten entscheidet: welche Felder es gibt, welche Werte gültig sind und wer Fehler korrigiert. Diese datenverantwortliche Person (englisch Data Owner) kommt meist aus dem Fachbereich. Fehlt sie, bleiben falsche oder doppelte Daten liegen, weil sich niemand zuständig fühlt, und die Frage nach einem neuen Feld beantwortet niemand verbindlich. Benennen Sie eine Person, keine Abteilung. Beispiel: Für die Daten der Schadenmeldungen zu Kfz-Schäden ist die Leiterin der Kfz-Schadenbearbeitung datenverantwortlich. Als das Team Portal fragt, ob das Feld „Kilometerstand“ Pflicht sein soll, entscheidet sie: nein, weil viele Kunden den Stand nach einem Unfall nicht ablesen können. |
9 |
Woran ist jedes einzelne Exemplar eines Geschäftsobjekts eindeutig zu erkennen, und muss diese Kennung auch außerhalb der eigenen Software eindeutig sein? |
Eindeutige Kennung: Jedes Exemplar eines Geschäftsobjekts braucht eine Kennung, die genau dieses eine Exemplar bezeichnet. Das kann ein Merkmal aus der Wirklichkeit sein, etwa die Fahrzeug-Identifizierungsnummer (FIN) eines Autos, oder eine Nummer, die die Software selbst vergibt. Namen eignen sich nicht als Kennung, weil verschiedene Personen gleich heißen können und sich Namen ändern. Klären Sie außerdem, ob die Kennung nur in der eigenen Software eindeutig sein muss oder auch dann, wenn Daten mit anderen Programmen ausgetauscht werden. Beispiel: Das Schadenportal gibt jeder Schadenmeldung beim Absenden sofort eine eigene Kennung, zum Beispiel „SP-2026-004711“: „SP“ steht für Schadenportal, „2026“ für das Jahr, „004711“ ist die laufende Nummer. Die Schadennummer vergibt erst das Schadensystem der Sachbearbeitung, wenn die Meldung dort angekommen ist. Über die Kennung des Schadenportals lässt sich jede Meldung auch dann eindeutig zuordnen, wenn die Übertragung an das Schadensystem fehlschlägt und wiederholt wird. |
10 |
Wer darf neue Exemplare eines Geschäftsobjekts anlegen? |
Recht zum Anlegen: Legen Sie für jedes Geschäftsobjekt fest, wer neue Exemplare anlegen darf. Bei Daten, die viele Abläufe gemeinsam nutzen und die sich selten ändern, etwa Kunden, Verträge oder Lieferanten (sogenannte Stammdaten), sollte dieser Kreis klein sein. Dürfen viele Personen Stammdaten anlegen, entstehen leicht Dubletten, also mehrere Datensätze für denselben Kunden, und spätere Auswertungen zählen ihn doppelt. Beispiel: Im Schadenportal dürfen Kunden neue Schadenmeldungen anlegen, aber keine neuen Kunden: Ein Kunde entsteht nur beim Abschluss eines Versicherungsvertrags. Neue Werkstätten legen nur Sachbearbeiter mit einer besonderen Berechtigung im Schadensystem der Sachbearbeitung an; im Schadenportal wählt der Kunde eine der Werkstätten aus, die dort angelegt sind. |
Kategorie |
Hier werden die Felder jedes Geschäftsobjekts festgelegt: welche Angaben gespeichert werden, welche davon Pflicht sind, welche Art von Wert sie enthalten (Text, Zahl, Betrag, Datum) und welche Werte erlaubt sind. Dazu kommen Prüfregeln, etwa für das Format einer Kontonummer, und die Frage, ob ein Wert eingegeben oder berechnet wird. Klare Regeln verhindern, dass falsche oder unvollständige Daten in die Software gelangen und später Berechnungen, Auswertungen und die Bearbeitung behindern. |
|
11 |
Welche Angaben müssen zu einem Geschäftsobjekt gespeichert werden? |
Benötigte Felder: Listen Sie für jedes Geschäftsobjekt alle Felder mit Name, Bedeutung und Zweck auf; eine solche Liste heißt Datenkatalog (englisch Data Dictionary). „Wir speichern alles“ ist keine Anforderung, denn jedes Feld macht Aufwand: Es muss auf einer Eingabeseite erscheinen, geprüft, übertragen, bei einer späteren Ablösung der Software in die neue Software übernommen und gepflegt werden. Fragen Sie deshalb bei jedem Feld, wer es wofür braucht; findet sich niemand, entfällt es. Beispiel: Im Datenkatalog des Schadenportals steht zum Feld „Uhrzeit des Schadens“: |
12 |
Welche Angaben eines Geschäftsobjekts sind Pflicht und welche sind freiwillig? |
Pflicht und freiwillig: Ein Pflichtfeld muss ausgefüllt sein, bevor ein Datensatz gespeichert oder abgeschickt werden kann. Zu viele Pflichtfelder führen dazu, dass Nutzer abbrechen oder erfundene Werte eintragen; zu wenige führen zu Rückfragen, weil wichtige Angaben fehlen. Entscheiden Sie mit dem Fachbereich für jedes Feld, ob die Bearbeitung ohne diese Angabe möglich ist. Die Entwickler sichern Pflichtfelder dann sowohl auf der Eingabeseite als auch in der Datenbank ab. Beispiel: Felder der Schadenmeldung Kfz: |
13 |
Welche Art von Wert enthält jedes Feld (Datentyp), zum Beispiel Text, Zahl, Betrag oder Datum? |
Datentyp: Der Datentyp legt fest, welche Art von Wert ein Feld enthält, etwa Text, ganze Zahl, Dezimalzahl, Geldbetrag, Datum, Uhrzeit oder Ja/Nein. Geldbeträge werden als Dezimalzahl mit fester Zahl von Nachkommastellen gespeichert, nicht als Gleitkommazahl (eine Zahlendarstellung, mit der Computer schnell, aber nur näherungsweise rechnen), weil eine Gleitkommazahl Beträge wie 0,10 Euro nicht genau darstellen kann und sich Rundungsfehler aufsummieren. Angaben mit führender Null wie Postleitzahlen sind Text, keine Zahl, sonst wird aus 01067 die Zahl 1067. Geben Sie den Datentyp für jedes Feld in der Liste der Felder an, damit die Entwickler nicht raten müssen. Beispiel: Datentypen in der Schadenmeldung: |
14 |
Gibt es für ein Feld einen festgelegten Bereich erlaubter Werte, etwa einen Mindestwert und einen Höchstwert? |
Wertebereich: Der Wertebereich legt fest, welche Werte in einem Feld zulässig sind, etwa ein Alter über 0 oder ein Rabatt von höchstens 100 Prozent. Werte außerhalb des Bereichs sind fast immer Tippfehler oder Missverständnisse. Fordern Sie, dass die Software den Bereich zweimal prüft, nämlich bei der Eingabe, damit der Nutzer sofort einen Hinweis bekommt, und noch einmal beim Speichern, weil Daten auch über Schnittstellen von anderen Programmen hereinkommen. Beispiel: In der Schadenmeldung gelten diese Wertebereiche: |
15 |
Soll ein Feld eine Auswahlliste statt eines Freitextfelds bekommen? |
Auswahlliste oder Freitext: Eine Auswahlliste bietet nur festgelegte Werte an, etwa Ländernamen oder Schadenarten; ein Freitextfeld nimmt jeden Text an. Werte aus einer Auswahlliste lassen sich zuverlässig zählen und filtern, während im Freitext dieselbe Sache unterschiedlich geschrieben wird, etwa „Glasbruch“, „Glasschaden“ und „Scheibe kaputt“. Nehmen Sie deshalb eine Auswahlliste, wenn die möglichen Werte bekannt sind und später ausgewertet werden, und Freitext für Beschreibungen, die ein Mensch lesen soll. Legen Sie fest, wer die Liste pflegt und was geschieht, wenn kein Wert passt. Beispiel: In der Schadenmeldung Kfz: |
16 |
Gibt es Standardwerte, die beim Anlegen vorausgefüllt sein sollen? |
Vorbelegung: Ein Standardwert ist ein Wert, den die Software in ein Feld einträgt, bevor der Nutzer etwas eingibt, etwa „Deutschland“ im Feld „Land“. Standardwerte sparen Eingaben, können aber gefährlich sein, weil viele Nutzer den vorausgefüllten Wert übernehmen, ohne ihn zu prüfen. Klären Sie deshalb mit dem Fachbereich für jeden Standardwert, ob ein unbemerkt übernommener falscher Wert Schaden anrichten kann; wenn ja, bleibt das Feld leer. Beispiel: Im Feld „Land des Schadenorts“ ist „Deutschland“ voreingestellt, weil fast alle Schäden in Deutschland geschehen. Für das Feld „Schadendatum“ lehnt die Leiterin der Kfz-Schadenbearbeitung einen Standardwert ab: Stünde dort das heutige Datum, würden viele Kunden es übernehmen, obwohl der Unfall schon Tage zurückliegt. |
17 |
Muss der Wert eines Felds in der ganzen Software eindeutig sein, darf also bei keinem anderen Datensatz noch einmal vorkommen? |
Eindeutiger Wert: Bei manchen Feldern darf jeder Wert nur einmal vorkommen, etwa bei einer Vertragsnummer. Die Entwickler sichern das in der Datenbank ab, sodass ein zweiter Datensatz mit demselben Wert gar nicht gespeichert werden kann. Prüfen Sie aber, ob ein Wert in der Wirklichkeit tatsächlich nur einmal vorkommt: Ehepaare teilen sich zum Beispiel oft eine E-Mail-Adresse, und eine erzwungene Eindeutigkeit würde einen der beiden ausschließen. Beispiel: Die Schadennummer ist eindeutig, denn das Schadensystem der Sachbearbeitung vergibt jede Nummer genau einmal. Das amtliche Kennzeichen eines Fahrzeugs ist dagegen nicht eindeutig, weil die Zulassungsstelle ein Kennzeichen nach der Abmeldung an ein anderes Auto vergeben kann. Auf Dauer eindeutig ist nur die Fahrzeug-Identifizierungsnummer (FIN), die der Hersteller fest am Auto anbringt. |
18 |
Gibt es Formatvorgaben für ein Feld, etwa für Postleitzahl, Kontonummer oder Telefonnummer? |
Formatvorgaben: Eine Formatvorgabe legt fest, wie ein Wert aufgebaut sein muss: aus wie vielen Zeichen er besteht und welche Zeichen an welcher Stelle stehen dürfen. Die Entwickler setzen solche Vorgaben oft als regulären Ausdruck um, ein Suchmuster, mit dem die Software Zeichenfolgen prüft. Nennen Sie in der Anforderung das Format und, falls es eine gibt, die Norm dazu; bei Kontonummern lässt sich zusätzlich die Prüfziffer kontrollieren, die viele Tippfehler aufdeckt. Beispiel: Für die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ gilt: |
19 |
Gibt der Nutzer einen Wert ein, oder berechnet die Software ihn? |
Eingegeben oder berechnet: Klären Sie für jedes Feld, ob ein Mensch den Wert eingibt, ob die Software ihn selbst setzt oder ob sie ihn aus anderen Werten berechnet. Berechnete Werte werden in der Regel nicht gespeichert, sondern bei Bedarf neu berechnet, sonst passt der gespeicherte Wert nach einer Änderung der Ausgangswerte nicht mehr zu ihnen; gespeichert wird zum Beispiel das Geburtsdatum, nicht das Alter. Ausnahmen gibt es, wenn die Berechnung sehr aufwendig ist oder wenn der Wert so festgehalten werden muss, wie er an einem Stichtag war, etwa am Tag einer Auszahlung. Beispiel: Das Meldedatum aus der Anforderung REQ-120 „Meldedatum speichern“ gibt nicht der Kunde ein; das Schadenportal setzt es beim Absenden selbst. Nur so belegt das Meldedatum zuverlässig, wann der Schaden gemeldet wurde. Das Alter des Fahrers am Unfalltag wird bei Bedarf aus Geburtsdatum und Schadendatum berechnet und nicht gespeichert. |
20 |
Nach welcher Formel wird ein berechneter Wert ermittelt? |
Berechnungsregel: Für jeden berechneten Wert braucht das Entwicklungsteam die genaue Formel einschließlich der Rundung, also auf wie viele Stellen, an welcher Stelle im Rechenweg und nach welcher Regel gerundet wird. „Auszahlung berechnen“ ist als Anforderung zu ungenau, weil jeder Entwickler die Lücken anders füllt. Lassen Sie die Formel vom Fachbereich bestätigen und an zwei oder drei durchgerechneten Fällen prüfen, auch an Grenzfällen wie einem Ergebnis von null. Beispiel: Anforderung REQ-2301 „Auszahlungsbetrag berechnen“ für das Schadensystem der Sachbearbeitung: |
21 |
Hängt der erlaubte Wert eines Felds vom Wert eines anderen Felds ab? |
Abhängige Prüfregeln: Manche Werte sind nur im Zusammenhang mit einem anderen Feld richtig oder falsch. Solche Regeln prüfen mehrere Felder gemeinsam (englisch Cross-Field Validation) und werden leicht übersehen, weil jedes Feld für sich gültig aussieht. Fragen Sie den Fachbereich gezielt nach Feldern, die zueinander passen müssen, und schreiben Sie jede Regel als eigene Anforderung. Beispiel: Abhängige Regeln in der Schadenmeldung: |
22 |
Darf ein Wert bei einer Änderung nur steigen und nie sinken? |
Nur steigende Werte: Manche Werte können in der Wirklichkeit nur wachsen, etwa ein Zählerstand oder eine laufende Nummer. Ein kleinerer neuer Wert deutet dann auf einen Tippfehler oder auf Betrug hin. Klären Sie mit dem Fachbereich, ob die Software einen kleineren Wert ablehnt oder nur einen Hinweis zeigt; ein Hinweis ist besser, wenn es berechtigte Ausnahmen gibt. Beispiel: Ein Kunde meldet einen Kfz-Schaden mit einem Kilometerstand von 45.000 Kilometern, obwohl bei seiner letzten Schadenmeldung 60.000 Kilometer angegeben waren. Das Schadensystem der Sachbearbeitung zeigt der Sachbearbeiterin einen Hinweis, lehnt die Meldung aber nicht ab, weil der Kilometerzähler nach einem Defekt ausgetauscht worden sein kann. Die Sachbearbeitung klärt den Widerspruch mit dem Kunden. |
23 |
Gibt es Felder, die nur unter einer Bedingung Pflicht sind? |
Bedingte Pflichtfelder: Ein bedingtes Pflichtfeld muss nur ausgefüllt werden, wenn ein anderes Feld einen festgelegten Wert hat. Solche Regeln gehen in Gesprächen leicht unter, weil sie nur in einem Teil der Fälle gelten. Halten Sie sie in einer Tabelle fest, mit einer Zeile je Bedingung und den Feldern, die dann Pflicht werden; Entwicklungsteam und Testteam arbeiten diese Tabelle Zeile für Zeile ab. Beispiel: Tabelle der bedingten Pflichtfelder in der Schadenmeldung: |
24 |
Gibt es Regeln, wie ein gespeicherter Wert bei der Anzeige oder im Ausdruck formatiert wird? |
Anzeigeformat: Wie ein Wert gespeichert wird und wie er angezeigt wird, sind zwei getrennte Festlegungen. Gespeichert wird meist ein einheitliches Format ohne Leerzeichen und Trennzeichen, angezeigt wird ein Format, das Menschen gut lesen können. Legen Sie beide Formate fest; sonst zeigen Bildschirmseiten, E-Mails und PDF-Dateien denselben Wert womöglich unterschiedlich an. Beispiel: Die internationale Kontonummer (International Bank Account Number, IBAN) eines Kunden: |
Kategorie |
Hier wird festgelegt, wie die Geschäftsobjekte miteinander verknüpft sind, etwa eine Schadenmeldung mit einem Kunden und einem Versicherungsvertrag. Für jede Verknüpfung wird geklärt, wie viele Objekte auf jeder Seite beteiligt sein können, ob die Verknüpfung Pflicht ist, was beim Löschen mit den verknüpften Objekten geschieht und ob sich die Verknüpfung im Lauf der Zeit ändert. Fehlen diese Regeln, entstehen Datensätze ohne Bezug oder falsche Zuordnungen, und Fragen wie „Welches Auto war am Unfalltag versichert?“ lassen sich nicht mehr beantworten. |
|
25 |
Mit welchen anderen Geschäftsobjekten ist ein Geschäftsobjekt verknüpft? |
Verknüpfungen: Kaum ein Geschäftsobjekt steht für sich allein; eine Bestellung gehört zum Beispiel zu einem Kunden, eine Rechnung zu einer Bestellung. Zeichnen Sie alle Geschäftsobjekte als Kästen und ihre Verknüpfungen als Linien in das Datenmodell. Ein Geschäftsobjekt ohne jede Linie ist verdächtig: Entweder fehlt eine Verknüpfung, oder das Objekt wird gar nicht gebraucht. Beispiel: Im Datenmodell des Schadenportals ist die Schadenmeldung mit dem Kunden verknüpft, der sie abschickt, außerdem mit dem Versicherungsvertrag, dem Fahrzeug und den hochgeladenen Fotos. Das Geschäftsobjekt „Werkstatt“ hat zunächst keine Linie. Erst die Rückfrage beim Fachbereich Schaden ergibt, dass der Kunde in der Schadenmeldung seine Wunschwerkstatt angeben kann; dafür fehlte die Verknüpfung. |
26 |
Wie viele Exemplare eines Geschäftsobjekts können mit einem Exemplar eines anderen Geschäftsobjekts verknüpft sein? |
Kardinalität: Die Kardinalität gibt an, wie viele Objekte auf jeder Seite einer Verknüpfung stehen können: eins zu eins (1:1), eins zu vielen (1:n) oder viele zu vielen (m:n). Davon hängt der Aufbau der Datenbank ab. Stellt sich später heraus, dass statt eines Objekts mehrere möglich sind, müssen Datenbank, Eingabeseiten und Schnittstellen umgebaut werden. Fragen Sie den Fachbereich deshalb ausdrücklich, ob es jemals mehr als ein verknüpftes Objekt geben kann, auch in seltenen Ausnahmefällen. Beispiel: Die Anforderung REQ-270 „Unfallgegner erfassen“ sah zunächst genau einen Unfallgegner je Schadenmeldung vor. Die Leiterin der Kfz-Schadenbearbeitung weist auf Auffahrunfälle mit drei oder mehr Fahrzeugen hin. Die Verknüpfung wird deshalb als eins zu vielen festgelegt: Eine Schadenmeldung kann keinen, einen oder mehrere Unfallgegner haben. |
27 |
Ist eine Verknüpfung zwingend, oder darf ein Geschäftsobjekt auch ohne das verknüpfte Objekt bestehen? |
Pflichtverknüpfung: Eine Verknüpfung ist zwingend, wenn ein Objekt ohne das andere fachlich keinen Sinn ergibt, etwa eine Bestellung ohne Kunde. Die Entwickler können das in der Datenbank erzwingen, sodass ein solcher Datensatz gar nicht gespeichert werden kann. Prüfen Sie aber, ob die Verknüpfung schon beim Anlegen feststehen muss oder erst zu einem späteren Zeitpunkt; eine zu früh erzwungene Verknüpfung blockiert alle Fälle, in denen die Angabe anfangs noch fehlt. Beispiel: Viele Kunden kennen ihre Vertragsnummer nicht, wenn sie einen Schaden melden. Die Schadenmeldung darf deshalb zunächst ohne Verknüpfung zum Versicherungsvertrag gespeichert werden. Die Sachbearbeitung ordnet den Vertrag über Name, Anschrift und Kennzeichen zu, bevor sie mit der Bearbeitung des Schadens beginnt. |
28 |
Ist ein Geschäftsobjekt ein Teil eines anderen, sodass es ohne dieses Ganze nicht bestehen kann? |
Teil und Ganzes: Bei einer Teil-Ganzes-Beziehung gehört ein Objekt fest zu einem anderen und hat ohne dieses keinen Sinn, so wie eine Rechnungsposition zu ihrer Rechnung; die Fachsprache nennt das Komposition. Davon zu unterscheiden ist eine lose Zuordnung, bei der beide Objekte auch einzeln bestehen, etwa ein Mitarbeiter und seine Abteilung. Klären Sie für jede Verknüpfung, welche der beiden Arten vorliegt, denn davon hängt ab, was beim Kopieren, Archivieren und Löschen mit dem Teil geschieht. Beispiel: Ein hochgeladenes Foto gehört fest zu seiner Schadenmeldung: Ohne die Meldung ist nicht erkennbar, welchen Schaden das Foto zeigt. Die Werkstatt, die der Kunde in der Schadenmeldung angibt, besteht dagegen auch ohne die Meldung weiter und erscheint in vielen anderen Meldungen. |
29 |
Sollen beim Löschen eines Hauptobjekts auch seine Bestandteile gelöscht werden? |
Löschen mit Bestandteilen: Wird ein Hauptobjekt gelöscht und bleiben seine Bestandteile erhalten, entstehen Datensätze ohne Bezug, sogenannte verwaiste Datensätze. Solche Datensätze belegen Speicher, tauchen in Auswertungen auf und enthalten oft personenbezogene Daten, die längst hätten gelöscht werden müssen. Legen Sie für jedes Hauptobjekt fest, ob seine Bestandteile mitgelöscht werden; die Entwickler hinterlegen dafür in der Datenbank eine Regel, nach der beim Löschen des Hauptobjekts die Bestandteile automatisch mitgelöscht werden (englisch Cascading Delete). Beispiel: Nach Ablauf der Aufbewahrungsfrist löscht das Schadenportal eine Schadenmeldung. Die hochgeladenen Fotos werden mitgelöscht, weil sie ohne die Meldung keinen Zweck mehr haben. Der Kunde und die Werkstatt bleiben bestehen, weil sie keine Bestandteile der Meldung sind. |
30 |
Kann ein Geschäftsobjekt gleichzeitig mit mehreren Exemplaren eines anderen Geschäftsobjekts verknüpft sein, und umgekehrt? |
Viele zu vielen: Bei einer Verknüpfung viele zu vielen kann jedes Objekt auf beiden Seiten mit mehreren Objekten der anderen Seite verbunden sein, etwa Mitarbeiter und Projekte. Oft trägt die Verknüpfung selbst Angaben, die zu keinem der beiden Objekte allein gehören, zum Beispiel den Zeitraum, in dem ein Mitarbeiter in einem Projekt war. Fragen Sie bei jeder solchen Verknüpfung, welche Angaben an der Verbindung selbst hängen, und halten Sie diese Angaben als eigene Felder fest. Beispiel: Ein Gutachter begutachtet viele Schäden, und an einem großen Schaden können mehrere Gutachter beteiligt sein, etwa einer für das Auto und einer für die beschädigte Ladung. An der Verknüpfung zwischen Gutachter und Schaden hängen zwei Angaben: |
31 |
Welche Rolle spielt ein Geschäftsobjekt in einer Verknüpfung? |
Rolle in der Verknüpfung: Zwei Objekte können auf verschiedene Weise miteinander verbunden sein, und erst die Rolle sagt, was eine Verbindung bedeutet. Eine Person kann zu einem Projekt zum Beispiel als Leiterin oder als Mitarbeiterin gehören. Beschriften Sie jede Verknüpfung im Datenmodell mit ihrer Rolle; bei einer unbeschrifteten Linie bleibt offen, wofür sie steht, und die Entwickler müssen raten. Beispiel: Eine Person kann mit einem Schaden in vier Rollen verbunden sein: |
32 |
Ändern sich Verknüpfungen im Lauf der Zeit, und muss später noch feststellbar sein, wie sie früher waren? |
Zeitlicher Verlauf: Viele Verknüpfungen gelten nur für einen Zeitraum, denn ein Auto wechselt den Halter, und ein Vertrag wird auf ein anderes Auto umgestellt. Speichert die Software nur die aktuelle Verknüpfung, lässt sich später nicht mehr feststellen, welche Verknüpfung zu einem früheren Zeitpunkt galt. Klären Sie mit dem Fachbereich, welche Verknüpfungen mit Gültigkeitszeitraum gespeichert werden müssen, also mit den Feldern „Gültig ab“ und „Gültig bis“. Diese Speicherung mit Zeitraum heißt Historisierung. Beispiel: Ein Kunde kauft am 1. März ein neues Auto und lässt seinen Versicherungsvertrag auf das neue Auto umstellen. Einen Unfall mit dem alten Auto vom 20. Februar meldet er erst im April. Damit die Sachbearbeitung erkennt, dass am Unfalltag noch das alte Auto versichert war, speichert das Schadensystem der Sachbearbeitung die Verknüpfung zwischen Vertrag und Fahrzeug mit den Feldern „Versichert ab“ und „Versichert bis“. |
33 |
Gibt es Verknüpfungen, die verhindern, dass ein Objekt gelöscht oder eine Zuordnung aufgehoben wird? |
Löschschutz: Ein Objekt, auf das noch laufende Vorgänge verweisen, darf nicht gelöscht werden, sonst verlieren diese Vorgänge ihren Bezug. Legen Sie fest, welche Verknüpfungen ein Löschen verhindern und was der Nutzer dann sieht. Statt gelöscht zu werden, wird ein solches Objekt meist als „inaktiv“ gekennzeichnet: Es erscheint nicht mehr in Auswahllisten, bleibt aber für die laufenden Vorgänge erhalten. Beispiel: Eine Werkstatt beendet die Zusammenarbeit mit der Versicherung. Weil ihr noch zwölf offene Schäden zugeordnet sind, lehnt das Schadensystem der Sachbearbeitung das Löschen ab und zeigt die Liste dieser Schäden. Die Werkstatt wird stattdessen als „inaktiv“ gekennzeichnet und erscheint im Schadenportal nicht mehr in der Auswahl. |
34 |
Muss die Reihenfolge der verknüpften Objekte gespeichert werden? |
Reihenfolge: Eine Datenbank speichert zu einer Verknüpfung von sich aus keine Reihenfolge; die verknüpften Objekte erscheinen dann zum Beispiel nach Datum sortiert oder in einer nicht vorhersagbaren Reihenfolge. Ist die Reihenfolge fachlich wichtig, braucht jedes verknüpfte Objekt ein eigenes Feld für seine Position. Klären Sie außerdem, ob Nutzer die Reihenfolge selbst festlegen oder ändern sollen, denn das macht die Eingabeseite aufwendiger. Beispiel: Die Sachbearbeitung möchte bei jeder Schadenmeldung zuerst ein Übersichtsfoto des ganzen Autos sehen und danach die Nahaufnahmen. Das Schadenportal bittet den Kunden deshalb, mit dem Übersichtsfoto zu beginnen, und speichert zu jedem Foto das Feld „Position“. Im Schadensystem der Sachbearbeitung erscheinen die Fotos in dieser Reihenfolge. |
35 |
Müssen Daten mit einem anderen Programm übereinstimmen, auf dessen Kennungen sie verweisen? |
Verweise auf andere Programme: Oft speichert eine Software zu einem Objekt keine eigenen Daten, sondern nur die Kennung, unter der ein anderes Programm das Objekt führt. Das funktioniert nur, wenn sich diese Kennung im anderen Programm nicht ändert und nicht neu vergeben wird. Prüfen Sie mit den Verantwortlichen des anderen Programms, ob das zugesichert ist, und legen Sie fest, welches Programm bei Abweichungen gilt (das führende System). Beispiel: Das Schadenportal speichert zu jeder Schadenmeldung die Vertragsnummer aus dem Vertragssystem der Versicherung, dem Programm, in dem die Versicherungsverträge geführt werden. Auf Nachfrage beim Team des Vertragssystems stellt sich heraus, dass ein Vertrag bei einem Wechsel des Tarifs eine neue Vertragsnummer bekommt. Die Anforderungsanalystin ergänzt deshalb eine Anforderung, nach der das Vertragssystem zu jeder alten Vertragsnummer die neue liefert. |
Kategorie |
Hier wird geklärt, welche Zustände (Status) ein Geschäftsobjekt durchläuft, was einen Wechsel auslöst und ob ein abgeschlossenes Objekt noch geändert werden darf. Dazu gehört, ob Änderungen protokolliert werden, ob frühere Fassungen wiederherstellbar sein müssen und wann Daten archiviert oder gelöscht werden. Diese Regeln sorgen dafür, dass jeder Vorgang nachvollziehbar bleibt, gesetzliche Aufbewahrungsfristen eingehalten werden und personenbezogene Daten nicht länger gespeichert bleiben als erlaubt. |
|
36 |
Welche Status kann ein Geschäftsobjekt durchlaufen? |
Statusmodell: Der Status zeigt, in welchem Zustand sich ein Geschäftsobjekt gerade befindet, etwa „In Bearbeitung“ oder „Abgeschlossen“. Legen Sie alle erlaubten Status und die erlaubten Wechsel zwischen ihnen in einem Statusmodell fest, am besten als Zeichnung mit einem Kasten je Status und Pfeilen für die Wechsel. Der Status ist ein Feld mit festen Werten, kein Freitext, denn nur so lassen sich alle Objekte mit demselben Status zuverlässig finden. Beispiel: Statusmodell der Schadenmeldung im Schadenportal: |
37 |
Welche Ereignisse lösen einen Statuswechsel aus? |
Auslöser für Statuswechsel: Jeder erlaubte Wechsel zwischen zwei Status braucht einen festgelegten Auslöser. Das kann eine Handlung eines Nutzers sein (ein Klick), ein Zeitablauf (30 Tage ohne Antwort) oder eine Nachricht eines anderen Programms. Legen Sie für jeden Wechsel im Statusmodell den Auslöser fest und wer den Wechsel anstoßen darf; fehlt ein Auslöser, bleiben Objekte dauerhaft in einem Status hängen. Beispiel: Auslöser für die Status der Schadenmeldung im Schadenportal: |
38 |
Dürfen Daten im Status „Abgeschlossen“ noch bearbeitet werden? |
Sperre nach Abschluss: Ist ein Vorgang abgeschlossen, sollen seine Daten in der Regel nicht mehr geändert werden, weil Auszahlungen, Bescheide oder Berichte auf ihnen beruhen. Die Software sperrt den Datensatz dann gegen Änderungen, sodass er sich nur noch lesen lässt. Muss trotzdem etwas geändert werden, legen Sie dafür einen eigenen Weg fest, etwa das Wiedereröffnen mit Begründung durch eine berechtigte Person, das protokolliert wird. Beispiel: Ist ein Schaden im Schadensystem der Sachbearbeitung abgeschlossen und ausgezahlt, kann niemand mehr den Auszahlungsbetrag oder die Bankverbindung ändern. Meldet der Kunde Wochen später einen weiteren Schaden aus demselben Unfall, eröffnet die Teamleitung den Schaden mit der Begründung „Nachmeldung eines Folgeschadens“ wieder. |
39 |
Müssen Änderungen an den Daten protokolliert werden? |
Änderungsprotokoll: Ein Änderungsprotokoll (englisch Audit Trail) hält zu jeder Änderung fest, wer wann welches Feld von welchem alten auf welchen neuen Wert geändert hat. Für Daten, die Buchungen oder Zahlungen betreffen, verlangt die Finanzverwaltung, dass Änderungen nachvollziehbar bleiben, und auch die interne Revision (die Prüfabteilung des Unternehmens) prüft das. Klären Sie mit dem Fachbereich und der Revision, welche Felder protokolliert werden, und legen Sie fest, dass niemand das Protokoll abschalten oder nachträglich ändern kann. Beispiel: Eine Sachbearbeiterin ändert im Schadensystem der Sachbearbeitung kurz vor der Auszahlung die Bankverbindung eines Kunden. Das Änderungsprotokoll hält fest: |
40 |
Müssen frühere Fassungen der Daten wiederherstellbar oder vollständig einsehbar sein? |
Versionierung: Bei einer Versionierung speichert die Software bei jeder Änderung den vollständigen bisherigen Stand eines Datensatzes, sodass Nutzer jede frühere Fassung ansehen oder wiederherstellen können. Das geht weiter als ein Protokoll, das nur die geänderten Felder festhält, und weiter als eine Funktion zum Rückgängigmachen, die nur den letzten Schritt zurücknimmt. Klären Sie, welche Geschäftsobjekte versioniert werden müssen, denn Versionierung erhöht den Speicherbedarf und den Aufwand für die Entwicklung. Beispiel: Ein Kunde ergänzt seine Schadenmeldung nach dem Absenden zweimal. Die Sachbearbeitung muss sehen können, was in der ersten Fassung stand, denn nur diese Fassung zeigt, welche Angaben der Kunde am Meldedatum gemacht hat. Das Schadenportal speichert deshalb jede abgeschickte Fassung vollständig als eigene Version. |
41 |
Wann dürfen oder müssen Daten endgültig gelöscht werden? |
Löschregeln: Legen Sie für jedes Geschäftsobjekt fest, wann seine Daten endgültig gelöscht werden; die Sammlung dieser Regeln heißt Löschkonzept. „Nie löschen“ ist für personenbezogene Daten nicht zulässig, denn nach der Datenschutz-Grundverordnung (DSGVO) dürfen sie nur so lange gespeichert werden, wie es für ihren Zweck nötig ist. Gelöscht wird, sobald der Zweck entfallen ist und keine gesetzliche Aufbewahrungsfrist mehr entgegensteht; stimmen Sie die Regeln mit der Datenschutzbeauftragten und der Rechtsabteilung ab. Beispiel: Löschregeln des Schadenportals: |
42 |
Gibt es gesetzliche Aufbewahrungsfristen? |
Aufbewahrungsfristen: Gesetze schreiben vor, dass manche Unterlagen eine Mindestzeit aufbewahrt werden; vorher dürfen sie nicht gelöscht werden. Nach Handelsgesetzbuch (HGB) und Abgabenordnung (AO) sind das je nach Art der Unterlage mehrere Jahre, zum Beispiel acht Jahre für Buchungsbelege und zehn Jahre für Jahresabschlüsse. Lassen Sie die Fristen für jedes Geschäftsobjekt von der Rechtsabteilung festlegen und fordern Sie, dass die Software ein Löschen vor Fristende verhindert. Beispiel: Zu einem abgeschlossenen Kfz-Schaden gehört der Beleg über die Auszahlung an die Werkstatt. Die Rechtsabteilung ordnet ihn den Buchungsbelegen mit acht Jahren Aufbewahrungsfrist zu. Das Schadensystem der Sachbearbeitung speichert zu jedem Beleg das Feld „Löschen frühestens am“ und lehnt jede Löschung vor diesem Datum ab. |
43 |
Sollen gelöschte Daten tatsächlich entfernt oder nur als gelöscht gekennzeichnet werden? |
Kennzeichnen statt Löschen: Beim Kennzeichnen (englisch Soft Delete) bleibt der Datensatz in der Datenbank und bekommt nur eine Markierung wie „gelöscht“ oder „inaktiv“, und die Software blendet ihn in Listen und Auswahlfeldern aus. Das schützt Verknüpfungen und erlaubt, versehentlich Gelöschtes zurückzuholen. Für personenbezogene Daten, deren Löschfrist abgelaufen ist, reicht eine Markierung aber nicht, denn diese Daten müssen tatsächlich entfernt oder so verändert werden, dass sie keiner Person mehr zuzuordnen sind (Anonymisierung). Legen Sie für jedes Geschäftsobjekt fest, welche Art des Löschens gilt. Beispiel: Eine Werkstatt, die nicht mehr mit der Versicherung zusammenarbeitet, bleibt im Schadensystem der Sachbearbeitung gespeichert und wird nur als „inaktiv“ gekennzeichnet, weil alte Schäden weiter auf sie verweisen. Die Daten eines Unfallgegners werden dagegen nach Ablauf der Aufbewahrungsfrist tatsächlich entfernt, weil es personenbezogene Daten sind. |
44 |
Was geschieht mit verknüpften Daten, wenn ein Hauptobjekt archiviert wird? |
Archivieren als Ganzes: Beim Archivieren werden Daten, die im Tagesgeschäft nicht mehr gebraucht werden, aus der laufenden Datenbank in ein Archiv verschoben, in dem sie langsamer abrufbar, aber günstiger gespeichert sind. Archivieren Sie in der Regel einen ganzen Vorgang mit allen Bestandteilen, nicht nur einzelne Datensätze; sonst fehlen im Archiv Teile, die zum Verständnis nötig sind, oder in der laufenden Datenbank bleiben Teile ohne Bezug zurück. Legen Sie fest, welche verknüpften Daten mit ins Archiv gehen und welche in der laufenden Datenbank bleiben, weil sie noch anderswo gebraucht werden. Beispiel: Wird ein Schaden archiviert, gehen mit ihm die Schadenmeldung, die Fotos, der Schriftverkehr und die Belege über Auszahlungen ins Archiv. Der Kunde und sein Versicherungsvertrag bleiben in der laufenden Datenbank, weil der Vertrag weiterläuft. |
45 |
Gibt es Regeln, nach denen Daten automatisch archiviert werden? |
Automatische Archivierung: Statt von Hand zu archivieren, kann die Software Daten nach festen Regeln selbst ins Archiv verschieben, zum Beispiel jede Nacht alle Vorgänge, die seit zwei Jahren abgeschlossen sind. Das hält die laufende Datenbank klein und schnell. Legen Sie mit dem Fachbereich fest, nach welcher Frist archiviert wird, wie schnell archivierte Daten bei Bedarf wieder bereitstehen müssen und wer sie zurückholen darf. Die Planung, wo Daten je nach ihrem Alter gespeichert werden, heißt Informations-Lebenszyklus-Management (englisch Information Lifecycle Management, ILM). Beispiel: Im Schadensystem der Sachbearbeitung werden Schäden, die seit zwei Jahren abgeschlossen sind, in der Nacht zum Monatsersten automatisch archiviert, weil danach kaum noch Rückfragen kommen. Braucht eine Sachbearbeiterin einen archivierten Schaden wieder, etwa bei einem Rechtsstreit, steht er ihr innerhalb eines Arbeitstags zur Verfügung. |
46 |
Was geschieht mit Daten, die keine Verknüpfung mehr haben? |
Verwaiste Daten: Verwaiste Daten sind Datensätze oder Dateien, auf die nichts mehr verweist, etwa hochgeladene Dateien aus einem abgebrochenen Vorgang. Solche Daten belegen Speicher und enthalten oft personenbezogene Daten, die niemand mehr braucht und die deshalb gelöscht werden müssen. Fordern Sie eine regelmäßige automatische Bereinigung, die verwaiste Daten nach einer festgelegten Frist löscht, und stimmen Sie die Frist mit der Datenschutzbeauftragten ab. Beispiel: Ein Kunde lädt ein Foto hoch, und bevor das Schadenportal das Foto seiner Schadenmeldung zuordnen kann, bricht die Internetverbindung ab. Das Foto liegt danach auf dem Server des Schadenportals, ist aber keiner Schadenmeldung zugeordnet. Jede Nacht löscht das Schadenportal solche Fotos, sobald sie älter als 24 Stunden sind; die Frist hat die Datenschutzbeauftragte bestätigt. |
Kategorie |
Hier wird geschätzt, wie viele Daten anfallen, wie stark sie wachsen und wie viele Nutzer gleichzeitig lesen und schreiben. Dazu kommen die geforderten Antwortzeiten, etwa für Suchen, die Frage, wie oft Daten mit anderen Programmen abgeglichen werden, und ob eine vorhandene Software abgelöst wird, deren Daten und Funktionen übernommen werden müssen. Mit diesen Zahlen kann das Betriebsteam Server und Speicher passend bemessen, und die Software bleibt auch in Zeiten mit sehr vielen Nutzern schnell genug. |
|
47 |
Mit welchen Datenmengen ist pro Jahr zu rechnen? |
Datenmenge: Die Schätzung der Datenmenge, auch Mengengerüst genannt, ergibt sich aus der Zahl der Datensätze pro Jahr mal der Größe eines Datensatzes, einschließlich angehängter Dateien wie Fotos. Rechnen Sie das erwartete Wachstum ein und planen Sie für drei bis fünf Jahre, damit Speicher und Server nicht nach kurzer Zeit erweitert werden müssen. Die Zahlen liefert der Fachbereich aus seinen heutigen Statistiken; das Betriebsteam leitet daraus den Speicherbedarf ab. Beispiel: Der Fachbereich Schaden erwartet 200.000 Schadenmeldungen pro Jahr über das Schadenportal. Jede Meldung umfasst etwa 20 Kilobyte Daten und im Durchschnitt sechs Fotos zu je 3 Megabyte, zusammen rund 18 Megabyte. Das ergibt etwa 3,6 Terabyte pro Jahr; bei 10 Prozent Wachstum pro Jahr plant das Betriebsteam für fünf Jahre rund 22 Terabyte ein. |
48 |
Wie viele Nutzer greifen gleichzeitig lesend oder schreibend auf die Daten zu? |
Gleichzeitige Zugriffe: Entscheidend ist nicht die durchschnittliche Zahl der Nutzer, sondern die Spitze, also wie viele Nutzer zur selben Zeit Daten lesen und wie viele zur selben Zeit Daten schreiben. Lesende Zugriffe lassen sich gut beschleunigen, indem häufig gelesene Daten in einem schnellen Zwischenspeicher (englisch Cache) bereitgehalten werden; viele gleichzeitige Schreibzugriffe stellen höhere Anforderungen an die Datenbank. Fragen Sie den Fachbereich nach Ereignissen, die eine solche Spitze auslösen, und halten Sie die Spitzenlast als nichtfunktionale Anforderung (NFA) fest. Beispiel: An einem gewöhnlichen Tag schicken etwa 30 Kunden pro Stunde eine Schadenmeldung ab, nach einem schweren Hagelsturm können es 5.000 pro Stunde sein. Die Anforderung REQ-400 „Antwortzeit der Schadenmeldung“ legt deshalb fest, dass die Eingangsbestätigung auch bei 5.000 Meldungen pro Stunde spätestens nach 5 Sekunden erscheint, so wie es die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt. |
49 |
Gibt es eine vorhandene Software, die abgelöst wird? |
Ablösung vorhandener Software: Löst die neue Software ein vorhandenes Programm ab, sind zwei Dinge zu klären: welche Funktionen des alten Programms die neue Software übernehmen muss und welche Daten aus dem alten Programm übernommen werden (Datenmigration). Beides bestimmt den Umfang (Scope) und den Zeitplan erheblich. Die Einzelheiten der Datenübernahme, etwa welche Felder einander entsprechen und wie viele Jahre übernommen werden, behandeln die Fragen zur Migration in der Unterphase 5.4 „Transition & Abschluss“. Beispiel: Bisher melden Kunden Schäden über ein einfaches Formular auf der Internetseite der Versicherung, das die Angaben per E-Mail an die Sachbearbeitung schickt. Das Formular speichert selbst keine Daten, deshalb gibt es nichts zu übernehmen. Die Anforderungsanalystin prüft aber jedes Feld des Formulars, damit dem Schadenportal keine Angabe fehlt, die die Sachbearbeitung heute bekommt. |
50 |
Wie schnell muss ein Suchergebnis vorliegen? |
Antwortzeit der Suche: Legen Sie die Antwortzeit als prüfbare nichtfunktionale Anforderung (NFA) fest, mit Zeit, Datenmenge und Anteil der Suchen, zum Beispiel „95 Prozent aller Suchen liefern bei 2 Millionen Datensätzen das Ergebnis in unter 1 Sekunde“. Eine Zeit ohne Datenmenge ist nicht prüfbar, weil fast jede Suche mit wenigen Testdaten schnell ist. Ob die Datenbank dafür einen Suchindex braucht, also ein Verzeichnis, über das sie Treffer schnell findet, oder sogar eine eigene Suchsoftware, entscheidet danach das Entwicklungsteam. Beispiel: Die Sachbearbeitung sucht im Schadensystem der Sachbearbeitung Schäden über das Kennzeichen. Die Anforderung REQ-2302 „Suche nach Kennzeichen“ lautet: „Bei 2 Millionen gespeicherten Schäden zeigt die Suche nach einem Kennzeichen in 95 Prozent der Fälle die Treffer innerhalb von 1 Sekunde an.“ Das Testteam prüft das mit einem Testbestand dieser Größe. |
51 |
Wie oft werden Daten mit anderen Programmen abgeglichen? |
Häufigkeit des Abgleichs: Daten können sofort bei jeder Änderung an ein anderes Programm übertragen werden (Echtzeit) oder gesammelt in festen Abständen, etwa einmal pro Nacht (Stapelverarbeitung, englisch Batch). Echtzeit liefert aktuelle Daten, funktioniert aber nur, solange beide Programme erreichbar sind; für den Fall, dass das andere Programm nicht antwortet, braucht es eine eigene Regel. Stapelverarbeitung ist einfacher zu überwachen und zu wiederholen, dafür sind die Daten bis zum nächsten Lauf veraltet. Leiten Sie die Häufigkeit daraus ab, wie aktuell die Daten fachlich sein müssen. Beispiel: Jede Schadenmeldung muss sofort an das Schadensystem der Sachbearbeitung gehen (Anforderung REQ-290 „Meldung an das Schadensystem übertragen“), weil das Schadenportal die Schadennummer spätestens nach 5 Sekunden anzeigen muss (Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“). Für die Liste der Werkstätten, aus der Kunden im Schadenportal wählen, genügt dagegen ein Abgleich pro Nacht, weil selten neue Werkstätten hinzukommen. |
Kategorie |
Hier wird festgelegt, wie Nutzer Daten finden und filtern und welche Auswertungen und Berichte aus den Daten entstehen. Dazu gehören die Felder, nach denen gesucht wird, die Suche im gesamten Text, die fehlertolerante Suche, gespeicherte Suchen, Kennzahlen und Exporte sowie die Frage, wer welche Auswertung sehen darf. Gute Suchen und Auswertungen machen die gespeicherten Daten im Alltag erst nutzbar; die Regeln zum Schutz der Daten verhindern, dass dabei personenbezogene Daten an Personen gelangen, die sie nicht sehen dürfen. |
|
52 |
Gibt es sensible Felder, die bei der Anzeige ganz oder teilweise verborgen (maskiert) werden müssen? |
Maskierung: Beim Maskieren zeigt die Software einen Wert nur teilweise an und ersetzt den Rest durch Sternchen, etwa bei Kontonummern, Kreditkartennummern oder Gesundheitsangaben. Das Maskieren muss auf dem Server geschehen, also bevor die Daten an den Browser oder die App gehen; werden die Daten erst auf dem Bildschirm verborgen, sind sie trotzdem vollständig an den Browser übertragen worden und lassen sich dort auslesen. Legen Sie mit der Datenschutzbeauftragten fest, welche Felder maskiert werden und welche Rollen den vollständigen Wert sehen dürfen. Beispiel: Im Schadenportal sieht der Kunde seine hinterlegte Bankverbindung als „ |
53 |
Welche Daten werden für Berichte und Übersichtsseiten mit Kennzahlen (englisch Dashboards) benötigt? |
Daten für Auswertungen: Klären Sie, welche Berichte und Übersichtsseiten der Fachbereich und die Leitung brauchen und welche Daten darin stehen. Prüfen Sie dann, ob die Datenbank des Tagesgeschäfts diese Daten liefern kann, ohne langsam zu werden, denn große Auswertungen über Millionen Datensätze bremsen die laufende Bearbeitung. Ist das zu erwarten, werden die Daten regelmäßig in ein Data Warehouse kopiert, und die Auswertungen laufen dort. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung möchte jeden Monat sehen: |
54 |
Müssen frühere Datenstände für Vergleiche über die Zeit gespeichert werden? |
Stände zum Stichtag: Die Datenbank des Tagesgeschäfts zeigt meist nur den heutigen Stand. Soll sich später feststellen lassen, wie viele Vorgänge Ende März offen waren, muss die Software diesen Stand am Monatsende festhalten, sonst lässt er sich oft nicht mehr ermitteln. Legen Sie fest, welche Zahlen zu welchen Zeitpunkten als Momentaufnahme (englisch Snapshot) gespeichert werden. Beispiel: Der Fachbereich Schaden will zeigen, ob die Zahl offener Kfz-Schäden im Lauf des Jahres sinkt. Das Schadensystem der Sachbearbeitung speichert deshalb am letzten Tag jedes Monats die Anzahl offener Schäden je Versicherungszweig. Ohne diese Momentaufnahmen wäre im Dezember nicht mehr feststellbar, wie viele Schäden Ende März offen waren. |
55 |
Welche Summen, Durchschnitte oder Zählungen müssen im Voraus berechnet werden? |
Vorberechnete Werte: Werden Summen oder Durchschnitte über große Datenmengen bei jedem Öffnen einer Übersichtsseite neu berechnet, dauert das Öffnen lange und belastet die Datenbank. Häufig gebrauchte Werte werden deshalb im Voraus berechnet und gespeichert, zum Beispiel jede Nacht die Summen des Vortags. Klären Sie, welche Werte das betrifft und wie aktuell sie sein müssen, denn vorberechnete Werte zeigen den Stand der letzten Berechnung. Beispiel: Die Übersichtsseite für den Vorstand zeigt die Zahl der Schadenmeldungen und die Summe der Auszahlungen je Tag der letzten zwölf Monate. Diese Werte berechnet das Data Warehouse jede Nacht im Voraus. Die Übersichtsseite öffnet sich deshalb in einer Sekunde, zeigt aber keine Meldungen vom heutigen Tag. |
56 |
Muss sich für einen vergangenen Stichtag feststellen lassen, welcher Stand damals galt und welcher Stand damals bekannt war? |
Stichtagsbetrachtung: Zu einer Angabe gehören zwei Zeitpunkte: wann etwas in der Wirklichkeit geschah oder galt und wann es in der Software erfasst wurde. Manche Auswertungen brauchen beide, etwa wenn ein Bericht zu einem Stichtag später genau so wiederholt werden muss, obwohl inzwischen Nachmeldungen eingegangen sind. Das Speichern beider Zeitpunkte heißt in der Fachsprache bitemporale Datenhaltung; sie ist aufwendig, deshalb fordern Sie sie nur dort, wo Revision, Aufsicht oder Berichte sie verlangen. Beispiel: Ein Unfall wird erst nach dem Monatsende gemeldet: |
57 |
Welche Kennzahlen (englisch Key Performance Indicators, KPIs) müssen aus den gespeicherten Einzeldaten berechnet werden? |
Kennzahlen: Eine Kennzahl verdichtet viele Einzeldaten zu einer Zahl, etwa die durchschnittliche Bearbeitungsdauer. Schon kleine Unterschiede in der Berechnung führen zu verschiedenen Ergebnissen, zum Beispiel ob die Dauer ab dem Schadendatum oder ab dem Absenden der Meldung zählt. Legen Sie für jede Kennzahl die Berechnung einmal verbindlich fest und lassen Sie alle Berichte diese eine Berechnung verwenden; sonst nennen zwei Berichte für dieselbe Kennzahl verschiedene Werte. Beispiel: Festlegung für die Kennzahl „Durchschnittliche Bearbeitungsdauer Kfz“: |
58 |
Müssen die Daten des Tagesgeschäfts und die Daten für Auswertungen getrennt gehalten werden? |
Trennung von Tagesgeschäft und Auswertung: Die Datenbank des Tagesgeschäfts ist darauf ausgelegt, viele kleine Änderungen schnell zu speichern; Auswertungen lesen dagegen große Datenmengen auf einmal. Laufen beide auf derselben Datenbank, kann eine große Auswertung die Arbeit der Nutzer spürbar verlangsamen. Deshalb werden die Daten oft regelmäßig in ein Data Warehouse kopiert, in dem die Auswertungen laufen. Klären Sie, ob die Auswertungen mit Daten vom Vortag auskommen, denn dann genügt eine Kopie pro Nacht. Beispiel: Eine Auswertung über alle 2 Millionen Schäden der letzten zehn Jahre läuft 40 Minuten. Liefe diese Auswertung im Schadensystem der Sachbearbeitung, würde sie in dieser Zeit die Arbeit der Sachbearbeiter verlangsamen. Die Auswertung läuft deshalb im Data Warehouse, das jede Nacht eine Kopie der Schadendaten erhält; der Fachbereich Schaden akzeptiert, dass die Zahlen den Stand des Vortags zeigen. |
59 |
Wie lange müssen Einzeldaten für Auswertungen verfügbar bleiben? |
Verdichtung: Für viele Auswertungen genügen nach einiger Zeit zusammengefasste Werte, etwa Monatssummen, statt jedes einzelnen Datensatzes. Werden ältere Einzeldaten durch solche Summen ersetzt, spart das Speicher und entfernt Einzelheiten, die niemand mehr braucht. Das gilt aber nur für Daten, die nicht mehr aufbewahrt werden müssen: Klären Sie vorher mit der Rechtsabteilung die Aufbewahrungsfristen und mit dem Fachbereich, welche Auswertungen noch Einzeldaten brauchen. Beispiel: Das Schadenportal zählt für jede Seite des Meldeformulars, wie viele Kunden dort abbrechen. Diese Einzeldaten bleiben 90 Tage gespeichert, damit das Team Portal Probleme mit einer neuen Formularseite schnell erkennt. Danach bleiben nur die Monatssummen je Formularseite erhalten. |
60 |
Gibt es Anforderungen an den Export von Daten, etwa nach Excel oder in Programme für Auswertungen? |
Datenexport: Viele Nutzer wollen Listen aus der Software herunterladen, um sie in einer Tabellenkalkulation wie Excel weiterzubearbeiten. Klären Sie für jede Liste, ob ein Export gebraucht wird, in welchem Format, etwa als Excel-Datei oder als Textdatei mit durch Kommas getrennten Werten (englisch Comma-Separated Values, CSV), und welche Felder er enthält. Personenbezogene Daten in einem Export sind auf dem Rechner des Nutzers nicht mehr durch die Berechtigungen der Software geschützt. Legen Sie deshalb mit der Datenschutzbeauftragten fest, welche Felder exportiert werden dürfen. Beispiel: Die Teamleitungen der Kfz-Schadenbearbeitung exportieren jeden Montag aus dem Schadensystem der Sachbearbeitung die Liste ihrer offenen Schäden nach Excel, um die Arbeit im Team zu verteilen. Der Export enthält Schadennummer, Schadendatum, Schadenart und den zuständigen Sachbearbeiter. Bankverbindung und Telefonnummer des Kunden fehlen, weil die Datenschutzbeauftragte diese beiden Felder für den Export nicht freigegeben hat. |
61 |
Müssen Daten für Statistiken anonymisiert bereitgestellt werden? |
Anonymisierung: Anonymisierte Daten lassen sich keiner Person mehr zuordnen, auch nicht durch Verknüpfung mit anderen Daten; für sie gilt die Datenschutz-Grundverordnung (DSGVO) nicht mehr. Davon zu unterscheiden ist die Pseudonymisierung, bei der Namen durch Kennungen ersetzt werden: Solche Daten bleiben personenbezogene Daten, weil sich die Zuordnung wiederherstellen lässt. Entfernen Sie den Personenbezug, bevor die Daten an die Abteilung gehen, die die Statistik erstellt, und lassen Sie das Verfahren von der Datenschutzbeauftragten prüfen. Beispiel: Die Abteilung, die die Versicherungsbeiträge kalkuliert, möchte wissen, in welchen Regionen sich Wildunfälle häufen. Die Abteilung bekommt Schadendatum, Schadenart und die ersten zwei Ziffern der Postleitzahl, aber weder Namen noch Kennzeichen noch Schadennummer. Über die Schadennummer könnte sie jeden Fall wieder einem Kunden zuordnen. |
62 |
Wer darf welche Auswertungen sehen? |
Berechtigung für Auswertungen: Auswertungen fassen Daten vieler Vorgänge zusammen und zeigen oft mehr, als ein einzelner Nutzer sonst sehen darf. Legen Sie fest, welche Rolle welche Auswertung öffnen darf und ob sie darin alle Daten oder nur einen Ausschnitt sieht, etwa nur die eigene Region. Dieser Ausschnitt muss schon beim Abrufen der Daten gebildet werden, nicht erst bei der Anzeige, sonst gelangen die übrigen Daten trotzdem auf den Rechner des Nutzers. Die Fachsprache nennt das Sicherheit auf Zeilenebene (englisch Row-Level Security). Beispiel: Berechtigungen für die Auswertung „Offene Schäden je Team“: |
63 |
Nach welchen Feldern muss ein Geschäftsobjekt gesucht werden können? |
Suchfelder: Legen Sie für jedes Geschäftsobjekt fest, nach welchen Feldern Nutzer suchen. Die Entwickler legen für diese Felder einen Suchindex an, ein Verzeichnis, über das die Datenbank Treffer findet, ohne jeden Datensatz einzeln durchzugehen. Ohne Index wird die Suche mit wachsender Datenmenge immer langsamer; ein Index auf jedem Feld verlangsamt dagegen das Speichern, deshalb kommt es auf eine genaue Liste der Suchfelder an. Beispiel: Die Sachbearbeitung sucht Schäden im Schadensystem der Sachbearbeitung nach diesen Feldern: |
64 |
Wird eine Suche über den gesamten Text aller Textfelder gebraucht (Volltextsuche)? |
Volltextsuche: Bei einer Volltextsuche findet die Software ein Wort in jedem Textfeld, auch mitten in längeren Beschreibungen. Eine einfache Suche in der Datenbank ist dafür bei großen Datenmengen oft zu langsam, weil sie jeden Text vollständig durchgehen muss; schneller sind besondere Volltextverzeichnisse der Datenbank oder eigene Suchsoftware wie Elasticsearch, OpenSearch oder Apache Solr. Klären Sie, ob die Volltextsuche wirklich gebraucht wird, denn eine eigene Suchsoftware muss zusätzlich betrieben und laufend mit der Datenbank abgeglichen werden. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung möchte im Schadensystem der Sachbearbeitung alle Schäden finden, in deren Schadenhergang das Wort „Wildschwein“ vorkommt, um Wildunfälle in einer Region zu untersuchen. Weil es die Schadenart „Wildunfall“ erst seit dem Schadenportal gibt, findet nur die Volltextsuche auch die älteren Fälle. |
65 |
Muss die Suche auch bei Tippfehlern oder anderer Schreibweise Treffer finden (fehlertolerante Suche)? |
Fehlertolerante Suche: Eine fehlertolerante Suche (englisch Fuzzy Search) findet auch Einträge, die ähnlich, aber nicht gleich geschrieben sind, etwa „Meier“ bei der Eingabe „Maier“. Das hilft besonders bei Namen und Straßen, die Kunden am Telefon nennen. Legen Sie fest, wie groß die Abweichung sein darf, denn eine zu großzügige Suche liefert so viele Treffer, dass der gesuchte Eintrag darin untergeht. Beispiel: Ein Kunde ruft bei der Hotline an und nennt seinen Namen „Schmitt“. Die Mitarbeiterin des Kundenservice tippt „Schmidt“ und findet den Kunden trotzdem, weil die Suche auch „Schmitt“ und „Schmid“ anzeigt. Zur Sicherheit vergleicht sie danach das Geburtsdatum. |
66 |
Sollen Suchergebnisse nach Merkmalen gefiltert werden können, mit Anzeige der Trefferzahl je Merkmal (Facetten)? |
Filter und Facetten: Nach einer Suche grenzen Filter die Treffer weiter ein, etwa auf eine Schadenart oder einen Zeitraum. Facetten sind Filter, die neben jedem Wert gleich die Zahl der Treffer zeigen, wie es viele Onlineshops tun. Legen Sie fest, nach welchen Feldern gefiltert wird und wie mehrere Filter zusammenwirken: Bei zwei Werten desselben Felds gilt meist „oder“, bei Werten verschiedener Felder „und“. Beispiel: Die Sachbearbeitung sucht nach „Hagel“ und sieht neben der Trefferliste diese Facetten: |
67 |
Gibt es andere Wörter für dieselbe Sache, unter denen ein Datensatz ebenfalls gefunden werden soll? |
Synonyme in der Suche: Nutzer suchen oft mit einem anderen Wort als dem, das in den Daten steht, etwa „Nummernschild“ statt „Kennzeichen“. Eine Synonymliste ordnet solche gleichbedeutenden Wörter einander zu, sodass die Suche unter jedem dieser Wörter dieselben Treffer liefert. Legen Sie fest, wer die Liste pflegt, und gleichen Sie sie mit dem Projektglossar ab, in dem die Fachbegriffe des Projekts mit ihren gleichbedeutenden Wörtern stehen. Beispiel: Die Synonymliste des Schadenportals enthält unter anderem: |
68 |
Müssen Suchergebnisse nach Relevanz sortiert werden? |
Sortierung nach Relevanz: Relevanz bedeutet, wie gut ein Treffer zur Suche passt; was „gut“ heißt, legt der Fachbereich fest. Mögliche Regeln sind genaue Treffer vor ähnlichen, neuere Einträge vor älteren und Treffer im Titel vor Treffern im Text. Ohne Festlegung sortiert jede Suchsoftware nach ihren eigenen Voreinstellungen, und das Wichtigste steht nicht unbedingt oben. Beispiel: Sortierregel für die Suche im Schadensystem der Sachbearbeitung: |
69 |
Werden zusammengesetzte Suchanfragen mit „und“, „oder“ und „nicht“ gebraucht? |
Erweiterte Suche: Eine erweiterte Suche verknüpft mehrere Bedingungen, etwa „Schadenhöhe über 10.000 Euro und Schadenart Diebstahl“. Geübte Nutzer tippen die Bedingungen in einer festgelegten Schreibweise in ein einziges Suchfeld; alle anderen brauchen eine Eingabeseite, auf der sie die Bedingungen aus Listen zusammenstellen. Klären Sie, wer solche Suchen braucht und wie oft, denn eine erweiterte Suche macht deutlich mehr Aufwand als ein einfaches Suchfeld. Beispiel: Die Fachleute für Betrugsverdacht im Fachbereich Schaden suchen regelmäßig nach: |
70 |
Sollen Nutzer Suchanfragen speichern können? |
Gespeicherte Suche: Wer dieselbe Suche jeden Tag mit denselben Bedingungen ausführt, spart Zeit, wenn er sie unter einem Namen speichern und mit einem Klick wieder aufrufen kann. Klären Sie, ob gespeicherte Suchen nur für den Nutzer selbst gelten oder auch mit Kollegen geteilt werden, und ob die Software benachrichtigen soll, wenn neue Treffer hinzukommen. Beispiel: Eine Sachbearbeiterin speichert die Suche „Meine offenen Glasbruchschäden“ mit den Bedingungen Schadenart „Glasbruch“, Status „offen“ und Zuständigkeit bei ihr selbst. Jeden Morgen öffnet sie diese Suche mit einem Klick, statt die drei Bedingungen neu einzustellen. |
71 |
Gibt es Daten, die in der Suche ausgeblendet werden müssen? |
Ausgeblendete Daten: Manche Datensätze sollen in der gewöhnlichen Suche nicht erscheinen, etwa archivierte oder gesperrte Einträge. Legen Sie fest, welche Daten von vornherein ausgeblendet sind, ob Nutzer sie mit einem eigenen Filter einblenden können und welche Rollen sie überhaupt finden dürfen. Bei vertraulichen Daten reicht Ausblenden in der Anzeige nicht; die Suche darf sie an Unberechtigte gar nicht erst liefern. Beispiel: Im Schadensystem der Sachbearbeitung gelten zwei Regeln: |
Kategorie |
Hier geht es um das Projektglossar, das Verzeichnis, in dem jeder Fachbegriff des Projekts eine verbindliche Bedeutung bekommt. Geklärt werden die zentralen Begriffe, Abkürzungen, Begriffe mit mehreren Bedeutungen, mehrere Begriffe für dieselbe Sache, veraltete Begriffe, Übersetzungen sowie Pflege und Ablageort des Glossars. Ein gemeinsames Verständnis der Begriffe verhindert Missverständnisse zwischen Fachbereich, Entwicklung und Test und erleichtert neuen Teammitgliedern den Einstieg. |
|
72 |
Welche zentralen Fachbegriffe müssen im Glossar definiert werden? |
Zentrale Fachbegriffe: Im Projektglossar steht jeder Fachbegriff mit einer Definition, auf die sich alle Beteiligten geeinigt haben. Nehmen Sie jeden Begriff auf, der in Anforderungen vorkommt und den ein neues Teammitglied nicht sicher versteht, vor allem die Namen der Geschäftsobjekte. Ziel ist, dass Fachbereich, Entwicklung und Test dieselben Wörter mit derselben Bedeutung verwenden, in Gesprächen ebenso wie im Programmcode; die Methode Domain-Driven Design nennt das eine gemeinsame Sprache (englisch Ubiquitous Language). Beispiel: Das Projektglossar des Schadenportals beginnt mit diesen Begriffen: |
73 |
Welche Abkürzungen werden in der Software oder im Fachbereich verwendet? |
Abkürzungen: Abkürzungen, die im Fachbereich täglich gebraucht werden, verstehen Außenstehende nicht, und manche haben mehrere Bedeutungen. Sammeln Sie alle Abkürzungen aus Gesprächen, Formularen und vorhandener Software und tragen Sie jede mit ihrer Langform in das Projektglossar ein. Hat eine Abkürzung zwei Bedeutungen, legen Sie fest, wofür sie im Projekt steht, oder verzichten Sie ganz auf sie. Beispiel: In der Schadenbearbeitung steht die Abkürzung „SB“ sowohl für Sachbearbeiter als auch für Selbstbeteiligung. Das Projektglossar legt fest, dass „SB“ im Schadenportal nicht verwendet wird und beide Wörter ausgeschrieben werden. Die Abkürzung „VN“ für Versicherungsnehmer bleibt in internen Berichten erlaubt, weil sie dort nur eine Bedeutung hat. |
74 |
Haben Begriffe in verschiedenen Abteilungen unterschiedliche Bedeutungen (Homonyme)? |
Mehrdeutige Begriffe: Ein Homonym ist ein Wort, das in verschiedenen Abteilungen Verschiedenes bedeutet. Solche Wörter sind gefährlich, weil beide Seiten glauben, sich zu verstehen. Legen Sie für jedes mehrdeutige Wort fest, welche Bedeutung im Projekt gilt, oder ersetzen Sie es durch zwei eindeutige Begriffe, und tragen Sie das Ergebnis in das Projektglossar ein. Beispiel: Mit „Meldedatum“ meint der Fachbereich Schaden den Tag, an dem der Kunde den Schaden im Schadenportal abschickt. Das Team Schadensystem verstand darunter den Tag, an dem die Meldung im Schadensystem der Sachbearbeitung eingeht. Das Projektglossar legt fest: „Meldedatum“ ist der Tag des Absendens, der andere Tag heißt „Eingangsdatum“. |
75 |
Gibt es unterschiedliche Begriffe für dieselbe Sache (Synonyme)? |
Gleichbedeutende Begriffe: Werden für dieselbe Sache mehrere Wörter benutzt, fragen sich Leser, ob verschiedene Dinge gemeint sind. Entscheiden Sie sich mit dem Fachbereich für einen Begriff, der in Anforderungen, auf der Oberfläche und im Programmcode verwendet wird. Die anderen Wörter bleiben im Projektglossar als Verweis auf den gewählten Begriff stehen, damit jeder sie zuordnen kann, werden in neuen Texten aber nicht mehr verwendet. Beispiel: Im Fachbereich Schaden heißt dieselbe Nummer „Schadennummer“, „Aktenzeichen“ oder „Schaden-ID“. Das Projektglossar legt „Schadennummer“ fest. Unter „Aktenzeichen“ und „Schaden-ID“ steht dort nur der Verweis „nicht verwenden, siehe Schadennummer“. |
76 |
Gibt es veraltete Begriffe, die nicht mehr verwendet werden sollen? |
Veraltete Begriffe: Nach der Ablösung einer Software, einer Umorganisation oder einer Gesetzesänderung sind manche Begriffe falsch oder irreführend. Führen Sie im Projektglossar eine Liste solcher Begriffe, jeweils mit dem Begriff, der sie ersetzt. Anhand dieser Liste ersetzt das Projektteam die alten Wörter in Oberfläche, Hilfetexten und Anforderungen, sodass Nutzer nicht zwei Bezeichnungen für dieselbe Sache lesen. Beispiel: Im bisherigen Formular auf der Internetseite der Versicherung, das Schäden per E-Mail an die Sachbearbeitung schickt, heißt das Feld für den Tag des Schadens „Schadentag“; im Schadenportal heißt es „Schadendatum“. Das Projektglossar führt „Schadentag“ als veralteten Begriff mit dem Verweis auf „Schadendatum“. Beim Durchsehen der Hilfetexte ersetzt die Anforderungsanalystin jedes „Schadentag“ durch „Schadendatum“. |
77 |
Gibt es Übersetzungen für die Fachbegriffe? |
Übersetzung der Begriffe: Wird die Oberfläche in mehrere Sprachen übersetzt oder schreibt das Entwicklungsteam den Programmcode auf Englisch, braucht jeder Fachbegriff eine festgelegte Übersetzung. Sonst übersetzt jeder anders, und derselbe Begriff erscheint unter mehreren englischen Namen. Halten Sie die Übersetzungen im Projektglossar fest; Übersetzungsbüros übernehmen sie in einen Übersetzungsspeicher (englisch Translation Memory), der bei jedem neuen Text dieselbe Übersetzung vorschlägt. Beispiel: Im Projektglossar des Schadenportals steht: |
78 |
Wie hängen die Fachbegriffe miteinander zusammen? |
Begriffsmodell: Ein Begriffsmodell zeigt die Fachbegriffe als Kästen und ihre Beziehungen als beschriftete Linien, etwa „Kunde schließt Vertrag ab“. Es macht sichtbar, was eine Liste von Definitionen nicht zeigt, nämlich welche Begriffe zusammengehören und wie. Neue Teammitglieder verstehen damit schneller, wie der Fachbereich arbeitet, und das Begriffsmodell ist eine gute Vorlage für das Datenmodell. Beispiel: Das Begriffsmodell des Schadenportals enthält unter anderem diese Beziehungen: |
79 |
Gibt es zu jedem schwierigen Begriff im Glossar ein Beispiel, das ihn verständlicher macht? |
Beispiele im Glossar: Eine abstrakte Definition verstehen Leser oft erst, wenn sie ein Beispiel sehen. Ergänzen Sie deshalb jeden schwierigen Begriff im Projektglossar um ein typisches Beispiel und, wo es hilft, um ein Gegenbeispiel, das nicht unter den Begriff fällt. Das Gegenbeispiel zeigt, wo der Begriff endet. Beispiel: Eintrag „Folgeschaden“ im Projektglossar: |
80 |
Wer ist für die Pflege der Begriffsdefinitionen verantwortlich? |
Pflege des Glossars: Ein Projektglossar veraltet schnell, wenn niemand es pflegt, denn neue Begriffe fehlen und geänderte Bedeutungen werden nicht nachgetragen. Benennen Sie eine Person, die Einträge anlegt und ändert, und legen Sie fest, wer über strittige Definitionen entscheidet. Meist pflegt jemand aus der Anforderungsanalyse den Text, und die fachlich verantwortliche Person im Fachbereich entscheidet über die Bedeutung. Beispiel: Im Projekt Schadenportal pflegt die Anforderungsanalystin das Projektglossar. Über die Bedeutung von Begriffen der Kfz-Schadenbearbeitung entscheidet die Leiterin der Kfz-Schadenbearbeitung. Als Team Portal und Fachbereich Schaden den Begriff „Schadenhöhe“ unterschiedlich verstehen, legt die Leiterin fest: „Schadenhöhe“ ist der Betrag vor Abzug der Selbstbeteiligung; die „geschätzte Schadenhöhe“ nennt der Kunde in seiner Meldung, die „festgestellte Schadenhöhe“ ermittelt die Sachbearbeitung. |
81 |
Sind die Begriffe und Codes mit Normen und Branchenstandards abgeglichen? |
Normen und Standards: Für viele Angaben gibt es bereits verbindliche Begriffe und Codes, etwa Ländercodes nach der Norm ISO 3166 der Internationalen Organisation für Normung (ISO), Währungscodes nach ISO 4217 oder Begriffe aus Gesetzen. Übernehmen Sie diese, statt eigene zu erfinden: Daten lassen sich dann ohne Umrechnung mit anderen Programmen austauschen, und Begriffe aus Gesetzen werden so verwendet, wie das Gesetz sie meint. Fragen Sie den Fachbereich nach den Standards seiner Branche. Beispiel: Das Schadenportal speichert das Land des Schadenorts als Code nach ISO 3166, also „DE“ für Deutschland und „AT“ für Österreich. Den Begriff „Versicherungsnehmer“ übernimmt das Projektglossar mit der Bedeutung aus dem Versicherungsvertragsgesetz (VVG): die Person, die den Vertrag mit der Versicherung abgeschlossen hat. |
82 |
Gibt es Zeichnungen, die schwer überschaubare Datenstrukturen anschaulich machen? |
Zeichnungen: Zusammenhänge zwischen vielen Begriffen oder Geschäftsobjekten sind in einer Zeichnung oft schneller zu erfassen als in Text. Binden Sie Zeichnungen wie das Datenmodell oder eine Übersicht der Status dort ein, wo die Begriffe erklärt sind, und verweisen Sie im Text auf die Zeichnung. Achten Sie darauf, dass Zeichnung und Text dieselben Begriffe verwenden und gemeinsam aktualisiert werden. Beispiel: Neben dem Eintrag „Schadenmeldung“ im Projektglossar zeigt eine Zeichnung alle Status, die eine Schadenmeldung durchläuft, vom „Entwurf“ bis zu „Abgeschlossen“. Wer den Eintrag liest, sieht so auf einen Blick, ab wann eine Meldung als übertragen gilt, also beim Schadensystem der Sachbearbeitung angekommen ist. |
83 |
Wo wird das Glossar gespeichert, damit alle Beteiligten es finden und nutzen können? |
Ablageort: Das Projektglossar nützt nur, wenn alle Beteiligten es kennen und beim Schreiben nachschlagen. Legen Sie es an einem zentralen Ort ab, an dem es durchsuchbar ist, Änderungen nachvollziehbar bleiben und Anforderungen direkt auf einen Eintrag verweisen können, etwa in einem Wiki wie Confluence oder im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion. Ein Dokument, das als Datei verschickt wird, existiert schnell in mehreren Fassungen, und niemand weiß, welche gilt. Beispiel: Das Projektglossar des Schadenportals liegt im Confluence-Bereich des Projekts. Jede Anforderung im RM-Tool Jira verlinkt die Begriffe, die in ihr vorkommen, auf den passenden Glossareintrag. Ändert die Anforderungsanalystin eine Definition, sehen alle Leser sofort die neue Fassung. |
Kategorie |
Hier werden die Regeln festgelegt, nach denen die Software Daten mit anderen Programmen austauscht: in welchem Format, nach welchen Standards, mit welchen Prüfungen und was mit fehlerhaften Daten geschieht. Außerdem wird geklärt, welches Programm für welche Daten das führende System ist und wie Widersprüche zwischen zwei Programmen aufgelöst werden. Klare Regeln verhindern, dass fehlerhafte Daten unbemerkt übernommen werden oder zwei Programme verschiedene Stände derselben Daten führen. |
|
84 |
Welches Format haben die Daten, die von anderen Programmen eingehen? |
Datenformat: Tauschen zwei Programme Daten über eine Schnittstelle aus, müssen beide genau dasselbe Format verwenden. Legen Sie das Format in einer Schnittstellenvereinbarung fest, am besten als Beschreibung, die ein Programm lesen kann, etwa als JSON-Schema für Daten im Format JavaScript Object Notation (JSON) oder als XML-Schema für Daten in der Extensible Markup Language (XML). Gegen eine solche Beschreibung kann die Software jede eingehende Nachricht automatisch prüfen und fehlerhafte Nachrichten ablehnen. Beispiel: Das Schadensystem der Sachbearbeitung erhält jede Schadenmeldung vom Schadenportal als JSON-Nachricht. Team Portal und Team Schadensystem legen gemeinsam ein JSON-Schema fest, das für jedes Feld Name und Datentyp beschreibt und angibt, ob es Pflicht ist. Fehlt in einer Nachricht das Pflichtfeld „Schadendatum“, lehnt das Schadensystem die Nachricht ab und meldet den Fehler an das Schadenportal. |
85 |
Gibt es Standards für den Datenaustausch, die eingehalten werden müssen? |
Austauschstandards: Viele Branchen haben eigene Standards für den Austausch von Daten, etwa die Normen des Brancheninstituts Prozessoptimierung (BiPRO) in der deutschen Versicherungswirtschaft oder die Formate für Überweisungen im einheitlichen Euro-Zahlungsverkehrsraum (Single Euro Payments Area, SEPA). Wer einen solchen Standard nutzt, kann Daten mit Partnern austauschen, ohne für jeden Partner eine eigene Schnittstelle zu bauen. Fragen Sie den Fachbereich und die IT, welche Standards Partner und Aufsicht erwarten. Beispiel: Die Auszahlungen an Kunden und Werkstätten gehen vom Schadensystem der Sachbearbeitung im SEPA-Format für Überweisungen an die Bank. Das Team Schadensystem baut dafür kein eigenes Format, sondern nutzt den Standard, den alle Banken im Euro-Raum annehmen. |
86 |
Müssen eingehende Daten geprüft werden, bevor sie gespeichert werden? |
Eingangsprüfung: Die Software sollte eingehende Daten prüfen, bevor sie die Daten in der Datenbank speichert: ob das Format stimmt, ob Pflichtfelder gefüllt sind und ob die Werte erlaubt sind. Sind fehlerhafte Daten erst gespeichert, gelangen sie in Auswertungen und andere Programme und lassen sich nur mit Aufwand wiederfinden und berichtigen. Legen Sie die Prüfungen fest und fordern Sie, dass Daten aus anderen Programmen genauso streng geprüft werden wie Eingaben auf einer Bildschirmseite. Beispiel: Das Schadensystem der Sachbearbeitung prüft jede Meldung aus dem Schadenportal noch einmal, obwohl das Schadenportal die Eingaben schon geprüft hat: Schadendatum nicht in der Zukunft, Kennzeichen im richtigen Format, alle Pflichtfelder gefüllt. So gelangen auch dann keine fehlerhaften Meldungen in das Schadensystem, wenn später ein zweiter Meldeweg hinzukommt, etwa eine App. |
87 |
Wie wird mit fehlerhaften Datensätzen beim Import umgegangen? |
Fehlerbehandlung beim Import: Enthält eine Lieferung mit vielen Datensätzen einige fehlerhafte, gibt es zwei Wege: Entweder wird die ganze Lieferung abgelehnt (alles oder nichts), oder die fehlerfreien Datensätze werden übernommen und die fehlerhaften gemeldet. Der erste Weg passt, wenn die Datensätze nur zusammen Sinn ergeben, etwa bei Buchungen; der zweite passt, wenn jeder Datensatz für sich steht. Legen Sie für jede Lieferung fest, welcher Weg gilt, wer die gemeldeten Fehler bekommt und wie sie berichtigt werden. Beispiel: Zwei Lieferungen mit unterschiedlicher Regel: |
88 |
Müssen Daten beim Export in ein anderes Format umgewandelt werden? |
Umwandlung beim Export: Oft verwendet das empfangende Programm andere Feldnamen, Codes oder Formate als das sendende. Legen Sie für jedes Feld fest, wie es umgewandelt wird, am besten in einer Tabelle mit Quellfeld, Zielfeld und Regel (englisch Mapping). Häufige Fehlerquellen sind Datumsformate, das Dezimalzeichen (Komma oder Punkt) und Codelisten, deren Werte sich auf beiden Seiten unterscheiden. Beispiel: Umwandlungen vom Schadenportal zum Schadensystem der Sachbearbeitung: |
89 |
Gibt es Größenbeschränkungen für Dateien, die hochgeladen oder importiert werden? |
Größenbeschränkung: Ohne Obergrenze können sehr große Dateien Speicher und Server überlasten, ob versehentlich oder bei einem gezielten Überlastungsangriff (englisch Denial of Service, DoS). Legen Sie eine Höchstgröße je Datei und, falls nötig, eine Höchstzahl von Dateien fest und beschreiben Sie, was der Nutzer sieht, wenn er die Grenze überschreitet. Begründen Sie die Grenze fachlich, sodass sie groß genug für den gewöhnlichen Fall ist und klein genug, um Missbrauch zu begrenzen. Beispiel: Für die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ gilt: |
90 |
Müssen zu ausgetauschten Daten Angaben über Herkunft und Zeitpunkt gespeichert werden? |
Herkunft der Daten: Speichern Sie zu jedem übernommenen Datensatz, aus welchem Programm er kommt und wann er übernommen wurde. Solche Angaben über Daten heißen Metadaten. Die Metadaten helfen bei der Fehlersuche, weil sich ein falscher Wert bis zu seiner Quelle zurückverfolgen lässt, und bei Auswertungen, etwa wie viele Meldungen über welchen Weg eingehen. Beispiel: Jeder Schaden im Schadensystem der Sachbearbeitung trägt die Felder „Quelle“ und „Übernommen am“, zum Beispiel: |
91 |
Welches Programm ist die führende Quelle für ein Geschäftsobjekt? |
Führendes System: Werden dieselben Daten in mehreren Programmen gehalten, muss feststehen, welches Programm verbindlich ist. Dieses führende System (oft auch Master-System genannt) ist der einzige Ort, an dem die Daten angelegt und geändert werden; alle anderen Programme übernehmen sie von dort. Ändert ein anderes Programm die Daten selbst, entstehen zwei Stände, und niemand weiß, welcher stimmt. Legen Sie das führende System für jedes Geschäftsobjekt fest. Beispiel: Für die Anschrift des Kunden ist das Vertragssystem der Versicherung führend, das Programm, in dem die Versicherungsverträge geführt werden. Ändert ein Kunde im Schadenportal seine Anschrift, speichert das Schadenportal die neue Anschrift nicht selbst, sondern schickt die Änderung an das Vertragssystem. Erst von dort gelangt die neue Anschrift zurück ins Schadenportal und ins Schadensystem der Sachbearbeitung. |
92 |
Was geschieht, wenn beim Abgleich zwischen zwei Programmen widersprüchliche Daten auftreten? |
Regel für Widersprüche: Ein Widerspruch entsteht, wenn dieselbe Angabe in zwei Programmen kurz nacheinander unterschiedlich geändert wird. Legen Sie fest, welche Änderung gilt: die zuletzt gespeicherte (englisch Last Write Wins), immer die des führenden Systems oder keine von beiden, bis ein Mensch entschieden hat. Ohne Regel entscheidet die Reihenfolge, in der die Änderungen zufällig ankommen, und die andere Änderung geht unbemerkt verloren. Beispiel: Ein Kunde ändert im Schadenportal seine Telefonnummer, und fast gleichzeitig trägt eine Sachbearbeiterin nach einem Telefonat eine andere Nummer im Schadensystem der Sachbearbeitung ein. Für die Telefonnummer gilt im Projekt die Regel, dass die Angabe des Kunden gewinnt. Die andere Nummer zeigt das Schadensystem der Sachbearbeiterin als Hinweis an, damit sie beim Kunden nachfragen kann. |
93 |
Dürfen Datensätze kopiert werden, und was wird dabei mitkopiert? |
Kopieren von Datensätzen: Eine Kopierfunktion spart Eingaben, wenn ein neuer Datensatz einem vorhandenen weitgehend gleicht. Legen Sie fest, welche Felder und verknüpften Objekte mitkopiert werden und welche nicht; Kennungen, Status, Änderungsverlauf und Anhänge gehören meist nicht dazu. Sonst entstehen Kopien, die eine falsche Kennung tragen oder einen Verlauf zeigen, den es für sie nie gab. Beispiel: Nach einem Sturm hat ein Kunde Schäden an seinem Auto und an seinem Hausrat. Nach dem Absenden der Kfz-Meldung bietet das Schadenportal an, eine Hausrat-Meldung mit denselben Angaben zu beginnen. Übernommen werden Schadendatum, Schadenort und Schadenhergang; nicht übernommen werden die Fotos, die Kennung der ersten Meldung und ihr Status. |
Kategorie |
Hier wird beschrieben, was die Software tun soll: welche Aufgaben Nutzer mit ihr erledigen, was einen Ablauf auslöst, welche Schritte er hat, welche Daten eingegeben und ausgegeben werden und was bei Fehlern geschieht. Dazu gehören Berechtigungen, Benachrichtigungen, Automatisierung und Einstellungen. Diese funktionalen Anforderungen sind die Grundlage für die Umsetzung und für die Testfälle; was hier fehlt, wird weder gebaut noch geprüft. |
|
94 |
Welche Hauptaufgaben müssen die Nutzer mit der Software erledigen können? |
Liste der Anwendungsfälle: Ein Anwendungsfall (Use Case) beschreibt, wie ein Nutzer mit der Software ein Ziel erreicht. Sammeln Sie alle Anwendungsfälle in einer Liste, jeweils mit dem Nutzer und seinem Ziel. Diese Liste beschreibt den Umfang (Scope) der Entwicklung, denn was darin fehlt, wird nicht gebaut. Beispiel: Anwendungsfälle des Schadenportals: |
95 |
Welches Ereignis startet einen Ablauf? |
Auslöser: Jeder Ablauf beginnt mit einem Ereignis. Das kann eine Handlung eines Nutzers sein (ein Klick), ein Zeitpunkt (jede Nacht um 2 Uhr) oder eine Nachricht eines anderen Programms. Legen Sie für jeden Ablauf den Auslöser fest und unter welchen Bedingungen der Ablauf starten darf; sonst bleibt offen, wer oder was ihn anstößt. Beispiel: Drei Auslöser im Schadenportal: |
96 |
Was ist das gewünschte Ergebnis eines Ablaufs? |
Ergebnis: Beschreiben Sie, was nach einem erfolgreichen Ablauf gilt, zum Beispiel welche Daten gespeichert sind und wer benachrichtigt wurde; die Fachsprache nennt das Nachbedingung. Ein klar beschriebenes Ergebnis zeigt, wann der Ablauf fertig ist, und ist die Grundlage für die Akzeptanzkriterien. Nennen Sie alle Teile des Ergebnisses; fehlt einer, gilt ein nur halb erledigter Ablauf als erfolgreich. Beispiel: Ergebnis des Ablaufs „Schaden melden“: |
97 |
Welche Schritte führen vom Auslöser zum Ergebnis? |
Ablaufschritte: Beschreiben Sie den Ablauf Schritt für Schritt mit allen Verzweigungen, also den Stellen, an denen es je nach Fall unterschiedlich weitergeht. Bei Abläufen mit vielen Verzweigungen ist eine Zeichnung übersichtlicher als Text, etwa ein Aktivitätsdiagramm der Unified Modeling Language (UML) oder ein Diagramm in der Business Process Model and Notation (BPMN). Gehen Sie den Ablauf mit dem Fachbereich an echten Fällen durch. Beispiel: Ablauf „Schaden melden“ im Schadenportal: |
98 |
Welche Daten müssen eingegeben werden (Eingabedaten)? |
Eingabedaten: Legen Sie für jeden Schritt eines Ablaufs fest, welche Daten der Nutzer eingibt und welche die Software selbst ermittelt. Ein Entwurf der Bildschirmseite, ein Mockup, hilft dem Fachbereich, fehlende oder überflüssige Felder zu erkennen. Zu jedem Feld gehören die Angaben, ob es Pflicht ist, welches Format es hat und welche Werte erlaubt sind. Beispiel: Eingabedaten im Schritt „Schadenhergang“ der Schadenmeldung Kfz: |
99 |
Welche Daten muss die Software ausgeben oder anzeigen? |
Ausgabedaten: Legen Sie fest, was der Nutzer am Ende eines Schritts oder Ablaufs sieht oder bekommt, etwa eine Bildschirmseite, eine Liste, ein PDF oder eine E-Mail, und welche Angaben darin stehen. Ausgaben werden in Gesprächen leicht vergessen, weil sich alle auf die Eingaben konzentrieren. Prüfen Sie für jede Ausgabe, wer sie bekommt und was er damit tun will. Beispiel: Nach dem Absenden zeigt das Schadenportal die Eingangsbestätigung mit diesen Angaben: |
100 |
Welche Berechnungen oder fachlichen Prüfungen muss die Software durchführen? |
Fachliche Regeln: Die fachlichen Regeln einer Software (englisch Business Logic) legen fest, was die Software berechnet und welche Bedingungen sie prüft. Hier steckt oft der schwierigste Teil, denn viele Regeln kennt der Fachbereich nur aus Erfahrung, und sie sind nirgends aufgeschrieben. Schreiben Sie jede Regel als eigene Anforderung mit Bedingung und Ergebnis und lassen Sie die Regel an Beispielfällen bestätigen. Beispiel: Anforderung REQ-2303 „Versicherungsschutz am Schadendatum prüfen“: |
101 |
Was soll geschehen, wenn ein Fehler auftritt (Ausnahmeszenarien)? |
Fehlerfälle: Neben dem Normalablauf braucht jeder Ablauf eine Beschreibung der Fehlerfälle, etwa wenn ein anderes Programm nicht antwortet, eine Eingabe ungültig ist oder eine Verbindung abbricht. Legen Sie für jeden Fehlerfall fest, was der Nutzer sieht, was mit den bereits eingegebenen Daten geschieht und wer benachrichtigt wird. Fehlerfälle machen oft einen großen Teil des Entwicklungsaufwands aus und werden in Gesprächen trotzdem leicht vergessen. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt die Schadennummer spätestens nach 5 Sekunden. Für den Fall, dass das Schadensystem der Sachbearbeitung nicht erreichbar ist, legt die Leiterin der Kfz-Schadenbearbeitung fest: Das Schadenportal speichert die Meldung, zeigt dem Kunden eine Bestätigung ohne Schadennummer und schickt ihm die Nummer per E-Mail, sobald das Schadensystem sie vergeben hat. |
102 |
Gibt es andere Wege, auf denen ein Nutzer dasselbe Ziel erreicht (Alternativszenarien)? |
Alternative Wege: Oft führt mehr als ein Weg zum selben Ergebnis, etwa mit oder ohne Anmeldung. Jeder Weg braucht eine eigene Beschreibung, weil sich Eingaben, Prüfungen und Berechtigungen unterscheiden. Fragen Sie den Fachbereich ausdrücklich, ob es Nutzer gibt, die den Normalablauf nicht gehen können, und beschreiben Sie für diese Nutzer einen eigenen Weg. Beispiel: Zwei Wege zur Schadenmeldung im Schadenportal: |
103 |
Muss die Software Daten dauerhaft speichern, und wenn ja, welche? |
Dauerhafte Speicherung: Viele Wünsche setzen stillschweigend voraus, dass die Software Daten dauerhaft speichert. Wer sagt „Die Software soll sich das merken“, verlangt eine Speicherung mit allen Folgen für Speicherplatz, Datenschutz und Löschregeln. Fordern Sie die Speicherung deshalb ausdrücklich als Anforderung und nennen Sie, welche Daten wie lange gespeichert werden. Beispiel: Der Fachbereich Schaden wünscht, dass Kunden eine angefangene Schadenmeldung unterbrechen und später fortsetzen können. Die Anforderungsanalystin schreibt daraus die Anforderung REQ-2304 „Entwurf der Schadenmeldung speichern“: Das Schadenportal speichert den Entwurf mit allen Eingaben und Fotos bis 30 Tage nach der letzten Bearbeitung. |
104 |
Welche Berichte oder Auswertungen soll die Software erzeugen? |
Berichte: Legen Sie für jeden Bericht fest, wer ihn bekommt, wie oft, welche Angaben er enthält, wie er aufgebaut ist und aus welchen Daten er entsteht. Ein Musterbericht mit Beispielzahlen, den der Empfänger vorab bestätigt, verhindert, dass der fertige Bericht nicht das zeigt, was der Empfänger braucht. Prüfen Sie dabei, ob alle nötigen Daten überhaupt gespeichert werden. Beispiel: Monatsbericht „Schadenmeldungen über das Schadenportal“ für die Leiterin der Kfz-Schadenbearbeitung: |
105 |
Gibt es Abhängigkeiten zwischen verschiedenen Funktionen? |
Abhängige Funktionen: Manche Funktionen lassen sich erst nutzen, wenn eine andere Funktion vorher ausgeführt wurde; diese Voraussetzung heißt Vorbedingung. Halten Sie Vorbedingungen in jeder betroffenen Anforderung fest. Sonst baut das Entwicklungsteam eine Funktion, die im Alltag nicht erreichbar ist, oder die Software lässt einen Schritt zu, für den Daten fehlen. Beispiel: Die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ setzt voraus, dass Fotos hochgeladen sind (Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“). REQ-230 setzt wiederum voraus, dass die Schadenmeldung als Entwurf gespeichert ist, damit die Fotos einer Meldung zugeordnet werden können. |
106 |
Muss die Software Zustände verwalten, zum Beispiel einen Antrag, der vom Status „offen“ zum Status „genehmigt“ wechselt? |
Status im Ablauf: Viele Abläufe ändern den Status eines Geschäftsobjekts, und manche Schritte sind nur in einzelnen Status erlaubt. Legen Sie die Status und die erlaubten Wechsel in einem Statusmodell fest und beschreiben Sie in jedem Ablauf, in welchem Status er beginnen darf und welchen Status er hinterlässt. Die Software muss jeden unerlaubten Wechsel ablehnen, auch wenn er auf einem anderen Weg angestoßen wird, etwa über eine Schnittstelle. Beispiel: Fotos nachreichen kann der Kunde nur, solange seine Schadenmeldung den Status „Abgeschickt“, „Übertragen“ oder „In Bearbeitung“ hat. Hat das Schadensystem der Sachbearbeitung den Status „Abgeschlossen“ gemeldet, blendet das Schadenportal die Funktion aus und nennt stattdessen die Telefonnummer der Hotline. |
107 |
Welche Rollen von Nutzern dürfen welche Funktionen verwenden? |
Rollen und Rechte: Berechtigungen werden meist nicht an einzelne Personen vergeben, sondern Rollen wie „Kunde“ oder „Sachbearbeitung“, und jede Person bekommt eine oder mehrere Rollen (rollenbasierte Zugriffskontrolle, englisch Role-Based Access Control, RBAC). Halten Sie in einer Tabelle fest, welche Rolle welche Funktion verwenden darf, mit einer Zeile je Funktion und einer Spalte je Rolle. Stimmen Sie die Tabelle mit dem Fachbereich und der IT-Sicherheit ab, denn jede überflüssige Berechtigung ist ein Risiko. Beispiel: Auszug aus der Berechtigungstabelle: |
108 |
Soll die Software Aufgaben übernehmen, die bisher von Hand erledigt werden? |
Automatisierung: Prüfen Sie jeden Arbeitsschritt, der heute von Hand erledigt wird, darauf, ob er festen Regeln folgt; solche Schritte kann die Software übernehmen. Lässt sich ein vorhandenes Programm nicht ändern, kann ein Software-Roboter dessen Bildschirmseiten bedienen wie ein Mensch (Robotic Process Automation, RPA); verlässlicher ist meist eine direkte Schnittstelle zwischen den Programmen. Schritte, die Erfahrung oder Abwägung verlangen, bleiben beim Menschen, die Software kann sie aber vorbereiten. Beispiel: Heute tippt eine Sachbearbeiterin jede Schadenmeldung, die das bisherige Formular auf der Internetseite per E-Mail schickt, von Hand in das Schadensystem der Sachbearbeitung ab. Mit der Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ übernimmt das Schadenportal diesen Schritt über eine Schnittstelle. Die Prüfung, ob Versicherungsschutz besteht, bleibt bei der Sachbearbeitung. |
109 |
Müssen Verläufe oder Protokolle von Änderungen geführt und angezeigt werden? |
Änderungsverlauf in der Anzeige: Ein Änderungsprotokoll hält fest, wer wann was geändert hat. Klären Sie, wer dieses Protokoll sehen soll und in welcher Form, etwa als Verlauf auf der Bildschirmseite, als Bericht für die interne Revision (die Prüfabteilung des Unternehmens) oder gar nicht, wenn es nur für Prüfungen aufbewahrt wird. Für Kunden genügt oft ein vereinfachter Verlauf, der nur die wichtigen Schritte zeigt. Beispiel: Im Schadenportal sieht der Kunde zu seiner Meldung diesen Verlauf: |
110 |
Gibt es Funktionen, die nur zu bestimmten Zeiten verfügbar sein sollen? |
Zeitliche Verfügbarkeit: Manche Funktionen ergeben nur zu festen Zeiten Sinn oder dürfen nur dann laufen, etwa weil Mitarbeiter erreichbar sein müssen oder weil nachts Datensicherungen laufen. Legen Sie diese Zeiten fest und beschreiben Sie, was der Nutzer außerhalb dieser Zeiten sieht. Denken Sie dabei auch an Feiertage und, bei Nutzern im Ausland, an andere Zeitzonen. Beispiel: Die Funktion „Rückruf vereinbaren“ im Schadenportal bietet nur Termine an, zu denen die Hotline besetzt ist: montags bis freitags von 8 bis 18 Uhr, nicht an bundesweiten Feiertagen. Die Schadenmeldung selbst ist rund um die Uhr möglich, weil Unfälle zu jeder Zeit geschehen. |
111 |
Soll die Software Nutzer von sich aus benachrichtigen? |
Benachrichtigungen: Benachrichtigungen informieren Nutzer, ohne dass sie die Software öffnen, etwa per E-Mail, Textnachricht (Short Message Service, SMS) oder Mitteilung auf dem Smartphone. Legen Sie fest, bei welchem Ereignis wer auf welchem Weg benachrichtigt wird und wie der Text lautet; die Texte formuliert der Fachbereich. Klären Sie mit der Datenschutzbeauftragten, welche Angaben in einer Benachrichtigung stehen dürfen, denn E-Mails und Textnachrichten können auch andere Personen lesen. Beispiel: Wechselt der Status einer Schadenmeldung zu „In Bearbeitung“, bekommt der Kunde eine E-Mail mit dem Text „Ihre Schadenmeldung wird jetzt bearbeitet. Den Stand sehen Sie im Schadenportal.“ Angaben zum Schadenhergang oder zu Verletzungen stehen nicht in der E-Mail, sondern nur im Schadenportal nach der Anmeldung. |
112 |
Welche Such- und Filterfunktionen werden in den Abläufen gebraucht? |
Suche im Ablauf: Suchen und Filter sind oft Teil eines Ablaufs, etwa wenn ein Nutzer vor einer Änderung den richtigen Datensatz finden muss. Legen Sie für jeden Ablauf fest, an welcher Stelle der Nutzer sucht, nach welchen Feldern und was er mit dem Treffer tut. Die Einzelheiten der Suche, etwa Suchfelder, fehlertolerante Suche oder gespeicherte Suchen, behandeln die Fragen der Kategorie „Suche, Filter & Auswertungen“ in dieser Unterphase. Beispiel: Im Schadenportal sieht der Kunde nach der Anmeldung die Liste seiner Schadenmeldungen und kann sie nach Status filtern, etwa nur Meldungen mit dem Status „In Bearbeitung“. Wählt er eine Meldung aus, kann er dort direkt Fotos nachreichen. |
113 |
Gibt es Funktionen zum Importieren oder Exportieren von Daten? |
Import und Export: Beim Import laden Nutzer Dateien oder Daten in die Software, beim Export holen sie Daten als Datei heraus. Legen Sie für jede solche Funktion fest, wer sie nutzt, welche Dateiformate erlaubt sind und welche Daten enthalten sind. Die Regeln für Formate, Prüfungen und Fehlerbehandlung behandeln die Fragen der Kategorie „Datenaustausch mit anderen Programmen“ in dieser Unterphase. Beispiel: Zwei Funktionen im Schadenportal: |
114 |
Muss die Software Schritte rückgängig machen und wiederholen können (englisch Undo und Redo)? |
Rückgängig machen: Eine Funktion zum Rückgängigmachen nimmt den letzten Schritt eines Nutzers zurück, eine Funktion zum Wiederholen führt ihn erneut aus. Nachträglich in eine fertige Software eingebaut, ist das aufwendig, weil jeder Schritt so gespeichert werden muss, dass er sich umkehren lässt. Entscheiden Sie deshalb früh, ob und für welche Schritte das gebraucht wird; oft genügt es, versehentliches Löschen abzufangen. Beispiel: Im Schadenportal gibt es keine allgemeine Funktion zum Rückgängigmachen; der Kunde kann zwischen den Seiten des Formulars vor- und zurückblättern. Löscht er ein hochgeladenes Foto, zeigt das Schadenportal zehn Sekunden lang die Schaltfläche „Rückgängig“, mit der er das Foto wiederherstellt. |
115 |
Soll es eine Hilfefunktion oder Assistenten geben, die Nutzer Schritt für Schritt führen? |
Hilfe und Führung: Ein Assistent (englisch Wizard) führt den Nutzer in mehreren Schritten durch eine Aufgabe und zeigt in jedem Schritt nur die Felder, die gerade nötig sind. Kurze Hinweistexte direkt am Feld (englisch Tooltip) erklären, was einzutragen ist; sie erscheinen zum Beispiel, wenn der Nutzer mit der Maus auf ein Fragezeichen neben dem Feld zeigt. Planen Sie Hilfetexte als Teil der Anforderungen ein und lassen Sie die Texte vom Fachbereich prüfen; besonders bei Nutzern, die die Software selten verwenden, verhindern gute Hilfetexte Fehler und Abbrüche. Beispiel: Die Schadenmeldung im Schadenportal ist ein Assistent mit vier Schritten: Versicherungszweig, Schadenhergang, Fotos, Zusammenfassung. Am Feld „Kennzeichen des Unfallgegners“ steht der Hinweis: „Sie finden das Kennzeichen am Fahrzeug des anderen Unfallbeteiligten. Kennen Sie es nicht, lassen Sie das Feld leer.“ |
116 |
Wie wird ein Ablauf fortgesetzt, wenn die Software mittendrin abstürzt? |
Wiederaufsetzen nach Absturz: Stürzt die Software mitten in einem Ablauf ab, darf kein widersprüchlicher Zustand zurückbleiben, etwa eine Zahlung, die gebucht, aber nicht ausgeführt ist. Legen Sie fest, an welcher Stelle ein Ablauf nach einem Absturz wieder aufgenommen wird und welche Schritte eine Einheit bilden, die entweder ganz oder gar nicht ausgeführt wird (eine Transaktion). Achten Sie darauf, dass ein wiederholter Schritt nichts doppelt ausführt. Beispiel: Das Schadenportal speichert eine Meldung und fällt aus, bevor es die Meldung an das Schadensystem der Sachbearbeitung übertragen hat. Nach dem Neustart überträgt das Schadenportal alle gespeicherten, aber noch nicht übertragenen Meldungen automatisch. Weil jede Meldung eine eindeutige Kennung des Schadenportals trägt, erkennt das Schadensystem eine Meldung, die schon angekommen war, und legt keinen zweiten Schaden an. |
117 |
Gibt es Funktionen der abzulösenden Software, die bewusst nicht übernommen werden? |
Bewusst nicht übernommen: Bei einer Ablösung erwarten Nutzer oft, dass alles weiter so funktioniert wie bisher. Halten Sie deshalb in einer eigenen Liste fest, welche Funktionen der bisherigen Software oder des bisherigen Ablaufs nicht übernommen werden, jeweils mit Begründung und Zustimmung des Fachbereichs. Die Liste grenzt den Umfang (Scope) ab und verhindert, dass eine weggefallene Funktion kurz vor dem Start als Fehler gemeldet wird. Beispiel: Liste der nicht übernommenen Funktionen: |
118 |
Was soll der Nutzer selbst einstellen können, und was ist fest vorgegeben? |
Einstellungen: Für jede Eigenschaft der Software ist zu entscheiden, ob sie fest programmiert ist, ob eine Administratorin oder ein Administrator sie einstellt oder ob jeder Nutzer sie für sich wählt. Einstellbare Werte lassen sich ändern, ohne dass dafür eine neue Version der Software ausgeliefert werden muss, verursachen aber Aufwand in Entwicklung und Test, weil jede Kombination funktionieren muss. Legen Sie mit dem Fachbereich fest, welche Werte er selbst ändern will. Beispiel: Einstellungen im Schadenportal: |
2.4: Qualitative Ermittlung (Nicht-funktionale Anforderungen)
In dieser Unterphase legen Sie fest, welche Eigenschaften die Software neben ihren Funktionen haben muss: wie schnell, zuverlässig, sicher, bedienbar und wartbar sie sein muss. Solche Anforderungen heißen nichtfunktionale Anforderungen (NFA) oder Qualitätsanforderungen. Eine Software, die alle Funktionen bietet, aber zu langsam antwortet oder Daten nicht schützt, lehnen ihre Nutzer trotzdem ab. Entscheidend ist, jede dieser Eigenschaften mit einer Zahl und der Angabe zu versehen, wie gemessen wird: Statt „Das Schadenportal soll schnell sein“ heißt es „Das Schadenportal zeigt die Eingangsbestätigung bei bis zu 3.000 gleichzeitig aktiven Kunden innerhalb von 5 Sekunden an“. Nur so kann das Testteam die Anforderung prüfen und der Auftraggeber sie bei der Abnahme bestätigen.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
LEISTUNG & EFFIZIENZ: ANTWORTZEIT, LAST UND RESSOURCEN (PERFORMANCE) |
Hier legen Sie mit Zahlen fest, wie schnell die Software antworten muss, wie viele Nutzer und Vorgänge sie gleichzeitig bewältigt und wie viel Rechenleistung und Speicher sie dabei belegen darf. Die Norm ISO/IEC 25010 der Internationalen Organisation für Normung (ISO) und der Internationalen Elektrotechnischen Kommission (IEC), die Qualitätsmerkmale von Software beschreibt, fasst diese Eigenschaften unter Leistungseffizienz (englisch Performance Efficiency) zusammen. Ohne Zahlen streiten Fachbereich und Entwicklung am Ende darüber, ob die Software „schnell genug“ ist. Mit Zahlen kann das Betriebsteam die Server passend auslegen, und das Testteam kann jede Vorgabe in einem Lasttest nachmessen. |
1 |
Wie viele Nutzer arbeiten höchstens gleichzeitig mit der Software? |
Gleichzeitige Nutzer: Unterscheiden Sie zwei Zahlen: die registrierten Nutzer, die ein Konto haben, und die gleichzeitig aktiven Nutzer, die im selben Moment Seiten aufrufen oder Daten absenden. Für die Frage, wie viele Server nötig sind, zählt nur die zweite Zahl, und zwar zu der Zeit, in der die meisten Nutzer gleichzeitig aktiv sind. Die Anforderungsanalystin erfragt diese Zahl beim Fachbereich und beim Betriebsteam. Das Testteam prüft in einem Lasttest, ob die Software so viele Nutzer bewältigt, und rechnet eine Reserve hinzu, zum Beispiel 50 Prozent über der erwarteten Spitze. Beispiel: Im Schadenportal haben 1,2 Millionen Kunden ein Konto. An einem gewöhnlichen Tag sind höchstens 300 von ihnen gleichzeitig aktiv, nach einem Hagelsturm bis zu 3.000. Die Antwortzeit in der Anforderung REQ-400 „Antwortzeit der Schadenmeldung“ muss deshalb auch bei 3.000 gleichzeitig aktiven Kunden eingehalten werden. Das Testteam prüft sie im Lasttest mit 4.500 nachgeahmten Kunden, also mit 50 Prozent Reserve. |
2 |
Wie lange darf eine gewöhnliche Suche höchstens dauern, bis das Ergebnis angezeigt wird? |
Antwortzeit: „Schnell“ lässt sich nicht prüfen. Eine Anforderung an die Antwortzeit braucht deshalb eine Zahl, die Angabe, von wann bis wann gemessen wird, und den Anteil der Anfragen, für den die Zahl gilt. Üblich ist eine Angabe wie „95 Prozent der Suchen zeigen das Ergebnis innerhalb von 2 Sekunden“, weil sich einzelne Ausreißer kaum vermeiden lassen. Legen Sie außerdem fest, unter welcher Last der Wert gilt, und behandeln Sie eine Überschreitung im Test als Fehler, der vor der Abnahme behoben werden muss. Beispiel: Die Anforderung REQ-2401 „Antwortzeit der Werkstattsuche“: |
3 |
Wie schnell muss die Software nach dem Einschalten oder Starten bereit sein (Startzeit)? |
Startzeit: Die Startzeit ist die Zeit vom Starten der Software bis zu dem Moment, in dem der Nutzer arbeiten kann. Bei einer App auf dem Smartphone entscheidet sie darüber, ob Kunden die App benutzen oder ungeduldig wieder schließen. Auf den Servern bestimmt die Startzeit, wie schnell nach einem Neustart oder bei steigender Last ein zusätzlicher Server Anfragen übernehmen kann. Legen Sie beide Werte fest, wenn beide eine Rolle spielen. Beispiel: Die Anforderung REQ-2402 „Startzeit der App“: |
4 |
Wie viele Vorgänge muss die Software pro Stunde verarbeiten können (Durchsatz)? |
Durchsatz: Der Durchsatz ist die Zahl der Vorgänge, die die Software in einer Zeiteinheit vollständig verarbeitet, etwa Schadenmeldungen pro Stunde oder Anfragen pro Sekunde. Anders als die Antwortzeit sagt er nichts über den einzelnen Nutzer, sondern über die Gesamtmenge. Der Durchsatz bestimmt, wie Datenbank, Server und Schnittstellen ausgelegt werden. Legen Sie ihn für die stärkste erwartete Stunde fest und auch für jedes andere Programm, das die Vorgänge weiterverarbeitet. Beispiel: Nach einem Hagelsturm erwartet der Fachbereich Schaden bis zu 18.000 Schadenmeldungen in einer Stunde, also etwa 5 pro Sekunde. Diese Menge muss nicht nur das Schadenportal annehmen. Auch die Übertragung nach REQ-290 „Meldung an das Schadensystem übertragen“ und das Schadensystem der Sachbearbeitung selbst müssen sie bewältigen, denn erst das Schadensystem vergibt die Schadennummer, die der Kunde nach REQ-214 „Eingangsbestätigung nach Schadenmeldung“ innerhalb von 5 Sekunden sehen soll. |
5 |
Wie soll sich die Software verhalten, wenn mehr Anfragen kommen, als sie verarbeiten kann (Überlastung)? |
Kontrollierte Überlastung: Jede Software hat eine Grenze, ab der sie nicht mehr alle Anfragen verarbeiten kann. Legen Sie fest, was dann geschieht, damit sie nicht für alle Nutzer zugleich abstürzt. Die Software kann neue Anfragen mit einem Hinweis abweisen, Nutzer warten lassen und der Reihe nach einlassen oder weniger wichtige Funktionen vorübergehend abschalten. Das schrittweise Abschalten weniger wichtiger Funktionen nennen Fachleute „Graceful Degradation“ (englisch für geordneter Leistungsabbau). Der Fachbereich entscheidet, welche Funktionen zuerst abgeschaltet werden dürfen. Beispiel: Die Anforderung REQ-2403 „Verhalten bei Überlastung“ legt fest, wie das Schadenportal bei Überlastung Schritt für Schritt reagiert. |
6 |
Wie viel Rechenleistung und Speicher darf die Software höchstens belegen? |
Ressourcenbedarf: Gemeint ist, wie viel Rechenleistung (Prozessor), Arbeitsspeicher und Speicherplatz die Software höchstens belegen darf. Besonders wichtig ist eine Obergrenze bei Apps auf dem Smartphone und bei kleinen Geräten, denn dort teilt sich die Software den knappen Speicher mit vielen anderen Programmen. Braucht eine App zu viel Arbeitsspeicher, kann das Betriebssystem des Smartphones sie beenden, und der Kunde verliert dann seine Eingaben. Legen Sie die Grenzen gemeinsam mit dem Entwicklungsteam fest und lassen Sie das Testteam sie auf älteren Geräten messen. Beispiel: Die Anforderung REQ-2404 „Speicherbedarf der App“: |
7 |
Wie muss die Software mitwachsen, wenn die Datenmenge über die Jahre zunimmt (Skalierbarkeit)? |
Skalierbarkeit: Skalierbarkeit bedeutet, dass die Software bei mehr Daten oder mehr Nutzern weiter die geforderten Antwortzeiten erreicht, wenn das Betriebsteam mehr Server oder Speicher bereitstellt. Eine Suche, die mit tausend Datensätzen in einer Sekunde antwortet, kann bei Millionen Datensätzen Minuten dauern, wenn die Datenbank nicht dafür ausgelegt ist. Schätzen Sie deshalb mit dem Fachbereich, wie viele Daten in den nächsten fünf Jahren hinzukommen, und lassen Sie das Testteam mit dieser Menge testen. Beispiel: Über das Schadenportal kommen rund 400.000 Schadenmeldungen im Jahr, jede mit durchschnittlich acht Fotos. Nach fünf Jahren sind das 2 Millionen Meldungen und rund 50 Terabyte Fotos. Die Anforderung REQ-2405 „Datenwachstum über fünf Jahre“ verlangt, dass die Seite „Meine Schäden“, auf der ein Kunde seine bisherigen Meldungen sieht, auch mit dieser Datenmenge innerhalb von 2 Sekunden erscheint. |
8 |
Wie schnell muss ein Bericht erstellt sein? |
Berichte im Hintergrund: Berichte fassen viele Datensätze zusammen und brauchen deshalb oft deutlich länger als eine gewöhnliche Seite. Legen Sie fest, wie lange der Nutzer höchstens warten soll. Dauert die Erstellung länger, zum Beispiel mehr als 10 Sekunden, sollte die Software den Bericht im Hintergrund erstellen und den Nutzer benachrichtigen, sobald er fertig ist, damit der Nutzer in der Zwischenzeit weiterarbeiten kann. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung braucht jeden Monat den Bericht „Kfz-Schadenmeldungen nach Schadenart“ über alle Kfz-Meldungen im Schadenportal. Seine Erstellung dauert etwa 15 Minuten. Die Anforderung REQ-2406 „Monatsbericht der Schadenmeldungen“ legt fest, dass der Bericht im Hintergrund entsteht und die Leiterin eine E-Mail mit einem Link zum Bericht erhält. |
9 |
Gibt es Zeiten mit besonders vielen Nutzern oder Anfragen (Lastspitzen)? |
Lastspitzen: Eine Lastspitze ist ein Zeitraum, in dem deutlich mehr Nutzer oder Anfragen kommen als üblich, etwa am Monatsende, vor Feiertagen oder nach einem besonderen Ereignis. Die Software muss entweder für die Spitze ausgelegt sein oder bei Bedarf automatisch zusätzliche Server zuschalten, wie es in der Cloud möglich ist. Fragen Sie den Fachbereich, wann Spitzen auftreten, wie hoch sie sind und wie schnell die Last steigt. Beispiel: Nach einem Sturm oder Hagel steigt die Zahl der gleichzeitig aktiven Kunden im Schadenportal innerhalb einer Stunde von 300 auf bis zu 3.000. Die Anforderung REQ-2407 „Lastspitzen nach Unwettern“ verlangt, dass das Schadenportal innerhalb von 10 Minuten so viele zusätzliche Server startet, dass die Antwortzeiten auch bei 3.000 Kunden eingehalten werden. |
10 |
Wie viel Akku darf die Software auf Smartphones und Tablets verbrauchen? |
Energieverbrauch auf dem Gerät: Apps, die ständig im Hintergrund arbeiten, etwa den Standort abfragen oder Daten abgleichen, leeren den Akku schnell. Viele Nutzer bemerken das und löschen solche Apps. Legen Sie fest, welche Hintergrundaktivitäten erlaubt sind, und lassen Sie das Testteam den Verbrauch auf echten Geräten messen. Beispiel: Die Anforderung REQ-2408 „Akkuverbrauch der App“ legt fest: Die App des Schadenportals fragt den Standort nur einmal ab, wenn der Kunde eine Schadenmeldung beginnt, und nie im Hintergrund. Das Hochladen der Fotos zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ endet, sobald alle Fotos übertragen sind. |
Kategorie |
Hier legen Sie fest, wie viel Prozent der Zeit die Software erreichbar sein muss, wann sie für Wartung abgeschaltet werden darf und was bei einem Ausfall geschieht: wie schnell sie wieder läuft und wie viele Daten dabei höchstens verloren gehen dürfen. Dazu gehören auch der Umgang mit falschen Eingaben, die Arbeit ohne Internetverbindung und die Überwachung im Betrieb. Diese Festlegungen bestimmen, wie viele Server und Rechenzentren das Betriebsteam braucht. Außerdem wissen Kunden und Fachbereich, womit sie bei einer Störung rechnen müssen. |
|
11 |
Wie viel Prozent der Zeit muss die Software erreichbar sein (Verfügbarkeit)? |
Verfügbarkeit: Die Verfügbarkeit gibt an, welchen Anteil der Zeit die Software nutzbar ist; sie wird meist in einem Service Level Agreement (SLA) zugesichert. Rechnen Sie die Prozentzahl in Stunden um, damit alle verstehen, was sie bedeutet: 99,9 Prozent im Jahr erlauben rund 9 Stunden Ausfall, 99,99 Prozent nur noch rund 53 Minuten. Jede weitere Neun verlangt mehr Vorkehrungen, etwa zusätzliche Server, ein zweites Rechenzentrum oder Bereitschaftsdienste; der Aufwand dafür steigt stark. Legen Sie außerdem fest, über welchen Zeitraum gemessen wird und ob geplante Wartungszeiten als Ausfall zählen. Beispiel: Die Anforderung zur Verfügbarkeit lautet: „Das Schadenportal muss in jedem Kalendermonat zu mindestens 99,5 Prozent der Zeit erreichbar sein.“ Das erlaubt bei 30 Tagen rund 3,6 Stunden Ausfall im Monat. Die vereinbarte Wartungszeit sonntags von 2 Uhr bis 4 Uhr zählt dabei nicht als Ausfall. |
12 |
Wann darf die Software für Wartungsarbeiten abgeschaltet werden? |
Wartungsfenster: Ein Wartungsfenster ist ein fest vereinbarter Zeitraum, in dem das Betriebsteam die Software für Updates oder Umbauten abschalten darf. Legen Sie es in eine Zeit, in der wenige Nutzer arbeiten, und kündigen Sie es den Nutzern an. Halten Sie auch fest, wer eine Abschaltung außerhalb des Fensters freigeben darf, etwa um eine dringende Sicherheitslücke zu schließen. Beispiel: Das Wartungsfenster des Schadenportals liegt jeden Sonntag von 2 Uhr bis 4 Uhr. In dieser Zeit sehen Kunden die Seite „Das Schadenportal wird gerade gewartet“ mit der Nummer der Hotline. Eine Abschaltung zu einer anderen Zeit muss die Leitung des Betriebsteams freigeben. |
13 |
Wie schnell muss die Software nach einem Ausfall wieder laufen? |
Wiederanlaufzeit: Die Wiederanlaufzeit (englisch Recovery Time Objective, RTO) ist die längste Zeit, die zwischen einem Ausfall und dem Moment liegen darf, in dem die Software wieder nutzbar ist. Sie bestimmt, wie die Datensicherung und der Ersatzbetrieb aufgebaut sein müssen: Soll die Software nach wenigen Minuten wieder laufen, muss ein Ersatz bereitstehen; dürfen es einige Tage sein, genügt es, eine Datensicherung zurückzuspielen. Der Fachbereich legt den Wert fest, nachdem er abgeschätzt hat, welchen Schaden jede Stunde Ausfall verursacht. Beispiel: Für das Schadenportal gilt eine Wiederanlaufzeit (RTO) von 2 Stunden. So bleibt ein einzelner Ausfall unter den 3,6 Stunden, die die zugesicherte Verfügbarkeit von 99,5 Prozent im Monat erlaubt. Während des Ausfalls nimmt die Hotline Schadenmeldungen telefonisch an. |
14 |
Wie viele Daten dürfen bei einem Ausfall höchstens verloren gehen? |
Tolerierter Datenverlust: Der tolerierte Datenverlust (englisch Recovery Point Objective, RPO) gibt an, wie alt der zuletzt gesicherte Stand der Daten bei einem Ausfall höchstens sein darf. Ein Wert von 15 Minuten bedeutet, dass die Eingaben der letzten 15 Minuten verloren gehen können; dafür genügt eine Sicherung alle 15 Minuten. Ein Wert von null verlangt, dass jede Änderung sofort auf einem zweiten Speicher ankommt, was deutlich mehr Aufwand bedeutet. Legen Sie den Wert getrennt für unterschiedlich wichtige Daten fest. Beispiel: Für das Schadenportal gelten zwei Werte. |
15 |
Wie robust muss die Software auf falsche oder unerwartete Eingaben reagieren? |
Robustheit: Robust ist eine Software, die bei falschen, unvollständigen oder unsinnigen Eingaben weder abstürzt noch falsche Daten speichert. Legen Sie fest, dass die Software jede Eingabe prüft, bevor sie die Eingabe verarbeitet, und zwar auch dann, wenn die Daten über eine Schnittstelle aus einem anderen Programm kommen. Legen Sie außerdem fest, dass der Nutzer eine verständliche Meldung sieht, nie interne technische Angaben wie Programmzeilen oder Fehlercodes, denn diese verwirren den Nutzer und verraten Angreifern Einzelheiten über die Software. Beispiel: Ein Kunde gibt im Schadenportal als Schadendatum den 31.02.2026 ein. Das Schadenportal zeigt: „Dieses Datum gibt es nicht. Bitte prüfen Sie Tag und Monat.“ Ein Kfz-Kennzeichen in Kleinbuchstaben wie „d-ab 1234“ nimmt das Schadenportal an und speichert es in Großbuchstaben. |
16 |
Muss die Software auch ohne Internetverbindung nutzbar sein (Offline-Fähigkeit)? |
Offline-Fähigkeit: Offline-fähig ist eine Software, die Eingaben auch ohne Internetverbindung annimmt, sie auf dem Gerät speichert und überträgt, sobald die Verbindung wieder besteht. Das ist aufwendig, denn die Software muss regeln, was geschieht, wenn dieselben Daten in der Zwischenzeit an anderer Stelle geändert wurden, etwa von der Sachbearbeitung. Klären Sie mit dem Fachbereich, an welchen Orten die Nutzer arbeiten und ob dort mit Funklöchern zu rechnen ist. Beispiel: Ein Kunde meldet einen Unfall auf einer Landstraße ohne Mobilfunkempfang. Die App des Schadenportals speichert seine Angaben und Fotos und zeigt: „Ihre Meldung ist gespeichert und wird gesendet, sobald Sie wieder Empfang haben.“ Die Eingangsbestätigung mit Schadennummer nach REQ-214 „Eingangsbestätigung nach Schadenmeldung“ erscheint erst, wenn die Meldung tatsächlich gesendet ist. |
17 |
Wie stabil muss die Software laufen, wenn sie wochen- oder monatelang ohne Neustart in Betrieb ist? |
Dauerbetrieb: Manche Fehler zeigen sich erst nach Tagen, zum Beispiel wenn eine Software belegten Arbeitsspeicher nicht wieder freigibt (englisch Memory Leak). Der Speicherbedarf wächst dann langsam, bis die Software abstürzt. Legen Sie fest, wie lange die Software ohne Neustart laufen muss, und lassen Sie das Testteam einen Dauertest über mehrere Tage unter gewöhnlicher Last durchführen. Beispiel: Das Testteam lässt das Schadenportal sieben Tage lang in der Testumgebung laufen, während ein Testprogramm ständig Schadenmeldungen absendet. Der belegte Arbeitsspeicher steigt jeden Tag um etwa 5 Prozent. Das Team Portal findet die Ursache in der Verarbeitung der Fotos und behebt sie vor dem Start. |
18 |
Wird die Software im Betrieb automatisch überwacht (Monitoring)? |
Überwachung im Betrieb: Bei der Überwachung (englisch Monitoring) fragt ein Überwachungsprogramm die Software in kurzen Abständen ab und meldet, wenn sie nicht oder zu langsam antwortet. Dazu bietet die Software eine eigene Prüfadresse an (englisch Health Check Endpoint): Ruft das Überwachungsprogramm sie auf, antwortet die Software, ob sie selbst und die Programme, von denen sie abhängt, funktionieren. So erfährt das Betriebsteam von einer Störung, bevor die ersten Kunden bei der Hotline anrufen. Legen Sie fest, was überwacht wird, ab welchem Wert ein Alarm ausgelöst wird und wer ihn erhält. Beispiel: Das Überwachungsprogramm ruft jede Minute die Prüfadresse des Schadenportals auf. Antwortet ein Server zweimal hintereinander nicht, leitet der Lastverteiler, der die Anfragen der Kunden auf die Server verteilt, keine Anfragen mehr an diesen Server weiter. Gleichzeitig erhält die Rufbereitschaft des Betriebsteams eine Nachricht auf das Diensttelefon. |
19 |
Wie werden Daten, die nach einem Absturz unvollständig oder widersprüchlich sind, wieder in Ordnung gebracht? |
Wiederherstellung nach Absturz: Stürzt eine Software mitten in einem Vorgang ab, kann ein Teil der Daten gespeichert sein und ein anderer nicht. Viele Datenbanken führen dafür ein Protokoll aller Änderungen (Transaktionsprotokoll), mit dem sie halb fertige Vorgänge beim Neustart vervollständigen oder zurücknehmen. Für Vorgänge, die mehrere Programme betreffen, muss das Entwicklungsteam zusätzlich festlegen, wie die Software nach dem Neustart erkennt, was noch fehlt, und wie sie es nachholt, ohne etwas doppelt zu verarbeiten. Beispiel: Das Schadenportal speichert eine Schadenmeldung und stürzt ab, bevor es sie nach REQ-290 „Meldung an das Schadensystem übertragen“ weitergegeben hat. Nach dem Neustart sucht es alle Meldungen mit dem Status „Nicht übertragen“ und sendet sie erneut. Jede Meldung trägt eine eigene Kennung, an der das Schadensystem der Sachbearbeitung erkennt, ob es eine Meldung schon erhalten hat; so wird kein Schaden doppelt angelegt. |
20 |
Muss die Software doppelt ausgelegt sein, damit der Ausfall eines Servers sie nicht stilllegt (Redundanz)? |
Redundanz: Redundanz bedeutet, dass wichtige Teile doppelt vorhanden sind, sodass beim Ausfall eines Teils ein anderer übernimmt. Bei der Variante „aktiv und passiv“ wartet ein Ersatzserver und springt erst beim Ausfall ein; bei der Variante „aktiv und aktiv“ arbeiten alle Server ständig und teilen sich die Last. Legen Sie fest, welche Teile doppelt sein müssen, und lassen Sie das Testteam den Ausfall vor der Abnahme tatsächlich herbeiführen, etwa indem es einen Server abschaltet. Beispiel: Das Schadenportal läuft gleichzeitig in zwei Rechenzentren seines Cloud-Anbieters, und beide verarbeiten ständig Anfragen. Im Abnahmetest schaltet das Betriebsteam ein Rechenzentrum vollständig ab. Das Testteam prüft, dass Kunden weiter Schadenmeldungen absenden können und dass keine bereits abgesendete Meldung verloren geht. |
Kategorie |
Hier legen Sie fest, wie leicht die Software zu lernen und zu bedienen ist: wie schnell neue Nutzer zurechtkommen, wie viele Schritte eine häufige Aufgabe braucht, ob Menschen mit Behinderungen sie nutzen können und wie die Software bei Fehlern hilft. In der Praxis sind auch die englischen Begriffe Usability für Bedienbarkeit und User Experience (UX) für das gesamte Erleben der Nutzer verbreitet. Eine Software, die schwer zu bedienen ist, wird gemieden oder falsch benutzt. Bei Kunden führt das zu Anrufen bei der Hotline, bei Mitarbeitern zu Schulungsaufwand und Fehleingaben. |
|
21 |
Wie schnell müssen neue Nutzer lernen, mit der Software umzugehen? |
Erlernbarkeit: Erlernbarkeit beschreibt, wie schnell jemand ohne Vorkenntnisse eine Aufgabe mit der Software erledigen kann. Bei Software für Mitarbeiter wird sie oft als Schulungsaufwand angegeben, etwa „höchstens zwei Stunden Schulung“. Bei Software für Kunden gibt es keine Schulung; dort legen Sie fest, wie viele Testpersonen eine Aufgabe beim ersten Versuch ohne Hilfe schaffen müssen, und lassen das in einem Usability-Test mit echten Nutzern prüfen. Beispiel: Die Anforderung REQ-2409 „Erste Schadenmeldung ohne Hilfe“: |
22 |
Wie viele Klicks oder Schritte sind für die häufigste Aufgabe höchstens akzeptabel? |
Schritte je Aufgabe: Bei Aufgaben, die sehr oft erledigt werden, summiert sich jeder überflüssige Schritt über viele Fälle zu viel verlorener Zeit. Ermitteln Sie mit dem Fachbereich, welche Aufgaben am häufigsten vorkommen, und legen Sie für diese eine Höchstzahl an Bildschirmseiten oder Klicks fest. Das Team Portal prüft dann schon an den Entwürfen der Seiten, ob die Höchstzahl eingehalten ist, bevor es die Seiten baut. Beispiel: Glasbruch ist die häufigste Kfz-Schadenart im Schadenportal. Die Anforderung REQ-2410 „Glasbruch in fünf Schritten melden“ legt fest, dass ein angemeldeter Kunde nach dem Klick auf „Schaden melden“ alle Angaben zu einem Glasbruch auf höchstens fünf Bildschirmseiten eingeben kann. Danach folgen nur noch die Zusammenfassung zum Prüfen und die Eingangsbestätigung. |
23 |
Wie gut sollen Menschen mit Behinderungen die Software bedienen können (Barrierefreiheit)? |
Barrierefreiheit: Barrierefrei ist eine Software, die auch Menschen mit Seh-, Hör-, Bewegungs- oder Lerneinschränkungen ohne fremde Hilfe nutzen können, etwa mit einem Bildschirmleseprogramm, das blinden Menschen die Seite vorliest, oder nur mit der Tastatur. Als Maßstab dienen meist die Web Content Accessibility Guidelines (WCAG), international anerkannte Regeln für barrierefreie Webseiten. Die WCAG kennen drei Stufen, „A“, „AA“ und „AAA“; üblich ist die mittlere Stufe „AA“. Ob ein Gesetz Barrierefreiheit vorschreibt, klärt die Rechtsabteilung; legen Sie hier fest, welche Stufe gilt, und lassen Sie das Testteam auch mit betroffenen Menschen testen. Beispiel: Für das Schadenportal gilt die Stufe „AA“ der WCAG. Das Testteam prüft unter anderem, dass jedes Eingabefeld eine Beschriftung hat, die ein Bildschirmleseprogramm vorliest, und dass ein Kunde Fotos zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ auch ohne Maus auswählen kann. |
24 |
Soll die Software auf Smartphones und Tablets nutzbar sein? |
Mobile Nutzung: Soll die Software auch auf Smartphones und Tablets laufen, muss sich jede Seite an die Bildschirmbreite anpassen (englisch Responsive Design). Legen Sie fest, welche Gerätegrößen unterstützt werden, und achten Sie darauf, dass Schaltflächen groß genug für den Finger sind; ein gebräuchlicher Richtwert ist eine Fläche von etwa 44 mal 44 Pixeln. Fragen Sie den Fachbereich, wo und mit welchem Gerät die Nutzer die Software meistens bedienen. Beispiel: Die meisten Kunden melden einen Kfz-Schaden direkt an der Unfallstelle mit dem Smartphone. Das Schadenportal wird deshalb zuerst für Smartphones gestaltet und danach für Tablets und Computer erweitert. Das Testteam prüft jede Seite auf drei Bildschirmbreiten. |
25 |
Gibt es Vorgaben zum Erscheinungsbild des Unternehmens (Corporate Design), etwa zu Farben, Logo und Schriften? |
Corporate Design: Das Corporate Design legt fest, wie ein Unternehmen nach außen aussieht: Farben, Logo, Schriften und Bildsprache. Viele Unternehmen stellen dafür ein Design-System bereit, eine Sammlung fertiger Bausteine wie Schaltflächen und Eingabefelder im vorgegebenen Aussehen. Klären Sie zu Beginn mit der Abteilung, die für das Erscheinungsbild des Unternehmens zuständig ist, welche Vorgaben gelten, und lassen Sie das Entwicklungsteam diese Bausteine verwenden, statt Farben und Schriften an jeder Stelle einzeln festzulegen; dann genügt bei einer Änderung des Erscheinungsbilds eine Änderung an einer Stelle. Beispiel: Die Versicherung hat ein Design-System mit Schaltflächen, Eingabefeldern und Farben. Das Team Portal baut alle Seiten des Schadenportals aus diesen Bausteinen. Hellt die Versicherung ein Jahr später ihre Hausfarbe Blau etwas auf, übernimmt das Schadenportal die neue Farbe mit dem nächsten Release, ohne dass eine Seite einzeln geändert wird. |
26 |
Muss die Software anbieten, eine Aktion rückgängig zu machen? |
Rückgängig machen: Eine Funktion zum Rückgängigmachen (englisch Undo) erlaubt es, eine Aktion unmittelbar danach zurückzunehmen. Sie hilft Nutzern meist mehr als eine Sicherheitsabfrage wie „Sind Sie sicher?“, die viele Nutzer ungelesen bestätigen. Der Aufwand für das Entwicklungsteam ist allerdings höher als für eine Sicherheitsabfrage, weil die Software sich den vorigen Zustand merken muss. Legen Sie fest, welche Aktionen sich rückgängig machen lassen und wie lange danach. Beispiel: Löscht ein Kunde beim Hochladen versehentlich ein Foto, zeigt das Schadenportal 10 Sekunden lang den Hinweis „Foto gelöscht“ mit der Schaltfläche „Rückgängig“. Eine abgesendete Schadenmeldung lässt sich dagegen nicht rückgängig machen, weil sie schon im Schadensystem der Sachbearbeitung liegt; der Kunde kann sie nur über die Hotline zurückziehen. |
27 |
Wie gut muss die Software Nutzern helfen, wenn ein Fehler auftritt? |
Hilfreiche Fehlermeldungen: Eine hilfreiche Fehlermeldung sagt, was nicht funktioniert hat, warum, und was der Nutzer jetzt tun kann. Eine Meldung wie „Fehler 413“ hilft dem Nutzer nicht weiter und führt zu Anrufen bei der Hotline. Legen Sie fest, dass jede Fehlermeldung in verständlichen Worten einen nächsten Schritt nennt, und lassen Sie die Texte vom Fachbereich prüfen. Beispiel: Ein Kunde will ein Foto mit 35 Megabyte hochladen. |
28 |
Sollen Nutzer die Software an ihre Vorlieben anpassen können (Personalisierung)? |
Persönliche Einstellungen: Personalisierung bedeutet, dass Nutzer die Software an ihre Gewohnheiten anpassen, etwa die Sprache, die Sortierung von Listen oder den bevorzugten Kontaktweg. Die Software speichert diese Einstellungen im Konto des Nutzers, damit sie auf jedem Gerät gelten. Legen Sie fest, was einstellbar ist, und sehen Sie eine Schaltfläche vor, mit der der Nutzer alles auf die Grundeinstellung zurücksetzen kann. Beispiel: Im Schadenportal stellt ein Kunde unter „Mein Konto“ ein, dass er Nachrichten zum Stand seines Schadens per E-Mail statt per Post erhalten möchte und die Oberfläche auf Englisch sehen will, wie es die Anforderung REQ-250 „Englische Oberfläche“ anbietet. Beide Einstellungen gelten auch in der App. |
29 |
Gibt es eine Hilfe, die direkt an der Stelle erscheint, an der der Nutzer gerade arbeitet (kontextsensitive Hilfe)? |
Hilfe am Eingabefeld: Kontextsensitive Hilfe erscheint dort, wo der Nutzer sie braucht, etwa als kleines Infosymbol neben einem Eingabefeld, das beim Antippen eine kurze Erklärung zeigt. Sie hilft besonders bei Feldern, bei denen Nutzer nicht wissen, was gemeint ist oder wo sie die verlangte Angabe finden. Fragen Sie die Hotline, zu welchen Feldern die meisten Rückfragen kommen, und sehen Sie dort eine solche Hilfe vor. Beispiel: Neben dem Feld „Fahrzeug-Identifizierungsnummer“ steht im Schadenportal ein Infosymbol. Beim Antippen erscheint ein Bild der Zulassungsbescheinigung Teil I, früher Fahrzeugschein genannt, mit einer Markierung, wo die 17-stellige Nummer steht. |
Kategorie |
Hier legen Sie fest, wie die Software und ihre Daten vor Angriffen und Missbrauch geschützt werden: wer welche Daten sehen darf, wie sich Nutzer anmelden, welche Daten verschlüsselt werden und welche Aktionen protokolliert werden. Für Daten, die sich einer bestimmten Person zuordnen lassen, verlangt außerdem die Datenschutz-Grundverordnung (DSGVO) angemessene Schutzmaßnahmen. Gerade eine Versicherung verwaltet viele vertrauliche Angaben wie Bankverbindungen und Angaben zu Unfällen. Ein Datenleck schadet den Kunden, kann ein Bußgeld nach sich ziehen und beschädigt das Vertrauen in das Unternehmen. |
|
30 |
Wer darf welche Daten sehen oder ändern (Zugriffsschutz)? |
Zugriffsrechte: Ein Berechtigungskonzept legt fest, welche Rolle welche Daten sehen, anlegen, ändern oder löschen darf. Verbreitet ist die rollenbasierte Zugriffskontrolle (englisch Role-Based Access Control, RBAC): Rechte werden Rollen wie „Kunde“ oder „Sachbearbeiter“ zugeordnet, nicht einzelnen Personen. Lassen Sie das Testteam nicht nur prüfen, dass erlaubte Zugriffe funktionieren, sondern vor allem, dass verbotene Zugriffe abgewiesen werden. Beispiel: Im Schadenportal sieht ein Kunde nur seine eigenen Schadenmeldungen, eine Partnerwerkstatt nur die Schäden, die ihr zur Reparatur zugewiesen sind. Das Testteam meldet sich als Kunde an und ruft die Seite einer Schadenmeldung eines anderen Kunden direkt über ihre Internetadresse auf. Das Schadenportal muss den Zugriff mit der Meldung „Sie haben keine Berechtigung für diese Seite“ abweisen. |
31 |
Wie müssen Nutzer nachweisen, wer sie sind, bevor sie die Software nutzen (Authentifizierung)? |
Anmeldung mit zwei Faktoren: Bei der Authentifizierung weist ein Nutzer nach, dass er wirklich der ist, für den er sich ausgibt. Ein Passwort allein kann erraten oder gestohlen werden; sicherer ist eine Anmeldung mit zwei voneinander unabhängigen Nachweisen (Zwei-Faktor-Authentifizierung), etwa etwas, das der Nutzer weiß, wie ein Passwort, und etwas, das er besitzt, wie sein Smartphone, auf das ein Einmalcode geschickt wird. Das Bundesamt für Sicherheit in der Informationstechnik (BSI) empfiehlt sie für Konten mit vertraulichen Daten. Legen Sie mit der IT-Sicherheit fest, welche Verfahren zugelassen sind. Beispiel: Die Anforderung REQ-101 „Anmeldung im Schadenportal“ verlangt: Der Kunde meldet sich mit E-Mail-Adresse und Passwort an und bestätigt die Anmeldung zusätzlich mit einem sechsstelligen Einmalcode, den er per Textnachricht oder in der App des Schadenportals erhält. |
32 |
Müssen Daten verschlüsselt gespeichert werden? |
Verschlüsselte Speicherung: Werden Daten verschlüsselt gespeichert, kann jemand, der eine Festplatte oder eine Kopie der Datenbank in die Hände bekommt, sie ohne den passenden Schlüssel nicht lesen. Möglich ist die Verschlüsselung der ganzen Festplatte, der ganzen Datenbank oder einzelner, besonders schutzbedürftiger Felder. Der Schlüssel darf nicht neben den Daten liegen; Unternehmen verwahren ihn deshalb oft in einem Hardware-Sicherheitsmodul (HSM), einem eigenen Gerät, aus dem sich der Schlüssel nicht herauskopieren lässt. Legen Sie mit der IT-Sicherheit und der Datenschutzbeauftragten fest, welche Daten wie verschlüsselt werden. Beispiel: Im Schadenportal sind die Datenbank und der Speicher der Fotos vollständig verschlüsselt. Die Bankverbindung zur Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ ist zusätzlich als einzelnes Feld verschlüsselt, sodass auch Administratoren der Datenbank sie nicht im Klartext sehen. |
33 |
Müssen Daten verschlüsselt übertragen werden? |
Verschlüsselte Übertragung: Daten, die über ein Netz gesendet werden, können unterwegs mitgelesen werden, wenn sie nicht verschlüsselt sind. Üblich ist das Verfahren Transport Layer Security (TLS) in den Versionen 1.2 oder 1.3, das im Browser an Adressen zu erkennen ist, die mit „https“ beginnen. Legen Sie fest, dass jede Verbindung verschlüsselt ist, auch die Verbindungen zwischen Programmen im eigenen Rechenzentrum, und dass unverschlüsselte Aufrufe automatisch auf die verschlüsselte Adresse umgeleitet werden. Beispiel: Ruft ein Kunde das Schadenportal mit einer Adresse auf, die mit „http“ statt „https“ beginnt, leitet das Schadenportal ihn sofort auf die verschlüsselte Adresse um. Auch die Übertragung nach REQ-290 „Meldung an das Schadensystem übertragen“ läuft verschlüsselt, ebenso jede Verbindung zwischen den Servern des Schadenportals innerhalb desselben Rechenzentrums. |
34 |
Welche Aktionen müssen so protokolliert werden, dass das Protokoll nachträglich nicht verändert werden kann (revisionssicher)? |
Revisionssicheres Protokoll: Ein revisionssicheres Protokoll (englisch Audit Log) hält fest, wer wann welche fachlich wichtige Änderung vorgenommen hat, und lässt sich nachträglich weder ändern noch löschen. Es dient als Nachweis gegenüber Prüfern wie der internen Revision und hilft, Betrug aufzuklären. Protokollieren Sie fachliche Änderungen mit altem und neuem Wert, nicht nur technische Fehler, und lassen Sie die Rechtsabteilung festlegen, wie lange das Protokoll aufbewahrt wird. Beispiel: Ein Kunde ändert im Schadenportal die Bankverbindung für die Auszahlung (REQ-280 „Bankverbindung für die Auszahlung erfassen“). Das Protokoll hält fest: |
35 |
Welche Regeln gelten für Passwörter, etwa zur Länge? |
Passwortregeln: Die Richtlinie Special Publication 800-63B des US-amerikanischen National Institute of Standards and Technology (NIST) rät von Vorschriften zu Sonderzeichen und Ziffern ab und setzt auf lange Passwörter; das Bundesamt für Sicherheit in der Informationstechnik (BSI) hält ein langes Passwort aus wenigen Zeichenarten ebenfalls für sicher. Einen regelmäßigen Zwangswechsel empfehlen beide nicht mehr, weil Nutzer dann einfache Muster wählen oder Passwörter aufschreiben. Ein Wechsel ist nur nötig, wenn der Verdacht besteht, dass ein Passwort erbeutet wurde. Legen Sie mit der IT-Sicherheit eine Mindestlänge fest und lassen Sie jedes neue Passwort gegen Listen bekannter, bereits erbeuteter Passwörter prüfen. Beispiel: Die Anforderung REQ-2411 „Passwortregeln im Schadenportal“: |
36 |
Muss die Software Nutzer nach einer Zeit ohne Aktivität abmelden? |
Automatische Abmeldung: Bleibt ein Nutzer angemeldet und verlässt den Rechner, kann eine andere Person seine Daten sehen oder ändern. Die Software sollte ihn deshalb nach einer festgelegten Zeit ohne Eingabe abmelden (englisch Session Timeout). Bei Anwendungen mit vertraulichen Daten, etwa beim Onlinebanking, sind Zeiten zwischen 5 und 30 Minuten verbreitet. Legen Sie die Zeit mit der IT-Sicherheit fest und sorgen Sie dafür, dass Eingaben vor der Abmeldung als Entwurf gespeichert werden. Beispiel: Das Schadenportal meldet einen Kunden nach 20 Minuten ohne Eingabe ab. Zwei Minuten vorher erscheint der Hinweis „Sie werden in 2 Minuten abgemeldet“ mit der Schaltfläche „Angemeldet bleiben“. Eine begonnene Schadenmeldung bleibt als Entwurf erhalten. |
37 |
Wie wird verhindert, dass Daten unbemerkt verändert werden (Integrität)? |
Integrität: Integrität bedeutet, dass Daten vollständig und unverändert sind, oder dass jede Veränderung bemerkt wird. Ein übliches Mittel ist ein Prüfwert (englisch Hash), den die Software aus dem Inhalt einer Datei berechnet: Ändert sich auch nur ein Zeichen, ergibt sich ein anderer Prüfwert. Wo zusätzlich nachgewiesen werden muss, wer die Daten erstellt hat, kommen elektronische Signaturen hinzu. Legen Sie fest, welche Daten so geschützt werden müssen und wer die Prüfung durchführt. Beispiel: Das Schadenportal berechnet für jedes Foto zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ beim Hochladen einen Prüfwert und speichert ihn getrennt vom Foto. Zweifelt ein Gutachter später an der Echtheit eines Fotos, wird der Prüfwert neu berechnet; stimmt der neue Prüfwert mit dem gespeicherten überein, ist das Foto seit dem Hochladen unverändert. |
38 |
Welche Anforderungen gibt es an den Schutz vor Angriffen über das Internet? |
Schutz vor Angriffen: Jede Software, die aus dem Internet erreichbar ist, muss mit Angriffen rechnen, etwa durch massenhaftes Ausprobieren von Passwörtern oder durch manipulierte Eingaben. Übliche Schutzmaßnahmen sind eine Begrenzung der Anmeldeversuche, eine vorgeschaltete Firewall für Webanwendungen (englisch Web Application Firewall), die bekannte Angriffsmuster abfängt, und Penetrationstests, bei denen beauftragte Fachleute die Software gezielt angreifen, um Lücken zu finden. Legen Sie mit der IT-Sicherheit fest, welche Maßnahmen gelten und wann getestet wird. Beispiel: Nach fünf falschen Passwörtern für dasselbe Konto lässt das Schadenportal 15 Minuten lang keine weitere Anmeldung zu diesem Konto zu. Vor dem Start beauftragt die IT-Sicherheit ein externes Unternehmen mit einem Penetrationstest; danach wird der Test jedes Jahr und nach jeder größeren Änderung wiederholt. |
Kategorie |
Hier legen Sie fest, wie leicht sich die Software später ändern, testen, reparieren und auf andere Server oder Betriebssysteme übertragen lässt. Dazu gehören Regeln für den Quellcode, der Aufbau aus getrennten Bausteinen, die automatische Einrichtung und die Dokumentation für die Wartung. Software wird viele Jahre lang geändert, oft von anderen Entwicklern als denen, die sie gebaut haben. Fehlen diese Vorgaben, dauert jede spätere Änderung länger und wird fehleranfälliger. |
|
39 |
Wie leicht muss der Quellcode für andere Entwickler zu lesen sein? |
Lesbarer Quellcode: Der Quellcode wird viel häufiger gelesen als geschrieben, denn jede Änderung beginnt damit, den vorhandenen Code zu verstehen. Lesbar wird er durch gemeinsame Programmierregeln, durch Programme, die den Code automatisch auf Verstöße prüfen (zum Beispiel SonarQube), und dadurch, dass ein zweiter Entwickler jede Änderung liest. Dieses Gegenlesen sorgt auch dafür, dass mehr als eine Person jeden Teil des Codes kennt und die Arbeit weitergeht, wenn jemand das Team verlässt. Legen Sie diese Regeln mit dem Entwicklungsteam fest, bevor die erste Zeile geschrieben wird. Beispiel: Das Team Portal vereinbart: Jede Änderung am Quellcode des Schadenportals liest ein zweiter Entwickler, bevor sie übernommen wird. Ein Prüfprogramm weist jede Änderung zurück, die gegen die vereinbarten Programmierregeln verstößt. |
40 |
Wie stark muss die Software in getrennte Bausteine (Module) aufgeteilt sein? |
Modularer Aufbau: Ein Modul ist ein Baustein der Software, der eine abgegrenzte Aufgabe erfüllt und mit anderen Bausteinen nur über festgelegte Schnittstellen zusammenarbeitet. So lässt sich ein Baustein ändern oder austauschen, ohne die anderen anzufassen. Ob die Bausteine als eigenständige kleine Programme laufen (englisch Microservices) oder in einem einzigen, innen klar gegliederten Programm, entscheidet das Entwicklungsteam. Als Anforderung halten Sie fest, welche Teile austauschbar bleiben müssen. Beispiel: Für die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ nutzt das Schadenportal einen Dienst eines externen Anbieters. Die Anforderung REQ-2412 „Fotoerkennung austauschbar“ verlangt, dass dieser Dienst als eigener Baustein mit fester Schnittstelle eingebunden ist. Wechselt die Versicherung den Anbieter, muss das Team Portal nur diesen Baustein anpassen. |
41 |
Wie leicht muss sich die Software automatisch testen lassen? |
Testbarkeit: Testbar ist eine Software, deren Teile sich einzeln und automatisch prüfen lassen, ohne dass dafür jedes Mal alle anderen Programme laufen müssen. Dazu ersetzt das Entwicklungsteam die Programme, mit denen ein Teil zusammenarbeitet, im Test durch Platzhalter (englisch Mocks), die wie das echte Programm antworten. Legen Sie fest, welche Teile automatisch getestet werden müssen und wie oft die Tests laufen, etwa bei jeder Änderung am Quellcode. Beispiel: Um die Übertragung nach REQ-290 „Meldung an das Schadensystem übertragen“ zu testen, braucht das Team Portal nicht das echte Schadensystem der Sachbearbeitung. Ein Platzhalter antwortet wie das Schadensystem mit einer Schadennummer oder, im Test für den Fehlerfall, mit einer Fehlermeldung. Diese Tests laufen bei jeder Änderung automatisch. |
42 |
Wie schnell muss ein Fehler in der Software gefunden und behoben werden können? |
Fehlersuche im Betrieb: Um einen Fehler im Betrieb schnell zu finden, muss die Software festhalten, was sie tut. Dazu legt sie Protokolle an einer zentralen Stelle ab, an der das Betriebsteam suchen kann, und gibt jedem Vorgang eine Kennung, mit der das Betriebsteam ihn durch alle beteiligten Programme verfolgen kann. Legen Sie fest, innerhalb welcher Zeit Fehler je nach Schwere behoben sein müssen und welche Angaben die Protokolle dafür enthalten müssen. Beispiel: Ein Kunde beschwert sich bei der Hotline, dass seine Eingangsbestätigung nach REQ-214 „Eingangsbestätigung nach Schadenmeldung“ erst nach 40 Sekunden kam. Mit der Kennung seiner Meldung findet das Betriebsteam in den Protokollen, dass das Schadensystem der Sachbearbeitung 35 Sekunden für die Schadennummer brauchte. Für Fehler dieser Schwere ist festgelegt, dass das Betriebsteam die Ursache innerhalb eines Arbeitstages finden muss. |
43 |
Wie einfach muss sich die Software installieren und auf neuen Servern einrichten lassen? |
Automatische Einrichtung: Werden Server von Hand eingerichtet, unterscheiden sie sich mit der Zeit in kleinen Einstellungen, die niemand dokumentiert hat, und ein neuer Server verhält sich anders als der alte. Bei der Infrastruktur als Code (englisch Infrastructure as Code) ist die gesamte Einrichtung in Dateien beschrieben, aus denen ein Programm die Server automatisch und jedes Mal gleich aufbaut. Legen Sie fest, wie schnell eine neue Umgebung bereitstehen muss und dass niemand Einstellungen von Hand vornimmt. Beispiel: Das Testteam braucht für einen Lasttest eine zweite Testumgebung des Schadenportals. Weil die Einrichtung in Dateien beschrieben ist, steht die Umgebung nach 30 Minuten bereit und entspricht genau der Umgebung im Betrieb. Von Hand hätte das Betriebsteam dafür eine Woche gebraucht. |
44 |
Sollen Teile der Software in anderen Vorhaben wiederverwendet werden dürfen? |
Wiederverwendung: Teile, die mehrere Anwendungen brauchen, etwa die Eingabe einer Adresse, lassen sich als gemeinsamer Baustein bauen, den jedes Team einbindet, statt ihn neu zu schreiben. Ein solcher Baustein muss allgemeiner gebaut und besser dokumentiert werden; das bedeutet anfangs mehr Aufwand. Baut ein externer Dienstleister die Software, muss außerdem der Vertrag regeln, dass das Unternehmen die Teile auch in anderen Vorhaben nutzen darf. Klären Sie das mit der Rechtsabteilung, bevor der Vertrag geschlossen wird. Beispiel: Der externe Entwicklungsdienstleister baut für das Schadenportal ein Eingabefeld für Adressen, das Straßennamen beim Tippen vorschlägt. Die Versicherung will es später auch im Vertragsportal verwenden. Die Rechtsabteilung lässt deshalb in den Vertrag schreiben, dass die Versicherung alle Rechte am Quellcode erhält. |
45 |
Was sollen Mitarbeiter des Fachbereichs selbst einstellen können, ohne dass programmiert werden muss (Konfigurierbarkeit)? |
Einstellbare Regeln: Geschäftsregeln, die sich öfter ändern, etwa Grenzwerte, Fristen oder die Werte in Auswahllisten, sollten in Einstellungen stehen statt fest im Quellcode. Dann kann der Fachbereich sie ändern, ohne auf das nächste Release zu warten. Legen Sie fest, welche Werte einstellbar sein müssen, wer sie ändern darf und wie eine Änderung geprüft wird, bevor sie gilt. Beispiel: Im Schadenportal kann der Fachbereich Schaden selbst einstellen, wie viele Fotos ein Kunde höchstens hochladen darf (derzeit 20) und welche Schadenarten in der Auswahlliste „Was ist passiert?“ erscheinen. Jede Änderung prüft eine zweite Person aus dem Fachbereich, bevor sie gilt. |
46 |
Welche Dokumentation brauchen die Personen, die die Software später warten? |
Dokumentation für die Wartung: Wer die Software später ändert oder betreibt, braucht andere Unterlagen als die Nutzer: eine Beschreibung des Aufbaus und der wichtigen Entscheidungen (etwa nach der Vorlage arc42), eine Beschreibung jeder Schnittstelle und ein Betriebshandbuch mit den Schritten für Start, Neustart und Störungen. Die Beschreibung von Schnittstellen lässt sich oft automatisch aus dem Quellcode erzeugen, etwa im Format OpenAPI, und bleibt dann auf dem Stand des Quellcodes. Legen Sie fest, welche Dokumente zur Lieferung gehören und wer sie vor der Abnahme prüft. Beispiel: Zur Lieferung des Schadenportals gehören: |
47 |
Wie gut muss die Software Änderungen ihrer Umgebung verkraften, etwa ein neues Betriebssystem oder einen Umzug auf andere Server? |
Unabhängigkeit von der Umgebung: Die Umgebung einer Software ändert sich ständig: Betriebssysteme und Browser erscheinen in neuen Versionen, Server werden ersetzt, Rechenzentren wechseln. Eine verbreitete Lösung auf der Serverseite sind Container, in die die Software zusammen mit allem verpackt wird, was sie zum Laufen braucht, sodass sie auf jedem Server gleich läuft. Legen Sie fest, welche Versionen von Betriebssystemen und Browsern unterstützt werden und wie schnell die Software eine neue Version unterstützen muss. Beispiel: Die Anforderung REQ-2413 „Unterstützte Betriebssysteme der App“ verlangt, dass die App des Schadenportals auf allen Hauptversionen von Android und iOS läuft, die in den letzten fünf Jahren erschienen sind, und eine neue Hauptversion spätestens vier Wochen nach deren Erscheinen unterstützt. Auf der Serverseite läuft das Schadenportal in Containern und kann ohne Änderung am Quellcode in ein anderes Rechenzentrum umziehen. |
48 |
Wie werden fremde Programmbibliotheken, auf denen die Software aufbaut, verwaltet und aktuell gehalten? |
Fremde Bibliotheken: Moderne Software besteht zu einem großen Teil aus Programmbibliotheken, also fertigem Code anderer Anbieter, den das Team einbindet. Wird in einer solchen Bibliothek eine Sicherheitslücke bekannt, muss das Team schnell wissen, ob und wo die eigene Software sie nutzt. Dafür gibt es Prüfprogramme (englisch Software Composition Analysis), die alle eingebundenen Bibliotheken samt Version auflisten, mit Listen bekannter Lücken abgleichen und auch die Lizenzen prüfen. Legen Sie fest, wie schnell eine bekannte Lücke behoben sein muss. Beispiel: Im Dezember 2021 wurde eine schwere Sicherheitslücke in der weit verbreiteten Bibliothek Log4j bekannt. Für das Schadenportal gilt die Regel: Das Prüfprogramm zeigt innerhalb einer Stunde, ob eine Bibliothek mit einer neu bekannten Lücke eingebunden ist, und eine Lücke des höchsten Schweregrads ist innerhalb von 48 Stunden behoben. |
Kategorie |
ZUSAMMENSPIEL MIT ANDERER SOFTWARE UND HARDWARE (KOMPATIBILITÄT & INTEROPERABILITÄT) |
Hier legen Sie fest, wie die Software mit anderen Programmen, Geräten und Umgebungen zusammenarbeitet: über welche Standards sie Daten austauscht, ob sie ältere Versionen ihrer selbst versteht, ob sich ihre Daten in eine andere Software übertragen lassen und ob sie mit bestimmten Geräten zusammenarbeitet. Kompatibilität umfasst zweierlei: Die Software läuft neben anderer Software, ohne sie zu stören (Koexistenz), und sie kann mit anderer Software Daten austauschen (Interoperabilität). So vermeidet das Unternehmen, von einem einzigen Anbieter abhängig zu werden, und kann die Software später mit neuen Programmen verbinden. |
49 |
Wie einfach müssen sich die Daten in eine andere Software übertragen lassen (Migration)? |
Datenübertragung: Eine Migration ist der Umzug von Daten aus einer Software in eine andere, etwa wenn eine Software abgelöst wird. Kann die Software ihre Daten nur in einem eigenen Format herausgeben, ist das Unternehmen an den Anbieter gebunden, weil ein Wechsel zu teuer wird. Legen Sie fest, dass alle Daten vollständig in offenen, gut dokumentierten Formaten exportiert werden können, zum Beispiel als Tabellen im Format Comma-Separated Values (CSV) oder im Format JavaScript Object Notation (JSON), und dass Dateien wie Fotos im Originalformat exportiert werden. Beispiel: Die Anforderung REQ-2414 „Vollständiger Datenexport“ verlangt, dass das Schadenportal alle Schadenmeldungen mit ihren Angaben im Format JSON und alle Fotos im Originalformat exportieren kann. So kann die Versicherung in einigen Jahren zu einer anderen Software wechseln, ohne eine Meldung zu verlieren. |
50 |
Muss die Software bei verschiedenen Cloud-Anbietern laufen können? |
Unabhängigkeit vom Cloud-Anbieter: Viele Cloud-Anbieter bieten eigene Dienste an, etwa Datenbanken, die es nur bei ihnen gibt. Solche Dienste sparen anfangs Aufwand, erschweren aber einen späteren Wechsel zu einem anderen Anbieter erheblich. Versicherungen müssen nach der europäischen Verordnung über die digitale operationale Resilienz im Finanzsektor (Digital Operational Resilience Act, DORA) für Cloud-Dienste, die wichtige Funktionen unterstützen, eine Ausstiegsstrategie haben. Legen Sie mit der IT-Sicherheit und dem Betriebsteam fest, ob ein Wechsel möglich sein muss und in welcher Zeit, und wägen Sie den Mehraufwand gegen den Nutzen ab. Beispiel: Das Schadenportal läuft bei einem Cloud-Anbieter. Die Anforderung REQ-2415 „Wechsel des Cloud-Anbieters“ verlangt, dass ein Umzug zu einem anderen Anbieter innerhalb von sechs Monaten möglich ist. Das Team Portal verwendet deshalb eine Datenbank, die jeder große Anbieter ebenfalls bereitstellt, statt einer Datenbank, die es nur bei diesem einen Anbieter gibt. |
51 |
Wie leicht muss sich die Software an weitere Unternehmen oder Organisationseinheiten anpassen lassen (Mandantenfähigkeit)? |
Mandantenfähigkeit: Ein Mandant ist ein Unternehmen oder eine Organisationseinheit, die dieselbe Software nutzt, aber eigene Daten, eigene Einstellungen und oft ein eigenes Erscheinungsbild hat. Mandantenfähig ist eine Software, die mehrere Mandanten in einer Installation bedient und deren Daten dabei streng voneinander trennt. Diese Trennung nachträglich einzubauen ist sehr aufwendig, weil sie jeden Zugriff auf Daten betrifft. Klären Sie deshalb früh mit dem Auftraggeber, ob weitere Unternehmen oder Marken die Software nutzen sollen. Beispiel: Eine Tochtergesellschaft der Versicherung, die Kfz-Versicherungen nur online verkauft, will das Schadenportal mit eigenem Logo und eigener Internetadresse nutzen. Die Anforderung REQ-2416 „Zweiter Mandant im Schadenportal“ verlangt, dass Kunden und Sachbearbeiter der Tochtergesellschaft nur die Schadenmeldungen der Tochtergesellschaft sehen und Kunden und Sachbearbeiter der Versicherung keine davon. |
52 |
Darf die Software andere Programme stören, die auf demselben Gerät oder Server laufen? |
Koexistenz: Koexistenz bedeutet, dass die Software neben anderen Programmen auf demselben Gerät oder Server läuft, ohne sie zu behindern: Sie belegt nicht deren Rechenleistung und Speicher und verändert nicht deren Einstellungen. Probleme entstehen, wenn ein Programm gemeinsame Einstellungen des Betriebssystems verändert oder bei hoher Last alle Ressourcen belegt. Legen Sie fest, dass die Software nur ihren eigenen Speicher und ihre eigenen Einstellungen verwendet und dass ihr Ressourcenverbrauch nach oben begrenzt ist. Beispiel: Das Schadenportal läuft auf denselben Servern wie das Vertragsportal der Versicherung. Das Betriebsteam begrenzt den Anteil an Rechenleistung und Arbeitsspeicher, den das Schadenportal belegen darf. So bleibt das Vertragsportal auch dann schnell, wenn nach einem Hagelsturm viele Kunden gleichzeitig Schäden melden. |
53 |
Muss die Software Daten mit älteren Versionen ihrer selbst austauschen können (Abwärtskompatibilität)? |
Abwärtskompatibilität: Abwärtskompatibel ist eine neue Version, die Daten und Anfragen älterer Versionen weiter versteht. Das ist wichtig, wenn nicht alle Nutzer gleichzeitig wechseln, etwa weil Kunden Updates einer App erst Wochen später installieren, oder wenn gespeicherte Dateien aus einer älteren Version geöffnet werden. Legen Sie fest, wie lange ältere Versionen unterstützt werden und wie alte Daten in das neue Format übernommen werden. Beispiel: Mit Version 1.1 des Schadenportals ändert sich das Format, in dem die App eine Meldung an die Server schickt. Die Anforderung REQ-2417 „Ältere App-Versionen weiter annehmen“ verlangt, dass die Server Meldungen der App in Version 1.0 noch sechs Monate lang annehmen. Entwürfe, die ein Kunde in Version 1.0 gespeichert hat, öffnet die neue Version ohne Datenverlust. |
54 |
Welche Standards für Schnittstellen soll die Software unterstützen? |
Offene Standards: Bietet die Software eine Schnittstelle nach einem verbreiteten, offen beschriebenen Standard an, können andere Programme sie anbinden, ohne dass für jedes eine Sonderlösung gebaut werden muss. Verbreitet sind zum Beispiel Schnittstellen nach dem Architekturstil Representational State Transfer (REST), deren Aufbau im Format OpenAPI beschrieben wird, oder die Abfragesprache GraphQL. Fragen Sie die Betreiber der Programme, die angebunden werden sollen, welche Standards sie nutzen, und legen Sie fest, welche die Software anbieten muss. Beispiel: Kfz-Werkstätten und Gutachter sollen Schadenmeldungen aus dem Schadenportal direkt in ihre eigenen Programme übernehmen. Die Anforderung REQ-2418 „Schnittstelle für Werkstätten und Gutachter“ verlangt dafür eine REST-Schnittstelle, deren Beschreibung im Format OpenAPI die Werkstätten und Gutachter vorab erhalten. |
55 |
Muss die Software mit bestimmten Geräten zusammenarbeiten, etwa Kamera, Scanner oder Drucker? |
Zusammenarbeit mit Geräten: Arbeitet die Software mit Geräten zusammen, hängt sie von den Eigenheiten der Geräte und von deren Treibern ab, also von der Software, mit der das Betriebssystem ein Gerät anspricht. Ein Gerät kann sich je nach Hersteller und Modell anders verhalten. Legen Sie fest, welche Geräte und Modelle unterstützt werden, und lassen Sie das Testteam mit echten Geräten testen, nicht nur mit nachgeahmten. Beispiel: Für die Anforderung REQ-310 „Personalausweis in der App auslesen“ liest das Smartphone den Funkchip im Personalausweis über Nahfeldkommunikation (englisch Near Field Communication, NFC). Das Testteam prüft die Anforderung auf zehn verbreiteten Smartphone-Modellen, denn die Stelle, an die der Ausweis gehalten werden muss, ist bei jedem Modell anders. |
56 |
Wie verhält sich die Software, wenn sie auf virtuellen Servern läuft (Virtualisierung)? |
Virtualisierung: Bei der Virtualisierung laufen auf einem physischen Rechner mehrere nachgebildete Rechner (virtuelle Server), die sich seine Rechenleistung teilen. Das spart Hardware, verbraucht aber selbst etwas Leistung, und ein virtueller Server kann langsamer werden, wenn ein anderer virtueller Server auf demselben Rechner viel Last erzeugt. Legen Sie fest, dass Leistungstests auf derselben Art von Servern laufen wie im Betrieb, denn sonst lassen sich ihre Ergebnisse nicht übertragen. Beispiel: Das Schadenportal läuft im Betrieb auf virtuellen Servern in der Cloud. Der erste Lasttest lief dagegen auf einem einzelnen, nicht virtualisierten Testrechner und ergab gute Antwortzeiten. Das Testteam wiederholt den Lasttest auf virtuellen Servern derselben Größe wie im Betrieb und plant die Reserve nach diesem Ergebnis. |
Kategorie |
Hier klären Sie, ob die Software Menschen körperlich gefährden kann, und wie sie sich in diesem Fall bei Fehlern verhält. Gemeint ist Betriebssicherheit (englisch Safety), also der Schutz von Menschen vor der Software, nicht der Schutz der Software vor Angreifern (englisch Security). Unverzichtbar ist das bei Software, die Maschinen, Fahrzeuge oder medizinische Geräte steuert; dort gelten eigene Normen wie die IEC 61508 der Internationalen Elektrotechnischen Kommission (IEC). Auch bei Software ohne solche Steuerung lohnt die Frage, weil Menschen sie in gefährlichen Lagen benutzen, etwa an einer Unfallstelle. |
|
57 |
Welche Gefahren für Leib und Leben können von der Software ausgehen? |
Gefahrenanalyse: In einer Gefahrenanalyse (englisch Hazard Analysis) sammeln Fachleute, wie die Software Menschen gefährden könnte, durch eigene Fehler, durch Fehlbedienung oder durch die Lage, in der sie benutzt wird. Für jede Gefahr wird ein sicherer Zustand oder eine Schutzmaßnahme festgelegt. Führen Sie die Analyse mit dem Fachbereich und, wenn die Software Geräte steuert, mit Fachleuten für Betriebssicherheit durch, bevor die Anforderungen abgestimmt werden. Beispiel: Das Schadenportal steuert keine Maschinen. Die Gefahrenanalyse findet aber eine Gefahr: Kunden könnten nach einem Unfall auf der Autobahn Fotos machen, statt sich in Sicherheit zu bringen. Die Anforderung REQ-2419 „Sicherheitshinweis vor der Unfallmeldung“ verlangt deshalb, dass die App zuerst fragt: „Sind Sie und alle Beteiligten in Sicherheit? Bei Verletzten rufen Sie den Notruf 112 an.“ |
58 |
Wie wird sichergestellt, dass Funktionen, die für die Sicherheit von Menschen wichtig sind, Vorrang haben? |
Vorrang wichtiger Funktionen: Bei Software, die Geräte steuert, müssen Funktionen, die Menschen schützen, auch unter hoher Last rechtzeitig ausgeführt werden. Dafür gibt es Betriebssysteme, die feste Reaktionszeiten zusichern (Echtzeitbetriebssysteme), und Regeln, welche Aufgabe der Prozessor zuerst bearbeitet. Bei anderer Software legen Sie fest, welche Funktionen auch bei Überlastung und Teilausfällen erreichbar bleiben müssen, und lassen Sie das Testteam genau das prüfen. Beispiel: Die Seite „Hilfe nach einem Unfall“ im Schadenportal zeigt die Notrufnummer 112 und die Telefonnummer der Pannenhilfe der Versicherung. Sie liegt auf einem eigenen, einfachen Server, auf den die Last des übrigen Schadenportals keinen Einfluss hat. Auch wenn das Schadenportal nach einem Sturm keine neuen Meldungen mehr annimmt, bleibt diese Seite erreichbar. |
59 |
Gibt es eine unabhängige Einheit, die die Software überwacht und eingreift, wenn sie nicht mehr reagiert (Watchdog)? |
Unabhängige Überwachung: Ein Watchdog (englisch für Wachhund) ist eine Überwachungseinheit, die getrennt von der eigentlichen Software arbeitet. In Steuerungen ist es meist ein eigener Baustein auf der Platine: Die Software muss ihm in kurzen Abständen ein Lebenszeichen senden. Bleibt das Lebenszeichen aus, setzt der Watchdog das Gerät zurück oder bringt es in einen sicheren Zustand. Wichtig ist die Unabhängigkeit, denn eine Überwachung, die mit der Software zusammen ausfällt, bemerkt den Ausfall nicht. Beispiel: Das Schadenportal braucht keinen Watchdog auf einer Platine. Das Betriebsteam setzt aber nach demselben Grundsatz ein Überwachungsprogramm ein, das nicht beim Cloud-Anbieter des Schadenportals läuft, sondern in einem Rechenzentrum der Versicherung. Fällt das Schadenportal beim Cloud-Anbieter vollständig aus, meldet dieses Überwachungsprogramm den Ausfall trotzdem. |
60 |
Wie muss die Software reagieren, wenn ein Teil der Hardware ausfällt? |
Sicherer Zustand: Fällt ein Teil der Hardware aus, etwa ein Sensor, eine Festplatte oder eine Netzverbindung, muss die Software in einen festgelegten sicheren Zustand wechseln (englisch Fail-Safe). Bei einer Ampelsteuerung ist das zum Beispiel ein gelbes Blinklicht in alle Richtungen, bei einer Gasleitung ein geschlossenes Ventil. Legen Sie für jeden möglichen Ausfall fest, welcher Zustand sicher ist, und lassen Sie das Testteam den Ausfall herbeiführen. Beispiel: Fällt beim Absenden einer Schadenmeldung der Speicher für die Fotos aus, gilt für das Schadenportal als sicherer Zustand: keine Eingangsbestätigung anzeigen, die Meldung als Entwurf behalten und dem Kunden sagen, dass sie noch nicht angekommen ist. So glaubt kein Kunde, sein Schaden sei gemeldet, obwohl er es nicht ist. |
Kategorie |
Hier legen Sie fest, was die Software braucht, um in anderen Ländern, Sprachen und Kulturen zu funktionieren: Währungen, Datums- und Zahlenformate, Zeitzonen, Adressformate und Schreibrichtungen. Fachleute nennen die Vorbereitung dafür im Quellcode Internationalisierung und die Anpassung an ein bestimmtes Land Lokalisierung. Auch ein Unternehmen, das nur im Inland verkauft, muss diese Fragen klären, wenn Kunden im Ausland Schäden haben oder eine fremde Sprache sprechen. Wer das zu spät bedenkt, muss Formulare, Datenbank und Berechnungen nachträglich umbauen. |
|
61 |
Welche Währungen und Datumsformate muss die Software unterstützen? |
Formate je Land: Zahlen, Beträge und Daten werden je nach Land unterschiedlich geschrieben: In Deutschland schreibt man „1.000,00 Euro“ und „12.05.2026“, im englischen Sprachraum „1,000.00“ und je nach Land „05/12/2026“ oder „12/05/2026“. Die Software sollte solche Formate nicht selbst zusammensetzen, sondern fertige Programmbibliotheken für Länderformate nutzen. Legen Sie fest, welche Währungen vorkommen und ob Beträge in fremder Währung umgerechnet werden. Beispiel: Ein Kunde hat einen Unfall in Polen und lädt die Rechnung einer polnischen Werkstatt in Złoty hoch. Das Schadenportal speichert Betrag und Währung, und das Schadensystem der Sachbearbeitung rechnet zum Kurs des Schadentags in Euro um. In der englischen Oberfläche nach REQ-250 „Englische Oberfläche“ erscheint das Datum ausgeschrieben als „12 May 2026“, damit niemand Tag und Monat verwechselt. |
62 |
Müssen Texte und Bilder an die Gewohnheiten anderer Länder und Kulturen angepasst werden? |
Anpassung der Inhalte: Nicht nur Texte, auch Bilder, Symbole und Farben werden je nach Kultur unterschiedlich verstanden; eine Geste oder Farbe, die in einem Land freundlich wirkt, kann in einem anderen unhöflich wirken. Die Software sollte Texte und Bilder deshalb nicht fest im Quellcode enthalten, sondern aus austauschbaren Dateien je Sprache laden. Lassen Sie Übersetzungen von Menschen prüfen, die die Sprache als Muttersprache sprechen und das Fachgebiet kennen. Beispiel: Für die Anforderung REQ-250 „Englische Oberfläche“ liegen alle Texte des Schadenportals in einer eigenen Datei je Sprache. Eine englische Muttersprachlerin aus dem Kundenservice prüft die Übersetzung. Für „Hausrat“ ersetzt sie die wörtliche Übersetzung „household goods“ durch „home contents“, den in Großbritannien üblichen Begriff der Hausratversicherung. |
63 |
Wie geht die Software mit verschiedenen Zeitzonen um? |
Zeitzonen: Speichert eine Software Zeitpunkte ohne Zeitzone, lässt sich später nicht mehr sagen, wann etwas tatsächlich geschah. Üblich ist, Zeitpunkte in der koordinierten Weltzeit (englisch Coordinated Universal Time, UTC) zu speichern und erst bei der Anzeige in die Ortszeit des Nutzers umzurechnen. Wo die Ortszeit selbst fachlich zählt, etwa für den Tag eines Schadens, speichern Sie zusätzlich die Zeitzone des Ereignisses. Beispiel: Ein Kunde hat am 12. Mai um 23:30 Uhr Ortszeit in Portugal einen Unfall; in Deutschland ist es dann schon 0:30 Uhr am 13. Mai. Das Schadenportal speichert den Zeitpunkt in UTC und zusätzlich die Zeitzone von Portugal. So zeigt das Schadensystem der Sachbearbeitung den richtigen Unfalltag an, den 12. Mai um 23:30 Uhr Ortszeit. Das ist wichtig, weil der Tag darüber entscheiden kann, ob der Vertrag den Unfall abdeckt. |
64 |
Kann die Software Adressen aus verschiedenen Ländern mit ihren eigenen Formaten aufnehmen? |
Adressformate: Adressen sind in jedem Land anders aufgebaut: Postleitzahlen haben unterschiedlich viele Stellen und enthalten teils Buchstaben, manche Länder kennen keine Hausnummern, andere brauchen eine Provinz. Eine Eingabeprüfung, die nur deutsche Adressen kennt, weist richtige ausländische Adressen als falsch zurück. Legen Sie fest, aus welchen Ländern Adressen vorkommen, und lassen Sie die Eingabeprüfung je Land anpassen oder für fremde Länder lockern. Beispiel: Ein Kunde erfasst nach der Anforderung REQ-270 „Unfallgegner erfassen“ einen Unfallgegner aus Amsterdam mit der Postleitzahl „1012 AB“. Das Schadenportal akzeptiert diese Postleitzahl, weil es die Prüfung nach dem gewählten Land richtet. Bei einer deutschen Adresse verlangt es weiter genau fünf Ziffern. |
65 |
Muss die Software Sprachen unterstützen, die von rechts nach links geschrieben werden, etwa Arabisch? |
Schreibrichtung: Sprachen wie Arabisch oder Hebräisch werden von rechts nach links geschrieben (englisch Right-to-Left). Für sie muss nicht nur der Text, sondern die ganze Seite gespiegelt werden: Menüs, Pfeile und die Reihenfolge der Felder. Wird das nicht von Anfang an vorgesehen, ist der Umbau später aufwendig. Klären Sie deshalb früh, ob solche Sprachen in den nächsten Jahren hinzukommen könnten, und halten Sie die Entscheidung auch fest, wenn sie „nein“ lautet. Beispiel: Der Vertrieb fragt, ob das Schadenportal später auch auf Arabisch angeboten werden kann. Der Product Owner entscheidet, das für Version 1.0 nicht vorzusehen, und hält die Entscheidung fest. Das Team Portal baut die Seiten trotzdem so, dass eine spätere Spiegelung ohne grundlegenden Umbau möglich ist. |
Kategorie |
Hier legen Sie Anforderungen an die Daten und an die Wirkung der Oberfläche fest. Bei den Daten geht es darum, wie genau gerechnet und gerundet wird, wie aktuell angezeigte Daten sind, welche Angaben vor dem Speichern vollständig sein müssen und wie doppelte Datensätze verhindert werden. Bei der Oberfläche geht es darum, wie ansprechend, vertrauenswürdig und übersichtlich sie sein soll. Falsche oder veraltete Daten führen zu falschen Entscheidungen, und eine Oberfläche, der Kunden nicht vertrauen, nutzen sie nicht. |
|
66 |
Wie genau müssen Berechnungen sein, und wie wird gerundet? |
Rechengenauigkeit: Bei Geldbeträgen führen kleine Rundungsunterschiede über viele Fälle zu falschen Summen und zu Differenzen zwischen zwei Programmen, die denselben Betrag berechnen. Legen Sie fest, auf wie viele Stellen gerechnet wird, wann gerundet wird (bei jedem Zwischenschritt oder nur am Ende) und nach welcher Regel, etwa kaufmännisch (ab einer 5 an der ersten wegfallenden Stelle wird aufgerundet). Das Entwicklungsteam muss für Geldbeträge Zahlentypen verwenden, die Dezimalstellen exakt speichern, denn manche Zahlentypen in Programmiersprachen speichern 0,10 Euro nur näherungsweise. Beispiel: Die Anforderung REQ-2420 „Rundung der Auszahlung“ legt fest: |
67 |
Wie aktuell müssen die angezeigten Daten sein? |
Aktualität: Viele Seiten zeigen Daten, die aus einem anderen Programm stammen und zwischengespeichert werden, damit die Seite schnell lädt. Je länger die Daten im Zwischenspeicher bleiben, bevor sie neu abgerufen werden, desto schneller lädt die Seite, aber desto älter können die Daten sein. Legen Sie für jede Art von Daten fest, wie alt sie bei der Anzeige höchstens sein dürfen, und zeigen Sie dem Nutzer bei Bedarf an, von wann der Stand ist. Beispiel: Auf der Seite „Meine Schäden“ sieht der Kunde den Bearbeitungsstand seines Schadens, etwa „Gutachter beauftragt“. Die Anforderung REQ-2421 „Aktualität des Bearbeitungsstands“ verlangt, dass dieser Stand höchstens 15 Minuten hinter dem Stand im Schadensystem der Sachbearbeitung zurückliegt. Unter dem Stand steht „Stand: heute, 14:05 Uhr“. |
68 |
Welche Angaben müssen vollständig sein, bevor ein Datensatz gespeichert werden darf? |
Pflichtangaben: Pflichtfelder sind Felder, die ausgefüllt sein müssen, bevor ein Datensatz gespeichert oder abgesendet werden kann. Zu viele Pflichtfelder halten Nutzer auf und verleiten zu Fantasieangaben; zu wenige führen zu Datensätzen, mit denen niemand weiterarbeiten kann. Legen Sie mit dem Fachbereich fest, welche Angaben für die Weiterbearbeitung wirklich nötig sind, und ob Nutzer einen unvollständigen Stand als Entwurf speichern dürfen. Beispiel: Für die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ legt der Fachbereich Schaden fest: |
69 |
Dürfen Datensätze doppelt vorkommen (Dubletten)? |
Dubletten: Eine Dublette ist ein Datensatz, der dieselbe Sache ein zweites Mal beschreibt, etwa ein Schaden, der zweimal gemeldet wurde. Dubletten führen zu doppelter Arbeit und im schlimmsten Fall zu doppelten Zahlungen. Legen Sie fest, an welchen Merkmalen die Software eine mögliche Dublette erkennt, was sie dann tut, und wie Sachbearbeiter zwei Datensätze zusammenführen können, die dieselbe Sache beschreiben. Beispiel: Ein Kunde meldet einen Hagelschaden an seinem Auto im Schadenportal, obwohl seine Frau denselben Schaden schon bei der Hotline gemeldet hat. Das Schadenportal erkennt am gleichen Kfz-Kennzeichen und am gleichen Schadendatum eine mögliche Dublette und zeigt: „Für dieses Fahrzeug gibt es zu diesem Tag bereits eine Meldung mit der Schadennummer ‚S-2026-004711‘. Möchten Sie diese Meldung ergänzen?“ |
70 |
Müssen geänderte Daten sofort auf allen Bildschirmseiten gleich angezeigt werden (Konsistenz)? |
Einheitliche Anzeige: Konsistent sind Daten, wenn jede Bildschirmseite und jedes Programm denselben Stand zeigt. Werden Daten an mehreren Stellen gespeichert oder zwischengespeichert, kann eine Seite für eine Weile einen älteren Stand zeigen als eine andere. Legen Sie fest, welche Daten sofort überall gleich sein müssen und bei welchen eine kurze Verzögerung erlaubt ist, und nennen Sie die erlaubte Verzögerung in Sekunden oder Minuten. Beispiel: Ändert ein Kunde unter „Mein Konto“ seine Telefonnummer, muss die neue Nummer sofort auch in einer gerade begonnenen Schadenmeldung stehen, denn unter dieser Nummer ruft die Sachbearbeitung ihn zurück. Im Schadensystem der Sachbearbeitung darf die Änderung bis zu 5 Minuten später ankommen. |
71 |
Wie ansprechend muss die Oberfläche gestaltet sein? |
Ansprechende Gestaltung: Ob eine Oberfläche ansprechend wirkt, ist zum Teil Geschmackssache, beeinflusst aber, ob Nutzer sie gern verwenden. Damit die Anforderung prüfbar wird, legen Sie fest, wie die Wirkung gemessen wird, etwa durch eine Befragung von Testpersonen mit einer Bewertungsskala. Eine Sammlung von Bildern und Beispielen, die die gewünschte Stimmung zeigen (englisch Moodboard), hilft dem Entwicklungsteam, sich vorher mit dem Fachbereich auf eine Richtung zu einigen. Beispiel: Die Anforderung REQ-2422 „Wirkung der Oberfläche“: |
72 |
Soll die Software mit spielerischen Elementen wie Punkten oder Abzeichen motivieren (Gamification)? |
Spielerische Elemente: Gamification bedeutet, Elemente aus Spielen wie Punkte, Abzeichen, Ranglisten oder Fortschrittsbalken in eine Software einzubauen, um Nutzer zu motivieren. Das kann bei Lernprogrammen oder wiederkehrenden Aufgaben helfen, wirkt aber unpassend, wenn Nutzer in einer belastenden Lage sind. Klären Sie mit dem Fachbereich, ob solche Elemente zur Lage der Nutzer passen. Beispiel: Der Vertrieb schlägt vor, Kunden für vollständige Schadenmeldungen Punkte zu geben. Der Fachbereich Schaden lehnt ab, weil Kunden nach einem Unfall oder Einbruch nicht in Spielstimmung sind. Übernommen wird nur ein Fortschrittsbalken, der zeigt, wie viele Schritte der Meldung noch fehlen. |
73 |
Wie vertrauenswürdig soll die Software auf ihre Nutzer wirken? |
Vertrauenswürdige Wirkung: Kunden geben persönliche Daten und Bankverbindungen nur dann in eine Software ein, wenn sie ihr vertrauen. Vertrauen entsteht durch ein ruhiges, sachliches Erscheinungsbild, das erkennbare Logo des Unternehmens, eine bekannte Internetadresse und klare Angaben, was mit den Daten geschieht. Legen Sie diese Merkmale als Anforderungen fest und lassen Sie sie in Tests mit Kunden prüfen. Beispiel: Das Schadenportal läuft unter der bekannten Internetadresse der Versicherung, zeigt deren Logo und verwendet nur die Schriften und Farben, die die Versicherung für alle ihre Anwendungen vorgibt. Vor dem Absenden erklärt das Schadenportal nach der Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ in klaren Worten, wofür die Versicherung die Daten verwendet. |
74 |
Wie ruhig oder lebhaft soll die Oberfläche wirken, und wie viele Informationen soll eine Seite zeigen? |
Informationsdichte: Die Informationsdichte gibt an, wie viele Angaben, Felder und Schaltflächen eine Seite gleichzeitig zeigt. Geübte Nutzer, die eine Software täglich verwenden, arbeiten schneller mit vielen Angaben auf einer Seite; Gelegenheitsnutzer finden sich mit wenigen Angaben und viel freiem Raum besser zurecht. Legen Sie mit dem Fachbereich fest, für welche Nutzer die Oberfläche gestaltet wird und wie ruhig sie wirken soll, etwa durch zurückhaltende Farben und wenige Bewegungen. Beispiel: Kunden melden im Schadenportal meist nur einmal in einigen Jahren einen Schaden und sind dabei oft aufgeregt. Die Seiten zeigen deshalb wenige Felder, viel freien Raum, zurückhaltende Farben und keine blinkenden oder sich bewegenden Elemente. |
75 |
Gibt es Vorgaben, wie viel Nutzer sich gleichzeitig merken und überblicken müssen (kognitive Belastung)? |
Kognitive Belastung: Die kognitive Belastung ist die Menge an Informationen, die ein Nutzer gleichzeitig im Kopf behalten und verarbeiten muss, um eine Aufgabe zu erledigen. Ist sie zu hoch, macht er Fehler oder bricht ab. Teilen Sie lange Abläufe deshalb in kurze Schritte mit je einem Thema, zeigen Sie an, wie weit der Nutzer ist, und sorgen Sie dafür, dass er Angaben aus früheren Schritten nicht auswendig wissen muss. Beispiel: Die Meldung eines Kfz-Schadens nach REQ-260 „Schadenmeldung Kfz erfassen“ ist in fünf Schritte geteilt: „Was ist passiert?“, „Wann und wo?“, „Ihr Fahrzeug“, „Andere Beteiligte“, „Fotos“. Über jedem Schritt steht „Schritt 2 von 5“. Auf der letzten Seite sieht der Kunde alle Angaben noch einmal zusammengefasst, bevor er absendet. |
Kategorie |
Hier legen Sie fest, wie die Software dazu beiträgt, Energie, Geräte und Papier zu sparen. Unter Green IT versteht man Informationstechnik, die über ihre gesamte Lebensdauer möglichst wenig Energie und Rohstoffe verbraucht. Software hat darauf großen Einfluss: Sie bestimmt, wie viel Rechenleistung Server brauchen, ob ältere Geräte weiter genutzt werden können und ob Briefe gedruckt werden. Ein Teil dieser Kategorie betrifft auch soziale Nachhaltigkeit, etwa eine Ansprache, die niemanden ausschließt. |
|
76 |
Welche Vorgaben gibt es, damit die Software möglichst wenig Energie verbraucht (Green IT)? |
Energieeffizienz: Software verbraucht Energie auf den Servern, bei der Übertragung von Daten und auf den Geräten der Nutzer. Sparen lässt sich etwa, indem Server bei wenig Last abgeschaltet werden, Bilder vor der Übertragung verkleinert werden und rechenintensive Auswertungen nur bei Bedarf laufen. Auf Bildschirmen mit organischen Leuchtdioden (englisch Organic Light Emitting Diode, OLED), bei denen jeder Bildpunkt selbst leuchtet, senkt eine dunkle Darstellung (englisch Dark Mode) zudem den Stromverbrauch. Legen Sie mit dem Betriebsteam fest, welche Maßnahmen gelten. Beispiel: Nachts kommen kaum Schadenmeldungen. Die Anforderung REQ-2423 „Energiesparender Betrieb“ legt fest, dass das Schadenportal zwischen 0 Uhr und 6 Uhr nur mit der kleinsten Zahl von Servern läuft, die für die Verfügbarkeit nötig ist. Fotos werden schon in der App verkleinert, bevor sie übertragen werden. |
77 |
Soll die Software auch auf älteren Geräten laufen, damit diese weiter genutzt werden können? |
Ältere Geräte: Braucht eine Software immer neuere und leistungsstärkere Geräte, werden funktionierende Geräte früher ersetzt, als nötig wäre; das verbraucht Rohstoffe und Energie für die Herstellung. Zugleich schließt eine solche Software Nutzer aus, die sich kein neues Gerät leisten können. Legen Sie fest, wie alt die Geräte und Betriebssysteme sein dürfen, auf denen die Software noch laufen muss, und lassen Sie das Testteam auf solchen Geräten testen. Beispiel: Die App des Schadenportals muss auf Smartphones laufen, die bis zu fünf Jahre alt sind. Das Testteam hält dafür fünf ältere Smartphones bereit und prüft auf ihnen bei jedem Release, ob die App die vorgegebene Startzeit einhält und ob sich eine Schadenmeldung vollständig absenden lässt. |
78 |
Wie weit soll der Ablauf ohne Papier auskommen? |
Papierloser Ablauf: Ein papierloser Ablauf spart Papier, Druck, Porto und Zeit, und die Daten liegen sofort elektronisch vor. Manche Kunden wünschen aber weiter Briefe, und für manche Schreiben schreibt ein Gesetz oder der Vertrag eine bestimmte Form vor. Legen Sie fest, welche Schreiben grundsätzlich elektronisch versendet werden, wann ein Kunde Papier wählen kann, und lassen Sie die Rechtsabteilung prüfen, welche Formvorschriften gelten. Beispiel: Das Schadenportal sendet die Eingangsbestätigung und alle weiteren Nachrichten zum Schaden als E-Mail mit einem PDF und legt sie zusätzlich unter „Meine Schäden“ ab. Ein Kunde, der Briefe möchte, stellt das unter „Mein Konto“ um. |
79 |
Soll die Software alle Menschen gleichermaßen ansprechen, etwa mit einer Anrede, die niemanden ausschließt? |
Ansprache ohne Ausschluss: Eine Software spricht ihre Nutzer in Anreden, Auswahlfeldern und Bildern an; wer sich darin nicht wiederfindet, fühlt sich ausgeschlossen. In Deutschland gibt es neben „männlich“ und „weiblich“ seit 2018 rechtlich auch den Geschlechtseintrag „divers“, und manche Menschen haben gar keinen Geschlechtseintrag. Legen Sie fest, welche Anreden die Software anbietet, und sehen Sie eine Anrede ohne Geschlecht vor, etwa „Guten Tag“ mit Vor- und Nachnamen. Beispiel: Im Schadenportal ist das Feld „Anrede“ freiwillig und bietet „Frau“, „Herr“ und „Keine Angabe“. Wählt ein Kunde „Keine Angabe“, beginnen alle Nachrichten mit „Guten Tag Alex Schmidt“. |
80 |
Wird bei der Wahl des Rechenzentrums auf den Energieverbrauch geachtet? |
Energieeffizientes Rechenzentrum: Rechenzentren verbrauchen viel Strom, nicht nur für die Server, sondern auch für Kühlung. Eine verbreitete Kennzahl ist die Power Usage Effectiveness (PUE): Sie teilt den gesamten Stromverbrauch durch den Verbrauch der Server, ein Wert nahe 1 bedeutet wenig Verlust. In Deutschland macht das Energieeffizienzgesetz Rechenzentren ab einer bestimmten Größe Vorgaben zur Energieeffizienz und zum Anteil von Strom aus erneuerbaren Quellen. Legen Sie fest, welche Kennzahlen ein Rechenzentrum oder ein Cloud-Anbieter nachweisen muss. Beispiel: Bei der Auswahl des Cloud-Anbieters für das Schadenportal verlangt die Versicherung einen Nachweis, dass das Rechenzentrum vollständig mit Strom aus erneuerbaren Quellen betrieben wird und einen PUE-Wert von höchstens 1,3 erreicht. Zwei von drei Anbietern erfüllen die Vorgabe. |
Phase 3: Dokumentation & Form (Die Ausarbeitung)
Das ermittelte Wissen steht bisher in Notizen, Protokollen und Skizzen. In dieser Phase wird es so aufgeschrieben und gezeichnet, dass Entwicklungsteam und Testteam es ohne Rückfrage verstehen und jeder Satz nur eine Deutung zulässt.
-
3.1 Modellierung: Abläufe, Zusammenhänge und Regeln werden in genormten Diagrammen gezeichnet, etwa in der Unified Modeling Language (UML) oder in Business Process Model and Notation (BPMN); dabei fallen Lücken auf, die im Fließtext leicht übersehen werden.
-
3.2 Textuelle Spezifikation: Die Anforderungen werden nach Vorlagen und Satzschablonen als Dokument oder als User Stories geschrieben, und ein Projektglossar legt die Bedeutung jedes Fachbegriffs fest.
-
3.3 Sprachlicher Feinschliff: Jeder Satz wird auf sprachliche Schwächen geprüft, etwa fehlende Angaben, Verallgemeinerungen wie „immer“, ungenaue Wörter wie „schnell“ oder unklare Bezüge, damit alle Beteiligten ihn gleich verstehen.
Meilenstein: Anforderungen dokumentiert. Die Anforderungen liegen vollständig, einheitlich formuliert und mit den nötigen Modellen vor.
Was in dieser Phase ungenau bleibt, setzt das Entwicklungsteam nach eigener Deutung um, und der Fehler fällt oft erst beim Test oder bei der Abnahme auf.
3.1: Modellierung (Die Visualisierung)
In dieser Unterphase werden Abläufe, Zusammenhänge und Regeln als Diagramme gezeichnet, weil sich vieles davon in Textform nur schwer eindeutig beschreiben lässt. Dafür gibt es genormte Notationen: die Business Process Model and Notation (BPMN) für Geschäftsprozesse, die Unified Modeling Language (UML) für Software und die Systems Modeling Language (SysML) für Systeme aus Hardware und Software. Jedes Symbol hat darin eine feste Bedeutung, sodass Fachbereich, Anforderungsanalyse und Entwicklung ein Diagramm gleich verstehen. Beim Zeichnen fallen Lücken auf, die im Fließtext leicht übersehen werden, etwa eine Entscheidung ohne Nein-Zweig oder ein Schritt, für den niemand zuständig ist. Die fertigen Modelle sind die Vorlage, nach der das Entwicklungsteam die Software baut.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier legen Sie fest, nach welchen Regeln das Projekt Diagramme zeichnet: welche Notation gilt, in welchem Modellierungstool die Modelle entstehen, für wen ein Diagramm gedacht ist und wie viele Einzelheiten es zeigt. Dazu gehören Legende, Titel und Kennung jedes Diagramms und eine Person, die jedes Modell aktuell hält. Ohne diese Regeln zeichnet jeder anders, und dasselbe Diagramm wird von verschiedenen Lesern verschieden verstanden. |
|
1 |
Welche Notation (festgelegte Symbole und Regeln für Diagramme) ist für dieses Projekt vorgeschrieben? |
Modellierungsstandard: Eine Notation legt fest, welche Symbole es gibt und was jedes Symbol bedeutet. Verbreitet sind die Business Process Model and Notation (BPMN) für Geschäftsprozesse, die Unified Modeling Language (UML) für Software und die Systems Modeling Language (SysML) für Systeme aus Hardware und Software. Legen Sie zu Projektbeginn in einer Modellierungsrichtlinie fest, welche Notation in welcher Version für welche Art von Diagramm gilt. Ohne diese Festlegung zeichnet jeder mit eigenen Symbolen, und ein Kasten bedeutet in jedem Diagramm etwas anderes. Beispiel: Die Modellierungsrichtlinie des Schadenportals legt fest: |
2 |
Mit welchem Programm werden die Modelle erstellt? |
Modellierungstool: Ein Modellierungstool wie Enterprise Architect oder Cameo Systems Modeler speichert jedes Element eines Diagramms mit seiner Bedeutung: Es hält zum Beispiel fest, dass ein bestimmter Kasten die Klasse „Kunde“ darstellt, und erkennt dieselbe Klasse in jedem anderen Diagramm wieder. Ein reines Zeichenprogramm wie PowerPoint speichert dagegen nur Formen und Linien. Für eine Skizze im Workshop reicht ein Zeichenprogramm. Sollen Diagramme miteinander abgeglichen, nach einer Änderung überall zugleich aktualisiert oder in Dokumente und Code übernommen werden, braucht das Projekt ein Modellierungstool. Beispiel: Die Anforderungsanalystin legt die Klasse „Schadenmeldung“ in Enterprise Architect an und verwendet sie in vier Diagrammen. Als das Merkmal „datum“ in „meldedatum“ umbenannt werden soll, ändert sie den Namen einmal, und alle vier Diagramme zeigen den neuen Namen. In PowerPoint hätte sie jedes Diagramm einzeln suchen und ändern müssen. |
3 |
Für wen ist das Diagramm gedacht (Zielgruppe)? |
Zielgruppe: Ein Diagramm muss zu den Kenntnissen seiner Leser passen. Führungskräfte und der Fachbereich brauchen meist eine Übersicht mit wenigen Kästen und Begriffen aus ihrer Arbeit; Entwickler brauchen genaue Diagramme in einer festgelegten Notation, aus denen sie Datenfelder und Abläufe ablesen können. Legen Sie vor dem Zeichnen fest, wer das Diagramm lesen soll, und wählen Sie danach Notation und Detailtiefe. Sollen zwei Lesergruppen dasselbe Thema verstehen, zeichnen Sie lieber zwei Diagramme als ein gemeinsames, das für die eine Gruppe zu genau und für die andere zu ungenau ist. Beispiel: Für den Vorstand der Versicherung zeichnet die Anforderungsanalystin den Weg einer Schadenmeldung als Übersicht mit fünf Kästen, vom Kunden bis zur Sachbearbeitung. Für das Team Schadensystem zeichnet sie denselben Weg als Sequenzdiagramm, das jede einzelne Nachricht zwischen Schadenportal und Schadensystem der Sachbearbeitung zeigt. |
4 |
Wie viele Einzelheiten soll das Diagramm zeigen (Abstraktionsgrad)? |
Detailtiefe: Der Abstraktionsgrad gibt an, wie viele Einzelheiten ein Diagramm zeigt. Ein Diagramm in der Anforderungsanalyse beschreibt, was fachlich geschieht, nicht, wie die Bildschirmseite bedient wird. Zeichnet man jeden Mausklick als eigenen Schritt, wird das Diagramm lang und schwer lesbar und muss bei jeder Änderung der Oberfläche angepasst werden. Legen Sie für jedes Diagramm fest, wie genau es sein soll, und halten Sie diese Genauigkeit im ganzen Diagramm ein; Einzelheiten gehören in ein eigenes Diagramm, auf das die Übersicht verweist. Beispiel: Zwei Fassungen derselben Schritte im Prozessdiagramm „Soll: Kfz-Schaden melden“: |
5 |
Beschreibt das Modell den heutigen Ablauf (Ist-Zustand) oder den künftigen Ablauf (Soll-Zustand)? |
Ist oder Soll: Ein Ist-Modell zeigt, wie heute gearbeitet wird; ein Soll-Modell zeigt, wie künftig gearbeitet werden soll. Beide sehen oft ähnlich aus, beschreiben aber Verschiedenes. Hält ein Entwicklungsteam ein Ist-Modell für ein Soll-Modell, baut es den alten Ablauf mit allen seinen Schwächen nach. Schreiben Sie deshalb „Ist“ oder „Soll“ in den Titel jedes Diagramms. Beispiel: Zwei Diagramme zum selben Vorgang: |
6 |
Wie wird sichergestellt, dass verschiedene Diagramme dieselbe Sache gleich benennen und darstellen (Konsistenz)? |
Konsistenz der Modelle: Dieselbe Sache kommt oft in mehreren Diagrammen vor, zum Beispiel die Schadenmeldung im Klassendiagramm, im Zustandsdiagramm und im Sequenzdiagramm. Die Schadenmeldung muss überall denselben Namen und dieselben Merkmale haben; sonst weiß das Entwicklungsteam nicht, welches Diagramm gilt. Legen Sie jede Sache einmal im Modellierungstool an und verwenden Sie in allen Diagrammen dieses eine Element, statt es jedes Mal neu zu zeichnen. Manche Modellierungstools prüfen das Modell zusätzlich auf Knopfdruck und listen zum Beispiel Verbindungen auf, die nach den Regeln der Notation nicht erlaubt sind. Beispiel: Im Sequenzdiagramm „Kfz-Schadenmeldung absenden“ schickt das Schadenportal eine Nachricht an einen Kasten „Meldung“. Im Klassendiagramm heißt die Sache aber „Schadenmeldung“. Die Anforderungsanalystin ersetzt den gezeichneten Kasten durch das Element „Schadenmeldung“ aus dem Modell, sodass beide Diagramme dieselbe Sache zeigen. |
7 |
Hat das Diagramm eine Legende, die eigene Farben und Zeichen erklärt? |
Legende: Eine Legende ist ein kleiner Kasten im Diagramm, der erklärt, was Farben, Linienarten oder eigene Zeichen bedeuten. Die Symbole einer Notation haben eine festgelegte Bedeutung. Für Farben und Zusatzzeichen gibt es keine festgelegte Bedeutung, und jeder Leser deutet sie anders. Verwendet ein Diagramm solche eigenen Kennzeichnungen, gehört die Legende in das Diagramm selbst und nicht in ein anderes Dokument, weil Diagramme oft einzeln weitergegeben werden. Beispiel: Im Prozessdiagramm „Soll: Kfz-Schaden melden“ sind die Schritte, die das Schadenportal neu übernimmt, grün gefärbt, alle anderen grau. Die Legende unten rechts lautet: „Grün: neu im Schadenportal. Grau: wie im heutigen Ablauf.“ |
8 |
Werden Diagramme durch erklärenden Text ergänzt? |
Modell und Text: Ein Diagramm zeigt Abläufe und Zusammenhänge auf einen Blick, kann aber Begründungen, Rechenregeln und Ausnahmen nur schlecht ausdrücken. Ergänzen Sie solche Stellen durch Text, entweder als Notiz direkt im Diagramm oder als Beschreibung daneben. Lassen Sie umgekehrt jede Anforderung in Textform auf das Diagramm verweisen, das sie veranschaulicht, damit der Leser beides zusammen findet. Beispiel: Im Prozessdiagramm „Soll: Kfz-Schaden melden“ steht an der Aktion „Versicherungsschutz prüfen“ eine Notiz: „Versicherungsschutz besteht, wenn am Schadentag ein gültiger Vertrag bestand, der diese Schadenart einschließt, und der Beitrag bezahlt war.“ Aus dem Kasten „Versicherungsschutz prüfen“ allein geht diese Regel nicht hervor. |
9 |
Wer ist für die Pflege und Aktualisierung der Modelle verantwortlich? |
Modellverantwortung: Ein Modell veraltet, sobald sich Anforderungen oder Software ändern und niemand das Diagramm anpasst. Ein veraltetes Modell ist gefährlich, weil Leser ihm vertrauen und nach einem Stand arbeiten, der nicht mehr gilt. Benennen Sie für jedes Modell eine verantwortliche Person, die es bei jeder Änderung prüft und anpasst. Nehmen Sie in agilen Teams den Punkt „Modell aktualisiert“ in die Definition of Done auf. Beispiel: Für das Zustandsdiagramm der Schadenmeldung ist die Anforderungsanalystin verantwortlich. Als das Team Portal einen neuen Zustand „Übertragung fehlgeschlagen“ einbaut, ergänzt sie ihn im Diagramm, bevor die Änderung als fertig gilt. |
88 |
Ist das Diagramm so klein, dass man es überblicken kann (Faustregel 7 plus minus 2)? |
Überschaubarkeit: Die Zahl 7 plus minus 2 stammt aus einem Aufsatz des Psychologen George A. Miller von 1956 darüber, wie viele Einheiten das Kurzzeitgedächtnis gleichzeitig behalten kann. Für Diagramme ist sie nur eine Faustregel: Ein einzelnes Diagramm sollte etwa sieben Hauptschritte oder Bausteine zeigen. Als obere Grenze empfehlen die Seven Process Modeling Guidelines (7PMG), sieben Empfehlungen aus der Forschung zur Prozessmodellierung, ein Prozessmodell mit mehr als 50 Elementen zu zerlegen. Fassen Sie zusammengehörige Schritte zu einem Teilprozess zusammen, der in der Übersicht als ein Kasten erscheint und ein eigenes Diagramm hat. Beispiel: Das erste Prozessdiagramm zur Bearbeitung eines Kfz-Schadens hat 46 Kästen. Die Anforderungsanalystin fasst sie zu sechs Teilprozessen zusammen, darunter „Schaden melden“, „Versicherungsschutz prüfen“ und „Entschädigung auszahlen“, und zeichnet für jeden Teilprozess ein eigenes Diagramm. |
89 |
Haben alle Diagramme einen Titel und eine eindeutige Kennung? |
Titel und Kennung: In einem Review und in Anforderungen muss man genau auf ein Diagramm verweisen können. Dafür braucht jedes Diagramm einen Titel, der sagt, was es zeigt, und eine Kennung, die gleich bleibt, auch wenn der Titel umformuliert wird. Schreiben Sie beides sichtbar in das Diagramm, damit man es auch als einzelnes Bild in einer E-Mail oder Präsentation zuordnen kann. Beispiel: Ein Diagramm des Schadenportals trägt oben links diese Angaben: |
Kategorie |
Hier wird geklärt, was die Software für wen leistet. Ein Anwendungsfalldiagramm zeigt innerhalb eines Rahmens, der die Systemgrenze darstellt, die Anwendungsfälle und außerhalb davon die Akteure, die sie nutzen. Zu jedem Anwendungsfall gehört eine Beschreibung in Textform mit Ablauf, Vorbedingung und Nachbedingung. So wird sichtbar, was zum Umfang gehört, und aus den Beschreibungen lassen sich die Testfälle ableiten. |
|
11 |
Welche Akteure stehen außerhalb der Systemgrenze? |
Akteure: Ein Akteur ist eine Person, eine Rolle oder ein anderes Programm, das mit der Software zusammenarbeitet, aber nicht zu ihr gehört. Im Anwendungsfalldiagramm zeigt ein Rahmen die Systemgrenze: Was innerhalb steht, baut das Projekt; die Akteure stehen außerhalb. Klären Sie für jedes Programm, mit dem die Software zusammenarbeitet, ob das Projekt es selbst baut oder nur Daten mit ihm austauscht; nur im zweiten Fall steht es als Akteur außerhalb des Rahmens, und das Projekt vereinbart mit ihm nur, wie die Daten ausgetauscht werden. Beispiel: Im Anwendungsfalldiagramm des Schadenportals stehen außerhalb des Rahmens: |
12 |
Ist der Akteur ein Mensch oder ein anderes Programm? |
Art des Akteurs: In der Unified Modeling Language (UML) wird ein Akteur meist als Strichmännchen gezeichnet. Ist der Akteur ein anderes Programm, zeichnen viele Teams stattdessen ein Rechteck mit dem Zusatz «actor», damit man den Unterschied sofort sieht. Der Unterschied ist wichtig: Für einen Menschen braucht die Software Bildschirmseiten, für ein anderes Programm eine technische Schnittstelle mit festgelegtem Datenformat. Beispiel: Im Anwendungsfalldiagramm des Schadenportals ist der „Kunde“ als Strichmännchen gezeichnet, das „Schadensystem der Sachbearbeitung“ als Rechteck mit dem Zusatz «actor». Für den Kunden plant das Team Portal Bildschirmseiten, für das Schadensystem die Schnittstelle, über die die Meldung übertragen wird (REQ-290 „Meldung an das Schadensystem übertragen“). |
13 |
Gibt es Generalisierungen zwischen Akteuren, also einen allgemeinen Akteur und speziellere Akteure, die alles von ihm übernehmen? |
Generalisierung von Akteuren: Eine Generalisierung verbindet einen allgemeinen Akteur mit spezielleren Akteuren. Jeder speziellere Akteur darf alle Anwendungsfälle des allgemeinen nutzen und hat zusätzlich eigene. Gezeichnet wird ein Pfeil mit einer leeren dreieckigen Spitze, die auf den allgemeinen Akteur zeigt. So verbinden Sie gemeinsame Anwendungsfälle nur einmal mit dem allgemeinen Akteur statt mit jedem speziellen einzeln. Beispiel: Im Schadenportal gibt es den allgemeinen Akteur „Schadenmelder“ mit dem Anwendungsfall „Kfz-Schaden melden“. Zwei speziellere Akteure übernehmen diesen Anwendungsfall und haben je einen eigenen: |
14 |
Wann wird eine Include-Beziehung verwendet, also ein Anwendungsfall, der immer in einem anderen enthalten ist? |
Include-Beziehung: Eine Include-Beziehung sagt, dass ein Anwendungsfall einen anderen immer als festen Teil enthält; gezeichnet wird ein gestrichelter Pfeil mit dem Zusatz «include» vom enthaltenden zum enthaltenen Anwendungsfall. Verwenden Sie sie, wenn mehrere Anwendungsfälle denselben Teilablauf haben; er wird dann einmal beschrieben statt in jedem Anwendungsfall erneut. Die Anmeldung ist dafür meist kein gutes Beispiel: Dass der Nutzer angemeldet ist, muss schon vor dem Anwendungsfall feststehen und wird deshalb in seiner Beschreibung als Voraussetzung (Vorbedingung) genannt. Beispiel: Die Anwendungsfälle „Kfz-Schaden melden“ und „Hausratschaden melden“ enthalten beide den Teilablauf „Datenschutzhinweise zur Kenntnis nehmen“, weil vor jedem Absenden die Datenschutzhinweise erscheinen müssen (REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“). Beide zeigen deshalb mit einem «include»-Pfeil auf den Anwendungsfall „Datenschutzhinweise zur Kenntnis nehmen“, der diesen Teilablauf einmal beschreibt. |
15 |
Wann wird eine Extend-Beziehung verwendet, also ein Anwendungsfall, der einen anderen nur unter einer Bedingung erweitert? |
Extend-Beziehung: Eine Extend-Beziehung sagt, dass ein Anwendungsfall einen anderen nur unter einer Bedingung erweitert; gezeichnet wird ein gestrichelter Pfeil mit dem Zusatz «extend» vom erweiternden zum erweiterten Anwendungsfall. Der erweiterte Anwendungsfall ist auch ohne die Erweiterung vollständig. Legen Sie die Bedingung fest und den Erweiterungspunkt (englisch Extension Point), also die Stelle im Ablauf, an der die Erweiterung einsetzt. Beispiel: Der Anwendungsfall „Unfallgegner erfassen“ (REQ-270 „Unfallgegner erfassen“) erweitert „Kfz-Schaden melden“: |
16 |
Beschreibt der Anwendungsfall ein fachliches Ziel des Akteurs und nicht nur eine technische Funktion? |
Fachliches Ziel: Ein Anwendungsfall beschreibt, was ein Akteur mit der Software erreichen will, und endet mit einem Ergebnis, das ihm nützt. Technische Schritte wie „In Datenbank speichern“ sind kein Anwendungsfall, weil kein Akteur sie als Ziel verfolgt. Benennen Sie Anwendungsfälle mit Hauptwort und Verb aus Sicht des Akteurs, zum Beispiel „Schaden melden“. Beispiel: Zwei Vorschläge für das Anwendungsfalldiagramm des Schadenportals: |
17 |
Gibt es zu jedem Anwendungsfall eine Beschreibung des Ablaufs in Textform? |
Ablaufbeschreibung: Im Anwendungsfalldiagramm steht jeder Anwendungsfall als Oval, in dem nur sein Name steht. Was Schritt für Schritt geschieht, steht in einer Beschreibung in Textform: zuerst der Normalablauf, dann die alternativen Abläufe und die Fehlerfälle. Ohne diese Beschreibung bleibt offen, was bei einer Abweichung geschehen soll, und Entwicklung und Test entscheiden es jeweils für sich. Beispiel: Beschreibung des Anwendungsfalls „Kfz-Schaden melden“ (Auszug): |
18 |
Sind für jeden Anwendungsfall Vorbedingungen und Nachbedingungen festgelegt? |
Vor- und Nachbedingungen: Die Vorbedingung sagt, was gelten muss, bevor der Anwendungsfall beginnen kann. Die Nachbedingung sagt, was gilt, wenn er erfolgreich beendet ist. Aus beiden leitet das Testteam Ausgangslage und erwartetes Ergebnis der Testfälle zu diesem Anwendungsfall ab; fehlen sie, weiß niemand, wann der Anwendungsfall als erfüllt gilt. Beispiel: Anwendungsfall „Kfz-Schaden melden“: |
Kategorie |
Hier wird festgehalten, aus welchen Dingen das Fachgebiet besteht, welche Merkmale diese Dinge haben und wie sie zusammenhängen. Ein Klassendiagramm zeigt diese Dinge als Klassen, zum Beispiel „Kunde“, „Versicherungsvertrag“ und „Schadenmeldung“, mit ihren Merkmalen und den Beziehungen zwischen ihnen. Das Entwicklungsteam leitet daraus die Tabellen und Felder der Datenbank ab. Eine falsch angenommene Beziehung, etwa nur ein Foto statt beliebig vieler Fotos je Schadenmeldung, führt später zu aufwendigen Umbauten. |
|
21 |
Welche Klassen (Arten von Dingen, über die die Software Daten speichert) bilden die Struktur des Fachgebiets? |
Klassen: Eine Klasse beschreibt eine Art von Dingen, über die die Software Daten speichert; jedes einzelne Ding dieser Art heißt Objekt. Gute Kandidaten sind die Hauptwörter, die in Anforderungen und Gesprächen mit dem Fachbereich immer wieder vorkommen. Prüfen Sie jedes Hauptwort: Speichert die Software dazu eigene Daten, ist es eine Klasse; ist es nur eine Angabe zu etwas anderem, etwa ein Datum, ist es ein Merkmal einer Klasse. Das Ergebnis zeichnen Sie als Klassendiagramm. Beispiel: Aus dem Satz „Der Kunde meldet einen Schaden zu seinem Versicherungsvertrag und lädt Fotos hoch“ ergeben sich: |
22 |
Welche Attribute (Merkmale) beschreiben eine Klasse? |
Attribute: Ein Attribut ist ein Merkmal, das zu jedem Objekt einer Klasse gespeichert wird, etwa das Meldedatum einer Schadenmeldung. Geben Sie zu jedem Attribut den Datentyp an, also ob es ein Datum, ein Betrag, eine Zahl oder ein Text ist; erst damit weiß das Entwicklungsteam, wie es den Wert speichert und prüft. Angaben zur Sichtbarkeit, also ob andere Programmteile auf ein Attribut zugreifen dürfen, betreffen den technischen Entwurf und gehören nicht in ein fachliches Klassendiagramm; in der Unified Modeling Language (UML) stehen dafür unter anderem ein „+“ für erlaubten und ein „-“ für nicht erlaubten Zugriff. Beispiel: Die Klasse „Schadenmeldung“ hat unter anderem diese Attribute: |
24 |
Wie heißt die Beziehung zwischen zwei Klassen (Assoziation)? |
Assoziation: Eine Assoziation ist eine Beziehung zwischen zwei Klassen, im Klassendiagramm als Linie gezeichnet. Eine Linie ohne Namen sagt nur, dass die beiden Klassen zusammenhängen, aber nicht wie. Beschriften Sie die Linie mit einem Verb und geben Sie mit einem kleinen ausgefüllten Dreieck die Leserichtung an, sodass sich ein Satz ergibt. Zwischen zwei Klassen kann es mehrere Assoziationen mit verschiedener Bedeutung geben. Beispiel: Zwei Assoziationen im Klassendiagramm des Schadenportals: |
25 |
Welche Multiplizitäten (Kardinalitäten) gelten, also wie viele Objekte der einen Klasse zu einem Objekt der anderen Klasse gehören? |
Multiplizität: Die Multiplizität steht an jedem Ende einer Beziehungslinie zwischen zwei Klassen und gibt an, wie viele Objekte dort beteiligt sind: „1“ heißt genau eines, „0..1“ keines oder eines, „1..“ mindestens eines und „0..“ (kurz „“) beliebig viele. Das Entwicklungsteam leitet daraus den Aufbau der Datenbank ab, denn beliebig viele zugehörige Objekte brauchen einen anderen Tabellenaufbau als genau eines. Fragen Sie den Fachbereich ausdrücklich nach Ausnahmen, weil eine später geänderte Multiplizität oft einen Umbau der Datenbank bedeutet. *Beispiel: Zwei Multiplizitäten im Klassendiagramm des Schadenportals: |
27 |
Handelt es sich um eine Komposition, also eine Beziehung, bei der ein Teil nicht ohne sein Ganzes bestehen kann? |
Komposition: Eine Komposition ist eine Beziehung zwischen einem Ganzen und seinen Teilen, bei der jedes Teil zu genau einem Ganzen gehört; wird das Ganze gelöscht, werden auch seine Teile gelöscht. Im Klassendiagramm steht dafür eine ausgefüllte Raute am Ende der Klasse, die das Ganze darstellt. Das Entwicklungsteam baut das Löschen deshalb so, dass kein Teil ohne sein Ganzes übrig bleibt. Kann ein Teil ohne das Ganze weiterbestehen, ist die Beziehung keine Komposition, sondern eine gewöhnliche Assoziation. Beispiel: „Schadenmeldung“ und „Foto“ sind durch eine Komposition verbunden: Wird eine Schadenmeldung nach Ablauf der Aufbewahrungsfrist gelöscht, werden auch ihre Fotos gelöscht. „Schadenmeldung“ und „Versicherungsvertrag“ sind dagegen durch eine gewöhnliche Assoziation verbunden, denn der Vertrag besteht weiter, wenn eine Meldung gelöscht wird. |
29 |
Gibt es Generalisierungen (Vererbung), also eine allgemeine Klasse und speziellere Klassen, die alles von ihr übernehmen? |
Generalisierung: Eine Generalisierung verbindet eine allgemeine Klasse mit spezielleren Klassen: Jede speziellere Klasse übernimmt alle Merkmale und Beziehungen der allgemeinen und hat zusätzlich eigene. Prüfen Sie jede Generalisierung mit dem Satz „Jedes Objekt der spezielleren Klasse ist auch ein Objekt der allgemeinen Klasse“; stimmt der Satz nicht, ist es keine Generalisierung. Strenger ist das liskovsche Substitutionsprinzip, benannt nach der Informatikerin Barbara Liskov: Überall, wo ein Objekt der allgemeinen Klasse erwartet wird, muss sich ein Objekt der spezielleren Klasse einsetzen lassen, ohne dass sich das Verhalten der Software unerwartet ändert. Beispiel: Die allgemeine Klasse „Schadenmeldung“ hat zwei speziellere Klassen: |
31 |
Werden Enumerationen (Aufzählungstypen mit einer festen Liste erlaubter Werte) verwendet? |
Aufzählungstyp: Eine Enumeration ist ein Datentyp, der nur Werte aus einer festen Liste zulässt. Im Klassendiagramm steht sie als eigener Kasten mit dem Zusatz «enumeration» und der Liste der Werte. Legen Sie die erlaubten Werte als Enumeration im Modell fest, statt ein Freitextfeld vorzusehen: In ein Freitextfeld schreibt jeder Kunde etwas anderes, und die Software kann die Eingaben weder auswerten noch an die richtige Stelle weiterleiten. Beispiel: Die Enumeration „Schadenursache“ für Hausratschäden lässt diese Werte zu: |
34 |
Sind Constraints (Einschränkungen) festgelegt, also Regeln, die die gespeicherten Werte immer einhalten müssen? |
Einschränkungen: Eine Einschränkung (englisch Constraint) ist eine Regel, die für die gespeicherten Werte einer Klasse immer gelten muss, etwa dass ein Datum nicht in der Zukunft liegt. Im Klassendiagramm steht sie in geschweiften Klammern neben der Klasse, entweder als Satz oder in der Object Constraint Language (OCL), einer genormten Schreibweise für solche Regeln. Halten Sie jede Geschäftsregel, die gespeicherte Werte betrifft, als Constraint fest; sonst baut das Entwicklungsteam die Prüfung womöglich nicht ein, und unmögliche Angaben gelangen in das Schadensystem der Sachbearbeitung. Beispiel: An der Klasse „Schadenmeldung“ steht: |
Kategorie |
Hier werden Abläufe gezeichnet: welche Schritte in welcher Reihenfolge geschehen, wo entschieden wird, was gleichzeitig läuft und wer jeden Schritt erledigt. Für Geschäftsprozesse ist die Business Process Model and Notation (BPMN) verbreitet, für Abläufe innerhalb der Software das Aktivitätsdiagramm der Unified Modeling Language (UML). In der Zeichnung fallen Lücken auf, die im Fließtext leicht übersehen werden, etwa eine Entscheidung ohne Nein-Zweig oder ein Schritt, für den niemand zuständig ist. |
|
35 |
Welche Aktionen (Arbeitsschritte) gehören zum Prozess, und wo beginnt und endet er? |
Aktionen: Eine Aktion ist ein einzelner Arbeitsschritt im Ablauf, gezeichnet als Rechteck mit abgerundeten Ecken und benannt mit Hauptwort und Verb. Zeichnen Sie den Ablauf als Aktivitätsdiagramm der Unified Modeling Language (UML) oder als Prozessdiagramm in der Business Process Model and Notation (BPMN). Jeder Ablauf braucht einen Startpunkt und mindestens einen Endpunkt; fehlt der Endpunkt, bleibt offen, wann der Prozess abgeschlossen ist. Beispiel: Prozessdiagramm „Soll: Kfz-Schaden melden“: |
36 |
Gibt es Entscheidungen, an denen sich der Ablauf verzweigt? |
Verzweigung: An einer Entscheidung teilt sich der Ablauf in mehrere Wege; gezeichnet wird sie als Raute. Beschriften Sie jeden Weg, der aus der Raute herausführt, mit der Bedingung, unter der er genommen wird; in der Unified Modeling Language (UML) steht die Bedingung in eckigen Klammern, etwa „[Angaben vollständig]“. Die Bedingungen müssen sich gegenseitig ausschließen und zusammen alle Fälle abdecken; sonst gibt es Fälle, für die das Diagramm keinen oder mehr als einen Weg vorsieht. Beispiel: Nach der Aktion „Schadenmeldung absenden“ prüft das Schadenportal die Pflichtangaben. Aus der Raute führen zwei Wege: |
37 |
Laufen Aktionen gleichzeitig ab (Nebenläufigkeit)? |
Parallele Abläufe: Sollen mehrere Schritte gleichzeitig oder in beliebiger Reihenfolge erledigt werden, teilt ein Gabelungsbalken (englisch Fork) den Ablauf in parallele Zweige, und ein Vereinigungsbalken (englisch Join) führt sie wieder zusammen. Hinter dem Vereinigungsbalken geht der Ablauf erst weiter, wenn alle Zweige dort angekommen sind. Achten Sie darauf, dass jeder Zweig den Vereinigungsbalken auch wirklich erreicht: Führt eine Entscheidung in einem Zweig auf einen Weg, der den Vereinigungsbalken nicht erreicht, wartet der Vereinigungsbalken vergeblich, und der Prozess bleibt stehen (eine Verklemmung, englisch Deadlock). Beispiel: Nach dem Eingang einer Kfz-Schadenmeldung teilt sich der Ablauf in der Sachbearbeitung in zwei Zweige: |
38 |
Wer ist für welche Aktion zuständig (Swimlanes)? |
Zuständigkeit: Eine Swimlane ist ein Streifen im Diagramm, der einer Rolle, einer Abteilung oder einem Programm gehört; jede Aktion in diesem Streifen erledigt dieser Beteiligte. Legen Sie jede Aktion vollständig in genau eine Swimlane. Eine Aktion, die auf der Grenze zwischen zwei Swimlanes liegt, lässt offen, wer sie erledigt, und genau diese Frage soll das Diagramm beantworten. Beispiel: Das Prozessdiagramm „Soll: Kfz-Schaden melden“ hat drei Swimlanes: |
39 |
Werden Daten oder Dokumente von einer Aktion an die nächste weitergegeben? |
Objektfluss: Viele Arbeitsschritte in einem Ablauf erzeugen ein Ergebnis, das ein späterer Schritt braucht, etwa ein Formular oder einen Datensatz. Zeichnen Sie dieses Ergebnis als eigenes Element zwischen die beiden Schritte: im Aktivitätsdiagramm als Rechteck, das Objektknoten heißt, in der Business Process Model and Notation (BPMN) als Blatt mit umgeknickter Ecke, das Datenobjekt heißt. So sieht man, welcher Schritt welche Daten braucht, und ein Schritt, dessen Eingabe an keiner Stelle entsteht, fällt sofort auf. Beispiel: Die Aktion „Schaden erfassen“ erzeugt das Datenobjekt „Schadenmeldung“, das die Aktion „Versicherungsschutz prüfen“ als Eingabe bekommt. Diese Aktion braucht zusätzlich das Datenobjekt „Versicherungsvertrag“. Im Diagramm zeigt sich, dass keine Aktion den Vertrag bereitstellt, und die Anforderungsanalystin klärt mit dem Team Schadensystem, woher er kommt. |
42 |
Gibt es Bereiche, in denen ein Ereignis den Ablauf jederzeit abbrechen kann (unterbrechbare Bereiche)? |
Abbruch: Ein unterbrechbarer Bereich (englisch Interruptible Region) fasst Schritte eines Ablaufs zusammen, die ein Ereignis jederzeit abbrechen kann, etwa ein Klick auf „Abbrechen“ oder eine abgelaufene Frist. Im Aktivitätsdiagramm ist er ein gestricheltes Rechteck mit abgerundeten Ecken, aus dem eine Linie in Form eines Blitzes zum weiteren Ablauf führt; in der Business Process Model and Notation (BPMN) setzt man dafür ein Ereignis an den Rand eines Teilprozesses, der die betroffenen Schritte enthält. Zeichnen Sie solche Abbrüche ein, denn der Normalablauf allein sagt nicht, was mit halb erfassten Daten geschieht. Beispiel: Die Aktionen von „Schaden erfassen“ bis „Schadenmeldung absenden“ liegen in einem unterbrechbaren Bereich. Klickt der Kunde auf „Abbrechen“, führt der Ablauf zur Aktion „Entwurf speichern“, und der Kunde kann die Meldung später fortsetzen. |
43 |
Soll ein Ablauf in der Business Process Model and Notation (BPMN) statt als Aktivitätsdiagramm der Unified Modeling Language (UML) gezeichnet werden? |
Wahl der Prozessnotation: Die Business Process Model and Notation (BPMN) ist für Geschäftsprozesse verbreitet. Sie zeigt mit einem großen Rahmen je beteiligter Organisation, dem Pool, und mit Swimlanes für die Rollen darin, wer welchen Schritt erledigt. Außerdem können Programme zur Prozesssteuerung wie Camunda ein BPMN-Diagramm einlesen und den Ablauf danach selbst steuern, etwa jede Aufgabe der zuständigen Person zuteilen. Das Aktivitätsdiagramm der Unified Modeling Language (UML) passt besser zu Abläufen innerhalb der Software, weil es dieselben Klassen und Objekte verwenden kann wie die übrigen UML-Diagramme des Projekts. Wählen Sie die Notation nach Lesern und Zweck und halten Sie die Wahl in der Modellierungsrichtlinie des Projekts fest. Beispiel: Den Ablauf „Kfz-Schaden melden und bearbeiten“, an dem Kunde, Schadenportal und Fachbereich Schaden beteiligt sind, zeichnet die Anforderungsanalystin in BPMN, weil der Fachbereich Schaden solche Diagramme aus anderen Projekten kennt. Die Prüfung der Pflichtangaben innerhalb des Schadenportals zeichnet das Team Portal als UML-Aktivitätsdiagramm. |
Kategorie |
Hier wird festgelegt, welche Zustände ein Ding im Lauf seines Lebens annehmen kann; eine Schadenmeldung etwa ist zuerst ein „Entwurf“, dann „Abgesendet“ und schließlich „Übertragen“. Außerdem wird festgelegt, durch welche Ereignisse und unter welchen Bedingungen das Ding von einem Zustand in den nächsten wechselt. Ein Zustandsdiagramm zeigt das auf einer Seite. So baut das Entwicklungsteam nur erlaubte Wechsel, und unmögliche Abfolgen, etwa eine übertragene Meldung, die nie abgesendet wurde, sind ausgeschlossen. |
|
45 |
Welche Zustände kann ein Objekt, etwa eine Schadenmeldung, annehmen? |
Zustände: Ein Zustand ist eine Lage, in der ein Objekt eine Zeit lang bleibt und in der es sich anders verhält als in den übrigen Zuständen. Zählen Sie alle Zustände auf und zeichnen Sie sie im Zustandsdiagramm als Rechtecke mit abgerundeten Ecken, dazu einen Startpunkt und, wenn das Objekt ein Lebensende hat, einen Endpunkt. Nehmen Sie nur Zustände auf, die etwas ändern, etwa was der Kunde noch bearbeiten darf oder wer als Nächstes handelt; ein Zustand ohne solche Folge macht das Diagramm nur größer. Beispiel: Eine Schadenmeldung im Schadenportal kennt vier Zustände: |
46 |
Welche Ereignisse (Trigger) lösen den Wechsel von einem Zustand in den nächsten aus? |
Übergang und Ereignis: Ein Übergang ist der Wechsel von einem Zustand in den nächsten, gezeichnet als Pfeil. Ausgelöst wird er durch ein Ereignis (englisch Trigger), etwa einen Klick oder eine eingehende Nachricht. Beschriften Sie jeden Pfeil in der Form „Ereignis [Bedingung] / Aktion“: zuerst das auslösende Ereignis, in eckigen Klammern die Bedingung, die dabei erfüllt sein muss, nach dem Schrägstrich, was beim Wechsel geschieht. Bedingung und Aktion entfallen, wenn es keine gibt. Ein Pfeil ohne Ereignis bedeutet in der Unified Modeling Language (UML), dass der Wechsel von selbst geschieht, sobald die Arbeit im bisherigen Zustand erledigt ist; prüfen Sie bei jedem solchen Pfeil, ob das gemeint ist. Beispiel: Drei Übergänge im Zustandsdiagramm der Schadenmeldung: |
47 |
Gibt es Bedingungen (Guards), die erfüllt sein müssen, damit ein Übergang stattfindet? |
Wächterbedingung: Eine Wächterbedingung (englisch Guard) steht in eckigen Klammern am Pfeil eines Übergangs und wird geprüft, wenn das auslösende Ereignis eintritt. Ist sie erfüllt, wechselt das Objekt in den neuen Zustand; ist sie nicht erfüllt, bleibt es im bisherigen. Halten Sie mit Wächterbedingungen die Geschäftsregeln fest, die einen Wechsel an Voraussetzungen knüpfen, und klären Sie, was der Nutzer sieht, wenn eine Voraussetzung fehlt. Beispiel: Der Übergang einer Schadenmeldung von „Entwurf“ zu „Abgesendet“ lautet: |
48 |
Welche Aktionen laufen automatisch ab, wenn ein Zustand erreicht wird (Eintrittsaktion)? |
Eintrittsaktion: Eine Eintrittsaktion läuft jedes Mal automatisch ab, wenn ein Objekt einen Zustand erreicht, gleich über welchen Übergang. Sie steht im Rechteck des Zustands in der Form „entry / Aktion“. Legen Sie solche Aktionen am Zustand fest statt an jedem einzelnen Übergang; so wird keine vergessen, wenn später ein weiterer Übergang in diesen Zustand hinzukommt. Beispiel: Der Zustand „Übertragen“ einer Schadenmeldung hat zwei Eintrittsaktionen: |
53 |
Ist der Zustandsautomat eindeutig (deterministisch), sodass bei einem Ereignis immer nur ein Übergang möglich ist? |
Eindeutigkeit: Ein Zustandsautomat ist deterministisch, wenn in jedem Zustand bei jedem Ereignis höchstens ein Übergang möglich ist. Führen aus einem Zustand zwei Übergänge mit demselben Ereignis heraus, müssen sich ihre Bedingungen in eckigen Klammern, die Wächterbedingungen, gegenseitig ausschließen. Treffen beide Bedingungen zugleich zu, legt die Unified Modeling Language (UML) nicht fest, welcher Übergang stattfindet; das Verhalten der Software ist dann nicht vorhersagbar und lässt sich nicht verlässlich testen. Beispiel: Aus dem Zustand „Abgesendet“ einer Schadenmeldung führen beim Ereignis „Antwort vom Schadensystem erhalten“ zwei Übergänge heraus: |
Kategorie |
Hier wird gezeichnet, welche Beteiligten in welcher zeitlichen Reihenfolge Nachrichten austauschen, etwa Kunde, Schadenportal und Schadensystem der Sachbearbeitung. Ein Sequenzdiagramm zeigt außerdem, ob ein Beteiligter auf die Antwort wartet oder sofort weiterarbeitet. Daran erkennen die Entwicklungsteams, wie stark ihre Programme voneinander abhängen, wo Wartezeiten entstehen und was jede Schnittstelle liefern muss. |
|
54 |
Welche Beteiligten (Personen, Programme oder Teile eines Programms) tauschen Nachrichten aus? |
Lebenslinien: Im Sequenzdiagramm steht jeder Beteiligte oben als Kasten mit einer senkrechten gestrichelten Linie darunter, der Lebenslinie. Die Zeit läuft von oben nach unten, und jede Nachricht ist ein waagerechter Pfeil von einer Lebenslinie zu einer anderen. Ordnen Sie die Beteiligten so an, dass die meisten Pfeile von links nach rechts zeigen: links den Akteur, der den Ablauf auslöst, daneben die Software und rechts die Programme, die sie aufruft. Beispiel: Das Sequenzdiagramm „Kfz-Schadenmeldung absenden“ hat von links nach rechts vier Lebenslinien: |
56 |
Sind die Nachrichten synchron (der Absender wartet auf die Antwort) oder asynchron (der Absender arbeitet sofort weiter)? |
Synchron oder asynchron: Bei einer synchronen Nachricht wartet der Absender, bis die Antwort da ist; in der Unified Modeling Language (UML) hat ihr Pfeil eine ausgefüllte Spitze. Bei einer asynchronen Nachricht arbeitet der Absender sofort weiter; ihr Pfeil hat eine offene Spitze. Synchrone Nachrichten machen den Absender vom Empfänger abhängig: Ist der Empfänger langsam oder nicht erreichbar, steht auch der Absender still. Legen Sie deshalb für jede Nachricht fest, ob der Absender auf die Antwort warten muss, und prüfen Sie dabei die vereinbarten Antwortzeiten. Beispiel: Zwei Nachrichten im Sequenzdiagramm „Kfz-Schadenmeldung absenden“: |
57 |
Gibt es Antwortnachrichten, und ist an ihnen angegeben, was zurückgegeben wird (Rückgabewert)? |
Antwortnachricht: Eine Antwortnachricht zeigt, was der Empfänger zurückgibt, wenn der Absender auf eine Antwort wartet; in der Unified Modeling Language (UML) ist sie ein gestrichelter Pfeil zurück zum Absender. Beschriften Sie diesen Pfeil mit dem Rückgabewert, etwa der vergebenen Nummer oder einem Fehlercode. Ohne Beschriftung bleibt offen, welche Daten die Schnittstelle liefern muss und was der Absender danach weiß. Beispiel: Auf die Nachricht „Schadenmeldung anlegen“ antwortet das Schadensystem der Sachbearbeitung mit einem gestrichelten Pfeil zum Schadenportal. Im Normalfall ist er mit „Schadennummer“ beschriftet, im Fehlerfall mit „Fehlercode“. |
59 |
Werden Rahmen für Wiederholungen (loop) und für Alternativen (alt) verwendet? |
Kombinierte Fragmente: Ein kombiniertes Fragment ist ein Rahmen um einen Teil des Sequenzdiagramms, links oben mit einem Schlüsselwort beschriftet. „loop“ heißt: Die Nachrichten im Rahmen wiederholen sich, etwa für jedes Element einer Liste. „alt“ heißt: Gestrichelte Linien teilen den Rahmen in Abschnitte mit je einer Bedingung, und nur der Abschnitt, dessen Bedingung zutrifft, läuft ab. Weitere Schlüsselwörter sind „opt“ für einen Teil, der nur unter einer Bedingung abläuft, und „par“ für Teile, die gleichzeitig ablaufen. Beispiel: Zwei Rahmen im Sequenzdiagramm „Kfz-Schadenmeldung absenden“: |
61 |
Zeigt jedes Sequenzdiagramm nur ein Szenario, also einen einzigen Weg durch den Ablauf? |
Ein Szenario je Diagramm: Ein Szenario ist ein einzelner Weg durch einen Ablauf, etwa der Normalablauf oder ein Fehlerfall wie eine ausbleibende Antwort. Zeichnen Sie für jedes wichtige Szenario ein eigenes Sequenzdiagramm, statt alle Varianten mit vielen Rahmen für Alternativen in einem Diagramm unterzubringen. Ein Diagramm mit allen Varianten wird schnell so lang und verschachtelt, dass sich ein einzelner Weg darin kaum noch verfolgen lässt. Beispiel: Zum Anwendungsfall „Kfz-Schaden melden“ gibt es drei Sequenzdiagramme: |
Kategorie |
Hier wird beschrieben, aus welchen Hauptteilen das geplante Produkt besteht, wie diese verbunden sind und welche Daten zwischen ihnen und der Umgebung fließen. Ein Datenflussdiagramm (englisch Data Flow Diagram, DFD) zeigt, woher Daten kommen, wo sie verarbeitet und gespeichert werden und wohin sie gehen. Für Systeme aus Hardware und Software, etwa Fahrzeuge oder Maschinen, gibt es die Systems Modeling Language (SysML). Mit beiden Darstellungen sieht das Projekt alle Verbindungen, bevor es die einzelnen Teile genau beschreibt. |
|
62 |
Woher kommen die Daten, und wohin gehen sie (Quellen und Senken im Datenfluss)? |
Quellen und Senken: Ein Datenflussdiagramm (englisch Data Flow Diagram, DFD) zeigt, welche Daten wohin fließen, aber nicht, in welcher Reihenfolge. Quellen und Senken, auch externe Einheiten genannt, sind Personen oder Programme außerhalb der Software: Von einer Quelle kommen Daten, zu einer Senke gehen sie. Dazwischen stehen die Verarbeitungsschritte und die Datenspeicher. Ermitteln Sie alle Quellen und Senken, denn jede davon braucht eine Bildschirmseite oder eine vereinbarte Schnittstelle. Beispiel: Das Datenflussdiagramm des Schadenportals zeigt: |
67 |
Wird für Systeme aus Hardware und Software die Systems Modeling Language (SysML) verwendet? |
Systemmodellierung: Die Systems Modeling Language (SysML) ist eine Modellierungssprache für Systeme, die aus Mechanik, Elektronik und Software bestehen, etwa Fahrzeuge, Roboter oder Medizingeräte. Ihr Grundbaustein ist der Block, der für jede Art von Bauteil stehen kann, ein Gerät ebenso wie ein Programm; außerdem hat sie eigene Diagramme für Anforderungen und für Berechnungen mit physikalischen Größen wie Gewicht oder Stromverbrauch. Für reine Software genügt meist die Unified Modeling Language (UML); die SysML lohnt sich, sobald Hardware zum Umfang des Projekts gehört. Beispiel: Für das Schadenportal reicht die UML, weil es reine Software ist. Plant die Versicherung später eine Telematikbox, ein Gerät im Auto, das einen Unfall über einen Beschleunigungssensor erkennt und automatisch meldet, gehört Hardware zum Umfang. Dann beschreibt das Projekt Gerät und Datenübertragung in SysML. |
68 |
Wie sind die Blöcke (Bauteile) in einem Diagramm der Systems Modeling Language (SysML) miteinander verbunden, und was fließt zwischen ihnen? |
Flüsse zwischen Blöcken: In der Systems Modeling Language (SysML) sind Blöcke über Ports verbunden, also über Anschlussstellen am Rand eines Blocks. An jeder Verbindung zeigt ein beschrifteter Pfeil, der Item Flow, was fließt: Daten, elektrische Energie oder Material wie Kraftstoff. Halten Sie zu jeder Verbindung fest, was in welche Richtung fließt; erst damit lassen sich die Schnittstellen zwischen Bauteilen verschiedener Hersteller vereinbaren. Beispiel: Die Versicherung erwägt eine Telematikbox, ein Gerät im Auto, das Unfälle erkennt und an das Schadenportal meldet. Das SysML-Diagramm dazu zeigt zwei Verbindungen: |
Kategorie |
Hier wird geprüft, ob jeder Begriff, der in den Modellen vorkommt, im Projektglossar festgelegt ist und überall dieselbe Bedeutung hat. Die Namen von Klassen, Zuständen und Akteuren sind Begriffe aus dem Fachgebiet; versteht der Fachbereich unter einem Namen etwas anderes als das Entwicklungsteam, versteht er auch das Modell anders. Ziel ist eine gemeinsame Sprache von Fachbereich und Entwicklung, im Domain-Driven Design (einem Ansatz für den Softwareentwurf nach Eric Evans) Ubiquitous Language genannt. |
|
71 |
Ist jeder Begriff aus den Modellen im Projektglossar festgelegt? |
Begriffsdefinition: Jeder Name in einem Modell, ob für eine Klasse, ein Merkmal, einen Zustand oder einen Akteur, ist ein Fachbegriff und gehört ins Projektglossar. Dort steht in ein bis zwei Sätzen, was der Begriff bedeutet und was er nicht bedeutet. Gleichen Sie Modell und Projektglossar bei jedem Review ab, denn einen Namen ohne Eintrag deutet jeder Leser nach eigenem Verständnis. Beispiel: Im Klassendiagramm steht die Klasse „Schadenfall“, im Projektglossar fehlt sie. Die Anforderungsanalystin ergänzt den Eintrag: „Schadenfall: der Vorgang im Schadensystem der Sachbearbeitung, den eine Schadenmeldung auslöst und den die Sachbearbeitung unter einer Schadennummer bearbeitet.“ |
72 |
Sind Synonyme (verschiedene Wörter für dieselbe Sache) und Homonyme (ein Wort für verschiedene Sachen) geklärt? |
Synonyme und Homonyme: Ein Synonym führt dazu, dass dieselbe Sache in zwei Modellen unter zwei Namen erscheint und womöglich doppelt gebaut wird. Ein Homonym führt dazu, dass zwei Beteiligte dasselbe Wort verwenden und Verschiedenes meinen. Legen Sie für jede Sache genau einen Begriff im Projektglossar fest, führen Sie die anderen Wörter dort mit dem Vermerk „nicht verwenden“ auf, und ersetzen Sie ein Homonym durch Wörter, die jeweils nur eine Bedeutung haben. Beispiel: Ein Synonym und ein Homonym im Schadenportal: |
73 |
Sind Abkürzungen in den Diagrammen ausgeschrieben oder im Projektglossar erklärt? |
Abkürzungen: In Diagrammen ist wenig Platz, deshalb stehen darin oft Abkürzungen. Jede Abkürzung muss entweder im Diagramm ausgeschrieben sein oder mit ihrer Langform im Projektglossar stehen. Eine Abkürzung, die nur ein Teil des Teams kennt, versteht der Rest nicht, besonders neue Teammitglieder und externe Prüfer. Beispiel: Im Prozessdiagramm „Soll: Kfz-Schaden melden“ heißt eine Swimlane „SB“, und eine Aktion heißt „VN informieren“. Die Anforderungsanalystin schreibt beides aus: „Sachbearbeitung“ und „Versicherungsnehmer informieren“. |
77 |
Ist das Projektglossar an einer zentralen Stelle für alle Beteiligten erreichbar? |
Zentrales Glossar: Das Projektglossar muss an genau einer Stelle stehen, die alle Beteiligten erreichen, etwa im Modellierungstool oder in einem Wiki wie Confluence. Gibt es mehrere Kopien, etwa in Präsentationen und Dokumenten, weichen sie bald voneinander ab, und niemand weiß, welche Fassung gilt. Verlinken Sie Begriffe in Modellen und Anforderungen auf diese eine Stelle, statt die Erklärung zu kopieren. Beispiel: Das Projektglossar des Schadenportals steht als Seite im Wiki des Projekts. Im Modellierungstool Enterprise Architect ist jede Klasse, etwa „Schadenmeldung“, mit ihrem Eintrag im Projektglossar verlinkt; ein Klick darauf öffnet die Erklärung. |
Kategorie |
Hier wird geprüft, ob die Modelle lesbar, aktuell und richtig sind. Dazu gehören eine übersichtliche Anordnung, Entscheidungstabellen statt überladener Diagramme, Entwürfe der Bildschirmseiten, eine Versionsverwaltung und eine gemeinsame Durchsprache mit dem Fachbereich und dem Entwicklungsteam. Ein Modell, das niemand lesen kann oder das nicht zum tatsächlichen Ablauf passt, führt das Entwicklungsteam in die falsche Richtung. |
|
80 |
Werden für Regeln mit vielen Bedingungen Entscheidungstabellen verwendet? |
Entscheidungstabelle: Eine Entscheidungstabelle zeigt in jeder Zeile eine Kombination von Bedingungen und das Ergebnis, das daraus folgt; zusammen decken die Zeilen alle Kombinationen ab. Hängt eine Entscheidung von mehreren Bedingungen ab, braucht ein Ablaufdiagramm dafür viele hintereinander gezeichnete Rauten, die Symbole für Entscheidungen; das wird unübersichtlich, und fehlende Kombinationen fallen nicht auf. Als Faustregel gilt: Folgen für dieselbe Entscheidung mehr als drei Rauten aufeinander, ersetzen Sie sie durch eine Tabelle und zeichnen im Diagramm nur noch eine Aktion, die auf die Tabelle verweist. Beispiel: Der Fachbereich Schaden legt fest, wann für einen Kfz-Schaden ein Gutachter beauftragt wird: |
82 |
Werden Wireframes oder Mockups (Entwürfe von Bildschirmseiten) verwendet, um die Bedienoberfläche zu beschreiben? |
Wireframes und Mockups: Ein Wireframe ist eine einfache Strichzeichnung einer Bildschirmseite, die nur zeigt, welche Felder, Schaltflächen und Texte wo stehen. Ein Mockup zeigt die Seite zusätzlich mit Farben, Schriften und Bildern so, wie sie aussehen soll. Ein Klassendiagramm zeigt, welche Daten es gibt, aber nicht, wie der Nutzer sie eingibt; für die Bedienoberfläche braucht das Projekt deshalb solche Entwürfe. Verknüpfen Sie jeden Entwurf mit den Anforderungen, die er darstellt. Beispiel: Zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ zeichnet die Anforderungsanalystin ein Wireframe: oben die Schaltfläche „Fotos auswählen“, darunter kleine Vorschaubilder der gewählten Fotos, unten die Schaltfläche „Weiter“. Im Workshop merkt der Fachbereich Schaden an, dass der Kunde ein Foto auch wieder entfernen können muss, und das Wireframe bekommt an jedem Vorschaubild die Schaltfläche „Entfernen“. |
86 |
Sind die Diagramme so angeordnet, dass man sie leicht lesen kann (Layout)? |
Layout: Wie die Elemente angeordnet sind, entscheidet mit darüber, ob ein Leser einem Diagramm folgen kann. Vermeiden Sie Linien, die sich kreuzen, wo immer es geht, und halten Sie eine einheitliche Leserichtung ein: Prozessdiagramme laufen meist von links nach rechts, Sequenzdiagramme von oben nach unten. Stellen Sie zusammengehörige Elemente nebeneinander und richten Sie die Kästen an gemeinsamen Linien aus. Beispiel: Im ersten Entwurf des Prozessdiagramms „Soll: Kfz-Schaden melden“ kreuzen sich elf Linien, und der Ablauf springt zweimal nach links zurück. Nach dem Umordnen läuft er von links nach rechts; nur der Weg für fehlende Pflichtangaben führt zurück, und keine Linie kreuzt eine andere. |
90 |
Werden die Modelle versioniert, also jeder geänderte Stand mit Datum und Autor aufbewahrt? |
Versionierung: Modelle ändern sich mit jeder neuen oder geänderten Anforderung. Speichern Sie sie in einer Versionsverwaltung, etwa in Git, einem verbreiteten Programm dafür, oder in der Versionsverwaltung des Modellierungstools, damit jeder Stand mit Datum, Autor und Grund erhalten bleibt. Kennzeichnen Sie den Stand, der zu einem Release oder zu einem freigegebenen Stand der Anforderungen (Baseline) gehört, damit man später nachsehen kann, welches Modell für welche Version galt. Beispiel: Die Modelldateien des Schadenportals liegen in Git neben dem Programmcode. Zur Auslieferung der Version 1.0 erhält der Stand die Markierung „Release-1.0“. Als ein Jahr später ein Fehler bei den Zuständen der Schadenmeldung auftritt, öffnet das Team Portal genau das Zustandsdiagramm, das für Version 1.0 galt. |
91 |
Wurde geprüft, ob das Modell zur Realität passt? |
Validierung: Ein Modell kann nach den Regeln der Notation richtig gezeichnet und trotzdem falsch sein, weil der Ablauf in der Praxis anders läuft. Gehen Sie das Modell deshalb in einer gemeinsamen Durchsprache (englisch Walkthrough) Schritt für Schritt mit dem Fachbereich und dem Entwicklungsteam durch, am besten an einem echten Fall. Der Fachbereich prüft, ob das Modell den tatsächlichen Ablauf richtig wiedergibt; das Entwicklungsteam prüft, ob sich die Software so bauen lässt. Beispiel: Die Anforderungsanalystin geht das Prozessdiagramm „Soll: Kfz-Schaden melden“ mit dem Fachbereich Schaden an einem Unfall aus dem Vormonat durch. Dabei bemerkt die Leiterin der Kfz-Schadenbearbeitung, dass viele Kunden zuerst ihre Werkstatt anrufen und die Werkstatt den Schaden meldet. Im Diagramm meldet bisher nur der Kunde den Schaden, und die Anforderungsanalystin ergänzt die Kfz-Werkstatt. |
3.2: Textuelle Spezifikation (Die Feinspezifikation)
In dieser Unterphase bringen Sie die Anforderungen in ihre endgültige schriftliche Form: als Anforderungsdokument, etwa als Lastenheft oder Pflichtenheft, oder als User Stories mit Akzeptanzkriterien. Eine Dokumentvorlage gibt den Aufbau des Dokuments vor, und eine Satzschablone legt fest, wie der Satz jeder Anforderung gebaut ist, zum Beispiel: „Sobald der Kunde eine Schadenmeldung abgesendet hat, muss das Schadenportal ihm innerhalb von 5 Sekunden eine Eingangsbestätigung mit Schadennummer anzeigen.“ Neben den Anforderungen entsteht das Projektglossar, in dem jeder Fachbegriff des Vorhabens genau eine Bedeutung bekommt. Die Fragen helfen zu prüfen, ob jede Anforderung vollständig, eindeutig, messbar und für sich allein verständlich ist.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier prüfen Sie, ob jede Anforderung nach einer Satzschablone gebaut ist, also nach einem festen Satzbau, den das Projekt für alle Anforderungen vorgibt. Verbreitet sind die Satzschablonen von SOPHIST (einem auf Anforderungsanalyse spezialisierten Beratungsunternehmen) und der Satzbau, den die internationale Norm ISO/IEC/IEEE 29148 für Anforderungen empfiehlt. Wer jede Anforderung nach demselben Muster schreibt, vergisst seltener die Bedingung oder die handelnde Software, und das Testteam findet in jedem Satz an derselben Stelle, was es prüfen muss. |
|
1 |
Folgt die Anforderung der Satzschablone, die das Projekt vereinbart hat? |
Satzschablone: Eine Satzschablone legt fest, welche Teile eine Anforderung hat und in welcher Reihenfolge sie stehen. Die Satzschablone von SOPHIST (einem Beratungsunternehmen für Anforderungsanalyse) sieht vor: zuerst die Bedingung, dann ein Wort wie „muss“, das die Verbindlichkeit angibt, danach die Software, das Objekt und zum Schluss das Prozesswort, also das Verb, das die geforderte Tätigkeit nennt. Ohne festes Muster fehlen leicht Teile wie die Bedingung, und jeder Leser muss sich in jeden Satz neu hineindenken. Legen Sie die Satzschablone zu Projektbeginn fest und prüfen Sie jede neue Anforderung dagegen. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“, zerlegt in die Teile der Satzschablone: |
2 |
Steht die Bedingung, unter der die Anforderung gilt, am Anfang des Satzes? |
Bedingung am Satzanfang: Viele Anforderungen gelten nur unter einer Bedingung, etwa nur für Kfz-Schäden oder erst nach dem Absenden einer Schadenmeldung. Steht die Bedingung am Anfang, weiß der Leser von Beginn an, wann die Anforderung gilt. Steht sie am Ende, hat er den Satz bis dahin als allgemeine Regel verstanden und muss ihn neu lesen. Stellen Sie die Bedingung deshalb an den Anfang und leiten Sie sie mit „Falls“ oder „Sobald“ ein. Beispiel: Die Anforderung REQ-3201 „Gutachterhinweis bei hoher Schadenhöhe“ wird umgestellt. |
3 |
Nennt die Anforderung als Subjekt des Satzes die Software oder den Teil der Software, der die Anforderung erfüllen muss? |
Handelnde Software: Das Subjekt einer Anforderung ist die Software, die etwas tun muss, zum Beispiel „das Schadenportal“. Ein Satz im Passiv wie „Die Schadenmeldung wird gespeichert“ verschweigt, welche Software speichert, und damit auch, welches Entwicklungsteam die Anforderung umsetzt. Schreiben Sie im Aktiv und nennen Sie die Software mit ihrem Namen; gilt die Anforderung nur für einen Teil der Software, nennen Sie diesen Teil. Ein Allerweltswort wie „das System“ genügt nicht, sobald mehrere Programme beteiligt sind. Beispiel: Ein Entwurf zur Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ wird umgeschrieben. |
4 |
Steht die geforderte Tätigkeit als Verb am Ende des Satzes (Prozesswort)? |
Prozesswort am Satzende: Das Prozesswort ist das Verb, das die geforderte Tätigkeit nennt, zum Beispiel „speichern“ oder „anzeigen“. In einem deutschen Satz mit „muss“ steht dieses Verb am Ende, und genau dort sehen es die verbreiteten Satzschablonen vor. Steht am Satzende stattdessen ein inhaltsarmes Verb wie „durchführen“ oder „erfolgen“, ist die eigentliche Tätigkeit meist in einem Hauptwort versteckt, etwa in „die Übertragung durchführen“. Ersetzen Sie dann das Hauptwort durch das Verb, das die Tätigkeit nennt. Beispiel: Die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ wird umgeschrieben. |
5 |
Enthält der Satz genau ein Prozesswort, also genau eine geforderte Tätigkeit? |
Atomare Anforderung: Eine atomare Anforderung verlangt genau eine Sache. Ein Satz wie „Das Schadenportal muss die Schadenmeldung speichern und an das Schadensystem übertragen“ enthält zwei Prozesswörter und damit zwei Anforderungen. Gelingt das Speichern, aber nicht das Übertragen, meldet das Testteam die ganze Anforderung als nicht erfüllt, und an der Meldung ist nicht zu erkennen, dass das Speichern bereits funktioniert. Teilen Sie solche Sätze in zwei Anforderungen mit je eigener Kennung auf. Beispiel: Ein Entwurf wird in zwei Anforderungen geteilt. |
6 |
Lässt sich die Anforderung in einem einzigen, gut lesbaren Satz ausdrücken? |
Ein Satz je Anforderung: Braucht eine Anforderung mehrere Sätze oder einen Satz mit mehreren ineinander geschachtelten Nebensätzen, enthält sie meist mehr als eine Anforderung. Solche Sätze muss der Leser mehrmals lesen, und verschiedene Leser verstehen sie trotzdem unterschiedlich. Als Faustregel gilt: Hat ein Satz mehr als etwa 20 Wörter, prüfen Sie, ob er mehr als eine Sache verlangt. Teilen Sie die Anforderung dann auf oder stellen Sie verschachtelte Bedingungen in einer Entscheidungstabelle dar. Beispiel: Ein Entwurf mit über 30 Wörtern wird in zwei Anforderungen geteilt. |
7 |
Ist der Satz als einfacher Hauptsatz aus Subjekt, Verb und Objekt gebaut? |
Einfacher Satzbau: Ein einfacher Hauptsatz besteht aus dem Handelnden, dem Verb und dem Objekt, ohne Einschübe: „Das Schadenportal muss das Meldedatum speichern.“ Eingeschobene Nebensätze und Passivformen trennen Teile, die zusammengehören, und der Leser muss diese Teile im Kopf wieder zusammensetzen. Einfache Sätze verstehen auch Leser, deren Muttersprache nicht Deutsch ist, und Übersetzungsprogramme übertragen sie mit weniger Fehlern. Beispiel: Ein verschachtelter Entwurf wird vereinfacht. |
74 |
Ist die Form der Anforderungen, also Satzschablone oder User Story, an die Art des Projekts angepasst? |
Anpassung an das Projekt: Nicht jedes Projekt braucht dieselbe Form. Agile Teams schreiben ihre Anforderungen meist als User Stories mit Akzeptanzkriterien; wo Anforderungen Teil eines Vertrags sind oder ein Fehler Menschen gefährden kann, etwa in der Medizintechnik, sind Sätze nach einer Satzschablone üblich. Legen Sie zu Projektbeginn fest, welche Form für welche Art von Anforderungen gilt. Mischen Sie innerhalb eines Dokuments nicht beide Formen ohne eine solche Regel. Beispiel: Im Schadenportal gelten zwei Formen nebeneinander, jede für eine festgelegte Art von Anforderungen. |
Kategorie |
Hier prüfen Sie, ob jede Anforderung mit dem richtigen Modalverb geschrieben ist. Das Modalverb, etwa „muss“, „sollte“ oder „kann“, zeigt, ob eine Anforderung Pflicht ist, nur erwünscht oder eine bloße Möglichkeit. Ist die Liste der Anforderungen Teil eines Vertrags, entscheidet dieses eine Wort darüber, was der Auftragnehmer liefern muss. Wörter wie „eventuell“ lassen dagegen offen, ob eine Anforderung überhaupt gilt; ersetzen Sie sie durch eine klare Bedingung. |
|
8 |
Ist das Modalverb, etwa „muss“, „sollte“ oder „kann“, richtig gewählt? |
Modalverb: Das Modalverb zeigt, wie verbindlich eine Anforderung ist. Üblich ist: „muss“ für eine Pflicht, ohne deren Erfüllung das Ergebnis nicht abgenommen wird; „sollte“ für einen Wunsch, der umgesetzt wird, wenn Zeit und Geld reichen; „kann“ für eine Möglichkeit, die der Auftragnehmer anbieten darf, aber nicht muss. Halten Sie diese Bedeutungen am Anfang des Anforderungsdokuments oder im Projektglossar fest, damit Auftraggeber und Auftragnehmer sie gleich lesen. Prüfen Sie dann bei jeder Anforderung mit der fachlich verantwortlichen Person, ob das Modalverb stimmt. Beispiel: Zwei Anforderungen mit unterschiedlicher Verbindlichkeit: |
9 |
Wird das Wort „wird“ nur für Tatsachen und Absichten verwendet und nicht für Anforderungen? |
Bedeutung von „wird“: Ein Satz mit „wird“ beschreibt im Deutschen meist eine Tatsache oder etwas, das ohnehin geschieht. „Der Kunde wird per E-Mail benachrichtigt“ sagt deshalb nicht, ob das Schadenportal die E-Mail senden muss. Die internationale Norm ISO/IEC/IEEE 29148 verwendet das englische „will“ nur für Tatsachen und Absichten, nicht für Anforderungen; die Satzschablonen von SOPHIST (einem Beratungsunternehmen für Anforderungsanalyse) verwenden „wird“ dagegen für Anforderungen, die erst künftig gelten. Schreiben Sie verbindliche Anforderungen mit „muss“ und verwenden Sie „wird“ nur in der Bedeutung, die das Projekt am Anfang des Anforderungsdokuments festgelegt hat. Beispiel: Die Anforderungsanalystin prüft zwei Sätze mit „wird“. |
10 |
Werden „soll“ und „sollte“ einheitlich und in einer festgelegten Bedeutung verwendet? |
„Soll“ und „sollte“: Die beiden Wörter werden unterschiedlich gelesen. In deutschen Gesetzen bedeutet „soll“, dass etwas im Regelfall Pflicht ist und Ausnahmen nur in besonderen Fällen erlaubt sind; Juristen lesen das Wort deshalb auch in Verträgen oft so. Die Satzschablonen von SOPHIST (einem Beratungsunternehmen für Anforderungsanalyse) verwenden „soll“ dagegen für eine dringende Empfehlung, die nicht verbindlich ist. „Sollte“ wird fast immer als unverbindliche Empfehlung verstanden. Legen Sie deshalb fest, welches der beiden Wörter das Projekt für Wünsche verwendet, und verwenden Sie das andere gar nicht. Beispiel: Im Lastenheft, das die Versicherung dem externen Entwicklungsdienstleister übergibt, stehen Sätze mit „soll“ und mit „sollte“ nebeneinander. Der Dienstleister liest „soll“ als Wunsch, die Rechtsabteilung der Versicherung als Pflicht. Die Projektleitung legt fest, dass Wünsche nur noch mit „sollte“ geschrieben werden. Die Anforderungsanalystin geht mit der Leiterin der Kfz-Schadenbearbeitung jeden Satz mit „soll“ durch und schreibt ihn in „muss“ oder „sollte“ um. |
11 |
Ist bei einer Anforderung mit „kann“ klar, ob sie eine Pflicht oder nur eine erlaubte Möglichkeit beschreibt? |
Bedeutung von „kann“: Ein Satz wie „Das Schadenportal kann Fotos verkleinern“ lässt sich auf zwei Arten lesen: Die Software muss diese Fähigkeit haben, oder der Auftragnehmer darf die Funktion anbieten, muss aber nicht. Im ersten Fall ist es eine Pflicht, die mit „muss“ geschrieben wird; im zweiten Fall ist es eine Möglichkeit, die bei der Abnahme nicht geprüft wird. Klären Sie mit der fachlich verantwortlichen Person, was gemeint ist, und schreiben Sie den Satz entsprechend um. Beispiel: Ein Entwurf mit „kann“ wird geklärt. |
12 |
Wurden Wörter wie „gegebenenfalls“, „eventuell“ oder „unter Umständen“ vermieden? |
Unbestimmte Wörter: Wörter wie „gegebenenfalls“, „eventuell“ oder „unter Umständen“ lassen offen, wann eine Anforderung gilt. Das Entwicklungsteam entscheidet dann selbst, und das Testteam weiß nicht, was es prüfen soll. Fragen Sie nach, welcher Umstand gemeint ist, und schreiben Sie ihn als Bedingung mit „falls“ hin; gibt es keinen, streichen Sie das Wort. Beispiel: Die Anforderung REQ-270 „Unfallgegner erfassen“ wird geklärt. |
Kategorie |
BEDINGUNGEN & LOGISCHE VERKNÜPFUNGEN (FALLS, UND, ODER, NICHT) |
Hier prüfen Sie Anforderungen, die an Bedingungen geknüpft sind oder die Wörter „und“, „oder“ und „nicht“ enthalten. Diese Wörter haben in der Alltagssprache oft eine andere Bedeutung als in der Logik, nach der ein Programm arbeitet, und ein Satz mit mehreren davon lässt sich auf verschiedene Arten lesen. Außerdem fehlt häufig die Angabe, was geschehen soll, wenn eine Bedingung nicht erfüllt ist. Verschachtelte Bedingungen stellen Sie besser in einer Entscheidungstabelle dar als in einem Satz. |
13 |
Ist klar, ob die Bedingung einen Zeitpunkt meint („sobald“) oder einen Umstand („falls“)? |
Sobald oder falls: Das Wort „wenn“ kann im Deutschen zweierlei heißen: „zu dem Zeitpunkt, an dem“ und „unter der Voraussetzung, dass“. „Sobald“ nennt eindeutig einen Zeitpunkt, an dem etwas geschieht, „falls“ einen Umstand, der erfüllt sein muss. Verwenden Sie in Anforderungen „sobald“ für Ereignisse und „falls“ für Bedingungen und vermeiden Sie „wenn“. Beispiel: Ein Entwurf mit „wenn“ lässt zwei Lesarten zu. |
14 |
Ist festgelegt, was geschehen soll, wenn die Bedingung nicht erfüllt ist (der Sonst-Fall)? |
Sonst-Fall: Eine Anforderung mit „falls“ sagt, was geschieht, wenn die Bedingung erfüllt ist. Die Angabe, was im anderen Fall geschehen soll, fehlt oft, und dann entscheidet das Entwicklungsteam ohne Rücksprache. Legen Sie den Sonst-Fall ausdrücklich fest, in derselben Anforderung oder in einer eigenen. Soll im Sonst-Fall nichts geschehen, schreiben Sie auch das hin. Beispiel: Die Anforderung REQ-3201 „Gutachterhinweis bei hoher Schadenhöhe“ bekommt einen Sonst-Fall. |
15 |
Ist bei „und“ und „oder“ eindeutig, welche Fälle gemeint sind? |
Und und oder: Im Alltag steht „und“ oft dort, wo logisch „oder“ gemeint ist: „Kunden aus Köln und Düsseldorf“ meint alle Kunden, die in einer der beiden Städte wohnen. Steht „und“ in einer Anforderung, bleibt deshalb offen, ob sie nur gilt, wenn beide Merkmale zugleich zutreffen, oder schon, wenn eines zutrifft. Schreiben Sie „sowohl … als auch“, wenn beide Merkmale zutreffen müssen, und „mindestens eines der folgenden Merkmale“, wenn eines genügt. Beispiel: Ein Entwurf mit „und“ lässt zwei Lesarten zu. |
16 |
Ist bei Bedingungen, die „und“ und „oder“ im selben Satz verbinden, durch Klammern oder eine Aufzählung erkennbar, was zusammengehört? |
Zusammengehörige Bedingungen: Ein Satz nach dem Muster „Falls A und B oder C“ lässt zwei Lesarten zu: „(A und B) oder C“ und „A und (B oder C)“. In der ersten Lesart genügt C allein, in der zweiten muss A immer erfüllt sein. Machen Sie sichtbar, was zusammengehört: mit Klammern, mit einer Aufzählung, in der jede Zeile einen vollständigen Fall nennt, oder mit einer Entscheidungstabelle. Beispiel: Die Anforderung REQ-3203 „Rückruf der Hotline anbieten“ wird als Aufzählung geschrieben. |
17 |
Ist eine Verneinung so formuliert, dass klar ist, worauf sich das „nicht“ bezieht? |
Eindeutige Verneinung: Ein Satz wie „Name und Kennzeichen dürfen nicht leer sein“ lässt zwei Lesarten zu: Keines der beiden Felder darf leer sein, oder es genügt, wenn eines der beiden Felder ausgefüllt ist. Im ersten Fall muss der Kunde beide Felder ausfüllen, im zweiten genügt eines. Formulieren Sie solche Sätze positiv und sagen Sie ausdrücklich, was ausgefüllt sein muss. Beispiel: Die Anforderung REQ-270 „Unfallgegner erfassen“ wird geklärt. |
18 |
Wurden doppelte Verneinungen vermieden? |
Doppelte Verneinung: Eine doppelte Verneinung wie „nicht ohne“ oder „keine …, die kein …“ muss der Leser erst im Kopf in eine bejahende Aussage umwandeln, und dabei passieren leicht Fehler. Schreiben Sie die bejahende Aussage direkt hin. Das gilt besonders für Bedingungen, in denen „nicht“, „kein“ und „ohne“ zusammentreffen. Beispiel: Ein Entwurf mit doppelter Verneinung wird umgeschrieben. |
19 |
Ist die Anforderung positiv formuliert, also als etwas, das die Software tun muss, statt als etwas, das nicht geschehen darf? |
Positive Formulierung: Eine Anforderung wie „Das Schadenportal darf nicht abstürzen“ nennt nur, was nicht geschehen darf. Das Testteam kann nicht alle denkbaren Fälle durchprobieren, in denen die Software abstürzen könnte, und weiß deshalb nicht, wann der Test bestanden ist. Beschreiben Sie stattdessen das erwünschte Verhalten mit einem Messwert. Ein Verbot, das eine klare Grenze zieht, etwa „Das Schadenportal darf die Bankverbindung des Kunden nicht an Kfz-Werkstätten weitergeben“, lässt sich dagegen prüfen und darf stehen bleiben. Beispiel: Ein Verbot wird durch einen Messwert ersetzt. |
20 |
Lässt sich eine Verschachtelung mehrerer Bedingungen vermeiden, etwa durch eine Entscheidungstabelle? |
Entscheidungstabelle: Sätze mit mehreren ineinander geschachtelten Bedingungen („Falls A, dann falls B, …“) sind schwer zu lesen, und einzelne Fälle gehen dabei leicht verloren. Eine Entscheidungstabelle führt jede Kombination der Bedingungen in einer eigenen Zeile auf und nennt daneben, was die Software in diesem Fall tun muss. So sieht jeder Leser, ob alle Kombinationen bedacht sind. Beispiel: Die Regeln, welche Rückfrage das Schadenportal nach der Angabe der geschätzten Schadenhöhe stellt, als Entscheidungstabelle mit den Bedingungen Schadenart und Schadenhöhe: |
Kategorie |
Hier ersetzen Sie ungenaue Angaben wie „schnell“, „viele“, „oft“ oder „sofort“ durch Zahlen mit Einheit. Außerdem legen Sie bei jedem Grenzwert fest, ob der genannte Wert selbst noch dazugehört. Nur eine Anforderung mit Zahlen lässt sich so testen, dass Auftraggeber und Auftragnehmer zum selben Ergebnis kommen; sonst streiten sie bei der Abnahme darüber, was „schnell“ heißt. |
|
21 |
Ist die Bedingung, unter der die Anforderung gilt, mit einem Messwert festgelegt? |
Messbare Bedingung: Eine Bedingung wie „bei hoher Last“, also wenn sehr viele Kunden die Software zur selben Zeit nutzen, lässt offen, ab wann sie erfüllt ist. Das Testteam weiß dann nicht, mit wie vielen Anfragen es die Software prüfen muss, und das Betriebsteam nicht, wie viele Server es bereitstellen muss. Nennen Sie eine Zahl mit Einheit, die der Fachbereich aus Erfahrungswerten ableitet. Beispiel: Die Anforderung REQ-400 „Antwortzeit der Schadenmeldung“ wird mit einem Messwert versehen. |
22 |
Sind Mengenangaben wie „viele“ oder „einige“ durch Zahlen ersetzt? |
Mengenangaben: „Viele Kunden“ oder „einige Fotos“ bedeuten für jeden Leser etwas anderes. Von der Zahl hängt ab, wie viel Speicherplatz das Betriebsteam einplant und wie das Entwicklungsteam die Bildschirmseite gestaltet. Nennen Sie eine Obergrenze, bei Bedarf auch eine Untergrenze, und legen Sie fest, was geschieht, wenn jemand die Grenze überschreitet. Beispiel: Die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ bekommt eine Obergrenze. |
23 |
Sind Häufigkeiten wie „oft“ oder „regelmäßig“ durch genaue Angaben ersetzt? |
Häufigkeit: „Regelmäßig“ oder „oft“ kann stündlich, täglich oder monatlich heißen. Von der Häufigkeit hängt ab, wann eine Aufgabe läuft und ob sie sich mit anderen Arbeiten überschneidet, etwa mit der nächtlichen Datensicherung. Nennen Sie den zeitlichen Abstand und, falls es darauf ankommt, die Uhrzeit. Beispiel: Die Anforderung REQ-3205 „Alte Entwürfe löschen“ wird genauer gefasst. |
24 |
Ist „sofort“ durch eine Zeitspanne ersetzt? |
Zeitspanne statt „sofort“: Jede Verarbeitung braucht Zeit, und „sofort“ heißt für den einen eine Zehntelsekunde, für den anderen eine Minute. Dasselbe gilt für „umgehend“ und „unverzüglich“. Nennen Sie eine Höchstdauer mit Einheit und sagen Sie, von welchem Ereignis an sie gemessen wird; ohne diesen Messpunkt kann das Testteam die Zeit nicht prüfen. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ wird genauer gefasst. |
25 |
Ist klar, was mit „gleichzeitig“ gemeint ist? |
Gleichzeitigkeit: „Gleichzeitig“ kann in einer Anforderung Verschiedenes bedeuten: im selben Augenblick, innerhalb weniger Sekunden, in einem gemeinsamen Arbeitsschritt, bei dem entweder alle Teile gelingen oder keiner, oder einfach, dass mehrere Kunden die Software zur selben Zeit nutzen. Jede dieser Bedeutungen verlangt eine andere Umsetzung und einen anderen Test. Schreiben Sie aus, welche Bedeutung gemeint ist, und nennen Sie bei Zeitangaben die Höchstdauer. Beispiel: Ein Entwurf mit „gleichzeitig“ wird geklärt. |
26 |
Steht die Maßeinheit direkt beim Zahlenwert? |
Maßeinheit: Eine Zahl ohne Einheit wird verschieden gelesen: „Größe: 10“ kann 10 Kilobyte, 10 Megabyte oder 10 Megapixel heißen. Wie teuer solche Fehler werden können, zeigt die Raumsonde Mars Climate Orbiter, die 1999 verloren ging, weil ein Programm Werte in amerikanischen Maßeinheiten lieferte und ein anderes Programm metrische Einheiten erwartete. Schreiben Sie die Einheit in jeder Anforderung direkt hinter den Wert, auch wenn sie im Dokument schon einmal genannt wurde. Beispiel: Die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ bekommt eine Einheit. |
27 |
Ist bei „bis“ klar, ob der genannte Wert noch dazugehört? |
Grenzwert: „Bis 2.000 Euro“ kann heißen, dass genau 2.000 Euro noch dazugehören oder dass nur Beträge unter 2.000 Euro gemeint sind. Genau an solchen Grenzwerten stecken in Programmen besonders häufig Fehler, und das Testteam prüft sie deshalb gezielt. Schreiben Sie „bis einschließlich“, „unter“, „höchstens“ oder „mehr als“, damit jeder Grenzwert eindeutig einer Seite zugeordnet ist. Beispiel: Die Anforderung REQ-3201 „Gutachterhinweis bei hoher Schadenhöhe“ wird geklärt. |
28 |
Ist bei „zwischen“ klar, ob die beiden Grenzwerte dazugehören? |
Bereich mit zwei Grenzen: „Zwischen 1 und 5“ lässt offen, ob 1 und 5 selbst dazugehören. Schreiben Sie „von 1 bis einschließlich 5“ oder, wenn die Leser mit mathematischer Schreibweise vertraut sind, „[1, 5]“, wobei eine eckige Klammer bedeutet, dass die Grenze dazugehört. Bei Datumsangaben gilt dasselbe: Legen Sie fest, ob der erste und der letzte Tag mitzählen. Beispiel: Eine Anforderung mit „zwischen“ wird geklärt. |
Kategorie |
Hier prüfen Sie, ob jede Anforderung alle Angaben enthält, die das Entwicklungsteam braucht: was die Software tut und woran, woher die Daten kommen, wohin sie gehen, wo etwas angezeigt wird und was die Handlung auslöst. Außerdem prüfen Sie, ob die Anforderung nur beschreibt, was die eigene Software tut, und ob sie den Bedarf beschreibt statt einer technischen Lösung. Fehlt eine Angabe, ergänzt das Entwicklungsteam sie nach eigener Vermutung, und diese Vermutung kann falsch sein. |
|
29 |
Beschreibt die Anforderung nur, was die eigene Software tut, und nicht, was andere Programme, Geräte oder Personen tun (Systemgrenze)? |
Systemgrenze: Die Systemgrenze trennt die Software, die das Projekt baut, von ihrer Umgebung. Eine Anforderung kann nur verlangen, was innerhalb dieser Grenze liegt. „Der Kunde erhält eine E-Mail“ beschreibt, was beim Kunden ankommt, und das hängt auch von seinem E-Mail-Programm ab. Schreiben Sie stattdessen, was die eigene Software tut, etwa „Das Schadenportal muss eine E-Mail an die Adresse senden, die der Kunde angegeben hat.“ Beispiel: Ein Entwurf, der über die Systemgrenze des Schadenportals hinausgeht, wird umgeschrieben. |
30 |
Beschreibt die Anforderung, was die Software leisten muss, und nicht, wie sie es technisch umsetzt? |
Lösungsneutralität: Eine Anforderung beschreibt den Bedarf, nicht die technische Lösung. „Das Schadenportal muss die Daten in einer Oracle-Datenbank speichern“ legt die Technik fest, ohne zu sagen, worauf es dem Fachbereich ankommt; vielleicht wäre eine andere Lösung schneller oder günstiger. Beschreiben Sie das Ergebnis, das der Fachbereich braucht, und überlassen Sie die Wahl der Technik dem Entwicklungsteam. Gibt es eine verbindliche technische Vorgabe, etwa aus der IT-Strategie der Versicherung, halten Sie sie getrennt als Randbedingung fest, also als Vorgabe, an die sich jede Lösung halten muss. Beispiel: Ein Entwurf mit technischer Vorgabe wird umgeschrieben. |
31 |
Nennt der Satz das Objekt, auf das sich das Verb bezieht, also das, woran die Handlung ausgeführt wird? |
Objekt der Handlung: Ein Satz wie „Das Schadenportal muss speichern“ nennt die Handlung, aber nicht, was gespeichert wird: die ganze Schadenmeldung, nur die Eingaben der aktuellen Seite oder eine Liste der Klicks des Kunden. Davon hängen Datenmenge, Aufwand und Test ab. Ergänzen Sie das Objekt und benennen Sie es so genau, dass nur eine Deutung bleibt. Beispiel: Die Anforderung REQ-3206 „Entwurf der Schadenmeldung zwischenspeichern“ bekommt ein Objekt. |
32 |
Nennt die Anforderung, woher die Daten kommen, die die Software anzeigt oder verwendet? |
Herkunft der Daten: Soll die Software Daten anzeigen oder verwenden, muss die Anforderung sagen, aus welchem Programm oder von welcher Person sie stammen. Ohne diese Angabe weiß das Entwicklungsteam nicht, welche Schnittstelle es anbinden muss, und niemand kann sagen, wie aktuell die Daten sind. Nennen Sie die Quelle mit ihrem Namen. Beispiel: Die Anforderung REQ-3207 „Partnerwerkstätten anzeigen“ bekommt eine Quelle. |
33 |
Nennt die Anforderung, wohin die Daten gehen, die die Software ausgibt? |
Ziel der Daten: Wörter wie „exportieren“, „ausgeben“ oder „weiterleiten“ verlangen ein Ziel. „Das Schadenportal exportiert die Schadenmeldung“ kann heißen: als Datei zum Herunterladen für den Kunden, als E-Mail an ihn oder als Datensatz an ein anderes Programm. Jedes dieser Ziele verlangt eine andere Umsetzung. Nennen Sie das Ziel und die Form, in der die Daten dort ankommen. Beispiel: Die Anforderung REQ-3208 „Zusammenfassung der Schadenmeldung bereitstellen“ bekommt ein Ziel. |
34 |
Nennt die Anforderung, wo etwas angezeigt oder ausgegeben wird? |
Ort der Anzeige: „Das Schadenportal zeigt einen Hinweis an“ lässt offen, auf welcher Seite und an welcher Stelle der Hinweis erscheint. Ein Hinweis, den der Kunde vor dem Absenden lesen soll, nützt nichts, wenn er erst auf der Seite nach dem Absenden steht. Nennen Sie die Seite und, falls es darauf ankommt, die Stelle auf der Seite. Beispiel: Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ bekommt einen Ort. |
35 |
Ist klar, was die Funktion auslöst: eine Handlung des Nutzers, eine Uhrzeit oder ein Ereignis in einem anderen Programm? |
Auslöser: Jede Funktion beginnt mit einem Auslöser: einem Klick des Nutzers, einer Uhrzeit oder einem Ereignis wie dem Eingang einer Nachricht aus einem anderen Programm. Fehlt diese Angabe, baut das Entwicklungsteam womöglich eine Funktion, die automatisch abläuft, obwohl der Fachbereich sie auf Knopfdruck erwartet hat, oder umgekehrt. Nennen Sie den Auslöser, bei einer Uhrzeit oder einem festen zeitlichen Abstand mit Zahl und Einheit. Beispiel: Die Anforderung REQ-3206 „Entwurf der Schadenmeldung zwischenspeichern“ bekommt einen Auslöser. |
36 |
Enthält die Anforderung stillschweigende Annahmen, etwa „wie üblich“ oder „wie bisher“? |
Stillschweigende Annahmen: Ausdrücke wie „wie üblich“, „wie bisher“ oder „wie im alten Verfahren“ setzen Wissen voraus, das nur Kenner des Fachbereichs haben. Wer den Fachbereich nicht kennt, etwa ein neues Teammitglied oder ein externer Entwicklungsdienstleister, kann die Anforderung dann nicht umsetzen. Schreiben Sie aus, was gemeint ist, oder verweisen Sie auf die Anforderung oder das Dokument, in dem es steht. Beispiel: Eine Annahme in der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ wird ausgeschrieben. |
Kategorie |
Hier prüfen Sie, ob alle Anforderungen dieselben Begriffe in derselben Bedeutung verwenden und sachlich formuliert sind. Grundlage ist das Projektglossar, in dem jeder Fachbegriff des Vorhabens genau eine Bedeutung hat. Ersetzen Sie wertende Wörter wie „schön“ oder „einfach“ durch prüfbare Angaben und streichen Sie Füllwörter wie „natürlich“. So versteht jeder Leser eine Anforderung gleich, auch wenn er an ihrer Entstehung nicht beteiligt war. |
|
37 |
Wird für eine Sache immer dasselbe Wort verwendet (keine Synonyme)? |
Einheitliche Begriffe: Synonyme sind verschiedene Wörter für dieselbe Sache. Stehen in den Anforderungen „Schadenmeldung“, „Schadenanzeige“ und „Schadenmitteilung“ nebeneinander, fragt sich jeder Leser, ob es drei verschiedene Dinge sind. Legen Sie im Projektglossar fest, welches Wort gilt, und verwenden Sie in allen Anforderungen nur dieses. Beispiel: In den Anforderungen zum Schadenportal stehen „Schadenanzeige“, „Schadenmitteilung“ und „Schadenmeldung“ nebeneinander. Das Testteam fragt, ob die „Schadenanzeige“ eine eigene Bildschirmseite ist, weil „Anzeige“ auch „Darstellung auf dem Bildschirm“ heißen kann. Die Anforderungsanalystin legt im Projektglossar fest, dass es überall „Schadenmeldung“ heißt, und passt die übrigen Texte an. |
38 |
Wird jedes Wort nur in einer Bedeutung verwendet (keine Homonyme)? |
Eindeutige Bedeutung: Homonyme sind Wörter mit mehreren Bedeutungen, etwa „Bank“ für ein Geldinstitut und für eine Sitzbank. In Anforderungen sind vor allem Wörter gefährlich, die im Projekt selbst doppelt belegt sind, weil jeder Beteiligte seine eigene Bedeutung für die einzig mögliche hält. Legen Sie für jedes solche Wort im Projektglossar eine Bedeutung fest und verwenden Sie für die andere Bedeutung ein eigenes Wort. Beispiel: Ein Entwurf mit doppelt belegtem Wort wird geklärt. |
39 |
Sind Eigennamen, etwa Namen von Seiten, Schaltflächen oder Programmteilen, als solche erkennbar? |
Eigennamen kennzeichnen: Namen von Seiten, Schaltflächen und Feldern sehen im Fließtext oft aus wie gewöhnliche Wörter. „Nach dem Klick auf Weiter zeigt das Schadenportal Fotos an“ lässt offen, ob mit „Fotos“ eine Seite gemeint ist oder die hochgeladenen Bilder des Kunden. Setzen Sie Eigennamen einheitlich in Anführungszeichen oder kursiv und legen Sie die Schreibweise in der Dokumentvorlage fest. Beispiel: Ein Entwurf ohne gekennzeichnete Eigennamen wird umgeschrieben. |
40 |
Werden Zustände wie „fertig“ oder „erledigt“ nur mit den Namen verwendet, die im Statusmodell festgelegt sind? |
Festgelegte Status: Ein Statusmodell legt fest, welche Zustände (Status) eine Sache wie eine Schadenmeldung haben kann und welche Wechsel zwischen ihnen erlaubt sind. Schreibt eine Anforderung „Ist die Schadenmeldung fertig, …“, obwohl es keinen Status „fertig“ gibt, muss das Entwicklungsteam raten, welcher Status gemeint ist. Verwenden Sie in Anforderungen nur Status, die im Statusmodell stehen, und zwar mit genau ihrem Namen. Beispiel: Im Statusmodell des Schadenportals hat eine Schadenmeldung die Status „Entwurf“, „Abgesendet“ und „An Schadensystem übertragen“. |
41 |
Ist die Sprache neutral und sachlich? |
Sachliche Sprache: Anforderungen beschreiben in nüchternen, prüfbaren Sätzen, was die Software tun muss. Bildhafte oder vermenschlichende Ausdrücke wie „Das Schadenportal begleitet den Kunden freundlich“ klingen gut, sagen aber nicht, was das Entwicklungsteam bauen soll. Fragen Sie bei jedem solchen Ausdruck, welches beobachtbare Verhalten gemeint ist, und schreiben Sie dieses hin. Beispiel: Die Anforderung REQ-3209 „Fortschrittsanzeige in der Schadenmeldung“ wird sachlich gefasst. |
42 |
Wurden wertende Adjektive wie „benutzerfreundlich“, „schön“ oder „einfach“ durch messbare Angaben ersetzt? |
Wertende Adjektive: Wörter wie „benutzerfreundlich“, „schön“ oder „einfach“ beschreiben einen Eindruck, den jeder anders hat. Bei der Abnahme lässt sich nicht prüfen, ob die Software „einfach“ ist. Ersetzen Sie das Wort durch eine Angabe, die sich messen lässt, etwa die Zeit, die Nutzer für eine Aufgabe brauchen, oder den Anteil der Nutzer, die sie ohne Hilfe schaffen. Beispiel: Die Anforderung REQ-3210 „Bedienbarkeit der Kfz-Schadenmeldung“ wird messbar gemacht. |
43 |
Wurden Doppelungen gestrichen, die dasselbe zweimal sagen (Tautologien)? |
Doppelung: Eine Tautologie sagt dieselbe Sache zweimal mit anderen Worten, etwa „eine eindeutige Nummer, die nur einmal vergeben wird“. Solche Doppelungen machen den Satz länger, und der Leser fragt sich, ob die zweite Angabe etwas Zusätzliches verlangt. Streichen Sie die Wiederholung und behalten Sie das genauere Wort. Beispiel: Ein Entwurf mit Doppelung wird gekürzt. |
44 |
Wurden Füllwörter wie „natürlich“ oder „selbstverständlich“ vermieden? |
Füllwörter: Wörter wie „natürlich“, „selbstverständlich“ oder „grundsätzlich“ fügen einer Anforderung nichts hinzu. „Grundsätzlich“ heißt in der Rechtssprache außerdem „in der Regel, aber mit Ausnahmen“ und kann eine Regel ungewollt aufweichen. Streichen Sie solche Wörter. Steht hinter einem „selbstverständlich“ eine Erwartung, die nirgends festgehalten ist, schreiben Sie sie als eigene Anforderung auf. Beispiel: Ein „selbstverständlich“ führt zu einer neuen Anforderung. |
45 |
Sind Abkürzungen bei ihrer ersten Verwendung ausgeschrieben? |
Abkürzungen: Eine Abkürzung, die der Leser nicht kennt, macht die Anforderung unverständlich, und manche Abkürzungen haben mehrere Bedeutungen. Schreiben Sie bei der ersten Verwendung die Langform und dahinter die Abkürzung in Klammern; danach genügt die Abkürzung. Nehmen Sie jede Abkürzung außerdem in das Projektglossar auf, denn wer eine einzelne Anforderung liest, hat die erste Verwendung oft nicht gesehen. Beispiel: Eine Abkürzung wird ausgeschrieben. |
Kategorie |
In agilen Projekten werden Anforderungen oft als User Stories geschrieben, also als kurze Sätze aus Sicht eines Nutzers. Hier prüfen Sie, ob jede User Story Rolle, Funktion und Nutzen nennt, ob sie prüfbare Akzeptanzkriterien hat und ob sie klein genug ist, um in einem Sprint fertig zu werden. Nur dann kann der Product Owner sie nach ihrem Nutzen einordnen, und das Entwicklungsteam kann sie ohne lange Rückfragen umsetzen. |
|
46 |
Ist die User Story nach dem Muster „Als … möchte ich …, damit …“ aufgebaut? |
Aufbau der User Story: Eine User Story nennt in einem Satz drei Dinge: wer etwas will (die Rolle), was er will (die Funktion) und wozu (den Nutzen). Das feste Muster sorgt dafür, dass keiner der drei Teile fehlt. Fehlt die Rolle, ist unklar, für wen die Funktion gebaut wird; fehlt der Nutzen, lässt sich nicht beurteilen, wie wichtig sie ist. Beispiel: Die User Story zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“: |
47 |
Ist der Nutzen im „damit“-Teil der User Story klar formuliert? |
Nutzen: Der „damit“-Teil einer User Story sagt, welchen Vorteil die Rolle aus der Funktion hat. „Damit es funktioniert“ oder „damit meine Angaben gespeichert sind“ wiederholt nur die Funktion und ist kein Nutzen. Ohne erkennbaren Nutzen kann der Product Owner die User Story nicht gegen andere abwägen, und das Entwicklungsteam kann keine einfachere Lösung für denselben Zweck vorschlagen. Beispiel: Die User Story zur Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ bekommt einen Nutzen. |
48 |
Erfüllt die User Story die INVEST-Kriterien? |
INVEST-Kriterien: Die INVEST-Kriterien sind sechs Eigenschaften einer guten User Story, benannt nach den Anfangsbuchstaben der englischen Wörter: unabhängig von anderen User Stories (Independent), im Detail verhandelbar (Negotiable), nützlich für Nutzer oder Auftraggeber (Valuable), im Aufwand schätzbar (Estimable), klein genug für einen Sprint (Small) und testbar (Testable). Prüfen Sie jede User Story gegen alle sechs Kriterien, bevor das Entwicklungsteam sie in einen Sprint aufnimmt. Ist ein Kriterium nicht erfüllt, teilen Sie die User Story auf oder klären Sie die offenen Fragen mit dem Product Owner. Beispiel: Die User Story „Als Kunde möchte ich Fotos hochladen, auf denen das Schadenportal den Schaden automatisch erkennt, damit ich den Schaden nicht beschreiben muss“ verlangt zwei Funktionen auf einmal und lässt sich nicht schätzen, weil niemand im Entwicklungsteam Erfahrung mit automatischer Bilderkennung hat. Das Team teilt sie in REQ-230 „Fotos zur Schadenmeldung hochladen“ und REQ-240 „Schäden auf Fotos automatisch erkennen“. REQ-230 lässt sich sofort schätzen und umsetzen; für REQ-240 prüft das Team zuerst mit echten Schadenfotos, ob die Erkennung brauchbar ist. |
49 |
Sind die Akzeptanzkriterien der User Story vollständig? |
Akzeptanzkriterien: Akzeptanzkriterien sind prüfbare Bedingungen, die erfüllt sein müssen, damit eine User Story als richtig umgesetzt gilt. Vollständig sind sie erst, wenn sie neben dem Normalfall auch Fehlerfälle und Grenzwerte abdecken. Viele Teams nehmen eine User Story erst in einen Sprint auf, wenn ihre Akzeptanzkriterien feststehen, und halten diese Regel in ihrer Definition of Ready fest. Verbreitet ist die Schreibweise „Gegeben … Wenn … Dann …“ (englisch Given, When, Then), die Ausgangslage, Handlung und erwartetes Ergebnis trennt. Beispiel: Zwei Akzeptanzkriterien zur Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“: |
50 |
Ist die User Story klein genug, um in einem Sprint fertig zu werden? |
Größe der User Story: Eine User Story, die in einem Sprint nicht fertig wird, liefert am Sprintende kein nutzbares Ergebnis. Viele Teams legen deshalb eine Obergrenze fest, etwa wenige Arbeitstage oder eine Höchstzahl an Story Points; eine allgemeingültige Grenze gibt es nicht. Teilen Sie eine zu große User Story so, dass jeder Teil für sich einen Nutzen bringt, etwa nach Schritten des Ablaufs, und nicht nach technischen Bestandteilen wie Bildschirmseite und Datenbank. Beispiel: Die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ ist für einen Sprint zu groß. Das Team führt sie als Epic weiter und teilt sie in drei User Stories, von denen jede für sich nutzbar ist: |
Kategorie |
Hier prüfen Sie die äußere Form der Anforderungen: ob jede eine Kennung im vereinbarten Format hat, ob Verweise genau auf eine Stelle zeigen, ob Aufzählungen erkennbar vollständig oder offen sind und ob Beispiele vom verbindlichen Text getrennt sind. Über die Kennung verweisen Testfälle, Änderungsanträge und andere Anforderungen auf genau eine Anforderung. Ist ein Beispiel nicht als solches gekennzeichnet, setzt das Entwicklungsteam es womöglich als feste Vorgabe um. |
|
51 |
Ist die Kennung (ID) der Anforderung im vereinbarten Format geschrieben? |
Format der Kennung: Jede Anforderung braucht eine Kennung (ID), die nur sie bezeichnet, zum Beispiel REQ-214: „REQ“ steht für Requirement, „214“ ist die laufende Nummer. Über diese Kennung verweisen Testfälle, Änderungsanträge und andere Anforderungen auf sie; ein Aufzählungspunkt ohne Kennung lässt sich nicht eindeutig benennen. Legen Sie das Format zu Projektbeginn fest, etwa einen Vorsatz wie „REQ“, einen Bindestrich und die laufende Nummer, und lassen Sie die Kennung vom Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion vergeben, damit sie immer gleich geschrieben ist. Beispiel: In den Testfällen stehen als Verweis auf dieselbe Anforderung die Schreibweisen „REQ-214“, „Req 214“ und „REQ214“. Eine Suche im RM-Tool nach „REQ-214“ findet die beiden anderen Schreibweisen nicht. Deshalb fehlen in der Liste der Testfälle zu REQ-214 zwei Testfälle. |
52 |
Nennen Verweise auf andere Dokumente das Dokument, seine Fassung und den genauen Abschnitt? |
Genaue Verweise: Ein Verweis wie „siehe Norm“ oder „gemäß Gestaltungsrichtlinie“ lässt offen, welches Dokument und welche Stelle gemeint ist. Dokumente werden überarbeitet, und ohne Angabe der Fassung zeigt ein Verweis nach einer Überarbeitung womöglich auf einen anderen Inhalt. Nennen Sie den Titel des Dokuments, die Fassung oder das Datum und den Abschnitt. Beispiel: Ein ungenauer Verweis wird ergänzt. |
53 |
Wurden Verweise wie „siehe oben“ oder „wie unten beschrieben“ vermieden? |
Verweis über die Kennung: In einem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion ändert sich die Reihenfolge der Anforderungen, sobald jemand sie sortiert, filtert oder eine Anforderung verschiebt. „Wie oben beschrieben“ zeigt dann auf eine andere Anforderung oder auf nichts. Verweisen Sie mit Kennung und Titel, im RM-Tool am besten mit einer Verknüpfung, die man anklicken kann. Beispiel: In einer Anforderung zur Hausrat-Schadenmeldung steht: „Die Eingangsbestätigung erscheint wie oben beschrieben.“ Nachdem das Team die Anforderungen im RM-Tool nach Schadenart sortiert hat, steht darüber eine Anforderung zum Hochladen von Fotos. Neue Fassung: „Die Eingangsbestätigung erscheint, wie es die Anforderung REQ-214 ‚Eingangsbestätigung nach Schadenmeldung‘ festlegt.“ |
54 |
Ist bei jeder Aufzählung erkennbar, ob sie vollständig ist oder nur Beispiele nennt? |
Abgeschlossene Aufzählung: „Schadenarten wie Unfall, Diebstahl und Glasbruch“ nennt Beispiele, es kann also weitere geben. „Die Schadenarten Unfall, Diebstahl und Glasbruch“ klingt vollständig, aber auch hier bleibt offen, ob die Liste abschließend gemeint ist. Das Entwicklungsteam muss wissen, ob es genau diese Werte bauen soll oder eine Liste, die sich später erweitern lässt. Schreiben Sie „genau die folgenden“ für eine vollständige Aufzählung; bei einer offenen Aufzählung nennen Sie, wer weitere Einträge festlegt. Beispiel: Eine offene Aufzählung wird geschlossen. |
55 |
Sind Beispiele im Anforderungstext als Beispiele gekennzeichnet und vom verbindlichen Text getrennt? |
Beispiele kennzeichnen: Beispiele helfen beim Verstehen. Ein Beispiel im Anforderungstext liest das Entwicklungsteam aber leicht als feste Vorgabe, und das Testteam weiß nicht, ob es dieses Beispiel prüfen muss. Kennzeichnen Sie jedes Beispiel ausdrücklich mit „zum Beispiel“ und stellen Sie es in ein eigenes Feld oder einen eigenen Absatz „Erläuterung“ unter dem verbindlichen Text. Beispiel: Ein Beispiel wird vom verbindlichen Text getrennt. |
56 |
Wurde auf Fußnoten verzichtet? |
Keine Fußnoten: Eine Fußnote steht am Ende der Seite oder des Dokuments, getrennt von der Anforderung, zu der sie gehört. Beim Lesen wird sie leicht übersehen, und beim Übertragen der Anforderungen in ein Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion geht sie oft verloren, weil das RM-Tool keine Fußnoten kennt. Gehört der Inhalt einer Fußnote zur Anforderung, schreiben Sie ihn in den Anforderungstext; ist er nur eine Erläuterung, schreiben Sie ihn in ein eigenes Feld der Anforderung. Beispiel: Im Lastenheft steht zur Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ die Fußnote „Nur Konten bei Banken in Deutschland“. Beim Übertragen ins RM-Tool fällt die Fußnote weg, und das Team Portal lässt auch ausländische Konten zu. Die Einschränkung gehört in den Anforderungstext, weil sie verbindlich ist. |
57 |
Werden Hervorhebungen wie fett oder kursiv im ganzen Dokument nach derselben Regel verwendet? |
Einheitliche Hervorhebung: Eine Hervorhebung hilft nur, wenn sie einer Regel folgt: Steht zum Beispiel jeder Name einer Schaltfläche in Anführungszeichen, erkennt der Leser auf einen Blick, wo eine Schaltfläche gemeint ist. Wird dieselbe Art von Namen mal fett, mal kursiv und mal ohne Kennzeichnung geschrieben, fragt sich der Leser, ob der Unterschied etwas bedeutet. Legen Sie in der Dokumentvorlage fest, wie Namen von Schaltflächen, Feldern, Seiten und Status geschrieben werden, und halten Sie sich in allen Anforderungen daran. Beispiel: Im Lastenheft zum Schadenportal steht der Name der Schaltfläche „Absenden“ einmal fett gedruckt, einmal in eckigen Klammern und einmal ohne Kennzeichnung. Die Anforderungsanalystin legt in der Dokumentvorlage fest, dass Namen von Schaltflächen und Feldern in Anführungszeichen stehen und Namen von Seiten kursiv, und passt alle Anforderungen an. |
Kategorie |
WAS NICHT IN DEN ANFORDERUNGSTEXT GEHÖRT (BEGRÜNDUNG, LÖSUNG, PLATZHALTER) |
Der Anforderungstext enthält genau eine prüfbare Forderung und sonst nichts. Hier prüfen Sie, ob Begründungen und Priorität in eigenen Feldern stehen statt im Text, ob Aufzählungen in einzelne Anforderungen zerlegt sind, ob der Text keine technische Lösung vorgibt und ob noch Platzhalter oder ungeklärte Zielkonflikte darin stehen. So bleibt dem Entwicklungsteam die Wahl der besten technischen Lösung, und jede Anforderung lässt sich für sich testen. |
58 |
Ist der Anforderungstext frei von Begründungen? |
Begründung im eigenen Feld: Die Begründung (englisch Rationale) sagt, warum es eine Anforderung gibt, etwa wegen eines Gesetzes oder eines Ziels des Fachbereichs. Sie ist wertvoll, gehört aber in ein eigenes Feld „Begründung“ und nicht in den Anforderungstext: Ein Satz mit „weil“ wird lang, und das Testteam fragt sich, ob es auch die Begründung prüfen muss. Im eigenen Feld bleibt die Begründung erhalten, und wer die Anforderung später ändern oder streichen will, findet sie dort. Beispiel: Die Anforderung REQ-120 „Meldedatum speichern“ wird getrennt. |
59 |
Wurden Aufzählungen in einzelne Anforderungen zerlegt? |
Zerlegung von Aufzählungen: Eine Anforderung wie „Das Schadenportal muss Angaben zum Unfallgegner, zu Zeugen und zur Polizei erfassen“ verlangt drei Dinge. Funktioniert die Erfassung des Unfallgegners, die der Zeugen aber nicht, ist die Anforderung weder ganz erfüllt noch ganz verfehlt, und der Fortschritt lässt sich nicht ablesen. Zerlegen Sie solche Aufzählungen in atomare Anforderungen mit je eigener Kennung, die sich einzeln umsetzen, testen und einplanen lassen. Beispiel: Ein Entwurf wird in drei Anforderungen zerlegt. |
60 |
Werden Begriffe aus der technischen Umsetzung verwendet, wo Begriffe aus dem fachlichen Bedarf genügen würden? |
Fachliche statt technische Begriffe: Wörter wie „Dropdown-Menü“ (eine aufklappbare Auswahlliste), „Pop-up-Fenster“ (ein Fenster, das sich über der Seite öffnet) oder „Checkbox“ (ein Kästchen zum Ankreuzen) legen fest, wie die Bildschirmseite gebaut wird. Damit nimmt die Anforderung eine Entscheidung vorweg, die das Entwicklungsteam oder die Gestalter der Oberfläche besser treffen können, etwa weil auf einem Smartphone eine andere Darstellung leichter zu bedienen ist. Beschreiben Sie, was der Nutzer tun können muss, etwa „aus einer festen Liste auswählen“. Beispiel: Ein Entwurf mit technischem Begriff wird umgeschrieben. |
61 |
Beschreibt die Anforderung das von außen sichtbare Verhalten der Software und nicht ihren inneren Aufbau? |
Verhalten von außen: Eine Anforderung beschreibt, was Nutzer oder andere Programme von der Software sehen und erhalten, nicht, wie sie innen aufgebaut ist, also welche Datenbanktabellen, Programmteile oder Zwischenschritte es gibt. Den inneren Aufbau legt das Entwicklungsteam fest, und es muss ihn ändern können, ohne dass sich die Anforderung ändert. Prüfen Sie jedes Wort, das nur Entwickler verstehen, und fragen Sie, welches von außen sichtbare Ergebnis dahintersteht. Beispiel: Ein Entwurf, der den inneren Aufbau vorgibt, wird umgeschrieben. |
62 |
Wurden Sätze vermieden, die zwei gegensätzliche Ziele zugleich fordern, etwa „sicher und trotzdem einfach“? |
Zielkonflikt: Ein Satz wie „Die Anmeldung muss sicher und zugleich einfach sein“ verlangt zwei Ziele, die sich gegenseitig behindern: Jede zusätzliche Sicherheitsabfrage macht die Anmeldung umständlicher. Bleibt dieser Konflikt im Text, löst ihn das Entwicklungsteam nach eigenem Ermessen. Lassen Sie die fachlich verantwortliche Person, im agilen Team den Product Owner, entscheiden, welches Ziel Vorrang hat, oder legen Sie den Ausgleich mit Messwerten fest. Beispiel: Für die Anforderung REQ-101 „Anmeldung im Schadenportal“ entscheidet der Product Owner nach Abstimmung mit der IT-Sicherheit. |
63 |
Sind alle Platzhalter wie „TBD“, „XY“ oder „?“ durch endgültige Angaben ersetzt? |
Platzhalter: Platzhalter wie „TBD“ (englisch to be defined, noch festzulegen), „XY“ oder „???“ zeigen, dass eine Angabe fehlt. Wird eine Anforderung mit Platzhalter freigegeben, setzt das Entwicklungsteam einen eigenen Wert ein oder wartet. Suchen Sie vor jeder Freigabe im ganzen Dokument nach solchen Platzhaltern, klären Sie die fehlenden Werte mit der fachlich verantwortlichen Person und geben Sie eine Anforderung erst frei, wenn kein Platzhalter mehr darin steht. Beispiel: Ein Entwurf der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ lautet: „Das Schadenportal muss dem Kunden innerhalb von XY Sekunden eine Eingangsbestätigung mit Schadennummer anzeigen.“ Die Anforderung bleibt im Status „In Prüfung“, bis die Leiterin der Kfz-Schadenbearbeitung den Wert festlegt: 5 Sekunden. Erst danach wechselt die Anforderung in den Status „Abgestimmt“. |
64 |
Ist die Priorität als eigenes Feld an der Anforderung vermerkt und nicht nur im Text? |
Priorität als Feld: Die Priorität sagt, wie wichtig eine Anforderung im Vergleich zu anderen ist, etwa nach der MoSCoW-Methode mit den Stufen „Must have“, „Should have“, „Could have“ und „Won’t have“. Steht sie nur als Wort im Text, etwa „sehr wichtig“, kann niemand im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion alle Anforderungen der höchsten Stufe herausfiltern oder die Liste nach Priorität sortieren. Pflegen Sie die Priorität deshalb in einem eigenen Feld und streichen Sie Wörter wie „wichtig“ aus dem Anforderungstext. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ wird getrennt. |
3.3: Sprachlicher Feinschliff (Die Linguistik)
Bevor die Anforderungen ins Review gehen, lesen Sie jeden Satz noch einmal auf sprachliche Schwächen hin. Sie suchen dabei vor allem drei Arten von Fehlern: Weggelassenes wie einen fehlenden Handelnden oder einen Vergleich ohne Vergleichswert; Verallgemeinerungen wie „alle“, „immer“ oder „nie“, die keine Ausnahme zulassen; und Tätigkeiten, die in einem Hauptwort wie „Verarbeitung“ versteckt sind. Die Beratungsfirma SOPHIST nennt diese drei Arten Tilgung, Generalisierung und Verzerrung. Dazu kommen ungenaue Wörter wie „schnell“ oder „benutzerfreundlich“, unklare Bezüge wie „er“ oder „das System“ und Wörter wie „sollte“ oder „kann“, die offenlassen, wie verbindlich eine Anforderung ist. Ziel ist, dass Fachbereich, Entwicklungsteam und Testteam jeden Satz gleich verstehen und das Testteam ihn prüfen kann.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier prüfen Sie, ob jeder Satz einer Anforderung alle Angaben enthält, die zu der beschriebenen Handlung gehören: wer handelt, woran, für wen, woher, wohin, auf welche Weise, wann, wo und unter welcher Bedingung. Fehlt eine dieser Angaben, füllen Entwicklungsteam und Testteam die Lücke jeweils mit ihrer eigenen Vermutung. Am häufigsten fehlt der Handelnde, etwa in „Die Schadenmeldung wird gespeichert“, wo offenbleibt, welches Programm speichert. |
|
1 |
Nennt die Anforderung, wer die Handlung ausführt (den Handelnden)? |
Handelnder: Ein Satz im Passiv wie „Die Schadenmeldung wird gespeichert“ sagt nicht, wer handelt: der Kunde, das Schadenportal oder ein anderes Programm. Dann ist unklar, welches Entwicklungsteam die Funktion baut und wo das Testteam sie prüft. Schreiben Sie die Anforderung im Aktiv und stellen Sie den Handelnden an den Anfang des Satzes, wie es die Satzschablone vorsieht. Beispiel: Die Anforderung REQ-3301 „Schadenmeldung speichern“ wird umgeschrieben. |
2 |
Nennt die Anforderung, woran die Handlung ausgeführt wird (das Objekt des Satzes)? |
Objekt: Ein Satz wie „Das Schadenportal überträgt an das Schadensystem der Sachbearbeitung“ nennt den Handelnden, aber nicht, was übertragen wird: eine einzelne Schadenmeldung, alle Meldungen des Tages oder nur geänderte Angaben. Davon hängen die Datenmenge und der Zeitpunkt der Übertragung ab. Ergänzen Sie, woran die Handlung ausgeführt wird, und benennen Sie es so genau, dass nur eine Deutung bleibt. Beispiel: Die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ wird ergänzt. |
3 |
Nennt die Anforderung, an wen eine Nachricht oder ein Hinweis geht (den Empfänger)? |
Empfänger: Viele Anforderungen beschreiben, dass eine Nachricht, ein Hinweis oder eine Warnung entsteht, ohne zu sagen, wer sie bekommt. „Das Schadenportal sendet eine Warnung“ kann heißen, dass der Kunde einen Hinweis auf dem Bildschirm sieht, oder dass das Betriebsteam eine E-Mail erhält. Nennen Sie den Empfänger mit seiner Rolle und den Weg, auf dem ihn die Nachricht erreicht. Beispiel: Die Anforderung REQ-3302 „Warnung bei fehlgeschlagener Übertragung“ wird ergänzt. |
4 |
Nennt die Anforderung, woher die Daten kommen, die angezeigt oder verwendet werden (die Quelle)? |
Datenquelle: Soll die Software Daten anzeigen oder verwenden, muss die Anforderung sagen, aus welchem Programm die Daten stammen. Ohne diese Angabe weiß das Entwicklungsteam nicht, welche Schnittstelle es anbinden muss, und niemand kann sagen, wie aktuell und wie verlässlich die Daten sind. Nennen Sie die Quelle mit ihrem Namen, zum Beispiel ein Programm der Versicherung oder einen externen Anbieter. Beispiel: Die Anforderung REQ-3303 „Vertragsdaten in der Schadenmeldung anzeigen“ wird ergänzt. |
5 |
Nennt die Anforderung, wohin Daten gehen oder wo sie abgelegt werden (das Ziel)? |
Datenziel: Anforderungen wie „Daten exportieren“ oder „Bericht erstellen“ beschreiben eine Handlung, deren Ergebnis irgendwo ankommt: als Datei zum Herunterladen, als E-Mail oder als Eintrag in einem anderen Programm. Ohne Ziel kann das Entwicklungsteam die Funktion nicht bauen und das Testteam nicht prüfen, ob die Daten angekommen sind. Nennen Sie das Ziel so genau, dass das Testteam dort nachsehen kann. Beispiel: Die Anforderung REQ-3304 „Schadenmeldung als PDF bereitstellen“ wird ergänzt. |
6 |
Sagt die Anforderung, auf welche Weise oder mit welchem Mittel die Handlung ausgeführt wird? |
Art und Weise: Manche Handlungen lassen sich auf ganz verschiedene Arten ausführen. „Der Kunde meldet sich an“ kann eine Anmeldung mit Passwort oder mit einem Einmalcode per Textnachricht bedeuten, und jede Art braucht eine andere Umsetzung und andere Sicherheitsprüfungen. Legen Sie fest, welche Art gefordert ist, oder schreiben Sie ausdrücklich, dass das Entwicklungsteam die Art wählen darf. Beispiel: Die Anforderung REQ-101 „Anmeldung im Schadenportal“ wird ergänzt. |
7 |
Sagt die Anforderung, wann oder bei welchem Ereignis die Handlung stattfindet? |
Auslöser: Eine Handlung kann zu einer festen Uhrzeit beginnen, nach einem Ereignis oder weil ein Nutzer etwas anklickt. „Das Schadenportal erinnert den Kunden an fehlende Unterlagen“ lässt offen, ob das sofort, nach einem Tag oder jede Woche geschieht. Nennen Sie den Zeitpunkt oder das auslösende Ereignis, zum Beispiel den Klick auf die Schaltfläche „Absenden“ oder „täglich um 8 Uhr“. Beispiel: Die Anforderung REQ-3305 „Erinnerung an fehlende Fotos“ wird ergänzt. |
8 |
Sagt die Anforderung, wo die Handlung stattfindet oder wo das Ergebnis zu sehen ist? |
Ort: „Eine Fehlermeldung anzeigen“ sagt nicht, wo der Nutzer sie sieht: direkt unter dem falsch ausgefüllten Feld, oben auf der Seite oder in einem eigenen Fenster. Nutzen Kunden die Software am Computer und auf dem Mobiltelefon, kann sich der Ort außerdem je nach Gerät unterscheiden. Nennen Sie die Bildschirmseite und die Stelle auf der Seite, oder verweisen Sie auf ein Mockup, das diese Stelle zeigt. Beispiel: Die Anforderung REQ-3306 „Hinweis bei ungültigem Kennzeichen“ wird ergänzt. |
9 |
Nennt die Anforderung die Bedingung, unter der die Handlung stattfindet? |
Bedingung: Viele Handlungen sollen nicht in jedem Fall stattfinden, sondern nur, wenn eine Bedingung erfüllt ist. Fehlt die Bedingung, liest das Entwicklungsteam die Anforderung so, als gelte sie immer. Schreiben Sie die Bedingung als eigenen Satzteil mit „Falls“ oder „Wenn“ an den Anfang, wie es die Satzschablone vorsieht, und nennen Sie Grenzwerte mit Zahl und Einheit. Beispiel: Die Anforderung REQ-3307 „Gutachtertermin anbieten“ wird ergänzt. |
Kategorie |
Eine Nominalisierung ist ein Hauptwort, das aus einer Tätigkeit gebildet ist, etwa „Verarbeitung“, „Prüfung“ oder „Anmeldung“. Hinter einem solchen Wort steckt oft ein ganzer Ablauf mit mehreren Schritten, den der Satz nicht beschreibt. Hier prüfen Sie, ob jedes dieser Wörter und jedes allgemeine Hauptwort wie „die Daten“ im Projektglossar festgelegt ist oder durch die einzelnen Schritte und Angaben ersetzt werden muss. So bleibt kein Arbeitsschritt hinter einem einzigen Wort verborgen. |
|
10 |
Ist jedes Hauptwort in der Anforderung so genau, dass klar ist, welche Sache gemeint ist? |
Unklares Hauptwort: Hauptwörter wie „die Daten“, „die Unterlagen“ oder „die Informationen“ sagen nicht, welche Sache gemeint ist. Jeder Leser setzt dann seine eigene Vorstellung ein, und das Entwicklungsteam baut womöglich etwas anderes, als der Fachbereich erwartet. Prüfen Sie, ob das Wort im Projektglossar festgelegt ist; wenn nicht, ersetzen Sie es durch die gemeinten Angaben oder nehmen Sie es mit einer Festlegung ins Projektglossar auf. Beispiel: Die Anforderung REQ-3308 „Unterlagen zur Schadenmeldung anzeigen“ wird umgeschrieben. |
11 |
Was bedeutet das Wort „Verarbeitung“ in der Anforderung konkret? |
Verarbeitung: Das Wort „Verarbeitung“ ist eine Nominalisierung von „verarbeiten“: Es nennt eine Tätigkeit, aber weder ihre Schritte noch den Handelnden. „Die Verarbeitung der Schadenmeldung starten“ verschweigt, ob die Meldung geprüft, gespeichert oder weitergeleitet wird. Schreiben Sie die einzelnen Schritte als Tätigkeiten mit Handelndem aus, oder verweisen Sie auf ein Ablaufdiagramm, das die Schritte zeigt. Beispiel: Die Anforderung REQ-3309 „Schadenmeldung nach dem Absenden verarbeiten“ wird umgeschrieben. |
12 |
Welche Prüfungen umfasst das Wort „Überprüfung“ in der Anforderung? |
Prüfschritte: Das Wort „Überprüfung“ ist eine Nominalisierung von „überprüfen“ und sagt nicht, was geprüft wird: ob ein Feld ausgefüllt ist, ob eine Angabe das richtige Format hat, ob sie inhaltlich stimmt oder ob der Nutzer berechtigt ist. Jede dieser Prüfungen braucht eigene Regeln und eigene Testfälle. Zählen Sie die Prüfschritte einzeln auf und sagen Sie bei jedem, was bei einem Fehler geschieht. Beispiel: In der Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ steht im Entwurf: „Die Bankverbindung wird überprüft.“ Die verbesserte Fassung nennt jede Prüfung einzeln: |
13 |
Was soll mit „Optimierung“ verbessert werden, und woran misst man den Erfolg? |
Optimierungsziel: Das Wort „Optimierung“ ist eine Nominalisierung von „optimieren“ und sagt nur, dass etwas besser werden soll, nicht was und um wie viel. Ein Ablauf kann schneller, billiger, fehlerärmer oder bequemer werden, und diese Ziele stehen oft gegeneinander. Nennen Sie die Größe, die sich verbessern soll, ihren heutigen Wert und den Zielwert; wird dabei eine andere Größe schlechter, legen Sie fest, wie weit das erlaubt ist. Beispiel: Die Anforderung REQ-3310 „Erfassungsdauer der Kfz-Schadenmeldung“ wird umgeschrieben. |
14 |
Ist bei dem Wort „Anmeldung“ klar, ob die erstmalige Registrierung oder das Einloggen eines bekannten Nutzers gemeint ist? |
Anmeldung: Das Wort „Anmeldung“ steht im Deutschen für zwei verschiedene Vorgänge: die Registrierung, bei der ein neuer Nutzer ein Konto anlegt, und das Einloggen (englisch Login), bei dem ein bekannter Nutzer sich mit seinen Zugangsdaten ausweist. Beide Vorgänge brauchen andere Felder, andere Prüfungen und andere Texte. Legen Sie im Projektglossar fest, welches Wort für welchen Vorgang steht, und verwenden Sie es in allen Anforderungen gleich. Beispiel: Im Projektglossar des Schadenportals steht: |
15 |
Was genau wird bei der „Kommunikation“ zwischen zwei Programmen ausgetauscht, und in welche Richtung? |
Datenaustausch: Das Wort „Kommunikation“ ist eine Nominalisierung von „kommunizieren“. „Das Schadenportal kommuniziert mit dem Schadensystem der Sachbearbeitung“ sagt nicht, welche Nachrichten in welche Richtung gehen, wann sie gesendet werden und was bei einer Störung geschieht. Für die Schnittstelle zwischen den beiden Programmen braucht das Entwicklungsteam genau diese Angaben; beschreiben Sie deshalb jede Nachricht einzeln mit Absender, Empfänger, Inhalt und Anlass. Beispiel: Im Entwurf steht: „Schadenportal und Schadensystem der Sachbearbeitung kommunizieren miteinander.“ Die verbesserte Fassung beschreibt drei Nachrichten: |
16 |
Ist festgelegt, was eine „Fehlermeldung“ enthält: welchen Text, für wen und an welcher Stelle? |
Inhalt der Fehlermeldung: „Das Schadenportal zeigt eine Fehlermeldung an“ lässt offen, was darin steht und wer sie liest. Der Kunde braucht einen verständlichen Text, der ihm sagt, welcher Fehler aufgetreten ist und was er jetzt tun kann; das Betriebsteam braucht einen Fehlercode, mit dem es die Ursache findet. Legen Sie den Wortlaut jeder Meldung fest, oder verweisen Sie auf eine Liste aller Fehlermeldungen mit Kennung, Text und Anlass, die das Projekt pflegt. Beispiel: Die Anforderung REQ-3312 „Hinweis bei zu großem Foto“ wird ergänzt. |
Kategorie |
Wörter wie „benutzerfreundlich“, „schnell“, „ausreichend“ oder „normalerweise“ klingen klar, bedeuten aber für jeden Leser etwas anderes. Hier prüfen Sie, ob jedes solche Wort durch eine messbare Angabe mit Zahl und Einheit, durch einen genannten Vergleichswert oder durch eine ausdrückliche Regel ersetzt ist. Nur dann kann das Testteam die Anforderung prüfen, und bei der Abnahme gibt es keinen Streit darüber, was „schnell“ heißt. |
|
17 |
Was genau ist mit „benutzerfreundlich“ gemeint, und woran lässt sich das messen? |
Benutzerfreundlichkeit: „Benutzerfreundlich“ ist eine Wertung, keine prüfbare Eigenschaft. Messbar wird Benutzerfreundlichkeit über Angaben wie die Zeit, die ein Nutzer für eine Aufgabe braucht, den Anteil der Nutzer, die eine Aufgabe ohne Hilfe schaffen, oder das Ergebnis eines standardisierten Fragebogens wie der System Usability Scale (SUS), die Werte von 0 bis 100 liefert. Legen Sie mit dem Fachbereich fest, welche Messgröße gilt und welcher Wert erreicht werden muss, und halten Sie das als nichtfunktionale Anforderung (NFA) fest. Beispiel: Die Anforderung REQ-3313 „Bedienbarkeit der Kfz-Schadenmeldung“ wird umgeschrieben. |
18 |
Wie viele Sekunden sind mit „schnell“ gemeint, und unter welchen Bedingungen gilt der Wert? |
Antwortzeit: „Schnell“ ist nicht prüfbar, „innerhalb von 5 Sekunden“ dagegen schon. Zu einer vollständigen Zeitangabe gehören außerdem Anfang und Ende der Messung, also von welchem Ereignis bis zu welchem gemessen wird, und die Bedingungen, etwa wie viele Kunden gleichzeitig Schäden melden. Fragen Sie den Fachbereich, welche Wartezeit für den Nutzer noch hinnehmbar ist, und schreiben Sie den Wert mit Anfang und Ende der Messung und mit den Bedingungen in die Anforderung. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ wird umgeschrieben. |
19 |
Wie viel Speicherplatz ist mit „ausreichend“ gemeint? |
Speicherbedarf: Was „ausreichend“ ist, hängt davon ab, wofür und wie lange der Speicher reichen soll. Ohne Zahl plant das Betriebsteam den Speicher nach eigener Schätzung, und ob die Schätzung stimmt, zeigt sich erst, wenn der Speicher voll ist. Leiten Sie die Zahl mit dem Fachbereich aus der Zahl der Vorgänge je Jahr, dem Speicherbedarf eines Vorgangs und der Aufbewahrungsdauer ab. Beispiel: Die Anforderung REQ-3314 „Speicher für Schadenfotos“ wird umgeschrieben. |
20 |
Nennt ein Vergleich wie „besser“ den Vergleichswert, also besser als was und um wie viel? |
Vergleichswert: Ein Vergleich ohne Bezugsgröße wie „besser“, „mehr“ oder „weniger Fehler“ lässt sich nicht prüfen, weil offenbleibt, womit verglichen wird. Nennen Sie, womit verglichen wird, und messen Sie den heutigen Wert, bevor die neue Software in Betrieb geht; ohne diese Messung lässt sich die Verbesserung später nicht belegen. Schreiben Sie dann den Zielwert als Zahl in die Anforderung. Beispiel: Die Anforderung REQ-3315 „Vollständigkeit der Schadenmeldungen“ wird umgeschrieben. |
21 |
Nennt ein Vergleich wie „einfacher“, womit verglichen wird und woran man die Vereinfachung misst? |
Vereinfachung: „Einfacher“ ist ein Vergleich, dem meist beides fehlt: womit verglichen wird und woran man es misst. Messbar wird Einfachheit zum Beispiel über die Zahl der Schritte, die Zahl der Pflichtfelder oder die Zeit bis zum Abschluss einer Aufgabe. Wählen Sie eine dieser Größen, messen Sie den heutigen Wert und schreiben Sie den Zielwert in die Anforderung. Beispiel: Die Anforderung REQ-3316 „Pflichtfelder der Hausratschadenmeldung“ wird umgeschrieben. |
22 |
Nennt ein Vergleich wie „sicherer“, gegen welche Gefahr geschützt wird und mit welcher Maßnahme? |
Sicherheitsmaßnahme: „Sicherer“ sagt weder, wovor geschützt werden soll, noch, woran man den Schutz erkennt. Prüfbar wird Sicherheit, wenn die Anforderung eine Gefahr nennt, etwa dass Fremde ein Kundenkonto übernehmen, und eine Maßnahme dagegen. Stimmen Sie die Maßnahme mit der IT-Sicherheit ab und beziehen Sie sich auf deren Vorgaben, statt einen Vergleich zu schreiben. Beispiel: Die Anforderung REQ-101 „Anmeldung im Schadenportal“ wird ergänzt. |
23 |
Welche Ausnahmen stecken hinter dem Wort „normalerweise“, und was soll in diesen Fällen geschehen? |
Ausnahmefälle: „Normalerweise“ sagt, dass es Fälle gibt, in denen etwas anderes gilt, nennt diese Fälle aber nicht. Das Entwicklungsteam baut dann nur den gewöhnlichen Ablauf, und für die Ausnahmen fehlt eine Regel. Fragen Sie den Fachbereich nach allen Ausnahmen und beschreiben Sie für jede, was die Software dann tut. Beispiel: Die Anforderung REQ-3317 „Wer eine Schadenmeldung absenden darf“ wird umgeschrieben. |
24 |
Welche Regel und welche Ausnahmen meint die Wendung „in der Regel“? |
Regel und Ausnahme: „In der Regel“ beschreibt den häufigsten Fall und lässt offen, was in den übrigen Fällen gilt. Eine Software braucht aber für jeden Fall eine Vorgabe. Schreiben Sie die Regel als Anforderung und jede Ausnahme mit ihrer Bedingung ausdrücklich dazu; gibt es keine Ausnahme, streichen Sie die Wendung. Beispiel: Die Anforderung REQ-3318 „Glasschäden ohne Prüfung auszahlen“ wird umgeschrieben. |
25 |
Was soll mit „transparent“ für wen sichtbar oder nachvollziehbar sein? |
Nachvollziehbarkeit: „Transparent“ kann heißen, dass ein Nutzer etwas auf dem Bildschirm sieht, oder dass sich ein Vorgang später lückenlos nachvollziehen lässt, etwa in einem Protokoll. In der IT bedeutet „transparent“ manchmal sogar das Gegenteil: einen Vorgang, den der Nutzer gar nicht bemerkt. Legen Sie fest, wer was sehen oder nachvollziehen soll, an welcher Stelle und wie lange. Beispiel: Die Anforderung REQ-3319 „Bearbeitungsstand für den Kunden anzeigen“ wird umgeschrieben. |
26 |
Was genau soll bei einer „flexiblen“ Lösung veränderbar sein, und wer nimmt die Änderung vor? |
Anpassbarkeit: „Flexibel“ kann bedeuten, dass ein Nutzer etwas selbst einstellt, dass der Fachbereich Regeln ohne Programmierung ändert oder dass die Software mehr Nutzer verkraftet. Jede dieser Bedeutungen führt zu einem anderen Aufbau der Software und zu anderem Aufwand. Nennen Sie, was sich ändern lassen soll, wer es ändert und ob dafür ein Entwickler nötig ist. Beispiel: Die Anforderung REQ-3320 „Pflichtfelder ohne neue Version ändern“ wird umgeschrieben. |
27 |
Woran soll man erkennen, dass die Oberfläche „modern“ ist? |
Gestaltungsvorgabe: „Modern“ ist eine Wertung, und was heute modern wirkt, kann in wenigen Jahren veraltet wirken. Prüfbar wird die Anforderung durch einen Bezug auf eine feste Gestaltungsvorgabe, zum Beispiel den Gestaltungsleitfaden des Unternehmens (englisch Styleguide) mit Farben, Schriften und Bedienelementen, oder durch einzelne prüfbare Eigenschaften, etwa die Darstellung auf dem Mobiltelefon. Fragen Sie nach, was mit „modern“ gemeint ist, und schreiben Sie die gewünschten Eigenschaften einzeln auf. Beispiel: Die Anforderung REQ-3321 „Gestaltung des Schadenportals“ wird umgeschrieben. |
28 |
Welche Störungen soll eine „robuste“ Software aushalten, und wie soll sie sich dabei verhalten? |
Robustheit: „Robust“ meint meist, dass eine Software bei Störungen weiterarbeitet oder sich ohne Datenverlust davon erholt, etwa bei falschen Eingaben, beim Ausfall eines anderen Programms oder bei einer abgebrochenen Verbindung. Welche Störungen gemeint sind und was dann geschehen soll, sagt das Wort nicht. Zählen Sie die Störungen auf, mit denen zu rechnen ist, und legen Sie für jede das erwartete Verhalten fest. Beispiel: Die Anforderung REQ-3322 „Eingaben bei Verbindungsabbruch behalten“ wird umgeschrieben. |
29 |
Was soll eine „effiziente“ Lösung sparen: Zeit, Rechenleistung, Speicher oder Geld? |
Effizienz: „Effizient“ heißt, mit wenig Einsatz viel zu erreichen, sagt aber nicht, welcher Einsatz gering sein soll: die Arbeitszeit der Nutzer, die Rechenleistung der Server, der Speicher oder das Geld für den Betrieb. Diese Ziele können sich widersprechen; ein schnellerer Ablauf braucht oft mehr Rechenleistung. Nennen Sie die Größe, die gering bleiben soll, mit Zahl und Einheit. Beispiel: Die Anforderung REQ-3323 „Bearbeitungszeit für Glasschäden“ wird umgeschrieben. |
30 |
Woran soll man erkennen, dass eine Bildschirmseite „übersichtlich“ ist? |
Übersichtlichkeit: „Übersichtlich“ beschreibt einen Eindruck, keine prüfbare Eigenschaft. Prüfbar sind dagegen Vorgaben wie die Zahl der Felder auf einer Seite, eine feste Reihenfolge, Zwischenüberschriften für zusammengehörende Felder oder eine sortierbare Liste. Fragen Sie die Nutzer, was sie auf der Seite heute suchen und nicht finden, und leiten Sie daraus solche Vorgaben ab. Beispiel: Die Anforderung REQ-3324 „Liste der eigenen Schadenmeldungen“ wird umgeschrieben. |
Kategorie |
Wörter wie „alle“, „keine“, „immer“, „nie“, „jeder“ oder „überall“ behaupten, dass etwas ohne jede Ausnahme gilt. Ähnlich wirken „sofort“, „vollständig“ und „automatisch“, die keine Grenze nennen. Oft hat der Schreiber nur an den gewöhnlichen Fall gedacht, und die Ausnahmen fallen erst im Betrieb auf, etwa beim Zugriff durch das Betriebsteam oder bei gesetzlichen Löschpflichten. Hier prüfen Sie bei jedem dieser Wörter, ob es wirklich keine Ausnahme gibt, und schreiben die Ausnahmen und Grenzen ausdrücklich in die Anforderung. |
|
31 |
Gilt eine Aussage mit „alle“ wirklich ohne Ausnahme? |
Ausnahmen: „Alle Nutzer“ oder „alle Schadenmeldungen“ schließt jeden einzelnen Fall ein, auch solche, an die der Schreiber nicht gedacht hat, etwa Mitarbeiter mit besonderen Rechten, Testdaten oder Daten, die aus einer früheren Software übernommen wurden. Gehen Sie die Gruppen einzeln durch und fragen Sie bei jeder, ob die Aussage auch für sie gilt. Gibt es Ausnahmen, nennen Sie sie in der Anforderung; gibt es keine, lassen Sie sich das von der fachlich verantwortlichen Person (Owner) bestätigen. Beispiel: Die Anforderung REQ-3325 „Anmeldung vor der Schadenmeldung“ wird umgeschrieben. |
32 |
Gilt eine Aussage mit „nie“ wirklich in jedem Fall, oder verlangen Gesetze wie die Pflicht zum Löschen von Daten etwas anderes? |
Ausnahmslose Verbote: „Nie“ verbietet etwas für alle Zeit und jeden Fall. Häufig widerspricht so ein Satz einer anderen Pflicht: „Schadenmeldungen werden nie gelöscht“ widerspricht der Datenschutz-Grundverordnung (DSGVO), nach der personenbezogene Daten gelöscht werden müssen, wenn sie für ihren Zweck nicht mehr gebraucht werden und keine Aufbewahrungspflicht mehr besteht. Prüfen Sie jedes „nie“ mit der Rechtsabteilung oder der Datenschutzbeauftragten und schreiben Sie die Fälle, in denen doch gehandelt werden muss, mit ihrer Frist in die Anforderung. Beispiel: Die Anforderung REQ-3326 „Schadenmeldungen nach Fristablauf löschen“ wird umgeschrieben. |
33 |
Gilt eine Aussage mit „immer“ wirklich in jeder Lage, auf jedem Gerät und in jedem Zustand der Software? |
Geltungsbereich: „Immer“ schließt jede Lage ein: jedes Gerät, jede Bildschirmgröße und jeden Zustand der Software, auch Wartungszeiten und Störungen. Meist hat der Schreiber an den gewöhnlichen Fall gedacht und die übrigen nicht bedacht. Fragen Sie nach, in welchen Lagen die Aussage gelten soll, und nennen Sie diese Lagen, oder nennen Sie die Lagen, in denen sie nicht gilt. Beispiel: Die Anforderung REQ-3327 „Telefonnummer der Hotline anzeigen“ wird umgeschrieben. |
34 |
Ist mit „keiner“ oder „niemand“ wirklich jede Person gemeint, auch das Betriebsteam im Notfall? |
Zugriffsverbot: „Keiner hat Zugriff“ klingt eindeutig, schließt aber auch die Personen aus, die die Software warten, und den Notfallzugang (englisch Break-Glass-Account), mit dem das Betriebsteam bei einer schweren Störung eingreift. Ist das gewollt, muss die Anforderung es ausdrücklich sagen; ist es nicht gewollt, muss sie die Ausnahmen mit ihren Bedingungen nennen. Klären Sie das mit der IT-Sicherheit und halten Sie fest, wer einen Zugriff im Ausnahmefall freigibt und wie er protokolliert wird. Beispiel: Die Anforderung REQ-3328 „Zugriff auf Bankverbindungen“ wird umgeschrieben. |
35 |
Wer genau ist mit „jeder“ gemeint: jede Person im Internet, jeder angemeldete Kunde oder jeder Mitarbeiter? |
Personenkreis: „Jeder kann das sehen“ lässt offen, ob jede Person im Internet ohne Anmeldung gemeint ist, jeder angemeldete Kunde oder jeder Mitarbeiter der Versicherung. Davon hängt ab, ob eine Seite öffentlich ist, ob sie eine Anmeldung verlangt und welche Daten darauf stehen dürfen. Ersetzen Sie „jeder“ durch den gemeinten Personenkreis. Beispiel: Die Anforderung REQ-3329 „Hinweise zum Ablauf einer Schadenmeldung“ wird umgeschrieben. |
36 |
Ist festgelegt, was der Nutzer sieht, wenn laut Anforderung „nichts“ passiert? |
Rückmeldung an den Nutzer: „Dann passiert nichts“ bedeutet für den Nutzer, dass er nicht weiß, ob die Software seine Eingabe erhalten hat, ob sie noch arbeitet oder ob ein Fehler aufgetreten ist. Er klickt dann erneut, ruft bei der Hotline an oder bricht ab. Legen Sie fest, welche Rückmeldung der Nutzer bekommt, auch wenn es kein Ergebnis gibt; soll die Software wirklich gar nicht reagieren, schreiben Sie das ausdrücklich. Beispiel: Die Anforderung REQ-3330 „Suche nach einer Schadenmeldung“ wird umgeschrieben. |
37 |
Gilt eine Aussage mit „überall“ wirklich an jedem Ort, in jedem Netz und auf jedem Gerät? |
Örtliche Geltung: „Überall“ kann heißen: in jedem Land, in jedem Netz, auf jedem Gerät oder auf jeder Seite der Software. Jede dieser Bedeutungen hat Grenzen: Manche Länder sperren Internetdienste, manche Firmennetze sperren einzelne Seiten, und ohne Netzverbindung lässt sich eine Seite im Browser nicht aufrufen. Nennen Sie die Orte und Umgebungen, in denen die Anforderung gelten muss. Beispiel: Die Anforderung REQ-3331 „Schadenmeldung aus dem Ausland“ wird umgeschrieben. |
38 |
Wie viele Sekunden oder Bruchteile einer Sekunde sind mit „sofort“ gemeint? |
Zeitgrenze: Jeder Vorgang in einer Software braucht Zeit; „sofort“ heißt deshalb in der Praxis „so schnell, dass der Nutzer keine Wartezeit bemerkt“. Nach einer verbreiteten Faustregel des Fachmanns für Bedienbarkeit Jakob Nielsen wirkt eine Reaktion innerhalb von 0,1 Sekunden auf den Nutzer unmittelbar, und bis zu einer Sekunde unterbricht sie seinen Gedankengang noch nicht. Ersetzen Sie „sofort“ durch eine Zeitgrenze, die zum Zweck passt, und nennen Sie das Ereignis, ab dem gemessen wird. Beispiel: Die Anforderung REQ-3332 „Postleitzahl prüfen“ wird umgeschrieben. |
39 |
Ist festgelegt, was „vollständig“ umfasst, also welcher Zeitraum und welche Datenbestände dazugehören? |
Umfang: „Vollständig“ setzt voraus, dass klar ist, was zum Ganzen gehört, und genau das bleibt meist offen. „Die vollständige Schadenhistorie“ kann alle Schäden seit Beginn des Vertrags meinen oder nur die, die seit Einführung der heutigen Software erfasst sind; ältere Schäden liegen oft nur in Papierakten oder in einer abgeschalteten Software vor. Legen Sie den Zeitraum und die Datenbestände fest, die dazugehören, und klären Sie, ob alte Daten dafür übernommen werden müssen. Beispiel: Die Anforderung REQ-3333 „Schadenhistorie des Kunden anzeigen“ wird umgeschrieben. |
40 |
Heißt „automatisch“, dass kein Mensch eingreift, und was löst den Vorgang dann aus? |
Automatischer Ablauf: „Automatisch“ sagt, dass ein Mensch den Vorgang nicht anstoßen muss, aber nicht, was ihn auslöst: ein Ereignis wie das Absenden einer Meldung, eine feste Uhrzeit oder eine Bedingung, die die Software regelmäßig prüft. Oft bleibt auch offen, ob ein Mensch das Ergebnis noch bestätigen muss, bevor es weiterverwendet wird. Nennen Sie den Auslöser und sagen Sie, ob und von wem das Ergebnis geprüft wird. Beispiel: Die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ wird ergänzt. |
Kategorie |
Fürwörter wie „er“ oder „dieser“, Ortsangaben wie „hier“, „oben“ oder „dort“ und allgemeine Wörter wie „das System“, „der Nutzer“ oder „wir“ verweisen auf etwas, das an anderer Stelle steht oder das der Schreiber im Kopf hatte. Hier prüfen Sie, ob jeder dieser Bezüge beim ersten Lesen eindeutig ist. Das ist besonders wichtig, weil Anforderungen oft einzeln gelesen werden, etwa als einzelner Eintrag im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, ohne den Text davor und danach. |
|
41 |
Ist bei jedem Fürwort wie „er“, „sie“ oder „dieser“ eindeutig, worauf es sich bezieht? |
Fürwort: Ein Fürwort wie „er“ oder „dieser“ steht für ein Hauptwort, das vorher genannt wurde. Stehen davor zwei Hauptwörter mit demselben Geschlecht, etwa „der Kunde“ und „der Entwurf“, kann der Leser nicht erkennen, welches gemeint ist. Wiederholen Sie in diesem Fall das Hauptwort, auch wenn der Satz dadurch länger wird. Beispiel: Die Anforderung REQ-3334 „Entwurf einer Schadenmeldung verwerfen“ wird umgeschrieben. |
42 |
Wer ist mit „wir“ gemeint? |
Zuständige Rolle: „Wir“ meint die Gruppe, zu der der Schreiber gehört; wer die Anforderung später liest, weiß oft nicht, ob das der Fachbereich, die IT, das Projekt oder die ganze Versicherung ist. Damit bleibt offen, wer die beschriebene Handlung ausführt und wen man bei Fragen anspricht. Ersetzen Sie „wir“ durch die Rolle oder die Abteilung. Beispiel: Die Anforderung REQ-3335 „Freigabe großer Kfz-Schäden“ wird umgeschrieben. |
43 |
Welches Programm oder welcher Teil der Software ist mit „das System“ gemeint? |
Benanntes Programm: In einem Vorhaben sind meist mehrere Programme beteiligt, und „das System“ kann jedes davon meinen oder alle zusammen. Davon hängt ab, welches Team die Anforderung umsetzt und wo sie getestet wird. Nennen Sie das Programm mit dem Namen, der im Projektglossar steht, und verwenden Sie diesen Namen in allen Anforderungen gleich. Beispiel: Die Anforderung REQ-3336 „Vertrag zum Schadenzeitpunkt prüfen“ wird umgeschrieben. |
44 |
Welche Gruppe von Nutzern ist mit „der Nutzer“ gemeint? |
Nutzerrolle: Eine Software hat meist mehrere Gruppen von Nutzern mit verschiedenen Aufgaben und Rechten. Im Schadenportal sind das zum Beispiel Kunden, Kfz-Werkstätten, die im Auftrag eines Kunden melden, und Mitarbeiter der Hotline. Ersetzen Sie „der Nutzer“ durch die Rolle, für die die Anforderung gilt, und verwenden Sie dafür die Rollennamen aus dem Projektglossar. Beispiel: Die Anforderung REQ-3337 „Bearbeitungsstand je Nutzerrolle“ wird umgeschrieben. |
45 |
Welche Schnittstelle ist mit „die Schnittstelle“ gemeint? |
Benannte Schnittstelle: Eine Schnittstelle ist die Stelle, über die zwei Programme Daten austauschen, und ein Programm hat oft mehrere davon. „Die Daten an die Schnittstelle senden“ lässt offen, welches Programm die Daten empfängt und in welchem Format. Nennen Sie die Schnittstelle mit den beiden Programmen, die sie verbindet, und verweisen Sie auf das Dokument, das sie beschreibt. Beispiel: Die Anforderung REQ-3338 „Auszahlung anstoßen“ wird umgeschrieben. |
46 |
Ist mit „der Prozess“ ein Arbeitsablauf im Unternehmen oder ein laufendes Programm auf einem Rechner gemeint? |
Prozess: „Prozess“ hat in der IT zwei Bedeutungen: einen Geschäftsprozess, also einen Arbeitsablauf im Unternehmen wie die Bearbeitung eines Schadens von der Meldung bis zur Auszahlung, und einen technischen Prozess, also ein Programm, das gerade auf einem Rechner läuft. „Der Prozess wird angehalten“ kann deshalb heißen, dass die Bearbeitung eines Schadens ruht, oder dass ein Programm gestoppt wird. Schreiben Sie, welcher Ablauf gemeint ist, und nennen Sie ihn mit Namen. Beispiel: Die Anforderung REQ-3339 „Auszahlung bei Betrugsverdacht sperren“ wird umgeschrieben. |
47 |
Welche Daten sind mit „die Daten“ gemeint? |
Datenart: „Die Daten“ kann jede Art gespeicherter Angaben meinen: Name und Anschrift des Kunden, die Angaben zu einem einzelnen Schaden, hochgeladene Fotos oder technische Protokolle. Gerade bei Anforderungen zum Löschen, Übertragen oder Anzeigen führen diese Lesarten zu ganz verschiedenen Ergebnissen. Zählen Sie die gemeinten Angaben einzeln auf, oder nennen Sie die Art der Daten mit dem Namen, der im Projektglossar festgelegt ist. Beispiel: Die Anforderung REQ-3340 „Kundenkonto löschen“ wird umgeschrieben. |
48 |
Welche Stelle ist mit „hier“ gemeint? |
Ortsangabe: „Hier“ zeigt auf eine Stelle, die der Schreiber beim Schreiben vor Augen hatte, etwa eine Bildschirmseite oder ein Feld. Wer die Anforderung liest, sieht diese Stelle nicht und kann sie nicht finden. Nennen Sie die Bildschirmseite, den Bereich und die Schaltfläche oder das Feld mit ihren Namen, zum Beispiel so, wie sie in einem Mockup beschriftet sind. Beispiel: Die Anforderung REQ-3341 „Weitere Fotos hochladen“ wird umgeschrieben. |
49 |
Worauf verweist „oben“ oder „wie oben beschrieben“? |
Fester Verweis: „Wie oben beschrieben“ verweist auf eine Stelle im selben Dokument, die sich verschiebt, sobald jemand Text einfügt oder umstellt. Wer die Anforderung einzeln liest, etwa als Eintrag im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, hat gar kein „oben“. Verweisen Sie mit einer festen Angabe, am besten mit der Kennung (ID) und dem Titel der Anforderung, die Sie meinen. Beispiel: Die Anforderung REQ-3342 „Hausratschadenmeldung erfassen“ wird umgeschrieben. |
50 |
Welcher Ort ist mit „dort“ gemeint? |
Ablageort: „Dort“ verweist auf einen Ort, der im Satz davor genannt ist oder nur im Kopf des Schreibers existiert: ein Verzeichnis, eine Datenbank, eine Bildschirmseite oder ein anderes Programm. Steht davor mehr als ein Ort oder gar keiner, kann der Leser den Bezug nicht auflösen. Nennen Sie den Ort jedes Mal mit seinem Namen, statt „dort“ zu schreiben. Beispiel: Die Anforderung REQ-3343 „Fotos archivieren“ wird umgeschrieben. |
Kategorie |
Modalverben wie „muss“, „sollte“, „kann“ oder „darf“ und das Hilfsverb „wird“ zeigen, wie verbindlich eine Anforderung ist: ob sie erfüllt sein muss, ob sie erwünscht ist oder ob sie nur eine Möglichkeit beschreibt. Hier prüfen Sie, ob jedes dieser Wörter in der Bedeutung verwendet wird, die das Projekt dafür festgelegt hat. Ist die Liste der Anforderungen Teil eines Vertrags, entscheidet dieses eine Wort darüber, was der Auftragnehmer liefern muss. |
|
51 |
Beschreibt eine Anforderung mit „sollte“ eine Pflicht oder nur einen Wunsch? |
Erwünschte Anforderung: Das Modalverb „sollte“ drückt aus, dass etwas erwünscht, aber nicht zwingend ist. Viele Projekte legen deshalb Stufen der Verbindlichkeit fest, zum Beispiel „muss“ für Anforderungen, ohne die das Ergebnis nicht abgenommen wird, und „sollte“ für Anforderungen, die umgesetzt werden, wenn Zeit und Geld reichen. Klären Sie mit dem Fachbereich, ob die Anforderung erfüllt sein muss: Wenn ja, schreiben Sie „muss“; wenn nein, lassen Sie „sollte“ nur stehen, wenn seine Bedeutung im Projekt festgelegt ist. Beispiel: Die Anforderung REQ-3344 „Schadennummer per Textnachricht senden“ wird geprüft. |
52 |
Bedeutet „kann“ in der Anforderung, dass ein Nutzer etwas tun darf, dass die Software etwas können muss, oder dass die Umsetzung freiwillig ist? |
Bedeutung von „kann“: Das Modalverb „kann“ hat in Anforderungen drei mögliche Bedeutungen: Ein Nutzer darf etwas tun, die Software hat eine Fähigkeit, oder die Umsetzung ist freiwillig. Im ersten Fall ist meist gemeint, dass die Software dem Nutzer etwas ermöglichen muss; im letzten Fall darf das Entwicklungsteam die Anforderung weglassen. Schreiben Sie für eine Pflicht „Das Schadenportal muss dem Kunden ermöglichen, …“ und verwenden Sie „kann“ nur in der Bedeutung, die das Projekt dafür festgelegt hat. Beispiel: Die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ wird umgeschrieben. |
53 |
Ist bei „darf nicht“ festgelegt, ob die Software die Handlung verhindert oder ob nur eine Regel für Menschen gilt? |
Verbot: „Darf nicht“ beschreibt ein Verbot, sagt aber nicht, wie es durchgesetzt wird. Die Software kann die Handlung verhindern, etwa indem eine Schaltfläche fehlt, oder das Verbot ist nur eine Arbeitsanweisung an Menschen; ob die Anweisung eingehalten wird, prüft dann zum Beispiel die interne Revision. Legen Sie fest, welche der beiden Formen gemeint ist; soll die Software die Handlung verhindern, schreiben Sie die Anforderung so, dass die Software der Handelnde ist. Beispiel: Die Anforderung REQ-3345 „Abgesendete Schadenmeldung schützen“ wird umgeschrieben. |
54 |
Ist eine Anforderung mit „muss“ auch rechtlich verbindlich, und wird „muss“ nur für solche Anforderungen verwendet? |
Verbindliche Anforderung: Das Modalverb „muss“ kennzeichnet eine Anforderung, die erfüllt sein muss, damit das Ergebnis abgenommen wird. Ist die Liste der Anforderungen Teil eines Vertrags, etwa als Lastenheft für einen externen Dienstleister, kann der Auftraggeber die Erfüllung jeder Muss-Anforderung einfordern. Verwenden Sie „muss“ deshalb nur für Anforderungen, auf die der Auftraggeber nicht verzichten kann, und prüfen Sie diese Anforderungen so sorgfältig wie eine Vertragsklausel. Beispiel: Im Lastenheft für den externen Entwicklungsdienstleister steht die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“: „Das Schadenportal muss dem Kunden innerhalb von 5 Sekunden eine Eingangsbestätigung mit Schadennummer anzeigen.“ Zeigt das Schadenportal die Eingangsbestätigung im Abnahmetest erst nach 8 Sekunden, kann die Versicherung verlangen, dass der Dienstleister nachbessert. |
55 |
Beschreibt ein Satz mit „wird“ eine Anforderung, eine Absicht für später oder eine bloße Tatsache? |
Bedeutung von „wird“: Das Hilfsverb „wird“ kann eine Tatsache beschreiben, eine Absicht für später oder eine Anforderung. Die internationale Norm ISO/IEC/IEEE 29148 für Anforderungen verwendet das englische „will“ für Tatsachen und Absichten, nicht für Anforderungen; manche deutschsprachigen Satzschablonen verwenden „wird“ dagegen für Anforderungen, die erst in einer späteren Version umgesetzt werden. Schreiben Sie Anforderungen mit „muss“ und verwenden Sie „wird“ nur in der Bedeutung, die das Projekt festgelegt hat. Beispiel: Die Anforderung REQ-250 „Englische Oberfläche“ wird geprüft. |
56 |
Wofür steht „möchte“ in einer Anforderung, und wann ist es angebracht? |
Wunsch des Nutzers: „Möchte“ gehört in die User Story, die nach dem Muster „Als <Rolle> möchte ich <Funktion>, damit <Nutzen>“ den Bedarf eines Nutzers aus seiner Sicht beschreibt. Dort ist „möchte“ richtig; prüfbar wird die User Story durch ihre Akzeptanzkriterien. In einer Anforderung, die nicht als User Story geschrieben ist, ersetzen Sie „möchte“ durch „muss“ oder durch das Wort für die vereinbarte Stufe der Verbindlichkeit. Beispiel: Zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ gibt es eine User Story mit Akzeptanzkriterium. |
57 |
Bedeutet „kann nicht“, dass die Software die Handlung vorab sperrt, oder dass die Handlung scheitert und eine Fehlermeldung erscheint? |
Sperre oder Fehler: „Der Kunde kann die Schadenmeldung nicht absenden“ beschreibt zwei verschiedene Abläufe. Entweder sperrt die Software die Handlung vorab, etwa indem die Schaltfläche „Absenden“ ausgegraut ist, oder der Kunde kann klicken und erhält danach eine Meldung, warum es nicht geht. Legen Sie fest, welches Verhalten gewollt ist und dass die Software dem Kunden in beiden Fällen anzeigt, was ihm noch fehlt. Beispiel: Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ wird ergänzt. |
58 |
Beschreibt ein Satz mit „braucht“ eine Anforderung an die Software oder eine Voraussetzung, die erfüllt sein muss? |
Voraussetzung: „Das Schadenportal braucht eine Internetverbindung“ fordert nichts, was das Entwicklungsteam bauen könnte, sondern beschreibt eine Voraussetzung für den Betrieb. Solche Voraussetzungen gehören als Annahme oder Rahmenbedingung ins Anforderungsdokument, weil das Projekt sich auf sie verlässt, ohne sie selbst herzustellen. Prüfen Sie bei jedem „braucht“, ob eine Voraussetzung gemeint ist oder eine Fähigkeit, die die Software haben muss, und schreiben Sie eine geforderte Fähigkeit als Anforderung mit „muss“. Beispiel: Im Entwurf zur Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ steht: „Die Erkennung braucht Fotos mit mindestens 2 Megapixeln.“ Der Satz lässt zwei Lesarten zu: |
59 |
Beschreibt ein Satz mit „wollen“ ein Ziel des Unternehmens oder eine Anforderung an die Software? |
Geschäftsziel: „Wir wollen die Bearbeitungszeit senken“ beschreibt ein Ziel des Unternehmens, aber keine Eigenschaft der Software, die das Entwicklungsteam bauen und das Testteam prüfen kann. Solche Ziele sind wichtig, weil sie begründen, warum es Anforderungen gibt; sie gehören aber in die Zielbeschreibung des Projekts. Leiten Sie aus jedem Ziel die Anforderungen an die Software ab, die helfen, das Ziel zu erreichen, und verknüpfen Sie jede dieser Anforderungen mit dem Ziel. Beispiel: Ziel des Vorstands: „Wir wollen Kfz-Schäden schneller bearbeiten und auszahlen.“ |
60 |
Beschreibt „darf“ eine Berechtigung, und ist festgelegt, welche Rolle sie hat und wie die Software sie prüft? |
Berechtigung: „Der Sachbearbeiter darf die Auszahlung freigeben“ beschreibt eine Berechtigung: Wer die genannte Rolle hat, darf die Handlung ausführen, alle anderen dürfen es nicht. Damit die Software das prüfen kann, muss feststehen, welche Rollen es gibt, wer sie vergibt und ob Grenzen gelten, etwa ein Höchstbetrag. Halten Sie das im Berechtigungskonzept fest, einer Übersicht, welche Rolle welche Handlung ausführen darf, und verweisen Sie in der Anforderung darauf. Beispiel: Die Anforderung REQ-3346 „Auszahlung freigeben“ wird umgeschrieben. |
Kategorie |
Wörter wie „wenn“, „und“, „oder“, „nicht“, „außer“ und „je nachdem“ verknüpfen Bedingungen miteinander. Im Alltag versteht man sie aus dem Zusammenhang; in einer Anforderung können sie zu Fehlern führen, weil das Entwicklungsteam sie wörtlich in die Regeln des Programms übersetzt. Hier prüfen Sie, ob jede Verknüpfung nur eine Lesart zulässt und ob für jeden möglichen Fall festgelegt ist, was geschieht. |
|
61 |
Ist bei einer Bedingung mit „wenn … dann“ auch festgelegt, was geschieht, wenn die Bedingung nicht erfüllt ist? |
Gegenfall: Eine Anforderung der Form „Wenn A, dann B“ legt nur fest, was bei erfüllter Bedingung geschieht. Für den Fall, dass A nicht zutrifft, fehlt eine Vorgabe, und das Entwicklungsteam entscheidet selbst, ob die Software dann nichts tut oder etwas anderes. Ergänzen Sie den Gegenfall ausdrücklich, auch wenn er nur lautet, dass die Software nichts Besonderes tut. Beispiel: Die Anforderung REQ-3307 „Gutachtertermin anbieten“ wird um den Gegenfall ergänzt. |
62 |
Ist bei „oder“ klar, ob nur eine der Möglichkeiten gelten darf oder auch beide zusammen? |
Ausschließendes Oder: Im Deutschen hat „oder“ zwei Bedeutungen: Beim ausschließenden Oder (englisch exclusive or, kurz XOR) gilt genau eine der Möglichkeiten, beim einschließenden Oder gilt mindestens eine, also auch beide zusammen. „Der Kunde gibt eine Telefonnummer oder eine E-Mail-Adresse an“ lässt offen, ob er auch beides angeben darf. Schreiben Sie „entweder … oder“ für das ausschließende Oder und „mindestens eines von beiden“ für das einschließende. Beispiel: Die Anforderung REQ-3347 „Kontaktdaten in der Schadenmeldung“ wird umgeschrieben. |
63 |
Ist bei „und“ klar, ob sich ein vorangestelltes Wort auf beide verbundenen Teile bezieht oder nur auf den ersten? |
Bezug von „und“: Steht vor zwei mit „und“ verbundenen Hauptwörtern eine Eigenschaft, ist unklar, ob sie für beide gilt oder nur für das erste. Das bekannte Beispiel „alte Männer und Frauen“ kann alte Männer und alle Frauen meinen oder alte Männer und alte Frauen. Wiederholen Sie die Eigenschaft bei jedem Teil, oder teilen Sie den Satz in zwei Sätze. Beispiel: Die Anforderung REQ-3348 „Neue Einträge hervorheben“ wird umgeschrieben. |
64 |
Ist bei „nicht“ klar, ob es den ganzen Satz verneint oder nur einen Teil davon? |
Verneinung: Ein „nicht“ kann einen ganzen Satz verneinen oder nur einen Teil davon. Besonders oft entsteht eine Doppeldeutigkeit zusammen mit „alle“ oder „und“: „A und B gelten nicht“ kann heißen, dass weder A noch B gilt, oder nur, dass A und B nicht beide zugleich gelten. Schreiben Sie „weder … noch“, „keines der Felder“ oder „nicht jedes Feld“, und stellen Sie verneinte Teile im Zweifel in eigene Sätze. Beispiel: Die Anforderung REQ-3349 „Glasschaden ohne Fotos melden“ wird umgeschrieben. |
65 |
Bedeutet „sowohl … als auch“ nur, dass beide Teile gelten, oder auch, dass sie gleichzeitig gelten müssen? |
Beide Teile: „Sowohl … als auch“ verknüpft zwei Teile wie „und“: Beide müssen gelten. Offen bleibt oft, ob die beiden Teile gleichzeitig zutreffen müssen oder nacheinander erfüllt sein dürfen. Klären Sie das und schreiben Sie es dazu, wenn Reihenfolge oder Zeitpunkt eine Rolle spielen; sonst genügt das einfache „und“. Beispiel: Die Anforderung REQ-3350 „Eingangsbestätigung per E-Mail“ wird umgeschrieben. |
66 |
Ist bei „außer“ festgelegt, was für die ausgenommenen Fälle stattdessen gilt? |
Ausnahmeregel: „Außer“ nimmt Fälle von einer Regel aus, sagt aber nicht, was für die ausgenommenen Fälle gilt. „Alle Felder sind Pflichtfelder, außer bei Glasschäden“ lässt offen, ob bei Glasschäden gar kein Feld Pflicht ist oder nur ein Teil der Felder. Schreiben Sie für jede Ausnahme eine eigene Regel. Beispiel: Die Anforderung REQ-3351 „Pflichtfelder bei Glasschäden“ wird umgeschrieben. |
67 |
Sind bei „je nachdem“ alle Fälle aufgezählt, und ist für jeden festgelegt, was geschieht? |
Fallunterscheidung: „Je nachdem“ kündigt an, dass das Ergebnis von etwas abhängt, ohne die Fälle zu nennen. Die Software braucht für jeden möglichen Wert ein festgelegtes Ergebnis, auch für seltene Werte und für den Fall, dass ein Wert fehlt. Schreiben Sie die Fälle als Liste oder Tabelle mit je einem Wert und dem zugehörigen Ergebnis. Beispiel: Die Anforderung REQ-3352 „Schadenmeldung an das zuständige Team leiten“ wird umgeschrieben. |
68 |
Ist bei „in Abhängigkeit von“ die Regel oder Tabelle angegeben, nach der sich das Ergebnis ergibt? |
Rechenregel: „In Abhängigkeit von“ sagt, dass ein Wert von einem anderen abhängt, aber nicht, wie. Das Entwicklungsteam braucht die genaue Regel: eine Formel, eine Staffel mit Grenzwerten oder eine Tabelle. Geben Sie die Regel vollständig an und sagen Sie bei jeder Grenze, zu welcher Stufe der Grenzwert selbst gehört. Beispiel: Die Anforderung REQ-3353 „Voraussichtliche Bearbeitungsdauer anzeigen“ wird umgeschrieben. |
69 |
Bedeutet „beziehungsweise“ in der Anforderung „oder“, „und im anderen Fall“ oder „genauer gesagt“? |
Beziehungsweise: „Beziehungsweise“ hat mehrere Bedeutungen: „oder“, „und im anderen Fall“, wenn zwei Aufzählungen der Reihe nach einander zugeordnet werden, und „genauer gesagt“. „Kfz- beziehungsweise Hausratschäden gehen an das Kfz-Team beziehungsweise das Hausratteam“ verstehen Leser nur, wenn sie die Zuordnung der Reihe nach erkennen. Welche Bedeutung gemeint ist, muss der Leser oft raten. Ersetzen Sie das Wort durch „oder“, durch „und“ oder durch zwei getrennte Sätze. Beispiel: Die Anforderung REQ-3354 „Rechnung oder Kostenvoranschlag hochladen“ wird umgeschrieben. |
70 |
Bedeutet „sowie“ in der Anforderung „und“, und ist klar, welche Teile einer Aufzählung es verbindet? |
Sowie: „Sowie“ bedeutet in Anforderungen meist dasselbe wie „und“. Schreiber verwenden es oft, um eine lange Aufzählung zu gliedern, ohne dass der Leser erkennt, welche Teile zusammengehören, besonders wenn im selben Satz „oder“ vorkommt. Selten ist „sowie“ zeitlich gemeint und bedeutet „sobald“. Schreiben Sie „und“ oder „sobald“ und zerlegen Sie lange Aufzählungen in eine Liste, in der jeder Punkt für sich steht. Beispiel: Die Anforderung REQ-3347 „Kontaktdaten in der Schadenmeldung“ wird umgeschrieben. |
71 |
Müssen zwei Vorgänge, die „gleichzeitig“ stattfinden sollen, wirklich zur selben Zeit ablaufen, oder genügt es, dass der Nutzer nicht auf den zweiten warten muss? |
Gleichzeitigkeit: „Gleichzeitig“ kann heißen, dass zwei Vorgänge parallel ablaufen, dass sie unmittelbar nacheinander stattfinden oder dass der zweite Vorgang im Hintergrund läuft, während der Nutzer schon weiterarbeitet. Für das Entwicklungsteam sind das verschiedene Lösungen, und für den Nutzer macht es einen Unterschied, ob er auf das Ende beider Vorgänge warten muss. Schreiben Sie, welches Ergebnis der Nutzer wann sieht und ob ein Vorgang auf den anderen warten muss. Beispiel: Die Anforderung REQ-3355 „Fotos im Hintergrund übertragen“ wird umgeschrieben. |
Kategorie |
Wörter wie „vorher“, „nachdem“, „bis“, „regelmäßig“, „oft“ oder „in Zukunft“ beschreiben Zeitpunkte, Zeiträume, Häufigkeiten und Reihenfolgen, ohne sie genau festzulegen. Hier prüfen Sie, ob jede Zeitangabe einen Anfang, ein Ende oder eine Häufigkeit nennt, die man prüfen kann, und ob bei Grenzen klar ist, ob der genannte Tag noch dazugehört. Diese Angaben braucht das Entwicklungsteam, um festzulegen, wann ein Vorgang startet und wann eine Frist abläuft. |
|
72 |
Ist bei „vorher“ klar, vor welchem Ereignis und wie lange davor etwas geschehen muss? |
Reihenfolge: „Vorher prüfen“ legt fest, dass die Prüfung vor einem Ereignis stattfindet, aber nicht, vor welchem Ereignis genau und wie lange davor. Eine Prüfung beim Öffnen einer Seite kann beim Absenden schon veraltet sein. Nennen Sie das Ereignis, vor dem etwas geschehen muss, und, wenn es darauf ankommt, den größten erlaubten Abstand. Beispiel: Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ wird umgeschrieben. |
73 |
Ist bei „nachdem“ klar, welches Ereignis abgeschlossen sein muss und woran die Software erkennt, dass es gelungen ist? |
Abgeschlossenes Ereignis: „Nachdem gespeichert wurde“ setzt voraus, dass das Speichern abgeschlossen ist. Offen bleibt, woran die Software das erkennt und was geschieht, wenn das Speichern fehlschlägt. Legen Sie fest, welche Rückmeldung als erfolgreicher Abschluss gilt, zum Beispiel die Bestätigung des empfangenden Programms, und was im Fehlerfall geschieht. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ wird umgeschrieben. |
74 |
Ist bei „während“ festgelegt, was der Nutzer in dieser Zeit sieht und was er tun darf? |
Laufender Vorgang: „Während des Ladens“ beschreibt einen Zeitraum, in dem ein Vorgang noch läuft. Für diese Zeit muss feststehen, was der Nutzer sieht, etwa einen Fortschrittsbalken, und was er tun darf: weiter eingeben, abbrechen oder nur warten. Fehlt diese Festlegung, klicken Nutzer oft erneut und lösen den Vorgang ein zweites Mal aus. Beispiel: Die Anforderung REQ-3357 „Anzeige beim Hochladen von Fotos“ wird umgeschrieben. |
75 |
Ist bei „bis“ klar, ob der genannte Tag oder Wert noch dazugehört und zu welcher Uhrzeit eine Frist endet? |
Fristende: „Bis Freitag“ lässt offen, ob der Freitag noch zur Frist gehört und ob sie um 0 Uhr, zum Dienstschluss oder um 24 Uhr endet. Bei Beträgen und Mengen gilt dasselbe: „bis 1.000 Euro“ kann 1.000 Euro einschließen oder nicht. Schreiben Sie „bis einschließlich“ oder „bis ausschließlich“ und nennen Sie bei Fristen die Uhrzeit, bei Kunden im Ausland auch die Zeitzone. Beispiel: Die Anforderung REQ-3358 „Frist für nachgereichte Fotos“ wird umgeschrieben. |
76 |
Ist bei „seit“ der genaue Anfangszeitpunkt angegeben, und ist klar, ob er mitzählt? |
Fristbeginn: „Seit 2020“ kann den 1. Januar 2020 meinen, den Tag, an dem eine Regel in Kraft trat, oder den Beginn eines Geschäftsjahrs, das nicht am 1. Januar beginnt. Ähnlich unklar ist „seit der Meldung“: ab dem Absenden durch den Kunden oder ab dem Eingang im Schadensystem der Sachbearbeitung? Nennen Sie ein genaues Datum oder ein eindeutiges Ereignis als Anfang und sagen Sie, ob der Anfangstag mitzählt. Beispiel: Die Anforderung REQ-3333 „Schadenhistorie des Kunden anzeigen“ wird umgeschrieben. |
77 |
Wie oft und zu welchen Zeitpunkten geschieht etwas, das „regelmäßig“ stattfinden soll? |
Wiederholung: „Regelmäßig“ sagt nur, dass sich etwas wiederholt, nicht wie oft. „Stündlich“ und „monatlich“ führen zu ganz verschiedenen Lösungen, zu verschieden hoher Last für die Server und zu verschieden hohem Aufwand für den Betrieb. Nennen Sie den Abstand und, falls es darauf ankommt, die Uhrzeit, und sagen Sie, was geschieht, wenn ein Durchlauf ausfällt. Beispiel: Die Anforderung REQ-3359 „Alte Entwürfe löschen“ wird umgeschrieben. |
78 |
Wie häufig ist „oft“, in Zahlen ausgedrückt? |
Häufigkeit: „Oft“ ist eine Schätzung ohne Zahl; für den einen ist ein Fall von zehn oft, für den anderen jeder zweite. Von der Häufigkeit hängt ab, ob sich eine Funktion lohnt, wie schnell sie sein muss und wie viel Last sie erzeugt. Fragen Sie nach Zahlen aus dem Betrieb, etwa aus der Statistik der Hotline, und schreiben Sie die Häufigkeit als Anteil oder als Anzahl je Zeitraum. Beispiel: Die Begründung der Anforderung REQ-3319 „Bearbeitungsstand für den Kunden anzeigen“ wird umgeschrieben. |
79 |
Wie selten ist „selten“ in Zahlen, und rechtfertigt diese Häufigkeit den Aufwand für die Umsetzung? |
Seltener Fall: „Selten“ ist eine Häufigkeit ohne Zahl. Ein seltener Fall kann trotzdem wichtig sein, etwa wenn ein Fehler darin viel Geld kostet oder gegen ein Gesetz verstößt. Ermitteln Sie die Häufigkeit in Zahlen und entscheiden Sie mit dem Product Owner oder der fachlich verantwortlichen Person (Owner), ob die Software den Fall abdecken muss oder ob er von Hand bearbeitet wird. Beispiel: Die Anforderung REQ-3360 „Schaden an mehreren eigenen Fahrzeugen melden“ wird geprüft. |
80 |
Gehört eine Anforderung mit „in Zukunft“ zum jetzigen Umfang, zu einer benannten späteren Version oder nur zu einer Absicht ohne Termin? |
Spätere Version: „In Zukunft“ lässt offen, ob eine Anforderung zum jetzigen Umfang gehört, für eine benannte spätere Version geplant ist oder nur eine Idee ist. Das Entwicklungsteam braucht diese Angabe schon heute, weil eine geplante Erweiterung den Aufbau der Software beeinflussen kann. Ordnen Sie die Anforderung einem Release zu oder kennzeichnen Sie sie ausdrücklich als nicht eingeplant. Beispiel: Die Anforderung REQ-3361 „Schadenmeldung in der App der Versicherung“ wird umgeschrieben. |
Kategorie |
Hier prüfen Sie den Text als Ganzes: Verneinungen, Satzlänge, einheitliche Begriffe, Füllwörter, Ton, englische Wörter, Abkürzungen, Aufzählungen und Hervorhebungen. Ein sachlicher und gleichbleibender Stil lässt sich schneller lesen, und der Leser muss nicht rätseln, ob zwei verschiedene Wörter zwei verschiedene Dinge bezeichnen. Das hilft besonders Lesern, die das Fachgebiet nicht kennen oder für die Deutsch nicht die Muttersprache ist. |
|
81 |
Lässt sich eine verneinte Aussage positiv formulieren? |
Positive Formulierung: Verneinte Sätze, besonders doppelte Verneinungen wie „nicht unwichtig“ oder „darf nicht ohne Bestätigung“, muss der Leser im Kopf erst umdrehen, und dabei passieren Fehler. Ein positiv formulierter Satz sagt direkt, was gelten soll. Formulieren Sie Anforderungen positiv, wo das ohne Verlust an Bedeutung geht; ein echtes Verbot darf als Verbot stehen bleiben. Beispiel: Die Anforderung REQ-3362 „Schadendatum als Pflichtfeld“ wird umgeschrieben. |
82 |
Lassen sich lange, verschachtelte Sätze in mehrere kurze Sätze oder eine Liste zerlegen? |
Satzlänge: Ein Schachtelsatz enthält mehrere ineinandergeschobene Nebensätze; der Leser muss sich den Anfang merken, bis er am Ende erfährt, worum es geht. In Anforderungen versteckt so ein Satz oft mehrere Anforderungen, die man einzeln prüfen und testen müsste. Teilen Sie den Satz so auf, dass jeder Satz eine Aussage enthält, und schreiben Sie Aufzählungen als Liste. Beispiel: Die Anforderung REQ-3341 „Weitere Fotos hochladen“ wird umgeschrieben. |
83 |
Wird jeder Fachbegriff im ganzen Dokument in derselben Form und Bedeutung verwendet? |
Einheitliche Begriffe: Steht für dieselbe Sache mal „Kunde“, mal „Versicherungsnehmer“, mal „Antragsteller“, nimmt der Leser an, dass drei verschiedene Personen gemeint sind. Umgekehrt führt ein Wort mit zwei Bedeutungen dazu, dass Anforderungen falsch verstanden werden. Prüfen Sie jeden Fachbegriff gegen das Projektglossar und ersetzen Sie abweichende Wörter durch den im Projektglossar festgelegten Begriff; sind tatsächlich verschiedene Personen oder Dinge gemeint, legen Sie den Unterschied im Projektglossar fest. Beispiel: In den Anforderungen zum Schadenportal stehen „Schadenmeldung“, „Schadenanzeige“ und „Schadenfall“ nebeneinander. |
84 |
Sind Füllwörter ohne Inhalt gestrichen? |
Füllwörter: Füllwörter wie „eigentlich“, „quasi“, „grundsätzlich“ oder „im Prinzip“ verlängern den Satz, ohne etwas zu sagen. Manche schwächen die Aussage sogar ab: „Grundsätzlich“ bedeutet in der Rechtssprache „mit Ausnahmen“, und der Leser fragt zu Recht, welche das sind. Streichen Sie Füllwörter; steckt dahinter eine Ausnahme, schreiben Sie die Ausnahme aus. Beispiel: Die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ wird umgeschrieben. |
85 |
Ist der Text sachlich, ohne Gefühlsäußerungen und Wertungen? |
Sachlicher Ton: Wörter wie „leider“, „zum Glück“, „endlich“ oder „unbedingt“ drücken Gefühle oder Wertungen aus und lenken von der Sache ab. Sie verraten außerdem eine Meinung des Schreibers, die nicht in eine Anforderung gehört und andere Beteiligte verärgern kann. Beschreiben Sie nur, was gelten soll; einen Grund schreiben Sie in ein eigenes Feld für die Begründung. Beispiel: Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ wird umgeschrieben. |
86 |
Sind englische Wörter nötig, oder gibt es ein gebräuchliches deutsches Wort? |
Englische Wörter: Englische Wörter wie „committed“, „triggern“ oder „deployen“ verstehen nicht alle Leser, besonders im Fachbereich. Ersetzen Sie sie durch ein gebräuchliches deutsches Wort. Ist das englische Wort der übliche Fachbegriff, wie Sprint oder Backlog, behalten Sie es und erklären Sie es im Projektglossar. Beispiel: Die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ wird umgeschrieben. |
87 |
Wird jede Abkürzung bei ihrer ersten Nennung ausgeschrieben? |
Abkürzungen: Eine Abkürzung, die der Leser nicht kennt, macht den ganzen Satz unverständlich, und manche Abkürzungen haben mehrere Bedeutungen. Schreiben Sie bei der ersten Nennung die Langform und dahinter die Abkürzung in Klammern, zum Beispiel „Bundesamt für Sicherheit in der Informationstechnik (BSI)“. Sammeln Sie alle Abkürzungen zusätzlich im Projektglossar oder in einem Abkürzungsverzeichnis des Dokuments. Beispiel: Die Anforderung REQ-3363 „Prüfung großer Glasschäden“ wird umgeschrieben. |
88 |
Stehen Aufzählungen als Liste mit einheitlich aufgebauten Punkten statt als lange Reihe im Fließtext? |
Listen: Eine Aufzählung im Fließtext mit vielen Kommas ist schwer zu überblicken, und einzelne Punkte gehen beim Lesen und Testen leicht verloren. Als Liste mit einem Punkt je Zeile sieht der Leser sofort, wie viele Punkte es sind, und kann jeden einzeln abhaken. Bauen Sie alle Punkte einer Liste gleich auf, zum Beispiel jeder Punkt ein Feldname oder jeder Punkt ein vollständiger Satz, und nummerieren Sie die Punkte, wenn andere Anforderungen oder Testfälle auf einzelne Punkte verweisen sollen. Beispiel: Die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ wird umgeschrieben. |
89 |
Folgt die Hervorhebung durch Fettschrift, Kursivschrift oder Anführungszeichen festen Regeln? |
Hervorhebung: Hervorhebungen helfen nur, wenn sie immer dasselbe bedeuten. Legen Sie für das Dokument fest, wie Namen von Schaltflächen, Feldern, Werten und Fachbegriffen gekennzeichnet werden, zum Beispiel Namen von Schaltflächen und Feldern in Anführungszeichen und Begriffe aus dem Projektglossar kursiv. Heben Sie darüber hinaus nichts hervor, denn wenn vieles fett ist, fällt nichts mehr auf. Beispiel: Im Entwurf der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ waren „Absenden“ fett, „Eingangsbestätigung“ kursiv und „Schadennummer“ unterstrichen, ohne dass eine Regel dahinterstand. Danach legt das Projekt fest: |
Phase 4: Prüfung & Einigung (Die Qualitätssicherung)
Bevor eine Anforderung umgesetzt wird, prüfen Fachbereich, Entwicklung und Test, ob sie beschreibt, was die Beteiligten wirklich brauchen. Widersprüche zwischen Anforderungen werden gelöst, und die Anforderungen werden in eine verbindliche Reihenfolge gebracht. Ein Fehler, der hier gefunden wird, erfordert nur eine Textänderung; nach der Umsetzung erfordert er Programmierung und einen neuen Test.
-
4.1 Validierungsvorbereitung & Durchführung: Die Anforderungen werden in geplanten Prüfungen wie Inspektionen oder Walkthroughs gelesen, mit Checklisten und aus der Sicht verschiedener Rollen, damit Fehler systematisch gefunden werden.
-
4.2 Konfliktmanagement: Widersprüche, die bei der Prüfung auffallen, werden nach ihrer Ursache eingeordnet und mit einem passenden Verfahren gelöst, etwa durch eine Messung, eine Verhandlung oder die Entscheidung einer befugten Person.
-
4.3 Entscheidungsfindung & Priorisierung: Die Anforderungen werden nach Geschäftswert, Risiko und Aufwand bewertet und in eine verbindliche Reihenfolge gebracht, die die verantwortlichen Beteiligten schriftlich bestätigen.
Meilenstein: Geprüft und freigegeben. Die Anforderungen sind bestätigt und bereit für die Umsetzung.
Diese Phase ist die letzte Prüfung, bevor die Anforderungen an die Entwicklung übergeben werden.
4.1: Validierungsvorbereitung & Durchführung (Das Review)
In dieser Unterphase prüfen die Stakeholder in einem Review, ob die dokumentierten Anforderungen vollständig, richtig, eindeutig und prüfbar sind und ob sie den tatsächlichen Bedarf beschreiben (Validierung). Zuerst wird das Review geplant: Ziel, Prüfgegenstand, Termine, Prüfer und die passende Form, von der Durchsprache (Walkthrough) bis zur förmlichen Inspektion für Anforderungen, bei denen ein Fehler großen Schaden anrichten kann. Die Prüfer lesen mit Checklisten zu Inhalt und Form und oft aus der Sicht verschiedener Rollen, etwa als Tester oder als Nutzer; Tests mit Prototypen zeigen zusätzlich, ob echte Nutzer mit der beschriebenen Bedienung zurechtkommen. Am Ende sind alle Anmerkungen bearbeitet, der Auftraggeber oder die fachlich verantwortliche Person hat den Inhalt freigegeben, und der geprüfte Stand ist als Baseline (freigegebener Stand) festgehalten.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier legen Sie den Rahmen des Reviews fest: Ziel, Prüfgegenstand, Termine, Lesezeit, Budget, Form der Prüfung, Räume und Zugänge, die Bedingungen, unter denen ein Review beginnt und unter denen es abgebrochen wird, und die Nachprüfung der Korrekturen. Ein Review lohnt sich nur, wenn vorbereitete Prüfer ein Dokument lesen, das aus Sicht des Autors fertig ist. Sonst besprechen viele Personen in der Sitzung Fehler, die der Autor selbst hätte finden können, und verbrauchen dabei Stunden ihrer Arbeitszeit. |
|
1 |
Welches Ziel hat dieses Review in erster Linie? |
Ziel des Reviews: Ein Review kann verschiedenen Zielen dienen: Fehler und Lücken finden, ein gemeinsames Verständnis herstellen, Wissen im Team verteilen oder die Zustimmung des Fachbereichs zum Inhalt einholen. Vom Ziel hängt ab, wen Sie einladen, welche Form das Review hat und wie gründlich geprüft wird. Ist das Ziel nicht festgelegt, prüft jeder Teilnehmer nach seinem eigenen Maßstab, und am Ende kann niemand sagen, ob das Review erfolgreich war. Schreiben Sie das Ziel deshalb in die Einladung. Beispiel: Die Anforderungsanalystin lädt zum Review des Kapitels „Kfz-Schadenmeldung“ im Anforderungsdokument für das Schadenportal ein. In der Einladung steht: „Ziel: Fehler, Lücken und Widersprüche in den Anforderungen zur Kfz-Schadenmeldung finden, bevor Team Portal mit der Umsetzung beginnt.“ Die Freigabe des Inhalts durch die Leiterin der Kfz-Schadenbearbeitung holt die Anforderungsanalystin nach dem Review gesondert ein. |
2 |
Welche Dokumente oder Anforderungen werden in diesem Review genau geprüft? |
Prüfgegenstand: Der Prüfgegenstand legt fest, was die Prüfer lesen: welches Dokument in welcher Version, welche Kapitel oder welche einzelnen Anforderungen. Ohne diese Festlegung liest jeder Prüfer etwas anderes, oder die Prüfer verbringen ihre Zeit mit Teilen, die schon geprüft sind. Prüfen Sie nach Möglichkeit nur, was seit dem letzten Review neu ist oder sich geändert hat, und nennen Sie es in der Einladung mit Kapitel und Versionsnummer. Beispiel: Der Prüfgegenstand des Reviews zur Kfz-Schadenmeldung steht in der Einladung: |
3 |
Bis wann muss das Review abgeschlossen sein? |
Termin: Ein Review ist erst abgeschlossen, wenn die gefundenen Fehler korrigiert und die Korrekturen nachgeprüft sind; das dauert nach der Sitzung oft noch mehrere Tage. Legen Sie den Termin so, dass dieser Abschluss vor dem Beginn der Umsetzung liegt, in agilen Projekten vor der Planung des Sprints, in dem das Entwicklungsteam die Anforderungen umsetzen soll. Sonst beginnt das Team mit einem ungeprüften Stand oder muss auf das Ergebnis warten. Beispiel: Team Portal will die Kfz-Schadenmeldung in dem Sprint umsetzen, der am 22. Juni beginnt. Die Anforderungsanalystin rechnet von diesem Tag aus rückwärts und kommt auf folgende Termine: |
4 |
Wie viel Zeit haben die Prüfer, um das Dokument vor der Sitzung zu lesen? |
Vorbereitungszeit: Die meisten Fehler finden Prüfer beim gründlichen Lesen vor der Sitzung, nicht in der Sitzung selbst. Wer unvorbereitet kommt, liest den Text in der Sitzung zum ersten Mal und bemerkt nur, was sofort auffällt. Schätzen Sie die nötige Lesezeit nach dem Umfang des Dokuments; gründliches Prüfen dauert deutlich länger als einfaches Lesen. Bitten Sie jeden Prüfer, diese Zeit als festen Termin in seinen Kalender einzutragen und mit seiner Führungskraft abzusprechen. Beispiel: Das Kapitel „Kfz-Schadenmeldung“ im Anforderungsdokument für das Schadenportal hat 30 Seiten. Die Anforderungsanalystin rechnet mit zehn Seiten pro Stunde und bittet jeden der sieben Prüfer, sich zwischen dem 4. und dem 10. Juni drei Stunden im Kalender freizuhalten. Für den Sachbearbeiter aus dem Fachbereich Schaden spricht sie die Zeit mit der Leiterin der Kfz-Schadenbearbeitung ab, weil er in diesen drei Stunden keine Schäden bearbeitet. |
5 |
Erfüllt das Dokument die Eingangskriterien, also die Bedingungen, unter denen das Review beginnen darf? |
Eingangskriterien: Eingangskriterien sind Bedingungen, die ein Dokument erfüllen muss, bevor es an die Prüfer geht, zum Beispiel diese: Alle Kapitel sind ausgefüllt, jede Anforderung hat eine Kennung, das Dokument hat eine Versionsnummer, und der Autor hat es selbst noch einmal durchgesehen. Ein Dokument, das aus Sicht des Autors noch nicht fertig ist, verschwendet die Lesezeit der Prüfer, weil sie Lücken melden, die der Autor ohnehin noch füllen wollte. Der Moderator, der das Review leitet, prüft die Eingangskriterien, bevor er das Dokument verschickt. Für einen frühen Entwurf eignet sich statt eines förmlichen Reviews eher eine kurze Rückmeldung von einer Kollegin oder einem Kollegen. Beispiel: Am 3. Juni prüft der Moderator die Dokumentversion 0.9 des Anforderungsdokuments für das Schadenportal: |
6 |
Unter welchen Bedingungen wird das Review abgebrochen (Abbruchkriterien)? |
Abbruchkriterien: Abbruchkriterien legen vorher fest, wann ein Review abgebrochen wird und das Dokument zur Überarbeitung an den Autor zurückgeht. Typisch sind zwei Fälle: Die Prüfer finden schon im ersten Teil so viele schwere Fehler, dass sich das Weiterlesen nicht lohnt, oder zu wenige Prüfer haben sich vorbereitet. Ohne solche Regeln diskutieren viele Personen stundenlang über ein Dokument, das der Autor ohnehin grundlegend überarbeiten muss. Legen Sie die Kriterien bei der Planung fest und nennen Sie sie in der Einladung. Beispiel: Für das Review der Kfz-Schadenmeldung gelten zwei Abbruchkriterien: |
7 |
Ist das Budget für das Review freigegeben? |
Budget: Ein Review verursacht vor allem Aufwand: Jeder Prüfer braucht mehrere Stunden für das Lesen und die Sitzung; diese Zeit fehlt ihm für seine übrige Arbeit. Geld kostet ein Review vor allem dann, wenn externe Prüfer hinzukommen, etwa eine Firma für IT-Sicherheit; solche Prüfer brauchen einen Auftrag und meist einige Wochen Vorlauf. Klären Sie früh mit der Projektleitung, aus welchem Budget externe Prüfer bezahlt werden und wer die Arbeitszeit der internen Prüfer freigibt. Beispiel: Die IT-Sicherheit will die Anforderungen REQ-101 „Anmeldung im Schadenportal“ und REQ-280 „Bankverbindung für die Auszahlung erfassen“ zusätzlich von einer externen Firma für IT-Sicherheit prüfen lassen. Die Projektleitung bewilligt dafür 6.000 Euro und erteilt den Auftrag vier Wochen vor der Sitzung, weil die Firma so viel Vorlauf verlangt. |
8 |
Findet das Review in einer gemeinsamen Sitzung statt, oder prüft jeder Prüfer für sich, wann es ihm passt? |
Form des Reviews: In einer gemeinsamen Sitzung gehen Prüfer und Autor die Anforderungen zusammen durch. Ohne Sitzung schreibt jeder Prüfer seine Anmerkungen als Kommentare in das Dokument oder in das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion, wann es ihm passt; diese Form heißt auch asynchron (zeitlich versetzt). Kommentare sparen Termine und genügen für Rechtschreibung, Formatierung und andere eindeutige Fehler; eine Sitzung lohnt sich für Fragen, bei denen die Prüfer verschiedener Meinung sind oder erst die Diskussion zeigt, was gemeint ist. Nutzen Sie die gemeinsame Zeit nur für diese inhaltlichen Fragen. Beispiel: Für das Review der Kfz-Schadenmeldung verbindet die Anforderungsanalystin beide Formen. Bis zum 10. Juni schreiben die Prüfer ihre Anmerkungen als Kommentare direkt an die Anforderungen im RM-Tool. In der Sitzung am 11. Juni besprechen sie nur die sieben Kommentare, bei denen sich Prüfer widersprechen, etwa ob der Kunde bei der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ mindestens ein Foto hochladen muss. |
9 |
Sind Raum, Technik und Zugänge für das Review reserviert und eingerichtet? |
Räume und Zugänge: Zu einem Review gehören ein Raum oder eine Videokonferenz, ein Bildschirm oder Projektor, auf dem alle dieselbe Anforderung sehen, und für jeden Prüfer das Recht, das Dokument oder das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion zu öffnen und zu kommentieren. Fehlende Zugänge fallen oft erst in der Sitzung auf, vor allem bei Prüfern von externen Firmen, für die die IT erst ein Konto anlegen muss. Bitten Sie jeden Prüfer, beim Erhalt der Unterlagen zu bestätigen, dass er das Dokument öffnen und kommentieren kann. Beispiel: Die Entwicklerin aus Team Portal arbeitet beim externen Entwicklungsdienstleister und hat noch kein Konto im RM-Tool der Versicherung. Die Anforderungsanalystin beantragt das Konto am 21. Mai, zwei Wochen bevor die Prüfer am 4. Juni das Dokument bekommen, weil die IT der Versicherung so lange braucht, um ein Konto für externe Mitarbeiter einzurichten. Am selben Tag reserviert sie einen Besprechungsraum mit großem Bildschirm. |
10 |
Ist eine Nachprüfung der Korrekturen (Re-Review) fest eingeplant? |
Nachprüfung: Nach dem Review arbeitet der Autor die Befunde der Prüfer ein. Eine Nachprüfung stellt sicher, dass jede Korrektur tatsächlich vorgenommen wurde und dabei kein neuer Fehler entstanden ist. Tragen Sie den Termin schon bei der Planung des Reviews in den Kalender ein und legen Sie fest, wer nachprüft: meist der Moderator allein, bei vielen oder schweren Befunden noch einmal alle Prüfer. Beispiel: Im Kalender des Moderators steht für den 18. Juni eine Stunde Nachprüfung. Er vergleicht die Dokumentversion 0.9 mit der korrigierten Dokumentversion 1.0 und hakt im Protokoll jeden der 19 Befunde ab, die die Anforderungsanalystin korrigieren sollte. Bei der Anforderung REQ-270 „Unfallgegner erfassen“ ist die Korrektur nur zur Hälfte eingearbeitet; die Anforderungsanalystin ergänzt sie noch am selben Tag. |
Kategorie |
Hier wählen Sie, wie gründlich und wie förmlich geprüft wird: von der Durchsprache (Walkthrough), in der der Autor sein Dokument vorstellt, bis zur Inspektion mit festen Rollen, Checklisten und Protokoll. Außerdem legen Sie fest, wer das Review leitet, wer prüft und welche Stakeholder vertreten sein müssen. Je größer der Schaden, den ein übersehener Fehler anrichten kann, desto gründlicher sollte die Prüfung sein. Prüfer, die den Text nicht selbst geschrieben haben, finden Fehler, die der Autor überliest. |
|
11 |
Reicht eine Durchsprache (Walkthrough), in der der Autor sein Dokument vorstellt? |
Durchsprache: Bei einer Durchsprache (Walkthrough) führt der Autor die Teilnehmer durch sein Dokument, erklärt die Anforderungen und beantwortet Fragen; die Teilnehmer bereiten sich in der Regel nicht vor. Diese Form eignet sich, um Wissen zu verteilen und ein gemeinsames Verständnis herzustellen, etwa wenn ein Team die Anforderungen zum ersten Mal kennenlernt. Für eine gründliche Fehlersuche reicht sie meist nicht, weil der Autor Tempo und Reihenfolge bestimmt und die Teilnehmer seiner Sicht folgen. Beispiel: Bevor Team Schadensystem mit der Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ beginnt, stellt die Anforderungsanalystin dem Team in einer Stunde vor, welche Angaben eine Kfz-Schadenmeldung enthält und wie sie zusammenhängen. Ziel ist, dass alle Entwickler den Aufbau der Meldung kennen. Fehler in den Anforderungen sucht ein eigenes Review mit vorbereiteten Prüfern. |
12 |
Ist eine förmliche Inspektion nötig? |
Inspektion: Eine Inspektion ist die gründlichste und förmlichste Art des Reviews: Ein Moderator leitet sie, die Prüfer bereiten sich einzeln mit Checklisten vor, jeder Befund kommt ins Protokoll, und die Korrekturen werden nachgeprüft. Die bekannteste Form ist die Fagan-Inspektion, benannt nach Michael Fagan, der sie in den 1970er Jahren entwickelt hat. Sie lohnt sich für Anforderungen, bei denen ein Fehler großen Schaden anrichten kann, etwa bei Zahlungen, gesetzlichen Pflichten oder der Sicherheit von Menschen. In manchen Branchen verlangen Normen eine nachweisbare Prüfung der Anforderungen, zum Beispiel die Norm ISO 26262 für sicherheitsrelevante Elektronik in Fahrzeugen. Beispiel: Für die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ wählt die Projektleitung eine Inspektion, weil ein Fehler dazu führen könnte, dass eine Entschädigung auf ein falsches Konto überwiesen wird. Der Moderator gibt den Prüfern eine Checkliste mit Fragen zur Prüfung der Kontonummer, zur Änderung der Bankverbindung und zum Schutz vor Betrug. Jeder Befund kommt mit Fundstelle und der Einstufung „schwer“ oder „leicht“ ins Protokoll. |
13 |
Reicht eine schriftliche Stellungnahme einer Kollegin oder eines Kollegen (kollegiales Review)? |
Stellungnahme: Bei einer Stellungnahme liest eine Kollegin oder ein Kollege die Anforderung allein und schickt die Anmerkungen schriftlich zurück, ohne Sitzung. So sehen zwei Personen den Text, der Autor und eine Prüferin oder ein Prüfer (Vier-Augen-Prinzip). Das geht schnell und macht wenig Aufwand, aber es fällt nur auf, was dieser eine Leser bemerkt. Eine Stellungnahme reicht für Anforderungen, bei denen ein übersehener Fehler wenig Schaden anrichtet und sich leicht beheben lässt. Beispiel: Die Anforderungsanalystin hat die Anforderung REQ-4101 „Hilfetext zum Schadendatum anzeigen“ geschrieben. Sie schickt die Anforderung per E-Mail an einen Kollegen aus Team Portal und bittet ihn um eine Stellungnahme bis zum nächsten Tag. Ein Fehler in dieser Anforderung würde nur einen falschen Hilfetext erzeugen, den das Team in wenigen Minuten ändern kann. |
14 |
Sollen die Prüfer perspektivenbasiert lesen, also jeder aus der Sicht einer anderen Rolle? |
Perspektivenbasiertes Lesen: Beim perspektivenbasierten Lesen bekommt jeder Prüfer eine Rolle, aus deren Sicht er das Dokument liest, zum Beispiel Tester, Entwickler oder Nutzer, und zu dieser Rolle einige Leitfragen. Der Tester fragt etwa bei jeder Anforderung, wie er sie prüfen würde, der Entwickler, ob er weiß, was er bauen muss. Weil die Prüfer nicht alle dasselbe suchen, finden sie zusammen mehr verschiedene Fehler als Prüfer, die alle ohne Rolle lesen; wie groß dieser Vorteil ist, fällt in Untersuchungen unterschiedlich aus. Verteilen Sie Rollen und Leitfragen mit der Einladung. Beispiel: Im Review der Kfz-Schadenmeldung lesen vier Prüfer mit je einer Rolle und einer Leitfrage: |
15 |
Wer leitet das Review als Moderator? |
Moderator: Der Moderator plant das Review, prüft vorher, ob das Dokument bereit ist, leitet die Sitzung und achtet darauf, dass Fehler festgehalten und nicht in der Sitzung gelöst werden. Er sollte nicht der Autor sein, denn der Autor neigt dazu, seinen Text zu verteidigen, statt die Einwände aufzunehmen. Der Autor nimmt trotzdem teil: Er erklärt, was gemeint war, wenn die Prüfer fragen, und notiert die Einwände, ohne über sie zu streiten. Beispiel: Moderator des Reviews zur Kfz-Schadenmeldung ist ein Anforderungsanalyst aus einem anderen Projekt der Versicherung. Die Entwicklerin aus Team Portal wendet ein, dass die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ nicht sagt, welche Angaben der Kunde machen muss und welche er weglassen darf. Die Anforderungsanalystin will sofort festlegen, welche Angaben Pflicht sind; der Moderator bittet sie, den Einwand zu notieren und die Frage nach der Sitzung mit der Leiterin der Kfz-Schadenbearbeitung zu klären. |
16 |
Wer sind die Prüfer, in einer Inspektion auch Inspektoren genannt? |
Auswahl der Prüfer: Prüfer sind die Personen, die das Dokument vor der Sitzung lesen und Fehler, Lücken und unklare Stellen notieren. Wählen Sie Personen, die den Inhalt fachlich oder technisch beurteilen können: Sachbearbeiter wissen, ob ein Ablauf der Praxis entspricht, Entwickler, ob er sich umsetzen lässt, Tester, ob er sich prüfen lässt. Führungskräfte, die diese Arbeit nicht selbst erledigen, ersetzen solche Prüfer nicht, auch wenn sie über das Ergebnis entscheiden. Beispiel: Die Projektleitung schlägt vor, zum Review der Kfz-Schadenmeldung nur die Leiterin der Kfz-Schadenbearbeitung einzuladen. Die Anforderungsanalystin lädt zusätzlich einen Sachbearbeiter ein, der täglich Kfz-Schäden bearbeitet, außerdem eine Entwicklerin aus Team Portal und eine Testerin aus dem Testteam. Der Sachbearbeiter weiß aus seiner täglichen Arbeit, ob die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ alle Angaben verlangt, die er für die Bearbeitung eines Unfalls braucht. |
17 |
Sind die Prüfer unabhängig vom Autor? |
Unabhängigkeit: Wer einen Text selbst geschrieben hat, liest beim Prüfen, was er gemeint hat, und nicht, was dasteht; Lücken und mehrdeutige Stellen fallen ihm deshalb kaum auf. Der Autor sieht seinen Text vor dem Review selbst durch, diese Durchsicht ersetzt aber keine Prüfung durch andere. Unabhängig heißt auch: Kein Prüfer sollte an dem Text mitgeschrieben haben oder vom Autor abhängig sein, etwa als dessen Mitarbeiter, weil er sonst dieselben Lücken übersieht oder Kritik zurückhält. Beispiel: Die Anforderungsanalystin hat die Anforderungen zur Kfz-Schadenmeldung gemeinsam mit einem Sachbearbeiter aus dem Fachbereich Schaden formuliert. Als Prüfer lädt sie deshalb einen anderen Sachbearbeiter ein, der an diesen Gesprächen nicht teilgenommen hat. |
18 |
Sind Vertreter aller betroffenen Stakeholder-Gruppen im Review dabei? |
Vertretung der Stakeholder: Jede Gruppe von Stakeholdern, die mit der Software arbeitet oder von ihr betroffen ist, bemerkt andere Fehler. Fehlt eine Gruppe im Review, bleiben die Fehler, die gerade diese Gruppe bemerken würde, unentdeckt, bis sie die fertige Software benutzt; fachliche Regeln kann zum Beispiel nur beurteilen, wer im Fachbereich mit ihnen arbeitet. Gleichen Sie die Liste der Prüfer mit der Liste aller Stakeholder des Projekts ab, und halten Sie fest, warum eine Gruppe nicht vertreten ist. Beispiel: Beim Abgleich mit der Liste der Stakeholder fällt der Anforderungsanalystin auf, dass der Kundenservice fehlt. Die Mitarbeiter der Hotline beantworten Anrufe von Kunden, die bei einer Schadenmeldung nicht weiterkommen, und wissen deshalb, an welchen Stellen Kunden heute scheitern. Die Anforderungsanalystin lädt eine Mitarbeiterin der Hotline als siebte Prüferin ein. |
19 |
Ist der Auftraggeber oder der Kunde am Review beteiligt? |
Auftraggeber: Ob die Anforderungen das beschreiben, was gebraucht wird, kann letztlich nur beurteilen, wer den Bedarf hat, also der Auftraggeber und die künftigen Nutzer. Diese Prüfung heißt Validierung; sie klärt, ob das Richtige beschrieben ist, nicht nur, ob es richtig beschrieben ist. Fehlen Auftraggeber und Nutzer, zeigt das Review nur, ob die Anforderungen in sich stimmig sind. Laden Sie deshalb den Auftraggeber ein oder eine Person, die für ihn über den Inhalt entscheiden darf. Beispiel: Auftraggeber des Schadenportals ist der Vorstand der Versicherung. Der Vorstand hat die Leiterin der Kfz-Schadenbearbeitung beauftragt, für ihn über die Kfz-Anforderungen zu entscheiden, und sie nimmt als Prüferin am Review teil. Ob die Kunden mit der Meldung zurechtkommen, prüft zusätzlich ein Usability-Test mit Kunden der Versicherung. |
Kategorie |
Hier steht, worauf die Prüfer bei jeder einzelnen Anforderung achten: ob sie vollständig, richtig, notwendig, widerspruchsfrei, eindeutig und prüfbar ist, ob sie schon eine technische Lösung vorschreibt, ob ihre Fachwörter im Projektglossar stehen, ob ihre Quelle stimmt und ob sie nur eine Sache verlangt. Die Fragen dieser Kategorie eignen sich als Checkliste für die Vorbereitung auf ein Review. Ein Fehler, der beim Prüfen der Anforderungen auffällt, erfordert nur eine Änderung am Text; wird er erst nach der Umsetzung entdeckt, müssen Programm und Tests geändert werden. |
|
20 |
Ist die Anforderung inhaltlich vollständig? |
Vollständigkeit: Vollständig ist eine Anforderung, wenn sie alle Fälle beschreibt, auch Fehler und Ausnahmen, und wenn die zugehörigen Eigenschaften wie Antwortzeit oder Schutz der Daten festgelegt sind, also die nichtfunktionalen Anforderungen. Fehlt ein Fall, legt das Entwicklungsteam beim Programmieren selbst fest, wie sich die Software verhält, oft anders, als der Fachbereich es wollte. Fragen Sie bei jeder Anforderung: Was geschieht, wenn eine Angabe fehlt, falsch ist oder ein anderes Programm nicht antwortet? Beispiel: Die Anforderung REQ-270 „Unfallgegner erfassen“ beschreibt nur den Fall, dass der Kunde das Kennzeichen des anderen Fahrzeugs kennt. Die Testerin fragt im Review, was bei Unfallflucht geschieht, wenn kein Kennzeichen bekannt ist. Die Anforderung bekommt einen zweiten Fall: Der Kunde kann „Unfallgegner unbekannt“ auswählen und muss dann den Unfallort angeben. |
21 |
Ist die Anforderung richtig, beschreibt sie also, was die Stakeholder tatsächlich brauchen? |
Richtigkeit: Eine Anforderung kann klar formuliert und trotzdem falsch sein, wenn sie nicht den tatsächlichen Bedarf beschreibt. Ob sie richtig ist, können nur die Stakeholder beurteilen, die diesen Bedarf haben; das Projektteam kann es nicht allein entscheiden. Spielen Sie mit der fachlich verantwortlichen Person einen echten Fall durch und fragen Sie: „Löst diese Anforderung Ihr Problem?“ Beispiel: Die Anforderung REQ-4102 „Werkstatt bei der Schadenmeldung angeben“ verlangt, dass der Kunde die Werkstatt nennt, in der er sein Auto reparieren lässt. Der Sachbearbeiter aus dem Fachbereich Schaden weist darauf hin, dass viele Kunden das bei der Meldung noch nicht wissen und die Versicherung ihnen oft erst danach eine Partnerwerkstatt empfiehlt. Die Leiterin der Kfz-Schadenbearbeitung entscheidet, dass die Angabe der Werkstatt freiwillig wird. |
22 |
Ist die Anforderung notwendig? |
Notwendigkeit: Notwendig ist eine Anforderung, wenn sie zu einem Ziel des Vorhabens beiträgt oder von einem Stakeholder, einem Gesetz oder einer anderen Vorgabe verlangt wird. Jede Anforderung verursacht Aufwand für Umsetzung, Test und spätere Pflege, auch wenn niemand sie braucht. Werden Funktionen hinzugefügt, die niemand verlangt hat, spricht man von Gold Plating (wörtlich Vergolden, gemeint ist unnötiges Ausschmücken). Streichen oder verschieben Sie Anforderungen, für die niemand einen Nutzen nennen kann. Beispiel: Die Anforderung REQ-4103 „Wetter zum Unfallzeitpunkt anzeigen“ verlangt, dass das Schadenportal zu jeder Kfz-Meldung das Wetter am Unfallort anzeigt. Im Review fragt der Moderator, wer diese Angabe braucht; weder der Sachbearbeiter noch die Leiterin der Kfz-Schadenbearbeitung können einen Nutzen nennen. Die Anforderung bekommt den Status „Abgelehnt“. |
23 |
Passt die Anforderung zu den anderen Anforderungen, ohne ihnen zu widersprechen? |
Widerspruchsfreiheit: Zwei Anforderungen widersprechen sich, wenn sie dieselbe Sache unterschiedlich festlegen oder wenn die Software nicht beide zugleich erfüllen kann. Häufig betrifft das Anforderungen verschiedener Stakeholder, etwa wenn eine Abteilung Geschwindigkeit verlangt und eine andere zusätzliche Prüfungen. Vergleichen Sie vor allem Anforderungen, die dieselben Daten oder denselben Ablauf betreffen, und legen Sie jeden gefundenen Widerspruch den fachlich verantwortlichen Personen beider Anforderungen vor. Beispiel: Zwei Anforderungen schließen sich aus: |
24 |
Ist die Anforderung eindeutig, verstehen also alle Leser dasselbe? |
Eindeutigkeit: Eindeutig ist eine Anforderung, wenn alle Leser sie gleich verstehen. Mehrdeutig wird sie oft durch ungenaue Wörter wie „schnell“, „benutzerfreundlich“, „gegebenenfalls“ oder „sollte“, unter denen jeder Leser etwas anderes versteht. Markieren Sie solche Wörter im Review, und lassen Sie den Autor sie durch Zahlen, Bedingungen oder festgelegte Begriffe aus dem Projektglossar ersetzen. Beispiel: Im Review wird die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ umformuliert: |
25 |
Ist die Anforderung prüfbar, lässt sich also testen, ob sie erfüllt ist? |
Prüfbarkeit: Prüfbar ist eine Anforderung, wenn sich nach der Umsetzung mit Ja oder Nein feststellen lässt, ob die Software sie erfüllt. Eine einfache Probe: Entwerfen Sie in Gedanken einen Testfall mit Ausgangslage, Eingabe und erwartetem Ergebnis. Gelingt das nicht, fehlt der Anforderung eine messbare Angabe, und der Autor muss die Anforderung nachbessern, bevor das Entwicklungsteam sie umsetzt. Beispiel: Die Testerin kann zu einer Anforderung keinen Testfall schreiben und bittet um eine neue Fassung: |
26 |
Legt die Anforderung schon fest, wie die Software etwas technisch umsetzt, statt nur zu sagen, was sie leisten muss? |
Lösungsneutralität: Eine Anforderung beschreibt, was die Software leisten muss, nicht wie sie es technisch tut. Steht darin schon eine Lösung, etwa ein bestimmter Übertragungsweg, eine Datenbank oder die Gestaltung einer Bildschirmseite, nimmt sie dem Entwicklungsteam die Wahl einer besseren Lösung, ohne dass jemand diese Festlegung bewusst getroffen hat. Fragen Sie bei jeder solchen Stelle, ob die Lösung tatsächlich verlangt ist, etwa durch eine Vorgabe der IT; ist sie das nicht, ersetzen Sie die Lösung durch das, was eigentlich gebraucht wird. Beispiel: Im Review fällt eine Anforderung auf, die einen Übertragungsweg vorschreibt: |
27 |
Sind die Fachwörter der Anforderung im Projektglossar festgelegt? |
Begriffe: Das Projektglossar legt fest, was ein Fachwort im Vorhaben bedeutet. Gefährlich sind zwei Fälle: ein Wort, das verschiedene Leser verschieden verstehen, und mehrere Wörter, bei denen der Leser nicht erkennt, ob sie dieselbe Sache meinen. Prüfen Sie jedes Fachwort einer Anforderung gegen das Projektglossar, und lassen Sie fehlende Begriffe ergänzen. Beispiel: In der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ steht „der Kunde meldet den Schaden“, in der Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ steht „der Versicherungsnehmer gibt seine Bankverbindung an“. Der Sachbearbeiter aus dem Fachbereich Schaden weist darauf hin, dass oft nicht der Versicherungsnehmer den Schaden meldet, sondern zum Beispiel der Fahrer des Autos. Das Projektglossar legt deshalb zwei Begriffe fest: |
28 |
Ist bei jeder Anforderung richtig angegeben, woher sie stammt? |
Quelle: Zu jeder Anforderung gehört eine Angabe, woher sie kommt, zum Beispiel aus einem Gesetz, einem Gespräch, einem Workshop oder einem Ziel des Auftraggebers. Diese Verbindung zum Ursprung ist Teil der Rückverfolgbarkeit (Traceability). Ohne Quelle lässt sich weder begründen, warum es die Anforderung gibt, noch klären, wer bei Fragen Auskunft gibt und ob die Anforderung gestrichen werden darf. Prüfen Sie im Review stichprobenartig, ob die angegebene Quelle die Anforderung tatsächlich enthält. Beispiel: Die Anforderung REQ-4106 „Fahrzeugschein hochladen“ nennt als Quelle „Vorstand“. Auf Nachfrage im Review zeigt sich, dass die Projektleitung die Funktion in einer Präsentation vor dem Vorstand vorgeschlagen hatte; verlangt hat der Vorstand sie nie. Die Anforderungsanalystin berichtigt die Quelle, und die Leiterin der Kfz-Schadenbearbeitung entscheidet, ob die Anforderung gebraucht wird. |
29 |
Verlangt die Anforderung genau eine Sache, sodass sie sich einzeln testen lässt (atomar)? |
Atomare Anforderung: Eine atomare Anforderung verlangt genau eine Sache. Verbindet ein Satz mehrere Funktionen mit „und“, kann ein Tester nur die ganze Anforderung als erfüllt oder nicht erfüllt melden, und ein Teil kann nicht ohne den anderen verschoben oder gestrichen werden. Ein „und“ innerhalb einer einzelnen Angabe, etwa „Datum und Uhrzeit des Unfalls“, ist dagegen unbedenklich. Teilen Sie Anforderungen mit mehreren Funktionen auf, jede mit eigener Kennung. Beispiel: Eine Anforderung verlangt zwei Funktionen und wird aufgeteilt: |
Kategorie |
PRÜFUNG MIT PROTOTYPEN (BEDIENBARKEIT & RÜCKMELDUNG DER NUTZER) |
Ein Prototyp zeigt, wie die beschriebene Software aussehen und sich bedienen lassen soll, bevor sie gebaut wird. Hier prüfen Sie, ob echte Nutzer mit dem Prototyp ihre Aufgaben lösen konnten, ob die Bedienbarkeit gemessen wurde, ob die Ergebnisse in den Anforderungen stehen und ob technische Zweifel ausgeräumt sind. Ein Review des Textes zeigt, ob die Anforderungen klar und stimmig sind; ob sie den Bedarf der Nutzer treffen, ob also das Richtige beschrieben ist (Validierung), zeigt oft erst der Versuch mit echten Nutzern. |
30 |
Haben echte künftige Nutzer die Prototypen ausprobiert, die bei der Ermittlung der Anforderungen entstanden sind? |
Test mit Nutzern: Ein Prototyp, den nur das Projektteam gesehen hat, gibt nur die Meinung des Teams wieder. Ob Nutzer mit der geplanten Bedienung zurechtkommen, zeigt erst ein Usability-Test: Typische Nutzer erledigen vorgegebene Aufgaben mit dem Prototyp, während das Team beobachtet, wo sie zögern oder scheitern. Wählen Sie Testpersonen, die den späteren Nutzern entsprechen, und nicht Kollegen aus dem Projekt. Beispiel: Für die Kfz-Schadenmeldung gibt es einen klickbaren Prototyp des Schadenportals. Die Anforderungsanalystin lässt ihn am 20. Mai von acht Kunden der Versicherung ausprobieren, darunter drei, die älter als 65 Jahre sind, weil auch ältere Kunden Unfälle melden. Mitarbeiter der Versicherung nehmen nicht als Testpersonen teil, weil sie die Fachbegriffe der Schadenbearbeitung kennen und deshalb leichter zurechtkommen als Kunden. |
31 |
Konnten die Nutzer die Aufgaben im Prototyp ohne Hilfe lösen? |
Erfolgsquote: Die Erfolgsquote ist der Anteil der Testpersonen, die eine Aufgabe ohne Hilfe zu Ende bringen. Scheitern mehrere Testpersonen an derselben Stelle, liegt der Fehler meist in der Anforderung oder im Entwurf der Bedienung, nicht bei den Nutzern. Ändern Sie dann die Anforderung oder den Entwurf, statt eine Schulung oder einen Hilfetext einzuplanen; Kunden, die online einen Schaden melden, nehmen ohnehin an keiner Schulung teil. Beispiel: Ergebnis des Usability-Tests zur Kfz-Schadenmeldung: |
32 |
Wurde die Bedienbarkeit mit einem standardisierten Fragebogen gemessen, zum Beispiel mit der System Usability Scale (SUS)? |
Messung der Bedienbarkeit: Die System Usability Scale (SUS) ist ein verbreiteter Fragebogen mit zehn Aussagen zur Bedienbarkeit, die jede Testperson nach dem Test mit einer Zahl von 1 bis 5 bewertet; daraus ergibt sich ein Wert zwischen 0 und 100. Ein solcher Wert macht Ergebnisse vergleichbar, etwa zwischen zwei Entwürfen oder mit einem Zielwert, den der Fachbereich vorher festgelegt hat; der Eindruck „fühlt sich gut an“ lässt sich dagegen nicht überprüfen. Als Durchschnitt vieler veröffentlichter Untersuchungen gilt ein Wert von etwa 68, Werte über 80 gelten als sehr gut. Beispiel: Für die Kfz-Schadenmeldung hat die Leiterin der Kfz-Schadenbearbeitung einen SUS-Wert von mindestens 75 als Ziel festgelegt. Im ersten Usability-Test erreicht der Prototyp 64, nach der Überarbeitung des Entwurfs 78. Erst damit gilt die geplante Bedienung als bestätigt. |
33 |
Wurden die Erkenntnisse aus dem Test in die Anforderungen übernommen? |
Übernahme der Ergebnisse: Ein Test mit Nutzern nützt erst etwas, wenn seine Ergebnisse in den Anforderungen stehen. Bleiben sie nur im Testbericht, setzt das Entwicklungsteam die alte Fassung um, weil es nach den Anforderungen arbeitet und den Bericht oft nicht kennt. Gehen Sie jede Beobachtung aus dem Test durch und halten Sie fest, welche Anforderung dadurch geändert oder neu angelegt wurde oder warum keine Änderung nötig ist. Beispiel: Im Usability-Test vom 20. Mai haben drei Kunden gefragt, ob sie eine angefangene Meldung unterbrechen und später fortsetzen können. Die Anforderungsanalystin legt dafür die Anforderung REQ-4109 „Angefangene Schadenmeldung speichern“ an und trägt als Quelle „Testbericht zum Usability-Test vom 20. Mai“ ein. Ob die neue Anforderung umgesetzt wird, entscheidet die Leiterin der Kfz-Schadenbearbeitung. |
34 |
Hat ein Prototyp bestätigt, dass sich die Anforderungen technisch umsetzen lassen? |
Technische Machbarkeit: Manche Anforderungen sind technisch unsicher, etwa wenn ein anderes Programm angebunden werden muss oder eine Antwortzeit knapp bemessen ist. Ob sich eine solche Anforderung umsetzen lässt, klärt ein Machbarkeitsnachweis (Proof of Concept, PoC): ein technischer Prototyp, also ein kleines Programm, das nur diese Frage beantwortet, bevor die Umsetzung geplant wird. Fällt der Nachweis negativ aus, passt der Autor die Anforderung an oder sucht mit dem Entwicklungsteam einen anderen Weg, bevor das Dokument freigegeben wird. Beispiel: Team Schadensystem prüft mit einem Machbarkeitsnachweis, ob die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ erfüllbar ist. Die Schadennummer vergibt das Schadensystem der Sachbearbeitung, und offen war, ob es innerhalb von 5 Sekunden antwortet. Ergebnis: Im Mittel antwortet es nach 1,2 Sekunden, in Spitzenzeiten nach 3,8 Sekunden; die Anforderung bleibt unverändert. |
Kategorie |
Hier prüfen Sie, ob das Anforderungsdokument die vereinbarten Formvorgaben einhält: Gliederung nach Vorlage, eine Kennung für jede Anforderung, Versionsnummer, beschriftete Abbildungen und Tabellen, Satzschablonen sowie Rechtschreibung und Grammatik. Diese Punkte kann eine einzelne Person vor der Sitzung prüfen, sodass die gemeinsame Zeit für inhaltliche Fragen bleibt. Ein Dokument, das diese Vorgaben einhält, lässt sich eindeutig zitieren und ändern und kann als Grundlage eines Vertrags dienen. |
|
35 |
Hält das Dokument die vorgeschriebene Gliederung ein? |
Gliederung nach Vorlage: Viele Unternehmen schreiben für Anforderungsdokumente eine Vorlage mit festen Kapiteln vor, zum Beispiel die verbreitete Volere-Vorlage von James und Suzanne Robertson oder die Gliederung aus der Norm ISO/IEC/IEEE 29148. Hält sich ein Dokument daran, findet jeder Leser eine Angabe an der erwarteten Stelle, und ein leeres Kapitel zeigt sofort, dass ein Thema noch fehlt. Prüfen Sie jedes Kapitel der Vorlage: Ist es ausgefüllt, oder steht dort mit Begründung, warum es nicht gebraucht wird? Beispiel: Die Vorlage der Versicherung sieht ein Kapitel „Anforderungen an den Betrieb“ vor; im Anforderungsdokument für das Schadenportal ist es leer. Auf Nachfrage ergänzt das Betriebsteam unter anderem die Anforderung „Das Schadenportal muss rund um die Uhr erreichbar sein, mit Ausnahme eines Wartungsfensters sonntags von 2 bis 4 Uhr.“ |
36 |
Hat jede Anforderung eine eindeutige Kennung (ID)? |
Eindeutige Kennung: Eine Kennung (ID) bezeichnet genau eine Anforderung, zum Beispiel REQ-214: „REQ“ steht für Requirement, „214“ ist die laufende Nummer. Im Review verweisen Prüfer und Protokoll über die Kennung auf eine Anforderung; einen Aufzählungspunkt ohne Kennung kann ein Prüfer nur über Seite und Absatz benennen, und dieser Verweis stimmt nicht mehr, sobald sich der Text verschiebt. Prüfen Sie, ob jede Anforderung eine Kennung hat und keine Kennung doppelt vorkommt. Beispiel: Bei der eigenen Durchsicht vor dem Review findet die Anforderungsanalystin im Kapitel „Kfz-Schadenmeldung“ drei Aufzählungspunkte ohne Kennung, darunter „Kunde gibt das Kennzeichen seines Autos an“. Sie legt die drei Punkte im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion als eigene Anforderungen REQ-4110 bis REQ-4112 an. Erst danach können Testfälle und das Protokoll des Reviews auf diese Anforderungen verweisen. |
37 |
Hat das Dokument eine eindeutige Versionsnummer, und sind die Änderungen zur vorigen Version gekennzeichnet? |
Versionsnummer: Die Versionsnummer zeigt, welche Fassung eines Dokuments jemand vor sich hat. Alle Prüfer müssen dieselbe Fassung lesen, sonst beziehen sich ihre Anmerkungen auf Text, den es nicht mehr gibt. Kennzeichnen Sie Änderungen gegenüber der vorigen Version, etwa mit dem Änderungsmodus des Textprogramms, mit Strichen am Seitenrand neben geänderten Absätzen (englisch Change Bars) oder mit einer Änderungsliste am Anfang des Dokuments. Dann muss bei einer Nachprüfung niemand das ganze Dokument noch einmal lesen. Beispiel: Die Prüfer haben die Dokumentversion 0.9 des Anforderungsdokuments für das Schadenportal gelesen. Am Anfang der korrigierten Dokumentversion 1.0 steht eine Änderungsliste mit einer Zeile je Änderung. Eine Zeile lautet: REQ-270 „Unfallgegner erfassen“, Fall „Unfallgegner unbekannt“ ergänzt nach dem Review vom 11. Juni. |
38 |
Sind alle Abbildungen und Tabellen nummeriert und mit einem Titel beschriftet? |
Beschriftung: Jede Abbildung und jede Tabelle braucht eine Nummer und einen Titel, zum Beispiel „Abbildung 3: Ablauf der Kfz-Schadenmeldung“. Nur dann kann eine Anforderung eindeutig auf sie verweisen, und ein Prüfer kann einen Fehler in einer Abbildung im Protokoll genau benennen. Achten Sie außerdem darauf, ob jede Abbildung im Text erwähnt wird; eine Abbildung, auf die nichts verweist, ist oft veraltet oder zeigt etwas, wofür noch eine Anforderung fehlt. Beispiel: Die Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ verweist auf „die Grafik unten“. Seit ein neuer Abschnitt eingefügt wurde, steht dort eine andere Grafik. Die Anforderungsanalystin nummeriert alle Abbildungen und ändert den Verweis in „siehe Abbildung 3: Ablauf der Kfz-Schadenmeldung“. |
39 |
Sind die Anforderungen nach der vereinbarten Satzschablone formuliert? |
Satzschablone: Eine Satzschablone legt den Satzbau einer Anforderung fest. Verbreitet sind die Satzschablonen von SOPHIST (einem Beratungsunternehmen für Anforderungsanalyse) und der Satzbau, den die Norm ISO/IEC/IEEE 29148 empfiehlt. Gleich gebaute Sätze lassen sich schneller lesen und vergleichen, und ein fehlender Satzteil, etwa die Bedingung oder das Wort „muss“, fällt sofort auf. Bei vielen Anforderungen genügt eine Stichprobe, zum Beispiel jede fünfte Anforderung; zeigen sich dabei viele Abweichungen, prüfen Sie alle. Beispiel: Die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ wird nach der Satzschablone umformuliert: |
40 |
Sind Rechtschreibung und Grammatik korrekt? |
Rechtschreibung und Grammatik: Tippfehler wirken nachlässig und lassen Leser an der Sorgfalt des ganzen Dokuments zweifeln. Gefährlicher sind Fehler, die den Sinn ändern, etwa ein fehlendes „nicht“, ein falsch gesetztes Komma oder eine falsche Zahl. Lassen Sie vor dem Review die Rechtschreibprüfung des Textprogramms laufen, damit die Prüfer ihre Zeit für den Inhalt nutzen, und melden Sie verbliebene Fehler als Kommentar statt in der Sitzung. Beispiel: Im Text der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ steht „innerhalb von 50 Sekunden“; im Workshop mit dem Fachbereich Schaden waren 5 Sekunden vereinbart. Die Testerin bemerkt den Tippfehler, weil ihr Testfall von 5 Sekunden ausgeht. Ohne Korrektur hätte das Entwicklungsteam eine zehnmal so lange Wartezeit für erlaubt gehalten. |
Kategorie |
Hier wird das Review abgeschlossen: Alle Anmerkungen der Prüfer sind bearbeitet, der Auftraggeber oder die fachlich verantwortliche Person hat den Inhalt schriftlich freigegeben, der geprüfte Stand ist im Requirements-Management-Tool (RM-Tool) als Baseline (freigegebener Stand) festgehalten, und das Protokoll ist abgelegt. Auf diesen Stand beziehen sich danach Planung, Schätzung und Verträge; Änderungen laufen nur noch über einen Änderungsantrag (Change Request). Zum Abschluss gehört auch, aus dem Review für das nächste zu lernen. |
|
41 |
Wurden alle Anmerkungen der Stakeholder aus dem Review bearbeitet? |
Bearbeitung der Anmerkungen: Jede Anmerkung aus dem Review braucht eine Entscheidung: angenommen und eingearbeitet, abgelehnt mit Begründung oder als offene Frage an die Abteilung weitergegeben, die sie beantworten kann. Bleibt eine Anmerkung unbeantwortet, weiß der Prüfer nicht, ob sein Einwand berücksichtigt wurde, und bringt ihn beim nächsten Mal erneut vor. Führen Sie eine Liste aller Anmerkungen mit Entscheidung und Begründung und schicken Sie die Liste an alle Prüfer. Beispiel: Das Review der Kfz-Schadenmeldung ergibt 23 Anmerkungen: |
42 |
Hat der Auftraggeber oder die fachlich verantwortliche Person den geprüften Inhalt schriftlich freigegeben (englisch Sign-off)? |
Schriftliche Freigabe: Mit der schriftlichen Freigabe bestätigt der Auftraggeber oder die fachlich verantwortliche Person, dass die geprüften Anforderungen den Bedarf richtig beschreiben. Eine Unterschrift auf Papier ist dafür nicht nötig, sofern kein Vertrag sie verlangt; eine elektronische Signatur, eine E-Mail oder eine Freigabe im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion genügt, solange festgehalten ist, wer welchen Stand wann freigegeben hat. Ab dieser Freigabe gilt der Inhalt als Grundlage der Umsetzung; wer danach etwas ändern will, stellt einen Änderungsantrag (Change Request). Beispiel: Am 19. Juni schreibt die Leiterin der Kfz-Schadenbearbeitung per E-Mail: „Ich gebe Kapitel 4 ‚Kfz-Schadenmeldung‘ des Anforderungsdokuments für das Schadenportal in Dokumentversion 1.0 frei.“ Die Anforderungsanalystin legt die E-Mail im RM-Tool ab und setzt die Anforderungen des Kapitels auf den Status „Abgestimmt“. |
43 |
Wurde der freigegebene Stand der Anforderungen als Baseline festgehalten? |
Freigegebener Stand: Eine Baseline (freigegebener Stand) ist ein eingefrorener Stand der Anforderungen, auf den sich Planung, Schätzung und Verträge beziehen. Bietet das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion diese Funktion, legen Sie dort eine Baseline an; das RM-Tool speichert dann den Text aller enthaltenen Anforderungen in genau dieser Fassung, auch wenn sie später geändert werden. Fehlt die Funktion, halten Sie den Stand als Export mit Datum fest, etwa als PDF. So lässt sich jederzeit zeigen, was zum Zeitpunkt der Freigabe vereinbart war. Beispiel: Nach der Freigabe am 19. Juni legt die Anforderungsanalystin im RM-Tool die Baseline „Schadenportal 1.0, Kfz-Schadenmeldung, 19. Juni“ an. Im August behauptet der externe Entwicklungsdienstleister, das Kennzeichen des Unfallgegners sei erst nachträglich zur Pflichtangabe geworden. Der Vergleich mit der Baseline zeigt, dass die Anforderung REQ-270 „Unfallgegner erfassen“ das Kennzeichen schon im freigegebenen Stand verlangte, sofern der Unfallgegner bekannt ist. |
44 |
Sind die Ergebnisse des Reviews so abgelegt, dass sie sich später nachweisen lassen? |
Ablage des Protokolls: Das Protokoll des Reviews hält fest, wer wann welchen Stand geprüft hat, welche Anmerkungen es gab und wie über sie entschieden wurde. In Branchen mit staatlicher Aufsicht wie Banken und Versicherungen können die interne Revision, also die Prüfabteilung des Unternehmens, oder die Aufsichtsbehörde solche Nachweise bei einem Audit verlangen. Legen Sie das Protokoll deshalb revisionssicher ab, also so, dass es nachträglich nicht unbemerkt geändert oder gelöscht werden kann und während der vorgeschriebenen Aufbewahrungsfrist auffindbar bleibt. Beispiel: Ein Jahr nach dem Start des Schadenportals fragt die interne Revision, wie die Anforderungen an die Bankverbindung geprüft wurden. Die Anforderungsanalystin zeigt das Protokoll der Inspektion der Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ mit Teilnehmern, Anmerkungen und Entscheidungen. Das Protokoll liegt im Dokumentenarchiv der Versicherung, in dem sich abgelegte Dokumente nicht mehr ändern lassen. |
45 |
Wurde das Vorgehen beim Review ausgewertet und verbessert? |
Verbesserung des Vorgehens: Nach dem Review lohnt ein kurzer Rückblick: Hat die Lesezeit gereicht, haben die Checklisten geholfen, und welche Fehler wurden erst später gefunden? Agile Teams können dafür ihre Retrospektive nutzen. Halten Sie fest, was beim nächsten Review anders laufen soll, zum Beispiel eine zusätzliche Frage auf der Checkliste oder mehr Lesezeit. Beispiel: In einer halbstündigen Rückschau nach dem Review der Kfz-Schadenmeldung sagen vier der sieben Prüfer, dass drei Stunden Lesezeit für 30 Seiten nicht gereicht haben. Außerdem fiel erst in der Sitzung auf, dass mehrere Anforderungen nicht sagen, was geschieht, wenn die Verbindung zum Schadensystem der Sachbearbeitung unterbrochen ist. Die Anforderungsanalystin plant für das nächste Review vier Stunden Lesezeit ein und nimmt in die Checkliste die Frage auf: „Was geschieht, wenn die Verbindung zum Schadensystem der Sachbearbeitung unterbrochen ist?“ |
4.2: Konfliktmanagement (Die Einigung)
Bei der Prüfung der Anforderungen zeigt sich oft, dass sich einzelne Anforderungen widersprechen, etwa wenn der Vertrieb eine Funktion fordert, die der Fachbereich ablehnt. In dieser Unterphase bestimmen Sie zuerst, welcher Art ein Konflikt ist: ein Streit über Tatsachen oder Daten, über Interessen und Ziele, über Werte, über die Beziehung der Beteiligten oder über Zuständigkeiten. Danach wählen Sie ein passendes Verfahren zur Lösung, etwa eine Messung, eine Verhandlung, einen Kompromiss oder die Entscheidung durch eine Person mit Entscheidungsbefugnis. Am Ende steht ein abgestimmter Stand der Anforderungen, und jede Entscheidung ist mit Begründung im Entscheidungsprotokoll festgehalten.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier prüfen Sie, ob sich Anforderungen in der Sache widersprechen: technisch, rechtlich, beim Budget oder in der Bedeutung von Daten. Solche Widersprüche lassen sich meist mit Tatsachen klären, etwa mit einer Messung, einem Gesetzestext oder einem Machbarkeitsnachweis (Proof of Concept, PoC). Klären Sie sie, bevor das Entwicklungsteam mit der Umsetzung beginnt; sonst baut es Funktionen, die sich gegenseitig ausschließen oder die niemand bezahlen kann. |
|
1 |
Gibt es Anforderungen, die sich technisch widersprechen? |
Technischer Widerspruch: Zwei Anforderungen widersprechen sich technisch, wenn die Software nicht beide zugleich erfüllen kann, etwa weil die erste Anforderung eine Verbindung zu einem anderen Programm voraussetzt und die zweite den Betrieb ohne diese Verbindung verlangt. Vergleichen Sie dazu vor allem Anforderungen, die dieselben Daten, denselben Ablauf oder dieselbe Bildschirmseite betreffen. Legen Sie jeden gefundenen Widerspruch den fachlich verantwortlichen Personen beider Anforderungen vor, bevor die Umsetzung beginnt; nach der Umsetzung ist die Korrektur um ein Vielfaches aufwendiger. Beispiel: Zwei Anforderungen an die App des Schadenportals widersprechen sich, sobald der Kunde keine Internetverbindung hat: |
2 |
Widersprechen Anforderungen gesetzlichen Vorgaben? |
Gesetzliche Vorgaben: Eine Anforderung darf nichts verlangen, was ein Gesetz verbietet, und nichts weglassen, was ein Gesetz vorschreibt. Über eine gesetzliche Vorgabe lässt sich nicht verhandeln; ändern muss sich deshalb die Anforderung. Lassen Sie strittige Fälle von der Rechtsabteilung oder der Datenschutzbeauftragten prüfen und vermerken Sie bei der geänderten oder abgelehnten Anforderung, welches Gesetz der Grund ist. Beispiel: Der Vertrieb wünscht, alle Schadenmeldungen mit Namen und Anschrift der Kunden dauerhaft aufzubewahren, um sie später auszuwerten. Die Datenschutzbeauftragte weist darauf hin, dass die Datenschutz-Grundverordnung (DSGVO) die Löschung verlangt, sobald die Daten für die Bearbeitung nicht mehr gebraucht werden und keine gesetzliche Aufbewahrungsfrist mehr gilt. Die Anforderung wird geändert: Nach Ablauf der Frist werden Namen und Anschriften gelöscht, und für Auswertungen bleiben nur Angaben erhalten, die sich keiner Person mehr zuordnen lassen. |
3 |
Kostet die Umsetzung der Anforderungen mehr, als das Budget erlaubt? |
Budget: Übersteigen die geschätzten Kosten aller Anforderungen das Budget, muss entweder der Umfang (Scope) kleiner oder das Budget größer werden. Erstellen Sie dann mit dem Auftraggeber eine Streichliste: Welche Anforderungen entfallen ganz, welche werden auf eine spätere Version verschoben? Entscheiden soll der Auftraggeber, weil er das Budget verantwortet; die Anforderungsanalystin bereitet die Liste mit Kosten und Nutzen jeder Anforderung vor. Beispiel: Der externe Entwicklungsdienstleister schätzt die Kosten für Version 1.0 des Schadenportals auf 2,4 Millionen Euro; der Vorstand hat 2 Millionen Euro bewilligt. Gemeinsam mit der Projektleitung verschiebt der Vorstand zwei Anforderungen auf Version 1.1: REQ-240 „Schäden auf Fotos automatisch erkennen“ und REQ-310 „Personalausweis in der App auslesen“. Damit liegt die Schätzung für Version 1.0 bei 1,9 Millionen Euro. |
4 |
Widersprechen sich funktionale Anforderungen und Qualitätsanforderungen? |
Abwägung: Eine funktionale Anforderung beschreibt, was die Software tun soll; eine Qualitätsanforderung (nichtfunktionale Anforderung) beschreibt, wie gut sie es tun soll, etwa wie schnell oder wie sicher. Beides kann sich widersprechen: Jede zusätzliche Sicherheitsabfrage macht die Anmeldung umständlicher, jede zusätzliche Funktion kann die Antwortzeit verlängern. Lassen Sie die fachlich verantwortlichen Personen bewusst abwägen und halten Sie fest, welche der beiden Anforderungen wie weit abgeschwächt wird. Beispiel: Eine funktionale Anforderung und eine Qualitätsanforderung des Schadenportals widersprechen sich: |
5 |
Beruht der Streit darauf, dass Informationen fehlen (Sachkonflikt)? |
Fehlende Fakten: Bei einem Sachkonflikt streiten die Beteiligten über eine Tatsache, die sich klären ließe, etwa ob eine Funktion genutzt würde oder wie lange ein Ablauf dauert. Solange niemand die Tatsache kennt, steht Meinung gegen Meinung. Beschaffen Sie die fehlende Information, etwa durch eine Messung, eine Auswertung vorhandener Zahlen oder eine Befragung, und legen Sie sie beiden Seiten vor. Beispiel: Der Vertrieb will die Schadenmeldung zuerst für Smartphones gestalten, der Fachbereich Schaden hält die Darstellung auf dem Computerbildschirm für wichtiger. Die Auswertung des heutigen Kontaktformulars auf der Internetseite der Versicherung zeigt: 72 Prozent der Schadenmeldungen kamen im letzten Jahr von Smartphones. Damit ist die Frage geklärt, und beide Seiten stimmen zu, die Bildschirmseiten zuerst für Smartphones zu gestalten. |
6 |
Verstehen die Beteiligten dieselben Daten unterschiedlich (Datenkonflikt)? |
Bedeutung der Daten: Ein Datenkonflikt liegt vor, wenn alle dieselben Angaben vor sich haben, sie aber verschieden deuten, etwa ob ein Betrag mit oder ohne Umsatzsteuer gemeint ist oder welches Datum ein Feld enthält. Solche Konflikte bleiben oft lange unbemerkt, weil jede Seite glaubt, die andere meine dasselbe. Legen Sie die Bedeutung jedes strittigen Felds im Projektglossar und im Datenmodell fest und verweisen Sie in den Anforderungen auf diese Festlegung. Beispiel: In der Kfz-Meldung gibt es ein Feld „Schadendatum“. Der Fachbereich Schaden versteht darunter den Tag des Unfalls, der Kundenservice den Tag, an dem der Kunde den Schaden meldet. Im Datenmodell entstehen daraus zwei Felder: „Schadentag“ für den Tag des Unfalls und „Meldedatum“ für den Tag der Meldung, den die Anforderung REQ-120 „Meldedatum speichern“ verlangt. |
7 |
Verwenden zwei Programme oder zwei Beteiligte unterschiedliche Maßeinheiten für denselben Wert? |
Maßeinheiten: Übergibt ein Programm einen Wert in einer anderen Einheit, als das empfangende Programm erwartet, rechnet das empfangende Programm mit einem falschen Wert weiter, ohne dass eine Fehlermeldung erscheint. Typische Fälle sind Euro und Cent, Kalendertage und Arbeitstage oder Ortszeit und Weltzeit. Legen Sie für jeden Wert, den zwei Programme austauschen, in der Beschreibung der Schnittstelle die Einheit und das Format fest. Beispiel: Das Schadenportal überträgt die vom Kunden geschätzte Schadenhöhe an das Schadensystem der Sachbearbeitung (Anforderung REQ-290 „Meldung an das Schadensystem übertragen“). Das Schadenportal sendet den Betrag in Cent, das Schadensystem liest ihn als Euro, und aus 1.250 Euro werden 125.000 Euro. Die Beschreibung der Schnittstelle legt danach fest: „Beträge in Euro mit zwei Nachkommastellen“. |
8 |
Ist objektiv geklärt, ob sich eine Anforderung technisch umsetzen lässt? |
Technische Machbarkeit: Sagt ein Entwickler „das geht nicht“ und ein anderer „das geht“, lässt sich der Streit selten durch Diskutieren klären, wohl aber durch einen Versuch. Lassen Sie in solchen Fällen einen Machbarkeitsnachweis (Proof of Concept, PoC) bauen, also ein kleines Programm, das nur die strittige Frage beantwortet. Legen Sie vorher fest, welches Ergebnis als Erfolg gilt und wie lange der Versuch höchstens dauern darf. Beispiel: Im Team Portal ist umstritten, ob sich die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ umsetzen lässt. Ein Entwickler baut in drei Wochen einen PoC und lässt ihn 500 Fotos aus abgeschlossenen Kfz-Schäden auswerten, auf denen die Kennzeichen unkenntlich gemacht sind. Vorher festgelegt war: Mindestens 80 Prozent der Dellen und Kratzer werden erkannt; erreicht werden 86 Prozent. |
9 |
Sind sich die Beteiligten uneinig, wie fein die Daten aufgeschlüsselt sein sollen? |
Granularität: Die Granularität gibt an, wie fein Daten aufgeschlüsselt sind, etwa je Tag oder nur je Monat, je einzelner Meldung oder nur als Summe. Verschiedene Beteiligte brauchen oft verschiedene Stufen, und Streit entsteht, wenn nur eine davon gespeichert werden soll. Sehen Sie in den Anforderungen vor, dass die Daten in der feinsten Stufe gespeichert werden, die ein Beteiligter braucht, und legen Sie fest, wie daraus die gröberen Zahlen berechnet werden; umgekehrt lassen sich aus Monatssummen keine Tageswerte zurückgewinnen. Beispiel: Der Vorstand will monatlich wissen, wie viele Schäden online gemeldet wurden. Die Leiterin der Kfz-Schadenbearbeitung braucht dieselbe Zahl je Tag und je Schadenart, um die Dienstpläne der Sachbearbeitung aufzustellen. Gespeichert wird jede einzelne Meldung mit Datum und Schadenart; der Bericht für den Vorstand zählt diese Meldungen je Monat zusammen. |
10 |
Ist strittig, welches Programm für Daten maßgeblich ist, die mehrere Programme speichern (führendes System)? |
Führendes System: Speichern zwei Programme dieselben Daten, etwa die Anschrift eines Kunden, muss feststehen, in welchem Programm diese Daten verbindlich angelegt und geändert werden. Dieses Programm heißt führendes System; die anderen Programme übernehmen die Daten von dort. Ist das nicht festgelegt, weichen die gespeicherten Werte bald voneinander ab, und niemand weiß, welcher Wert stimmt. Legen Sie das führende System für jede Art von Daten gemeinsam mit den Verantwortlichen beider Programme fest. Beispiel: Der Kunde gibt im Schadenportal seine Bankverbindung für die Auszahlung ein (Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“); auch im Schadensystem der Sachbearbeitung ist eine Bankverbindung gespeichert. Festgelegt wird: Führend ist das Schadensystem. Das Schadenportal überträgt die neu eingegebene Bankverbindung dorthin, speichert sie selbst nicht dauerhaft und zeigt bei der nächsten Meldung die Bankverbindung aus dem Schadensystem an. |
Kategorie |
Hinter vielen Forderungen stehen Ziele oder Sorgen einzelner Abteilungen oder Personen, die nicht offen ausgesprochen werden, etwa der Wunsch nach Einfluss, Ansehen oder weniger Arbeit oder die Sorge vor Veränderung. Hier prüfen Sie, welche Ziele die Stakeholder tatsächlich verfolgen, wer durch das Vorhaben gewinnt und wer verliert, und wo ein kurzfristiger Vorteil gegen langfristige Folgen steht. Wer diese Ziele kennt, kann den eigentlichen Streitpunkt lösen, statt nur über einzelne Anforderungen zu verhandeln. |
|
11 |
Verfolgen verschiedene Beteiligte mit dem Vorhaben gegensätzliche Ziele? |
Zielkonflikt: Ein Zielkonflikt liegt vor, wenn zwei Stakeholder mit dem Vorhaben Ziele verfolgen, die sich nicht beide voll erreichen lassen. Er lässt sich nicht durch eine bessere Formulierung einzelner Anforderungen lösen, weil er schon bei den Zielen beginnt. Zeichnen Sie ihn im Zielbaum als beschriftete Linie zwischen den beiden Zielen ein und legen Sie ihn dem Gremium zur Entscheidung vor, das über die Ziele bestimmt, meist dem Lenkungsausschuss. Beispiel: Der Vertrieb will, dass Kunden direkt nach der Schadenmeldung passende Zusatzversicherungen angeboten bekommen (Anforderung REQ-4203 „Produktangebote in der Eingangsbestätigung anzeigen“). Der Fachbereich Schaden will, dass Kunden nach einem Unfall keine Werbung sehen, weil Werbung in diesem Moment die Zufriedenheit mit der Schadenbearbeitung senkt. Die Anforderungsanalystin trägt beide Ziele mit einer Konfliktlinie in den Zielbaum ein und setzt das Thema auf die Tagesordnung des Lenkungsausschusses. |
12 |
Gibt es einen Interessenkonflikt, bei dem einzelne Personen durch das Vorhaben gewinnen oder verlieren? |
Gewinner und Verlierer: Ein Interessenkonflikt entsteht, wenn das Vorhaben einzelnen Personen oder Gruppen Vorteile bringt und anderen Nachteile, etwa weniger Arbeit für die einen und den Wegfall gewohnter Aufgaben für die anderen. Wer etwas zu verlieren hat, wehrt sich oft gegen Anforderungen, ohne den wahren Grund zu nennen. Fragen Sie deshalb für jede betroffene Gruppe, was sich für sie ändert, und planen Sie mit der Projektleitung, wann diese Gruppe informiert wird, wie sie geschult wird und welche neuen Aufgaben sie übernimmt. Beispiel: Heute nehmen zwölf Mitarbeiter der Hotline im Kundenservice Schadenmeldungen am Telefon auf. Sie befürchten, dass diese Arbeit mit dem Schadenportal wegfällt, und lehnen in jedem Workshop die Pflichtfelder der Online-Meldung als zu kompliziert ab. Die Projektleitung erklärt ihnen frühzeitig, dass sie künftig Kunden bei Fragen zur Online-Meldung helfen und schwierige Fälle weiter am Telefon aufnehmen, und bezieht zwei von ihnen in die Gestaltung des Formulars ein. |
13 |
Stehen die Ziele einer Abteilung gegen die Ziele des Unternehmens? |
Abteilungsziele: Abteilungen werden oft an eigenen Kennzahlen gemessen, etwa an der Zahl der Anrufe oder an den Kosten der Abteilung. Eine Anforderung, die eine solche Kennzahl verbessert, kann dem Ziel des ganzen Unternehmens schaden. Prüfen Sie bei strittigen Anforderungen, welchem Ziel sie dienen; widerspricht ein Abteilungsziel einem Unternehmensziel, entscheidet nicht die Abteilung, sondern der Auftraggeber oder der Lenkungsausschuss. Beispiel: Der Kundenservice soll die Zahl der Anrufe bei der Hotline senken und möchte deshalb, dass das Schadenportal keine Telefonnummer anzeigt. Die Versicherung hat sich dagegen zum Ziel gesetzt, dass Kunden bei Fragen zur Schadenmeldung jederzeit einen Menschen erreichen. Der Lenkungsausschuss entscheidet für das Unternehmensziel: Die Telefonnummer der Hotline steht auf jeder Seite der Schadenmeldung. |
14 |
Will jemand das Vorhaben vor allem für die eigene Karriere nutzen? |
Verdeckte Absichten: Manche Forderungen dienen weniger dem Vorhaben als dem Ansehen der Person, die sie stellt, etwa eine auffällige Funktion, die sich gut vorführen lässt. Solche Absichten werden selten offen genannt; erkennbar sind sie an Anforderungen, die zu keinem Ziel des Vorhabens beitragen und deren Nutzen niemand beziffern kann. Fragen Sie bei jeder Anforderung nach dem Ziel, zu dem sie beiträgt, und sprechen Sie Zweifel zuerst in einem Gespräch unter vier Augen an, nicht vor der ganzen Runde. Beispiel: Ein Bereichsleiter des Vertriebs fordert für Version 1.0 einen Chatassistenten, also ein Programm mit künstlicher Intelligenz, das Fragen der Kunden schriftlich beantwortet (Anforderung REQ-4202 „Fragen der Kunden mit einem Chatassistenten beantworten“). Er möchte die Funktion auf einer Fachkonferenz vorstellen. Im Gespräch mit der Anforderungsanalystin kann er kein Ziel des Schadenportals nennen, zu dem der Chatassistent beiträgt, und die Anforderung wird für eine spätere Version vorgemerkt. |
15 |
Profitieren die Beteiligten unterschiedlich stark vom Erfolg des Vorhabens? |
Ungleicher Nutzen: Bekommt eine Gruppe den Nutzen eines Vorhabens, etwa eine Prämie oder weniger Arbeit, und eine andere Gruppe nur zusätzliche Arbeit, unterstützt die zweite Gruppe das Vorhaben oft nur halbherzig oder bremst es. Stellen Sie für jede beteiligte Gruppe gegenüber, welchen Nutzen sie hat und welchen zusätzlichen Aufwand sie trägt. Wo das Verhältnis deutlich ungleich ist, schlagen Sie der Projektleitung einen Ausgleich vor, etwa zusätzliches Personal für die belastete Gruppe. Beispiel: Der Vertrieb erhält für jeden Kunden, der sich im Schadenportal registriert, eine Prämie. Die Fragen der Kunden zur Anmeldung (Anforderung REQ-101 „Anmeldung im Schadenportal“) gehen aber bei der Hotline des Kundenservice ein, der dafür kein zusätzliches Personal bekommt. Die Projektleitung beantragt beim Vorstand zwei zusätzliche Stellen an der Hotline für die ersten sechs Monate nach dem Start, und der Vorstand bewilligt sie. |
16 |
Streiten die Beteiligten darüber, ob eine Standardsoftware genügt oder eine eigene Lösung gebaut wird? |
Standard oder Eigenbau: Oft möchte die IT eine Standardsoftware nutzen, die im Unternehmen schon eingesetzt wird, während der Fachbereich eine eigene Lösung will, die genau zu seinen Abläufen passt. Vergleichen Sie beide Wege anhand der Gesamtkosten über die ganze Nutzungsdauer (englisch Total Cost of Ownership, TCO), also einschließlich Anschaffung, Anpassung, Betrieb, Wartung und Updates. Bedenken Sie dabei, dass Sonderanpassungen einer Standardsoftware spätere Updates meist verteuern, weil jede Anpassung bei jedem Update erneut geprüft und oft nachgebessert werden muss. Beispiel: Die IT möchte die Kfz-Meldung mit der Formularsoftware bauen, die die Versicherung für alle ihre Online-Formulare nutzt. Der Fachbereich Schaden möchte ein eigenes Formular, in dem der Kunde eine Unfallskizze zeichnen kann; das kann die Formularsoftware nicht. Gesamtkosten über fünf Jahre: |
17 |
Steht ein kurzfristiger Vorteil, etwa ein früher Start, gegen die langfristige Stabilität der Software? |
Technische Schulden: Unter Zeitdruck baut ein Team manchmal eine Behelfslösung, die schneller fertig ist, aber spätere Änderungen erschwert. Solche technischen Schulden sind vertretbar, wenn jemand sie bewusst beschließt und ihr Abbau eingeplant ist. Halten Sie jede solche Entscheidung fest, mit Grund, dem Namen der Person, die sie beschlossen hat, und dem Termin für die ordentliche Lösung; sonst gerät die Behelfslösung in Vergessenheit. Beispiel: Damit die Hausrat-Meldung wie geplant mit Version 1.1 starten kann, baut Team Portal ihr Formular als Kopie des Kfz-Formulars. Jede Änderung an gemeinsamen Feldern wie der Anschrift muss deshalb in beiden Formularen gemacht werden. Der Product Owner hält diese Entscheidung als technische Schuld fest und plant das Zusammenführen beider Formulare für Version 1.2 ein. |
18 |
Wollen Beteiligte den bisherigen Zustand bewahren? |
Widerstand gegen Veränderung: Widerstand gegen ein neues Vorgehen ist häufig und oft nachvollziehbar, denn die Betroffenen kennen den heutigen Ablauf und seine Vorteile, das Neue kennen sie nicht. Hinter dem Widerstand steckt oft ein berechtigter Einwand, nach dem bisher niemand gefragt hat. Beziehen Sie diese Personen früh ein, etwa als Key-User, die das Neue vorab testen und mitgestalten, und nehmen Sie ihre Einwände als Anforderungen auf. Beispiel: Erfahrene Sachbearbeiter wollen Kfz-Schäden weiter am Telefon aufnehmen, weil sie dabei sofort nachfragen können. Zwei von ihnen arbeiten als Key-User an der Kfz-Meldung mit. Aus ihren Einwänden entstehen zwei Pflichtfragen: ob es Verletzte gab und ob die Polizei am Unfallort war. Diese Angaben vergessen Kunden sonst leicht. |
Kategorie |
Viele Konflikte sehen aus wie ein Streit in der Sache, haben ihren Grund aber im Umgang miteinander: unklare Begriffe, übergangene Personen, persönliche Abneigung, Gerüchte oder Konkurrenz. Hier prüfen Sie, ob ein solcher Grund vorliegt. Sachargumente helfen dann wenig; nötig sind ein klärendes Gespräch, klare Zuständigkeiten und derselbe Wissensstand für alle. So wird das Team wieder arbeitsfähig, und Einwände in der Sache lassen sich von persönlichen Vorbehalten unterscheiden. |
|
19 |
Verstehen die Beteiligten einzelne Begriffe unterschiedlich? |
Begriffe: Viele Streitigkeiten beruhen darauf, dass zwei Gruppen dasselbe Wort verwenden, aber verschiedene Dinge meinen. Jede Seite hält die andere dann für uneinsichtig, obwohl beide über verschiedene Sachen sprechen. Klären Sie in einem solchen Fall zuerst die Bedeutung des Worts, halten Sie sie im Projektglossar fest und sprechen Sie erst danach über den Inhalt. Beispiel: Der Vertrieb versteht unter „Kunde“ nur den Versicherungsnehmer, der Fachbereich Schaden jede Person, die einen Schaden meldet, also auch den Unfallgegner eines Versicherungsnehmers. Deshalb streiten beide darüber, ob sich jeder Kunde anmelden muss (Anforderung REQ-101 „Anmeldung im Schadenportal“). Im Projektglossar stehen danach zwei Begriffe, „Versicherungsnehmer“ und „meldende Person“, und REQ-101 gilt nur für Versicherungsnehmer. |
20 |
Fühlen sich Beteiligte bei der Ermittlung der Anforderungen übergangen? |
Übergangene Beteiligte: Wer bei der Ermittlung der Anforderungen nicht gefragt wurde, lehnt das Ergebnis oft ab, auch wenn es inhaltlich gut ist. Die Kritik richtet sich dann weniger gegen den Inhalt als gegen die fehlende Beteiligung. Sprechen Sie die Person direkt an, fragen Sie nach ihrer Erfahrung und nehmen Sie ihre Hinweise sichtbar auf; prüfen Sie außerdem, ob in Ihrer Liste der Stakeholder weitere Gruppen fehlen. Beispiel: Die Leiterin des Kundenservice war zu keinem Workshop eingeladen und lehnt im Review fast jede Anforderung ab. Die Anforderungsanalystin führt mit ihr ein eigenes Gespräch über die häufigsten Fragen an der Hotline. Daraus entstehen drei neue Anforderungen, darunter eine Anzeige, wie weit die Bearbeitung eines gemeldeten Schadens ist. |
21 |
Gibt es verdeckte Konflikte, die niemand offen anspricht? |
Verdeckte Konflikte: Nicht jeder Einwand wird in einer Besprechung ausgesprochen, etwa weil Vorgesetzte anwesend sind oder jemand keinen Streit will. Schweigen kann Zustimmung bedeuten, aber auch Ablehnung oder Unsicherheit. Achten Sie auf Personen, die sich auffällig zurückhalten, und fragen Sie sie nach der Besprechung in einem Gespräch unter vier Augen nach ihrer Einschätzung. Beispiel: Im Workshop zur Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ sagt der Vertreter des Teams Schadensystem kein Wort. Im Gespräch danach erklärt er, dass sein Team bis Januar mit Wartungsarbeiten ausgelastet ist und die nötigen Änderungen erst dann beginnen kann. Die Anforderungsanalystin meldet das der Projektleitung, die daraufhin die Planung anpasst. |
22 |
Liegt ein Beziehungskonflikt vor, also eine persönliche Abneigung zwischen Beteiligten? |
Beziehungskonflikt: Bei einem Beziehungskonflikt lehnen Personen die Vorschläge der anderen Seite ab, weil sie die Person ablehnen, nicht den Inhalt. Sachargumente helfen dann wenig, und jede Besprechung endet im Streit. Sorgen Sie dafür, dass die Beteiligten über schriftliche Vorschläge sprechen, die nach vorher vereinbarten Kriterien bewertet werden, und lassen Sie die Besprechung von einer unbeteiligten Person leiten; hält der Konflikt an, schlagen Sie der Projektleitung eine Mediation vor. Beispiel: Die Leiter von Team Portal und Team Schadensystem lehnen in jeder Besprechung die Vorschläge des anderen ab. Die Projektleitung legt fest, wie Fragen zur Schnittstelle zwischen Schadenportal und Schadensystem künftig geklärt werden: Jedes Team reicht seinen Vorschlag zwei Tage vorher schriftlich ein, und die Anforderungsanalystin leitet die Besprechung. |
23 |
Liegt ein struktureller Konflikt vor, der aus Hierarchie, Zuständigkeiten oder Machtverhältnissen entsteht? |
Struktureller Konflikt: Ein struktureller Konflikt entsteht nicht durch die beteiligten Personen, sondern durch die Organisation: ungleich verteilte Befugnisse, unklare Zuständigkeiten oder ein knappes Budget, um das Abteilungen konkurrieren. Auch andere Personen in denselben Rollen würden deshalb denselben Streit führen. Lösen kann ihn nur, wer über beiden Seiten steht, etwa der Auftraggeber oder der Lenkungsausschuss; bereiten Sie dafür eine Entscheidungsvorlage vor. Beispiel: Team Schadensystem gehört zu einer anderen Abteilung als das Projekt, und der Leiter dieser Abteilung bestimmt, welche Aufgaben das Team zuerst erledigt. Die Änderungen für das Schadenportal stehen dort hinter den eigenen Wartungsaufgaben, und die Projektleitung hat keine Befugnis, daran etwas zu ändern. Der Lenkungsausschuss, in dem beide Abteilungen vertreten sind, legt fest, dass Team Schadensystem bis März die Hälfte seiner Arbeitszeit für das Schadenportal einsetzt. |
24 |
Fehlen einer Seite schlicht Informationen? |
Gleicher Wissensstand: Manche Einwände beruhen darauf, dass eine Seite eine Entscheidung oder eine Tatsache nicht kennt, die den anderen längst bekannt ist. Der Streit endet dann, sobald alle denselben Stand haben. Prüfen Sie bei einem Einwand zuerst, ob der Person Informationen fehlen, und legen Sie Entscheidungen und wichtige Unterlagen an einem Ort ab, den alle Beteiligten kennen. Beispiel: Die Rechtsabteilung lehnt das Hochladen von Fotos ab (Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“), weil sie annimmt, die Fotos würden bei einem externen Anbieter gespeichert. Die Rechtsabteilung kennt aber die Entscheidung nicht, dass die Fotos im Dokumentenarchiv im eigenen Rechenzentrum der Versicherung gespeichert werden. Die Anforderungsanalystin schickt der Rechtsabteilung das Protokoll dieser Entscheidung, und die Rechtsabteilung zieht ihren Einwand zurück. |
25 |
Beruht der Konflikt auf einer Falschinformation oder einem Gerücht? |
Gerüchte: Gerüchte über das Vorhaben, etwa über ein gestrichenes Budget oder wegfallende Stellen, verbreiten sich schnell und verändern das Verhalten der Beteiligten, auch wenn sie nicht stimmen. Je länger niemand widerspricht, desto mehr Menschen halten ein Gerücht für wahr. Lassen Sie ein Gerücht deshalb rasch von der Person richtigstellen, die dafür zuständig ist, meist vom Auftraggeber oder von der Projektleitung, und zwar schriftlich an alle Betroffenen. Beispiel: Im Fachbereich Schaden heißt es, das Budget des Schadenportals werde im nächsten Jahr gestrichen; mehrere Sachbearbeiter sagen daraufhin ihre Teilnahme an Workshops ab. Die Projektleitung bittet den Vorstand um eine Klarstellung. Eine Woche später schreibt der Vorstand an alle Beteiligten, dass das Budget bis zum Start von Version 1.1 bewilligt ist. |
26 |
Wird Kritik an der Sache als Kritik an der Person verstanden? |
Sache und Person: Wer eine Anforderung geschrieben oder vorgeschlagen hat, fühlt sich durch Kritik an ihr leicht selbst angegriffen und verteidigt sie dann, statt sie zu verbessern. Formulieren Sie Kritik deshalb als Beobachtung am Text, mit der Folge und einem Vorschlag, nicht als Urteil über die Person. Vereinbaren Sie diese Regel vor jedem Review mit allen Teilnehmern. Beispiel: Die erste Fassung der Anforderung REQ-400 „Antwortzeit der Schadenmeldung“ lautet: „Das Schadenportal muss schnell antworten.“ |
27 |
Gibt es Neid oder Konkurrenz zwischen Beteiligten? |
Rivalität: Konkurrieren zwei Personen um Einfluss, eine Stelle oder Anerkennung, tragen sie diesen Wettstreit leicht im Vorhaben aus. Jede Seite will dann über möglichst viele Anforderungen entscheiden und blockiert die Vorschläge der anderen. Legen Sie schriftlich fest, wer über welche Anforderungen entscheidet, und lassen Sie diese Aufteilung von der Projektleitung bekannt geben. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung und der Leiter der Hausrat-Schadenbearbeitung wollen beide über die Angaben bestimmen, die jede Schadenmeldung enthält, etwa Anschrift und Bankverbindung. Die Projektleitung legt fest: Beide sind jeweils Owner der Anforderungen ihrer Schadenart; über die gemeinsamen Angaben entscheidet der Product Owner, nachdem er beide angehört hat. |
28 |
Wird passiv-aggressiv kommuniziert, stimmt also jemand zu und handelt dann nicht danach? |
Zusage ohne Handlung: Passiv-aggressiv heißt ein Verhalten, bei dem jemand nicht offen widerspricht, aber eine Zusage nicht einhält, etwa „machen wir“ sagt und dann nichts tut. Dahinter steht oft ein Einwand, den die Person nicht aussprechen will oder darf. Halten Sie jede Zusage im Protokoll mit Person, Ergebnis und Termin fest, fragen Sie an diesem Tag nach, ob das Ergebnis vorliegt, und sprechen Sie die Person bei wiederholtem Ausbleiben direkt auf mögliche Einwände an, bevor Sie die Projektleitung einschalten. Beispiel: Team Schadensystem sagt in drei Besprechungen zu, die Beschreibung der Schnittstelle für die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ zu liefern, und liefert sie nicht. Die Anforderungsanalystin trägt die Zusage mit Termin ins Protokoll ein. Als auch dieser Termin verstreicht, spricht sie mit dem Leiter des Teams unter vier Augen und erfährt, dass sein Team die Arbeitszeit dafür nicht genehmigt bekommt. |
Kategorie |
Hier finden Sie Methoden, mit denen Sie einen Konflikt untersuchen und eine Entscheidung nachvollziehbar vorbereiten: Listen aller Gesichtspunkte, Bewertungen nach Vor- und Nachteilen, gewichtete Kriterien, wiederholtes Fragen nach dem Grund, Zeichnungen und Rollenspiele. Die Methoden lenken die Diskussion von Meinungen auf Kriterien und Tatsachen. Eine so vorbereitete Entscheidung lässt sich später begründen, auch gegenüber Personen, die nicht dabei waren. |
|
29 |
Haben wir alle Gesichtspunkte berücksichtigt, die für die Entscheidung eine Rolle spielen? |
Alle Gesichtspunkte: Die Methode „Consider All Factors“ (CAF), auf Deutsch etwa „alle Gesichtspunkte bedenken“, stammt von Edward de Bono. Bevor jemand eine Meinung äußert, sammeln alle Beteiligten gemeinsam jeden Gesichtspunkt, der für die Entscheidung eine Rolle spielt, etwa Aufwand, Termin, Recht, Nutzen für Kunden und Folgen für andere Abteilungen. So fällt auf, was eine Seite übersehen hat, bevor sich jemand auf eine Meinung festgelegt hat. Beispiel: Vor der Entscheidung, ob die Hausrat-Meldung schon mit Version 1.0 kommt, sammelt die Runde in zehn Minuten alle Gesichtspunkte: Zahl der Hausratschäden pro Jahr, Aufwand für Team Portal, Starttermin im März, Rückfragen der Sachbearbeitung, Schulung der Hotline, Prüfung durch die Datenschutzbeauftragte. Den letzten Punkt hatte vorher niemand bedacht, obwohl Hausrat-Meldungen oft Fotos aus der Wohnung der Kunden enthalten. |
30 |
Welche positiven, negativen und interessanten Seiten hat jede Lösung (Plus, Minus, Interessant)? |
Plus, Minus, Interessant: Bei der Methode „Plus, Minus, Interessant“ (PMI) von Edward de Bono legen Sie für jede Lösung eine Tabelle mit drei Spalten an: Vorteile (Plus), Nachteile (Minus) und Punkte, die weder gut noch schlecht sind, aber weiter geprüft werden sollten (Interessant). Beide Seiten eines Konflikts füllen die Tabelle für jede Lösung gemeinsam aus, also auch für die Lösung, die sie ablehnen. Das lenkt den Blick auf Gesichtspunkte, die die eigene Seite sonst übergeht. Beispiel: Bewertung der Anforderung REQ-4206 „Schadenmeldung ohne Anmeldung absenden“: |
31 |
Welche Kriterien sind für die Entscheidung ausschlaggebend? |
Entscheidungskriterien: Legen Sie fest, nach welchen Kriterien entschieden wird, bevor über die einzelnen Lösungen gesprochen wird, zum Beispiel Erfüllung einer Anforderung, Aufwand, Termin und Risiko. Werden die Kriterien erst danach bestimmt, wählt jede Seite die Kriterien, bei denen ihre eigene Lösung gut abschneidet. Lassen Sie die Kriterien von allen bestätigen, die an der Entscheidung mitwirken. Beispiel: Strittig ist, wie die Fotos einer Schadenmeldung zur Sachbearbeitung kommen. Bevor die beiden möglichen Lösungen vorgestellt werden, einigen sich Fachbereich Schaden, Team Portal und Team Schadensystem auf vier Kriterien: |
32 |
Wie gewichten wir die Entscheidungskriterien? |
Gewichtung: Nicht jedes Kriterium ist gleich wichtig. Geben Sie jedem Kriterium ein Gewicht in Prozent, zusammen 100 Prozent, und vereinbaren Sie die Gewichte, bevor die Lösungen bewertet werden; sonst lassen sich die Gewichte so wählen, dass die gewünschte Lösung gewinnt. Die Gewichte bilden zusammen mit der Bewertung jeder Lösung eine Entscheidungsmatrix. Beispiel: Für die Entscheidung, wie die Fotos einer Schadenmeldung zur Sachbearbeitung kommen, gelten diese Gewichte: |
33 |
Sollten wir eine Entscheidungsmatrix nutzen? |
Entscheidungsmatrix: Eine Entscheidungsmatrix ist eine Tabelle mit den Lösungen in den Spalten und den gewichteten Kriterien in den Zeilen; jede Lösung bekommt je Kriterium Punkte, etwa von 1 bis 5, die mit dem Gewicht multipliziert und dann addiert werden. Sie lohnt sich, wenn mehrere Lösungen nach mehreren Kriterien zu vergleichen sind und die Entscheidung später begründet werden muss. Das Ergebnis ist eine Hilfe für die Entscheidung, nicht die Entscheidung selbst; widerspricht es dem Urteil der Fachleute, prüfen Sie, ob ein Kriterium fehlt. Beispiel: Ergebnis für die Frage, wie die Fotos einer Schadenmeldung zur Sachbearbeitung kommen (Punkte von 1 bis 5, mit dem Gewicht verrechnet): |
34 |
Sollten wir die 5-Why-Methode anwenden, also so lange nach dem Grund fragen, bis der eigentliche Bedarf erkennbar ist? |
Eigentlicher Bedarf: Bei der 5-Why-Methode, auf Deutsch „fünfmal Warum“, fragen Sie zu einer Forderung wiederholt nach dem Grund, meist drei- bis fünfmal, bis der eigentliche Bedarf sichtbar wird. Oft streiten zwei Seiten über eine bestimmte Lösung, während sich der eigentliche Bedarf auch auf anderem Weg erfüllen lässt. Fragen Sie besser „Wozu brauchen Sie das?“ als „Warum wollen Sie das?“, damit die Frage nicht wie ein Vorwurf klingt. Beispiel: Der Fachbereich Schaden fordert ein Foto des Fahrzeugscheins (Anforderung REQ-4204 „Foto des Fahrzeugscheins hochladen“), Team Portal hält das für überflüssig. |
35 |
Hilft es, den Konflikt aufzuzeichnen, zum Beispiel an einem Whiteboard? |
Visualisierung: Oft reden Beteiligte aneinander vorbei, weil jeder einen anderen Ablauf im Kopf hat. Zeichnen Sie den strittigen Ablauf gemeinsam auf, an einer Tafel oder einem Whiteboard, und lassen Sie jede Seite markieren, wo sie anderer Meinung ist. Unterschiede, die im Gespräch verborgen bleiben, werden auf der Zeichnung sichtbar. Beispiel: Team Portal und Team Schadensystem streiten darüber, wann die Schadennummer entsteht. Die Anforderungsanalystin zeichnet die Schritte vom Absenden der Meldung bis zur Eingangsbestätigung an das Whiteboard. Dabei stellt sich heraus, dass Team Portal annahm, das Schadenportal vergebe die Nummer selbst, während in Wirklichkeit das Schadensystem der Sachbearbeitung die Nummer vergibt. |
36 |
Wäre ein Perspektivenwechsel hilfreich, etwa in einem Rollenspiel? |
Perspektivenwechsel: Bei einem Perspektivenwechsel versetzt sich eine Person in die Lage einer anderen Gruppe, etwa ein Entwickler in die Lage eines Kunden. In einem kurzen Rollenspiel spielt sie dazu eine typische Situation dieser Gruppe durch. So erlebt sie selbst, welche Schwierigkeiten die andere Seite hat, und versteht deren Forderungen besser als aus einer schriftlichen Beschreibung. Beispiel: Team Portal hält 25 Pflichtfelder in der Kfz-Meldung (Anforderung REQ-260 „Schadenmeldung Kfz erfassen“) für zumutbar. Im Rollenspiel meldet ein Entwickler einen Unfall auf dem Smartphone, im Stehen am Straßenrand, während eine Kollegin ihn als aufgeregte Unfallgegnerin immer wieder unterbricht. Nach acht Minuten hat er die Hälfte der Felder ausgefüllt, und das Team schlägt selbst vor, die Zahl der Pflichtfelder zu senken. |
37 |
Können wir eine strittige Behauptung mit Daten widerlegen oder bestätigen? |
Daten statt Meinung: Viele Konflikte beruhen auf Behauptungen, die sich prüfen lassen, etwa „Das wollen viele Kunden“ oder „Das nutzt niemand“. Zahlen aus einer Befragung, einer Nutzungsstatistik oder einem Test entscheiden solche Fragen schneller als jede Diskussion. Achten Sie aber darauf, dass die Daten zur Frage passen; eine Befragung der heutigen Kunden sagt zum Beispiel wenig darüber, was künftige Kunden wollen. Beispiel: Der Vertrieb will die Anforderung REQ-205 „Schadenmeldung per Sprachnachricht“ in Version 1.0 aufnehmen, weil Kunden das wünschten. In einer Befragung von 2.000 Kunden geben 3 Prozent an, dass sie einen Schaden per Sprachnachricht melden würden. Die Anforderung wird abgelehnt. |
Kategorie |
Hier legen Sie fest, auf welchem Weg ein Konflikt entschieden wird: durch Einigung aller, durch einen Kompromiss, durch Abstimmung oder durch eine Person mit Entscheidungsbefugnis. Außerdem klären Sie, wer entscheiden darf, bis wann entschieden sein muss und was gilt, wenn keine Entscheidung zustande kommt. So bleibt kein Konflikt wochenlang offen und hält die Arbeit an den Anforderungen auf. |
|
38 |
Können wir den Konflikt durch eine Einigung aller Beteiligten lösen (Konsens)? |
Konsens: Bei einem Konsens stimmen alle Beteiligten einer Lösung zu, oder zumindest erhebt niemand mehr einen Einwand. Das braucht Zeit, führt aber zu Lösungen, die alle mittragen und später nicht wieder in Frage stellen. Streben Sie einen Konsens an, wenn wenige Personen beteiligt sind und die Entscheidung lange gelten soll, und setzen Sie trotzdem einen Termin, bis zu dem die Einigung stehen muss. Beispiel: Für die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ erarbeiten der Fachbereich Schaden, die Datenschutzbeauftragte, die Rechtsabteilung und der Vertrieb in zwei Sitzungen gemeinsam den Text der Hinweise. Am Ende hat niemand mehr einen Einwand, und die Anforderung bekommt den Status „Abgestimmt“. |
39 |
Müssen wir einen Kompromiss schließen? |
Kompromiss: Bei einem Kompromiss gibt jede Seite einen Teil ihrer Forderung auf, und keine Seite bekommt alles. Ein Kompromiss ist schneller erreicht als ein Konsens, hinterlässt aber oft auf beiden Seiten Unzufriedenheit. Halten Sie genau fest, was jede Seite zugestanden hat, damit später niemand den Kompromiss anders darstellt. Beispiel: Zur Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ will der Fachbereich Schaden jedes Foto in voller Größe von bis zu 20 Megabyte, das Betriebsteam wegen des Speicherplatzes höchstens 2 Megabyte. Beide einigen sich auf 5 Megabyte; größere Fotos verkleinert die App vor dem Hochladen. Das Ergebnis steht mit den ursprünglichen Forderungen beider Seiten im Entscheidungsprotokoll. |
40 |
Sollten wir über die Lösung abstimmen? |
Mehrheitsentscheidung: Bei einer Abstimmung entscheidet die Mehrheit der Stimmberechtigten. Das geht schnell, die unterlegene Seite fühlt sich aber oft übergangen und trägt das Ergebnis nur halbherzig mit. Lassen Sie deshalb nur über Fragen abstimmen, bei denen die Lösungen etwa gleich gut sind, und legen Sie vorher fest, wer abstimmen darf und welche Mehrheit gilt. Beispiel: Für die Kfz-Meldung liegen zwei gleichwertige Entwürfe vor: Im einen kommen die Fragen zum Unfallort zuerst, im anderen die Fragen zum Fahrzeug. Die fünf Key-User aus der Sachbearbeitung stimmen ab, und mit drei zu zwei Stimmen beginnt das Formular mit dem Unfallort. |
41 |
Muss eine vorgesetzte Person oder ein übergeordnetes Gremium entscheiden? |
Entscheidung von oben: Können sich die Beteiligten nicht einigen, entscheidet die Person oder das Gremium, dem beide Seiten unterstehen. Diese Eskalation beendet den Streit schnell, nimmt den Beteiligten aber die Lösung aus der Hand. Nutzen Sie sie erst, wenn Einigung und Kompromiss gescheitert sind, und legen Sie der entscheidenden Person beide Standpunkte mit ihren Folgen schriftlich vor. Beispiel: Team Portal und Team Schadensystem streiten darüber, welches Programm prüft, ob die eingegebene Internationale Bankkontonummer (IBAN) gültig ist (Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“). Nach zwei ergebnislosen Besprechungen entscheidet die Projektleitung, der beide Teams im Projekt unterstehen: Das Schadenportal prüft die IBAN, damit der Kunde einen Tippfehler sofort sieht. |
42 |
Wer hat die Befugnis, diese Entscheidung zu treffen? |
Entscheidungsbefugnis: Bevor über eine Lösung gestritten wird, muss klar sein, wer am Ende entscheidet, wer vorher gehört werden muss und wer nur informiert wird. Verbreitet ist dafür eine Tabelle nach dem Muster Responsible, Accountable, Consulted, Informed (RACI). Die vier englischen Wörter stehen für vier Rollen je Aufgabe: wer sie erledigt, wer entscheidet und die Verantwortung trägt, wer vorher gehört werden muss und wer informiert wird. Ohne diese Klärung entscheiden mehrere Personen dieselbe Frage unterschiedlich, oder niemand entscheidet. Beispiel: Zuständigkeiten für die Entscheidung über die Anforderung REQ-4206 „Schadenmeldung ohne Anmeldung absenden“: |
43 |
Bis wann muss die Entscheidung gefallen sein? |
Frist: Ohne Frist wird ein Konflikt oft immer weiter untersucht und diskutiert, während die Arbeit an den betroffenen Anforderungen stillsteht. Legen Sie für jede offene Entscheidung einen Termin fest und wählen Sie ihn danach, ab wann andere Arbeiten von der Entscheidung abhängen, etwa ab dem Beginn eines Sprints. Geben Sie den Termin allen Beteiligten bekannt. Beispiel: Über die Anforderung REQ-4206 „Schadenmeldung ohne Anmeldung absenden“ muss bis zum 15. Januar 2027 entschieden sein. Am 18. Januar beginnt der Sprint, in dem Team Portal den Ablauf der Anmeldung baut, und danach wäre eine Änderung deutlich aufwendiger. |
44 |
Was passiert, wenn wir uns nicht entscheiden können? |
Rückfalllösung: Legen Sie zusammen mit der Frist fest, was gilt, wenn bis dahin keine Entscheidung fällt, etwa der heutige Zustand, die einfachere Lösung oder die Entscheidung durch eine vorgesetzte Person. Diese Rückfalllösung verhindert, dass das Projekt nach Ablauf der Frist trotzdem weiter wartet. Zugleich bewegt sie die Beteiligten zur Einigung, weil allen klar ist, was sonst geschieht. Beispiel: Für die Anforderung REQ-4206 „Schadenmeldung ohne Anmeldung absenden“ gilt: Ist bis zum 15. Januar 2027 nicht entschieden, baut Team Portal Version 1.0 nur mit Anmeldung, wie es die Anforderung REQ-101 „Anmeldung im Schadenportal“ vorsieht. Die Meldung ohne Anmeldung kann dann frühestens mit Version 1.1 kommen. |
45 |
Kennen wir unsere beste Alternative für den Fall, dass die Verhandlung scheitert (Best Alternative to a Negotiated Agreement, BATNA)? |
Beste Alternative: Die beste Alternative zu einer Verhandlungslösung (englisch Best Alternative to a Negotiated Agreement, BATNA) ist das, was Sie tun, wenn keine Einigung zustande kommt. Der Begriff stammt aus dem Harvard-Konzept von Roger Fisher und William Ury. Wer seine beste Alternative kennt, weiß, welches Angebot er noch annehmen sollte und ab wann er besser ablehnt. Beispiel: Der externe Entwicklungsdienstleister verlangt für die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ 180.000 Euro. Die beste Alternative der Versicherung ist eine fertige Software zur Bilderkennung, die im eigenen Rechenzentrum läuft und mit Anpassung 120.000 Euro kostet. Die Projektleitung nimmt das Angebot des Dienstleisters deshalb nur an, wenn er seinen Preis unter diesen Betrag senkt. |
46 |
Gibt es eine Lösung, bei der beide Seiten gewinnen (Win-win-Lösung)? |
Win-win-Lösung: Eine Win-win-Lösung erfüllt die eigentlichen Anliegen beider Seiten, statt jede Seite einen Teil aufgeben zu lassen. Dazu trennen Sie die Positionen, also das, was jede Seite fordert, von den Interessen, also dem, was sie damit erreichen will. Suchen Sie gemeinsam nach Wegen, die die Interessen beider Seiten erfüllen; oft gibt es mehr Möglichkeiten als die beiden geforderten Lösungen. Beispiel: Der Fachbereich Schaden fordert viele Pflichtangaben, damit Meldungen vollständig ankommen; der Vertrieb fordert ein kurzes Formular, damit Kunden die Meldung nicht abbrechen. Die Lösung: Nach der Anmeldung (Anforderung REQ-101 „Anmeldung im Schadenportal“) füllt das Schadenportal Name, Anschrift, Vertragsnummer und Kennzeichen aus dem Versicherungsvertrag vor. Die Meldung ist damit vollständig, und der Kunde muss nur noch Angaben zum Schaden selbst eintragen. |
47 |
Müssen wir einer Seite einen Ausgleich anbieten, damit sie in einer Frage nachgibt (Tauschgeschäft)? |
Tauschgeschäft: Bei einem Tauschgeschäft (englisch Logrolling) gibt eine Seite in einer Frage nach und bekommt dafür in einer anderen Frage, was ihr wichtiger ist. Das funktioniert, wenn den Seiten verschiedene Dinge unterschiedlich wichtig sind. Halten Sie den Tausch schriftlich fest und achten Sie darauf, dass keine Anforderung ohne erkennbaren Nutzen aufgenommen wird, nur weil sie Teil des Tauschs war. Beispiel: Für Version 1.0 reicht das Budget nur noch für eine von zwei Anforderungen: REQ-270 „Unfallgegner erfassen“, die der Fachbereich Schaden will, und REQ-250 „Englische Oberfläche“, die der Vertrieb will. Der Vertrieb verzichtet für Version 1.0; im Gegenzug steht REQ-250 als erste Anforderung für Version 1.1 fest, und das Geld dafür ist bewilligt. |
Kategorie |
Hier suchen Sie Auswege mit Technik oder Planung: verschiedene Varianten derselben Funktion, getrennte Anwendungen, eine Umsetzung nacheinander statt gleichzeitig, mehr Personal oder Geld, eine geänderte interne Richtlinie, ein Test mit Nutzern oder der bewusste Verzicht auf eine Entscheidung, wenn sich der Konflikt bald von selbst erledigt. Oft wird ein Konflikt als Entweder-oder gesehen, obwohl sich beide Forderungen erfüllen lassen oder ein Test die Frage klärt. Jeder dieser Auswege verursacht zusätzlichen Aufwand, etwa für Test und Wartung; stellen Sie ihn dem Nutzen gegenüber. |
|
48 |
Können wir Varianten bilden, um beide Seiten zufriedenzustellen? |
Varianten: Fordern zwei Gruppen für dieselbe Funktion Unterschiedliches, kann die Software beide Fassungen anbieten, je nach Einstellung, Nutzergruppe oder einer festgelegten Bedingung. Das löst den Konflikt, ohne dass eine Seite verzichtet. Jede Variante muss aber getestet und gepflegt werden; bilden Sie deshalb nur so viele Varianten, wie für die Lösung des Konflikts nötig sind. Beispiel: Für die Hausrat-Meldung will die Sachbearbeitung eine Liste aller beschädigten Gegenstände mit Kaufpreis; Kunden mit kleinen Schäden wollen nur kurz beschreiben, was passiert ist. Festgelegt wird: |
49 |
Lässt sich der Konflikt lösen, indem für die beiden Seiten getrennte Anwendungen gebaut werden? |
Getrennte Anwendungen: Haben zwei Nutzergruppen grundlegend verschiedene Bedürfnisse, kann es besser sein, für jede Gruppe eine eigene Anwendung zu bauen, statt einer gemeinsamen Anwendung mit Kompromissen für beide. Die beiden Anwendungen tauschen dann Daten über eine Schnittstelle aus. Bedenken Sie den zusätzlichen Aufwand: Zwei Anwendungen müssen getrennt entwickelt, getestet und betrieben werden. Beispiel: Kfz-Werkstätten und Gutachter wollen viele Schäden schnell hintereinander mit Fachangaben wie den Reparaturkosten eingeben; Kunden brauchen eine einfache Führung durch wenige Schritte. Statt beides in das Schadenportal einzubauen, bekommen Werkstätten und Gutachter ein eigenes Partnerportal. Es nutzt dieselbe Schnittstelle zum Schadensystem der Sachbearbeitung wie das Schadenportal. |
50 |
Hilft es, die strittigen Anforderungen nacheinander statt gleichzeitig umzusetzen? |
Zeitliche Staffelung: Oft streiten Beteiligte nicht darüber, ob etwas kommt, sondern was zuerst kommt. Ein Plan über mehrere Versionen (englisch Roadmap) kann dann beide Forderungen erfüllen, nur nacheinander. Legen Sie die Reihenfolge nach Nutzen und Dringlichkeit fest und nennen Sie für die spätere Version einen verbindlichen Termin, damit sich die zurückgestellte Seite darauf verlassen kann. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung und der Leiter der Hausrat-Schadenbearbeitung wollen beide, dass die Meldung für ihre Schadenart zuerst online geht. Weil es fast dreimal so viele Kfz-Schäden wie Hausratschäden gibt, kommt die Kfz-Meldung (Anforderung REQ-260 „Schadenmeldung Kfz erfassen“) mit Version 1.0 im März 2027 und die Hausrat-Meldung mit Version 1.1 im Juni 2027. |
51 |
Können wir den Konflikt bewusst ungelöst lassen, weil er sich bald von selbst erledigt? |
Bewusst nicht entscheiden: Manche Konflikte erledigen sich von selbst, etwa wenn die Software, um die gestritten wird, bald abgeschaltet wird. Dann lohnt der Aufwand für eine Entscheidung nicht. Prüfen Sie aber, ob sich der Konflikt wirklich erledigt oder nur aufgeschoben wird, und halten Sie den Beschluss, nicht zu entscheiden, mit Begründung fest. Beispiel: Fachbereich Schaden und Kundenservice streiten, ob das heutige Kontaktformular für Schadenmeldungen auf der Internetseite der Versicherung ein Feld für das Kennzeichen bekommt. Das Kontaktformular wird mit dem Start des Schadenportals im März 2027 abgeschaltet. Die Projektleitung beschließt deshalb, das Kontaktformular bis dahin nicht mehr zu ändern. |
52 |
Lässt sich der Konflikt mit zusätzlichem Personal oder Geld lösen? |
Zusätzliche Mittel: Manche Konflikte bestehen nur, weil Personal, Zeit oder Geld fehlen, um beide Forderungen zu erfüllen. Dann kann zusätzliches Personal oder Geld den Konflikt auflösen, sofern der Nutzen den zusätzlichen Aufwand übersteigt. Bedenken Sie, dass neue Mitarbeiter erst eingearbeitet werden müssen und ein Team deshalb in den ersten Wochen eher langsamer wird. Beispiel: Das Testteam kann bis März entweder die Kfz-Meldung des Schadenportals testen (Anforderung REQ-260 „Schadenmeldung Kfz erfassen“) oder die geplanten Tests der Sicherheitsupdates für das Schadensystem der Sachbearbeitung erledigen, nicht beides. Der Fachbereich Schaden und das Betriebsteam verlangen jeweils, dass ihre Tests Vorrang haben. Der Vorstand bewilligt für vier Monate zwei zusätzliche Tester des externen Entwicklungsdienstleisters, die die Tests der Sicherheitsupdates übernehmen; das Testteam selbst testet die Kfz-Meldung, weil es deren Anforderungen seit Projektbeginn kennt. |
53 |
Können wir eine interne Vorgabe ändern, die den Konflikt verursacht? |
Interne Vorgaben: Manche Konflikte entstehen durch eine interne Richtlinie, die für andere Fälle geschrieben wurde oder veraltet ist. Anders als ein Gesetz lässt sich eine interne Richtlinie ändern oder um eine Ausnahme ergänzen. Stellen Sie dazu einen begründeten Antrag an die Abteilung, die die Richtlinie herausgegeben hat, und lassen Sie die betroffene Anforderung bis zur Antwort offen. Beispiel: Die interne Passwortrichtlinie der Versicherung verlangt, dass jedes Passwort alle 90 Tage geändert wird, auch das Passwort der Kunden für das Schadenportal. Viele Kunden melden nur alle paar Jahre einen Schaden und müssten bei fast jeder Meldung ein neues Passwort vergeben. Die IT-Sicherheit ändert die Richtlinie für Kunden: Ein Passwort muss nur noch geändert werden, wenn ein Verdacht auf Missbrauch besteht, wie es auch das Bundesamt für Sicherheit in der Informationstechnik (BSI) empfiehlt. |
54 |
Können wir den Konflikt mit einem Prototyp und einem Test mit Nutzern entscheiden? |
Test mit Nutzern: Streiten Beteiligte, welche von zwei Gestaltungen für die Nutzer besser ist, entscheidet am besten ein Test mit echten Nutzern. Bauen Sie dazu beide Varianten als einfachen Prototyp und lassen Sie in einem Usability-Test einige typische Nutzer dieselben Aufgaben damit erledigen. Ist die Software schon in Betrieb, ist auch ein A/B-Test möglich: Die Hälfte der Nutzer sieht Variante A, die andere Hälfte Variante B, und das Team vergleicht, mit welcher Variante mehr Nutzer ihr Ziel erreichen. Beispiel: Team Portal und Fachbereich Schaden streiten, ob Kunden alle Fotos auf einmal auswählen oder jedes Foto einzeln mit einer Beschreibung hochladen. Acht Kunden testen beide Prototypen. Mit der ersten Variante sind sie im Durchschnitt nach 2 Minuten fertig, mit der zweiten nach 5 Minuten, und drei der acht Kunden brechen bei der zweiten Variante ab; das Team baut die erste Variante. |
Kategorie |
Steckt das Projektteam in einem Konflikt fest, den es aus eigener Kraft nicht lösen kann, braucht es Hilfe von außen: ein neutrales Gutachten zu einer Fachfrage, eine Mediation bei persönlichen Konflikten oder die Weitergabe des Konflikts an eine höhere Ebene (Eskalation). Hier klären Sie, welche Hilfe wann angemessen ist und ob es überhaupt eine Person oder ein Gremium gibt, das einen festgefahrenen Konflikt entscheiden kann. So lässt sich eine verfahrene Lage auflösen, bevor sie das Vorhaben aufhält. |
|
55 |
Müssen wir externe Fachleute oder Gutachter hinzuziehen? |
Neutrales Gutachten: Streiten Fachleute im Projekt über eine Frage, die keiner der Beteiligten unparteiisch beurteilen kann, hilft das Gutachten einer unabhängigen Fachperson von außen. Das Gutachten liefert eine Bewertung mit Begründung; entscheiden muss weiterhin die zuständige Person oder das zuständige Gremium. Legen Sie vorher fest, welche Frage das Gutachten beantworten soll, und vereinbaren Sie mit beiden Seiten, dass sie das Ergebnis als Grundlage anerkennen. Beispiel: Die IT-Sicherheit hält die Anmeldung mit einem Einmalcode per Textnachricht (SMS) für zu unsicher, Team Portal hält sie für ausreichend (Anforderung REQ-101 „Anmeldung im Schadenportal“). Ein externes Unternehmen für IT-Sicherheit bewertet das Verfahren und empfiehlt, den Einmalcode in einer App anzuzeigen statt ihn per SMS zu senden. Der Lenkungsausschuss folgt der Empfehlung. |
56 |
Brauchen wir eine Mediation? |
Mediation: Eine Mediation ist ein geregeltes Verfahren, in dem eine unparteiische, dafür ausgebildete Person den Streitenden hilft, selbst eine Lösung zu finden; die Mediatorin oder der Mediator entscheidet nicht. Eine Mediation ist angebracht, wenn ein persönlicher Konflikt so tief ist, dass Gespräche im Projekt nicht mehr helfen. Schlagen Sie der Projektleitung eine Mediation vor; organisiert wird sie meist über die Personalabteilung. Die Teilnahme sollte freiwillig sein, weil eine Mediation nur wirkt, wenn beide Seiten eine Lösung wollen. Beispiel: Die Leiter von Team Portal und Team Schadensystem verständigen sich seit Monaten nur noch schriftlich, und jede gemeinsame Entscheidung zur Schnittstelle zwischen Schadenportal und Schadensystem dauert Wochen. Die Projektleitung schlägt beiden eine Mediation vor, die die Personalabteilung mit einer externen Mediatorin organisiert. Nach drei Sitzungen vereinbaren die beiden Leiter einen festen wöchentlichen Termin für gemeinsame Entscheidungen. |
57 |
Ist ein Machtwort nötig? |
Machtwort: Ein Machtwort ist eine Entscheidung, die eine Person mit der nötigen Befugnis trifft, etwa der Auftraggeber, ohne dass die Streitenden zugestimmt haben. Es beendet den Streit sofort, aber die unterlegene Seite hat an der Lösung nicht mitgewirkt und trägt sie oft nur widerwillig mit; die entscheidende Person sollte deshalb ihre Gründe nennen. Nutzen Sie ein Machtwort erst, wenn alle anderen Wege gescheitert sind und die Zeit drängt. Oft einigen sich die Streitenden doch noch, sobald der Auftraggeber ankündigt, selbst zu entscheiden, wenn bis zu einem festgelegten Termin keine Einigung vorliegt. Beispiel: Vertrieb und Fachbereich Schaden einigen sich in drei Sitzungen des Lenkungsausschusses nicht über die Anforderung REQ-4203 „Produktangebote in der Eingangsbestätigung anzeigen“. Das Vorstandsmitglied, das den Lenkungsausschuss leitet, entscheidet: Nach einer Schadenmeldung erscheinen keine Produktangebote. Als Grund nennt es das Ziel, die Zufriedenheit der Kunden mit der Schadenbearbeitung zu erhöhen. |
58 |
Fehlt eine Person oder ein Gremium, das einen festgefahrenen Konflikt entscheiden kann? |
Eskalationsweg: Haben zwei streitende Seiten keine gemeinsame vorgesetzte Person, etwa ein Unternehmen und sein Dienstleister, kann niemand den Konflikt verbindlich für beide entscheiden. Ähnlich ist es bei zwei Abteilungen, deren gemeinsame Vorgesetzte erst im Vorstand sitzen und sich nicht mit einzelnen Anforderungen befassen. Legen Sie deshalb zu Projektbeginn fest, an wen ein Konflikt in welcher Stufe weitergegeben wird (Eskalation). Gibt es niemanden, der über beiden Seiten steht, richten Sie ein Gremium ein, in dem beide Seiten vertreten sind, etwa einen Lenkungsausschuss. Beispiel: Die IT-Sicherheit der Versicherung und der externe Entwicklungsdienstleister streiten, ob der Dienstleister für seine Tests Daten aus echten Schadenmeldungen nutzen darf. Im Vertrag ist nicht geregelt, wer in so einem Fall entscheidet. Beide Seiten ergänzen den Vertrag um zwei Stufen: |
Kategorie |
Ist ein Konflikt gelöst, wird die Entscheidung mit Begründung im Entscheidungsprotokoll festgehalten und von den Beteiligten bestätigt. Danach wertet das Team aus, was es aus dem Konflikt lernen kann. So wird eine entschiedene Frage nicht immer wieder neu verhandelt, und die Lösung bleibt für die weitere Arbeit verbindlich. |
|
59 |
Wie dokumentieren wir den gelösten Konflikt? |
Entscheidungsprotokoll: Ein Entscheidungsprotokoll hält jede Entscheidung mit Datum, Fragestellung, geprüften Lösungen, gewählter Lösung, Begründung, entscheidender Person und betroffenen Anforderungen fest. Fehlen diese Angaben, wird eine entschiedene Frage Monate später erneut gestellt, weil niemand mehr weiß, warum so entschieden wurde. Verknüpfen Sie jede betroffene Anforderung im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion mit dem Eintrag im Entscheidungsprotokoll. Beispiel: Eintrag im Entscheidungsprotokoll des Schadenportals: |
60 |
Müssen die Beteiligten die Lösung des Konflikts unterschreiben? |
Verbindliche Bestätigung: Eine vereinbarte Lösung ist erst dann verbindlich, wenn die Beteiligten sie ausdrücklich bestätigt haben. Eine Unterschrift ist dafür nicht immer nötig; oft genügt eine schriftliche Zustimmung per E-Mail oder im Protokoll. Verlangen Sie eine Unterschrift, wenn die Lösung einen Vertrag, das Budget oder den Inhalt des Lastenhefts ändert, und setzen Sie den Status der betroffenen Anforderung erst nach der Bestätigung auf „Abgestimmt“. Beispiel: Fachbereich Schaden und Betriebsteam haben sich für die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ auf höchstens 5 Megabyte je Foto geeinigt. Die Leiterin der Kfz-Schadenbearbeitung und die Leitung des Betriebsteams bestätigen das Ergebnis per E-Mail. Die Anforderungsanalystin legt die beiden E-Mails beim Protokoll ab und setzt REQ-230 auf „Abgestimmt“. |
61 |
Haben wir aus dem Konflikt gelernt (Lessons Learned)? |
Lehren aus dem Konflikt: Nach einem gelösten Konflikt lohnt die Frage, warum er entstanden ist und wie sich ein ähnlicher Konflikt künftig vermeiden oder früher erkennen lässt. Besprechen Sie das in der nächsten Retrospektive oder in einer eigenen Runde, in der das Team seine Erfahrungen aus dem Projekt auswertet (englisch Lessons Learned). Vereinbaren Sie daraus eine konkrete Änderung der Arbeitsweise und prüfen Sie nach einigen Wochen, ob sie wirkt. Beispiel: Fachbereich Schaden und Kundenservice hatten das Feld „Schadendatum“ unterschiedlich verstanden, und der Fehler fiel erst im Test auf. Das Team beschließt in der Retrospektive: Die Bedeutung jedes neuen Felds wird im Refinement mit dem Projektglossar abgeglichen, bevor das Feld in eine Anforderung aufgenommen wird. |
4.3: Entscheidungsfindung & Priorisierung (Die Auswahl)
Nicht jede Anforderung lässt sich sofort umsetzen, denn Zeit, Budget und Arbeitskraft der Entwicklungsteams sind begrenzt. In dieser Unterphase bewerten Sie die Anforderungen nach ihrem Geschäftswert, ihrem Risiko und ihrem Aufwand und legen auf dieser Grundlage eine verbindliche Reihenfolge für die Umsetzung fest. Dafür gibt es Methoden wie die MoSCoW-Methode, das Kano-Modell oder Weighted Shortest Job First (WSJF). Am Ende bestätigen die verantwortlichen Stakeholder die Reihenfolge und den Umfang der nächsten Version schriftlich (englisch Sign-off).
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier wird geklärt, woran sich die Reihenfolge der Anforderungen ausrichtet: an den Zielen und der Strategie des Unternehmens. Die Fragen behandeln, was die Priorisierung erreichen soll, welchen Geschäftswert eine Anforderung bringt, ob sie zur langfristigen Planung passt und was es kostet, sie später umzusetzen. So arbeitet das Team nicht an Anforderungen, die zwar eilig wirken, aber keinem Ziel des Unternehmens dienen. |
|
1 |
Was soll die Priorisierung vor allem erreichen, zum Beispiel einen frühen Start oder eine besonders stabile Software? |
Ziel der Priorisierung: Bevor Anforderungen in eine Reihenfolge kommen, muss feststehen, wonach sortiert wird: nach dem frühesten Termin für den Start (englisch Time-to-Market), nach Stabilität und Qualität oder nach dem größten Nutzen für das eingesetzte Geld. Ohne diese Festlegung bewertet jeder Beteiligte nach seinem eigenen Maßstab, und die Bewertungen lassen sich nicht miteinander vergleichen. Lassen Sie das Ziel vom Auftraggeber festlegen und schreiben Sie es als ersten Satz über die Liste der Anforderungen, die priorisiert werden. Beispiel: Der Vorstand der Versicherung legt fest: „Version 1.0 des Schadenportals geht im März in Betrieb, auch wenn sie dann nur Kfz-Schäden annimmt.“ Bei der Priorisierung zählt damit zuerst, ob eine Anforderung für den Start im März nötig ist. Die Meldung von Hausratschäden und Zusatzfunktionen wie die Buchung eines Werkstatttermins folgen in Version 1.1. |
2 |
Welche Anforderung bringt dem Unternehmen den höchsten Geschäftswert (Business Value)? |
Geschäftswert: Der Geschäftswert beschreibt, welchen Nutzen eine Anforderung dem Unternehmen bringt, etwa Einsparungen, zusätzlichen Umsatz, zufriedenere Kunden oder vermiedene Strafen. Weil sich dieser Nutzen selten genau in Euro berechnen lässt, schätzen viele Teams ihn in Punkten, indem sie die Anforderungen untereinander vergleichen. Ein Verfahren dafür ist das Business Value Poker: Zu jeder Anforderung legen die Vertreter des Fachbereichs und des Vertriebs gleichzeitig je eine Karte mit einem Punktwert auf den Tisch und besprechen große Abweichungen, bis sie sich auf einen Wert einigen. Wichtig ist, dass alle Anforderungen nach demselben Maßstab bewertet werden. Beispiel: Der Fachbereich Schaden und der Vertrieb bewerten drei Anforderungen mit Karten, die Werte von 1 bis 100 Punkten tragen: |
3 |
Wie wichtig ist die Anforderung für die langfristige Planung des Unternehmens (strategische Roadmap)? |
Strategische Passung: Eine Roadmap ist der Plan, welche Ziele ein Unternehmen in den nächsten Jahren erreichen will und welche Vorhaben dafür in welcher Reihenfolge kommen. Prüfen Sie für jede Anforderung, ob sie zu einem dieser Ziele beiträgt, und halten Sie das Ziel an der Anforderung fest. Eine Anforderung, die kurzfristig Nutzen bringt, aber keinem Ziel dient oder einem Ziel widerspricht, bekommt eine niedrigere Priorität als eine, die das Unternehmen seinem Ziel näher bringt. Beispiel: Das wichtigste Ziel der Versicherung für das Schadenportal lautet: „Die durchschnittliche Bearbeitungszeit eines Schadens sinkt bis Ende 2027 von 12 auf 8 Arbeitstage.“ REQ-4306 „Kennzeichen aus dem Vertrag vorbelegen“ trägt dazu bei, weil Kunden kein falsches Kennzeichen mehr eintippen und die Sachbearbeitung seltener nachfragen muss. REQ-250 „Englische Oberfläche“ trägt zu diesem Ziel nicht bei und bekommt deshalb eine niedrigere Priorität. |
4 |
Berücksichtigen wir, was dem Unternehmen entgeht, wenn eine Anforderung später umgesetzt wird (Opportunitätskosten)? |
Verzögerungskosten: Opportunitätskosten sind der Nutzen, der einem Unternehmen entgeht, weil es eine Sache später oder gar nicht tut. Für die Priorisierung werden sie meist als Verzögerungskosten (Cost of Delay) geschätzt: als der Betrag, der dem Unternehmen für jeden Monat entgeht, um den eine Anforderung später fertig wird. Zwei Anforderungen mit gleichem Nutzen können sehr unterschiedliche Verzögerungskosten haben, etwa wenn der Nutzen der einen nach einem festen Termin verfällt. Lassen Sie den Fachbereich die Verzögerungskosten je Monat schätzen und stellen Sie bei vergleichbarem Aufwand die Anforderungen mit den höchsten Verzögerungskosten nach vorn. Beispiel: Solange Kunden Kfz-Schäden nicht online melden können, nimmt die Hotline jeden Monat rund 6.000 Kfz-Schadenmeldungen am Telefon an. Der Fachbereich Schaden schätzt, dass die Online-Meldung bei diesen Anrufen rund 40.000 Euro Personalkosten im Monat einspart. Jeder Monat, um den REQ-260 „Schadenmeldung Kfz erfassen“ später fertig wird, kostet die Versicherung also rund 40.000 Euro; diese Anforderung kommt deshalb vor REQ-250 „Englische Oberfläche“, deren Verzögerung kaum etwas kostet. |
5 |
Legen wir fest, ob Anforderungen, die Risiken verringern, Vorrang vor Anforderungen haben, die neue Chancen eröffnen? |
Risiko oder Chance: Manche Anforderungen schützen das Unternehmen vor Schaden, etwa vor Bußgeldern, Ausfällen oder dem Verlust von Daten; andere eröffnen Chancen, etwa neue Kunden oder mehr Umsatz. Welche Art von Anforderungen Vorrang hat, hängt von der Lage des Unternehmens ab: Nach einem Sicherheitsvorfall oder einer Beanstandung durch die Aufsichtsbehörde hat meist das Verringern von Risiken Vorrang, in einer Phase des Wachstums eher das Nutzen von Chancen. Lassen Sie den Auftraggeber diesen Vorrang ausdrücklich und für einen festen Zeitraum, etwa ein Jahr, festlegen, damit alle Beteiligten nach derselben Leitlinie bewerten. Beispiel: Die interne Revision hat bei ihrer letzten Prüfung bemängelt, dass Kunden ihre Schadenmeldungen samt Fotos unverschlüsselt per E-Mail schicken. Der Vorstand legt deshalb für 2027 fest, dass Anforderungen, die solche Risiken verringern, Vorrang haben. REQ-101 „Anmeldung im Schadenportal“ steht damit vor REQ-4301 „Werkstatttermin direkt nach der Schadenmeldung buchen“, obwohl sich der Vertrieb von der Terminbuchung neue Kunden verspricht: Nach der Anmeldung senden Kunden ihre Meldung samt Fotos über das Schadenportal statt unverschlüsselt per E-Mail. |
Kategorie |
Hier teilen Sie die Anforderungen in Gruppen ein. Mit der MoSCoW-Methode legen Sie fest, was in eine Version hinein muss, was hinein sollte, was hinein kann und was diesmal draußen bleibt. Das Kano-Modell zeigt, welche Merkmale Kunden selbstverständlich erwarten, welche ihre Zufriedenheit mit wachsendem Umfang steigern und welche sie positiv überraschen. Eine Obergrenze für die Stufe „Must have“ (muss enthalten sein) verhindert, dass alles als unverzichtbar gilt; so ist vor dem Start klar, was eine Version enthält und was nicht. |
|
6 |
Welche Anforderungen sind „Must have“, also für die Version unverzichtbar? |
Must have: Nach der MoSCoW-Methode ist eine Anforderung „Must have“ (muss enthalten sein), wenn die Version ohne sie nicht in Betrieb gehen kann, weil sie dann nutzlos, unsicher oder rechtswidrig wäre. Begrenzen Sie diese Stufe: Das agile Vorgehen Dynamic Systems Development Method (DSDM), das MoSCoW als festen Bestandteil nutzt, empfiehlt, dass „Must have“-Anforderungen höchstens etwa 60 Prozent des geschätzten Aufwands einer Version ausmachen. Der Rest bleibt als Reserve für Unvorhergesehenes; ist alles „Must have“, gibt es keine Reserve, und jede Verzögerung gefährdet den Termin. Beispiel: Team Portal schätzt, dass es bis zum Start von Version 1.0 im März Anforderungen im Umfang von 400 Story Points umsetzen kann. Die „Must have“-Anforderungen dürfen deshalb zusammen höchstens etwa 240 Story Points ausmachen. Dazu gehören REQ-260 „Schadenmeldung Kfz erfassen“, REQ-290 „Meldung an das Schadensystem übertragen“, REQ-214 „Eingangsbestätigung nach Schadenmeldung“ und REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“. |
7 |
Welche Anforderungen sind „Should have“, also wichtig, aber nicht unverzichtbar? |
Should have: Eine Anforderung ist nach der MoSCoW-Methode „Should have“ (sollte enthalten sein), wenn sie wichtig ist, die Version aber auch ohne sie nutzbar bleibt, meist weil es eine Übergangslösung gibt. Wird die Zeit knapp, verschieben Sie zuerst die „Could have“-Anforderungen (kann enthalten sein) und erst danach, wenn nötig, „Should have“-Anforderungen in eine spätere Version. Halten Sie zu jeder „Should have“-Anforderung die Übergangslösung fest, damit bei einer Verschiebung klar ist, wie die Nutzer ohne sie auskommen. Beispiel: REQ-230 „Fotos zur Schadenmeldung hochladen“ ist „Should have“, weil die Sachbearbeitung Fotos zur Not per E-Mail beim Kunden nachfordern kann. Als im Januar die Zeit knapp wird, verschiebt der Product Owner zuerst die „Could have“-Anforderung REQ-4302 „Schadenmeldung zwischenspeichern“ und danach auch REQ-230 in Version 1.1. |
8 |
Welche Anforderungen sind „Won’t have“, kommen also ausdrücklich nicht in diese Version? |
Won’t have: „Won’t have“ heißt in der MoSCoW-Methode „diesmal nicht“. Die Anforderung ist bekannt und wird nicht abgelehnt, kommt aber nicht in die geplante Version. Diese Festlegung ist so wichtig wie die anderen Stufen, weil sie Erwartungen klärt: Wer sich eine Funktion gewünscht hat, erfährt früh, dass sie nicht in der nächsten Version enthalten ist, und ist nicht erst beim Start enttäuscht. Lassen Sie „Won’t have“-Anforderungen sichtbar in der Liste stehen und nennen Sie die Version, in der sie frühestens kommen können. Beispiel: Der Vertrieb wünscht sich REQ-250 „Englische Oberfläche“ für Kunden, die kein Deutsch sprechen. Der Product Owner stuft die Anforderung für Version 1.0 als „Won’t have“ ein und teilt dem Vertrieb vor Beginn der Entwicklung mit, dass sie frühestens in Version 1.2 kommt. |
9 |
Welche Anforderungen sind Basismerkmale im Kano-Modell, also Merkmale, die Kunden selbstverständlich erwarten? |
Basismerkmal: Das Kano-Modell teilt die Merkmale eines Produkts danach ein, wie Kunden auf sie reagieren. Ein Basismerkmal setzen Kunden voraus: Ist es vorhanden, fällt es nicht auf; fehlt es, sind die Kunden unzufrieden oder nutzen das Produkt nicht. Basismerkmale kommen deshalb vor allen anderen Merkmalen in die Version, auch wenn sich mit ihnen nicht werben lässt, denn kein Kunde wählt ein Produkt wegen eines Merkmals, das er ohnehin erwartet. Beispiel: Kunden erwarten nach dem Absenden einer Meldung eine Bestätigung, dass die Meldung angekommen ist. REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist deshalb ein Basismerkmal: Fehlt die Bestätigung, rufen viele Kunden bei der Hotline an, um nachzufragen. Mit der Bestätigung würde der Vertrieb aber nicht werben. |
10 |
Welche Anforderungen sind Begeisterungsmerkmale im Kano-Modell, also Merkmale, die Kunden positiv überraschen? |
Begeisterungsmerkmal: Ein Begeisterungsmerkmal erwarten Kunden nicht und vermissen es deshalb nicht, wenn es fehlt; ist es vorhanden, überrascht es sie positiv. Solche Merkmale können ein Produkt von denen der Wettbewerber abheben. Planen Sie ein Begeisterungsmerkmal erst ein, wenn die Merkmale gesichert sind, die Kunden selbstverständlich erwarten (Basismerkmale): Fehlt ein Basismerkmal, macht keine Überraschung die Unzufriedenheit der Kunden wett. Beispiel: REQ-4301 „Werkstatttermin direkt nach der Schadenmeldung buchen“ ist ein Begeisterungsmerkmal: Der Kunde meldet seinen Kfz-Schaden und kann im selben Schritt einen Termin bei einer Partnerwerkstatt der Versicherung buchen. Kaum ein Kunde erwartet das, aber wer es erlebt, empfiehlt das Schadenportal eher weiter. Der Product Owner plant REQ-4301 für Version 1.1 ein, weil in Version 1.0 die Basismerkmale den ganzen Platz brauchen. |
11 |
Zeigen wir die Einordnung nach dem Kano-Modell in einer gemeinsamen Übersicht, etwa auf einer Tafel mit einer Spalte je Gruppe? |
Visualisierung: Eine Übersicht mit drei Spalten zeigt auf einen Blick, wie eine geplante Version nach dem Kano-Modell zusammengesetzt ist: eine Spalte für die Merkmale, die Kunden selbstverständlich erwarten (Basismerkmale), eine für die Merkmale, die Kunden umso zufriedener machen, je besser sie erfüllt sind (Leistungsmerkmale), und eine für die Merkmale, die positiv überraschen (Begeisterungsmerkmale). Jede Anforderung steht als Karte in genau einer Spalte, an einer Tafel im Workshop-Raum oder im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion. In der Diskussion sehen dann alle sofort, ob die Version alle erwarteten Merkmale enthält und ob noch Platz für ein überraschendes Merkmal bleibt. Beispiel: An der Tafel im Workshop zu Version 1.0 hängen drei Spalten: |
Kategorie |
Hier bewerten Sie, welcher Schaden droht, wenn eine Anforderung fehlt oder zu spät kommt, etwa Bußgelder, Vertragsstrafen oder ein verpasster fester Termin. Außerdem geht es um Unsicherheit: Anforderungen, bei denen offen ist, ob die technische Lösung funktioniert, kommen oft früh an die Reihe, damit sich ein Fehlschlag zeigt, solange noch Zeit für einen anderen Weg bleibt. Anforderungen, deren Inhalt noch unklar ist, werden dagegen erst geklärt und dann umgesetzt. So zeigen sich teure Probleme nicht erst kurz vor dem Start. |
|
12 |
Bei welcher Anforderung entsteht der größte Schaden, wenn sie nicht umgesetzt wird? |
Schaden bei Fehlen: Manche Anforderungen bringen keinen zusätzlichen Nutzen, verhindern aber einen Schaden: Fehlen sie, drohen Bußgelder, Klagen, Maßnahmen der Aufsichtsbehörde oder ein Ausfall des Betriebs. Schätzen Sie diesen Schaden so konkret wie möglich, am besten in Euro oder als Folge für den Betrieb. Eine Anforderung, ohne die das Unternehmen gegen ein Gesetz verstößt, steht in der Regel vor einer Anforderung, die nur zusätzlichen Umsatz verspricht, und gehört nach der MoSCoW-Methode in die Stufe „Must have“ (muss enthalten sein). Beispiel: Nach der Datenschutz-Grundverordnung (DSGVO) muss die Versicherung jedem Kunden mitteilen, wofür sie seine Daten verwendet, und zwar in dem Moment, in dem sie die Daten erhebt. Fehlt REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“, verstößt die Versicherung bei jeder Meldung über das Schadenportal gegen diese Pflicht, und es drohen Bußgelder. REQ-300 steht deshalb vor REQ-4305 „Bearbeitungsstand der Schadenmeldung anzeigen“, obwohl Kunden den Bearbeitungsstand eher vermissen würden als die Datenschutzhinweise. |
13 |
Welche Anforderung ist am dringendsten, weil sie zu einem festen Termin fertig sein muss? |
Dringlichkeit: Dringend ist eine Anforderung, wenn ihr Nutzen von einem Termin abhängt, etwa vom Inkrafttreten eines Gesetzes, vom Ende eines Vertrags oder von einer Messe. Entscheidend sind die Verzögerungskosten (Cost of Delay), also der Betrag, der für jeden Monat Verspätung verloren geht, und wie sie sich über die Zeit entwickeln: Bei einem festen Termin entstehen bis zum Termin keine Verzögerungskosten, danach aber sofort hohe. Halten Sie bei jeder dringenden Anforderung den Termin und seinen Grund fest und planen Sie die Anforderung so ein, dass sie einige Wochen vor dem Termin fertig ist. Beispiel: Der Vertrag der Versicherung mit einem externen Callcenter, das heute in Spitzenzeiten Kfz-Schadenmeldungen am Telefon annimmt, endet am 31. März und wird nicht verlängert. Ab dem 1. April muss das Schadenportal deshalb Kfz-Schadenmeldungen annehmen. REQ-260 „Schadenmeldung Kfz erfassen“ ist damit die dringendste Anforderung und wird so geplant, dass sie Anfang März fertig getestet ist. |
14 |
Welche Risiken verringert das Projekt, wenn es diese Anforderung früh umsetzt? |
Risiko zuerst: Eine Anforderung kann wertvoll sein, weil sie früh zeigt, ob ein unsicherer Teil der Lösung funktioniert, etwa eine neue Schnittstelle oder eine Technik, mit der das Team keine Erfahrung hat. Setzen Sie solche Anforderungen früh um (englisch Risk First oder Fail Fast, früh scheitern): Scheitert der erste Lösungsweg, bleibt noch Zeit für einen anderen. Kommt der unsichere Teil erst am Ende an die Reihe, zeigt sich ein Fehlschlag kurz vor dem Termin, wenn für einen anderen Weg keine Zeit mehr bleibt. Beispiel: REQ-290 „Meldung an das Schadensystem übertragen“ verlangt eine neue Schnittstelle zum Schadensystem der Sachbearbeitung, wie sie Team Schadensystem noch nie gebaut hat. Team Portal und Team Schadensystem setzen deshalb im ersten, zwei Wochen langen Sprint eine einfache Fassung der Übertragung um, die nur Name, Kennzeichen und Schadendatum überträgt. Funktioniert diese Fassung, ist das größte technische Risiko von Version 1.0 schon nach zwei Wochen ausgeräumt. |
15 |
Wie sicher ist der Inhalt der Anforderung, oder kann er sich noch ändern? |
Unsicherer Inhalt: Unsicher kann zweierlei sein: wie eine Anforderung technisch umgesetzt wird oder was sie überhaupt verlangen soll. Technische Unsicherheit klären Sie, indem Sie früh einen Teil umsetzen. Ist dagegen der Inhalt unsicher, etwa weil der Fachbereich sich nicht einig ist oder eine rechtliche Frage offen ist, verschieben Sie die Umsetzung, bis der Inhalt geklärt ist; sonst baut das Team auf Vermutungen, und die Arbeit ist bei der nächsten Änderung verloren. Vereinbaren Sie mit der fachlich verantwortlichen Person einen Termin, bis zu dem sie die offene Frage klärt. Beispiel: Bei REQ-310 „Personalausweis in der App auslesen“ ist offen, ob der Fachbereich Schaden die Angaben aus dem Ausweis überhaupt braucht und ob die Datenschutzbeauftragte dem Auslesen zustimmt. Der Product Owner stellt REQ-310 deshalb zurück und vereinbart mit der Leiterin der Kfz-Schadenbearbeitung, dass beide Fragen bis Ende Februar geklärt sind. Erst dann schätzt Team Portal den Aufwand, und der Product Owner plant REQ-310 ein. |
16 |
Drohen Vertragsstrafen oder Bußgelder, wenn bestimmte Anforderungen nicht oder zu spät erfüllt sind? |
Vertragsstrafe: Eine Vertragsstrafe (auch Pönale) ist ein Betrag, den ein Vertragspartner zahlen muss, wenn er eine vereinbarte Leistung nicht oder zu spät erbringt; ein Bußgeld verhängt eine Behörde bei einem Verstoß gegen ein Gesetz. Klären Sie mit der Rechtsabteilung, an welchen Anforderungen solche Zahlungen hängen, und tragen Sie den möglichen Betrag und den Termin bei der Anforderung ein. Eine drohende Zahlung macht eine Anforderung nicht automatisch zur wichtigsten, aber sie geht mit ihrem Betrag in die Bewertung ein und führt nach der MoSCoW-Methode meist zur Stufe „Must have“ (muss enthalten sein). Beispiel: Die Versicherung hat mit einer großen Autovermietung vereinbart, dass diese ab dem 1. Juli Schäden an ihren Mietwagen über das Schadenportal melden kann. Für jeden Monat Verspätung zahlt die Versicherung 5.000 Euro Vertragsstrafe. An REQ-4307 „Schadenmeldung für Firmenflotten“ stehen deshalb der Termin „1. Juli“ und der Betrag „5.000 Euro je Monat“, und die Anforderung ist für Version 1.1 „Must have“. |
Kategorie |
Hier setzen Sie den Nutzen einer Anforderung ins Verhältnis zum Aufwand ihrer Umsetzung. Anforderungen mit viel Nutzen und wenig Aufwand kommen zuerst, solche mit wenig Nutzen und viel Aufwand werden zurückgestellt oder gestrichen. Die Methode Weighted Shortest Job First (WSJF) macht diese Abwägung zu einer Rechnung. Auch der Nutzen einer Lösung, die sich mehrfach verwenden lässt, gehört in die Bewertung. So bringt das Budget für die Entwicklung möglichst viel Nutzen. |
|
17 |
Wie hoch ist der Aufwand, um die Anforderung umzusetzen? |
Aufwandsschätzung: Ohne Schätzung des Aufwands lässt sich nicht beurteilen, ob sich eine Anforderung lohnt und ob sie in die Version passt. Agile Teams schätzen oft in Story Points mit Planning Poker: Jedes Teammitglied legt verdeckt eine Karte mit seiner Schätzung hin, alle decken gleichzeitig auf, und große Abweichungen werden besprochen. Für eine erste grobe Einteilung vieler Anforderungen genügen T-Shirt-Größen (S, M, L, XL). Schätzen sollte immer das Team, das die Anforderung umsetzt, nicht die Person, die sie sich wünscht. Beispiel: Team Portal schätzt REQ-260 „Schadenmeldung Kfz erfassen“ beim Planning Poker mit 13 Story Points. Für REQ-240 „Schäden auf Fotos automatisch erkennen“ ist eine genaue Schätzung noch nicht möglich, weil niemand im Team Erfahrung mit automatischer Bilderkennung hat; das Team gibt vorerst die T-Shirt-Größe „XL“ an. |
18 |
In welchem Verhältnis stehen Nutzen und Aufwand der Anforderung? |
Nutzen und Aufwand: Ordnen Sie jede Anforderung in ein Raster mit vier Feldern ein, das zwei Fragen verbindet: Bringt sie viel oder wenig Nutzen, und macht sie viel oder wenig Aufwand? Anforderungen mit viel Nutzen und wenig Aufwand (englisch Quick Wins, schnelle Erfolge) kommen zuerst. Anforderungen mit wenig Nutzen und viel Aufwand stellen Sie zurück oder streichen sie, sofern kein Gesetz und kein Vertrag sie verlangt. Bei Anforderungen in den beiden übrigen Feldern entscheidet der Product Owner im Einzelfall. Beispiel: Zwei Anforderungen aus gegenüberliegenden Feldern des Rasters: |
19 |
Bestimmen wir die Reihenfolge nach der Methode Weighted Shortest Job First (WSJF)? |
Weighted Shortest Job First: Bei der Methode Weighted Shortest Job First (WSJF), die unter anderem das Scaled Agile Framework (SAFe) verwendet, teilen Sie die Verzögerungskosten (Cost of Delay) einer Anforderung durch ihren Umfang (englisch Job Size); die Anforderung mit dem höchsten Ergebnis kommt zuerst. In SAFe setzen sich die Verzögerungskosten aus drei Schätzwerten zusammen: dem Nutzen für Kunden und Unternehmen, der zeitlichen Dringlichkeit und dem Beitrag zur Verringerung von Risiken oder zur Eröffnung neuer Möglichkeiten. Alle Werte schätzen die Beteiligten im Vergleich der Anforderungen untereinander auf einer Skala wie 1, 2, 3, 5, 8, 13, 20. Das Ergebnis ist nur so gut wie diese Schätzungen; nutzen Sie es deshalb als Vorschlag, über den der Product Owner entscheidet. Beispiel: Zwei Anforderungen im Vergleich: |
20 |
Welche Anforderung lässt sich am häufigsten wiederverwenden, etwa in anderen Anwendungen des Unternehmens? |
Wiederverwendung: Manche Anforderungen nützen nicht nur dem aktuellen Projekt: Eine Lösung, die auch andere Anwendungen des Unternehmens nutzen können, erspart den anderen Teams später, dieselbe Lösung selbst zu bauen. Rechnen Sie diesen Nutzen in den Geschäftswert der Anforderung ein, aber nur, wenn die Wiederverwendung tatsächlich geplant ist. Bedenken Sie, dass eine Lösung für mehrere Anwendungen meist mehr Aufwand macht als eine Einzellösung, weil sie allgemeiner gebaut und mit den anderen Teams abgestimmt werden muss. Beispiel: Die Versicherung plant für 2027 ein Kundenportal, in dem Kunden ihre Verträge einsehen. Baut Team Portal REQ-101 „Anmeldung im Schadenportal“ so, dass sich Kunden mit demselben Zugang auch im Kundenportal anmelden können, steigt der Aufwand um etwa ein Drittel, aber das Kundenportal braucht keine eigene Anmeldung mehr. Der Product Owner entscheidet sich für die gemeinsame Anmeldung und plant den zusätzlichen Aufwand in Version 1.0 ein. |
Kategorie |
Hier wird geklärt, wer an der Priorisierung beteiligt ist und wer am Ende entscheidet. Die Fragen behandeln Vetorechte, den Umgang mit Wünschen der Unternehmensleitung, die Gewichtung wichtiger Kundengruppen und die Frage, wie auch Beteiligte gehört werden, die sich in Besprechungen selten äußern. Ist der Einfluss der Stakeholder offen geregelt, tragen die Beteiligten die Reihenfolge auch dann mit, wenn ihr eigener Wunsch nicht ganz oben steht. |
|
21 |
Welche Stakeholder müssen bei der Priorisierung dabei sein? |
Beteiligte: Eine Reihenfolge hält nur, wenn diejenigen sie mitbestimmt haben, die den Nutzen beurteilen, den Aufwand kennen und am Ende entscheiden. Dazu gehören der Auftraggeber oder eine von ihm beauftragte Person, Vertreter der künftigen Nutzer, etwa Key-User, und das Entwicklungsteam für die Schätzung des Aufwands. Laden Sie außerdem die Stakeholder ein, die Pflichten einbringen, etwa die Datenschutzbeauftragte. Fehlt eine Person, die entscheiden darf, stellt sie die Reihenfolge später womöglich wieder in Frage. Beispiel: Am Workshop zur Priorisierung von Version 1.0 nehmen teil: die Leiterin der Kfz-Schadenbearbeitung, die fachlich für die Kfz-Anforderungen verantwortlich ist, zwei Sachbearbeiter als Key-User, der Product Owner, je eine Person aus Team Portal und Team Schadensystem für die Schätzung des Aufwands sowie die Datenschutzbeauftragte. Die Anforderungsanalystin leitet den Workshop. |
22 |
Hat der Auftraggeber ein Vetorecht bei der Priorisierung? |
Vetorecht: Ein Vetorecht erlaubt einer Person oder Stelle, eine Entscheidung zu verhindern, auch wenn alle anderen zustimmen. Arbeitet ein externer Dienstleister für den Auftraggeber, muss vorher feststehen, wer über die Reihenfolge entscheidet und wer welche Entscheidung blockieren darf. Ist das nicht geklärt, streiten die Beteiligten mitten im Projekt über Zuständigkeiten statt über Inhalte. Halten Sie die Entscheidungsrechte deshalb im Vertrag oder im Projektauftrag fest. Beispiel: Ein externer Entwicklungsdienstleister baut Teile des Schadenportals. Im Vertrag steht, dass der Product Owner der Versicherung die Reihenfolge der Anforderungen festlegt. Der Dienstleister kann einer Reihenfolge nur widersprechen, wenn eine technische Abhängigkeit sie unmöglich macht. Damit hat die Versicherung als Auftraggeberin bei der Reihenfolge das letzte Wort. |
23 |
Wie gehen wir mit Wünschen der Unternehmensleitung um, für die sie Vorrang verlangt, ohne ihn mit dem Nutzen zu begründen (HiPPO)? |
Wünsche der Leitung: HiPPO steht für Highest Paid Person’s Opinion, die Meinung der am höchsten bezahlten Person im Raum. Gemeint ist, dass ein Wunsch nur deshalb Vorrang bekommt, weil er von oben kommt, und nicht wegen seines Nutzens. Lehnen Sie den Wunsch nicht ab, sondern machen Sie seine Folgen sichtbar: Nennen Sie, welche Anforderungen dafür später kommen oder herausfallen. Dann entscheidet die Leitung in Kenntnis der Folgen; halten Sie die Entscheidung mit ihrem Grund fest. Beispiel: Ein Vorstandsmitglied möchte REQ-4301 „Werkstatttermin direkt nach der Schadenmeldung buchen“ schon in Version 1.0, weil ein Wettbewerber eine solche Funktion angekündigt hat. Der Product Owner zeigt, dass REQ-4301 so viel Aufwand macht, dass REQ-270 „Unfallgegner erfassen“ und REQ-280 „Bankverbindung für die Auszahlung erfassen“ in Version 1.1 rücken müssten. Das Vorstandsmitglied entscheidet daraufhin, REQ-4301 in Version 1.1 zu belassen. |
24 |
Gewichten wir die Wünsche einzelner Kundengruppen bei der Priorisierung unterschiedlich? |
Kundengruppen: Kundengruppen (englisch Customer Segments) unterscheiden sich darin, wie viele Kunden sie umfassen und wie viel Umsatz sie bringen. Viele Unternehmen teilen ihre Kunden dafür in A-, B- und C-Kunden ein, wobei die A-Kunden den größten Anteil am Umsatz haben. Legt die Unternehmensleitung fest, dass bestimmte Gruppen Vorrang haben, bekommen deren Anforderungen ein höheres Gewicht. Gesetzliche Pflichten gelten aber für alle Kunden und stehen deshalb nicht hinter einer Gewichtung nach Umsatz zurück. Beispiel: Rund 70 Prozent der Schäden, die Kunden online melden werden, sind nach der Schätzung des Fachbereichs Schaden Kfz-Schäden. Der Product Owner gibt deshalb REQ-260 „Schadenmeldung Kfz erfassen“ Vorrang vor der Meldung von Hausratschäden, die erst in Version 1.1 kommt. REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ gilt dagegen von Anfang an für Kfz- und für Hausratkunden. |
25 |
Wie stellen wir sicher, dass auch Stakeholder gehört werden, die sich in Besprechungen selten äußern? |
Anonyme Bewertung: In Workshops setzen sich oft die Personen durch, die am meisten reden oder in der Hierarchie am höchsten stehen; andere Stakeholder halten ihre Meinung zurück. Lassen Sie deshalb jede Person ihre Bewertung zuerst allein und geheim abgeben, etwa mit einer anonymen Abstimmung in einem Umfrageprogramm, und besprechen Sie erst danach das Ergebnis. Eine Punktabstimmung (Dot Voting) mit Klebepunkten an der Wand ist dagegen nicht anonym, weil alle sehen, wer wohin klebt. Beispiel: Im Workshop zu Version 1.1 sitzen die Leiterin der Kfz-Schadenbearbeitung und zwei Sachbearbeiter aus der Hausrat-Schadenbearbeitung am selben Tisch. Die Anforderungsanalystin lässt alle Teilnehmer zuerst über ein Umfrageprogramm anonym abstimmen. Dabei zeigt sich, dass die Sachbearbeiter REQ-4302 „Schadenmeldung zwischenspeichern“ für wichtiger halten als bisher angenommen, weil viele Kunden eine begonnene Meldung abbrechen und dann doch bei der Hotline anrufen. |
Kategorie |
Hier finden Sie Methoden, mit denen eine Gruppe in einem Workshop Anforderungen bewertet und in eine Reihenfolge bringt: Punkte verteilen, Anforderungen paarweise vergleichen, die Auswahl begrenzen, nach gewichteten Kriterien bewerten, Karten der Reihe nach sortieren oder mit Klebepunkten abstimmen. Jede dieser Methoden zwingt die Teilnehmer, zwischen Anforderungen zu wählen, statt alles für wichtig zu erklären. So endet ein Workshop mit einer nachvollziehbaren Reihenfolge statt mit einer Diskussion ohne Ergebnis. |
|
26 |
Wie würden Sie 100 Punkte (oder 100 Euro) auf die Anforderungen verteilen? |
100-Punkte-Methode: Bei der 100-Punkte-Methode (englisch auch Hundred-Dollar-Test) verteilt jeder Teilnehmer 100 Punkte auf die Anforderungen und gibt den Anforderungen, die ihm am wichtigsten sind, die meisten Punkte. Weil die Punkte begrenzt sind, muss jeder abwägen: Wer einer Anforderung viele Punkte gibt, hat für andere weniger. Eine Abwandlung ist Buy a Feature (englisch für „Kaufe eine Funktion“): Jede Anforderung hat einen Preis, der sich nach ihrem Aufwand richtet, und die Teilnehmer kaufen mit einem begrenzten Budget ein; teure Anforderungen kommen nur zustande, wenn mehrere Teilnehmer ihr Geld zusammenlegen. Beispiel: Fünf Teilnehmer verteilen je 100 Punkte auf acht Anforderungen für Version 1.0. Die Summen: |
27 |
Welche Anforderung gewinnt, wenn jeweils zwei Anforderungen direkt miteinander verglichen werden (paarweiser Vergleich)? |
Paarweiser Vergleich: Beim paarweisen Vergleich stellt die Gruppe jede Anforderung jeder anderen gegenüber und entscheidet jedes Mal, welche der beiden wichtiger ist. Die Anforderung, die die meisten Vergleiche gewinnt, steht oben. Die Methode hilft, wenn alle Anforderungen gleich wichtig erscheinen, weil eine Entscheidung zwischen zwei Anforderungen leichter fällt als eine zwischen zwanzig. Bei vielen Anforderungen wird sie mühsam: Zehn Anforderungen ergeben schon 45 Vergleiche. Beispiel: Der Fachbereich Schaden vergleicht vier Anforderungen paarweise, das sind sechs Vergleiche. Ergebnis: |
28 |
Welche zehn Anforderungen müssen auf jeden Fall in die nächste Version? |
Begrenzte Auswahl: Eine feste Obergrenze, etwa zehn Anforderungen, zwingt die Teilnehmer eines Workshops zur Auswahl: Wer eine Anforderung in die Liste aufnehmen will, muss dafür eine andere herausnehmen. So zeigt sich, was den Beteiligten wirklich wichtig ist, statt dass jeder seinen Wunsch auf die Liste setzt. Wählen Sie die Obergrenze passend zu dem, was das Team in der Version voraussichtlich schafft, und nennen Sie den Teilnehmern diesen Grund. Beispiel: An der Wand im Workshop gibt es zehn Plätze für Version 1.0, und alle zehn sind belegt. Der Vertrieb möchte REQ-4305 „Bearbeitungsstand der Schadenmeldung anzeigen“ aufnehmen und muss dafür eine Anforderung nennen, die herausfällt. Nach kurzer Diskussion bleibt REQ-4305 draußen und steht als erste Anforderung auf der Liste für Version 1.1. |
29 |
Bewerten wir die Anforderungen nach mehreren gewichteten Kriterien (Nutzwertanalyse)? |
Nutzwertanalyse: Bei einer Nutzwertanalyse legt die Gruppe zuerst Kriterien und ihr Gewicht fest, etwa Geschäftswert doppelt und Verringerung von Risiken einfach. Dann bekommt jede Anforderung für jedes Kriterium eine Punktzahl, zum Beispiel von 1 bis 5; jede Punktzahl wird mit dem Gewicht ihres Kriteriums multipliziert, und die Summe ergibt den Nutzwert. Die Gewichte sind selbst eine Einschätzung, aber sie sind für alle sichtbar und gelten für alle Anforderungen gleich. Das macht die Bewertung nachvollziehbar, und gestritten wird über die Kriterien statt über jede einzelne Anforderung. Beispiel: Gewichte: Geschäftswert zählt doppelt, Risikoverringerung einfach. |
30 |
Sortieren wir die Anforderungen, indem wir jeweils zwei benachbarte vergleichen und bei Bedarf tauschen (Bubble Sort)? |
Bubble Sort: Bubble Sort ist ursprünglich ein Sortierverfahren aus der Informatik. Bei der Priorisierung legt die Gruppe die Anforderungen als Karten in eine Reihe und vergleicht von oben nach unten jeweils zwei benachbarte Karten; ist die untere Anforderung wichtiger, tauschen die beiden Karten den Platz. Das wiederholt die Gruppe, bis in einem ganzen Durchgang keine Karte mehr getauscht wird. Das Verfahren ist leicht zu verstehen und ergibt eine eindeutige Reihenfolge, wird aber bei mehr als etwa 20 Anforderungen langwierig. Beispiel: Die Anforderungsanalystin legt fünf Karten untereinander auf den Tisch, oben REQ-250 „Englische Oberfläche“. Im ersten Vergleich hält die Gruppe die zweite Karte, REQ-214 „Eingangsbestätigung nach Schadenmeldung“, für wichtiger, und die beiden Karten tauschen den Platz. Im dritten Durchgang wird nichts mehr getauscht, und REQ-250 liegt ganz unten. |
31 |
Stimmen wir im Workshop mit Klebepunkten ab (Dot Voting)? |
Punktabstimmung: Bei einer Punktabstimmung (Dot Voting) bekommt jeder Teilnehmer eine feste Zahl Klebepunkte, etwa drei bis fünf, und klebt sie neben die Anforderungen, die ihm am wichtigsten sind. Nach wenigen Minuten sieht die Gruppe, wo sich die Punkte häufen. Das Verfahren ist schnell, aber leicht zu beeinflussen: Wer später klebt, richtet sich oft nach den Punkten, die schon kleben, und die Wahl von Vorgesetzten beeinflusst die Wahl ihrer Mitarbeiter. Lassen Sie deshalb alle zuerst ihre Wahl auf einem Zettel notieren und dann gleichzeitig kleben. Beispiel: Zwölf Teilnehmer haben je drei Punkte. REQ-4302 „Schadenmeldung zwischenspeichern“ bekommt 11 Punkte, REQ-250 „Englische Oberfläche“ keinen. Der Product Owner bezieht das Ergebnis in seine Entscheidung ein, stuft REQ-4302 wegen des hohen Aufwands aber nach der MoSCoW-Methode weiter als „Could have“ (kann enthalten sein) ein. |
Kategorie |
Nicht jede Reihenfolge lässt sich technisch umsetzen: Manche Anforderungen setzen andere voraus, und manche nützen nur zu einer bestimmten Jahreszeit. Hier klären Sie solche Abhängigkeiten, planen Zeit für den Abbau von technischen Schulden ein und ziehen Anforderungen vor, die früh Rückmeldung von Nutzern bringen. So entsteht ein Plan, der nicht an einer fehlenden Voraussetzung scheitert, und die Software lässt sich auch in einigen Jahren noch mit vertretbarem Aufwand ändern. |
|
32 |
Gibt es technische Abhängigkeiten, die die Reihenfolge vorgeben? |
Technische Abhängigkeit: Eine technische Abhängigkeit besteht, wenn eine Anforderung erst umgesetzt werden kann, nachdem eine andere fertig ist, etwa weil sie Daten oder eine Verbindung zu einem anderen Programm braucht, die erst die andere Anforderung schafft. Solche Voraussetzungen bringen dem Kunden für sich allein oft wenig und geraten deshalb bei einer Sortierung nach Nutzen leicht weit nach hinten. Lassen Sie das Entwicklungsteam die Abhängigkeiten benennen und tragen Sie sie im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion als Verknüpfung zwischen den Anforderungen ein, damit sie bei jeder Priorisierung sichtbar sind. Beispiel: REQ-214 „Eingangsbestätigung nach Schadenmeldung“ zeigt dem Kunden eine Schadennummer, die erst das Schadensystem der Sachbearbeitung vergibt. Dafür muss REQ-290 „Meldung an das Schadensystem übertragen“ fertig sein. REQ-290 steht deshalb in der Reihenfolge vor REQ-214, obwohl der Kunde von der Übertragung selbst nichts sieht. |
33 |
Wie berücksichtigen wir Abhängigkeiten, wenn wir Prioritäten vergeben? |
Abhängige Anforderungen: Hängt eine Anforderung von einer anderen ab, muss die Voraussetzung in der Reihenfolge vor ihr stehen, auch wenn die Voraussetzung für sich weniger Nutzen bringt. Eine wichtige Anforderung macht damit auch ihre Voraussetzung wichtig. Prüfen Sie nach jeder Priorisierung, ob eine Anforderung vor ihrer Voraussetzung steht, und ziehen Sie in diesem Fall die Voraussetzung nach vorn oder setzen Sie die abhängige Anforderung nach hinten. Wird eine Voraussetzung gestrichen oder verschoben, verschiebt sich die abhängige Anforderung mit. Beispiel: REQ-240 „Schäden auf Fotos automatisch erkennen“ braucht die Fotos, die Kunden mit REQ-230 „Fotos zur Schadenmeldung hochladen“ hochladen. Als der Product Owner REQ-230 in Version 1.1 verschiebt, kann REQ-240 frühestens in Version 1.1 kommen und wird dort nach REQ-230 eingeplant. |
34 |
Wie bewerten wir den Abbau technischer Schulden? |
Technische Schulden: Technische Schulden sind Behelfslösungen, die ein Team häufig unter Zeitdruck baut und später ordentlich nachbauen muss. Ihr Abbau, oft durch Refactoring (Umbau des Programmcodes, ohne dass sich das Verhalten der Software ändert), bringt dem Kunden keine neue Funktion und verliert deshalb beim Vergleich mit neuen Anforderungen meist. Unterbleibt der Abbau, dauert aber jede Änderung an den betroffenen Teilen der Software länger. Viele Teams reservieren deshalb einen festen Anteil ihrer Arbeitszeit, oft zwischen 10 und 20 Prozent, für den Abbau technischer Schulden, statt den Abbau jedes Mal einzeln gegen neue Anforderungen abzuwägen. Beispiel: Um den Starttermin im März zu halten, hat Team Portal die Übertragung an das Schadensystem zunächst ohne automatische Wiederholung gebaut: Schlägt eine Übertragung fehl, muss das Betriebsteam sie von Hand neu starten. Der Product Owner reserviert deshalb in jedem zweiwöchigen Sprint zwei der zehn Arbeitstage des Teams, um diese und andere Behelfslösungen abzubauen. |
35 |
Welche Anforderung bringt am schnellsten Rückmeldung von echten Nutzern? |
Frühe Rückmeldung: Ob eine Lösung den Nutzern wirklich hilft, zeigt sich oft erst, wenn Nutzer sie ausprobieren. Anforderungen oder Prototypen, die schnell eine solche Rückmeldung liefern, können deshalb Vorrang bekommen, auch wenn sie allein wenig Nutzen bringen: Das Gelernte verhindert, dass das Team Wochen in eine Lösung steckt, mit der die Nutzer nicht zurechtkommen. Halten Sie vorher fest, welche Annahme die Rückmeldung bestätigen oder widerlegen soll. Beispiel: Bevor Team Portal die Kfz-Schadenmeldung programmiert, probieren fünf Kunden einen klickbaren Prototyp der Meldung aus. Drei der fünf finden die Frage nach der Art des Schadens nicht und brechen ab. Die Anforderungsanalystin ändert daraufhin REQ-260 „Schadenmeldung Kfz erfassen“, bevor das Team eine Zeile Programmcode dafür geschrieben hat. |
36 |
Hängt der Nutzen einer Anforderung von der Jahreszeit ab? |
Saisonale Termine: Manche Anforderungen nützen nur zu einer bestimmten Jahreszeit; kommen sie zu spät, ist ihr Nutzen bis zum nächsten Jahr verloren. Fragen Sie den Fachbereich, wann im Jahr bestimmte Ereignisse gehäuft auftreten oder Fristen gelten, und halten Sie den spätesten sinnvollen Termin an der Anforderung fest. Planen Sie solche Anforderungen so ein, dass sie vor Beginn der Saison fertig und getestet sind. Beispiel: Hagelschäden an Autos häufen sich zwischen Mai und August. REQ-4303 „Vereinfachte Meldung bei Hagelschäden“ muss deshalb Ende April in Betrieb sein. Wird REQ-4303 erst im September fertig, bringt die Anforderung bis zum nächsten Frühjahr kaum Nutzen. |
Kategorie |
Eine Priorisierung gilt nicht für immer: Neue Erkenntnisse, Termine und Wünsche verändern die Reihenfolge. Hier legen Sie fest, wie oft neu priorisiert wird, wo alle die aktuelle Reihenfolge sehen, wie mit Änderungen während eines Sprints umgegangen wird, wo die Gründe einer Entscheidung stehen und wer bei Gleichstand entscheidet. So vertrauen die Beteiligten der Reihenfolge, und das Team kann auf eine neue Lage reagieren, ohne seine laufende Arbeit ständig abzubrechen. |
|
37 |
Wie oft überprüfen wir die Priorität der Anforderungen? |
Regelmäßige Neubewertung: Legen Sie einen festen Abstand fest, in dem die Reihenfolge überprüft wird, in agilen Teams meist vor jedem Sprint im Refinement. Dabei ordnet der Product Owner neue Anforderungen ein und bewertet bestehende neu, wenn sich Termine, Erkenntnisse oder Ziele geändert haben. Ohne festen Abstand arbeitet das Team entweder nach einer Reihenfolge, die nicht mehr stimmt, oder die Reihenfolge ändert sich ständig und ungeplant. Beispiel: Team Portal arbeitet in Sprints von zwei Wochen; der Product Owner prüft die Reihenfolge jeweils vor Beginn eines Sprints. Nach dem Start von Version 1.0 zeigt die Auswertung der Zugriffe auf das Schadenportal, dass 30 Prozent der Kunden die Meldung auf der Seite mit der Bankverbindung abbrechen. Der Product Owner setzt deshalb REQ-4309 „Bankverbindung später nachreichen“ für den nächsten Sprint an die erste Stelle. |
38 |
Wie machen wir die Priorität für alle Beteiligten sichtbar? |
Priorisiertes Backlog: Die Reihenfolge muss an einer Stelle stehen, die alle Beteiligten kennen und einsehen können, zum Beispiel als Backlog im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion oder auf einer Kanban-Tafel. Im Backlog steht die wichtigste Anforderung oben, und jede Anforderung hat einen eigenen Platz; zwei Anforderungen auf demselben Platz gibt es nicht. Stufen wie „hoch“, „mittel“ und „niedrig“ allein reichen dafür nicht, weil innerhalb einer Stufe offen bleibt, was zuerst kommt. Beispiel: Im Backlog des Schadenportals im RM-Tool stehen ganz oben: |
39 |
Wie gehen wir mit Änderungen der Priorität während eines laufenden Sprints um? |
Laufender Sprint: Zu Beginn eines Sprints legt das Team ein Ziel und die Anforderungen fest, die es bis zum Ende umsetzt. Neue oder höher bewertete Anforderungen kommen in der Regel erst in den nächsten Sprint, damit das Team seine begonnene Arbeit abschließen kann. Nach dem offiziellen Leitfaden von Scrum (Scrum Guide) dürfen der Product Owner und das Team den Umfang eines laufenden Sprints zwar neu aushandeln, aber nur so, dass das Ziel des Sprints nicht gefährdet ist. Vereinbaren Sie vorab, welche Ausnahmen gelten, etwa ein schwerer Fehler in der Software, die schon in Betrieb ist. Beispiel: Der Vertrieb möchte REQ-4305 „Bearbeitungsstand der Schadenmeldung anzeigen“ noch im laufenden Sprint umgesetzt haben. Der Product Owner plant die Anforderung für den nächsten Sprint ein. Als dagegen nach dem Einspielen einer neuen Fassung des Schadenportals keine Eingangsbestätigung mit Schadennummer mehr erscheint, behebt das Team diesen Fehler sofort, weil REQ-214 „Eingangsbestätigung nach Schadenmeldung“ nicht mehr erfüllt ist. |
40 |
Wie halten wir fest, warum eine Anforderung eine niedrige Priorität bekommen hat? |
Begründung: Halten Sie an jeder zurückgestellten Anforderung fest, warum sie zurückgestellt wurde, etwa in einem Kommentar oder einem eigenen Feld im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion. Ohne Begründung fragen die Beteiligten bei jeder Priorisierung erneut nach, und niemand weiß mehr, ob der Grund noch gilt. Nennen Sie den Grund, das Datum, die Person, die entschieden hat, und wenn möglich die Bedingung, unter der die Anforderung neu bewertet wird. Beispiel: Der Product Owner schreibt an REQ-250 „Englische Oberfläche“ im RM-Tool diesen Kommentar: |
41 |
Wer entscheidet, wenn zwei Anforderungen gleich bewertet werden (Tie-Breaker)? |
Entscheidung bei Gleichstand: Ein Tie-Breaker (englisch für „Entscheider bei Gleichstand“) ist die Person, die entscheidet, wenn eine Abstimmung oder Bewertung keine eindeutige Reihenfolge ergibt. In Scrum ist das der Product Owner, der für die Reihenfolge im Backlog verantwortlich ist; in anderen Projekten oft der Auftraggeber oder der Lenkungsausschuss. Legen Sie diese Person vor dem ersten Workshop fest, damit ein Gleichstand nicht in einen Streit darüber mündet, wer entscheiden darf. Beispiel: Bei einer Abstimmung im Workshop zu Version 1.1 bekommen REQ-4302 „Schadenmeldung zwischenspeichern“ und REQ-4305 „Bearbeitungsstand der Schadenmeldung anzeigen“ je 9 Punkte. Der Product Owner entscheidet sich für REQ-4305, weil die Anzeige des Bearbeitungsstands viele Anrufe bei der Hotline erspart. |
42 |
Prüfen wir regelmäßig, ob die wichtigsten Anforderungen noch die richtigen sind? |
Sprint Review: Neben dem Einordnen neuer Anforderungen lohnt sich eine regelmäßige Prüfung, ob die Anforderungen an der Spitze der Reihenfolge noch zu den Zielen passen. In Scrum eignet sich dafür das Sprint Review: die Besprechung am Ende jedes Sprints, in der das Team den Stakeholdern das Ergebnis zeigt und mit ihnen bespricht, was als Nächstes kommt. Fragen Sie dort ausdrücklich, ob sich Ziele, Termine oder Annahmen geändert haben, auf denen die Reihenfolge beruht. Beispiel: Im Sprint Review nach dem Start von Version 1.0 berichtet der Kundenservice, dass viele Kunden anrufen, um zu erfahren, wie weit ihr Schaden bearbeitet ist. Der Product Owner setzt daraufhin REQ-4305 „Bearbeitungsstand der Schadenmeldung anzeigen“ in der Reihenfolge weiter nach oben. |
Kategorie |
Hier stehen Fragen, die in keine der anderen Kategorien passen, aber die Reihenfolge ebenfalls beeinflussen: ob Anforderungen erst als Gruppe und dann einzeln priorisiert werden, welche Anforderungen für Marketing und Vertrieb wichtig sind, wie das Team verhindert, dass Funktionen entstehen, die niemand bestellt hat, und welche Anforderungen Voraussetzung für eine Zertifizierung oder Zulassung sind. Anforderungen für eine Zertifizierung werden leicht übersehen, obwohl die Software ohne sie oft nicht in Betrieb gehen darf. |
|
43 |
Sollten wir Anforderungen zu Themen zusammenfassen, bevor wir sie priorisieren? |
Gruppierung: Bei Hunderten einzelner Anforderungen verlieren die Teilnehmer einer Priorisierung schnell den Überblick. Priorisieren Sie deshalb zuerst große Themen, in agilen Projekten meist Epics, und erst danach die einzelnen User Stories innerhalb des wichtigsten Themas. So muss der Auftraggeber nur über wenige Themen entscheiden, und die Einzelheiten ordnet der Product Owner mit dem Team. Beispiel: Für das Schadenportal gibt es drei Epics: „Kfz-Schadenmeldung“, „Hausrat-Schadenmeldung“ und „Fotos und Belege“. Der Vorstand legt fest, dass „Kfz-Schadenmeldung“ zuerst kommt. Erst danach ordnet der Product Owner die User Stories dieses Epics, etwa REQ-260 „Schadenmeldung Kfz erfassen“ und REQ-270 „Unfallgegner erfassen“. |
44 |
Gibt es Anforderungen, die für Marketing oder Vertrieb besonders wichtig sind? |
Marketing und Vertrieb: Manche Anforderungen sind klein, aber für Werbung, eine Präsentation oder eine Messe wichtig, weil sie zeigen, was das Produkt kann. Solche Anforderungen bringen echten Nutzen, wenn sie neue Kunden gewinnen oder bestehende halten; schätzen Sie ihn deshalb wie jeden anderen Geschäftswert und nicht danach, wie nachdrücklich der Wunsch vorgetragen wird. Achten Sie darauf, dass eine solche Anforderung fertig und getestet ist, wenn sie vorgeführt wird, und nicht nur als Attrappe existiert, die außerhalb der Vorführung nicht funktioniert. Beispiel: Der Vertrieb plant ab Mai eine Werbekampagne mit dem Satz „Sehen Sie jederzeit, wie weit Ihr Schaden bearbeitet ist“. Die Kampagne erhöht den Geschäftswert von REQ-4305 „Bearbeitungsstand der Schadenmeldung anzeigen“, und der Product Owner plant die Anforderung fest für Version 1.1 ein, die im April erscheint. |
45 |
Wie verhindern wir Gold Plating, also Funktionen und Verschönerungen, die niemand verlangt hat? |
Gold Plating: Gold Plating (englisch für „Vergolden“) bezeichnet Funktionen oder Verschönerungen, die das Team über die Anforderungen hinaus einbaut, weil es sie für gut hält. Sie verbrauchen Zeit, die für vereinbarte Anforderungen fehlt, und müssen trotzdem getestet und gepflegt werden. Vereinbaren Sie, dass das Team nur umsetzt, was in einer Anforderung mit Akzeptanzkriterien steht. Gute Ideen aus dem Team kommen als neue Anforderung in das Backlog und werden dort wie alle anderen priorisiert. Beispiel: Ein Entwickler aus Team Portal möchte die Seiten der Schadenmeldung mit animierten Übergängen gestalten, obwohl keine Anforderung das verlangt. Der Product Owner nimmt die Idee als neue Anforderung REQ-4308 „Animierte Übergänge zwischen den Formularseiten“ in das Backlog auf und stuft sie nach der MoSCoW-Methode als „Could have“ (kann enthalten sein) ein. Das Team setzt REQ-4308 erst um, wenn die Anforderung in der Reihenfolge an der Reihe ist. |
46 |
Ist die Anforderung Voraussetzung für eine Zertifizierung oder Zulassung? |
Zertifizierung und Zulassung: Manche Software darf erst in Betrieb gehen oder veröffentlicht werden, wenn eine Prüfstelle sie geprüft und freigegeben hat, etwa bei einer Zertifizierung nach einer Norm oder bei der Prüfung einer App durch den Betreiber eines App-Stores. Erfüllt die Software die Anforderungen einer solchen Prüfung nicht, darf sie nicht in Betrieb gehen oder erscheinen; diese Anforderungen gehören deshalb nach der MoSCoW-Methode in die Stufe „Must have“ (muss enthalten sein). Klären Sie früh, welche Prüfungen nötig sind, welche Anforderungen sie stellen und wie lange sie dauern, und planen Sie diese Zeit vor dem Starttermin ein. Beispiel: Die App des Schadenportals erscheint im App Store von Apple nur, wenn sie die Prüfung durch Apple besteht. Die Prüfrichtlinien von Apple verlangen, dass Nutzer ein Konto, das sie in der App anlegen können, auch in der App löschen können. REQ-4304 „Kundenkonto in der App löschen“ ist deshalb „Must have“ für den Start der App, obwohl kaum ein Kunde danach gefragt hat. |
Phase 5: Management & Lebenszyklus (Die Verwaltung)
Anforderungen ändern sich während des ganzen Projekts und darüber hinaus. In dieser Phase werden sie geordnet verwaltet, mit ihrer Herkunft und ihren Tests verknüpft, Änderungen kontrolliert entschieden und der Übergang in den Betrieb vorbereitet.
-
5.1 Strukturierung & Verwaltung: Feste Felder an jeder Anforderung und gespeicherte Filter sorgen dafür, dass auch bei Hunderten von Anforderungen jede Rolle genau die Informationen sieht, die sie für ihre Arbeit braucht.
-
5.2 Nachvollziehbarkeit: Jede Anforderung wird mit ihrer Herkunft, mit anderen Anforderungen und mit Entwurf, Code und Testfällen verknüpft; so lässt sich belegen, warum es sie gibt, und vor einer Änderung sehen, was davon betroffen ist.
-
5.3 Änderungsmanagement: Änderungswünsche werden in einem festgelegten Ablauf erfasst, auf ihre Auswirkungen geprüft und entschieden, und jede Änderung wird mit Version und Begründung festgehalten.
-
5.4 Transition & Abschluss: Die Übernahme der Daten aus der bisherigen Software, die Umstellung, die Schulung und die Betreuung nach dem Start werden aus den Anforderungen abgeleitet; danach wird die bisherige Software abgeschaltet und das Projekt abgeschlossen.
Diese Phase begleitet das Projekt bis zum Ende und den Betrieb der Software darüber hinaus.
5.1: Strukturierung & Verwaltung (Das Ordnungssystem)
Ein Projekt sammelt schnell Hunderte oder Tausende Anforderungen. Damit niemand den Überblick verliert, bekommt jede Anforderung im Requirements-Management-Tool (RM-Tool) feste Felder (Attribute) wie Kennung, Status, Priorität, Autor und Risiko. Aus diesen Feldern entstehen Sichten: gespeicherte Filter, die jeder Rolle nur die Anforderungen und Felder zeigen, die sie für ihre Arbeit braucht. Das Management sieht so den Stand des Projekts auf einen Blick, das Entwicklungsteam die technischen Einzelheiten.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Jede Anforderung braucht einige feste Angaben, die sie eindeutig bezeichnen und ihre Herkunft festhalten: eine Kennung, die sich nie ändert, einen kurzen Titel, den Autor, das Erstellungsdatum, die Quelle und die fachlich verantwortliche Person. Über die Kennung können Testfälle, Änderungsanträge und Besprechungsprotokolle auf genau eine Anforderung verweisen, auch wenn ihr Text umgeschrieben wird. Die übrigen Angaben zeigen, wen man bei Fragen anspricht und ob eine Anforderung noch gebraucht wird. |
|
1 |
Hat jede Anforderung einen eindeutigen Identifikator (ID)? |
Eindeutige Kennung: Ein Identifikator (ID) ist eine Kennung, die genau eine Anforderung bezeichnet, zum Beispiel REQ-101: „REQ“ steht für Requirement, „101“ ist die laufende Nummer. Über diese ID verweisen Testfälle, Änderungsanträge und Protokolle auf die Anforderung, deshalb darf sich die ID nie ändern, auch nicht, wenn der Text umgeschrieben wird. Vermeiden Sie IDs, die den Inhalt beschreiben, wie „LOGIN-PASSWORT“: Ändert sich der Inhalt, passt der Name nicht mehr, und eine Umbenennung würde alle Verweise ungültig machen. Beispiel: Die Anforderung REQ-101 wird umgeschrieben, ihre ID bleibt. |
2 |
Ist die ID eine reine Zahl, oder zeigt ein Vorsatz (Präfix) die Art der Anforderung? |
Präfix der ID: Ein Präfix ist ein kurzer Vorsatz vor der laufenden Nummer, der die Art der Anforderung angibt, zum Beispiel „SYS-001“ für eine Systemanforderung oder „US-001“ für eine User Story. Am Präfix erkennt jeder Leser sofort die Art. Außerdem kann man im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion gezielt nach dem Präfix suchen, etwa nach „US-“, und bekommt dann nur die User Stories angezeigt. Anders als ein Wort aus dem Inhalt ändert sich die Art einer Anforderung in der Regel nicht; ein Präfix verträgt sich deshalb mit der Regel, dass eine ID nie geändert wird. Legen Sie die erlaubten Präfixe zu Projektbeginn fest. Beispiel: Im Schadenportal tragen alle Anforderungen das Präfix „REQ“. Ein größeres Projekt der Versicherung unterscheidet dagegen drei Präfixe: |
3 |
Hat jede Anforderung einen kurzen Titel aus wenigen Wörtern? |
Kurzer Titel: Neben dem vollständigen Anforderungstext braucht jede Anforderung einen Titel aus wenigen Wörtern, zum Beispiel „Eingangsbestätigung nach Schadenmeldung“. Wer im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion die Übersicht aller Anforderungen oder ein Suchergebnis öffnet, sieht jede Anforderung als eine Zeile, die nur Kennung (ID) und Titel enthält; den vollständigen Text sieht man erst, wenn man die einzelne Anforderung anklickt. Ohne Titel stünde in jeder Zeile nur eine Kennung wie „REQ-214“, und man müsste in einer Übersicht mit 50 oder 500 Anforderungen jede einzeln öffnen, um die gesuchte zu finden. Verbindlich ist immer der Anforderungstext; der Titel dient nur dem schnellen Wiederfinden. Beispiel: Die Anforderung REQ-214 hat einen Titel und einen Anforderungstext. |
4 |
Wer ist der Autor der Anforderung? |
Autor: Der Autor ist die Person, die die Anforderung im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion angelegt hat. Bei Rückfragen zum Wortlaut oder zum Hintergrund ist sie die erste Ansprechperson. Lassen Sie das RM-Tool den Autor beim Anlegen automatisch eintragen, damit das Feld nie leer bleibt. Der Autor ist nicht dasselbe wie die fachlich verantwortliche Person (englisch Owner). Beispiel: Die Anforderungsanalystin legt die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ nach einem Workshop mit dem Fachbereich Schaden an und ist damit die Autorin. Fachlich verantwortlich ist die Leiterin der Kfz-Schadenbearbeitung, die den Inhalt freigibt. |
5 |
Wann wurde die Anforderung erstellt? |
Erstellungsdatum: Das Erstellungsdatum zeigt, wie alt eine Anforderung ist. Anforderungen, die seit vielen Monaten offen sind und an denen niemand arbeitet, werden oft nicht mehr gebraucht. Prüfen Sie solche Anforderungen regelmäßig, zum Beispiel einmal im Quartal: Entweder bestätigt die fachlich verantwortliche Person, dass die Anforderung noch gilt, oder die Anforderung wird mit Begründung abgelehnt. Löschen Sie sie nicht, damit nachvollziehbar bleibt, dass es sie gab. Beispiel: Ein Filter zeigt alle Anforderungen, die älter als zwölf Monate sind und noch den Status „Neu“ haben. Im Schadenportal findet er die Anforderung REQ-033 „Schadenmeldung per Fax annehmen“. Der Fachbereich Schaden bestätigt, dass Faxe nicht mehr angenommen werden, und REQ-033 bekommt den Status „Abgelehnt“. |
6 |
Aus welcher Quelle stammt die Anforderung? |
Quelle: Die Quelle sagt, woher eine Anforderung kommt: aus einem Gespräch, einem Workshop, einem Gesetz, einer Norm oder einer Software, die abgelöst wird. Tragen Sie die Quelle so genau ein, dass man sie wiederfindet, also mit Datum, Dokumentname oder Paragraf. Von der Quelle hängt später ab, ob eine Anforderung gestrichen werden darf: Das Projekt kann eine Anforderung aus einem Gesetz nicht einfach streichen, der Fachbereich kann einen Wunsch aus einem Workshop dagegen zurücknehmen. Beispiel: Zwei Anforderungen mit unterschiedlicher Quelle: |
7 |
Wer ist fachlich verantwortlich für die Anforderung (Owner)? |
Fachliche Verantwortung: Die fachlich verantwortliche Person (englisch Owner) entscheidet über den Inhalt der Anforderung: Sie gibt ihn frei, beantwortet fachliche Fragen und stimmt Änderungen zu oder lehnt sie ab. Meist kommt sie aus dem Fachbereich, nicht aus der IT. Ohne benannte Person bleiben Änderungswünsche liegen, weil niemand entscheiden darf. Tragen Sie deshalb an jeder Anforderung eine Person ein, keine Abteilung. Beispiel: Fachlich verantwortlich für die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist die Leiterin der Kfz-Schadenbearbeitung. Schlägt das Entwicklungsteam vor, die Bestätigung erst nach 10 statt nach 5 Sekunden anzuzeigen, entscheidet sie darüber. |
Kategorie |
Hier legen Sie fest, welche Zustände (Status) eine Anforderung durchläuft, zum Beispiel „Neu“, „In Prüfung“, „Abgestimmt“, „In Umsetzung“ und „Abgenommen“, und welche Wechsel zwischen ihnen erlaubt sind. Wichtig ist der Unterschied zwischen inhaltlich fertig (der Text ist abgestimmt) und technisch fertig (die Anforderung ist umgesetzt und getestet). So sieht jeder den Fortschritt, und niemand setzt versehentlich einen Entwurf um. |
|
8 |
Welchen Status hat die Anforderung, und welche Statuswechsel sind erlaubt? |
Status und Wechsel: Der Status zeigt, wie weit eine Anforderung ist. Legen Sie fest, welche Status es gibt und welche Wechsel erlaubt sind, zum Beispiel von „Neu“ zu „In Prüfung“ und von „In Prüfung“ zu „Abgestimmt“. Ein Schritt zurück, etwa von „Abgestimmt“ zu „Neu“, sollte nur mit Begründung möglich sein, weil sonst ein bereits freigegebener Inhalt unbemerkt wieder offen ist. Viele Requirements-Management-Tools (RM-Tools) wie Jira oder Polarion lassen sich so einstellen, dass sie einen nicht erlaubten Statuswechsel ablehnen. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ hat den Status „In Prüfung“: Der Text ist geschrieben, der Fachbereich Schaden liest ihn noch. Erst wenn die Leiterin der Kfz-Schadenbearbeitung den Text freigibt, wechselt der Status zu „Abgestimmt“. |
9 |
Gibt es einen eigenen Status „Abgestimmt“? |
Freigegebener Stand: „Abgestimmt“ heißt: Fachbereich und Projekt haben den Inhalt gemeinsam geprüft und freigegeben. Ab diesem Status gilt der Text als eingefroren und gehört zum freigegebenen Stand (englisch Baseline), auf den sich Planung, Schätzung und Verträge beziehen. Danach ändert niemand den Text direkt; wer etwas ändern will, stellt einen Änderungsantrag (englisch Change Request), über den die fachlich verantwortliche Person entscheidet. Ohne diesen Status ist nicht erkennbar, welche Fassung einer Anforderung verbindlich ist. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist abgestimmt und gehört zum freigegebenen Stand für Version 1.0 des Schadenportals. Der Vertrieb wünscht später zusätzlich eine Bestätigung per Textnachricht (SMS). Er stellt dafür einen Änderungsantrag, und REQ-214 bleibt unverändert, bis über den Antrag entschieden ist. |
10 |
Ist erkennbar, ob der Text der Anforderung noch ein Entwurf oder fertig formuliert ist? |
Entwurf oder final: Ein Entwurf kann sich noch grundlegend ändern; setzt das Entwicklungsteam ihn um, war die Arbeit womöglich umsonst. Jede Anforderung braucht deshalb eine erkennbare Angabe zu ihrer Reife, also ob ihr Text noch ein Entwurf oder final ist, und umgesetzt wird nur, was final ist. Manche Teams führen dafür ein eigenes Feld, andere lesen die Reife am Status ab („Neu“ und „In Prüfung“ bedeuten Entwurf, „Abgestimmt“ bedeutet final). Wichtig ist nur, dass jeder die Reife sofort sieht. Beispiel: Die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ ist ein Entwurf, weil noch offen ist, ob Kunden auch Videos hochladen dürfen. Das Entwicklungsteam beginnt erst, wenn diese Frage geklärt und der Text final ist. |
11 |
In welcher Version (Release) soll die Anforderung umgesetzt werden? |
Zielversion: Das Feld „Zielversion“ ordnet jede Anforderung einem Release zu, in agilen Projekten oft auch einem Sprint. So lässt sich mit einem Filter sehen, was in der nächsten Version enthalten sein soll und was auf später verschoben ist. Beispiel: Das Schadenportal startet im März mit Version 1.0. |
12 |
Gibt es ein Feld, das zeigt, ob die Anforderung geprüft wurde (Review-Status)? |
Review-Status: Bei einem Review lesen Personen aus Fachbereich, Test und Entwicklung die Anforderung und prüfen, ob sie verständlich, vollständig und richtig ist. Das Feld „Review-Status“ hält das Ergebnis fest, zum Beispiel „Prüfung offen“, „Nacharbeit nötig“ oder „Geprüft ohne Befund“. Eine Anforderung geht erst in die Entwicklung, wenn das Ergebnis „Geprüft ohne Befund“ lautet; sonst baut das Team auf einem fehlerhaften Text auf. Beispiel: Beim Review der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ fragt der Tester, ob die 5 Sekunden ab dem Klick auf „Absenden“ oder ab dem Eingang auf dem Server gemessen werden. Der Review-Status steht auf „Nacharbeit nötig“, bis die Anforderungsanalystin den Messpunkt ergänzt hat. |
13 |
Gibt es ein Feld, das zeigt, ob die Definition of Done erfüllt ist? |
Definition of Done: Die Definition of Done ist die Festlegung eines agilen Teams, welche Punkte für jede Anforderung erledigt sein müssen, bevor sie als fertig gilt, zum Beispiel: Code von einer zweiten Person geprüft, alle automatischen Tests fehlerfrei, Hilfetexte aktualisiert. Ein Feld „Definition of Done erfüllt“ an jeder Anforderung zeigt am Ende eines Sprints eindeutig, ob alle Punkte erledigt sind. So meldet niemand eine Anforderung als fertig, bei der noch Tests oder Hilfetexte fehlen. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist programmiert und getestet, aber der Hilfetext zur Eingangsbestätigung fehlt noch. Das Feld bleibt leer, und REQ-214 wird in der Vorstellung am Sprintende nicht als fertig gezeigt. |
14 |
Gibt es ein Feld für das Abnahmedatum? |
Abnahmedatum: Die Abnahme ist die formale Bestätigung des Auftraggebers, dass eine umgesetzte Anforderung den Vereinbarungen entspricht. Das Abnahmedatum hält fest, wann das geschah. Bei Werkverträgen (Verträgen, bei denen ein Lieferant ein fertiges Ergebnis schuldet) beginnt mit der Abnahme in der Regel die Frist für Mängelansprüche (Gewährleistung), deshalb braucht man das Datum bei Prüfungen durch die interne Revision (die Prüfabteilung des Unternehmens) und bei Streit mit einem Lieferanten. Beispiel: Der Fachbereich Schaden nimmt die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ am 3. März 2027 ab. Meldet er im Mai einen Fehler in der Eingangsbestätigung, zeigt das Datum, dass die Gewährleistungsfrist des externen Entwicklungsdienstleisters noch läuft. |
Kategorie |
Diese Felder bewerten jede Anforderung: Wie wichtig ist sie für den Kunden, in welcher Reihenfolge muss sie gebaut werden, wie riskant und wie stabil ist sie, und wie viel Aufwand macht sie? Mit diesen Angaben lässt sich das Backlog begründet sortieren. Das Team arbeitet dann zuerst an dem, was viel Nutzen bringt und große Unsicherheiten früh klärt. |
|
15 |
Wie wichtig ist die Anforderung für den Kunden (fachliche Priorität)? |
Fachliche Priorität: Die fachliche Priorität gibt an, wie viel die Anforderung dem Kunden oder dem Fachbereich nützt (englisch Business Value). Verbreitet ist die MoSCoW-Methode mit vier Stufen: „Must have“ (muss enthalten sein), „Should have“ (sollte enthalten sein), „Could have“ (kann enthalten sein) und „Won’t have“ (diesmal nicht). Alternativ vergeben Teams einen Zahlenwert, etwa von 1 bis 100. Nach diesem Feld wird das Backlog sortiert. Beispiel: |
16 |
In welcher Reihenfolge muss die Anforderung technisch umgesetzt werden? |
Umsetzungsreihenfolge: Die Reihenfolge der Umsetzung (englisch Implementation Order) folgt nicht immer der fachlichen Priorität. Manche Anforderungen nützen dem Kunden für sich allein wenig, sind aber die Voraussetzung für andere. Ein eigenes Feld für die Reihenfolge verhindert, dass das Team eine wichtige Anforderung beginnt und dann merkt, dass ihre Voraussetzung fehlt. Beispiel: Die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ verbindet das Schadenportal mit dem Schadensystem der Sachbearbeitung und bringt dem Kunden für sich allein nichts. Ohne diese Verbindung kann das Schadenportal aber keine Schadennummer anzeigen, und die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“, die diese Nummer zeigen soll, ist nicht umsetzbar. REQ-290 kommt deshalb zuerst. |
17 |
Wie hoch ist das Risiko, dass die Umsetzung scheitert oder sich verzögert? |
Umsetzungsrisiko: Das Risiko beschreibt, wie wahrscheinlich die Umsetzung scheitert oder deutlich länger dauert als geplant, etwa wegen neuer Technik, unklarer Schnittstellen oder fehlenden Wissens im Team. Eine Skala mit „hoch“, „mittel“ und „niedrig“ reicht meist. Nehmen Sie Anforderungen mit hohem Risiko früh in Angriff (englisch Fail Fast, früh scheitern): Scheitert ein Lösungsansatz, bleibt dann noch Zeit für einen anderen. Beispiel: Die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ hat ein hohes Risiko, weil niemand im Team Erfahrung mit automatischer Bilderkennung hat. Das Team prüft deshalb in den ersten zwei Wochen mit 50 echten Schadenfotos, ob die Erkennung brauchbar ist, bevor es die Anforderung fest einplant. |
18 |
Wie wahrscheinlich ändert sich die Anforderung noch (Stabilität)? |
Stabilität: Die Stabilität gibt an, wie wahrscheinlich sich eine Anforderung noch ändert; das Gegenteil heißt Volatilität (Unbeständigkeit). Instabil ist eine Anforderung zum Beispiel, wenn ein Gesetz noch nicht verabschiedet ist oder sich der Fachbereich noch nicht einig ist. Wer eine instabile Anforderung schätzt oder umsetzt, investiert Aufwand, der bei der nächsten Änderung verloren ist. Klären Sie deshalb zuerst die offenen Punkte, oder setzen Sie nur den Teil um, der schon feststeht. Beispiel: Ob das Schadenportal auch auf Englisch angeboten wird, entscheidet der Vorstand erst im Herbst. Bei der Anforderung REQ-250 „Englische Oberfläche“ steht das Feld „Stabilität“ deshalb auf „instabil“, und die Anforderung wird vorerst weder geschätzt noch eingeplant. |
19 |
Wie hoch ist der geschätzte Aufwand? |
Aufwandsschätzung: Das Entwicklungsteam schätzt, wie viel Arbeit die Umsetzung macht. Agile Teams schätzen meist in Story Points; klassische Projekte schätzen in Personentagen. Ohne Schätzung kann das Team nicht planen, wie viele Anforderungen in einen Sprint oder in eine Version passen. Das Feld sollte deshalb ausgefüllt sein, bevor die Anforderung in die Sprintplanung geht. Beispiel: Schätzung des Teams Portal: |
20 |
Wie gut lässt sich vorhersagen, was bei der Umsetzung passiert (Komplexität)? |
Komplexität: Die Komplexität beschreibt, wie gut sich der Lösungsweg vorher bestimmen lässt. Das Cynefin-Modell von Dave Snowden unterscheidet unter anderem: Bei einfachen Aufgaben ist der Lösungsweg bekannt, bei komplizierten können Fachleute ihn durch Analyse finden, bei komplexen zeigt sich erst beim Ausprobieren, was funktioniert. Planen Sie für komplexe Anforderungen mehr zeitlichen Spielraum ein und setzen Sie sie in kleinen Schritten mit Rückmeldung um. Beispiel: |
21 |
Hebt die Anforderung das Produkt von der Konkurrenz ab, oder erwarten Kunden sie ohnehin (Marktrelevanz)? |
Marktrelevanz: Das Feld „Marktrelevanz“ hält fest, ob eine Anforderung das Produkt von der Konkurrenz abhebt oder ob Kunden sie ohnehin erwarten. Ein Alleinstellungsmerkmal (englisch Unique Selling Proposition, USP) bietet nur Ihr Produkt. Ein Hygienefaktor ist etwas, das Kunden selbstverständlich erwarten: Fehlt er, sind die Kunden verärgert; ist er vorhanden, beeindruckt er niemanden. Muss Umfang gestrichen werden, stehen zuerst die Anforderungen zur Diskussion, die weder das eine noch das andere sind. Beispiel: |
Kategorie |
Neben dem Anforderungstext gehören weitere Angaben zu einer Anforderung: die Begründung, die Akzeptanzkriterien, Anhänge wie Bildschirmfotos, Lösungsideen, ausdrücklich ausgeschlossene Punkte und Verweise auf Entwürfe der Oberfläche. Eigene Felder dafür halten das Problem (was gebraucht wird) getrennt von möglichen Lösungen. Entwicklung und Test finden so alle Angaben direkt an der Anforderung. |
|
22 |
Ist begründet, warum es die Anforderung gibt (Rationale)? |
Begründung: Die Begründung (englisch Rationale) erklärt, warum es die Anforderung gibt. Sie steht in einem eigenen Feld, nicht im Anforderungstext, damit der Text kurz und prüfbar bleibt. Eine gute Begründung nennt einen fachlichen, rechtlichen oder wirtschaftlichen Grund: „Weil die Abteilungsleitung es will“ ist keine Begründung, „Weil § 30 Versicherungsvertragsgesetz (VVG) es verlangt“ ist eine. Mit der Begründung kann später jeder beurteilen, ob die Anforderung noch nötig ist. Beispiel: |
23 |
Stehen die Akzeptanzkriterien direkt an der Anforderung? |
Akzeptanzkriterien: Akzeptanzkriterien sind prüfbare Bedingungen, die erfüllt sein müssen, damit eine Anforderung als korrekt umgesetzt gilt. Sie stehen in einem eigenen Feld an der Anforderung, damit Entwicklung und Test dieselben Kriterien sehen. Üblich ist eine Checkliste oder das Format Gegeben, Wenn, Dann (englisch Given, When, Then, in der Beschreibungssprache Gherkin), das Ausgangslage, Handlung und erwartetes Ergebnis beschreibt. Ohne Akzeptanzkriterien gibt es keinen gemeinsamen Maßstab für die Abnahme. Beispiel: Akzeptanzkriterium der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“: |
24 |
Lassen sich Anhänge wie Bilder oder PDF-Dateien an die Anforderung hängen? |
Anhänge: Manches lässt sich mit einem Bild schneller erklären als mit Text: ein Bildschirmfoto aus der bisherigen Software, ein ausgefülltes Formular, eine Skizze aus dem Workshop. Hängen Sie solche Dateien direkt an die Anforderung, statt sie per E-Mail zu verschicken oder auf einem Netzlaufwerk abzulegen, wo niemand sie der Anforderung zuordnen kann. Verbindlich bleibt der Anforderungstext; der Anhang erläutert ihn. Beispiel: An der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ hängt ein Scan des bisherigen Papierformulars für Kfz-Schäden. Daran sieht das Entwicklungsteam, welche Angaben die Sachbearbeitung heute vom Kunden erhält. |
25 |
Gibt es ein eigenes Feld für Lösungsideen? |
Lösungsidee: Fachbereiche haben oft schon eine Vorstellung, wie etwas gelöst werden könnte. Diese Idee gehört in ein eigenes Feld, nicht in den Anforderungstext. Der Anforderungstext beschreibt das Problem, also was gebraucht wird; die Lösung kann sich im Lauf des Projekts ändern, das Problem bleibt. So geht die Idee nicht verloren, und das Entwicklungsteam kann trotzdem eine bessere Lösung vorschlagen. Beispiel: |
26 |
Ist festgehalten, was ausdrücklich nicht zur Anforderung gehört (Out of Scope)? |
Ausdrücklich ausgeschlossen: Nicht-Ziele (englisch Out of Scope) halten fest, was ausdrücklich nicht zur Anforderung gehört. Schreiben Sie sie so klar auf wie die Anforderung selbst, zum Beispiel: „Drucken gehört nicht dazu.“ Das verhindert Streit bei der Abnahme und verhindert, dass das Team Funktionen baut, die niemand bestellt hat (englisch Gold Plating, Vergolden). Beispiel: |
27 |
Ist der Entwurf der Oberfläche (Mockup) mit der Anforderung verlinkt? |
Entwurf der Oberfläche: Ein Mockup ist ein Entwurf, der zeigt, wie eine Bildschirmseite aussehen soll, meist erstellt in einem Designprogramm wie Figma. Verlinken Sie den Entwurf in einem eigenen Feld, statt ein Bild in den Anforderungstext zu kopieren. Entwürfe ändern sich häufiger als der Anforderungstext, und über den Link sieht jeder immer die aktuelle Fassung. Beispiel: Das Feld „Mockup“ der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlinkt die Figma-Seite „Eingangsbestätigung“. Als die Gestalterin die Schadennummer größer darstellt, sieht das Entwicklungsteam die Änderung sofort, ohne dass jemand die Anforderung ändern muss. |
Kategorie |
Diese Felder kennzeichnen Anforderungen, die aus Gesetzen, Verträgen oder Vorgaben der Aufsicht folgen, etwa aus der Datenschutz-Grundverordnung (DSGVO) oder den Regeln zur Barrierefreiheit, und sie halten fest, wie vertraulich die betroffenen Informationen sind. Rechtlich verpflichtende Anforderungen dürfen bei Zeitdruck nicht gestrichen oder verschoben werden, weil sonst Bußgelder oder Auflagen drohen. Die Kennzeichnung macht sie in jeder Liste sichtbar. |
|
28 |
Ist die Anforderung rechtlich verpflichtend? |
Rechtliche Pflicht: Ein Ja-Nein-Feld wie „Rechtlich verpflichtend“ zeigt, ob eine Anforderung aus einem Gesetz, einer Verordnung, einer Vorgabe der Aufsicht oder einem Vertrag folgt. Solche Anforderungen darf das Projekt nicht aus dem Umfang streichen, auch nicht bei Zeit- oder Budgetdruck, es sei denn, die Rechtsabteilung bestätigt, dass die Pflicht entfallen ist. Tragen Sie die Rechtsgrundlage zusätzlich im Feld „Quelle“ ein, damit nachvollziehbar ist, warum die Anforderung verpflichtend ist. Beispiel: Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ folgt aus Artikel 13 der Datenschutz-Grundverordnung (DSGVO). Das Feld „Rechtlich verpflichtend“ steht deshalb auf „Ja“. Als das Projekt Umfang streichen muss, bleibt REQ-300 im Plan, und die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ wird verschoben. |
29 |
Ist gekennzeichnet, ob die Anforderung personenbezogene Daten betrifft (DSGVO-Relevanz)? |
Datenschutz: Die Datenschutz-Grundverordnung (DSGVO) regelt, wie personenbezogene Daten verarbeitet werden dürfen, also Angaben, die sich einer Person zuordnen lassen, wie Name, Anschrift oder Gesundheitsdaten. Ein Feld „DSGVO-relevant“ markiert jede Anforderung, bei der solche Daten erfasst, gespeichert, angezeigt oder weitergegeben werden. Bei diesen Anforderungen gehört die oder der Datenschutzbeauftragte in die Prüfung, bevor die Anforderung abgestimmt wird. Beispiel: Die Anforderung REQ-270 „Unfallgegner erfassen“ verlangt, dass Kunden bei einem Unfall Name und Telefonnummer des Unfallgegners eingeben. Das Feld „DSGVO-relevant“ steht auf „Ja“, und die Datenschutzbeauftragte prüft, wie lange diese Daten gespeichert werden dürfen. |
30 |
Ist festgelegt, wie vertraulich die Informationen sind, die die Anforderung betrifft (Sicherheitsstufe)? |
Vertraulichkeit: Die Sicherheitsstufe gibt an, wie schutzbedürftig die Informationen sind, die eine Anforderung betrifft, zum Beispiel „öffentlich“, „intern“, „vertraulich“ oder „streng vertraulich“. Je höher die Stufe, desto strenger die Zugriffsrechte und desto gründlicher der Test, etwa mit einem Penetrationstest (einem gezielten Angriffsversuch durch Sicherheitsfachleute). Viele Unternehmen haben dafür eine eigene Richtlinie zur Einstufung von Informationen; verwenden Sie deren Stufen. Beispiel: Die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ betrifft Kontodaten. Das Feld „Sicherheitsstufe“ steht auf „vertraulich“, und vor dem Start des Schadenportals prüft ein Penetrationstest genau diese Eingabeseite. |
31 |
Ist gekennzeichnet, ob die Anforderung barrierefrei umgesetzt werden muss? |
Barrierefreiheit: Barrierefreiheit (englisch Accessibility) heißt, dass auch Menschen mit Behinderungen die Software nutzen können, etwa mit einem Programm, das den Bildschirminhalt vorliest, oder nur mit der Tastatur. Für Behörden gilt in Deutschland die Barrierefreie-Informationstechnik-Verordnung (BITV 2.0), für viele Online-Angebote von Unternehmen seit dem 28. Juni 2025 das Barrierefreiheitsstärkungsgesetz (BFSG). Ein Ja-Nein-Feld „Barrierefreiheit“ zeigt, ob eine Anforderung eine Oberfläche betrifft, die diese Vorgaben erfüllen muss; dann gehören die passenden Prüfpunkte der europäischen Norm EN 301 549 in die Akzeptanzkriterien. Beispiel: Bei der Anforderung REQ-260 „Schadenmeldung Kfz erfassen“ steht das Feld „Barrierefreiheit“ auf „Ja“. Zu den Akzeptanzkriterien gehört deshalb, dass ein Kunde das ganze Formular nur mit der Tastatur ausfüllen und absenden kann. |
Kategorie |
Diese Felder halten die technischen Zuständigkeiten und Folgen fest: welches Team eine Anforderung umsetzt, ob sie eine Behelfslösung enthält, die später nachgebaut werden muss, ob sie den laufenden Betrieb beeinflusst, ob sie an bestimmte Geräte gebunden ist und wie sie getestet wird. Mit diesen Angaben lassen sich Personal, Testgeräte und Auslieferungstermine planen, und Abhängigkeiten werden früh sichtbar. |
|
32 |
Ist festgehalten, welches Team oder welcher Dienstleister die Anforderung umsetzt? |
Zuständiges Team: Das Feld „Zuständiges Team“ nennt das Team oder den externen Dienstleister, der die Anforderung umsetzt. In größeren Projekten arbeiten mehrere Teams parallel, etwa eines für die Oberfläche (englisch Frontend) und eines für die Verarbeitung im Hintergrund (englisch Backend). Ohne dieses Feld ist unklar, wen man bei Fragen anspricht, und Anforderungen, für die sich niemand zuständig fühlt, bleiben liegen. Beispiel: Das Team Portal setzt die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ um. Die Vergabe der Schadennummer übernimmt das Team Schadensystem, das für das Schadensystem der Sachbearbeitung zuständig ist. Ein Filter auf „Team Schadensystem“ zeigt der Teamleitung alle Anforderungen, die ihr Team umsetzen muss. |
33 |
Sind Behelfslösungen, die später nachgebaut werden müssen, als technische Schulden markiert? |
Technische Schulden: Technische Schulden entstehen, wenn ein Team unter Zeitdruck bewusst eine Behelfslösung baut, die später ordentlich nachgebaut werden muss. Markieren Sie solche Anforderungen mit einem eigenen Feld, etwa „Technische Schulden“, und beschreiben Sie dort, was nachzuarbeiten ist. Sonst geraten die Behelfslösungen in Vergessenheit, und jede spätere Änderung in diesem Teil der Software dauert länger. Die Nacharbeit heißt Refactoring (Umbau des Codes, ohne sein Verhalten nach außen zu ändern). Beispiel: Zum Start schickt das Schadenportal hochgeladene Fotos per E-Mail an die Sachbearbeitung, statt sie im Schadensystem der Sachbearbeitung abzulegen. Bei der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ steht deshalb im Feld „Technische Schulden“ der Vermerk „Ablage im Schadensystem bis Version 1.2 nachbauen“. |
34 |
Ist festgehalten, ob die Anforderung den laufenden Betrieb beeinflusst? |
Auswirkung auf den Betrieb: Manche Änderungen beeinflussen den laufenden Betrieb: Die geänderte Anwendung muss für die Einführung kurz abgeschaltet werden (Ausfallzeit, englisch Downtime), oder es braucht neue Server oder eine neue Überwachung. Ein Feld „Betriebsauswirkung“ macht das früh sichtbar. Das Betriebsteam, das die Server und Programme im laufenden Betrieb betreut, kann dann einen Termin für die Umstellung planen und die Nutzer rechtzeitig informieren. Beispiel: Für die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ muss die Datenbank des Schadensystems der Sachbearbeitung erweitert werden; dafür ist das Schadensystem eine Stunde nicht erreichbar. Das Betriebsteam legt die Umstellung auf Sonntag 6 Uhr, weil dann die wenigsten Schäden gemeldet werden. |
35 |
Gilt die Anforderung nur für bestimmte Geräte (Hardware-Abhängigkeit)? |
Hardware-Abhängigkeit: Manche Anforderungen funktionieren nur auf bestimmten Geräten oder bestimmten Gerätegenerationen (Hardware-Revisionen). Besonders häufig ist das bei Software, die fest in ein Gerät eingebaut ist (englisch Embedded Systems), aber auch bei Apps, die bestimmte Sensoren brauchen. Ein Feld „Hardware-Abhängigkeit“ zeigt, auf welchen Geräten getestet werden muss. Fehlt es, testet das Team womöglich auf ungeeigneten Geräten, oder die nötigen Testgeräte sind nicht rechtzeitig beschafft. Beispiel: Die Anforderung REQ-310 „Personalausweis in der App auslesen“ funktioniert nur auf Smartphones mit Chip für Nahfeldkommunikation (Near Field Communication, NFC). Das Feld „Hardware-Abhängigkeit“ enthält „Smartphone mit NFC“, und das Testteam beschafft passende Testgeräte. |
36 |
Ist festgelegt, wie die Anforderung getestet wird (Testmethode)? |
Testart: Das Feld „Testart“ legt fest, ob eine Anforderung automatisch oder von Hand geprüft wird. Automatische Tests prüfen einzelne Programmteile (Modultests, englisch Unit Tests) oder ganze Abläufe von der Eingabe bis zum Ergebnis (Ende-zu-Ende-Tests, englisch End-to-End, E2E). Von Hand wird geprüft, wo ein Mensch urteilen muss, etwa ob ein Text verständlich ist. Die Festlegung hilft, den Testaufwand zu planen und die nötigen Testprogramme bereitzustellen. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ wird mit einem automatischen Ende-zu-Ende-Test geprüft, der nach jeder Programmänderung eine Testmeldung absendet und die Bestätigung kontrolliert. Ob der Bestätigungstext für Kunden verständlich ist, prüft der Fachbereich Schaden von Hand. |
Kategorie |
Bevor das Entwicklungsteam eine Anforderung umsetzt, wird sie im Refinement gemeinsam durchgesprochen und verfeinert und dann an das Team übergeben (englisch Handoff). Der Status „Bereit zur Umsetzung“ (englisch Ready for Development) und das Feld „Blockiert durch“ zeigen, welche Anforderungen in den nächsten Sprint dürfen. So beginnt niemand mit einer unklaren Aufgabe, und Rückfragen mitten im Sprint werden seltener. |
|
37 |
Haben die Entwicklerinnen und Entwickler die Anforderung im Refinement verstanden? |
Gemeinsames Verständnis: Im Refinement stellen der Product Owner und die Anforderungsanalystin die Anforderung dem Entwicklungsteam vor und klären Fragen. Setzen Sie den Status „Bereit zur Umsetzung“ erst, wenn das Entwicklungsteam ausdrücklich bestätigt, die Anforderung verstanden zu haben. Schweigen ist keine Zustimmung: Lassen Sie zum Beispiel jemanden aus dem Team die Anforderung in eigenen Worten wiedergeben. Beispiel: Im Refinement gibt ein Entwickler die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ in eigenen Worten wieder und spricht von einer „Bestätigung per E-Mail“. Damit ist ein Missverständnis aufgedeckt: Gemeint ist die Anzeige im Schadenportal. Erst nach der Klärung bekommt REQ-214 den Status „Bereit zur Umsetzung“. |
38 |
Gibt es offene technische Rückfragen zur Anforderung? |
Offene Fragen: Sammeln Sie offene technische Fragen direkt an der Anforderung, in einem eigenen Feld oder als Kommentar, nicht in E-Mails. Solange Fragen offen sind, kann das Team den Aufwand nicht verlässlich schätzen, weil die Antwort den Aufwand verändern kann. Schätzen Sie deshalb erst, wenn die Fragen beantwortet sind, oder vermerken Sie, unter welcher Annahme geschätzt wurde. Beispiel: Offene Frage an der Anforderung REQ-290 „Meldung an das Schadensystem übertragen“: „Vergibt das Schadensystem der Sachbearbeitung die Schadennummer sofort oder erst in der nächtlichen Verarbeitung?“ Davon hängt ab, ob das Schadenportal die Nummer in der Eingangsbestätigung anzeigen kann. Das Team schätzt REQ-290 erst nach der Antwort. |
39 |
Hat jemand mit technischem Überblick bestätigt, dass die Anforderung umsetzbar ist? |
Machbarkeit: Bevor eine Anforderung eingeplant wird, sollte jemand mit technischem Überblick, meist die Softwarearchitektin oder der Softwarearchitekt, bestätigen, dass sie mit der vorhandenen Technik umsetzbar ist. Ein Feld wie „Machbarkeit bestätigt“ (englisch Architect Approved) hält das fest. Es verhindert, dass das Team erst im Sprint merkt, dass die Anforderung so nicht umsetzbar ist, und die Arbeit abbrechen muss. Beispiel: Die Architektin prüft die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ und stellt fest, dass das Rechenzentrum keine Server hat, die für Bilderkennung geeignet sind. Die Machbarkeit wird nicht bestätigt, und REQ-240 kommt erst in einen Sprint, wenn die Serverfrage geklärt ist. |
40 |
Sind die Akzeptanzkriterien so eindeutig, dass das Entwicklungsteam weiß, wann es fertig ist? |
Eindeutige Kriterien: Akzeptanzkriterien legen fest, wann eine Anforderung als korrekt umgesetzt gilt. Sie sind eindeutig, wenn alle Beteiligten dasselbe darunter verstehen und am Ende mit Ja oder Nein prüfen können, ob sie erfüllt sind. Fragen Sie das Team: „Wisst ihr genau, wann ihr mit dieser Anforderung fertig seid?“ Lautet die Antwort nein oder fallen die Antworten unterschiedlich aus, müssen die Kriterien genauer werden. Beispiel: |
41 |
Wartet die Anforderung auf die Lieferung eines anderen Teams? |
Abhängigkeit von anderen Teams: Manche Anforderungen kann ein Team erst umsetzen, wenn ein anderes Team etwas geliefert hat, zum Beispiel eine Schnittstelle. Markieren Sie solche Anforderungen mit einem Feld wie „Blockiert durch“ (englisch Blocked by) und nennen Sie das Team und die fehlende Lieferung. Blockierte Anforderungen gehören nicht in den Sprint, weil das Team sonst eine Aufgabe beginnt, die es nicht abschließen kann. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ braucht die Schadennummer aus dem Schadensystem der Sachbearbeitung. Solange das Team Schadensystem die Schnittstelle zur Nummernvergabe nicht bereitgestellt hat, steht im Feld „Blockiert durch“ der Eintrag „Team Schadensystem: Schnittstelle Nummernvergabe“. |
Kategorie |
Eine Sicht (englisch View) ist eine gespeicherte Auswahl im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion: Sie zeigt nur bestimmte Anforderungen und nur bestimmte Felder, etwa für das Management, die Entwicklung oder den Test. Alle Sichten greifen auf denselben Datenbestand zu; es entstehen keine Kopien, die auseinanderlaufen können. So sieht jede Rolle, was sie für ihre Arbeit braucht, ohne sich durch alle Anforderungen arbeiten zu müssen. |
|
42 |
Gibt es eine Sicht für das Management? |
Sicht für das Management: Das Management will wissen, wie das Projekt steht, und keine einzelnen Anforderungstexte lesen. Eine Management-Sicht, oft als Übersichtsseite mit Diagrammen (englisch Dashboard), zeigt zusammengefasste Zahlen: wie viele Anforderungen abgestimmt, umgesetzt oder blockiert sind, oft mit einer Ampel oder einem Kreisdiagramm. Einzelheiten blendet sie aus. Beispiel: Die Management-Sicht des Schadenportals zeigt für Version 1.0: |
43 |
Gibt es eine Sicht für das Entwicklungsteam? |
Sicht für die Entwicklung: Das Entwicklungsteam braucht andere Felder als der Fachbereich: Akzeptanzkriterien, technische Hinweise, betroffene Programmierschnittstellen (Application Programming Interface, API) und offene Fragen. Felder, die für das Programmieren keine Rolle spielen, etwa „Autor“, „Erstellungsdatum“ oder „Quelle“, blendet die Entwickler-Sicht aus. So sieht das Team auf einen Blick, was es zum Umsetzen braucht. Beispiel: Die Entwickler-Sicht des Teams Portal zeigt nur Anforderungen mit dem Status „Bereit zur Umsetzung“ und davon nur diese Felder: „Kennung (ID)“, „Titel“, „Akzeptanzkriterien“, „Offene Fragen“ und den Link zum Entwurf der Oberfläche. |
44 |
Gibt es eine Sicht für das Testteam? |
Sicht für den Test: Testerinnen und Tester brauchen vor allem die Anforderungen, die umgesetzt sind und auf ihren Test warten, zusammen mit den Akzeptanzkriterien. Eine Test-Sicht filtert nach einem Status wie „Bereit zum Test“ (englisch Ready for Test) und zeigt die Akzeptanzkriterien direkt in der Liste. So sieht das Testteam jeden Morgen, was neu zu prüfen ist. Beispiel: Die Test-Sicht zeigt am Montag die Anforderungen REQ-214 „Eingangsbestätigung nach Schadenmeldung“ und REQ-230 „Fotos zur Schadenmeldung hochladen“ mit dem Status „Bereit zum Test“. Die Testerin prüft REQ-214 gegen das Kriterium „Bestätigung spätestens 5 Sekunden nach Absenden“. |
45 |
Gibt es eine Sicht für den Auftraggeber? |
Sicht für den Auftraggeber: Der Auftraggeber, etwa der Fachbereich oder ein externer Kunde, soll den verbindlichen Stand sehen, nicht interne Entwürfe und Arbeitsnotizen. Eine Auftraggeber-Sicht zeigt deshalb nur abgestimmte Anforderungen und blendet interne Kommentare und Aufwandsschätzungen aus. Das verhindert, dass der Auftraggeber einen Entwurf für eine Zusage hält. Beispiel: Die Anforderung REQ-250 „Englische Oberfläche“ ist noch ein Entwurf und erscheint nicht in der Sicht, die der Vorstand der Versicherung als Auftraggeber bekommt. So hält dort niemand die englische Oberfläche für zugesagt. |
46 |
Lassen sich Anforderungen herausfiltern, die noch nicht geschätzt sind? |
Noch nicht geschätzt: Ein Filter auf alle Anforderungen, deren Feld für die Aufwandsschätzung leer ist, zeigt, was das Team noch schätzen muss. Diese Liste ist die Arbeitsgrundlage für das nächste Refinement. In Jira, einem verbreiteten Requirements-Management-Tool (RM-Tool), lautet ein solcher Filter zum Beispiel Beispiel: Vor dem Refinement am Donnerstag zeigt der Filter sieben Anforderungen der Zielversion „1.0“, bei denen das Feld „Story Points“ leer ist. Genau diese sieben bespricht das Team im Refinement. |
47 |
Gibt es eine Sicht auf den Umfang der nächsten Version (Release)? |
Umfang der nächsten Version: Ein Filter auf das Feld „Zielversion“ zeigt alle Anforderungen, die im nächsten Release enthalten sein sollen. Diese Liste ist der vereinbarte Umfang (englisch Scope) der Version. Sie ist die Grundlage für die Planung, die Testplanung und die Information der Nutzer über Neuerungen. Beispiel: Der Filter „Zielversion = 1.1“ zeigt 18 Anforderungen, darunter die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“. Aus dieser Liste schreibt die Projektleitung die Ankündigung für die Kunden des Schadenportals. |
48 |
Lassen sich alle Anforderungen mit hohem Risiko auf einen Blick sehen? |
Risikoübersicht: Ein Filter auf das Feld „Risiko“ mit dem Wert „hoch“ zeigt alle Anforderungen, deren Umsetzung leicht scheitern oder sich verzögern kann. Diese Anforderungen sollten früh bearbeitet werden, weil dann bei einem Problem noch Zeit für einen anderen Ansatz bleibt. Nehmen Sie die Sicht regelmäßig in die Projektbesprechung mit. Beispiel: Die Risikoübersicht zeigt die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“. Das Team prüft deshalb gleich zu Beginn der Umsetzung mit echten Schadenfotos, ob die automatische Erkennung brauchbar ist, statt die Anforderung ans Ende zu legen. |
49 |
Lassen sich nur die Änderungen seit der letzten Prüfung anzeigen? |
Änderungen seit der letzten Prüfung: Bei einer erneuten Prüfung (englisch Review) will niemand alle Anforderungen ein zweites Mal lesen. Eine Vergleichsansicht (englisch Diff View) zeigt nur, was seit der letzten Prüfung neu hinzugekommen oder geändert worden ist, mit altem und neuem Text nebeneinander. So konzentrieren sich die Prüfenden auf die Änderungen. Beispiel: Zur zweiten Prüfung der Version 1.0 des Schadenportals zeigt die Vergleichsansicht sechs geänderte Anforderungen. Bei der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist nur ein Halbsatz neu: „gemessen ab dem Klick auf Absenden“. |
50 |
Gibt es eine Sicht auf Anforderungen, denen die Verknüpfung zu einem Testfall fehlt (fehlende Traceability)? |
Fehlende Verknüpfungen: Rückverfolgbarkeit (englisch Traceability) bedeutet, dass jede Anforderung mit ihrem Ursprung und mit den Testfällen verknüpft ist, die sie prüfen. Ein Filter auf Anforderungen ohne verknüpften Testfall zeigt, was noch ungetestet ist. Jede dieser Anforderungen ist ein Risiko, weil niemand nachgewiesen hat, dass sie korrekt umgesetzt wurde. Beispiel: Zwei Wochen vor dem Start des Schadenportals zeigt die Sicht vier umgesetzte Anforderungen ohne Testfall, darunter REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“. Das Testteam schreibt zuerst den Testfall für REQ-300, weil diese Anforderung rechtlich verpflichtend ist. |
51 |
Lassen sich die Anforderungen als fortlaufendes Dokument lesen (Lesemodus)? |
Dokumentansicht: Tabellen mit vielen Spalten eignen sich zum Verwalten, aber schlecht zum Lesen. Eine Dokumenten-Sicht zeigt die Anforderungen als fortlaufenden Text mit Überschriften, wie ein klassisches Dokument. Fachbereiche prüfen Anforderungen in dieser Form leichter, weil sie den Zusammenhang zwischen den Anforderungen erkennen. Beispiel: Für die Prüfung mit dem Fachbereich Schaden erzeugt das Requirements-Management-Tool (RM-Tool) ein Dokument „Schadenmeldung Kfz“, in dem die zwölf zugehörigen Anforderungen der Reihe nach mit „Titel“ und „Anforderungstext“ stehen, ohne die Spalten für Aufwand und Status. |
52 |
Lassen sich Spalten ausblenden, die gerade nicht gebraucht werden? |
Spalten ausblenden: Je nach Anlass sind andere Felder wichtig. In einer Besprechung über den Inhalt nehmen Spalten wie „Aufwand“, „Autor“ oder „Erstellungsdatum“ den Platz weg, den der Anforderungstext braucht. Das Requirements-Management-Tool (RM-Tool) sollte erlauben, Spalten schnell aus- und wieder einzublenden, ohne dass sich dadurch die gespeicherte Sicht für alle anderen ändert. Beispiel: Im Workshop mit dem Fachbereich Schaden blendet die Anforderungsanalystin alle Spalten bis auf „Kennung (ID)“, „Titel“ und „Anforderungstext“ aus. So ist der Text auch auf dem Beamer gut lesbar. |
53 |
Gibt es eine Sicht, die die Gliederung der Anforderungen als Baum zeigt (Hierarchie)? |
Gliederung als Baum: Große Anforderungen werden in kleinere zerlegt: Ein Epic besteht aus mehreren User Stories, und diese bestehen aus einzelnen Aufgaben (englisch Tasks). Eine Baumansicht zeigt diese Gliederung mit Ebenen, die man auf- und zuklappen kann. Daran sieht man, ob ein Vorhaben vollständig zerlegt ist und wie weit die einzelnen Teile sind. Beispiel: So sieht die Baumansicht aus: |
54 |
Wie werden Abhängigkeiten zwischen Anforderungen dargestellt? |
Abhängigkeiten darstellen: Ändert sich eine Anforderung, muss man prüfen, welche anderen Anforderungen davon abhängen. Ein Netzdiagramm (englisch Graph) zeigt Anforderungen als Kästen und ihre Abhängigkeiten als Linien; eine Matrix zeigt sie als Tabelle, in der ein Kreuz eine Abhängigkeit markiert. Beide Darstellungen machen sichtbar, welche Anforderungen bei einer Änderung mitgeprüft werden müssen. Beispiel: Das Netzdiagramm zeigt, dass die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ von der Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ abhängt. Als das Team die Übertragung umbaut, prüft es deshalb auch die Eingangsbestätigung erneut. |
55 |
Gibt es eine Kanban-Sicht, die Anforderungen als Karten nach Status zeigt? |
Kanban-Board: Ein Kanban-Board zeigt Anforderungen als Karten in Spalten, eine Spalte je Status, zum Beispiel „Bereit zur Umsetzung“, „In Umsetzung“, „Bereit zum Test“ und „Umgesetzt“. Wer eine Karte in die nächste Spalte zieht, ändert damit den Status. Das Board zeigt auf einen Blick, wo sich Arbeit staut, etwa wenn sich viele Karten in der Spalte „Bereit zum Test“ sammeln. Beispiel: Auf dem Board des Teams Portal liegen acht Karten in „Bereit zum Test“ und nur eine in „In Umsetzung“. Das zeigt, dass sich die Arbeit vor dem Test staut, und zwei Entwickler helfen beim Testen. |
Kategorie |
Hier geht es darum, wie schnell man im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion findet, was man sucht: über die Volltextsuche, die persönliche Liste der eigenen Aufgaben, das Archiv der abgelehnten Anforderungen, die Übersicht der Testabdeckung, die Sortierung nach Priorität und die zeitliche Übersicht. Wer schnell findet, legt keine Anforderung doppelt an und übersieht keine, die schon im RM-Tool steht. |
|
56 |
Lässt sich der Text aller Anforderungen durchsuchen (Volltextsuche)? |
Volltextsuche: Eine Volltextsuche findet ein Wort in allen Feldern aller Anforderungen, nicht nur im Titel. So lässt sich schnell klären, ob es zu einem Thema schon Anforderungen gibt, bevor jemand eine doppelte anlegt. Die Suche sollte auch Kommentare und Anhänge durchsuchen und auch bei mehreren tausend Anforderungen nach wenigen Sekunden Ergebnisse zeigen. Beispiel: Der Vertrieb wünscht eine Bestätigung per Textnachricht (SMS). Die Volltextsuche nach „Bestätigung“ findet die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ und einen abgelehnten Änderungsantrag zu genau diesem Wunsch. |
57 |
Gibt es eine Sicht „Meine Aufgaben“, die jeder Person ihre eigenen Anforderungen zeigt? |
Meine Aufgaben: Die Sicht „Meine Aufgaben“ zeigt jeder Person nur die Anforderungen, für die sie gerade zuständig ist, etwa als Autorin, als fachlich verantwortliche Person (englisch Owner) oder als Prüfer. Technisch ist das ein Filter, der das Feld für die Zuständigkeit mit der angemeldeten Person vergleicht. In Jira, einem verbreiteten Requirements-Management-Tool (RM-Tool), lautet dieser Filter zum Beispiel Beispiel: Die Leiterin der Kfz-Schadenbearbeitung öffnet morgens „Meine Aufgaben“ und sieht drei Anforderungen, die auf ihre Freigabe warten, darunter REQ-214 „Eingangsbestätigung nach Schadenmeldung“. |
58 |
Gibt es eine Sicht auf abgelehnte Anforderungen? |
Abgelehnte Anforderungen: Abgelehnte Anforderungen werden nicht gelöscht, sondern bekommen den Status „Abgelehnt“ und eine Begründung. Eine eigene Sicht zeigt sie gesammelt. Kommt dieselbe Idee Monate später wieder auf, sieht jeder, dass sie schon geprüft wurde und warum sie abgelehnt wurde, und die Diskussion muss nicht von vorn beginnen. Beispiel: Ein neuer Vertriebsleiter wünscht die Schadenmeldung per Sprachnachricht. Die Sicht auf abgelehnte Anforderungen zeigt die Anforderung REQ-205 „Schadenmeldung per Sprachnachricht“ und im Feld „Begründung“ den Eintrag „Abgelehnt am 4. Februar 2026: Das Schadensystem der Sachbearbeitung kann keine Sprachnachrichten verarbeiten.“ |
59 |
Gibt es eine Tabelle, die zeigt, welcher Testfall welche Anforderung prüft (Abdeckungsmatrix)? |
Testabdeckung: Eine Abdeckungsmatrix (englisch Coverage Matrix) ist eine Tabelle: Die Zeilen sind Anforderungen, die Spalten Testfälle, und ein Kreuz zeigt, welcher Testfall welche Anforderung prüft. Eine Zeile ohne Kreuz ist eine Anforderung, die kein Test prüft. So wird sichtbar, wo die Tests Lücken haben. Beispiel: In der Abdeckungsmatrix der Version 1.0 des Schadenportals hat die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ kein einziges Kreuz. Das Testteam ergänzt einen Testfall, bevor die Version freigegeben wird. |
60 |
Lassen sich Anforderungen nach Priorität sortieren? |
Sortierung nach Priorität: Das Backlog muss so sortiert sein, dass die wichtigste Anforderung oben steht, weil das Team die Arbeit von oben nach unten abarbeitet. Viele Requirements-Management-Tools (RM-Tools) wie Jira oder Polarion erlauben, Einträge mit der Maus an die gewünschte Stelle zu ziehen (englisch Drag and Drop). Die Reihenfolge legt der Product Owner fest. Beispiel: Der Product Owner zieht die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ an die erste Stelle des Backlogs, weil die Version 1.0 des Schadenportals ohne sie nicht starten darf. |
61 |
Gibt es eine zeitliche Übersicht, wann welche Anforderung geliefert wird (Kalender oder Roadmap)? |
Zeitliche Übersicht: Eine Kalender- oder Zeitleistenansicht (englisch Roadmap) ordnet Anforderungen nach ihrem geplanten Liefertermin. Sie beantwortet die Frage, wann welche Funktion kommt. Das brauchen vor allem Bereiche außerhalb des Projekts, etwa Marketing, Schulung oder Kundenservice, um ihre eigene Arbeit zu planen. Beispiel: Die Zeitleiste zeigt Version 1.1 des Schadenportals mit der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ für Juni. Der Kundenservice plant daraufhin die Schulung seiner Mitarbeitenden für Ende Mai. |
Kategorie |
EINRICHTUNG DES REQUIREMENTS-MANAGEMENT-TOOLS (TOOL-KONFIGURATION) |
Zum Schluss legen Sie fest, wie das Requirements-Management-Tool (RM-Tool), zum Beispiel Jira oder Polarion, eingerichtet wird: welche Felder es für welche Anforderungsart gibt, welche davon Pflicht sind, welche Werte erlaubt sind, wer welches Feld ändern darf und ob Änderungen protokolliert werden. Ohne diese Regeln pflegt jedes Team seine Anforderungen anders, und Auswertungen über alle Anforderungen liefern falsche Zahlen. Die Regeln verhindern außerdem, dass jemand ohne Berechtigung Prioritäten oder Status verändert. |
62 |
Gibt es ein verbindliches Schema, welche Felder jede Anforderung hat (Attributschema)? |
Einheitliche Felder: Ein Attributschema legt fest, welche Felder es an einer Anforderung gibt, wie sie heißen und welche Werte sie annehmen dürfen. Gilt es verbindlich für alle Teams, findet ein einziger Filter, etwa auf „Risiko = hoch“, die passenden Anforderungen aller Teams. Ohne Schema legt jedes Team eigene Felder oder eigene Excel-Listen an, die sich später kaum zusammenführen lassen. Beispiel: Im Schadenportal hat jede Anforderung dieselben Grundfelder: „Kennung (ID)“, „Titel“, „Anforderungstext“, „Typ“, „Status“, „Owner“ (die fachlich verantwortliche Person) und „Zielversion“. Team Portal und Team Schadensystem verwenden dasselbe Feld „Risiko“ mit denselben drei Werten. |
63 |
Welche Felder müssen ausgefüllt sein (Pflichtfelder)? |
Pflichtfelder: Pflichtfelder (englisch Mandatory Fields) müssen ausgefüllt sein, bevor das Requirements-Management-Tool (RM-Tool) eine Anforderung speichert. Halten Sie ihre Zahl klein, etwa „Titel“, „Typ“ und „Anforderungstext“: Zu viele Pflichtfelder verleiten dazu, Platzhalter einzutragen, nur um speichern zu können. Weitere Felder können zu einem späteren Status Pflicht werden, zum Beispiel die Aufwandsschätzung, bevor die Anforderung eingeplant wird. Beispiel: Ohne „Titel“ und „Typ“ lässt das RM-Tool keine neue Anforderung speichern. Das Feld „Owner“ (die fachlich verantwortliche Person) muss erst ausgefüllt sein, wenn jemand den Status auf „In Prüfung“ setzt. |
64 |
Hat jede Art von Anforderung die Felder, die sie braucht? |
Felder je Anforderungsart: Unterschiedliche Arten von Anforderungen brauchen unterschiedliche Felder. Ein Anwendungsfall (englisch Use Case) braucht etwa die Felder „Akteur“, „Vorbedingung“ und „Ablauf“. Eine nichtfunktionale Anforderung (NFA) braucht die Felder „Messgröße“ und „Zielwert“. Legen Sie die Felder je Art fest, damit jede Anforderung vollständig beschrieben wird. Beispiel: |
65 |
Lassen Felder wie Status, Priorität oder Risiko nur Werte aus einer festen Liste zu? |
Feste Wertelisten: Felder wie Status, Priorität oder Risiko sollten nur Werte aus einer festen Liste zulassen, die als Auswahlliste angeboten wird (in der Programmierung Aufzählungstyp genannt, englisch Enumeration, kurz Enum). Freitext führt zu Werten wie „fast fertig“, „hoch!!“ oder „HOCH“, die sich nicht zählen und filtern lassen. Nur mit festen Werten stimmt zum Beispiel die Zahl, wie viele Anforderungen ein hohes Risiko haben. Beispiel: Das Feld „Risiko“ erlaubt nur die Werte „hoch“, „mittel“ und „niedrig“. Ein Filter auf „Risiko = hoch“ findet dadurch alle riskanten Anforderungen, auch solche, die jemand sonst „sehr hoch“ oder „kritisch“ genannt hätte. |
66 |
Wer darf welche Felder ändern? |
Änderungsrechte: Legen Sie fest, welche Rolle welches Feld ändern darf, und lassen Sie das Requirements-Management-Tool (RM-Tool) diese Rechte durchsetzen. Der Grundsatz lautet: Jede Rolle ändert die Felder, für die sie verantwortlich ist. Das Entwicklungsteam ändert die Aufwandsschätzung, aber nicht die Priorität; der Product Owner ändert die Priorität, aber nicht die Schätzung. So kann keine Rolle die Entscheidungen einer anderen Rolle unbemerkt ändern. Beispiel: Ein Entwickler will die Priorität der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ von „Should have“ auf „Could have“ senken, damit sie aus der aktuellen Planung fällt. Das RM-Tool lässt die Änderung nicht zu, weil nur der Product Owner die Priorität ändern darf. |
67 |
Werden Änderungen an den Feldern protokolliert? |
Änderungsprotokoll: Ein Änderungsprotokoll (englisch Audit Trail) speichert zu jeder Änderung, wer welches Feld wann von welchem Wert auf welchen Wert geändert hat. Damit lässt sich jede Entscheidung später nachvollziehen, etwa bei Streit über eine Priorität oder bei einer Prüfung durch die interne Revision (die Prüfabteilung des Unternehmens). In regulierten Branchen wie Versicherungen und Banken erwarten Revision und Aufsicht diesen Nachweis häufig. Beispiel: Das Protokoll der Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ zeigt: Am 2. Juni hat der Product Owner die Priorität von „Must have“ auf „Could have“ gesenkt, mit dem Kommentar „Verschoben, weil geeignete Server fehlen“. |
68 |
Verhindern Prüfregeln, dass Felder widersprüchliche Werte bekommen (Plausibilitätsprüfung)? |
Plausibilitätsprüfung: Eine Plausibilitätsprüfung ist eine Regel im Requirements-Management-Tool (RM-Tool), die beim Speichern prüft, ob die Werte mehrerer Felder zusammenpassen. Passen sie nicht, weist das RM-Tool die Änderung mit einer Meldung ab. So bleiben die Daten stimmig, ohne dass jemand sie von Hand kontrollieren muss. Beispiel: |
69 |
Ist festgelegt, welche Felder in Exporte und Dokumente übernommen werden? |
Felder für den Export: Anforderungen werden oft aus dem Requirements-Management-Tool (RM-Tool) exportiert, etwa als Lastenheft im PDF-Format für einen Auftragnehmer. Markieren Sie die Felder, die im Export erscheinen sollen, und schließen Sie interne Felder wie Kommentare oder Aufwandsschätzungen aus. Beispiel: Lastenheft für den externen Entwicklungsdienstleister des Schadenportals: |
70 |
Werden Farben genutzt, um wichtige Werte in Listen hervorzuheben? |
Farben in Listen: Farben helfen, lange Listen schnell zu überblicken, zum Beispiel Rot für blockierte Anforderungen, Gelb für Anforderungen in Prüfung und Grün für abgestimmte. Legen Sie die Farben einheitlich für alle Sichten fest, damit Rot überall dasselbe bedeutet. Zeigen Sie den Wert zusätzlich als Text, weil etwa jeder zwölfte Mann Rot und Grün schlecht unterscheiden kann. Beispiel: In der Liste des Schadenportals ist die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ rot hinterlegt und trägt zusätzlich den Text „Blockiert“. Wer die Farbe nicht erkennt, sieht trotzdem, dass die Anforderung blockiert ist. |
71 |
Lassen sich Sichten speichern und mit dem Team teilen? |
Gemeinsame Sichten: Baut sich jede Person ihre Filter selbst, schauen alle auf leicht unterschiedliche Listen und reden in Besprechungen aneinander vorbei. Legen Sie deshalb Standardsichten an, die gespeichert und mit dem ganzen Team geteilt werden (englisch Shared Views). Soll eine Sicht etwas anderes zeigen, etwa zusätzlich die blockierten Anforderungen, passt eine Person die gemeinsame Sicht einmal an, und die Änderung gilt für alle. Beispiel: Das Team Portal nutzt die geteilte Sicht „Sprint 7“ für seinen aktuellen Arbeitsabschnitt. In der täglichen Abstimmung (englisch Daily Stand-up) sehen alle dieselben zwölf Anforderungen in derselben Reihenfolge. |
5.2: Nachvollziehbarkeit (Traceability)
In dieser Unterphase verknüpfen Sie jede Anforderung mit ihrem Ursprung, mit anderen Anforderungen und mit allem, was aus ihr entsteht: Entwurf, Quellcode, Testfälle und Testergebnisse. So entsteht Nachvollziehbarkeit, im Fach meist Rückverfolgbarkeit (Traceability) genannt: Zu jeder Anforderung lässt sich zeigen, warum es sie gibt, wo sie umgesetzt ist und ob sie getestet wurde. Diesen Nachweis verlangen die interne Revision, Aufsichtsbehörden und in manchen Branchen Normen. Vor einer Änderung zeigen die Verknüpfungen außerdem, welche anderen Anforderungen, Programmteile und Testfälle betroffen sind. Die Fragen klären, welche Verknüpfungen sich lohnen, wer sie anlegt und pflegt und wie sie aktuell bleiben.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier klären Sie, wozu das Projekt Anforderungen verknüpft und wie weit es dabei geht. Rückverfolgbarkeit (Traceability) heißt: Jede Anforderung ist mit ihrem Ursprung verknüpft und mit allem, was aus ihr entsteht, etwa Entwurf, Programmcode und Testfällen. Jede Verknüpfung muss geprüft werden, sobald sich die Anforderung ändert oder das, womit sie verknüpft ist, etwa ein Testfall; wer alles mit allem verknüpft, verbringt deshalb viel Zeit mit Pflege, die niemandem nützt. Legen Sie fest, welche Verknüpfungen Pflicht sind, wer sie nutzt und ab wann sie angelegt werden. |
|
1 |
Welchen konkreten Nutzen soll die Rückverfolgbarkeit (Traceability) im Projekt bringen? |
Nutzen: Rückverfolgbarkeit kann verschiedenen Zwecken dienen: Sie belegt bei einer Prüfung durch die interne Revision oder die Aufsichtsbehörde, dass jede Anforderung getestet wurde; sie zeigt vor einer Änderung, welche anderen Anforderungen, Programmteile und Testfälle betroffen sind; und sie zeigt bei Rückfragen, woher eine Anforderung kommt. Jeder dieser Zwecke verlangt andere Verknüpfungen, und jede Verknüpfung muss gepflegt werden. Legen Sie deshalb zu Beginn mit der Projektleitung fest, welche Zwecke das Projekt verfolgt, und schreiben Sie nur die Verknüpfungen vor, die diesen Zwecken dienen. Beispiel: Die Projektleitung des Schadenportals legt drei Zwecke fest. |
2 |
Welche Arten von Verknüpfungen sind im Projekt Pflicht, und welche sind freiwillig? |
Pflicht und freiwillig: Nicht jede mögliche Verknüpfung lohnt den Aufwand. Die Verknüpfung von einer Anforderung zu ihren Testfällen ist in fast jedem Projekt unverzichtbar, weil sich ohne sie nicht nachweisen lässt, dass die Anforderung geprüft wurde. Verknüpfungen zu einzelnen Dateien des Quellcodes sind dagegen von Hand kaum aktuell zu halten; sie lohnen sich meist nur, wenn sie automatisch entstehen oder eine Norm sie verlangt. Halten Sie im Traceability-Informationsmodell fest, welche Verknüpfungen Pflicht und welche freiwillig sind. Beispiel: Festlegung für das Schadenportal: |
3 |
Wer nutzt die Angaben zur Rückverfolgbarkeit, und wofür? |
Nutzer der Verknüpfungen: Verschiedene Nutzer brauchen verschiedene Ausschnitte der Rückverfolgbarkeit. Die interne Revision will für Stichproben die vollständige Kette von der Anforderung über den Testfall bis zum Testergebnis sehen; das Testteam will wissen, welche Testfälle zu einer geänderten Anforderung gehören; Entwickler wollen wissen, warum es ein Programmteil gibt. Fragen Sie die Nutzer, welche Fragen sie beantworten müssen, und legen Sie danach fest, ob jede Anforderung einzeln verknüpft wird oder eine Gruppe von Anforderungen gemeinsam. Beispiel: Die interne Revision der Versicherung prüft einzelne Anforderungen, deshalb verknüpft das Schadenportal jede Anforderung einzeln mit ihren Testfällen. Der Vorstand will dagegen nur wissen, wie viel Prozent der Anforderungen der Version 1.0 getestet sind; ihm genügt eine Zahl im monatlichen Projektbericht. |
4 |
Wie viel Aufwand darf die Pflege der Verknüpfungen machen? |
Pflegeaufwand: Jede Verknüpfung muss geprüft werden, wenn sich die Anforderung ändert oder das, womit sie verknüpft ist, etwa ein Testfall. In einer Excel-Tabelle, die jemand von Hand pflegt, werden Änderungen schnell nicht mehr nachgetragen; die Tabelle zeigt dann einen veralteten Stand, dem niemand mehr traut. Schätzen Sie, wie viele Verknüpfungen entstehen und wie oft sie sich ändern, und planen Sie für die Pflege feste Zeit bei einer benannten Person ein. Beispiel: Das Schadenportal hat zum Start rund 300 Anforderungen mit zusammen etwa 900 Verknüpfungen zu Testfällen. Anfangs pflegte die Anforderungsanalystin diese Verknüpfungen in einer Excel-Tabelle; nach drei Monaten fehlten darin 40 neue Testfälle. Seitdem stehen die Verknüpfungen im Requirements-Management-Tool (RM-Tool) Jira, und die Anforderungsanalystin plant in jedem Sprint zwei Stunden für die Prüfung der Verknüpfungen ein. |
5 |
Lässt sich eine Verknüpfung in beide Richtungen verfolgen, also von der Anforderung zum Programmcode und vom Programmcode zurück zur Anforderung? |
Beide Richtungen: Vorwärts führt eine Verknüpfung von der Anforderung zu den Programmteilen und Testfällen, die sie umsetzen und prüfen. Rückwärts führt sie vom Programmteil oder Testfall zurück zur Anforderung; so lässt sich beantworten, warum es ein Programmteil gibt, und Programmteile ohne Anforderung fallen auf. In den meisten Requirements-Management-Tools (RM-Tools) wie Jira oder Polarion erscheint eine Verknüpfung an beiden Enden: Wer die Anforderung öffnet, sieht den Testfall, und wer den Testfall öffnet, sieht die Anforderung. Achten Sie darauf, dass auch Verknüpfungen zum Programmcode im RM-Tool sichtbar werden. Beispiel: Ein Entwickler des Teams Portal findet ein Programmteil, das nachts Schadenmeldungen erneut an das Schadensystem der Sachbearbeitung schickt. Über die Verknüpfung vom Programmteil zurück zur Anforderung findet er die Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ und dort den Grund: Meldungen, die tagsüber wegen einer Störung nicht ankamen, werden nachts erneut gesendet. Ohne diese Verknüpfung hätte er das Programmteil womöglich für überflüssig gehalten und gelöscht. |
6 |
Ab welchem Zeitpunkt im Projekt werden Verknüpfungen angelegt? |
Zeitpunkt: Die Verknüpfung zur Quelle legen Sie sofort beim Anlegen einer Anforderung an, denn später weiß niemand mehr genau, aus welchem Gespräch oder Dokument sie stammt. Verknüpfungen zu Testfällen und Programmcode lohnen sich dagegen erst, wenn der Inhalt der Anforderung abgestimmt ist: Ändert sich der Text der Anforderung noch grundlegend, müssen alle Testfälle, die mit ihr verknüpft sind, erneut geprüft werden. Legen Sie fest, welche Verknüpfung spätestens bei welchem Status der Anforderung vorhanden sein muss. Beispiel: Festlegung für das Schadenportal: |
7 |
Sind die Regeln für die Rückverfolgbarkeit schriftlich festgehalten? |
Traceability-Plan: Halten Sie schriftlich fest, welche Verknüpfungen Pflicht sind, wer sie anlegt, wann sie angelegt werden und wer sie prüft. Zusammen bilden diese Festlegungen den Traceability-Plan; er steht in einem eigenen Dokument oder als Abschnitt im Qualitätsmanagementplan (QM-Plan), in dem das Projekt beschreibt, wie es die Qualität sichert. Zum Plan gehört das Traceability-Informationsmodell, also die Festlegung, welche Einträge mit welchen verknüpft werden. Ohne schriftliche Regeln verknüpft jedes Team nach eigenem Verständnis, und eine Auswertung über alle Teams zählt dann Verknüpfungen zusammen, die nicht dasselbe bedeuten. Beispiel: Im Schadenportal verknüpfte das Team Portal jeden Testfall mit einer einzelnen Anforderung, das Team Schadensystem verknüpfte seine Testfälle anfangs nur mit dem Epic, zu dem die Anforderungen gehören. Die Auswertung „Anforderungen ohne Testfall“ zeigte deshalb fast alle Anforderungen des Teams Schadensystem als ungetestet. Seit der Traceability-Plan vorschreibt, dass jeder Testfall mit einer einzelnen Anforderung verknüpft wird, stimmt die Auswertung. |
Kategorie |
Hier halten Sie fest, woher jede Anforderung kommt: aus einem Gesetz, einem Geschäftsziel, einem Gespräch mit einem Stakeholder, einem Geschäftsprozess, einem Fehler der Software, die abgelöst wird, oder einem Änderungsantrag. Im Fach heißt diese Rückverfolgung Pre-Traceability, weil sie in die Zeit vor der schriftlichen Anforderung zurückführt. Mit der Quelle findet man bei Unklarheiten sofort die richtige Ansprechperson und erkennt, ob eine Anforderung gestrichen werden darf. Eine Anforderung ohne Quelle ist oft eine Funktion, die niemand bestellt hat, und muss geklärt werden, bevor jemand sie umsetzt. |
|
8 |
Lässt sich jede Anforderung zu ihrer Quelle zurückverfolgen? |
Quelle: Die Quelle sagt, warum es eine Anforderung gibt, zum Beispiel ein Gesetz, ein Workshop, ein Protokoll oder ein Änderungsantrag. Tragen Sie die Quelle so genau ein, dass jemand sie ohne Rückfrage wiederfindet, also mit Paragraf, Datum oder Dokumentname. Eine Anforderung, deren Quelle niemand kennt, kann auch niemand begründen: Die Anforderungsanalystin klärt dann die Herkunft oder legt die Anforderung der fachlich verantwortlichen Person zur Entscheidung vor. Beispiel: Zwei Anforderungen mit ihrer Quelle: |
9 |
Sind die Anforderungen mit den Geschäftszielen verknüpft, zu denen sie beitragen? |
Geschäftsziel: Ein Geschäftsziel beschreibt, was das Unternehmen mit dem Vorhaben erreichen will, etwa weniger Aufwand in der Sachbearbeitung. Die Verknüpfung zeigt, zu welchem Ziel eine Anforderung beiträgt, und damit, welchen Nutzen sie bringt. Eine Anforderung, die zu keinem Ziel beiträgt, kann womöglich gestrichen werden; ein Ziel ohne verknüpfte Anforderung zeigt, dass noch Anforderungen fehlen. Verknüpfen Sie deshalb jede Anforderung mit mindestens einem Ziel. Beispiel: Das Ziel „Meldungen werden ohne Abtippen übernommen“ ist mit der Anforderung REQ-290 „Meldung an das Schadensystem übertragen“ verknüpft; heute tippt die Sachbearbeitung jede Meldung aus dem bisherigen Formular auf der Internetseite der Versicherung von Hand ab. Als die Projektleitung erwägt, REQ-290 auf eine spätere Version zu verschieben, zeigt die Verknüpfung dem Vorstand sofort, dass dieses Ziel dann zum Start nicht erreicht wird. |
10 |
Ist mit jeder Anforderung verknüpft, welche Person oder Gruppe sie verlangt hat? |
Ansprechperson: Zu jeder Anforderung gehört die Person oder Gruppe, die sie verlangt hat, im Fach ein Stakeholder genannt. Ist eine Anforderung unklar, fragt die Anforderungsanalystin genau diese Person, statt die Frage in großer Runde zu stellen; ändert sich die Anforderung, informiert sie dieselbe Person. Verknüpfen Sie die Anforderung mit einer benannten Person oder Rolle, nicht nur mit einer Abteilung, weil sich in einer Abteilung oft niemand angesprochen fühlt. Beispiel: Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ hat die Datenschutzbeauftragte verlangt. Als das Team Portal fragt, ob statt der Hinweise auch ein Link auf eine eigene Seite genügt, sieht die Anforderungsanalystin an der Verknüpfung sofort, wen sie fragen muss. |
11 |
Sind Dokumente wie E-Mails und Besprechungsprotokolle als Quelle mit der Anforderung verknüpft? |
Belege: Ein Eintrag wie „wie besprochen“ im Feld „Quelle“ belegt nichts, denn später weiß niemand, wann, mit wem und was besprochen wurde. Legen Sie das Protokoll oder die E-Mail an einem Ort ab, auf den alle Beteiligten zugreifen können, etwa im Dokumentenmanagementsystem (DMS) des Unternehmens oder im Projektwiki, und verknüpfen Sie die Anforderung mit genau diesem Dokument. So kann jeder nachlesen, was vereinbart wurde, auch wenn die Beteiligten nicht mehr im Projekt sind. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verweist im Feld „Quelle“ auf die Wiki-Seite „Protokoll des Workshops mit dem Fachbereich Schaden vom 12. Mai 2026“. Dort steht, dass der Fachbereich die Frist von 5 Sekunden festgelegt hat, weil Kunden bei längerer Wartezeit die Meldung oft ein zweites Mal absenden. |
12 |
Sind die Anforderungen mit den Schritten des Geschäftsprozesses verknüpft, in denen sie gebraucht werden? |
Geschäftsprozess: Ein Geschäftsprozess ist die Folge von Arbeitsschritten, mit denen ein Unternehmen eine Aufgabe erledigt, etwa einen Schaden von der Meldung bis zur Auszahlung. Oft wird er als Diagramm in der Business Process Model and Notation (BPMN) gezeichnet, einer genormten Darstellungsweise für Prozesse. Verknüpfen Sie jede Anforderung mit dem Prozessschritt, in dem sie gebraucht wird: So sieht der Fachbereich, ob es für jeden Schritt Anforderungen gibt, und bei einer Änderung des Prozesses, welche Anforderungen betroffen sind. Beispiel: Der Prozess „Kfz-Schaden bearbeiten“ beginnt mit dem Schritt „Schaden erfassen“. |
13 |
Sind Anforderungen mit den Fehlerberichten der abgelösten Software verknüpft, aus denen sie entstanden sind? |
Bekannte Fehler: Manche Anforderungen entstehen, weil die Software, die abgelöst wird, einen bekannten Fehler hat, der in der neuen Software nicht wieder auftreten soll. Verknüpfen Sie solche Anforderungen mit dem Fehlerbericht von damals. Die Verknüpfung erklärt, warum es die Anforderung gibt, und erinnert das Testteam daran, gezielt zu prüfen, ob der alte Fehler in der neuen Software noch auftritt. Beispiel: Über das bisherige Formular auf der Internetseite der Versicherung konnten Kunden einen Schaden ohne Schadendatum absenden, und die Sachbearbeitung musste jedes Mal den Kunden anrufen. Der Fehlerbericht dazu ist mit der Anforderung REQ-5209 „Schadendatum als Pflichtfeld prüfen“ verknüpft. Das Testteam schreibt dafür einen Testfall, der versucht, eine Meldung ohne Schadendatum abzusenden. |
14 |
Ist an jeder Anforderung erkennbar, durch welchen Änderungsantrag (Change Request) sie entstanden oder geändert worden ist? |
Änderungsantrag als Quelle: Wird eine Anforderung durch einen Änderungsantrag neu aufgenommen oder geändert, verknüpfen Sie sie mit diesem Antrag. So ist später erkennbar, warum sich der Text geändert hat und wer der Änderung zugestimmt hat. Bei einem Festpreisvertrag ist die Verknüpfung auch für die Abrechnung wichtig: Änderungen, die über einen genehmigten Änderungsantrag hinzukommen, berechnet der Auftragnehmer zusätzlich; die Verknüpfung zeigt, welche Anforderungen davon betroffen sind. Beispiel: Der externe Entwicklungsdienstleister baut das Schadenportal zum Festpreis. Der Fachbereich Schaden beantragt mit dem Änderungsantrag CR-17 (CR steht für Change Request, 17 ist die laufende Nummer), dass Kunden statt 5 bis zu 10 Fotos hochladen dürfen. Die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ wird geändert und mit CR-17 verknüpft, und der Dienstleister stellt den Mehraufwand mit Verweis auf CR-17 in Rechnung. |
Kategorie |
Hier geht es um Verknüpfungen von Anforderungen untereinander: welche Anforderung eine andere voraussetzt, welche eine andere genauer beschreibt, welche sich widersprechen, welche Varianten voneinander sind, welche doppelt erfasst wurden und welche sich gegenseitig ausschließen. Auch die Zuordnung von User Stories zu ihrem Epic gehört dazu. Mit diesen Verknüpfungen sieht man bei einer Änderung oder Verschiebung sofort, welche anderen Anforderungen mitbetroffen sind. |
|
15 |
Sind Anforderungen, die voneinander abhängen, miteinander verknüpft? |
Abhängigkeit: Eine Anforderung hängt von einer anderen ab, wenn sie ohne diese nicht umgesetzt werden kann oder nicht funktioniert. Halten Sie das mit einer Verknüpfung der Art „hängt ab von“ fest, die sich in den meisten Requirements-Management-Tools (RM-Tools) wie Jira oder Polarion anlegen lässt. Wird die vorausgesetzte Anforderung verschoben oder gestrichen, zeigt die Verknüpfung, welche Anforderungen davon betroffen sind. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ hängt ab von REQ-290 „Meldung an das Schadensystem übertragen“, weil erst das Schadensystem der Sachbearbeitung die Schadennummer vergibt, die die Bestätigung zeigt. Als die Projektleitung erwägt, REQ-290 auf Version 1.1 zu verschieben, zeigt die Verknüpfung, dass dann auch REQ-214 nicht in Version 1.0 kommen kann. |
16 |
Sind übergeordnete Systemanforderungen mit den Softwareanforderungen verknüpft, die sie genauer beschreiben? |
Verfeinerung: Eine Systemanforderung beschreibt, was mehrere Programme gemeinsam leisten müssen. Softwareanforderungen beschreiben dann, was jedes einzelne Programm dazu beitragen muss. Verbinden Sie jede Softwareanforderung über eine Verknüpfung der Art „verfeinert“ mit der Systemanforderung, die sie verfeinert, also genauer beschreibt. So sieht man, ob die Softwareanforderungen zusammen die Systemanforderung vollständig erfüllen und welche Programme bei einer Änderung der Systemanforderung betroffen sind. Beispiel: |
17 |
Sind Anforderungen, die sich widersprechen, als Widerspruch markiert? |
Widerspruch: Zwei Anforderungen widersprechen sich, wenn sich nicht beide vollständig erfüllen lassen. Halten Sie den Widerspruch mit einer Verknüpfung der Art „widerspricht“ fest, sobald er auffällt, auch wenn er noch nicht gelöst ist. Die Verknüpfung sorgt dafür, dass der Widerspruch nicht vergessen wird und dass die fachlich verantwortlichen Personen bewusst entscheiden, welche Anforderung angepasst wird. Beispiel: Die Anforderung REQ-5203 „Schadenmeldung in höchstens drei Schritten absenden“ widerspricht REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“, weil die Datenschutzhinweise im ersten Entwurf eine eigene Seite und damit einen vierten Schritt erfordern. Die Leiterin der Kfz-Schadenbearbeitung und die Datenschutzbeauftragte entscheiden, die Hinweise auf der letzten Seite vor dem Absenden anzuzeigen. Die Anforderungsanalystin passt beide Anforderungen an und hält die Entscheidung in einem Kommentar an beiden Anforderungen fest. |
18 |
Sind funktionale Anforderungen mit den nichtfunktionalen Anforderungen verknüpft, die für sie gelten? |
Funktion und Eigenschaft: Eine funktionale Anforderung beschreibt, was die Software tun soll; eine nichtfunktionale Anforderung beschreibt eine Eigenschaft, etwa Antwortzeit, Sicherheit oder Bedienbarkeit. Viele nichtfunktionale Anforderungen gelten nur für bestimmte Funktionen. Verknüpfen Sie sie mit genau diesen Funktionen: Sonst prüft das Testteam die Funktion, ohne die Eigenschaft zu prüfen, und nach einer Änderung an der Funktion prüft niemand die Eigenschaft erneut. Beispiel: Die nichtfunktionale Anforderung REQ-400 „Antwortzeit der Schadenmeldung“ legt fest, dass die Eingangsbestätigung auch bei 5.000 Meldungen pro Stunde spätestens nach 5 Sekunden erscheint. Sie ist mit REQ-214 „Eingangsbestätigung nach Schadenmeldung“ und mit REQ-290 „Meldung an das Schadensystem übertragen“ verknüpft. Als das Team Schadensystem die Übertragung umbaut, wiederholt das Testteam deshalb auch den Test mit 5.000 Meldungen pro Stunde. |
19 |
Sind Varianten einer Anforderung miteinander verknüpft? |
Varianten: Varianten sind Anforderungen, die dieselbe Sache für verschiedene Produkte oder Kundengruppen leicht unterschiedlich beschreiben. Verknüpfen Sie jede Variante mit einer gemeinsamen Grundanforderung, die festhält, was für alle Varianten gilt. Ändert sich der gemeinsame Teil, zeigt die Verknüpfung alle Varianten, die mitgeändert und erneut getestet werden müssen; fehlt sie, wird die Änderung leicht nur in einer Variante vorgenommen. Beispiel: |
20 |
Sind User Stories mit dem Epic verknüpft, zu dem sie gehören? |
Epic und User Story: Ein Epic ist ein großes Vorhaben, das in mehrere User Stories zerlegt wird, also in kurze Anforderungen aus Sicht eines Nutzers. Verknüpfen Sie jede User Story mit ihrem Epic; im Requirements-Management-Tool (RM-Tool) Jira geschieht das über das Feld „Parent“ (übergeordneter Eintrag). Nur mit dieser Verknüpfung zeigt das RM-Tool, wie viele User Stories eines Epics fertig sind, und damit, wie weit das ganze Vorhaben ist. Beispiel: Das Epic „Schadenmeldung Kfz online“ hat sechs User Stories, vier davon mit dem Status „Umgesetzt“. Jira zeigt am Epic deshalb an, dass vier von sechs User Stories fertig sind. Eine siebte User Story, die das Team Portal ohne Verknüpfung angelegt hat, fehlt in dieser Zählung, und das Epic erscheint weiter fortgeschritten, als es ist. |
21 |
Werden doppelte Anforderungen als Duplikat verknüpft, statt kopiert oder gelöscht zu werden? |
Duplikat: Ein Duplikat ist eine Anforderung, die dasselbe verlangt wie eine andere, oft weil zwei Beteiligte sie unabhängig voneinander gemeldet haben. Löschen Sie das Duplikat nicht, sondern setzen Sie es auf den Status „Abgelehnt“ und verbinden Sie es über eine Verknüpfung der Art „Duplikat von“ mit der Anforderung, die bestehen bleibt; so findet jeder, der das Duplikat sucht, die gültige Anforderung. Kopieren Sie auch keinen Anforderungstext in eine zweite Anforderung, denn wird später nur eine der beiden Kopien geändert, widersprechen sie sich. Beispiel: Der Kundenservice meldet die Anforderung REQ-5206 „Schadennummer nach der Meldung erhalten“, die dasselbe verlangt wie REQ-214 „Eingangsbestätigung nach Schadenmeldung“. Die Anforderungsanalystin setzt REQ-5206 auf den Status „Abgelehnt“, verknüpft sie über „Duplikat von“ mit REQ-214 und trägt den Kundenservice bei REQ-214 als weiteren Stakeholder ein. |
22 |
Sind Anforderungen, von denen nur eine umgesetzt werden kann, als Alternativen verknüpft? |
Alternativen: Manchmal gibt es für denselben Bedarf zwei Anforderungen, die sich gegenseitig ausschließen: Umgesetzt wird entweder die eine oder die andere. Halten Sie das mit einer Verknüpfung der Art „Alternative zu“ fest, solange die Entscheidung offen ist. So plant niemand beide ein, und nach der Entscheidung ist erkennbar, welche Alternative abgelehnt wurde und warum. Beispiel: |
Kategorie |
Hier verknüpfen Sie Anforderungen mit dem, was bei ihrer Umsetzung entsteht: Komponenten der Software, Quellcode, Datenbanktabellen, Bildschirmseiten, Einstellungen und fremde Programmbibliotheken. Im Fach heißt diese Rückverfolgung Post-Traceability, weil sie in die Zeit nach der schriftlichen Anforderung führt. Mit ihr findet man zu jeder Anforderung die Stellen, an denen sie umgesetzt ist, und zu jeder Stelle den Grund, warum es sie gibt. Das hilft bei der Fehlersuche, beim Umbau der Software und bei der Prüfung des Entwurfs. |
|
23 |
Sind die Anforderungen mit den Komponenten der Software verknüpft, die sie umsetzen? |
Zuordnung zu Komponenten: Eine Komponente ist ein abgegrenzter Teil der Software mit einer festen Aufgabe, etwa die Anmeldung oder die Übertragung an ein anderes Programm. Verknüpfen Sie jede Anforderung mit der Komponente, die sie umsetzt; im Fach heißt das Zuordnung (englisch Allocation). Wenn Architekten den Entwurf der Software prüfen, zeigt die Verknüpfung, ob jede Anforderung einen Ort in der Software hat und ob eine Komponente Aufgaben übernimmt, für die es keine Anforderung gibt. Beispiel: Die Anforderung REQ-101 „Anmeldung im Schadenportal“ ist der Komponente „Anmeldedienst“ zugeordnet, REQ-290 „Meldung an das Schadensystem übertragen“ der Komponente „Übertragungsdienst“. Bei der Prüfung des Entwurfs fällt auf, dass der „Anmeldedienst“ auch das Zurücksetzen eines vergessenen Passworts enthält, ohne dass eine Anforderung das verlangt. Die Anforderungsanalystin klärt mit dem Fachbereich Schaden, ob diese Funktion gebraucht wird. |
24 |
Sind die Anforderungen mit den Stellen im Quellcode verknüpft, die sie umsetzen, etwa mit Dateien oder Klassen (Bausteinen des Programmcodes)? |
Verknüpfung zum Quellcode: Es gibt zwei übliche Wege, eine Anforderung mit dem Quellcode zu verknüpfen: einen Kommentar mit der Kennung der Anforderung direkt im Code oder die Kennung in der Beschreibung jedes Commits, also jeder gespeicherten Änderung am Code. Kommentare im Code veralten leicht, weil beim Umbau niemand sie nachpflegt; ein Commit ist dagegen fest mit Datum, Person und Inhalt der Änderung gespeichert. Entscheiden Sie sich im Projekt für einen der beiden Wege, damit eine Auswertung alle Verknüpfungen findet. Beispiel: Das Team Portal schrieb anfangs die Kennung als Kommentar in den Code, etwa |
25 |
Nennen die Entwickler in der Beschreibung jeder Codeänderung (Commit-Nachricht) die Kennung der Anforderung? |
Commit-Nachricht: Ein Commit ist eine gespeicherte Änderung am Quellcode in der Versionsverwaltung, etwa Git; die Commit-Nachricht beschreibt die Änderung in einem Satz. Ist ein Requirements-Management-Tool (RM-Tool) wie Jira mit der Versionsverwaltung verbunden, verknüpft es jeden Commit, in dessen Nachricht die Kennung einer Anforderung steht, automatisch mit dieser Anforderung. Die Pipeline für Continuous Integration und Continuous Delivery (CI/CD), also der automatische Ablauf, der nach jeder Änderung das Programm erstellt und testet, kann dann zu jeder ausgelieferten Version auflisten, welche Anforderungen darin geändert wurden. Legen Sie fest, an welcher Stelle der Commit-Nachricht die Kennung steht. Beispiel: Ein Entwickler im Team Portal speichert eine Änderung. |
26 |
Ist festgehalten, in welchen Datenbanktabellen die Daten einer Anforderung gespeichert werden? |
Datenbanktabellen: Eine Datenbanktabelle ist der Ort, an dem die Software Daten einer Art dauerhaft speichert, etwa alle Bankverbindungen der Kunden. Die Verknüpfung zwischen Anforderung und Tabelle zeigt bei einem Umbau der Datenbank, welche Anforderungen danach erneut getestet werden müssen. Bei personenbezogenen Daten zeigt sie außerdem, wo die Daten liegen, die die Versicherung nach Ablauf einer Frist löschen oder einem Kunden auf Anfrage nennen muss. Beispiel: Die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ ist mit der Datenbanktabelle „bankverbindung“ verknüpft. Verlangt ein Kunde Auskunft über seine gespeicherten Daten, sieht die Datenschutzbeauftragte an dieser Verknüpfung, in welcher Tabelle seine Kontonummer steht. |
27 |
Sind die Anforderungen mit den Bildschirmseiten verknüpft, auf denen sie umgesetzt sind? |
Bildschirmseiten: Viele Anforderungen setzt die Software auf einer Bildschirmseite um, etwa in einem Eingabeformular oder auf einer Bestätigungsseite. Verknüpfen Sie die Anforderung mit dem Mockup der Seite, also dem Entwurf aus dem Designprogramm, und mit der fertigen Seite. Gestaltet ein Team die Seite später um, zeigt die Verknüpfung, welche Anforderungen dort weiter erfüllt sein müssen. Beispiel: Die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ ist mit der Seite „Zusammenfassung vor dem Absenden“ und ihrem Mockup verknüpft. Als das Team Portal diese Seite kürzen will, zeigt die Verknüpfung, dass die Datenschutzhinweise auf ihr bleiben müssen. |
28 |
Ist festgehalten, welche Einstellungen der Software eine Anforderung steuern (Konfigurationsparameter)? |
Konfigurationsparameter: Ein Konfigurationsparameter ist eine Einstellung, die das Betriebsteam ändern kann, ohne den Quellcode zu ändern, etwa eine Höchstzahl oder eine Frist. Setzt die Software eine Geschäftsregel aus einer Anforderung über einen solchen Parameter um, verknüpfen Sie die Anforderung mit dem Parameter und nennen Sie beides im Betriebshandbuch, der Anleitung des Betriebsteams. Sonst ändert jemand eine Einstellung, ohne zu wissen, dass er damit eine abgestimmte Anforderung verletzt. Beispiel: Die Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ erlaubt bis zu 10 Fotos je Meldung. Die Zahl steht im Konfigurationsparameter „foto.max-anzahl“ mit dem Wert „10“. Das Betriebshandbuch nennt den Parameter mit Verweis auf REQ-230, damit das Betriebsteam ihn nicht eigenmächtig senkt, wenn der Speicherplatz knapp wird. |
29 |
Ist festgehalten, welche fremden Programmbibliotheken für welche Anforderung eingesetzt werden? |
Fremde Bibliotheken: Eine Programmbibliothek ist fertiger Programmcode anderer Hersteller oder freier Projekte, den Entwickler in die eigene Software einbauen. Jede Bibliothek steht unter einer Lizenz, die festlegt, wie sie genutzt werden darf, und jede kann Sicherheitslücken enthalten. Verknüpfen Sie die Anforderung mit der Bibliothek, die sie umsetzt: Muss eine Bibliothek wegen ihrer Lizenz oder wegen einer Sicherheitslücke ersetzt werden, zeigt die Verknüpfung, welche Anforderungen danach erneut getestet werden müssen. Beispiel: Die Anforderung REQ-5210 „Schadenmeldung als PDF herunterladen“ nutzt die Bibliothek iText, um die PDF-Datei zu erzeugen. iText steht wahlweise unter einer freien Lizenz, der Affero General Public License, oder unter einer kostenpflichtigen Lizenz; wer iText ohne gekaufte Lizenz in einer Webanwendung einsetzt, muss unter Umständen den Quellcode der eigenen Anwendung offenlegen. Bei der Prüfung aller Lizenzen sieht die Projektleitung an der Verknüpfung, dass REQ-5210 iText braucht, und kauft eine Lizenz für iText. |
Kategorie |
Hier verknüpfen Sie Anforderungen mit den Testfällen, die sie prüfen, mit den Ergebnissen der Testläufe, mit gefundenen Fehlern und mit den Testdaten. Verifikation heißt dabei: prüfen, ob die Software die Anforderung so erfüllt, wie sie geschrieben ist; Validierung heißt: prüfen, ob die Software den tatsächlichen Bedarf der Nutzer erfüllt. Diese Verknüpfungen sind der Nachweis für die Abnahme, denn sie zeigen, welche Anforderungen mit Erfolg geprüft sind, bei welchen ein Test nicht bestanden wurde und welche noch niemand geprüft hat. |
|
30 |
Ist jede Anforderung mit den Testfällen verknüpft, die sie prüfen? |
Verknüpfung zum Testfall: Ein Testfall ist eine festgelegte Prüfung mit Ausgangslage, Eingaben und erwartetem Ergebnis. Erst die Verknüpfung zeigt, dass eine Anforderung überhaupt geprüft wird; eine Anforderung ohne verknüpften Testfall gilt als ungeprüft, auch wenn sie umgesetzt ist. Diese Verknüpfung ist deshalb in fast jedem Projekt Pflicht. Verknüpfen Sie jeden Testfall mit der einzelnen Anforderung, die er prüft, nicht nur mit einer Gruppe von Anforderungen. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ ist mit drei Testfällen verknüpft: |
31 |
Ist die Anforderung nur mit dem Testfall verknüpft oder auch mit dem Ergebnis des letzten Testlaufs? |
Testfall und Testergebnis: Der Testfall beschreibt, wie geprüft wird; ein Testlauf ist eine einzelne Durchführung an einer bestimmten Version der Software, mit dem Ergebnis „bestanden“ oder „nicht bestanden“. Die Verknüpfung zum Testfall zeigt nur, dass eine Prüfung geplant ist. Erst das Ergebnis des letzten Testlaufs zeigt, ob die Anforderung in der aktuellen Version erfüllt ist. Verknüpfen Sie deshalb auch die Ergebnisse, oder richten Sie das Requirements-Management-Tool (RM-Tool) so ein, dass es an jeder Anforderung das letzte Ergebnis ihrer Testfälle anzeigt. Beispiel: |
32 |
Sind automatische Tests einzelner Programmteile (Unit-Tests) mit Anforderungen verknüpft? |
Unit-Tests: Ein Unit-Test ist ein kleiner automatischer Test, den Entwickler schreiben und der ein einzelnes Programmteil prüft, etwa eine Prüfregel. Wer einen Unit-Test schreibt, kennt den inneren Aufbau des Programmcodes; solche Tests heißen deshalb auch White-Box-Tests. Verknüpfen Sie Unit-Tests vor allem mit Anforderungen, die eine genau beschriebene Regel festlegen, etwa eine Prüfregel für ein Eingabefeld; Anforderungen aus Sicht des Kunden werden dagegen mit Tests geprüft, die die ganze Software durchlaufen. Nennen Sie die Kennung der Anforderung im Namen des Unit-Tests, dann findet eine Auswertung die Verknüpfung automatisch. Beispiel: Die Anforderung REQ-5211 „Kennzeichen auf gültiges Format prüfen“ beschreibt eine Regel, die ein einzelnes Programmteil umsetzt. Das Team Portal schreibt dafür zwölf Unit-Tests mit gültigen und ungültigen Kennzeichen, etwa „D-AB 1234“ (gültig) und „D-AB 12345“ (ungültig, weil höchstens vier Ziffern erlaubt sind). Jeder dieser Tests trägt „REQ-5211“ im Namen. |
33 |
Sind die Abnahmetests des Fachbereichs (User Acceptance Tests) mit den Anforderungen verknüpft? |
Abnahmetest: Beim Abnahmetest (englisch User Acceptance Test, UAT) prüfen künftige Nutzer aus dem Fachbereich, ob die Software ihre Arbeit tatsächlich unterstützt. Sie spielen dazu typische Abläufe durch, ohne den inneren Aufbau der Software zu kennen; solche Tests heißen deshalb auch Black-Box-Tests. Verknüpfen Sie jeden Ablauf mit den Anforderungen, die er berührt: Dann zeigt das Ergebnis des Abnahmetests, welche Anforderungen aus Sicht der Nutzer erfüllt sind, und ist eine Grundlage der Abnahme. Beispiel: |
34 |
Werden gefundene Fehler mit der Anforderung verknüpft, die sie betreffen? |
Fehlerberichte: Findet das Testteam einen Fehler, schreibt es einen Fehlerbericht (englisch Bug Report) und verknüpft ihn mit der Anforderung, die deshalb nicht erfüllt ist. So sieht jeder an der Anforderung, dass sie zurzeit nicht erfüllt ist, auch wenn frühere Testläufe erfolgreich waren. Vor dem Start einer Version zeigt die Liste der Anforderungen mit offenen Fehlerberichten, ob die Version ausgeliefert werden kann: Ein offener Fehler an einer Anforderung mit der Priorität „Must have“ nach der MoSCoW-Methode verhindert in der Regel den Start. Beispiel: |
35 |
Sind die Testdaten, die für eine Anforderung nötig sind, mit ihr verknüpft? |
Testdaten: Testdaten sind die Eingaben und vorbereiteten Datenbestände, mit denen ein Test durchgeführt wird, etwa erfundene Kunden mit Verträgen und Bankverbindungen. Manche Anforderungen lassen sich nur mit ganz bestimmten Testdaten prüfen; verknüpfen Sie diese Testdaten mit der Anforderung, damit das Testteam sie vor jedem Testlauf bereitstellt. Echte Kundendaten dürfen dafür nur unter strengen Voraussetzungen verwendet werden, weil es sich um personenbezogene Daten handelt. Beispiel: Die Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“ ist mit dem Testdatensatz „Bankverbindungen“ verknüpft. Er enthält erfundene Kontonummern im Format der Internationalen Bankkontonummer (IBAN): gültige Nummern, Nummern mit falscher Prüfziffer und Nummern aus dem Ausland. |
36 |
Sind Sicherheitsanforderungen mit den Ergebnissen von Penetrationstests verknüpft? |
Penetrationstest: Bei einem Penetrationstest versuchen beauftragte Fachleute, wie ein Angreifer in die Software einzudringen, und halten die gefundenen Schwachstellen in einem Bericht fest. Verknüpfen Sie jede Sicherheitsanforderung mit dem Abschnitt des Berichts, der ihre Prüfung beschreibt, und jede Schwachstelle mit der Anforderung, die sie verletzt. So belegen Sie gegenüber der IT-Sicherheit und der internen Revision, dass die Sicherheitsanforderungen geprüft wurden, und sehen, welche Schwachstellen noch offen sind. Beispiel: Ein externes Prüfunternehmen führt vor dem Start einen Penetrationstest am Schadenportal durch. Es findet eine Schwachstelle: Nach mehreren falschen Passwörtern wird das Kundenkonto nicht gesperrt, sodass ein Angreifer beliebig viele Passwörter ausprobieren kann. Das Testteam verknüpft die Schwachstelle mit der Anforderung REQ-101 „Anmeldung im Schadenportal“, und das Team Portal behebt die Schwachstelle vor dem Start. |
Kategorie |
Hier geht es darum, was die Verknüpfungen im Projektalltag leisten: Auswirkungsanalysen, die vor einer Änderung alle betroffenen Teile zeigen, Übersichten zur Testabdeckung und Warnungen, wenn eine Verknüpfung nach einer Änderung womöglich nicht mehr stimmt. Solche Auswertungen zeigen Risiken früh, etwa ungetestete Anforderungen kurz vor dem Start. Sie machen außerdem den Aufwand einer Änderung abschätzbar, bevor jemand über sie entscheidet. |
|
37 |
Lässt sich vor einer Änderung ermitteln, was alles von ihr betroffen ist (Auswirkungsanalyse)? |
Auswirkungsanalyse: Bei einer Auswirkungsanalyse (englisch Impact Analysis) ermitteln Sie vor einer Änderung, welche anderen Anforderungen, Komponenten, Testfälle und Dokumente betroffen sind. Mit vollständigen Verknüpfungen liest man das im Requirements-Management-Tool (RM-Tool) an der Anforderung ab, statt es aus dem Gedächtnis zusammenzutragen. Das Ergebnis zeigt, wie viel Aufwand die Änderung macht, und ist die Grundlage für die Entscheidung über einen Änderungsantrag. Beispiel: Das Team Schadensystem will das Format ändern, in dem das Schadenportal Meldungen überträgt. Die Auswirkungsanalyse für REQ-290 „Meldung an das Schadensystem übertragen“ zeigt: |
38 |
Lässt sich auswerten, wie viele Anforderungen durch Testfälle abgedeckt sind (Abdeckungsanalyse)? |
Abdeckungsanalyse: Die Testabdeckung gibt an, welcher Anteil der Anforderungen mit mindestens einem Testfall verknüpft ist. Eine Abdeckungsanalyse (englisch Coverage Analysis) zählt das für eine Version aus und listet die Anforderungen ohne Testfall auf. Jede dieser Anforderungen ist ein Risiko, weil niemand geprüft hat, ob sie erfüllt ist; besprechen Sie die Liste regelmäßig mit dem Testteam und der Projektleitung. Beispiel: Vier Wochen vor dem Start zeigt die Abdeckungsanalyse für Version 1.0: Von 300 Anforderungen sind 273 mit Testfällen verknüpft und 27 nicht, das sind 9 Prozent. Das Testteam schreibt zuerst Testfälle für diejenigen der 27 Anforderungen, die nach der MoSCoW-Methode die Priorität „Must have“ haben. |
39 |
Markiert das Requirements-Management-Tool eine Verknüpfung als verdächtig, wenn sich die verknüpfte Anforderung ändert (Suspect Link)? |
Verdächtige Verknüpfung: Ändert sich der Text einer Anforderung, passen die verknüpften Testfälle womöglich nicht mehr. Viele Requirements-Management-Tools (RM-Tools) wie Polarion oder IBM DOORS markieren deshalb jede Verknüpfung der geänderten Anforderung automatisch als verdächtig (englisch Suspect Link); Jira kann das nur mit einer zusätzlich installierten Erweiterung. Die Markierung bleibt, bis jemand den verknüpften Testfall geprüft und bei Bedarf angepasst hat. Ohne diese Markierung prüft das Testteam womöglich weiter gegen den alten Text. Beispiel: Die Anforderungsanalystin ergänzt bei REQ-214 „Eingangsbestätigung nach Schadenmeldung“, dass die 5 Sekunden ab dem Klick auf „Absenden“ gemessen werden. Das RM-Tool markiert daraufhin die Verknüpfung zum Testfall „Bestätigung erscheint innerhalb von 5 Sekunden“ als verdächtig. Eine Testerin des Testteams sieht die Markierung, ändert im Testfall den Startpunkt der Messung und hebt die Markierung auf. |
40 |
Wie wird die Rückverfolgbarkeit dargestellt, als Tabelle oder als Diagramm? |
Tabelle oder Diagramm: Eine Traceability-Matrix ist eine Tabelle, deren Zeilen die Anforderungen und deren Spalten zum Beispiel die Testfälle sind; ein Kreuz zeigt eine Verknüpfung, eine leere Zeile eine Lücke. Bei Hunderten von Anforderungen und Testfällen wird die Tabelle so groß, dass niemand sie mehr überblickt. Ein Diagramm zeigt dagegen eine einzelne Anforderung als Kasten, von dem Linien zu allen verknüpften Einträgen führen. Nutzen Sie die Tabelle gefiltert, etwa für eine Version oder einen fachlichen Bereich, und das Diagramm für Fragen zu einer einzelnen Anforderung. Beispiel: Für die interne Revision erzeugt die Anforderungsanalystin eine Traceability-Matrix nur für die 40 Anforderungen zur Kfz-Schadenmeldung. Vor einer Änderung an REQ-290 „Meldung an das Schadensystem übertragen“ nutzt das Team Schadensystem dagegen das Diagramm, das alle Verknüpfungen dieser einen Anforderung zeigt. |
41 |
Wie wird die Testabdeckung dargestellt, damit man den Stand auf einen Blick sieht? |
Darstellung der Testabdeckung: Eine Übersichtsseite (englisch Dashboard) im Requirements-Management-Tool (RM-Tool) kann die Testabdeckung als Balken- oder Kreisdiagramm in drei Farben zeigen. Üblich ist: Grün heißt, die Anforderung hat einen Testfall und dessen letzter Testlauf ist bestanden; Gelb heißt, ein Testfall ist vorhanden, aber noch nicht durchgeführt; Rot heißt, die Anforderung hat keinen Testfall oder der letzte Testlauf ist nicht bestanden. Zeigen Sie die Übersicht für jede Version getrennt, damit Anforderungen für spätere Versionen den Stand nicht verfälschen. Beispiel: Zwei Wochen vor dem Start zeigt die Übersicht für Version 1.0 des Schadenportals: 250 Anforderungen grün, 46 gelb und 4 rot, alle vier ohne Testfall. Die Projektleitung zeigt diese Übersicht in jeder Sitzung des Lenkungsausschusses. |
Kategorie |
Hier klären Sie, welche Nachweise Gesetze, Aufsichtsbehörden, Normen oder Verträge zur Rückverfolgbarkeit verlangen und wie die Verknüpfungen für ein Audit aufbewahrt und gegen nachträgliche Änderung geschützt werden. In Branchen wie Fahrzeugbau, Medizintechnik und Luftfahrt verlangen Normen eine lückenlose Rückverfolgbarkeit, die vor der Zulassung oder Freigabe des Produkts geprüft wird. Versicherungen müssen gegenüber der Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin) und ihrer internen Revision belegen, dass Änderungen an ihrer Software geplant, getestet und freigegeben wurden. |
|
42 |
Gibt es Gesetze, Vorschriften oder Normen, die eine Rückverfolgbarkeit verlangen? |
Vorschriften und Normen: In manchen Branchen ist Rückverfolgbarkeit vorgeschrieben: Die Norm ISO 26262 für die funktionale Sicherheit von Fahrzeugen, die Norm IEC 62304 für Software in Medizinprodukten und die Richtlinie DO-178C für Software in der Luftfahrt verlangen Verknüpfungen von den Anforderungen bis zu den Tests. Diese Normen sind selbst kein Gesetz, werden aber über Zulassungsverfahren oder Verträge verbindlich. Für Versicherungen und Banken verlangt die Verordnung der Europäischen Union über die digitale operationale Resilienz im Finanzsektor (Digital Operational Resilience Act, DORA), dass Änderungen an der IT dokumentiert, getestet und freigegeben werden; eine bestimmte Form der Verknüpfung schreibt sie nicht vor. Klären Sie zu Projektbeginn mit der Rechtsabteilung und der internen Revision, welche Vorgaben gelten. Beispiel: Für das Schadenportal gilt keine Norm, die eine Traceability-Matrix vorschreibt. Die interne Revision verlangt aber, gestützt auf DORA, für jede Änderung am Schadenportal den Nachweis, dass sie getestet und freigegeben wurde. Das Projekt erbringt diesen Nachweis über die Verknüpfung jeder Anforderung mit ihren Testfällen und deren Ergebnissen. |
43 |
Muss das Projekt bei einer Prüfung eine lückenlose Rückverfolgbarkeit nachweisen? |
Nachweis bei Prüfungen: Bei einem Audit prüfen interne oder externe Prüfer, ob das Projekt nach den Vorgaben gearbeitet hat. Meist ziehen sie Stichproben: Sie wählen einzelne Anforderungen aus und verlangen die vollständige Kette von der Quelle über den Testfall bis zum Ergebnis des Testlaufs. Fehlt in einer Stichprobe ein Teil dieser Kette, zweifeln die Prüfer auch an den übrigen Nachweisen. Prüfen Sie die Kette deshalb vor dem Audit selbst an einer eigenen Stichprobe. Beispiel: Die interne Revision wählt zehn Anforderungen der Version 1.0 aus, darunter REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“. Für REQ-300 zeigt die Anforderungsanalystin: |
44 |
Gibt es Vorgaben, wie lange und in welcher Form die Verknüpfungen aufbewahrt werden? |
Aufbewahrung: Verknüpfungen ändern sich laufend, ein Prüfer fragt aber oft nach dem Stand zu einer bestimmten früheren Version. Frieren Sie deshalb mit jeder ausgelieferten Version die Anforderungen samt ihren Verknüpfungen als Baseline ein, also als festen Stand, der sich nicht mehr ändert. Klären Sie mit der internen Revision, wie lange diese Stände aufbewahrt werden müssen und ob sie auch dann noch lesbar sein müssen, wenn das Requirements-Management-Tool (RM-Tool) einmal abgelöst wird. Beispiel: Zum Start der Version 1.0 friert die Anforderungsanalystin den Stand „Version 1.0“ ein. Zwei Jahre später fragt die interne Revision, welche Testfälle damals mit REQ-280 „Bankverbindung für die Auszahlung erfassen“ verknüpft waren. Obwohl sich diese Testfälle seither geändert haben, zeigt der eingefrorene Stand die Verknüpfungen von damals. |
45 |
Ist nachweisbar, dass Verknüpfungen nicht nachträglich unbemerkt geändert oder gelöscht wurden? |
Änderungsprotokoll: Prüfer müssen sich darauf verlassen können, dass niemand eine Verknüpfung gelöscht hat, um eine Lücke zu verbergen, etwa einen fehlenden Test. Falsche Verknüpfungen zu löschen muss zwar möglich bleiben, aber das Requirements-Management-Tool (RM-Tool) muss jede Änderung in einem Änderungsprotokoll (englisch Audit Trail) festhalten: wer wann welche Verknüpfung angelegt oder gelöscht hat. Achten Sie darauf, dass sich dieses Protokoll selbst nicht bearbeiten lässt. Beispiel: Das Änderungsprotokoll der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ zeigt einen Eintrag: |
46 |
Funktionieren die Verknüpfungen auch in einem PDF-Export, den externe Prüfer bekommen? |
Verknüpfungen im PDF: Externe Prüfer haben oft keinen Zugang zum Requirements-Management-Tool (RM-Tool) und bekommen die Anforderungen als PDF-Datei. Links im PDF, die ins RM-Tool führen, nützen ihnen deshalb nichts. Erzeugen Sie den Export so, dass die Links innerhalb der PDF-Datei an die richtige Stelle führen, etwa von der Anforderung zum Testfall und zum Testergebnis im selben Dokument, und probieren Sie den Export vor der Übergabe aus. Beispiel: Für die Prüfung durch einen externen Wirtschaftsprüfer erzeugt die Anforderungsanalystin eine PDF-Datei mit allen Anforderungen der Version 1.0 und einem Anhang mit den Testergebnissen. Wer bei REQ-214 „Eingangsbestätigung nach Schadenmeldung“ auf den Testfall klickt, springt zum Ergebnis im Anhang. Links auf Jira hat sie aus dem Export entfernt, weil der Prüfer dort kein Konto hat. |
47 |
Wie wird begründet, wenn eine Anforderung bewusst keine Verknüpfung hat, etwa keinen Testfall? |
Begründete Lücke: Nicht jede Anforderung lässt sich durch einen Test prüfen: Manche werden durch eine Sichtprüfung, eine Berechnung oder ein Review nachgewiesen. Damit eine solche Anforderung in der Auswertung der Anforderungen ohne Testfall nicht als Lücke erscheint, tragen Sie im Feld „Nachweisart“ ein, wie sie stattdessen geprüft wird, und im Feld „Begründung“, warum. Prüfer akzeptieren eine begründete Lücke in der Regel; eine unbegründete werten sie als Mangel. Beispiel: Die Anforderung REQ-5212 „Farben und Logo der Versicherung verwenden“ hat keinen Testfall. |
Kategorie |
Hier klären Sie, in welchem Requirements-Management-Tool (RM-Tool) die Verknüpfungen gepflegt werden, wie Anforderungen, Testfälle und Quellcode verbunden werden, wenn sie in verschiedenen Programmen liegen, und welche Verknüpfungen automatisch entstehen können. Dazu gehört auch der Austausch mit anderen Unternehmen über das Requirements Interchange Format (ReqIF). Je mehr Verknüpfungen automatisch entstehen und je weniger Angaben von Hand zwischen Programmen übertragen werden, desto weniger Pflegeaufwand fällt an und desto seltener widersprechen sich die Angaben in zwei Programmen. |
|
48 |
In welchem Requirements-Management-Tool werden die Anforderungen und ihre Verknüpfungen gepflegt? |
Auswahl des RM-Tools: Ein Requirements-Management-Tool (RM-Tool) wie Jira, Polarion, IBM DOORS oder Jama Connect verwaltet Verknüpfungen selbst: Wer eine Anforderung öffnet, sieht ihre Testfälle, und wer einen Testfall öffnet, sieht die Anforderung; jede Änderung an einer Verknüpfung wird protokolliert, und eine Auswertung listet zum Beispiel alle Anforderungen ohne Testfall auf. Eine Excel-Tabelle leistet das nicht von selbst; sie eignet sich für Rückverfolgbarkeit nur in sehr kleinen Vorhaben, weil jede Verknüpfung von Hand abgeglichen wird und Kopien der Tabelle schnell voneinander abweichen. Wählen Sie das RM-Tool auch danach aus, ob es eine Verknüpfung nach einer Änderung als verdächtig markieren kann. Beispiel: Die Teams des Schadenportals arbeiten nach Scrum und planen ihre Sprints bereits in Jira; deshalb pflegen sie dort auch die Anforderungen und ihre Verknüpfungen. Weil Jira eine Verknüpfung nach einer Änderung nicht von sich aus als verdächtig markiert, installiert das Projekt dafür eine Erweiterung. |
49 |
Wie werden die Programme verbunden, wenn Anforderungen, Testfälle und Quellcode in verschiedenen Programmen liegen? |
Verbindung der Programme: Oft liegen die Anforderungen im Requirements-Management-Tool (RM-Tool), die Testfälle in einem Testmanagementprogramm und der Quellcode in der Versionsverwaltung, etwa Git. Damit Verknüpfungen über diese Grenzen hinweg funktionieren, brauchen die Programme eine Schnittstelle, zum Beispiel eine fertige Erweiterung (englisch Plug-in) oder eine Anbindung nach einem Standard wie Open Services for Lifecycle Collaboration (OSLC), über den sich Einträge in verschiedenen Programmen gegenseitig verknüpfen lassen. Ohne Schnittstelle überträgt jemand Kennungen von Hand, und die Angaben in den Programmen laufen auseinander. Beispiel: Die Anforderungen des Schadenportals stehen in Jira, das Testteam der Versicherung verwaltet seine Testfälle dagegen seit Jahren in einem eigenen Testmanagementprogramm. Eine Erweiterung überträgt jede Nacht Kennung und Status der Anforderungen in das Testmanagementprogramm und die Testergebnisse zurück nach Jira. So sieht die Anforderungsanalystin an REQ-214 „Eingangsbestätigung nach Schadenmeldung“ das letzte Testergebnis, ohne das Testmanagementprogramm zu öffnen. |
50 |
Werden Verknüpfungen von Hand angelegt oder entstehen sie automatisch? |
Automatische Verknüpfung: Verknüpfungen von Hand anzulegen braucht Zeit, und sie werden leicht vergessen. Automatisch entstehen Verknüpfungen, wenn alle Beteiligten eine feste Schreibweise einhalten: Nennt jede Beschreibung eines Commits und jeder Name eines automatischen Tests die Kennung der Anforderung, legt das Requirements-Management-Tool (RM-Tool) die Verknüpfung selbst an, sofern es mit der Versionsverwaltung und den Testprogrammen verbunden ist. Legen Sie diese Schreibweise im Projekt verbindlich fest, und lassen Sie die Versionsverwaltung Commits ohne Kennung zurückweisen. Beispiel: Im Schadenportal lautet die Regel: Jede Commit-Nachricht beginnt mit der Kennung der Anforderung, etwa „REQ-230: Fotos vor dem Hochladen verkleinern“. Die Versionsverwaltung weist Commits ohne Kennung zurück. So entsteht zu jeder Änderung am Quellcode die Verknüpfung, ohne dass jemand sie in Jira von Hand anlegt. |
51 |
Hält das Requirements-Management-Tool fest, mit welcher Fassung einer Anforderung eine Verknüpfung angelegt wurde? |
Fassung der Verknüpfung: Eine Anforderung durchläuft mehrere Fassungen, ein Testfall wurde aber für eine bestimmte Fassung geschrieben. Manche Requirements-Management-Tools (RM-Tools), etwa Polarion, speichern deshalb an der Verknüpfung, auf welche Fassung sie zeigt. Entsteht eine neue Fassung, zeigt die Verknüpfung weiter auf die alte und wird als verdächtig markiert, bis jemand den Testfall geprüft und die Verknüpfung auf die neue Fassung umgestellt hat. Klären Sie, wie sich Ihr RM-Tool verhält, und legen Sie fest, wer nach einer neuen Fassung die Verknüpfungen prüft. Beispiel: Der Testfall „Höchstens 5 Fotos je Meldung“ ist mit Fassung 2 der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ verknüpft. Fassung 3 erlaubt bis zu 10 Fotos. Die Verknüpfung zeigt weiter auf „Fassung 2“ und ist als verdächtig markiert; daran sieht eine Testerin des Testteams, dass der Testfall noch die alte Grenze prüft. |
52 |
Werden Anforderungen und ihre Verknüpfungen mit anderen Unternehmen im Austauschformat ReqIF ausgetauscht? |
Austauschformat: Das Requirements Interchange Format (ReqIF) ist ein offener Standard der Object Management Group, eines Zusammenschlusses von Unternehmen, der Standards für Software herausgibt. Mit ReqIF tauschen verschiedene Requirements-Management-Tools (RM-Tools) Anforderungen samt Feldern und Verknüpfungen untereinander aus; verbreitet ist das vor allem in der Fahrzeugindustrie zwischen Herstellern und Zulieferern. Vereinbaren Sie vor dem ersten Austausch, welche Felder und Verknüpfungen übertragen werden, und probieren Sie den Austausch mit wenigen Anforderungen aus, weil nicht jedes RM-Tool alle Teile des Standards gleich umsetzt. Beispiel: Der externe Entwicklungsdienstleister verwaltet seine Anforderungen in Polarion, die Versicherung in Jira; beide vereinbaren für das Schadenportal den Austausch über ReqIF. Beim ersten Versuch mit 20 Anforderungen fehlen in Jira alle Verknüpfungen der Art „hängt ab von“, weil die Erweiterung, mit der Jira ReqIF-Dateien einliest, diese Verknüpfungsart nicht kennt. Die Anforderungsanalystin richtet die Verknüpfungsart in der Erweiterung ein; erst danach tauschen beide alle Anforderungen aus. |
53 |
Wie wird verhindert, dass Einträge falsch miteinander verknüpft werden? |
Regeln für Verknüpfungen: Falsche Verknüpfungen verfälschen jede Auswertung, etwa wenn ein Testfall mit einem Stakeholder statt mit einer Anforderung verknüpft ist. Das Traceability-Informationsmodell legt fest, welche Art von Eintrag mit welcher Art verknüpft werden darf, zum Beispiel die Verknüpfung „wird geprüft durch“ nur von einer Anforderung zu einem Testfall. Manche Requirements-Management-Tools (RM-Tools), etwa Polarion, lassen sich so einstellen, dass sie nicht erlaubte Verknüpfungen ablehnen; wo das nicht geht, findet eine regelmäßige Auswertung die falschen Verknüpfungen. Beispiel: Im Schadenportal darf die Verknüpfung „wird geprüft durch“ nur von einer einzelnen Anforderung zu einem Testfall führen. Eine Suche in Jira, die das Testteam jeden Montag ausführt, zeigt zwei Testfälle, die mit einem Epic statt mit einer einzelnen Anforderung verknüpft sind. Eine Testerin des Testteams verknüpft die beiden Testfälle mit den richtigen Anforderungen. |
Kategorie |
Hier legen Sie fest, wer Verknüpfungen anlegt, wer sie nach Änderungen prüft, wann sie angelegt werden und wie das kontrolliert wird. Rückverfolgbarkeit bleibt nur dann aktuell, wenn sie Teil der täglichen Arbeit ist: Wer einen Testfall schreibt, verknüpft ihn sofort, und keine Anforderung gilt als fertig, solange Pflicht-Verknüpfungen fehlen. Werden Verknüpfungen erst kurz vor dem Start nachgetragen, weiß niemand mehr genau, welcher Testfall zu welcher Anforderung gehört, und die Lücken fallen erst bei der Prüfung auf. |
|
54 |
Wer prüft verdächtige Verknüpfungen nach einer Änderung und hebt die Markierung auf? |
Zuständigkeit für verdächtige Verknüpfungen: Eine verdächtige Verknüpfung entsteht, wenn sich eine Anforderung ändert, mit der zum Beispiel ein Testfall verknüpft ist. Prüfen muss die Verknüpfung, wer für den verknüpften Eintrag zuständig ist, beim Testfall also das Testteam: Passt der Testfall noch, hebt das Testteam die Markierung auf, sonst ändert es zuerst den Testfall. Die Verknüpfung selbst wird dabei nicht gelöscht. Legen Sie eine Frist für diese Prüfung fest, damit sich keine Markierungen ansammeln. Beispiel: Die Anforderungsanalystin hebt in der Anforderung REQ-230 „Fotos zur Schadenmeldung hochladen“ die Grenze von 5 auf 10 Fotos an. Das Requirements-Management-Tool (RM-Tool) markiert daraufhin die Verknüpfungen zu drei Testfällen als verdächtig. Eine Testerin des Testteams passt zwei Testfälle an die neue Grenze an; der dritte prüft nur das Dateiformat, und sie hebt die Markierung dieser Verknüpfung ohne Änderung auf. Im Schadenportal gilt dafür eine Frist von fünf Arbeitstagen, damit die Testfälle bis zum nächsten Testlauf am Ende des Sprints stimmen. |
55 |
Wer legt welche Verknüpfungen an, und wer ist dafür verantwortlich? |
Zuständigkeiten: Jede Art von Verknüpfung braucht eine zuständige Rolle, sonst verlässt sich jeder auf den anderen. Üblich ist: Die Anforderungsanalystin verknüpft Anforderungen mit ihren Quellen und untereinander, die Entwickler verknüpfen ihre Änderungen am Quellcode, das Testteam verknüpft seine Testfälle. Halten Sie die Zuständigkeiten in einer Zuständigkeitsmatrix (RACI) fest; die Buchstaben stehen für Responsible (führt aus), Accountable (trägt die Verantwortung), Consulted (wird gefragt) und Informed (wird informiert). Beispiel: Auszug aus der Zuständigkeitsmatrix des Schadenportals: |
56 |
Zu welchem Zeitpunkt der Arbeit werden die Verknüpfungen angelegt? |
Zeitpunkt im Arbeitsablauf: Legen Sie jede Verknüpfung in dem Moment an, in dem der verknüpfte Eintrag entsteht: die Verknüpfung zur Quelle beim Anlegen der Anforderung, die Verknüpfung zum Testfall beim Schreiben des Testfalls, die Verknüpfung zum Quellcode mit jedem Commit. Später fehlt das Wissen, welcher Testfall oder welche Änderung zu welcher Anforderung gehört. Werden Verknüpfungen erst kurz vor dem Start nachgetragen, entstehen Lücken und falsche Zuordnungen, die erst bei der Prüfung auffallen. Beispiel: Im ersten Sprint verschob das Testteam das Verknüpfen der Testfälle zu den Anforderungen des Teams Portal auf das Ende der Version. Sechs Wochen später konnte niemand mehr sicher sagen, welcher der 60 Testfälle zu welcher Anforderung gehört, und das Nachtragen dauerte drei Tage. Seitdem verknüpft das Testteam jeden Testfall, während es ihn schreibt. |
57 |
Wird beim Review einer Anforderung geprüft, ob ihre Verknüpfungen vollständig sind? |
Prüfung im Review: Bei einem Review prüfen andere Personen, ob eine Anforderung verständlich, vollständig und richtig ist. Nehmen Sie die Verknüpfungen in die Checkliste des Reviews auf, etwa mit den Punkten „Quelle verknüpft“ und „abhängige und widersprüchliche Anforderungen verknüpft“. So fallen fehlende Verknüpfungen auf, bevor die Anforderung umgesetzt wird, und nicht erst bei der Prüfung vor dem Start. Beispiel: Beim Review der Anforderung REQ-270 „Unfallgegner erfassen“ fällt auf, dass die Verknüpfung zu REQ-260 „Schadenmeldung Kfz erfassen“ fehlt, obwohl der Unfallgegner nur innerhalb einer Kfz-Meldung erfasst wird. Die Anforderungsanalystin ergänzt die Verknüpfung „hängt ab von“, bevor REQ-270 den Status „Abgestimmt“ bekommt. |
58 |
Gehören die Pflicht-Verknüpfungen zur Definition of Done des Teams? |
Definition of Done: Die Definition of Done legt fest, welche Punkte erledigt sein müssen, bevor eine Anforderung als fertig gilt. Nehmen Sie die Pflicht-Verknüpfungen darin auf, etwa: mindestens ein Testfall verknüpft, letzter Testlauf bestanden, jeder Commit mit der Kennung der Anforderung versehen. So kann niemand eine User Story als fertig melden, solange ihr der Nachweis fehlt. Beispiel: Die User Story „Fotos hochladen“ des Teams Portal ist programmiert, aber noch mit keinem Testfall verknüpft. Der Product Owner nimmt sie am Ende des Sprints deshalb nicht als fertig an, und sie geht in den nächsten Sprint. |
59 |
Wie wird die Rückverfolgbarkeit gesichert, wenn ein anderes Unternehmen an der Software mitarbeitet? |
Vertragliche Pflicht: Arbeitet ein anderes Unternehmen an der Software mit, entstehen Testfälle und Quellcode außerhalb des eigenen Hauses. Legen Sie deshalb im Vertrag fest, dass der Auftragnehmer die Verknüpfungen mitliefert, welche Verknüpfungen Pflicht sind und in welchem Format er sie liefert, etwa im Requirements Interchange Format (ReqIF). Fehlt diese Pflicht im Vertrag, erhält der Auftraggeber zwar die Software, kann aber nicht nachweisen, welche Anforderung wie getestet wurde. Beispiel: Der Vertrag mit dem externen Entwicklungsdienstleister nennt als Teil der Lieferung zu jeder Version: alle Testfälle mit ihren Verknüpfungen zu den Anforderungen, die Ergebnisse der Testläufe und je Anforderung eine Liste der Änderungen am Quellcode. Die Versicherung erteilt die Abnahme einer Version erst, wenn diese Angaben vollständig vorliegen. |
60 |
Ist der Aufwand für das Anlegen und Pflegen der Verknüpfungen in der Planung berücksichtigt? |
Aufwand einplanen: Verknüpfungen anzulegen, nach Änderungen zu prüfen und für Prüfungen aufzubereiten braucht Zeit, die in keiner Schätzung auftaucht, wenn niemand daran denkt. Nehmen Sie diesen Aufwand in die Schätzung jeder Anforderung auf, in agilen Teams also in die Story Points, und planen Sie für die Anforderungsanalystin und das Testteam feste Zeit für die Pflege ein. Sonst bleibt die Pflege liegen, sobald es eng wird, und die Verknüpfungen veralten. Beispiel: Das Team Portal rechnet bei jeder User Story eine Stunde für Verknüpfungen ein und berücksichtigt das bei der Schätzung in Story Points. Vor jeder Version plant die Projektleitung außerdem zwei Tage für die Anforderungsanalystin ein, in denen sie die Traceability-Matrix für die interne Revision prüft. |
5.3: Änderungsmanagement (Die Evolution)
Auch nach der Abstimmung ändern sich Anforderungen: Fachbereich, Vertrieb, Gesetzgeber und Partner bringen neue Wünsche und Vorgaben ein. Das Änderungsmanagement sorgt dafür, dass niemand eine abgestimmte Anforderung auf Zuruf ändert. Jede Änderung wird als Änderungsantrag gestellt und in einer Auswirkungsanalyse auf Aufwand, Kosten und Folgen geprüft; danach entscheidet der Product Owner oder das Änderungsgremium (Change Control Board, CCB) darüber. Eine genehmigte Änderung erzeugt eine neue Version der Anforderung, und zu jedem Release wird der gültige Stand als Baseline eingefroren. So bleibt jederzeit nachvollziehbar, was wann aus welchem Grund geändert wurde.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier legen Sie fest, auf welchem Weg eine Änderung an einer abgestimmten Anforderung beantragt, entschieden und abgeschlossen wird: wer einen Änderungsantrag stellen darf, welche Angaben der Antrag enthalten muss, wer darüber entscheidet und was in Notfällen gilt. Ohne diesen Weg ändern Entwickler Anforderungen auf mündlichen Zuruf, und später weiß niemand, wer was beschlossen hat. Ist der Weg festgelegt, entscheidet immer eine dazu berechtigte Person oder ein dafür eingesetztes Gremium, und jeder kann die Entscheidung im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion nachlesen. |
|
1 |
Wer darf einen Änderungsantrag (Change Request, CR) stellen? |
Antragsberechtigung: Ein Änderungsantrag ist der formale Antrag, eine bereits abgestimmte Anforderung zu ändern. Einen Änderungswunsch äußern darf in der Regel jeder Stakeholder. Legen Sie aber fest, wer aus einem Wunsch einen Antrag macht, ihn also im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion anlegt und auf Vollständigkeit prüft, zum Beispiel der Product Owner oder die Anforderungsanalystin. Ohne diese Regel bauen Entwickler Wünsche ein, die ihnen jemand im Flur zuruft, und der Umfang wächst, ohne dass jemand Aufwand und Termin geprüft hat. Beispiel: Ein Mitarbeiter des Vertriebs bittet einen Entwickler des Teams Portal, die Eingangsbestätigung zusätzlich per Textnachricht (SMS) zu verschicken. Der Entwickler baut das nicht ein, sondern verweist den Mitarbeiter an den Product Owner. Der Product Owner legt im RM-Tool einen Änderungsantrag an. Erst wenn der Antrag genehmigt ist, baut das Team Portal die Änderung ein. |
2 |
Welche Angaben muss ein Änderungsantrag mindestens enthalten? |
Pflichtangaben: Damit jemand über einen Änderungsantrag entscheiden kann, braucht der Antrag feste Pflichtfelder: „Titel“, „Antragsteller“, „Betroffene Anforderungen“, „Gewünschte Änderung“, „Grund“, „Nutzen“ und „Dringlichkeit“. Fehlen Grund oder Nutzen, kann niemand abwägen, ob sich der Aufwand lohnt. Richten Sie diese Felder im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion als Pflichtfelder ein. Einen unvollständigen Antrag geben Sie mit einer Rückfrage an den Antragsteller zurück, statt ihn zu bearbeiten. Beispiel: Der Änderungsantrag des Vertriebs ist so ausgefüllt: |
3 |
Wer entscheidet, ob ein Änderungsantrag genehmigt wird (Change Control Board, CCB)? |
Entscheidungsbefugnis: Legen Sie fest, wer über welchen Änderungsantrag entscheidet, und lassen Sie zwischen den Zuständigkeiten keine Lücke. Verbreitet ist eine Grenze nach Aufwand: Über kleine Änderungen entscheidet der Product Owner allein. Über größere Änderungen und über alle, die einen Termin, einen Vertrag oder ein anderes Team berühren, entscheidet das Änderungsgremium (Change Control Board, CCB). Ohne klare Grenze wartet entweder jede Kleinigkeit auf das Gremium, oder große Änderungen gehen ohne gemeinsame Prüfung durch. Beispiel: Im Schadenportal liegt die Grenze bei 5 Personentagen, also etwa einer Arbeitswoche einer Person. |
4 |
Wie oft tagt das Änderungsgremium (Change Control Board, CCB)? |
Sitzungsrhythmus: Das Änderungsgremium (Change Control Board, CCB) sollte regelmäßig zu einem festen Termin zusammenkommen, zum Beispiel einmal pro Woche. Dann weiß jeder Antragsteller, bis wann sein Antrag vollständig sein muss und wann er frühestens eine Entscheidung bekommt. Ruft die Projektleitung das Gremium dagegen nach Bedarf kurzfristig zusammen, fehlen oft wichtige Mitglieder, und die Anwesenden entscheiden ohne Vorbereitung. Für Notfälle legen Sie ein verkürztes Verfahren fest, damit niemand bis zur nächsten Sitzung warten muss. Beispiel: Das Änderungsgremium des Schadenportals tagt jeden Donnerstag um 10 Uhr. Auf die Tagesordnung kommen alle Änderungsanträge, die bis Dienstagabend vollständig im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion stehen. So haben die Mitglieder einen Tag Zeit, die Anträge zu lesen. |
5 |
Gibt es einen beschleunigten Ablauf für Änderungen in Notfällen? |
Notfallverfahren: Ein Notfall liegt vor, wenn ein Fehler im laufenden Betrieb die Kunden oder die Sachbearbeitung erheblich behindert, etwa wenn Schadenmeldungen nicht mehr ankommen. Bis zur nächsten Sitzung des Änderungsgremiums (Change Control Board, CCB) zu warten, wäre dann zu spät. Legen Sie vorab fest, was als Notfall gilt und welche Person dann allein und sofort entscheiden darf, zum Beispiel der Product Owner. Legen Sie auch fest, wer den Vorgang danach im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion nachträgt, und zwar vor der nächsten Sitzung. In dieser Sitzung bestätigt das Änderungsgremium die Entscheidung nachträglich. Beispiel: Kurz nach der Inbetriebnahme von Version 1.0 zeigt das Schadenportal keine Schadennummer mehr in der Eingangsbestätigung an, die die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt, und über 200 Kunden rufen bei der Hotline an. Der Product Owner genehmigt sofort, die Fehlerbehebung außerhalb der geplanten Versionen in Betrieb zu nehmen, und das Team Portal liefert sie noch am selben Tag aus. Am nächsten Morgen trägt die Anforderungsanalystin den Vorgang im RM-Tool nach, und am folgenden Donnerstag bestätigt das Änderungsgremium die Entscheidung. |
6 |
Wie erfährt der Antragsteller, dass sein Änderungsantrag abgelehnt wurde, und warum? |
Begründete Ablehnung: Lehnt der Product Owner oder das Änderungsgremium (Change Control Board, CCB) einen Änderungsantrag ab, teilen Sie dem Antragsteller die Entscheidung mit Begründung mit, zum Beispiel per E-Mail. Ohne Begründung fühlt er sich übergangen und stellt denselben Antrag bald erneut. Tragen Sie die Begründung außerdem im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion ein und setzen Sie den Antrag auf den Status „Abgelehnt“, statt ihn zu löschen. So findet jeder, der später dieselbe Idee hat, die frühere Entscheidung. Beispiel: Der Kundenservice beantragt, dass Kunden Schäden auch per Sprachnachricht melden können. Das Änderungsgremium lehnt ab, weil die Sachbearbeitung jede gesprochene Meldung abtippen müsste. Der Kundenservice erhält diese Begründung per E-Mail. Im RM-Tool stehen der Änderungsantrag und die zugehörige Anforderung REQ-205 „Schadenmeldung per Sprachnachricht“ mit dem Status „Abgelehnt“ und der Begründung. |
7 |
Wie lässt sich verfolgen, wie weit ein Änderungsantrag bearbeitet ist? |
Status des Antrags: Jeder Änderungsantrag bekommt im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion einen Status, der zeigt, wie weit seine Bearbeitung fortgeschritten ist. Üblich ist eine feste Folge: „Eingereicht“, „In Bewertung“, „Genehmigt“ oder „Abgelehnt“, „In Umsetzung“, „Abgeschlossen“. So kann der Antragsteller jederzeit selbst nachsehen, statt nachzufragen, und die Projektleitung sieht, wie viele Anträge auf eine Entscheidung warten. Diese Status gehören zum Antrag, nicht zur Anforderung, die er ändern soll. Beispiel: Der Änderungsantrag mit der Kennung „CR-17“ (CR steht für Change Request, 17 ist die laufende Nummer) soll die Eingangsbestätigung zusätzlich per Textnachricht (SMS) verschicken. Er durchläuft diese Status: |
8 |
Wann wird ein Änderungsantrag formal geschlossen? |
Abschluss: Ein Änderungsantrag ist erst abgeschlossen, wenn die Änderung umgesetzt, getestet und in Betrieb ist und der Antragsteller oder die fachlich verantwortliche Person bestätigt hat, dass die Änderung dem Antrag entspricht. Dazu gehört auch, dass die geänderte Anforderung, die Testfälle und die Handbücher auf dem neuen Stand sind. Schließt das Team den Antrag schon, sobald der Code geschrieben ist, gilt eine Änderung als erledigt, die die Nutzer noch gar nicht verwenden können. Legen Sie diese Bedingungen als Voraussetzung für den Status „Abgeschlossen“ fest. Beispiel: Das Team Portal hat die Bestätigung per Textnachricht (SMS) programmiert, und das Testteam hat sie geprüft. Der Änderungsantrag „Eingangsbestätigung zusätzlich per Textnachricht“ bleibt trotzdem offen, bis Version 1.1 des Schadenportals in Betrieb ist und der Vertrieb bestätigt hat, dass Kunden die Textnachricht erhalten. Erst dann setzt der Product Owner den Status auf „Abgeschlossen“. |
Kategorie |
Bevor jemand über einen Änderungsantrag entscheidet, klärt eine Auswirkungsanalyse, was die Änderung alles berührt: andere Anforderungen, Teile der Software, Testfälle, Handbücher, Schulungen, Antwortzeiten, Sicherheit und Termine. Eine Änderung, die nach einer Kleinigkeit klingt, zieht oft Arbeit an vielen Stellen nach sich. Wer das vor der Entscheidung weiß, genehmigt keine Änderung, deren tatsächlicher Aufwand erst während der Umsetzung sichtbar wird. |
|
9 |
Wer schätzt den Aufwand einer Änderung? |
Aufwandsschätzung: Den Aufwand schätzen die Personen, die die Arbeit machen: die Entwickler für die Programmierung, das Testteam für die Tests und, falls nötig, die Verfasser von Handbüchern und Schulungsunterlagen. Schätzen die Entwickler allein, fehlt oft der Aufwand für Tests, für die Anpassung der Dokumentation und für die Abstimmung mit anderen Teams. Fassen Sie alle Teilschätzungen im Änderungsantrag zu einer Summe zusammen, damit die Entscheidung auf dem ganzen Aufwand beruht. Beispiel: Schätzung für den Änderungsantrag „Eingangsbestätigung zusätzlich per Textnachricht“: |
10 |
Welche anderen Anforderungen sind von der Änderung betroffen? |
Betroffene Anforderungen: Anforderungen hängen voneinander ab: Ändert sich eine, müssen andere oft mitgeändert werden, sonst widersprechen sie sich. Diese Abhängigkeiten zeigt die Rückverfolgbarkeit (Traceability), also die Verknüpfungen zwischen den Anforderungen im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion. Gehen Sie bei jeder Auswirkungsanalyse alle Verknüpfungen der zu ändernden Anforderung durch, und listen Sie die betroffenen Anforderungen im Änderungsantrag auf. Beispiel: Die Bestätigung per Textnachricht (SMS) ändert die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“. Über die Verknüpfungen im RM-Tool findet die Anforderungsanalystin unter anderem zwei weitere betroffene Anforderungen: |
11 |
Welche Bestandteile der Software (Systemkomponenten) müssen angepasst werden? |
Betroffene Bestandteile: Eine Software besteht aus Komponenten wie der Oberfläche, die der Nutzer sieht, der Programmlogik, der Datenbank und den Schnittstellen zu anderen Programmen. Je mehr Komponenten eine Änderung berührt, desto aufwendiger wird sie: Eine neue Beschriftung betrifft nur die Oberfläche, ein neues Feld oft auch die Datenbank. Muss die Datenbank geändert werden, sind häufig die bereits gespeicherten Daten umzuwandeln, und oft müssen auch andere Programme angepasst werden, die diese Daten lesen. Lassen Sie das Entwicklungsteam die betroffenen Komponenten benennen, bevor es den Aufwand schätzt. Beispiel: Der Fachbereich Schaden beantragt ein zusätzliches Feld „Kilometerstand“ in der Kfz-Schadenmeldung. Das Team Portal nennt drei betroffene Komponenten: |
12 |
Welche Testfälle müssen angepasst oder neu erstellt werden? |
Anpassung der Tests: Ein Testfall prüft mit festgelegten Eingaben, ob die Software das erwartete Ergebnis liefert. Ändert sich eine Anforderung, stimmt bei vorhandenen Testfällen oft das erwartete Ergebnis nicht mehr. Die Testfälle melden dann einen Fehler, obwohl die Software richtig arbeitet, oder sie prüfen das neue Verhalten gar nicht. Ermitteln Sie über die Verknüpfungen zwischen Anforderung und Testfällen, welche Testfälle angepasst werden müssen und welche neu hinzukommen, und planen Sie die Zeit dafür ein. Beispiel: Für die Bestätigung per Textnachricht (SMS) passt das Testteam einen Testfall der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ an und legt zwei neue an: |
13 |
Müssen Handbücher oder andere Dokumentationen aktualisiert werden? |
Dokumentation: Zur Software gehören Texte, die beschreiben, wie sie funktioniert, etwa das Benutzerhandbuch, die Online-Hilfe und das Betriebshandbuch für das Betriebsteam. Eine sichtbare Änderung macht Beschreibungen und Bildschirmfotos darin oft falsch. Nehmen Sie diese Texte deshalb in die Auswirkungsanalyse auf und planen Sie den Aufwand für ihre Anpassung ein. Sonst lesen Nutzer eine Anleitung, die nicht mehr zur Software passt. Beispiel: Mit der Bestätigung per Textnachricht (SMS) bekommt das Formular der Schadenmeldung ein Feld „Mobilnummer“. Die Online-Hilfe des Schadenportals zeigt aber noch ein Bildschirmfoto des alten Formulars ohne dieses Feld. Die Anforderungsanalystin plant einen halben Personentag für ein neues Bildschirmfoto und einen Absatz zur Textnachricht ein. |
14 |
Wirkt sich die Änderung auf die Leistung der Software (Performance) aus, etwa auf Antwortzeiten? |
Leistung: Auch eine kleine fachliche Änderung kann die Software spürbar langsamer machen, etwa wenn danach größere Datenmengen zu verarbeiten sind oder bei jedem Klick zusätzlich Daten aus der Datenbank abgefragt werden. Prüfen Sie deshalb, ob die betroffenen nichtfunktionalen Anforderungen (NFA) zu Antwortzeit und Last nach der Änderung noch erfüllt sind. Ist das unsicher, lassen Sie vor der Freigabe einen Lasttest durchführen. Beispiel: Der Fachbereich Schaden beantragt, dass Kunden zur Schadenmeldung auch Videos hochladen können. Ein kurzes Video ist oft dreißig- bis hundertmal so groß wie ein Foto. Das Team Portal prüft deshalb, ob die Eingangsbestätigung dann noch innerhalb der 5 Sekunden erscheint, die REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt, und ob REQ-400 „Antwortzeit der Schadenmeldung“ eingehalten wird, wenn viele Kunden gleichzeitig Videos senden. |
15 |
Entstehen durch die Änderung neue Sicherheitsrisiken? |
Sicherheitsrisiken: Jede neue Eingabemöglichkeit, jede neue Schnittstelle und jede neue Art von Daten kann Angreifern einen neuen Weg öffnen. Hochgeladene Dateien können zum Beispiel Schadsoftware enthalten, und neue Felder können personenbezogene Daten aufnehmen, die geschützt werden müssen. Lassen Sie solche Änderungen vor der Genehmigung von der IT-Sicherheit prüfen, und nehmen Sie deren Auflagen als eigene Anforderungen auf. Beispiel: Für den Antrag, Videos zur Schadenmeldung hochzuladen, stellt die IT-Sicherheit zwei Auflagen. Die Anforderungsanalystin legt dafür zwei neue Anforderungen an: |
16 |
Beeinflusst die Änderung die Benutzeroberfläche (User Interface, UI)? |
Benutzeroberfläche: Die Benutzeroberfläche ist alles, was der Nutzer auf dem Bildschirm sieht und bedient: Seiten, Felder, Schaltflächen und Texte. Schon ein zusätzliches Feld kann die Aufteilung einer Seite verändern, besonders auf dem kleinen Bildschirm eines Smartphones. Lassen Sie das Mockup der betroffenen Seiten anpassen und vom Fachbereich prüfen, bevor das Team die Änderung programmiert. Beispiel: Für die Bestätigung per Textnachricht (SMS) kommen auf der Seite „Schadenmeldung absenden“ ein Feld „Mobilnummer“ und ein Hinweistext dazu. Im angepassten Mockup sieht der Fachbereich Schaden, dass die Schaltfläche „Absenden“ auf dem Smartphone nun erst nach dem Herunterblättern erscheint. Die Anforderungsanalystin kürzt deshalb den Hinweistext. |
17 |
Verursacht die Änderung Schulungsaufwand? |
Schulungsaufwand: Müssen Mitarbeiter nach einer Änderung anders arbeiten oder den Kunden andere Auskünfte geben, brauchen sie eine Schulung, bevor die geänderte Software in Betrieb geht. Diese Zeit fehlt ihnen in ihrer eigentlichen Arbeit und gehört deshalb zum Aufwand der Änderung. Klären Sie in der Auswirkungsanalyse, welche Gruppen betroffen sind, wie viele Personen dazugehören und wie lange die Schulung dauert. Beispiel: Kommt eine Bestätigung per Textnachricht (SMS) nicht an, werden Kunden bei der Hotline anrufen. Die 40 Mitarbeiter des Kundenservice brauchen deshalb eine einstündige Einweisung. Die Auswirkungsanalyse nennt dafür 40 Arbeitsstunden des Kundenservice, zusätzlich zu den 8 Personentagen, die das Projekt für die Umsetzung geschätzt hat. |
18 |
Gefährdet die Änderung den Zeitplan, insbesondere den kritischen Pfad? |
Auswirkung auf den Termin: Der kritische Pfad ist die Kette von Arbeitsschritten im Projektplan, bei der jede Verzögerung eines Schritts den Endtermin verschiebt. Verlängert eine Änderung einen dieser Schritte, verschiebt sie die Inbetriebnahme. Über eine Verschiebung des Termins entscheidet nicht das Team, sondern meist der Lenkungsausschuss, in dem der Auftraggeber sitzt. Legen Sie solche Änderungen deshalb dem Lenkungsausschuss mit den Folgen für den Termin zur Entscheidung vor. Beispiel: Ein zusätzliches Feld „Kilometerstand“ in der Kfz-Schadenmeldung würde auch die Übertragung an das Schadensystem der Sachbearbeitung ändern (REQ-290 „Meldung an das Schadensystem übertragen“). Die Arbeiten an dieser Übertragung liegen auf dem kritischen Pfad zur Inbetriebnahme von Version 1.0 im März. Weil die Änderung den Termin um zwei Wochen verschieben würde, legt die Projektleitung sie dem Lenkungsausschuss vor; er entscheidet, das Feld frühestens in Version 1.1 aufzunehmen. |
Kategorie |
Hier legen Sie fest, wie die Fassungen einer Anforderung auseinandergehalten werden: Jede Änderung erzeugt eine neue Version mit eigener Nummer, und zu wichtigen Zeitpunkten wird der Stand aller Anforderungen als Baseline eingefroren. Ältere Versionen bleiben erhalten und lassen sich mit der aktuellen vergleichen. So weiß jeder, nach welcher Fassung gerade gebaut und getestet wird, und das Projekt kann jederzeit zeigen, was zu einem bestimmten Zeitpunkt vereinbart war. |
|
19 |
Wie wird jede Version einer Anforderung eindeutig gekennzeichnet? |
Versionsnummer: Jede gespeicherte Änderung am Text oder an wichtigen Feldern einer Anforderung erzeugt eine neue Version mit eigener Nummer; die Kennung (ID) der Anforderung bleibt dabei gleich. So kann jeder Verweis angeben, welche Fassung gemeint ist, zum Beispiel „REQ-214, Version 2“. Manche Requirements-Management-Tools (RM-Tools), etwa Polarion, speichern bei jeder Änderung selbsttätig eine neue Fassung mit Nummer; Jira zeigt an der einzelnen Anforderung keine Versionsnummer, sondern nur eine Liste der Änderungen. Prüfen Sie, was Ihr RM-Tool kann, und legen Sie andernfalls eine feste Regel für die Nummerierung fest. Beispiel: Die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ in zwei Versionen: |
20 |
Lässt sich eine Anforderung auf eine frühere Version zurücksetzen (Rollback)? |
Zurücksetzen: Manchmal erweist sich eine Änderung als Fehler, oder jemand überschreibt einen Text versehentlich. Dann muss sich die frühere Fassung wiederherstellen lassen, ohne dass jemand sie aus dem Gedächtnis neu schreibt. Prüfen Sie, ob Ihr Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion eine frühere Version wiederherstellen kann. Das RM-Tool sollte die wiederhergestellte Fassung als neue Version speichern, statt die fehlerhafte zu löschen, damit nachvollziehbar bleibt, was geschehen ist. Beispiel: Beim Einlesen einer Excel-Tabelle überschreibt die Anforderungsanalystin versehentlich den Text der Anforderung REQ-280 „Bankverbindung für die Auszahlung erfassen“; so entsteht Version 3. Sie stellt im RM-Tool den Text von Version 2 wieder her. Das RM-Tool speichert ihn als Version 4, und die fehlerhafte Version 3 bleibt in der Liste der Versionen sichtbar. |
21 |
Wie werden zusammengehörige Versionen von Anforderungen zu einem freigegebenen Stand gebündelt (Baseline)? |
Baseline: Eine Baseline hält fest, welche Anforderungen in welcher Version zu einem bestimmten Zeitpunkt gelten, etwa nach der Abstimmung des Umfangs für ein Release. Auf diesen Stand beziehen sich Schätzung, Vertrag, Tests und Abnahme. Ändert sich danach eine Anforderung, bleibt die Baseline unverändert; die neue Version gehört zum nächsten Stand. Legen Sie im Requirements-Management-Tool (RM-Tool) zu jedem Release eine eigene Baseline an. Polarion bringt diese Funktion mit, Jira braucht dafür eine Zusatzanwendung. Beispiel: Am 15. Januar 2027 friert die Anforderungsanalystin den Umfang der ersten Version des Schadenportals als Baseline „Schadenportal 1.0“ ein. Diese Baseline enthält unter anderem die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ in Version 1, also ohne Textnachricht (SMS). Als später Version 2 der Anforderung mit der Textnachricht entsteht, bleibt die Baseline „Schadenportal 1.0“ gleich; Version 2 der Anforderung gehört zur Baseline „Schadenportal 1.1“. |
22 |
Darf an Anforderungen weitergearbeitet werden, die bereits abgestimmt sind? |
Schreibschutz: Ist eine Anforderung abgestimmt, ihr Inhalt also freigegeben, darf ihr Inhalt nur noch über einen genehmigten Änderungsantrag geändert werden, und jede solche Änderung erzeugt eine neue Version. Stellen Sie das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion so ein, dass Anforderungen im Status „Abgestimmt“ nur noch gelesen werden können. Für reine Schreibfehler, die den Inhalt nicht berühren, können Sie einen vereinfachten Weg erlauben: Eine benannte Person, etwa die Anforderungsanalystin, darf solche Fehler ohne Änderungsantrag berichtigen, und das RM-Tool hält auch diese Berichtigung fest. Beispiel: Ein Entwickler des Teams Portal bemerkt, dass in der abgestimmten Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ „Schadennumer“ statt „Schadennummer“ steht. Diesen Schreibfehler darf die Anforderungsanalystin auf dem vereinfachten Weg berichtigen. Will das Team dagegen die Frist von 5 auf 10 Sekunden verlängern, braucht es einen Änderungsantrag, und die neue Frist gilt erst, wenn der Antrag genehmigt ist. |
23 |
Welche Version einer Anforderung ist aktuell gültig? |
Gültige Version: Während an einer neuen Fassung einer Anforderung noch gearbeitet wird, muss das Entwicklungsteam weiter nach der abgestimmten Fassung bauen. Wer die Anforderung öffnet, muss deshalb sofort sehen, welche Version gilt und welche noch ein Entwurf ist. Richten Sie im Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion für das Entwicklungsteam eine Sicht ein, die nur abgestimmte Versionen zeigt, oder kennzeichnen Sie Entwürfe deutlich. Sonst setzt jemand einen Entwurf um, der sich noch ändert. Beispiel: Das Team Portal baut für Version 1.0 des Schadenportals die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ in Version 1, also ohne Textnachricht (SMS). Gleichzeitig schreibt die Anforderungsanalystin an Version 2 mit der Textnachricht, die der Fachbereich Schaden noch prüft. In der Sicht des Teams Portal erscheint nur Version 1. |
24 |
Werden Änderungen an Anforderungen automatisch protokolliert? |
Änderungshistorie: Die Änderungshistorie (Audit Trail) hält zu jeder Änderung fest, wer wann welches Feld von welchem alten auf welchen neuen Wert geändert hat. Mit ihr lassen sich später Fragen beantworten wie „Wer hat die Frist von 5 Sekunden eingetragen, und wann?“, etwa bei einem Streit mit einem Lieferanten oder bei einer Prüfung durch die interne Revision. Prüfen Sie, ob Ihr Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion die Änderungshistorie selbsttätig führt, und geben Sie niemandem das Recht, Einträge darin zu löschen. Beispiel: Die interne Revision fragt, wann die Textnachricht (SMS) in die Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ aufgenommen wurde. Die Änderungshistorie im RM-Tool zeigt: |
25 |
Wie lassen sich zwei Versionen einer Anforderung vergleichen (Diff)? |
Versionsvergleich: Ein Versionsvergleich (englisch Diff, kurz für difference, Unterschied) zeigt zwei Fassungen eines Textes so, dass nur die Unterschiede hervorgehoben sind: Gestrichenes erscheint meist rot und durchgestrichen, Neues grün oder unterstrichen. Wer eine geänderte Anforderung prüfen oder freigeben soll, sieht so auf einen Blick, was sich geändert hat, und muss nicht den ganzen Text erneut lesen. Prüfen Sie, ob Ihr Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion diese Ansicht bietet, und nutzen Sie sie bei jedem Review einer geänderten Anforderung. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung soll Version 2 der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ freigeben. Im Versionsvergleich sieht sie den Text von Version 1 unverändert und nur den neuen Satz grün hervorgehoben: „Hat der Kunde eine Mobilnummer angegeben, muss das Schadenportal ihm die Schadennummer zusätzlich als Textnachricht (SMS) senden.“ |
26 |
Gibt es eine feste Regel, wie Baselines benannt werden? |
Namensregel: Eine Baseline wird später über ihren Namen gesucht, etwa wenn ein Vertrag oder eine Prüfung auf einen bestimmten Stand verweist. Namen wie „final“, „final neu“ oder „Stand Montag“ verraten schon nach wenigen Wochen niemandem mehr, welcher Stand gemeint ist. Legen Sie eine Regel fest, nach der der Name Produkt und Version nennt, und tragen Sie Datum und Anlass in die Beschreibung der Baseline ein. Beispiel: Regel im Schadenportal: „Schadenportal <Versionsnummer>“ |
27 |
Wer darf eine Baseline anlegen oder abschließen? |
Berechtigung: Eine Baseline ist der Stand, auf den sich Planung, Vertrag und Tests beziehen. Legt jeder Beteiligte nach Belieben Baselines an, gibt es bald mehrere Stände, die alle als verbindlich gelten könnten. Geben Sie deshalb im Requirements-Management-Tool (RM-Tool) wie Polarion nur wenigen benannten Personen dieses Recht, etwa der Anforderungsanalystin oder dem Release-Manager, der die Auslieferung der Versionen plant. Abschließen dürfen sie eine Baseline erst, wenn die Projektleitung den Umfang freigegeben hat. Beispiel: Im Schadenportal darf nur die Anforderungsanalystin Baselines anlegen. Die Baseline „Schadenportal 1.0“ schließt sie am 15. Januar 2027 ab, nachdem die Projektleitung den Umfang der ersten Version freigegeben hat. Danach kann niemand die Baseline mehr ändern. |
Kategorie |
Hier wägen Sie ab, ob sich eine Änderung lohnt: was sie in Geld kostet, welchen Nutzen sie bringt, wer bezahlt, ob es eine einfachere Lösung gibt und welches Risiko sie für das nächste Release bedeutet. Dazu gehört auch die Frage, ob die Änderung zu den langfristigen Zielen des Produkts passt und welchen Aufwand sie in den Folgejahren für die Wartung verursacht. So genehmigen Product Owner und Änderungsgremium (Change Control Board, CCB) nur Änderungen, deren Nutzen die Kosten rechtfertigt, und vermeiden riskante Eingriffe kurz vor einer Inbetriebnahme. |
|
28 |
Welche Kosten verursacht die Änderung für Umsetzung und Test? |
Kosten: Aus der Aufwandsschätzung in Personentagen ergeben sich die Kosten in Euro: Aufwand mal Tagessatz, also dem Preis für einen Personentag, dazu laufende Kosten wie Lizenzen oder Gebühren. Erst mit dieser Zahl können der Product Owner oder das Änderungsgremium (Change Control Board, CCB) Nutzen und Kosten gegeneinander abwägen. Legen Sie fest, dass ein Änderungsantrag ohne Kostenschätzung nicht zur Entscheidung kommt. Beispiel: Kosten des Änderungsantrags „Eingangsbestätigung zusätzlich per Textnachricht“: |
29 |
Welchen Nutzen bringt die Änderung (Business Value)? |
Geschäftlicher Nutzen: Der Geschäftswert (Business Value) beschreibt, was die Änderung dem Unternehmen oder den Kunden bringt: eingesparte Arbeitszeit, mehr Umsatz, weniger Beschwerden oder die Erfüllung einer gesetzlichen Pflicht. Beziffern Sie den Nutzen so weit wie möglich und stellen Sie ihn den Kosten gegenüber. Übersteigen die Kosten den erwarteten Nutzen deutlich und schreibt kein Gesetz die Änderung vor, lehnen Sie den Antrag ab oder verschieben ihn. Beispiel: Der Kundenservice zählt im Monat rund 600 Anrufe von Kunden, die ihre Schadennummer erfragen, im Schnitt je 5 Minuten lang. Mit der Bestätigung per Textnachricht (SMS) erwartet er halb so viele Anrufe; das spart 25 Stunden im Monat, also 300 Stunden oder rund 15.000 Euro im Jahr. Das Änderungsgremium (Change Control Board, CCB) hält diesen Nutzen für höher als die einmaligen Kosten von 7.200 Euro und die jährlichen Gebühren von 2.800 Euro und genehmigt den Antrag. |
30 |
Wer trägt die Kosten für die Änderung? |
Kostenträger: Klären Sie vor der Genehmigung, aus welchem Budget die Änderung bezahlt wird: aus dem Projektbudget, aus dem Budget der Abteilung, die die Änderung wünscht, oder bei einem externen Auftragnehmer über einen Nachtrag zum Vertrag. Besonders wichtig ist das bei einem Festpreisvertrag: Der vereinbarte Preis deckt nur den vereinbarten Umfang, jede Erweiterung kostet zusätzlich. Ist offen, wer bezahlt, wird die Änderung oft trotzdem umgesetzt, und hinterher streiten die Beteiligten über die Rechnung. Beispiel: Das Team Portal gehört zum externen Entwicklungsdienstleister, der das Schadenportal zum Festpreis baut. Die Bestätigung per Textnachricht (SMS) ist im Festpreis nicht enthalten. Die Versicherung vereinbart deshalb mit dem Dienstleister einen Nachtrag über 7.200 Euro, und die Projektleitung rechnet diesen Betrag dem Budget des Vertriebs zu, der die Änderung beantragt hat. |
31 |
Gibt es Alternativen zur Änderung, etwa eine Behelfslösung ohne Programmänderung (Workaround)? |
Alternativen: Nicht jedes Problem muss durch eine Änderung der Software gelöst werden. Oft lässt sich dasselbe Ziel mit einer Behelfslösung (englisch Workaround) erreichen, etwa mit einer geänderten Arbeitsanweisung, einer Vorlage oder einer Rückfrage in den seltenen Fällen, in denen eine Angabe gebraucht wird. Fragen Sie bei jedem Änderungsantrag, ob es einen solchen Weg gibt, und vergleichen Sie Aufwand und Nachteile beider Wege. Eine Behelfslösung verursacht allerdings in jedem einzelnen Fall Aufwand; tritt der Fall häufig auf, ist die Änderung der Software oft günstiger. Beispiel: Ein Feld „Kilometerstand“ in der Kfz-Schadenmeldung würde etwa 12 Personentage Aufwand verursachen, weil auch das Schadensystem der Sachbearbeitung angepasst werden müsste. Die Anforderungsanalystin fragt nach, wofür der Kilometerstand gebraucht wird: nur bei Totalschäden, also bei etwa 5 von 100 Kfz-Schäden, und dann steht er ohnehin im Gutachten. Die Sachbearbeiter können ihn in diesen Fällen also aus dem Gutachten übernehmen. Der Fachbereich Schaden zieht den Antrag deshalb zurück. |
32 |
Wie hoch ist das Risiko, dass die Änderung bestehende Funktionen der Software stört? |
Risiko der Änderung: Jede Änderung am Programmcode kann Fehler an Stellen verursachen, die mit der Änderung scheinbar nichts zu tun haben. Besonders hoch ist das Risiko, wenn die Änderung Teile betrifft, die viele Funktionen gemeinsam nutzen, und wenn bis zur Inbetriebnahme wenig Zeit für Tests bleibt. Bewerten Sie das Risiko gemeinsam mit dem Entwicklungsteam. Bleibt vor dem Termin keine Zeit für gründliche Tests, verschieben Sie eine riskante Änderung in ein späteres Release. Beispiel: Drei Wochen vor der Inbetriebnahme von Version 1.0 schlägt das Team Portal vor, die Übertragung der Meldungen an das Schadensystem der Sachbearbeitung umzubauen (REQ-290 „Meldung an das Schadensystem übertragen“). Über diese Übertragung laufen alle Schadenmeldungen; ein Fehler darin würde jede Meldung betreffen. Das Änderungsgremium (Change Control Board, CCB) stuft das Risiko als hoch ein und verschiebt den Umbau auf Version 1.1. |
33 |
Passt die Änderung noch in das aktuelle Release? |
Platz im Release: Ein Release hat einen festen Termin, und das Team kann bis dahin nur eine begrenzte Menge Arbeit schaffen. Ist das Release bereits voll eingeplant, gibt es zwei Wege: Die Änderung kommt in ein späteres Release, oder eine andere Anforderung mit geringerer Priorität wird dafür herausgenommen (englisch Swap, Tausch). Diese Entscheidung trifft der Product Owner, nicht das Entwicklungsteam allein, denn sie verändert, was die Nutzer bekommen. Beispiel: Version 1.1 des Schadenportals ist bereits voll eingeplant, als das Änderungsgremium (Change Control Board, CCB) die Bestätigung per Textnachricht (SMS) genehmigt. Der Product Owner nimmt die Änderung in Version 1.1 auf und verschiebt dafür die Anforderung REQ-250 „Englische Oberfläche“ auf Version 1.2. Der Vorstand entscheidet ohnehin erst im Herbst, ob es die englische Oberfläche geben wird. |
34 |
Ist die Änderung strategisch sinnvoll? |
Passung zur Strategie: Prüfen Sie, ob die Änderung zu den langfristigen Zielen des Produkts und zu seinem geplanten technischen Aufbau passt. Eine schnelle Behelfslösung kann ein dringendes Problem lösen und trotzdem den Zielen widersprechen, etwa wenn mit ihr wieder Papier ausgedruckt oder Meldungen abgetippt werden müssen, obwohl das Produkt genau das abschaffen soll. Entscheiden Sie sich dennoch für eine solche Lösung, geben Sie ihr ein Enddatum und tragen Sie sie als technische Schulden ein, damit das Team sie später durch eine dauerhafte Lösung ersetzt. Beispiel: Die Anbindung an das Schadensystem der Sachbearbeitung ist für Hausratschäden noch nicht fertig. Der Fachbereich Schaden schlägt deshalb vor, Hausratmeldungen vorübergehend per E-Mail an ein Postfach der Sachbearbeitung zu schicken. Das widerspricht dem Ziel des Schadenportals, dass niemand Meldungen abtippen muss, und die Kunden bekämen keine Schadennummer, wie sie REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verlangt. Das Änderungsgremium (Change Control Board, CCB) lehnt den Vorschlag ab. |
35 |
Wird der zusätzliche Aufwand für die Wartung berücksichtigt, den die Änderung verursacht? |
Folgekosten: Eine Änderung kostet nicht nur einmal bei der Umsetzung, sondern über die gesamte Lebensdauer der Software: Gebühren, Pflege, Anpassung an neue Versionen angebundener Programme und Tests bei jeder späteren Version. Die Summe aus einmaligen und laufenden Kosten heißt Gesamtkosten (englisch Total Cost of Ownership, TCO). Berechnen Sie die Gesamtkosten für mehrere Jahre, und entscheiden Sie auf dieser Grundlage, nicht allein nach dem Aufwand für die Umsetzung. Beispiel: Für die Bestätigung per Textnachricht (SMS) rechnet die Projektleitung die Gesamtkosten über fünf Jahre aus: |
Kategorie |
Eine Änderung betrifft meist mehr Menschen als den Antragsteller: andere Abteilungen, das Entwicklungsteam, die Nutzer und die Mitarbeiter, die Nutzern bei Fragen helfen. Hier wird geklärt, wie Sie die Zustimmung der betroffenen Stakeholder einholen und wie jeder rechtzeitig erfährt, was sich ändert. Wer von einer Änderung überrascht wird, arbeitet nach dem alten Stand weiter oder lehnt die Änderung ab, obwohl sie sinnvoll ist. |
|
36 |
Stimmen alle betroffenen Stakeholder der Änderung zu? |
Zustimmung: Eine Änderung, die einer Gruppe nützt, kann einer anderen zusätzliche Arbeit machen oder ihr schaden. Holen Sie deshalb vor der Umsetzung die Meinung aller betroffenen Stakeholder ein und suchen Sie eine Einigung, auch wenn sie Bedingungen enthält. Gelingt keine Einigung, entscheidet das Änderungsgremium (Change Control Board, CCB) oder der Lenkungsausschuss. Halten Sie die Einwände und die Entscheidung im Änderungsantrag fest. Beispiel: Zur Bestätigung per Textnachricht (SMS) äußern sich drei Stakeholder: |
37 |
Wie erfährt das Entwicklungsteam von einer Änderung? |
Aktive Information: Ändert sich eine Anforderung, an der ein Team arbeitet, muss das Team das sofort erfahren, sonst baut es nach dem alten Stand weiter. Es reicht nicht, die Änderung in einem Wiki (einer gemeinsamen Sammlung von Webseiten zum Nachlesen) abzulegen und darauf zu hoffen, dass jemand nachsieht. Informieren Sie das Team aktiv: über eine Benachrichtigung aus dem Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion an alle, die an der Anforderung arbeiten, und durch einen kurzen Hinweis in der täglichen Abstimmung des Teams (englisch Daily Standup). Beispiel: Version 2 der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ mit der Textnachricht (SMS) ist abgestimmt. Das RM-Tool schickt allen Entwicklern des Teams Portal und allen Testern, die bei REQ-214 als Bearbeiter eingetragen sind, eine Nachricht. Am nächsten Morgen erklärt der Product Owner die Änderung zusätzlich im Daily Standup. |
38 |
Wie erfahren die Nutzer von den Änderungen (Release Notes)? |
Versionshinweise: Versionshinweise (englisch Release Notes) beschreiben in einfachen Worten, was eine neue Version der Software ändert. Nutzer, die eine Änderung nicht kennen, übersehen neue Funktionen oder halten ein geändertes Verhalten für einen Fehler und rufen beim Kundenservice an. Legen Sie für jede Gruppe von Nutzern den passenden Weg fest: für Kunden zum Beispiel einen Hinweis beim ersten Aufruf nach der Aktualisierung, für Mitarbeiter eine E-Mail mit den Versionshinweisen. Beispiel: Version 1.1 des Schadenportals bringt die Bestätigung per Textnachricht (SMS). Kunden sehen auf der Startseite den Hinweis „Neu: Ihre Schadennummer auf Wunsch auch per SMS“. Die Mitarbeiter des Kundenservice bekommen die Versionshinweise eine Woche vorher per E-Mail, damit sie Fragen der Kunden beantworten können. |
39 |
Müssen Schulungsunterlagen aktualisiert werden? |
Schulungsunterlagen: Schulungsunterlagen sind Folien, Leitfäden und Übungen, mit denen Mitarbeiter den Umgang mit der Software lernen. Sie enthalten oft Bildschirmfotos und Schritt-für-Schritt-Anleitungen, die nach einer Änderung nicht mehr stimmen. Wer nach veralteten Unterlagen lernt, macht Fehler oder gibt Kunden falsche Auskünfte. Nehmen Sie die Unterlagen in die Auswirkungsanalyse auf, und planen Sie die Überarbeitung so, dass sie abgeschlossen ist, bevor die neue Version in Betrieb geht. Beispiel: Der Leitfaden der Hotline enthält ein Bildschirmfoto der Eingangsbestätigung und die Antwort auf die Frage „Wo finde ich meine Schadennummer?“. Für Version 1.1 ergänzt der Kundenservice den Abschnitt um die Textnachricht (SMS) und schreibt hinein, was die Mitarbeiter antworten, wenn bei einem Kunden keine Textnachricht angekommen ist. |
40 |
Wie wird sichergestellt, dass alte Versionen der Software nicht mehr genutzt werden? |
Ablösung alter Versionen: Nach einer Änderung laufen ältere Versionen oft weiter, etwa eine App, die Kunden nicht aktualisiert haben, oder eine alte Schnittstelle, die ein anderes Programm noch aufruft. Solange das so ist, gelten für einen Teil der Nutzer die alten Anforderungen, und das Team muss beide Versionen pflegen. Legen Sie fest, wie lange alte Versionen noch funktionieren, kündigen Sie das Ende rechtzeitig an und sperren Sie die alten Versionen danach, zum Beispiel indem die App eine Aktualisierung verlangt oder das Betriebsteam die alte Schnittstelle abschaltet. Beispiel: Version 1.0 der App zum Schadenportal kennt das Feld „Mobilnummer“ noch nicht. Nach dem Erscheinen von Version 1.1 zeigt die alte App drei Monate lang den Hinweis „Bitte aktualisieren Sie die App“; die drei Monate geben auch Kunden Zeit, die die App nur selten öffnen. Danach nimmt die alte App keine Schadenmeldungen mehr an, sondern führt den Kunden direkt zur Aktualisierung. |
Kategorie |
Hier wird geklärt, wie sich eine Änderung von ihrem Anlass bis in den Quellcode und die Testfälle verfolgen lässt, also wie die Rückverfolgbarkeit (Traceability) auch bei Änderungen erhalten bleibt. Jeder Commit verweist auf den Änderungsantrag, und das Requirements-Management-Tool (RM-Tool) markiert Testfälle und andere verknüpfte Einträge, die nach einer Änderung geprüft werden müssen. So lässt sich für jede Programmänderung zeigen, welcher genehmigte Antrag dahintersteht, und genau das wollen die interne Revision, Prüfer der Aufsichtsbehörde und spätere Entwickler wissen. |
|
41 |
Wie lassen sich Änderungen bis in den Programmcode verfolgen? |
Verweis im Commit: Entwickler speichern jeden Änderungsschritt am Quellcode als Commit in einer Versionsverwaltung wie Git, zusammen mit einer kurzen Beschreibung, der Commit-Nachricht. Legen Sie fest, dass jede Commit-Nachricht die Kennung des Änderungsantrags oder der Anforderung enthält, um die es geht. Dann lässt sich für jede geänderte Codezeile nachsehen, warum sie geändert wurde, und für jeden Änderungsantrag, welche Commits dazugehören. Ist das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion mit der Versionsverwaltung verbunden, zeigt es diese Commits direkt beim Antrag an. Beispiel: Der Änderungsantrag zur Bestätigung per Textnachricht (SMS) hat die Kennung „CR-17“; CR steht für Change Request, 17 ist die laufende Nummer. Ein Entwickler des Teams Portal schreibt als Commit-Nachricht: „CR-17: Schadennummer zusätzlich per SMS senden“. Im RM-Tool erscheint dieser Commit beim Änderungsantrag CR-17. |
42 |
Sind Testfälle mit einer bestimmten Version der Anforderung verknüpft? |
Versionsgenaue Verknüpfung: Ein Testfall wird für eine bestimmte Fassung einer Anforderung geschrieben. Ist er nur mit der Anforderung allgemein verknüpft, fällt oft niemandem auf, dass sich die Anforderung geändert hat und der Testfall noch die alte Fassung prüft. Verknüpfen Sie Testfälle deshalb mit einer bestimmten Version der Anforderung; dann sieht jeder an der Verknüpfung, welche Fassung der Testfall prüft. Entsteht eine neue Version, sollte das Requirements-Management-Tool (RM-Tool) wie Jira oder Polarion die Verknüpfung als verdächtige Verknüpfung (Suspect Link) markieren, bis jemand den Testfall geprüft hat. Beispiel: Der Testfall „Bestätigung mit Schadennummer erscheint innerhalb von 5 Sekunden“ ist mit Version 1 der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ verknüpft. Sobald Version 2 mit der Textnachricht (SMS) gespeichert ist, zeigt das RM-Tool die Verknüpfung als verdächtig an. Das Testteam prüft den Testfall, ergänzt ihn um eine Eingabe mit Mobilnummer und verknüpft ihn mit Version 2. |
43 |
Zeigt das Requirements-Management-Tool (RM-Tool) an, welche verknüpften Einträge nach einer Änderung überprüft werden müssen (Suspect Links)? |
Verdächtige Verknüpfungen: Ändert sich eine Anforderung, kann das Requirements-Management-Tool (RM-Tool) jede ihrer Verknüpfungen selbsttätig als verdächtige Verknüpfung (Suspect Link) markieren, etwa die Verknüpfungen zu Testfällen, abgeleiteten Anforderungen und Entwürfen. Ohne diese Markierung muss jemand nach jeder Änderung alle Verknüpfungen von Hand durchsehen, und vergessene Testfälle prüfen weiter den alten Stand. Nicht jedes RM-Tool kann das ohne Erweiterung: Polarion etwa bringt die Markierung mit, Jira braucht dafür eine Zusatzanwendung. Prüfen Sie das vor der Auswahl des RM-Tools. Legen Sie außerdem fest, wer markierte Verknüpfungen abarbeitet. Beispiel: Nach der Änderung der Anforderung REQ-214 „Eingangsbestätigung nach Schadenmeldung“ zeigt eine Sicht im RM-Tool alle verdächtigen Verknüpfungen: die Verknüpfungen zu drei Testfällen und zur Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“. Das Testteam prüft die Testfälle, die Anforderungsanalystin prüft REQ-300. Erst wenn die Sicht keine verdächtige Verknüpfung mehr zeigt, beginnt der Test von Version 1.1. |
44 |
Lässt sich belegen, warum eine Änderung durchgeführt wurde? |
Nachweis des Grundes: Prüfer der internen Revision oder der Aufsichtsbehörde Bundesanstalt für Finanzdienstleistungsaufsicht (BaFin) fragen bei einem Audit oft, warum eine Software geändert wurde und wer das genehmigt hat. Die Antwort ergibt sich aus einer lückenlosen Kette von Verknüpfungen: vom Commit, mit dem ein Entwickler den Quellcode geändert hat, über den genehmigten Änderungsantrag bis zum Anlass, etwa einer E-Mail oder einem Besprechungsprotokoll. Hängen Sie den Anlass deshalb als Datei oder Link an den Änderungsantrag, und halten Sie die Entscheidung mit Datum fest. Beispiel: Bei einem Audit fragt die interne Revision, warum das Schadenportal Mobilnummern speichert und Textnachrichten (SMS) verschickt. Die Anforderungsanalystin zeigt die Kette: |
45 |
Wie werden Änderungen an den Verknüpfungen der Rückverfolgbarkeit (Traceability) selbst dokumentiert? |
Historie der Verknüpfungen: Nicht nur Anforderungen ändern sich; auch die Verknüpfungen zwischen Anforderungen und zu Testfällen werden angelegt und wieder gelöscht. Löscht jemand eine Verknüpfung versehentlich, fehlt in der Rückverfolgbarkeit diese Verbindung, und oft bemerkt niemand, dass eine Anforderung nicht mehr getestet wird. Prüfen Sie, ob die Änderungshistorie (Audit Trail) Ihres Requirements-Management-Tools (RM-Tools) wie Jira oder Polarion auch das Anlegen und Löschen von Verknüpfungen mit Person und Zeitpunkt festhält. Beispiel: Vor dem Test von Version 1.1 fällt auf, dass die Anforderung REQ-300 „Datenschutzhinweise vor dem Absenden anzeigen“ mit keinem Testfall mehr verknüpft ist. Die Änderungshistorie zeigt, dass ein Tester die Verknüpfung am 2. März 2027 gelöscht hat, als er alte Testfälle aufräumte. Das Testteam stellt die Verknüpfung wieder her, und der Testfall zu REQ-300 läuft im Test von Version 1.1 wieder mit. |
Kategorie |
In agilen Vorgehensweisen wie Scrum sind Änderungen ausdrücklich erwünscht, aber sie brauchen eine Ordnung. Hier wird geklärt, wie neue Wünsche ins Backlog kommen, was während eines laufenden Sprints geändert werden darf, wie sich viele kleine Zusatzwünsche begrenzen lassen und was Vorrang hat: die Behebung von Fehlern oder neue Wünsche. So kann das Team schnell auf neue Erkenntnisse reagieren, ohne ständig aus seiner laufenden Arbeit gerissen zu werden. |
|
46 |
Ist der Entwicklungsprozess darauf ausgelegt, Änderungen aufzunehmen (agiles Vorgehen)? |
Umgang mit Änderungen: Agile Vorgehensweisen wie Scrum rechnen damit, dass sich Anforderungen während des Projekts ändern; das Manifest für agile Softwareentwicklung von 2001 heißt Änderungen ausdrücklich willkommen, selbst spät in der Entwicklung. Für Ordnung sorgt das Backlog: Neue Wünsche kommen dort hinein, der Product Owner sortiert sie, und im Refinement klärt das Team sie, bevor sie in einen Sprint kommen. Prüfen Sie, ob Ihr Vorgehen zu der Menge an Änderungen passt, die Sie erwarten: Bei vielen Änderungen ist ein agiles Vorgehen meist besser geeignet als das Wasserfallmodell. Beispiel: Nach den ersten Wochen mit Version 1.0 bitten Sachbearbeiter darum, dass Kunden bei der Meldung eines Kfz-Schadens auch das Kennzeichen des Unfallgegners angeben. Der Product Owner nimmt den Wunsch ins Backlog auf und ordnet ihn der Anforderung REQ-270 „Unfallgegner erfassen“ zu. Im nächsten Refinement klärt das Team Portal die offenen Fragen, und der Wunsch kommt in einen der folgenden Sprints. |
47 |
Wie geht das Projekt mit einer schleichenden Ausweitung des Umfangs um (Scope Creep)? |
Schleichende Ausweitung: Eine schleichende Ausweitung des Umfangs (Scope Creep) entsteht, wenn viele kleine Zusatzwünsche ohne Prüfung von Aufwand und Termin aufgenommen werden. Jeder einzelne Wunsch wirkt harmlos, zusammen verschieben sie den Termin. Lassen Sie deshalb auch kleine Wünsche über das Backlog oder einen Änderungsantrag laufen. Der Product Owner antwortet mit Nein oder mit „nicht in dieser Version“, wenn ein Wunsch nicht zu Ziel und Termin passt. Beispiel: In den Wochen vor Version 1.0 bitten verschiedene Sachbearbeiter einzeln um zusätzliche Felder in der Kfz-Schadenmeldung, etwa für die Farbe des Fahrzeugs oder die Zahl der Mitfahrer. Jedes Feld macht nur einen halben Personentag Aufwand, die zehn gewünschten Felder zusammen aber 5 Personentage. Der Product Owner sammelt die Wünsche im Backlog und plant sie erst nach der Inbetriebnahme ein, damit Version 1.0 wie geplant im März in Betrieb gehen kann. |
48 |
Werden Funktionsschalter (Feature Toggles) genutzt, um noch nicht fertige Änderungen auszuliefern? |
Funktionsschalter: Ein Funktionsschalter (englisch Feature Toggle) ist eine Einstellung, mit der das Team eine Funktion in der ausgelieferten Software ein- oder ausschaltet, ohne neuen Programmcode auszuliefern. So kann eine Version mit einer noch nicht fertigen Änderung in Betrieb gehen: Der Code ist enthalten, die Funktion bleibt für die Nutzer ausgeschaltet. Jeder Schalter erschwert allerdings den Test, weil die Software in beiden Stellungen funktionieren muss. Legen Sie deshalb fest, wer einen Schalter umlegen darf, und lassen Sie das Team den Schalter entfernen, sobald feststeht, dass die Funktion eingeschaltet bleibt. Beispiel: Die Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ ist für Version 1.1 programmiert, aber die Erkennung ordnet noch zu viele Schäden falsch ein. Version 1.1 geht trotzdem in Betrieb, und die Erkennung bleibt per Funktionsschalter ausgeschaltet. Erst wenn sie im Test mit echten Schadenfotos zuverlässig genug arbeitet, schaltet der Product Owner sie ein. |
49 |
Wie werden Änderungen in einen laufenden Sprint aufgenommen? |
Laufender Sprint: Zu Beginn eines Sprints legt das Team fest, welche Anforderungen es umsetzt und welches Ziel es damit erreichen will, das Sprint-Ziel. Neue Wünsche kommen deshalb in der Regel ins Backlog und frühestens in den nächsten Sprint. Nach dem Scrum Guide, der Beschreibung von Scrum durch seine Begründer, sind Änderungen im laufenden Sprint nur erlaubt, wenn sie das Sprint-Ziel nicht gefährden; der Product Owner und das Team vereinbaren sie gemeinsam. Anders ist es bei einem schweren Fehler im laufenden Betrieb: Ihn behebt das Team meist sofort, auch mitten im Sprint. Beispiel: Mitten im Sprint möchte der Vertrieb, dass das Feld „Mobilnummer“ eine Ländervorwahl verlangt. Das Sprint-Ziel lautet „Bestätigung per Textnachricht (SMS) testbereit“. Für die Ländervorwahl müsste das Team Portal das fast fertige Feld und seine Prüfung noch einmal umbauen, und das Sprint-Ziel wäre nicht mehr zu schaffen. Der Product Owner nimmt den Wunsch deshalb ins Backlog auf, und das Team Portal plant ihn im folgenden Sprint ein. |
50 |
Was hat Vorrang: die Behebung von Fehlern (Bugfixes) oder neue Änderungsanträge (Change Requests)? |
Fehler oder Änderung: Ein Fehler (englisch Bug) ist eine Abweichung der Software von einer abgestimmten Anforderung; ein Änderungsantrag verlangt dagegen etwas, das bisher nicht vereinbart war. Die Unterscheidung ist wichtig, weil ein Fehler in der Regel ohne neue Genehmigung behoben wird und bei einem externen Auftragnehmer meist nichts zusätzlich kostet, eine Änderung dagegen schon. Fehler haben oft Vorrang, aber nicht immer: Sortieren Sie Fehler und Änderungsanträge gemeinsam nach Schwere und Nutzen (englisch Triage). So kann ein kleiner Schönheitsfehler hinter einem wichtigen Änderungsantrag warten. Beispiel: Im Backlog stehen zwei Einträge: |
Kategorie |
Manche Änderungen entstehen nicht im Projekt, sondern außerhalb: durch Gesetze und Vorgaben der Aufsichtsbehörde, durch Änderungen bei Partnern und Anbietern, durch die Jahreszeit oder durch neue Technik. Hier wird geklärt, welche Anforderungen davon betroffen sind und wie wahrscheinlich sie sich noch ändern. Wer das früh erkennt, wartet bei unsicheren Anforderungen ab oder baut so, dass spätere Änderungen wenig Aufwand machen, statt Arbeit in eine Fassung zu stecken, die bald nicht mehr gilt. |
|
51 |
Wie wahrscheinlich ist es, dass sich die Anforderung bald ändert? |
Stabilität: Eine Anforderung ist instabil, wenn ihre Grundlage noch nicht feststeht, etwa weil ein Gesetz noch beraten wird oder der Fachbereich seine Regeln gerade überarbeitet. Setzt das Team sie trotzdem um, ist ein Teil der Arbeit bei der nächsten Änderung verloren. Warten Sie deshalb, wenn der Termin es erlaubt, setzen Sie nur den Teil um, der schon feststeht, oder lassen Sie die Anforderung so umsetzen, dass sich der unsichere Teil ohne Programmänderung anpassen lässt, etwa über eine Einstellung. Beispiel: Der Fachbereich Schaden legt gerade neu fest, bis zu welchem Betrag ein Kfz-Schaden ohne Gutachter bearbeitet und bezahlt wird; im Gespräch sind 1.500 und 2.500 Euro. Das Team Portal baut die neue Anforderung REQ-5303 „Kleinschäden ohne Gutachter kennzeichnen“ deshalb so, dass der Betrag eine Einstellung ist, die die Sachbearbeitung selbst ändern kann. So muss das Team die Entscheidung über den Betrag nicht abwarten. |
52 |
Welche äußeren Faktoren könnten Änderungen erzwingen? |
Äußere Abhängigkeiten: Viele Änderungen entstehen außerhalb des Projekts: durch neue Gesetze, Vorgaben der Aufsichtsbehörde, neue Regeln von Apple und Google für Apps in ihren App-Stores oder geänderte Schnittstellen von Partnern und Dienstleistern. Solche Änderungen haben meist einen festen Termin, den das Projekt nicht verschieben kann. Listen Sie die äußeren Abhängigkeiten der Software auf, benennen Sie für jede eine Person, die die Ankündigungen verfolgt, und planen Sie Zeit für solche Änderungen ein. Beispiel: Der Dienstleister, der für das Schadenportal die Textnachrichten (SMS) verschickt, kündigt an, seine bisherige Schnittstelle in sechs Monaten abzuschalten. Das Team Portal muss die Anbindung bis dahin auf die neue Schnittstelle umstellen. Weil das Betriebsteam die Ankündigungen des Dienstleisters verfolgt, erfährt das Projekt rechtzeitig davon und plant die Umstellung ein. |
53 |
Gibt es jahreszeitliche Schwankungen, die bei der Planung von Änderungen zu beachten sind? |
Jahreszeitliche Schwankungen: In manchen Branchen schwankt die Arbeit stark mit der Jahreszeit; Versicherungen bekommen etwa nach Sturm und Hagel im Sommer und bei Glatteis im Winter besonders viele Schadenmeldungen. Eine Änderung, die für eine solche Zeit gedacht ist, muss vorher in Betrieb sein, sonst nützt sie erst im nächsten Jahr. Umgekehrt sollte in Zeiten hoher Last keine riskante Änderung in Betrieb gehen. Prüfen Sie den Jahreskalender des Fachbereichs, bevor Sie den Termin einer Änderung festlegen. Beispiel: Der Fachbereich Schaden wünscht eine vereinfachte Schadenmeldung für Unfälle bei Glatteis. Damit sie im Winter nützt, muss sie bis Ende Oktober in Betrieb sein; käme sie erst im Januar, wäre ein großer Teil der Glatteiszeit vorbei. Außerdem legt das Betriebsteam fest, dass von Juni bis August, wenn Unwetter die meisten Meldungen bringen, keine größeren Änderungen am Schadenportal in Betrieb gehen. |
54 |
Ist die Anforderung ein bewegliches Ziel, das sich während der Umsetzung immer wieder verändert (Moving Target)? |
Bewegliches Ziel: Ein bewegliches Ziel (englisch Moving Target) ist eine Anforderung, deren Inhalt sich erst während der Umsetzung klärt, weil vorher niemand weiß, was technisch möglich ist oder was die Nutzer tatsächlich brauchen. Das gilt häufig für Vorhaben mit künstlicher Intelligenz (KI), deren Ergebnisse sich erst mit echten Daten beurteilen lassen. Ein Festpreisvertrag passt dazu schlecht, weil er einen festen Umfang voraussetzt. Vereinbaren Sie mit einem externen Auftragnehmer besser einen Aufwandsvertrag (Time & Material), und setzen Sie die Anforderung in kurzen Schritten mit regelmäßiger Prüfung der Ergebnisse um. Beispiel: Bei der Anforderung REQ-240 „Schäden auf Fotos automatisch erkennen“ zeigt erst der Test mit echten Schadenfotos, welche Schäden die Erkennung zuverlässig findet. Danach ändert der Fachbereich Schaden mehrmals, welche Schäden erkannt werden sollen. Die Versicherung beauftragt den externen Entwicklungsdienstleister für REQ-240 deshalb nach Aufwand, getrennt vom Festpreis für das übrige Schadenportal. |
55 |
Gibt es konkurrierende technische Standards, zwischen denen noch keine Entscheidung gefallen ist? |
Konkurrierende Standards: Manchmal gibt es für dieselbe Aufgabe zwei oder mehr technische Standards, und es ist noch offen, welcher sich durchsetzt. Setzt das Projekt auf den falschen, muss es später umbauen. Klären Sie, welche Standards in Frage kommen, und lassen Sie die Software so bauen, dass sich der Standard mit wenig Aufwand austauschen lässt, zum Beispiel indem nur eine klar abgegrenzte Komponente den Standard kennt. Kann das Projekt warten, verschieben Sie die Entscheidung, bis sich ein Standard abzeichnet. Beispiel: Für die Anforderung REQ-310 „Personalausweis in der App auslesen“ kommen zwei Wege in Frage: die Online-Ausweisfunktion des Personalausweises und die digitale Brieftasche für Ausweisdaten (European Digital Identity Wallet), die nach einer Verordnung der Europäischen Union jeder Mitgliedstaat anbieten muss. Noch ist offen, welchen Weg die Kunden künftig bevorzugen. Das Team Portal baut die Prüfung des Ausweises deshalb als eigene Komponente, an die sich beide Wege anschließen lassen. |
Kategorie |
Arbeitet ein externer Auftragnehmer an der Software, hat jede Änderung Folgen für Vertrag und Rechnung. Hier wird geklärt, wann eine Änderung einen schriftlichen Nachtrag zum Vertrag braucht, wie viel Geld für Unvorhergesehenes eingeplant ist, wie mehrere kleine Änderungen gemeinsam bewertet werden und welche Abteilung intern bezahlt. So bleiben Preis und Umfang des Vertrags nachvollziehbar, und keine Seite leistet oder bezahlt Arbeit, die nie vereinbart war. |
|
56 |
Müssen Änderungen vom Auftraggeber ausdrücklich beauftragt werden? |
Schriftlicher Auftrag: Arbeitet ein externer Auftragnehmer an der Software, sollte er eine Änderung erst umsetzen, wenn der Auftraggeber sie schriftlich beauftragt hat, meist als Nachtrag (Change Order) zum Vertrag mit Preis und Termin. Fehlt dieser Auftrag, streiten beide Seiten am Ende oft darüber, ob die Arbeit bezahlt werden muss, und der Auftragnehmer trägt die Kosten womöglich selbst. Umgekehrt schützt der schriftliche Auftrag den Auftraggeber vor Rechnungen für Arbeiten, die er nie bestellt hat. Beispiel: Der externe Entwicklungsdienstleister hat seine Schätzung für die Bestätigung per Textnachricht (SMS) abgegeben. Das Team Portal des Dienstleisters beginnt aber erst mit der Umsetzung, als die Versicherung den Nachtrag über 7.200 Euro unterschrieben hat. |
57 |
Gibt es ein Budget für unvorhergesehene Änderungen (Change Budget)? |
Änderungsbudget: Zu Beginn eines Projekts sind selten alle Anforderungen bekannt, und erfahrungsgemäß kommen im Lauf des Projekts Änderungen hinzu. Ein Änderungsbudget ist eine Reserve, die von Anfang an für solche Änderungen eingeplant wird, damit nicht jede genehmigte Änderung eine neue Budgetrunde beim Vorstand auslöst. Häufig planen Projekte dafür 10 bis 20 Prozent des Projektbudgets ein; je unsicherer die Anforderungen sind, desto höher sollte die Reserve sein. Legen Sie fest, wer über die Reserve verfügt, zum Beispiel das Änderungsgremium (Change Control Board, CCB). Beispiel: Das Schadenportal hat ein Projektbudget von 1,2 Millionen Euro; davon sind 150.000 Euro als Änderungsbudget zurückgelegt, also 12,5 Prozent. Das Änderungsgremium genehmigt daraus 18.000 Euro für das Hochladen von Videos zur Schadenmeldung samt Prüfung auf Schadsoftware. Danach stehen noch 132.000 Euro zur Verfügung. |
58 |
Wie lässt sich verhindern, dass viele kleine Änderungen den Umfang unbemerkt ausweiten (Scope Creep)? |
Bündelung kleiner Änderungen: Viele kleine Änderungsanträge bleiben jeder für sich unter der Grenze, ab der das Änderungsgremium (Change Control Board, CCB) entscheiden muss, und ergeben zusammen doch einen großen Umfang: eine schleichende Ausweitung des Umfangs (Scope Creep). Rechnen Sie deshalb den Aufwand der kleinen Anträge eines Zeitraums oder eines Themas zusammen und bewerten Sie die Anträge als Paket. Überschreitet die Summe die Grenze, entscheidet das Änderungsgremium über das ganze Paket, und mit einem externen Auftragnehmer wird es als ein einziger Nachtrag vereinbart. Beispiel: Im Schadenportal entscheidet der Product Owner über Änderungen bis 5 Personentage allein. Innerhalb von zwei Monaten stellt der Fachbereich Schaden zwölf kleine Änderungsanträge zu Texten und Feldern der Schadenmeldung, jeden unter einem Personentag, zusammen 9 Personentage. Die Anforderungsanalystin fasst sie zu einem Paket zusammen, und das Änderungsgremium entscheidet darüber. |
59 |
Wie wird mit Änderungen nach Vertragsabschluss umgegangen? |
Abweichung vom Vertrag: Grundlage eines Vertrags mit einem externen Auftragnehmer ist meist ein Lastenheft oder eine Baseline der Anforderungen. Jede Abweichung davon, die den vereinbarten Umfang ändert, braucht einen Änderungsantrag und wird als Nachtrag mit Preis und Termin vereinbart; das kann den Preis erhöhen, bei gestrichenem Umfang auch senken. Keine Änderung ist dagegen die Klärung einer Anforderung, die im Vertrag schon enthalten, aber ungenau beschrieben war. Halten Sie deshalb genau fest, auf welchen Stand sich der Vertrag bezieht, damit sich im Streitfall entscheiden lässt, was neu ist. Beispiel: Der Vertrag mit dem externen Entwicklungsdienstleister bezieht sich auf die Baseline „Schadenportal 1.0“. |
60 |
Werden die Kosten einer Änderung der Abteilung berechnet, die sie verursacht hat? |
Interne Verrechnung: Bei der internen Leistungsverrechnung bezahlt die Abteilung, die eine Änderung wünscht, die Kosten dieser Änderung aus ihrem eigenen Budget. Dann prüft jede Abteilung schon vor dem Antrag, ob ihr die Änderung das Geld wert ist, und stellt weniger Wünsche ohne klaren Nutzen. Die Verrechnung kann aber auch sinnvolle Änderungen bremsen, die mehreren Abteilungen nützen. Legen Sie deshalb fest, wann Kosten aufgeteilt werden und wann das Projekt sie trägt. Beispiel: Die Bestätigung per Textnachricht (SMS) hat der Vertrieb beantragt. Die Projektleitung rechnet die einmaligen Kosten von 7.200 Euro und die jährlichen Gebühren von rund 2.800 Euro deshalb dem Budget des Vertriebs zu. Weil die Änderung auch dem Kundenservice weniger Anrufe bringt, vereinbaren Vertrieb und Kundenservice, die jährlichen Gebühren zu teilen. |
5.4: Transition & Abschluss (Der Rollout)
Am Ende des Vorhabens geht die neue Software in den echten Betrieb (Go-Live) und löst die bisherige Software ab. Dazu gehören die Datenübernahme aus der bisherigen Software, die genaue Planung der Umstellung mit einem Plan für die Rückkehr zum alten Stand, die Schulung der Nutzer und die besonders enge Betreuung in den ersten Wochen nach dem Start. Grundlage für diese Arbeit sind die Anforderungen: Aus ihnen ergeben sich die Zuordnung der Felder für die Datenübernahme, die Prüfungen am Starttag und die Inhalte der Schulungen. Zum Schluss wird die bisherige Software abgeschaltet, und das Projekt hält fest, was spätere Vorhaben aus Umstellung und Start lernen können.
Fragekatalog
Fragenkategorien
| Nr. | Frage | Operative Implikation & Handlungsanweisung |
|---|---|---|
Kategorie |
Hier klären Sie, wie die neue Software eine bisherige Software ablöst: auf einen Schlag oder in Stufen, mit oder ohne Parallelbetrieb und mit welchem Plan für die Rückkehr, falls die Umstellung scheitert. Außerdem legen Sie fest, welche Daten die Datenübernahme umfasst und aus welchem Zeitraum, einschließlich der Listen, die Mitarbeiter neben der Software führen. Jede übernommene Datenart verursacht Aufwand für die Zuordnung der Felder und für die Prüfung; eine begründete Auswahl hält diesen Aufwand klein und das Risiko beim Start überschaubar. |
|
1 |
Ersetzt die neue Software eine bisherige Software vollständig oder nur zum Teil? |
Umfang der Ablösung: Klären Sie, welche Aufgaben der bisherigen Software die neue übernimmt und welche bei der bisherigen bleiben. Laufen beide eine Zeit lang nebeneinander, muss für jede Aufgabe feststehen, welche Software zuständig ist, und für jede Angabe, die in beiden vorkommt, in welcher Software sie verbindlich gepflegt wird (das führende System). Ohne diese Festlegung arbeiten Nutzer in beiden Programmen, und die Daten widersprechen sich. Halten Sie die Aufteilung als Anforderung fest, damit Entwicklungsteam und Testteam wissen, was die neue Software leisten muss. Beispiel: Das Schadenportal löst das bisherige Online-Meldeformular auf der Internetseite der Versicherung in zwei Schritten ab. Version 1.0 nimmt ab dem Start im März 2027 Kfz-Schäden an; Hausratschäden melden Kunden bis zu Version 1.1 im Juni 2027 weiter über das bisherige Formular. Für diese Zeit legt die Anforderung REQ-5401 „Kunden mit Hausratschaden auf das bisherige Formular verweisen“ fest, dass das Schadenportal Kunden, die einen Hausratschaden melden wollen, mit einem Link zum bisherigen Formular weiterschickt. |
2 |
Welche Daten müssen zwingend aus der bisherigen Software übernommen werden? |
Positivliste: Legen Sie in einer Positivliste fest, welche Daten die Datenübernahme umfasst, also welche Vorgänge, Felder und Anhänge; was nicht auf der Liste steht, wird nicht übernommen. Jede übernommene Datenart braucht eine Zuordnung zu Feldern der neuen Software, eigene Prüfungen und eigene Probeläufe, deshalb steigen Aufwand und Fehlerrisiko mit jeder weiteren Art. Fragen Sie den Fachbereich für jede Datenart, wofür er sie in der neuen Software braucht; die Antwort ist die Begründung für den Eintrag in der Liste. Beispiel: Die Positivliste für die Übernahme aus der Datenbank des bisherigen Online-Meldeformulars in das Schadenportal hat zwei Einträge. |
3 |
Wie weit in die Vergangenheit reichen die Daten, die übernommen werden müssen? |
Zeitraum der Übernahme: Je älter Daten sind, desto seltener braucht sie jemand und desto häufiger sind sie unvollständig oder in veralteten Formaten gespeichert. Legen Sie deshalb gemeinsam mit dem Fachbereich einen Zeitraum fest, etwa die letzten zwei oder drei Jahre, und begründen Sie ihn mit dem tatsächlichen Bedarf und mit gesetzlichen Fristen. Ältere Daten kommen in ein Archiv, in dem man sie lesen, aber nicht mehr ändern kann; wie lange sie dort aufbewahrt werden müssen, klärt die Rechtsabteilung. Beispiel: Das Schadenportal übernimmt die Kfz-Meldungen der letzten drei Jahre aus der Datenbank des bisherigen Online-Meldeformulars. Der Fachbereich Schaden begründet den Zeitraum mit der regelmäßigen Verjährungsfrist von drei Jahren nach dem Bürgerlichen Gesetzbuch (BGB): So lange können Kunden Ansprüche aus einem Schaden in der Regel noch durchsetzen und fragen deshalb noch nach. Ältere Meldungen kommen in das Archiv der Versicherung. |
4 |
Sollen abgeschlossene Vorgänge übernommen werden oder nur offene? |
Offene und abgeschlossene Vorgänge: Ein offener Vorgang ist einer, an dem noch gearbeitet wird, etwa ein Schaden, dessen Bearbeitung noch läuft; ein abgeschlossener Vorgang ist erledigt. Offene Vorgänge müssen meist vollständig übernommen werden, weil die Arbeit an ihnen in der neuen Software weitergeht. Bei abgeschlossenen Vorgängen genügt oft eine Übersicht mit wenigen Feldern oder der Zugriff auf ein Archiv; das spart Aufwand bei der Zuordnung der Felder und bei der Prüfung. Entscheiden Sie das mit dem Fachbereich für jede Datenart einzeln. Beispiel: Aus der Datenbank des bisherigen Online-Meldeformulars übernimmt das Schadenportal die 1.950 offenen Kfz-Meldungen mit allen Angaben, weil Kunden den Stand dieser Schäden im Schadenportal verfolgen und dort Angaben ergänzen. Von den abgeschlossenen Kfz-Meldungen der letzten drei Jahre übernimmt es nur Schadennummer, Schadendatum und Status, damit Kunden sie auf der Seite „Meine Schadenmeldungen“ sehen. Alle übrigen Angaben zu abgeschlossenen Schäden stehen im Schadensystem der Sachbearbeitung, in dem die Sachbearbeiter die Schäden bearbeitet haben. |
5 |
Wird die neue Software auf einen Schlag für alle eingeführt („Big Bang“) oder stufenweise? |
Einführungsstrategie: Beim „Big Bang“ arbeiten ab einem Stichtag alle Nutzer mit der neuen Software; geht dabei etwas schief, sind alle gleichzeitig betroffen. Bei der stufenweisen Einführung (englisch Phased Rollout) kommen zuerst einzelne Standorte, Abteilungen oder Produkte an die Reihe, und ein Fehler trifft nur einen Teil. Dafür laufen bisherige und neue Software länger nebeneinander, und jede Stufe braucht eine eigene Umstellung. Wägen Sie beides mit Projektleitung und Fachbereich ab und halten Sie die Stufen mit ihren Terminen fest. Beispiel: Das Schadenportal wird in zwei Stufen eingeführt. |
6 |
Müssen bisherige und neue Software eine Zeit lang parallel betrieben werden (Parallelbetrieb)? |
Parallelbetrieb: Im Parallelbetrieb laufen bisherige und neue Software für dieselbe Aufgabe gleichzeitig. Werden die Vorgänge in beiden erfasst, geht bei einem Ausfall der neuen Software nichts verloren; die doppelte Erfassung bedeutet aber viel zusätzliche Arbeit, und die beiden Datenbestände weichen bald voneinander ab. Entscheiden Sie sich für einen Parallelbetrieb, legen Sie vorher sein Ende fest: ein Datum und eine Bedingung, etwa zwei Wochen ohne schweren Fehler in der neuen Software. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung lehnt einen Parallelbetrieb für Kfz-Schäden ab: Kunden könnten denselben Schaden im bisherigen Online-Meldeformular und im Schadenportal melden, und im Schadensystem der Sachbearbeitung entstünden zwei Schäden für einen. Ab dem Start zeigt das bisherige Formular für Kfz-Schäden nur noch einen Link auf das Schadenportal. Fällt das Schadenportal aus, nimmt die Hotline des Kundenservice Kfz-Schäden telefonisch an. |
7 |
Gibt es einen Plan für den Fall, dass die Umstellung scheitert, und bis wann ist eine Rückkehr zur bisherigen Software möglich (Rollback)? |
Rückfallplan: Ein Rollback ist die planmäßige Rückkehr zur bisherigen Software und zum Datenstand vor der Umstellung. Legen Sie einen Zeitpunkt fest, bis zu dem diese Rückkehr möglich ist (englisch Point of No Return); danach behebt das Entwicklungsteam Fehler nur noch in der neuen Software. Begründen Sie den Zeitpunkt: Je länger die neue Software läuft, desto mehr Daten entstehen in ihr, die bei einer Rückkehr von Hand in die bisherige Software übertragen werden müssten. Beispiel: Das Schadenportal wird am Sonntag um 18 Uhr freigeschaltet; eine Rückkehr zum bisherigen Online-Meldeformular ist bis Montag um 12 Uhr möglich. Bis dahin erwartet der Fachbereich Schaden höchstens 200 Kfz-Meldungen, die die Sachbearbeitung nach einer Rückkehr von Hand nacherfassen kann. Nach Montag 12 Uhr behebt das Team Portal Fehler im laufenden Betrieb des Schadenportals. |
8 |
Gibt es Daten, die neben der bisherigen Software geführt werden, etwa in Excel-Listen, und ebenfalls übernommen werden müssen (Schattendaten)? |
Schattendaten: Schattendaten sind Angaben, die Mitarbeiter neben der offiziellen Software führen, meist in Excel-Listen auf dem eigenen Rechner oder in einem gemeinsamen Ordner, weil der Software ein Feld oder eine Funktion fehlt. Diese Angaben stehen in keiner Datenbank und fehlen nach der Umstellung, wenn niemand nach ihnen gefragt hat. Fragen Sie in den Abteilungen ausdrücklich nach solchen Listen und entscheiden Sie mit dem Fachbereich, ob ihr Inhalt übernommen wird und in welches Feld. Beispiel: Die Sachbearbeiter für Kfz-Schäden führen eine Excel-Liste „Unterlagen nachgefordert“ mit 230 offenen Meldungen, zu denen sie beim Kunden weitere Unterlagen angefordert haben, etwa den Kostenvoranschlag der Werkstatt. Das bisherige Online-Meldeformular hat dafür kein Feld. Die Anforderungsanalystin nimmt die Liste in die Übernahme auf: Im Schadenportal sehen diese Kunden bei ihrer Meldung den Hinweis „Wir haben weitere Unterlagen bei Ihnen angefordert“. |
9 |
Sollen die Protokolle der bisherigen Software übernommen werden, die festhalten, wer wann was getan hat (Audit-Logs)? |
Protokolle: Ein Protokoll (englisch Log) hält automatisch fest, wer wann welche Daten angelegt, geändert oder abgerufen hat. Ein Protokoll, das bei einem Audit als Nachweis dient, heißt Audit-Log. In die neue Software lassen sich solche Protokolle selten sinnvoll übernehmen, weil sie Abläufe und Felder der bisherigen Software beschreiben. Sichern Sie sie deshalb in einem Archiv, in dem man sie durchsuchen, aber nicht ändern kann, und klären Sie mit der Rechtsabteilung und der internen Revision, wie lange sie aufbewahrt werden müssen. Einzelne Angaben aus dem Protokoll, die im Tagesgeschäft gebraucht werden, übernehmen Sie dagegen als Felder. Beispiel: Das Protokoll des bisherigen Online-Meldeformulars zeigt für jede Meldung den genauen Zeitpunkt des Eingangs. Dieser Zeitpunkt wird als Feld übernommen, weil die Anforderung REQ-120 „Meldedatum speichern“ verlangt, dass zu jeder Meldung das Meldedatum gespeichert ist; ohne diese Übernahme stünde bei übernommenen Meldungen das Datum der Übernahme als Meldedatum. Das übrige Protokoll kommt als durchsuchbare Datei in das Archiv der Versicherung. |
Kategorie |
Bevor Daten übernommen werden, legt die Feldzuordnung für jedes Feld der bisherigen Software fest, in welches Feld der neuen Software es gehört und wie es dabei umgewandelt wird. Dazu gehören Regeln für umbenannte Werte, aufgeteilte oder zusammengelegte Felder, andere Zahlen- und Datumsformate, doppelte Datensätze und Felder, die in der bisherigen Software fehlen. Fehler in diesen Regeln fallen oft erst nach dem Start auf, wenn Kunden oder Sachbearbeiter falsche Angaben sehen. |
|
10 |
Welches Feld der bisherigen Software entspricht welchem Feld der neuen Software? |
Feldzuordnung: Die Feldzuordnung (Mapping) ist eine Tabelle, die für jedes Feld der bisherigen Software das Zielfeld in der neuen Software und die Regel für die Umwandlung festhält. Sie ist die verbindliche Vorgabe für das Programm, das die Daten überträgt, und für die Prüfung danach. Die Anforderungsanalystin erstellt sie mit dem Fachbereich, der die Bedeutung der Felder kennt, und mit dem Entwicklungsteam, das die Datenbanken kennt. Beispiel: Drei Zeilen aus der Feldzuordnung vom bisherigen Online-Meldeformular zum Schadenportal: |
11 |
Müssen die Daten vor der Übernahme bereinigt werden (Datenbereinigung)? |
Datenbereinigung: Datenbereinigung heißt, falsche, unvollständige oder uneinheitlich geschriebene Daten zu berichtigen, bevor sie übernommen werden. Fehler in den bisherigen Daten kommen sonst unverändert in die neue Software; dort findet die Suche dann Datensätze nicht, und Auswertungen zeigen falsche Zahlen. Berichtigen Sie die Daten möglichst schon in der bisherigen Software, damit jeder Probelauf der Datenübernahme schon mit den berichtigten Daten arbeitet; Regeln, die sich automatisch anwenden lassen, kann auch das Programm ausführen, das die Daten überträgt. Wer welche Daten bis wann bereinigt, legt die Projektleitung mit dem Fachbereich fest. Beispiel: In der Datenbank des bisherigen Online-Meldeformulars steht dasselbe Kfz-Kennzeichen in vielen Schreibweisen, etwa „D-AB 123“, „D AB123“ und „dab123“. Die Suche im Schadenportal findet ein Kennzeichen nur in genau der Schreibweise, die man eingibt. Das Team Portal bringt deshalb vor der Übernahme alle Kennzeichen in die Form „D-AB 123“; 140 Kennzeichen, die sich nicht eindeutig lesen lassen, berichtigt die Sachbearbeitung von Hand. |
12 |
Wie wird mit doppelten Datensätzen umgegangen (Dubletten)? |
Dubletten: Eine Dublette ist ein Datensatz, der dieselbe Sache ein zweites Mal beschreibt, etwa denselben Kunden oder dieselbe Schadenmeldung. Legen Sie fest, woran Dubletten erkannt werden, welcher der Datensätze übernommen wird, zum Beispiel der älteste oder der vollständigste, und ob Angaben aus beiden zusammengeführt werden. Fälle, die eine Regel nicht sicher entscheiden kann, prüft der Fachbereich vor der Übernahme von Hand. Beispiel: Manche Kunden haben dieselbe Kfz-Meldung im bisherigen Online-Meldeformular zweimal abgeschickt. |
13 |
Gibt es Felder in der neuen Software, für die die bisherige Software keine Werte liefert (Datenanreicherung)? |
Fehlende Angaben: Hat die neue Software ein Pflichtfeld, das es in der bisherigen nicht gab, scheitert die Übernahme an jedem Datensatz ohne diesen Wert. Füllen Sie solche Felder nicht mit erfundenen Werten, die echt aussehen, etwa einer Muster-E-Mail-Adresse, denn später kann niemand sie von echten Angaben unterscheiden. Besser ist ein deutlich erkennbarer Wert wie „nicht erfasst“, eine Ausnahme von der Pflicht für übernommene Datensätze oder eine Nacherfassung durch den Fachbereich. Welcher Weg passt, entscheidet die fachlich verantwortliche Person. Beispiel: Im Schadenportal ist der „Schadenort“ bei Kfz-Meldungen ein Pflichtfeld; das bisherige Online-Meldeformular hat ihn nicht abgefragt. Die Leiterin der Kfz-Schadenbearbeitung entscheidet: Übernommene Meldungen erhalten den Wert „nicht erfasst“, und die Prüfung auf ein ausgefülltes Pflichtfeld gilt nur für neue Meldungen. |
14 |
Müssen Werte bei der Übernahme in andere Werte übersetzt werden (Umschlüsselung)? |
Umschlüsselung: Umschlüsselung heißt, dass ein Wert der bisherigen Software in einen anderen Wert der neuen Software übersetzt wird, etwa ein Zahlencode in einen Status mit Namen. Legen Sie für jedes Feld mit festen Werten eine Tabelle an, die jedem alten Wert genau einen neuen Wert zuordnet, und klären Sie, was mit Werten geschieht, die in der Tabelle fehlen. Solche Werte kommen häufig vor, weil eine Software über die Jahre Codes bekommt, deren Bedeutung später niemand mehr kennt. Beispiel: Umschlüsselung des Feldes „Status“ vom bisherigen Online-Meldeformular zum Schadenportal: |
15 |
Müssen Felder bei der Übernahme zusammengelegt oder aufgeteilt werden? |
Felder aufteilen und zusammenlegen: Oft steht eine Angabe, die bisher in einem einzigen Feld stand, in der neuen Software in mehreren Feldern, oder umgekehrt. Das Zusammenlegen ist meist einfach, das Aufteilen fehleranfällig, weil sich der Inhalt eines Freitextfeldes nicht immer eindeutig zerlegen lässt. Legen Sie eine Regel für den Normalfall fest, lassen Sie das Programm, das die Daten überträgt, alle Datensätze markieren, auf die die Regel nicht sicher passt, und lassen Sie diese Datensätze vom Fachbereich prüfen. Beispiel: Das bisherige Online-Meldeformular speichert den Namen des Kunden in einem einzigen Feld „Name“, das Schadenportal in den Feldern „Vorname“ und „Nachname“. |
16 |
Wie werden Felder umgewandelt, die in der bisherigen Software einen anderen Datentyp haben, etwa Beträge, die als Text gespeichert sind? |
Datentypen: Der Datentyp legt fest, wie ein Feld gespeichert wird, etwa als Text, als Zahl oder als Datum. Steht ein Betrag in der bisherigen Software als Text, muss das Programm, das die Daten überträgt, ihn in eine Zahl umwandeln und dabei die deutsche Schreibweise richtig lesen, also den Punkt als Tausendertrennzeichen und das Komma vor den Nachkommastellen. Liest es den Punkt als Dezimaltrennzeichen, wie im Englischen üblich, wird aus 1.250 Euro ein Betrag von 1,25 Euro. Prüfen Sie die Umwandlung an Werten mit Tausendertrennzeichen, mit Nachkommastellen und an leeren Feldern. Beispiel: Im bisherigen Online-Meldeformular steht die „Geschätzte Schadenhöhe“ als Text, etwa „1.250,00“ oder „ca. 800“. Das Schadenportal speichert sie als Zahl. Die Feldzuordnung legt drei Regeln fest. |
17 |
Behalten die Datensätze ihre bisherigen Kennungen (IDs), oder bekommen sie neue? |
Bisherige Kennung: Eine Kennung (ID) bezeichnet einen Datensatz eindeutig, etwa eine Meldungsnummer. Vergibt die neue Software eigene Kennungen, finden Kunden und Mitarbeiter einen Vorgang nicht mehr, wenn sie die alte Nummer aus einem Brief oder einer E-Mail nennen. Übernehmen Sie die alte Kennung deshalb in ein eigenes Feld, nach dem man suchen kann. Beispiel: Das bisherige Online-Meldeformular vergab Meldungsnummern wie „F-2025-08812“: „F“ steht für Formular, 2025 ist das Jahr, 08812 die laufende Nummer. Das Schadenportal vergibt eigene Kennungen und speichert die alte Nummer im Feld „Alte Meldungsnummer“. Nennt ein Kunde am Telefon die Nummer aus seiner alten Bestätigungs-E-Mail, findet die Mitarbeiterin der Hotline des Kundenservice die Meldung über dieses Feld. Die Schadennummer, die das Schadensystem der Sachbearbeitung vergeben hat, etwa „S-2025-004711“, bleibt unverändert. |
18 |
Müssen Geldbeträge in eine andere Währung umgerechnet werden? |
Währung: Enthalten die bisherigen Daten Beträge in verschiedenen Währungen, muss zu jedem Betrag die Währung mit übernommen werden; ein Betrag ohne Währung wird in der neuen Software sonst in der Regel als Euro gelesen. Rechnen Sie Beträge nur um, wenn der Fachbereich das verlangt, und halten Sie dann Kurs und Stichtag fest. Alte Beträge in Deutscher Mark (DM) werden mit dem festen Kurs von 1,95583 DM für einen Euro umgerechnet oder mit dem Währungskennzeichen „DM“ übernommen. Beispiel: Bei Kfz-Schäden im Ausland haben Kunden die geschätzte Schadenhöhe im bisherigen Online-Meldeformular teils in Schweizer Franken angegeben; das Formular speichert Betrag und Währung in zwei Feldern. Das Schadenportal übernimmt beide Felder unverändert und rechnet nicht um. So bleibt erkennbar, dass „2.400“ bei einer Meldung aus Zürich 2.400 Schweizer Franken bedeutet und nicht 2.400 Euro. |
19 |
Gibt es in der bisherigen Software Datenformate, die die neue Software nicht lesen kann? |
Veraltete Datenformate: Ältere Software speichert Daten manchmal in Formaten, die heutige Programme nicht mehr lesen, etwa in einem veralteten Zeichensatz oder in einem Format, das nur der Hersteller kennt. Ein Zeichensatz legt fest, welche Zahl im Speicher für welches Zeichen steht; liest die neue Software die Daten mit dem falschen Zeichensatz, erscheinen Umlaute als unleserliche Zeichen. Prüfen Sie früh an echten Daten, ob die neue Software jedes vorkommende Format richtig liest, und wandeln Sie die Daten sonst bei der Übernahme um. Beispiel: Die Datenbank des bisherigen Online-Meldeformulars speichert Texte im älteren Zeichensatz Latin-1, das Schadenportal im heute üblichen Zeichensatz UTF-8. Beim ersten Probelauf ohne Umwandlung erscheint im Namen „Müller“ im Schadenportal ein unleserliches Zeichen statt des „ü“. Das Team Portal ergänzt das Programm, das die Daten überträgt, um die Umwandlung, und das Testteam prüft danach gezielt Namen und Orte mit Umlauten und „ß“. |
Kategorie |
Die Umstellung ist der Zeitraum, in dem die bisherige Software gesperrt wird, die letzten Daten übernommen werden und die neue Software freigeschaltet wird, oft an einem Wochenende. Hier legen Sie fest, wie lange die Anwendung dafür außer Betrieb sein darf, wer über den Start (Go-Live) entscheidet, welche Schritte in welcher Reihenfolge ablaufen und wie Kunden und Partner informiert werden. Ein genauer Plan sorgt dafür, dass jeder Beteiligte weiß, wann er was tut, und dass kein Schritt vergessen wird. |
|
20 |
Wie lange darf die Anwendung für die Umstellung außer Betrieb sein (Cutover-Fenster)? |
Cutover-Fenster: Das Cutover-Fenster ist der Zeitraum, in dem weder die bisherige noch die neue Software benutzt werden kann, weil die Umstellung läuft. Klären Sie mit dem Fachbereich, wie lange der Geschäftsbetrieb ohne die Software auskommt und auf welchem Weg Kunden und Nutzer ihre Anliegen in dieser Zeit erledigen. Messen Sie in einer Generalprobe mit der vollen Datenmenge, wie lange die Übernahme wirklich dauert, denn ein Probelauf mit wenigen Testdaten sagt darüber wenig aus. Planen Sie einen Puffer ein, weil einzelne Schritte bei einem Fehler wiederholt werden müssen. Beispiel: Zwischen Samstag 18 Uhr und Sonntag 18 Uhr können Kunden Kfz-Schäden nicht online melden; sie melden sie in dieser Zeit über die Hotline des Kundenservice. In der Generalprobe dauerte die Übernahme der Kfz-Meldungen aus dem bisherigen Online-Meldeformular 6 Stunden. Die übrigen 18 Stunden reichen für die Prüfung der Daten, das Umschalten und eine vollständige Wiederholung der Übernahme, falls sie einmal abbricht. |
21 |
Wer entscheidet, ob die neue Software wie geplant startet (Go/No-Go-Entscheidung)? |
Startentscheidung: In der Go/No-Go-Entscheidung legt eine vorher benannte Person oder ein Gremium fest, ob der Go-Live wie geplant stattfindet („Go“) oder verschoben wird („No-Go“). Grundlage ist eine Checkliste mit vorher vereinbarten Bedingungen, etwa erfolgreiche Generalprobe der Umstellung, kein offener schwerer Fehler, Nutzer geschult. Ist eine Bedingung nicht erfüllt, kann die Entscheidung trotzdem „Go“ lauten, wenn das Risiko benannt ist und die entscheidende Person es ausdrücklich in Kauf nimmt; halten Sie das schriftlich fest. Beispiel: Der Vorstand hat die Entscheidung über den Start von Version 1.0 des Schadenportals der Projektleitung übertragen. Testteam, Betriebsteam und die Leiterin der Kfz-Schadenbearbeitung bestätigen vorher ihre Punkte auf der Checkliste; am Freitag vor dem Umstellungswochenende um 12 Uhr geht die Projektleitung die Checkliste durch. Ein Darstellungsfehler auf älteren iPhones ist noch offen; die Projektleitung entscheidet sich für „Go“ und vermerkt, dass der Fehler zwei Wochen nach dem Start behoben wird. |
22 |
Gibt es ein Drehbuch, das jeden Schritt der Umstellung mit Uhrzeit und verantwortlicher Person festlegt (Runbook)? |
Runbook: Ein Runbook ist das Drehbuch der Umstellung: eine Tabelle mit jedem Schritt, seiner geplanten Uhrzeit, der verantwortlichen Person und der Prüfung, die zeigt, dass der Schritt gelungen ist. Mit dem Runbook arbeiten alle Beteiligten in derselben Reihenfolge, und bei einer Verzögerung sieht jeder, welche Schritte sich verschieben. Spielen Sie es in der Generalprobe der Umstellung vollständig durch und ergänzen Sie jeden Schritt, der dort gefehlt hat. Beispiel: Auszug aus dem Runbook für den Start von Version 1.0 des Schadenportals: |
23 |
Welche Schritte müssen während der Umstellung von Hand erledigt werden? |
Manuelle Schritte: Neben automatischen Abläufen braucht eine Umstellung meist auch Schritte, die Menschen von Hand ausführen, etwa eine Verbindung zwischen zwei Programmen einschalten, eine Freigabe in der Firewall öffnen oder eine Internetadresse umstellen. Die Firewall ist das Programm, das den Datenverkehr in das Firmennetz und aus ihm heraus nur auf freigegebenen Wegen zulässt. Solche Schritte werden leicht vergessen, weil kein Programm sie von selbst ausführt. Tragen Sie jeden dieser Schritte mit der verantwortlichen Person in den Ablaufplan der Umstellung (Runbook) ein und klären Sie früh, welche Freigaben beantragt werden müssen und wie lange das dauert. Beispiel: Für den Start des Schadenportals stehen drei Schritte von Hand im Runbook. |
24 |
Wie werden Kunden und Partner über die Umstellung und die Zeit ohne Online-Zugang informiert? |
Information der Betroffenen: Kunden und Partner müssen vorher wissen, wann die Anwendung nicht erreichbar ist, wie sie ihr Anliegen in dieser Zeit erledigen und was sich danach für sie ändert. Informieren Sie sie etwa eine Woche vorher, zum Beispiel per E-Mail und mit einem Hinweis auf der Internetseite. Sorgen Sie dafür, dass während der Umstellung unter der bisherigen Internetadresse statt einer Fehlermeldung eine Wartungsseite mit dem Ende der Wartung und einer Telefonnummer erscheint. Die Mitarbeiter der Hotline brauchen dieselben Informationen vorher, weil dort viele Fragen ankommen. Beispiel: Eine Woche vor dem Start erhalten alle Kunden mit einer offenen Kfz-Meldung eine E-Mail: Von Samstag 18 Uhr bis Sonntag 18 Uhr nimmt die Hotline des Kundenservice Kfz-Schäden telefonisch an, danach melden Kunden sie im Schadenportal. Kfz-Werkstätten und Gutachter erfahren per Rundschreiben, dass Kostenvoranschläge und Gutachten, die sie am Samstagabend schicken, erst ab Sonntag 2 Uhr im Schadensystem der Sachbearbeitung ankommen. Während der Umstellung zeigt die Seite des bisherigen Online-Meldeformulars für Kfz-Schäden den Hinweis „Wartung bis Sonntag 18 Uhr“ mit der Telefonnummer der Hotline. |
25 |
Wann wird die Internetadresse auf die neue Software umgestellt, und was ist dabei zu beachten (DNS-Umstellung)? |
Umstellen der Internetadresse: Das Domain Name System (DNS) ordnet jeder Internetadresse wie „schaden.versicherung-beispiel.de“ in einem Eintrag die Nummer des Servers zu, auf dem die Anwendung läuft. Soll die Adresse künftig zu einem anderen Server führen, ändert das Betriebsteam diesen Eintrag. Andere Rechner, etwa die Server der Internetanbieter, merken sich die alte Nummer so lange, wie es die im Eintrag festgelegte Gültigkeitsdauer erlaubt (englisch Time to Live, TTL), oft mehrere Stunden; so lange kommen manche Nutzer noch auf den alten Server. Setzen Sie die TTL einige Tage vor der Umstellung herab, etwa auf fünf Minuten, damit die Änderung schnell überall ankommt. Beispiel: Die Adresse „schaden.versicherung-beispiel.de“ führte bisher zum Server des bisherigen Online-Meldeformulars. Am Mittwoch vor dem Start setzt das Betriebsteam die Time to Live (TTL) des Eintrags von 24 Stunden auf 5 Minuten herab. Am Sonntag um 18 Uhr stellt es den Eintrag auf den Server des Schadenportals um, und wenige Minuten später erreichen die Kunden unter dieser Adresse das Schadenportal. Das bisherige Formular für Hausratschäden bleibt bis Version 1.1 unter einer eigenen Adresse erreichbar. |
26 |
Wie wird sichergestellt, dass nach der Umstellung niemand mehr in der bisherigen Software arbeitet? |
Sperren der bisherigen Software: Werden nach der letzten Datenübernahme noch Daten in der bisherigen Software erfasst, fehlen sie in der neuen. Entziehen Sie deshalb zu Beginn der Umstellung allen Nutzern das Recht, in der bisherigen Software Daten anzulegen oder zu ändern, und lassen Sie nur das Lesen zu. Neue Passwörter zu vergeben ist dafür kein guter Weg, weil die Nutzer dann auch alte Vorgänge nicht mehr nachschlagen können. Richten Sie unter der alten Adresse einen Hinweis mit einem Link auf die neue Anwendung ein. Beispiel: Am Samstag um 18 Uhr sperrt das Betriebsteam im bisherigen Online-Meldeformular den Teil für Kfz-Schäden; der Teil für Hausratschäden bleibt bis Version 1.1 des Schadenportals offen. Die Sachbearbeiter können die Kfz-Meldungen in der Datenbank des Formulars weiter lesen, aber nicht mehr ändern. Wer das Kfz-Formular aufruft, sieht den Hinweis „Kfz-Schäden melden Sie jetzt im Schadenportal“ mit einem Link. |
27 |
Müssen Daten, die andere Programme während der Umstellung schicken, zwischengespeichert werden? |
Zwischenspeichern: Während der Umstellung ist ein Programm, an das andere Programme Daten schicken, womöglich einige Stunden nicht erreichbar. Damit diese Daten nicht verloren gehen, kommen sie in eine Warteschlange und werden weitergegeben, sobald der Empfänger wieder läuft. Klären Sie für jede Schnittstelle, ob der Absender bei einer Störung von sich aus später erneut sendet oder ob eine Warteschlange nötig ist, und prüfen Sie, ob die Warteschlange die erwartete Menge aufnehmen kann. Beispiel: Das Schadensystem der Sachbearbeitung bekommt am Umstellungswochenende eine neue Version und ist von Samstag 20 Uhr bis Sonntag 2 Uhr nicht erreichbar. Kostenvoranschläge, die Kfz-Werkstätten in dieser Zeit schicken, und Gutachten der Gutachter kommen in eine Warteschlange. Ab Sonntag 2 Uhr gibt die Warteschlange sie der Reihe nach an das Schadensystem weiter. |
Kategorie |
Hier planen Sie, was geschieht, wenn die neue Software nach der Umstellung nicht richtig arbeitet: wie schnell sich der alte Stand wiederherstellen lässt, was mit den Daten geschieht, die inzwischen entstanden sind, und wer über die Rückkehr entscheidet. Dazu gehört ein Notbetrieb, mit dem das Geschäft weiterläuft, solange weder die neue noch die bisherige Software benutzbar ist. Ein vorher erprobter Rollback verhindert, dass ein misslungener Start den Geschäftsbetrieb tagelang lahmlegt. |
|
28 |
Wie lange dauert es, den Stand vor der Umstellung aus der Datensicherung wiederherzustellen (Restore)? |
Wiederherstellungszeit: Wurden bei der Umstellung vorhandene Programme verändert, etwa durch eine neue Version, müssen sie bei einem Rollback samt ihren Daten aus der Datensicherung zurückgeholt werden (englisch Restore). Die Zeit, die das höchstens dauern darf, heißt Wiederherstellungszeit (englisch Recovery Time Objective, RTO). Legen Sie diese Zeit mit dem Fachbereich fest, je nachdem, wie lange er ohne die Software auskommt, und messen Sie in einer Probe, wie lange die Wiederherstellung tatsächlich dauert. Dauert sie länger, brauchen Sie einen schnelleren Weg zurück oder einen Notbetrieb. Beispiel: Für den Start des Schadenportals bekommt das Schadensystem der Sachbearbeitung eine neue Version. Bei einem Rollback spielt das Team Schadensystem die vorige Version und die Datensicherung von Samstag 19:30 Uhr wieder ein; in der Probe dauerte das 3 Stunden. Fällt die Entscheidung für den Rollback am Montag um 10 Uhr, arbeitet die Sachbearbeitung ab 13 Uhr wieder mit dem alten Stand. |
29 |
Was geschieht mit Daten, die zwischen dem Start der neuen Software und der Rückkehr zum alten Stand entstanden sind? |
Daten aus dem gescheiterten Start: Zwischen dem Start der neuen Software und einem Rollback entstehen echte Daten, etwa neue Meldungen von Kunden. Spielt das Betriebsteam eine Datensicherung von vor der Umstellung ein, sind diese Daten danach nicht mehr vorhanden. Legen Sie vorher fest, wie sie vor der Wiederherstellung gesichert und danach nacherfasst werden, wer das tut und wie die betroffenen Kunden informiert werden. Beispiel: Fiele die Entscheidung für einen Rollback am Montag um 10 Uhr, wären bis dahin im Schadensystem der Sachbearbeitung etwa 140 Kfz-Schäden aus dem Schadenportal und von der Hotline des Kundenservice eingegangen. Für diesen Fall legt der Plan fest: Das Team Schadensystem exportiert diese Schäden vor der Wiederherstellung als Liste mit allen Angaben, und die Sachbearbeitung erfasst sie danach mit derselben Schadennummer neu, denn die Kunden haben diese Nummer schon in ihrer Eingangsbestätigung erhalten; dass das Schadensystem dafür eine vorgegebene Schadennummer annimmt, legt die Anforderung REQ-5402 „Schaden mit vorgegebener Schadennummer nacherfassen“ fest. |
30 |
Wer darf entscheiden, dass zum alten Stand zurückgekehrt wird (Rollback)? |
Entscheidung über die Rückkehr: Über einen Rollback muss oft nachts oder am Wochenende innerhalb weniger Stunden entschieden werden. Benennen Sie deshalb vorher eine Person und eine Vertretung, die in dieser Zeit erreichbar sind und allein entscheiden dürfen; ein Gremium, das erst zusammenkommen muss, ist dafür zu langsam. Die Bedingungen für eine Rückkehr legt der Lenkungsausschuss vorher fest, etwa den Ausfall einer wichtigen Funktion über mehr als zwei Stunden, damit in der Nacht nicht erst über die Bedingungen beraten werden muss. Beispiel: Über einen Rollback beim Start des Schadenportals entscheidet die Projektleitung, vertreten durch den Leiter des Betriebsteams; beide sind am Umstellungswochenende und am Montag telefonisch erreichbar. Der Lenkungsausschuss hat vorher festgelegt: Kommen Meldungen, die Kunden im Schadenportal abschicken, länger als zwei Stunden nicht im Schadensystem der Sachbearbeitung an, ist die Bedingung für eine Rückkehr erfüllt. |
31 |
Wurde die Rückkehr zum alten Stand vorher erprobt? |
Erprobter Rollback: Ein Plan für den Rollback, der nie geübt wurde, scheitert im Ernstfall oft an Kleinigkeiten: Eine Datensicherung lässt sich nicht einspielen, ein Zugang fehlt, oder die Wiederherstellung dauert viel länger als angenommen. Spielen Sie den Rollback deshalb vor dem Start in einer Testumgebung vollständig durch, mit einer Datensicherung in echter Größe, und messen Sie die Dauer. Erst ein erprobter Rollback ist eine verlässliche Grundlage für die Entscheidung über den Start. Beispiel: Zwei Wochen vor dem Start spielt das Team Schadensystem den Rollback in der Testumgebung durch. Die Wiederherstellung der Datensicherung dauert 3 Stunden statt der geplanten einen Stunde. Die Projektleitung nimmt die 3 Stunden in den Plan auf und vereinbart mit dem Fachbereich Schaden, dass die Hotline des Kundenservice Kfz-Schäden in dieser Zeit auf einem vorbereiteten Erfassungsbogen aufnimmt. |
32 |
Wie läuft der Geschäftsbetrieb weiter, wenn weder die neue noch die bisherige Software benutzbar ist (Notbetrieb)? |
Notbetrieb: Im Notbetrieb laufen die wichtigsten Abläufe ohne die Software weiter, etwa mit Telefon, Papierformular oder einer vorbereiteten Tabelle; die Vorsorge dafür heißt im Englischen Business Continuity (Fortführung des Geschäftsbetriebs). Legen Sie mit dem Fachbereich fest, welche Abläufe auch bei einem Ausfall weiterlaufen müssen, wer sie übernimmt und wie die Angaben danach in die Software kommen. Üben Sie den Notbetrieb mit den Beteiligten, bevor die Umstellung beginnt. Beispiel: Während das Schadensystem der Sachbearbeitung wiederhergestellt wird, nimmt die Hotline des Kundenservice Kfz-Schäden telefonisch an und trägt sie in einen vorbereiteten Erfassungsbogen mit allen Pflichtfeldern ein. Jeder Anrufer erhält die Zusage, dass seine Meldung mit dem Datum des Anrufs als Meldedatum erfasst wird. Nach der Wiederherstellung übertragen die Sachbearbeiter die Bögen in das Schadensystem. |
Kategorie |
Hier legen Sie fest, wie nachgewiesen wird, dass die Datenübernahme vollständig und richtig war: durch Zählen der Datensätze, Vergleichen von Summen und Stichproben. Dazu kommen ein kurzer Grundtest am Starttag, der Schutz echter Kundendaten in Probeläufen und die verbindliche Bestätigung der Feldzuordnung durch den Fachbereich. Diese Nachweise sind die Grundlage, auf der die Entscheidung über den Start fällt. |
|
33 |
Wie wird nachgewiesen, dass die Datenübernahme vollständig und richtig war? |
Abgleich nach der Übernahme: Vergleichen Sie nach jeder Datenübernahme die Zahl der Datensätze in bisheriger und neuer Software und die Summen wichtiger Zahlenfelder, etwa aller Beträge. Datensätze, die absichtlich nicht übernommen oder zusammengelegt wurden, müssen dabei als erklärte Abweichung erscheinen, sonst geht ein echter Verlust in der Differenz unter. Zahlen und Summen zeigen nicht, ob ein Inhalt im richtigen Feld gelandet ist; dafür vergleicht der Fachbereich zusätzlich Stichproben Feld für Feld. Beispiel: Abgleich nach der Übernahme der Kfz-Meldungen der letzten drei Jahre aus dem bisherigen Online-Meldeformular in das Schadenportal: |
34 |
Wie wird am Starttag geprüft, ob die neue Software im echten Betrieb grundsätzlich funktioniert (Smoke Test)? |
Grundtest: Ein Smoke Test ist ein kurzer Grundtest, der nach der Umstellung in wenigen Minuten zeigt, ob die wichtigsten Abläufe der neuen Software im echten Betrieb funktionieren. Er ersetzt keinen ausführlichen Test, verhindert aber, dass die Anwendung für alle Nutzer freigeschaltet wird, obwohl sie schon beim ersten Schritt scheitert. Legen Sie vorher fest, welche Schritte er umfasst, wer ihn ausführt und wie die Testdaten danach aus dem echten Betrieb entfernt werden. Beispiel: Am Sonntag um 16 Uhr meldet das Testteam mit einem eigenen Testkonto einen Kfz-Testschaden im Schadenportal und prüft drei Punkte. |
35 |
Müssen Daten für Probeläufe der Übernahme anonymisiert werden? |
Schutz echter Daten in Probeläufen: Probeläufe der Datenübernahme finden in einer Testumgebung statt, die oft schwächer geschützt ist als der echte Betrieb und auf die mehr Personen zugreifen. Die Datenschutz-Grundverordnung (DSGVO) erlaubt die Verarbeitung personenbezogener Daten nur für einen festgelegten Zweck und nur im nötigen Umfang. Anonymisieren Sie die Daten deshalb vor dem Probelauf, verändern Sie sie also so, dass sie sich keiner Person mehr zuordnen lassen, oder ersetzen Sie zumindest Namen und Anschriften durch Kennungen (Pseudonymisierung). Braucht ein Probelauf echte Daten, stimmen Sie das mit der Datenschutzbeauftragten ab und schützen Sie die Umgebung wie den echten Betrieb. Beispiel: Für die Probeläufe ersetzt das Team Portal in einer Kopie der Datenbank des bisherigen Online-Meldeformulars Namen, Anschriften, E-Mail-Adressen und Kfz-Kennzeichen durch erfundene Werte. Um die Regel zu prüfen, die den Namen in Vorname und Nachname aufteilt, braucht das Team echte Namen. Einen Probelauf mit echten Namen genehmigt die Datenschutzbeauftragte für einen Tag in einer abgeschotteten Umgebung, auf die nur zwei Personen zugreifen können. |
36 |
Wer bestätigt verbindlich, dass die Feldzuordnung fachlich richtig ist? |
Bestätigung der Feldzuordnung: Ob ein Feld der bisherigen Software wirklich dasselbe bedeutet wie sein Zielfeld in der neuen Software, kann nur der Fachbereich beurteilen, nicht das Entwicklungsteam. Lassen Sie die Feldzuordnung (Mapping) deshalb von der fachlich verantwortlichen Person schriftlich bestätigen, bevor die Generalprobe der Übernahme beginnt. Lassen Sie jede spätere Änderung an der Feldzuordnung erneut bestätigen. Beispiel: Die Leiterin der Kfz-Schadenbearbeitung geht die Feldzuordnung Zeile für Zeile mit der Anforderungsanalystin durch. Dabei fällt auf, dass das Feld „Schadentag“ im bisherigen Online-Meldeformular bei 85 Meldungen den Tag der Meldung statt des Tages des Schadens enthält, weil Kunden die Beschriftung auf der Formularseite missverstanden haben. Die Leiterin der Kfz-Schadenbearbeitung bestätigt die Zuordnung erst, nachdem die Sachbearbeitung diese 85 Meldungen anhand der Schadenakten berichtigt hat. |
Kategorie |
Hier planen Sie, wer wann und wie geschult wird: welche Nutzergruppen was lernen müssen, welche Key-User ihre Kollegen schulen, welche Kurzanleitungen es gibt und wo die Nutzer üben können. Grundlage der Schulungsinhalte sind die Anforderungen, denn sie beschreiben, was die Software tut und was sich für die Nutzer ändert. Gut vorbereitete Nutzer arbeiten vom ersten Tag an mit der neuen Software, statt auf gewohnte Wege wie E-Mail oder Telefon auszuweichen. |
|
37 |
Welche Nutzergruppen müssen geschult werden? |
Zielgruppen der Schulung: Jede Nutzergruppe arbeitet anders mit der Software und braucht deshalb eine eigene Schulung: Fachanwender lernen ihre Arbeitsabläufe, Administratoren die Einstellungen und das Betriebsteam die Überwachung und das Beheben von Störungen. Leiten Sie die Inhalte aus den Anforderungen ab: Jede Anforderung, die einen Arbeitsablauf ändert, gehört in die Schulung der Gruppe, die diesen Ablauf ausführt. Kunden werden in der Regel nicht geschult; für sie müssen Hilfetexte und Hinweise in der Anwendung genügen. Beispiel: Für den Start des Schadenportals plant die Anforderungsanalystin drei Schulungen: |
38 |
Wann sollen die Schulungen stattfinden? |
Zeitpunkt der Schulung: Was Nutzer lernen und nicht bald anwenden, vergessen sie schnell. Schulen Sie deshalb möglichst kurz vor dem Go-Live, etwa in den zwei Wochen davor, und geben Sie den Nutzern danach Gelegenheit zum Üben. Die Schulung setzt voraus, dass die Software weitgehend fertig ist; findet sie zu früh statt, zeigt sie Bildschirmseiten, die sich bis zum Start noch ändern. Beispiel: Die Key-User der Kfz-Schadenbearbeitung schulen in der Woche vor dem Start jeweils die Sachbearbeiter ihres Teams. Bis zum Start üben die Sachbearbeiter täglich eine halbe Stunde in der Schulungsumgebung, einer eigenen Installation mit erfundenen Schäden. Die Projektleitung hatte eine Schulung schon im Dezember verworfen, weil die Anzeige der Meldungen aus dem Schadenportal im Schadensystem der Sachbearbeitung damals noch umgebaut wurde. |
39 |
Wer sind die Key-User, die ihre Kollegen schulen und bei Fragen als Erste helfen? |
Key-User: Key-User sind Mitarbeiter aus dem Fachbereich, die früh und gründlich geschult werden, oft schon während der Tests. Sie schulen danach ihre Kollegen (englisch Train the Trainer) und sind nach dem Start die erste Ansprechperson am Arbeitsplatz. So erreichen die Schulungen viele Nutzer, ohne dass das Projektteam jede Gruppe selbst schult, und einfache Fragen gehen nicht an den IT-Service-Desk, der zentralen Anlaufstelle der IT für Störungen und Fragen. Planen Sie für die Key-User Arbeitszeit ein und entlasten Sie sie von einem Teil ihrer üblichen Arbeit. Beispiel: In der Kfz-Schadenbearbeitung arbeiten 90 Sachbearbeiter in sechs Teams. Die Leiterin der Kfz-Schadenbearbeitung benennt je Team einen Key-User. Die sechs Key-User testen das Schadenportal schon im Januar mit und schulen im März ihre Teams; in den ersten vier Wochen nach dem Start bearbeiten sie nur halb so viele Schäden wie sonst. |
40 |
Gibt es Kurzanleitungen, die die wichtigsten Arbeitsschritte auf einer Seite zeigen? |
Kurzanleitung: Eine Kurzanleitung (englisch Quick Reference Guide) fasst die häufigsten Arbeitsschritte auf einer oder zwei Seiten zusammen, mit Bildschirmfotos und den Namen der Schaltflächen. Bei der täglichen Arbeit schlagen Nutzer eher auf einer Seite nach als in einem Handbuch mit hundert Seiten. Erstellen Sie für jede Nutzergruppe eine eigene Kurzanleitung und legen Sie sie dort ab, wo die Nutzer sie finden, etwa im Intranet oder direkt in der Anwendung. Beispiel: Die Kurzanleitung für die Hotline des Kundenservice ist eine PDF-Seite mit den fünf häufigsten Anliegen von Kunden zum Schadenportal und der Antwort darauf, darunter „Ich habe mein Passwort vergessen“ und „Wo sehe ich meine Schadennummer?“. Die Mitarbeiter der Hotline legen sie ausgedruckt neben das Telefon. |
41 |
Brauchen die Nutzer eine eigene Umgebung zum Üben (Schulungsumgebung)? |
Schulungsumgebung: Eine Schulungsumgebung ist eine eigene Installation der Software mit erfundenen Daten, in der Nutzer üben, ohne echte Vorgänge auszulösen. Wer im echten Betrieb übt, erzeugt echte Vorgänge, die andere bearbeiten müssen, und löst echte Nachrichten an Kunden oder Partner aus. Die Testumgebung eignet sich meist nicht, weil das Testteam dort gleichzeitig Daten ändert und neue Versionen einspielt. Planen Sie die Schulungsumgebung früh mit dem Betriebsteam und füllen Sie sie mit Übungsfällen, die zu den Schulungsinhalten passen. Beispiel: Würde eine Mitarbeiterin der Hotline zur Übung einen Schaden im echten Schadenportal melden, entstünde im Schadensystem der Sachbearbeitung ein echter Schaden, und das Schadenportal würde eine Eingangsbestätigung an die eingetragene E-Mail-Adresse schicken. Das Betriebsteam richtet deshalb eine Schulungsumgebung mit 200 erfundenen Kfz-Schäden ein, die mit einer eigenen Schulungsinstallation des Schadensystems verbunden ist. |
Kategorie |
In den ersten Wochen nach dem Go-Live treten erfahrungsgemäß besonders viele Fehler und Fragen auf. Hier legen Sie fest, wie die Hypercare, die besonders enge Betreuung in dieser Zeit, organisiert ist: wer erreichbar ist, wie schnell reagiert wird, wie Nutzer Fehler melden, wie sie von bereits bekannten Fehlern erfahren und wann die Betreuung endet. Schnelle Hilfe in dieser Zeit verhindert, dass Nutzer das Vertrauen in die neue Software verlieren und auf gewohnte Wege ausweichen. |
|
42 |
Wie ist die Unterstützung in den ersten Wochen nach dem Start geregelt (Hypercare)? |
Hypercare: Hypercare ist eine Phase von meist zwei bis sechs Wochen nach dem Start, in der Entwickler, Betriebsteam und Fachbereich besonders eng zusammenarbeiten, um Fehler schnell zu beheben. Üblich sind ein gemeinsamer Raum oder Chatkanal (englisch War Room), in dem alle Beteiligten neue Fehlermeldungen sofort sehen, und eine kurze tägliche Besprechung über offene Fehler. Legen Sie fest, wer zu welchen Zeiten erreichbar ist und wer entscheidet, welcher Fehler zuerst behoben wird. Beispiel: Für die Hypercare des Schadenportals sind vier Wochen geplant. In dieser Zeit gibt es einen Chatkanal „Start Schadenportal“, in dem zwei Entwickler aus dem Team Portal, ein Entwickler aus dem Team Schadensystem, das Betriebsteam und die Key-User der Kfz-Schadenbearbeitung von 7 bis 20 Uhr erreichbar sind. Jeden Morgen um 9 Uhr gehen sie in 15 Minuten die offenen Fehler durch; die Reihenfolge der Behebung legt der Product Owner fest. |
43 |
Welche Reaktionszeiten gelten in der Hypercare-Phase (Service Level Agreements)? |
Reaktionszeiten: Ein Service Level Agreement (SLA) legt fest, wie schnell auf eine Störung reagiert und wie schnell sie behoben wird, meist abgestuft nach der Schwere des Fehlers. In der Hypercare gelten kürzere Zeiten als im späteren Normalbetrieb, weil ein Fehler in den ersten Tagen viele Nutzer gleichzeitig trifft. Legen Sie diese Zeiten schriftlich fest, auch mit externen Dienstleistern, und sorgen Sie dafür, dass genug Personal erreichbar ist, um sie einzuhalten. Beispiel: Reaktionszeiten für das Schadenportal: |
44 |
Auf welchem Weg melden Nutzer nach dem Start Fehler? |
Meldeweg für Fehler: Nach dem Go-Live brauchen die Nutzer einen einzigen, allen bekannten Weg, um Fehler zu melden, etwa eine eigene Kategorie im Ticketsystem des IT-Service-Desks. Der IT-Service-Desk ist die zentrale Anlaufstelle der IT für Störungen; in seinem Ticketsystem wird jede Meldung erfasst und bis zur Erledigung verfolgt. Meldungen per Telefon oder E-Mail an einzelne Entwickler gehen leicht verloren und lassen sich nicht zählen. Geben Sie vor, welche Angaben jede Meldung enthält, etwa Uhrzeit, betroffener Vorgang, Bildschirmfoto und die Schritte bis zum Fehler. Beispiel: Sachbearbeiter und Mitarbeiter der Hotline melden Fehler im Ticketsystem des IT-Service-Desks unter der Kategorie „Start Schadenportal“. Jede Meldung enthält die Schadennummer, die Uhrzeit und ein Bildschirmfoto; ohne diese Angaben kann das Team Portal einen Fehler oft nicht nachvollziehen. Kunden melden Probleme bei der Hotline des Kundenservice, die daraus eine Meldung im Ticketsystem anlegt. |
45 |
Startet die Software mit bekannten Fehlern, und wie erfahren die Nutzer davon (Known Issues)? |
Bekannte Fehler: Oft startet eine Software mit bekannten Fehlern (englisch Known Issues), die den Start nicht verhindern, weil sie selten auftreten oder sich leicht umgehen lassen. Veröffentlichen Sie eine Liste dieser Fehler mit der Umgehung und dem geplanten Termin der Behebung, etwa im Intranet, und geben Sie die Liste auch der Hotline. So melden Nutzer denselben Fehler nicht immer wieder, und die Hotline kann Kunden sofort antworten. Welche bekannten Fehler hingenommen werden, entscheidet die Person, die über den Go-Live entscheidet. Beispiel: Eintrag in der Liste der bekannten Fehler zum Start von Version 1.0 des Schadenportals: |
46 |
Wann endet die Phase der besonders engen Betreuung nach dem Start (Hypercare)? |
Ende der Hypercare: Legen Sie vorher messbare Bedingungen für das Ende der Hypercare fest, etwa eine Höchstzahl neuer Fehlermeldungen pro Tag über mehrere Tage und keinen offenen kritischen Fehler. Ohne solche Bedingungen endet die Hypercare entweder zu früh, während noch viele Fehler auftreten, oder sie zieht sich hin und bindet Entwickler, die an der nächsten Version arbeiten sollen. Am Ende steht ein förmlicher Abschluss: Fachbereich und Betriebsteam bestätigen die Übergabe in den Normalbetrieb mit den üblichen Reaktionszeiten. Beispiel: Die Hypercare für das Schadenportal endet, wenn an fünf Arbeitstagen in Folge jeweils weniger als fünf neue Fehlermeldungen eingehen und kein kritischer Fehler offen ist. In der vierten Woche nach dem Start ist das erreicht; die Leiterin der Kfz-Schadenbearbeitung und das Betriebsteam bestätigen die Übergabe in einer kurzen Besprechung. Ab dann gelten die normalen Reaktionszeiten des IT-Service-Desks, der zentralen Anlaufstelle der IT für Störungen. |
Kategorie |
Läuft die neue Software stabil, wird die bisherige abgeschaltet. Hier planen Sie den Termin unter Beachtung von Kündigungsfristen und Lizenzen, den Lesezugriff auf alte Daten, die vorgeschriebene Löschung und die Information aller Partner, die noch Daten mit der bisherigen Software austauschen. Ohne diese Planung zahlt das Unternehmen Lizenzen und Betrieb länger doppelt und bewahrt personenbezogene Daten länger auf, als die Datenschutz-Grundverordnung (DSGVO) erlaubt. |
|
47 |
Wann wird die bisherige Software abgeschaltet? |
Abschalttermin: Legen Sie den Abschalttermin fest, sobald der Termin für den Go-Live steht, und richten Sie den Abschalttermin nach den Verträgen für die bisherige Software: Verträge für Lizenzen, Wartung, Server und Rechenzentrum haben oft Kündigungsfristen von drei Monaten oder mehr. Wird eine Frist verpasst, verlängert sich ein Vertrag womöglich um ein ganzes Jahr. Planen Sie zwischen Start und Abschaltung genug Zeit ein, falls die neue Software nachgebessert werden muss. Beispiel: Das bisherige Online-Meldeformular soll abgeschaltet werden, sobald das Schadenportal mit Version 1.1 im Juni 2027 auch Hausratschäden annimmt. Der Vertrag mit dem Anbieter, der das Formular betreibt, läuft am 31. März 2027 aus; der Anbieter verlängert ihn nur, wenn die Versicherung das drei Monate vorher beantragt. Weil Kunden Hausratschäden bis Version 1.1 weiter über das Formular melden, vereinbart die Projektleitung bis Ende Dezember 2026 eine Verlängerung bis zum 30. Juni 2027. Verzögert sich Version 1.1, verhandelt die Projektleitung vor dem 30. Juni über eine weitere Verlängerung um einzelne Monate. |
48 |
Brauchen die Nutzer nach der Abschaltung noch Lesezugriff auf die Daten der bisherigen Software? |
Lesezugriff auf alte Daten: Daten, die nicht übernommen wurden, werden oft noch gebraucht, etwa für Rückfragen von Kunden, für Prüfungen der internen Revision oder in einem Rechtsstreit. Klären Sie mit dem Fachbereich und der Rechtsabteilung, wer welche Daten wie lange lesen muss. Dafür kann die bisherige Software weiterlaufen, wobei die Nutzer darin nur noch lesen können, oder die Daten werden in ein Archiv exportiert, das ohne die bisherige Software lesbar ist; ein Archiv spart meist Lizenzen und Betriebsaufwand. Beispiel: Die Sachbearbeitung braucht die Meldungen aus dem bisherigen Online-Meldeformular, die nicht übernommen wurden, bis zum Ende der Aufbewahrungsfrist, die die Rechtsabteilung genannt hat. Statt das Formular dafür jahrelang weiterzubetreiben, exportiert das Team Portal vor der Abschaltung alle Meldungen als PDF-Dateien in das Archiv der Versicherung. Dort suchen die Sachbearbeiter nach Schadennummer oder alter Meldungsnummer. |
49 |
Wie lange laufen die Lizenzen für die bisherige Software weiter? |
Doppelte Lizenzkosten: Zwischen dem Start der neuen und der Abschaltung der bisherigen Software zahlt das Unternehmen für beide: für Lizenzen, Wartung und Betrieb. Nehmen Sie diese doppelten Kosten von Anfang an in das Projektbudget auf. Prüfen Sie außerdem, ob sich die Lizenzen der bisherigen Software für die Übergangszeit verringern lassen, etwa wenn nur noch wenige Nutzer lesend zugreifen. Beispiel: Vom Start des Schadenportals im März bis zur Abschaltung des bisherigen Online-Meldeformulars Ende Juni 2027 zahlt die Versicherung für beide Anwendungen. Die Gebühr für das bisherige Formular beträgt 4.000 Euro im Monat; die Projektleitung nimmt für März bis Juni 16.000 Euro in das Budget auf. Der Anbieter bietet keinen günstigeren Tarif für die Monate an, in denen nur noch Hausratschäden über das Formular gemeldet werden. |
50 |
Gibt es gesetzliche Vorgaben zur Löschung der Daten aus der bisherigen Software? |
Löschpflichten: Nach der Datenschutz-Grundverordnung (DSGVO) müssen personenbezogene Daten gelöscht werden, sobald sie für ihren Zweck nicht mehr gebraucht werden und keine Aufbewahrungsfrist mehr gilt. Bei einer Abschaltung bleiben solche Daten leicht in Datenbanken, Datensicherungen, Exportdateien aus Probeläufen oder auf ausgemusterten Festplatten zurück. Klären Sie mit der Datenschutzbeauftragten, welche Daten wann gelöscht werden, lassen Sie jede Löschung protokollieren und verlangen Sie von Dienstleistern eine schriftliche Bestätigung. Beispiel: Nach dem Export ins Archiv löscht der Anbieter des bisherigen Online-Meldeformulars die Datenbank des Formulars und alle Datensicherungen dieser Datenbank. Die Datenschutzbeauftragte verlangt dafür eine schriftliche Löschbestätigung, wie sie im Vertrag mit dem Anbieter vereinbart ist. Das Team Portal löscht zusätzlich die Kopien der Datenbank, die es für die Probeläufe der Übernahme angelegt hat. |
51 |
Werden alle Partner, die Daten mit der bisherigen Software austauschen, rechtzeitig über die Abschaltung informiert? |
Betroffene Partner: Programme und Partner, die Daten an die bisherige Software schicken oder von ihr abrufen, bemerken die Abschaltung oft erst, wenn ihre Übertragung scheitert. Ermitteln Sie alle diese Partner, etwa aus der Übersicht der Schnittstellen und aus den Protokollen der bisherigen Software, und informieren Sie sie früh über den Termin der Abschaltung und den neuen Weg für ihre Daten. Prüfen Sie kurz vor der Abschaltung in den Protokollen, ob noch ein Partner Daten schickt oder abruft, den niemand kannte. Beispiel: Das Vertragssystem der Versicherung, das Programm, in dem alle Versicherungsverträge gespeichert sind, schickt jede Nacht die Versicherungsnummern aller gültigen Verträge an das bisherige Online-Meldeformular, das damit die Eingaben der Kunden prüft. Das Team, das das Vertragssystem betreut, erfährt im März vom Abschalttermin und beendet die Lieferung zum 30. Juni 2027. Zwei Wochen vor der Abschaltung zeigt das Protokoll des Formulars einen weiteren Partner: Ein Auswertungsprogramm des Vertriebs ruft jeden Montag die Zahl der Meldungen ab; der Vertrieb stellt es auf das Schadenportal um. |
Kategorie |
Zum Abschluss entfernt das Projekt Zugänge und Rechte, die nur für die Umstellung angelegt wurden, und sorgt dafür, dass Links auf die bisherige Software nicht auf Fehlerseiten führen. Außerdem hält es fest, was bei Umstellung und Start gut und was schlecht lief, damit spätere Vorhaben diese Erfahrungen nutzen können. Vergessene Zugänge sind eine Sicherheitslücke, und vergessene Links schicken Kunden auf Seiten, die es nicht mehr gibt. |
|
52 |
Wurden die Erfahrungen aus Umstellung und Start festgehalten (Lessons Learned)? |
Lessons Learned: Lessons Learned sind die Erkenntnisse eines Projekts darüber, was gut lief und was beim nächsten Mal anders gemacht werden sollte. Sammeln Sie sie kurz nach dem Ende der Hypercare in einer Besprechung mit allen Beteiligten, ähnlich einer Retrospektive, solange die Erinnerung frisch ist. Halten Sie jede Erkenntnis mit einer konkreten Maßnahme fest und legen Sie diese Liste dort ab, wo spätere Projekte danach suchen, etwa im Wiki der IT. Beispiel: In der Besprechung nach dem Ende der Hypercare für das Schadenportal stellt das Team fest: Die Verbindung vom Schadenportal zum Schadensystem der Sachbearbeitung muss die IT-Sicherheit freigeben, und diese Freigabe muss zwei Wochen vorher beantragt werden. Das wusste niemand; deshalb war bis zum Freitag vor dem Start offen, ob die Freigabe rechtzeitig kommt und der Start stattfinden kann. Maßnahme: Für die Übernahme der Hausratmeldungen mit Version 1.1 beantragt das Betriebsteam alle nötigen Freigaben sechs Wochen vorher. |
53 |
Gibt es im Intranet, auf der Internetseite oder in Vorlagen noch Links auf die bisherige Software? |
Alte Links: Links auf die bisherige Software stehen oft an vielen Stellen: im Intranet, auf der Internetseite, in E-Mail-Signaturen, in Briefvorlagen und in den Lesezeichen der Nutzer. Nach der Abschaltung führen sie auf eine Fehlerseite. Suchen Sie diese Stellen vor der Abschaltung, ändern Sie die Links und richten Sie für die alte Adresse eine Weiterleitung auf die neue Anwendung ein, damit auch Links weiter funktionieren, die Sie nicht gefunden haben. Beispiel: Die Briefvorlage „Bestätigung Ihrer Schadenmeldung“ nennt die Internetadresse des bisherigen Online-Meldeformulars; der Kundenservice ändert die Vorlage vor der Abschaltung. In bereits verschickten Briefen steht die alte Adresse weiter. Deshalb leitet das Betriebsteam die alte Adresse nach der Abschaltung mindestens ein Jahr lang auf die Startseite des Schadenportals weiter. |
54 |
Wurden alle Benutzerkonten und Rechte entfernt, die nur für die Datenübernahme angelegt wurden? |
Zugänge aus der Übernahme: Für die Datenübernahme bekommen Entwickler und externe Berater oft weitreichende Rechte, etwa Lese- und Schreibzugriff auf ganze Datenbanken, dazu technische Benutzerkonten, mit denen sich die Programme für die Übertragung anmelden. Bleiben diese Zugänge nach dem Start bestehen, kann jeder, der ein Passwort dazu kennt, oft unbemerkt auf Kundendaten zugreifen. Führen Sie eine Liste aller vorübergehenden Zugänge mit Ablaufdatum, entziehen Sie die Rechte, sobald sie nicht mehr gebraucht werden, spätestens zum Ende der Hypercare, und lassen Sie die IT-Sicherheit prüfen, dass keiner dieser Zugänge mehr besteht. Beispiel: Für die Übernahme hat das Betriebsteam das technische Benutzerkonto „migration_admin“ und Zugänge für drei Entwickler des externen Entwicklungsdienstleisters zur Datenbank des Schadenportals angelegt. Am Montag nach dem Ende der Hypercare sperrt das Betriebsteam alle vier Zugänge, und die IT-Sicherheit bestätigt die Sperrung. Für die zweite Übernahme mit Version 1.1 legt das Betriebsteam neue Zugänge an, statt die alten bis dahin offen zu lassen. |
4. Glossar
Hier sind die Begriffe erklärt, die im Fragenkatalog immer wieder vorkommen. In den Fragen sind sie unterstrichen; ein Klick darauf zeigt die Erklärung direkt an.
- Abnahme
-
Die formale Bestätigung des Auftraggebers, dass eine umgesetzte Anforderung oder Software den Vereinbarungen entspricht.
- Akteur
-
Eine Person, eine Rolle oder ein anderes System außerhalb der Systemgrenze, das mit der Software zusammenarbeitet, zum Beispiel der Kunde oder das Schadensystem der Sachbearbeitung.
- Aktivitätsdiagramm
-
Ein Diagramm der UML, das einen Ablauf als Folge von Arbeitsschritten zeigt, mit Entscheidungen, gleichzeitig laufenden Zweigen und einem Start- und Endpunkt, ähnlich einem Flussdiagramm.
- Akzeptanzkriterien
-
Prüfbare Bedingungen, die erfüllt sein müssen, damit eine Anforderung als korrekt umgesetzt gilt. Sie lassen sich am Ende mit Ja oder Nein prüfen.
- Alleinstellungsmerkmal (Unique Selling Proposition, USP)
-
Ein Merkmal, das nur das eigene Produkt bietet und kein Wettbewerber, und das für Kunden ein Grund ist, sich für dieses Produkt zu entscheiden.
- Änderungsantrag (Change Request)
-
Ein formaler Antrag, eine bereits abgestimmte Anforderung zu ändern. Über ihn entscheidet die fachlich verantwortliche Person oder ein dafür eingesetztes Gremium.
- Änderungsgremium (Change Control Board, CCB)
-
Ein Gremium, das zu festen Terminen über Änderungsanträge entscheidet, die über die Befugnis einer einzelnen Person hinausgehen. Meist gehören ihm Vertreter von Fachbereich, Projektleitung, Entwicklung, Test und Betrieb an.
- Änderungshistorie (Audit Trail)
-
Das Protokoll, das ein RM-Tool selbsttätig zu jeder Änderung führt: wer wann welches Feld oder welche Verknüpfung geändert hat, mit altem und neuem Wert. Einträge darin kann niemand nachträglich bearbeiten oder löschen.
- Anwendungsfall (Use Case)
-
Eine Beschreibung, wie ein Nutzer mit der Software Schritt für Schritt ein Ziel erreicht, mit Akteur, Vorbedingung, Ablauf und Ergebnis.
- Anwendungsfalldiagramm (Use-Case-Diagramm)
-
Ein Diagramm der UML, das die Anwendungsfälle einer Software als Ovale innerhalb eines Rahmens zeigt, der die Systemgrenze darstellt, und außerhalb davon die Akteure, die diese Anwendungsfälle nutzen.
- Atomare Anforderung
-
Eine Anforderung, die genau eine Sache verlangt und sich deshalb nicht sinnvoll weiter aufteilen lässt. Sie kann für sich umgesetzt, getestet und eingeplant werden.
- Attribut (Feld)
-
Eine Eigenschaft, die an jeder Anforderung im RM-Tool gepflegt wird, zum Beispiel Status, Priorität, Autor oder Zielversion.
- Audit
-
Eine planmäßige Prüfung durch interne oder externe Prüfer, etwa die interne Revision oder die Aufsichtsbehörde, ob ein Unternehmen oder Projekt nach den vereinbarten Regeln und Vorgaben gearbeitet hat.
- Aufwandsvertrag (Time & Material)
-
Ein Vertrag, bei dem der Auftraggeber die tatsächlich geleistete Arbeitszeit und das verbrauchte Material bezahlt. Der Umfang darf sich ändern; das Risiko steigender Kosten trägt der Auftraggeber.
- Auswirkungsanalyse (Impact Analysis)
-
Die Untersuchung vor einer Änderung, welche anderen Anforderungen, Teile der Software, Testfälle und Dokumente davon betroffen sind. Sind die Anforderungen vollständig verknüpft, liest man die Betroffenen an den Verknüpfungen ab, statt sie zu suchen.
- Backlog
-
Die nach Wichtigkeit sortierte Liste aller noch offenen Anforderungen eines agilen Teams. Das Team arbeitet sie von oben nach unten ab.
- Barrierefreiheit
-
Die Eigenschaft einer Software, auch von Menschen mit Behinderungen genutzt werden zu können, etwa mit einem Programm, das den Bildschirminhalt vorliest, oder nur mit der Tastatur.
- Baseline (freigegebener Stand)
-
Ein abgestimmter und eingefrorener Stand der Anforderungen, auf den sich Planung, Schätzung und Verträge beziehen. Änderungen daran laufen nur über einen Änderungsantrag.
- Basismerkmal (Kano-Modell)
-
Ein Merkmal, das Kunden als selbstverständlich voraussetzen und deshalb selten von sich aus nennen. Ist es vorhanden, fällt es nicht auf; fehlt es, sind die Kunden unzufrieden oder lehnen das Produkt ab.
- Befund (im Review)
-
Eine Stelle, die ein Prüfer in einem Review beanstandet, etwa ein Fehler, eine Lücke, ein Widerspruch oder eine unklare Formulierung, festgehalten mit Fundstelle und Begründung.
- Begeisterungsmerkmal (Kano-Modell)
-
Ein Merkmal, das Kunden nicht erwarten und deshalb nicht vermissen, wenn es fehlt. Ist es vorhanden, überrascht es positiv und steigert die Zufriedenheit deutlich.
- Betrieb im eigenen Rechenzentrum (On-Premises)
-
Das Unternehmen installiert eine Software auf eigenen Servern und betreibt sie selbst. Es kümmert sich dann auch um Hardware, Updates und Datensicherung, behält aber die volle Kontrolle über die Daten.
- Business Process Model and Notation (BPMN)
-
Eine genormte grafische Sprache, mit der man Geschäftsprozesse als Folge von Schritten, Entscheidungen und Zuständigkeiten zeichnet. Die verbreitete Fassung BPMN 2.0 ist auch als internationale Norm ISO/IEC 19510 veröffentlicht.
- Cloud
-
Rechenleistung, Speicher und fertige technische Dienste, die ein Anbieter in seinen Rechenzentren bereitstellt und die ein Unternehmen über das Internet mietet, um darauf eigene Software zu betreiben, statt eigene Server aufzustellen.
- Cloud-Lösung (Software as a Service, SaaS)
-
Software, die der Anbieter in seinem eigenen Rechenzentrum betreibt und die Kunden über das Internet nutzen, meist im Browser. Der Kunde installiert nichts und zahlt in der Regel eine laufende Gebühr.
- Commit
-
Eine Änderung am Quellcode, die ein Entwickler in der Versionsverwaltung speichert, etwa in Git. Zu jedem Commit gehören eine kurze Beschreibung (Commit-Nachricht), der Name des Entwicklers und der Zeitpunkt.
- Continuous Integration und Continuous Delivery (CI/CD)
-
Ein automatischer Ablauf, auch Pipeline genannt, der nach jeder Änderung am Quellcode das Programm erstellt, die automatischen Tests ausführt und die geprüfte Fassung zur Auslieferung bereitstellt oder ausliefert.
- Data Warehouse
-
Eine eigene Datenbank für Auswertungen, in die Daten aus den Programmen des Tagesgeschäfts regelmäßig kopiert und für Berichte aufbereitet werden, damit große Auswertungen die tägliche Arbeit nicht verlangsamen.
- Datenmigration (Datenübernahme)
-
Die Übernahme vorhandener Daten aus einer Software, die abgelöst wird, in eine neue Software. Dabei werden die Felder einander zugeordnet und Werte, wo nötig, umgewandelt.
- Datenmodell
-
Eine Beschreibung, meist als Zeichnung, welche Geschäftsobjekte eine Software speichert, welche Felder sie haben und wie sie miteinander verknüpft sind.
- Datenschutz-Grundverordnung (DSGVO)
-
Das Gesetz der Europäischen Union, das regelt, wie Unternehmen personenbezogene Daten verarbeiten dürfen, also Angaben, die sich einer bestimmten Person zuordnen lassen.
- Definition of Done
-
Die Festlegung eines agilen Teams, welche Punkte für jede Anforderung erledigt sein müssen, bevor sie als fertig gilt, zum Beispiel Code geprüft, Tests fehlerfrei, Hilfetexte aktualisiert.
- Definition of Ready
-
Die Festlegung eines agilen Teams, welche Punkte erfüllt sein müssen, bevor eine Anforderung in einen Sprint aufgenommen wird, zum Beispiel Akzeptanzkriterien vorhanden und Aufwand geschätzt.
- Detailgrad eines Prototyps (Fidelity)
-
Wie nah ein Prototyp dem fertigen Produkt kommt: niedrig (Low-Fidelity, etwa eine Skizze auf Papier), mittel (Medium-Fidelity, ein klickbarer Entwurf in einfacher Gestaltung) oder hoch (High-Fidelity, sieht aus wie das fertige Produkt).
- Entscheidungsmatrix
-
Eine Tabelle, in der mehrere Lösungen nach gewichteten Kriterien mit Punkten bewertet werden. Die Punkte je Kriterium werden mit dem Gewicht des Kriteriums multipliziert und addiert; die Summe zeigt, welche Lösung die Kriterien insgesamt am besten erfüllt.
- Entscheidungsprotokoll (Decision Log)
-
Ein fortlaufendes Verzeichnis der wichtigen Entscheidungen eines Vorhabens mit Datum, Fragestellung, gewählter Lösung, Begründung und der Person, die entschieden hat. Es verhindert, dass bereits entschiedene Fragen erneut verhandelt werden.
- Entscheidungstabelle
-
Eine Tabelle, die für jede Kombination von Bedingungen festlegt, was die Software tun muss. Weil jede Kombination genau einmal darin vorkommt, sieht man sofort, ob ein Fall vergessen wurde.
- Epic
-
Ein großes Vorhaben, das für einen Sprint zu umfangreich ist und deshalb in mehrere User Stories zerlegt wird.
- Eskalation
-
Die Weitergabe eines Konflikts, den die Beteiligten nicht selbst lösen können, an eine Person oder ein Gremium mit mehr Entscheidungsbefugnis, etwa an die Projektleitung oder den Lenkungsausschuss.
- Evolutionärer Prototyp
-
Ein Prototyp, den das Team Schritt für Schritt zur echten Anwendung weiterentwickelt. Er muss deshalb von Anfang an mit derselben Sorgfalt gebaut werden wie die fertige Software.
- Fachbereich
-
Die Abteilung, die mit der Software arbeiten wird und deren Bedarf die Anforderungen beschreiben, im Beispiel der Fachbereich Schaden, der die gemeldeten Schäden bearbeitet.
- Feldzuordnung (Mapping)
-
Eine Tabelle, die bei einer Datenmigration für jedes Feld der bisherigen Software festlegt, in welches Feld der neuen Software es übernommen wird und nach welcher Regel es dabei umgewandelt wird.
- Festpreisvertrag
-
Ein Vertrag, in dem der Auftragnehmer einen fest beschriebenen Umfang zu einem vorher vereinbarten Preis liefert. Mehraufwand trägt er selbst; zusätzliche Wünsche des Auftraggebers werden gesondert vereinbart und bezahlt.
- Führendes System
-
Das Programm, in dem bestimmte Daten verbindlich angelegt und geändert werden, zum Beispiel die Anschrift eines Kunden. Andere Programme übernehmen diese Daten von dort und ändern sie nicht selbst.
- Funktionale Anforderung
-
Eine Anforderung, die beschreibt, was die Software tun soll, zum Beispiel eine Schadenmeldung annehmen oder eine Bestätigung anzeigen.
- Geschäftsobjekt
-
Ein fachlicher Gegenstand, über den eine Software Daten speichert und verarbeitet, zum Beispiel Kunde, Versicherungsvertrag oder Schadenmeldung. Jedes Geschäftsobjekt hat Felder wie Name, Datum oder Betrag.
- Geschäftswert (Business Value)
-
Der Nutzen, den eine Anforderung dem Unternehmen bringt, etwa Einsparungen, zusätzlicher Umsatz, zufriedenere Kunden oder vermiedene Strafen. Weil er sich selten genau in Euro berechnen lässt, wird er oft in Punkten im Vergleich der Anforderungen untereinander geschätzt.
- Go-Live
-
Der Zeitpunkt, ab dem eine neue Software oder eine neue Version im echten Betrieb von ihren Nutzern verwendet wird.
- Hypercare
-
Ein Zeitraum von meist einigen Wochen nach dem Go-Live, in dem Entwicklung, Betrieb und Fachbereich die neue Software besonders eng betreuen und Fehler schneller beheben als im späteren Normalbetrieb.
- Indifferentes Merkmal (Kano-Modell)
-
Ein Merkmal, das den Kunden gleichgültig ist: Ob es vorhanden ist oder fehlt, ändert ihre Zufriedenheit nicht.
- Inspektion
-
Die gründlichste und förmlichste Form des Reviews: Ein Moderator leitet sie, die Prüfer bereiten sich einzeln mit Checklisten vor, jeder Befund kommt ins Protokoll, und die Korrekturen werden nachgeprüft. Die bekannteste Form ist die Fagan-Inspektion, benannt nach Michael Fagan.
- Kanban
-
Ein Vorgehen, bei dem Aufgaben als Karten auf einer Tafel mit einer Spalte je Arbeitsschritt stehen; so sieht jeder, wo sich Arbeit staut.
- Kano-Fragebogen
-
Ein Fragebogen, der zu jeder Funktion zwei Fragen stellt: wie man es fände, wenn das Produkt die Funktion hat, und wie, wenn sie fehlt. Aus der Kombination der beiden Antworten ergibt sich, ob die Funktion ein Basis-, Leistungs- oder Begeisterungsmerkmal ist, den Kunden gleichgültig ist oder sie stört.
- Kano-Modell
-
Eine Einteilung von Produktmerkmalen danach, wie Kunden reagieren: Basismerkmale werden erwartet, Leistungsmerkmale steigern die Zufriedenheit mit ihrem Umfang, Begeisterungsmerkmale überraschen positiv.
- Key-User
-
Eine Person aus einer Fachabteilung oder einem Team, die eine Software besonders gut kennt, ihre Kollegen schult und bei Fragen als erste Ansprechperson hilft.
- Klasse
-
In einem Klassendiagramm die Beschreibung einer Art von Dingen, über die die Software Daten speichert, etwa „Kunde“ oder „Schadenmeldung“. Jedes einzelne Ding dieser Art heißt Objekt, zum Beispiel eine bestimmte Schadenmeldung mit ihrer Schadennummer.
- Klassendiagramm
-
Ein Diagramm der UML, das die Dinge eines Fachgebiets als Klassen zeigt, mit ihren Merkmalen und den Beziehungen zwischen ihnen. Das Entwicklungsteam leitet daraus unter anderem den Aufbau der Datenbank ab.
- Komponente
-
Ein abgegrenzter Teil einer Software mit einer festen Aufgabe, etwa die Anmeldung oder die Übertragung von Daten an ein anderes Programm. Ein Team kann eine Komponente als Einheit bauen, testen und austauschen.
- Kontextdiagramm
-
Eine Zeichnung, die das geplante System als einen Kasten zeigt und darum herum alle Personen und anderen Systeme, mit denen es Daten austauscht.
- Lastenheft
-
Das Dokument, in dem der Auftraggeber beschreibt, was er von der Software erwartet.
- Lasttest
-
Ein Test, bei dem ein Testprogramm viele Nutzer gleichzeitig nachahmt, um zu messen, ob die Software bei der erwarteten Zahl von Nutzern und Anfragen die geforderten Antwortzeiten einhält und ab welcher Last sie versagt.
- Leistungsmerkmal (Kano-Modell)
-
Ein Merkmal, bei dem die Zufriedenheit der Kunden wächst, je mehr davon geboten wird: je schneller, je mehr, je einfacher, desto zufriedener. Kunden nennen solche Merkmale ausdrücklich und vergleichen sie zwischen Anbietern.
- Lenkungsausschuss (Steering Committee)
-
Ein Gremium aus Führungskräften, meist unter Leitung des Auftraggebers, das in einem Projekt über Ziele, Umfang, Budget und Termine entscheidet, auch dann, wenn sich Ziele widersprechen.
- Machbarkeitsnachweis (Proof of Concept, PoC)
-
Ein kleines, schnell gebautes Programm, das nur eine strittige technische Frage beantwortet, etwa ob sich eine Funktion mit der vorgesehenen Technik überhaupt umsetzen lässt. Es wird danach meist nicht weiterverwendet.
- Mediation
-
Ein geregeltes Verfahren, in dem eine unparteiische, dafür ausgebildete Person (Mediatorin oder Mediator) zwei Streitenden hilft, selbst eine Lösung zu finden. Die Mediatorin oder der Mediator entscheidet nicht selbst.
- Medienbruch
-
Eine Stelle in einem Arbeitsablauf, an der Angaben das Medium wechseln, etwa wenn jemand ein Papierformular in ein Programm abtippt. Medienbrüche kosten Zeit und führen zu Übertragungsfehlern.
- Minimum Viable Product (MVP)
-
Die kleinste Fassung eines Produkts, die echten Nutzern schon einen Nutzen bringt und mit der man prüft, ob die Idee trägt.
- Mockup
-
Ein Entwurf, der zeigt, wie eine Bildschirmseite aussehen soll, noch ohne Funktion dahinter.
- Modalverb
-
Ein Hilfsverb wie „muss“, „sollte“, „kann“ oder „darf“, das ausdrückt, ob etwas notwendig, erwünscht, möglich oder erlaubt ist. In Anforderungen zeigt es an, wie verbindlich die Anforderung ist.
- Modellierungstool
-
Software, in der man Diagramme nach einer Notation wie UML oder BPMN zeichnet und jedes Element mit seiner Bedeutung speichert, zum Beispiel Enterprise Architect oder Cameo Systems Modeler. Anders als ein Zeichenprogramm erkennt es dasselbe Element in allen Diagrammen wieder.
- Moderator (eines Reviews)
-
Die Person, die ein Review plant und leitet. Sie prüft vorher, ob das Dokument bereit ist, führt durch die Sitzung, achtet darauf, dass Fehler festgehalten statt in der Sitzung gelöst werden, und ist nicht der Autor des geprüften Dokuments.
- MoSCoW-Methode
-
Eine Einteilung der Priorität in vier Stufen: Must have (muss enthalten sein), Should have (sollte enthalten sein), Could have (kann enthalten sein) und Won’t have (diesmal nicht).
- Nachbarsystem
-
Ein anderes Programm, mit dem die geplante Software Daten austauscht, das aber nicht im Projekt gebaut wird, zum Beispiel das Schadensystem der Sachbearbeitung, an das das Schadenportal seine Meldungen überträgt.
- Nachtrag (Change Order)
-
Eine schriftliche Ergänzung eines bestehenden Vertrags, mit der Auftraggeber und Auftragnehmer eine zusätzliche oder geänderte Leistung mit Preis und Termin vereinbaren.
- Nichtfunktionale Anforderung (NFA)
-
Eine Anforderung an eine Eigenschaft der Software, etwa Antwortzeit, Verfügbarkeit, Sicherheit oder Bedienbarkeit, im Unterschied zu einer Anforderung an eine Funktion. Englisch Non-Functional Requirement (NFR).
- Nominalisierung
-
Ein Hauptwort, das aus einer Tätigkeit gebildet ist, etwa „Verarbeitung“ aus „verarbeiten“ oder „Prüfung“ aus „prüfen“. In Anforderungen verbirgt es oft, wer was in welchen Schritten tut.
- Normalablauf (Happy Path)
-
Der Ablauf eines Vorgangs, wenn alles wie geplant läuft, ohne Fehler, Abbruch oder Sonderfall. Ihm stehen die alternativen Abläufe und die Fehlerfälle gegenüber.
- Notation
-
Ein festgelegter Satz von Symbolen und Regeln, mit dem man Diagramme zeichnet, zum Beispiel UML, BPMN oder SysML. Weil jedes Symbol eine feste Bedeutung hat, verstehen alle, die die Notation kennen, ein Diagramm gleich.
- Oder-Verknüpfung
-
Eine Verbindung im Zielbaum, bei der ein Oberziel schon erreicht ist, wenn eines der darunter stehenden Unterziele erreicht ist. Die Unterziele sind damit verschiedene Wege zum selben Ziel.
- Owner (fachlich verantwortliche Person)
-
Die Person, die über den Inhalt einer Anforderung entscheidet: Sie gibt den Text frei, beantwortet fachliche Fragen und stimmt Änderungen zu oder lehnt sie ab.
- Persona
-
Eine erfundene, aber typische Nutzerin oder ein typischer Nutzer mit Namen, Zielen und Gewohnheiten, die dem Team hilft, sich in die Nutzer hineinzuversetzen.
- Personenbezogene Daten
-
Alle Angaben, die sich einer bestimmten Person zuordnen lassen, zum Beispiel Name, Anschrift, Kfz-Kennzeichen oder Bankverbindung. Wie sie verarbeitet werden dürfen, regelt die Datenschutz-Grundverordnung (DSGVO).
- Personentag
-
Die Arbeit, die eine Person an einem Arbeitstag leistet. Ein Aufwand von 8 Personentagen kann eine Person in 8 Tagen oder können zwei Personen in 4 Tagen erbringen.
- Pflichtenheft
-
Das Dokument, in dem der Auftragnehmer beschreibt, wie er die Anforderungen aus dem Lastenheft umsetzen will.
- Pilotprojekt
-
Ein zeitlich begrenzter Probebetrieb, in dem ein ausgewähltes Team eine neue Software oder Arbeitsweise mit echten Daten nutzt, bevor über die Einführung im ganzen Unternehmen entschieden wird.
- Product Owner
-
Die Person, die in einem agilen Team über Inhalt und Reihenfolge der Anforderungen entscheidet und das Backlog pflegt.
- Programmbibliothek
-
Fertiger Programmcode für eine bestimmte Aufgabe, etwa das Verkleinern von Fotos oder die Darstellung von Beträgen, den Entwickler in ihre eigene Software einbauen, statt ihn selbst zu schreiben. Englisch Library.
- Projektglossar
-
Ein Verzeichnis der Fachbegriffe eines Vorhabens mit ihrer verbindlichen Bedeutung, damit alle Beteiligten ein Wort gleich verstehen und alle Anforderungen es in derselben Bedeutung verwenden.
- Prototyp
-
Eine frühe, vereinfachte Fassung der Software oder eines Teils davon, mit der man eine Idee ausprobiert und Rückmeldung von Nutzern einholt, bevor die eigentliche Umsetzung beginnt.
- Prozesswort
-
Das Verb einer Anforderung, das die geforderte Tätigkeit nennt, zum Beispiel „speichern“, „anzeigen“ oder „übertragen“. In einer Satzschablone steht es am Ende des Satzes.
- Punktabstimmung (Dot Voting)
-
Eine Abstimmung im Workshop, bei der jeder Teilnehmer eine feste Zahl Klebepunkte bekommt und sie neben die Anforderungen oder Ideen klebt, die ihm am wichtigsten sind. Die Zahl der Punkte zeigt, was der Gruppe am wichtigsten ist.
- Quellcode
-
Der Text eines Programms, den Entwickler in einer Programmiersprache schreiben und aus dem die lauffähige Software erstellt wird.
- Refinement
-
Eine regelmäßige Besprechung, in der Product Owner und Entwicklungsteam Anforderungen durchgehen, Fragen klären, große Anforderungen zerlegen und den Aufwand schätzen.
- Release
-
Eine Version der Software, die an die Nutzer ausgeliefert wird, zum Beispiel Version 1.0 des Schadenportals.
- Requirements Interchange Format (ReqIF)
-
Ein offenes Dateiformat der Object Management Group, mit dem verschiedene RM-Tools Anforderungen samt Feldern und Verknüpfungen austauschen, etwa zwischen einem Auftraggeber und seinem Zulieferer.
- Requirements-Management-Tool (RM-Tool)
-
Software, in der ein Team Anforderungen anlegt, verwaltet, mit Status und Feldern versieht und mit Testfällen verknüpft, zum Beispiel Jira, Polarion oder IBM DOORS.
- Retrospektive
-
Eine Besprechung am Ende jedes Sprints, in der ein agiles Team auswertet, was gut und was schlecht lief, und vereinbart, was es an seiner Arbeitsweise ändert.
- Review
-
Eine Prüfung durch andere Personen, etwa aus Fachbereich, Test und Entwicklung, ob eine Anforderung verständlich, vollständig und richtig ist.
- Rollback (Rückkehr zum alten Stand)
-
Die planmäßige Rückkehr zur bisherigen Software und zum Datenstand vor der Umstellung, wenn die neue Software nach der Umstellung nicht wie geplant arbeitet.
- Rückverfolgbarkeit (Traceability)
-
Die Verknüpfung jeder Anforderung mit ihrem Ursprung (Ziel, Gesetz, Gespräch) und mit allem, was daraus entsteht (Entwurf, Code, Testfälle). So lässt sich nachvollziehen, warum es eine Anforderung gibt und wo sie umgesetzt und geprüft ist.
- Rückweisungsmerkmal (Kano-Modell)
-
Ein Merkmal, das Kunden stört: Ist es vorhanden, sind sie unzufrieden; fehlt es, sind sie zufriedener.
- Runbook (Drehbuch der Umstellung)
-
Ein Ablaufplan, der jeden Schritt einer Umstellung mit geplanter Uhrzeit, verantwortlicher Person und der Prüfung festlegt, die zeigt, dass der Schritt gelungen ist.
- SAFe (Scaled Agile Framework)
-
Ein Regelwerk, mit dem viele agile Teams gemeinsam an einem großen Vorhaben arbeiten und ihre Planung aufeinander abstimmen.
- Satzschablone
-
Ein fester Satzbau für Anforderungen, zum Beispiel „Falls <Bedingung>, muss <System> <Objekt> <Tätigkeit>“, damit alle Anforderungen gleich aufgebaut und eindeutig sind.
- Schleichende Ausweitung des Umfangs (Scope Creep)
-
Das allmähliche Anwachsen des Umfangs eines Vorhabens durch viele kleine Zusatzwünsche, die einzeln harmlos wirken und ohne Prüfung von Aufwand und Termin aufgenommen werden. Zusammen verschieben sie Termine und erhöhen die Kosten.
- Schnittstelle
-
Eine festgelegte Stelle, über die zwei Programme Daten austauschen, zum Beispiel eine Programmierschnittstelle (Application Programming Interface, API).
- Scrum
-
Ein verbreitetes agiles Vorgehen, bei dem ein Team in Sprints arbeitet und feste Rollen hat, darunter den Product Owner.
- Sequenzdiagramm
-
Ein Diagramm der UML, das zeigt, welche Beteiligten in welcher zeitlichen Reihenfolge Nachrichten austauschen. Die Beteiligten stehen oben nebeneinander, die Zeit läuft von oben nach unten.
- Service Level Agreement (SLA)
-
Eine Vereinbarung zwischen dem Anbieter einer IT-Leistung und ihrem Abnehmer mit messbaren Zusagen, etwa zur Verfügbarkeit einer Software oder zur Zeit bis zur Reaktion auf eine Störung.
- Sicht (View)
-
Eine gespeicherte Auswahl im RM-Tool, die nur bestimmte Anforderungen und Felder zeigt, etwa für das Management oder das Testteam.
- Softgoal (weiches Ziel)
-
Ein Ziel, das eine Eigenschaft ohne feste Grenze beschreibt, etwa „leicht zu bedienen“. Es wird nur mehr oder weniger gut erreicht; deshalb wird festgelegt, ab welchem Messwert es als hinreichend erreicht gilt.
- Sprint
-
Ein fester Arbeitsabschnitt eines agilen Teams von meist zwei bis vier Wochen. Zu Beginn plant das Team, welche Anforderungen es umsetzt, am Ende zeigt es das Ergebnis.
- Stakeholder
-
Jede Person oder Gruppe, die von dem Vorhaben betroffen ist oder Einfluss darauf hat und deshalb Anforderungen stellen kann, zum Beispiel Kunden, Sachbearbeitung, Vorstand, Datenschutzbeauftragte oder Betriebsteam.
- Statusmodell
-
Die Festlegung, welche Zustände (Status) ein Geschäftsobjekt haben kann, welche Wechsel zwischen ihnen erlaubt sind und was einen Wechsel auslöst, oft als Zeichnung mit einem Kasten je Status.
- Story Points
-
Eine Zahl, mit der agile Teams den Aufwand einer Anforderung im Verhältnis zu anderen Anforderungen schätzen, statt in Stunden oder Tagen.
- Swimlane (Bahn)
-
Ein Streifen in einem Prozessdiagramm, der einer Rolle, einer Abteilung oder einem System gehört. Alle Schritte, die in diesem Streifen stehen, erledigt dieser Beteiligte.
- Systemgrenze
-
Die Linie zwischen dem, was das Projekt baut und ändern kann, und der Umgebung, die es nur nutzt, zum Beispiel andere Programme, Personen oder Geräte.
- Systems Modeling Language (SysML)
-
Eine grafische Sprache, mit der man Systeme aus Mechanik, Elektronik und Software beschreibt, etwa Fahrzeuge oder Maschinen. Statt Klassen zeigt sie Blöcke, zwischen denen Daten, Energie oder Material fließen; ihre Version 1 baut auf der UML auf.
- Technische Schulden
-
Behelfslösungen, die ein Team unter Zeitdruck bewusst baut und die später ordentlich nachgebaut werden müssen. Solange sie bleiben, dauern Änderungen an diesem Teil der Software länger.
- Testabdeckung (Test Coverage)
-
Bezogen auf Anforderungen: der Anteil der Anforderungen, die mit mindestens einem Testfall verknüpft sind, oft ergänzt um den Anteil, dessen Testfälle zuletzt bestanden haben.
- Testfall
-
Eine festgelegte Prüfung mit Ausgangslage, Eingaben und erwartetem Ergebnis, mit der man nachweist, dass eine Anforderung erfüllt ist.
- Testumgebung
-
Eine eigene Installation der Software mit eigenen Servern und Testdaten, in der neue Versionen geprüft werden, bevor sie in Betrieb gehen. Gleicht sie dem echten Betrieb so genau wie möglich, heißt sie auch Staging-Umgebung.
- Traceability-Informationsmodell
-
Die Festlegung eines Projekts, welche Arten von Einträgen (etwa Anforderung, Testfall, Komponente) miteinander verknüpft werden, mit welcher Art von Verknüpfung, und welche dieser Verknüpfungen Pflicht sind.
- Traceability-Matrix (Rückverfolgbarkeitsmatrix)
-
Eine Tabelle, deren Zeilen Anforderungen und deren Spalten zum Beispiel Testfälle oder Quellen sind. Ein Kreuz zeigt, dass beide verknüpft sind; eine Zeile ohne Kreuz zeigt eine Anforderung ohne Verknüpfung.
- Umfang (Scope)
-
Die Festlegung, was zu einem Vorhaben oder einer Version gehört und was nicht.
- Umstellung (Cutover)
-
Der geplante Zeitraum, in dem der Betrieb von der bisherigen auf die neue Software wechselt: Die bisherige Software wird gesperrt, die letzten Daten werden übernommen, Verbindungen werden umgeschaltet, und die neue Software wird freigegeben.
- Und-Verknüpfung
-
Eine Verbindung im Zielbaum, bei der ein Oberziel erst dann erreicht ist, wenn alle darunter stehenden Unterziele erreicht sind.
- Unified Modeling Language (UML)
-
Eine genormte grafische Sprache, mit der man Software beschreibt. Sie umfasst feste Diagrammarten, darunter Anwendungsfalldiagramm, Klassendiagramm, Aktivitätsdiagramm, Zustandsdiagramm und Sequenzdiagramm, und wird von der Object Management Group (OMG) herausgegeben.
- Usability-Test (Test der Bedienbarkeit)
-
Ein Test, bei dem typische Nutzer vorgegebene Aufgaben mit einem Prototyp oder einer Software erledigen, während das Team beobachtet, wo sie zögern oder scheitern.
- User Story
-
Eine kurze Anforderung aus Sicht eines Nutzers nach dem Muster „Als <Rolle> möchte ich <Funktion>, damit <Nutzen>“, wie sie in agilen Projekten üblich ist.
- V-Modell
-
Ein klassisches Vorgehen, bei dem jeder Stufe der Planung (zum Beispiel Anforderungen, Systementwurf) eine Teststufe gegenübersteht, die genau diese Stufe prüft. In deutschen Behörden ist das V-Modell XT verbreitet.
- Validierung
-
Die Prüfung, ob die dokumentierten Anforderungen den tatsächlichen Bedarf der Stakeholder beschreiben, ob also das Richtige beschrieben ist. Sie geschieht vor allem in Reviews mit den Stakeholdern und in Tests mit Prototypen.
- Verdächtige Verknüpfung (Suspect Link)
-
Eine Verknüpfung, die das RM-Tool automatisch markiert, wenn sich einer der beiden verknüpften Einträge ändert, etwa die Anforderung. Die Markierung bedeutet: Der andere Eintrag, zum Beispiel ein Testfall, passt womöglich nicht mehr und muss geprüft werden.
- Versionsverwaltung
-
Ein Programm, das jede Änderung am Quellcode mit Zeitpunkt und Urheber speichert, sodass sich jeder frühere Stand wiederherstellen lässt und mehrere Entwickler gleichzeitig am selben Code arbeiten können. Am weitesten verbreitet ist Git.
- Verzögerungskosten (Cost of Delay)
-
Der Betrag, der einem Unternehmen für jede Woche oder jeden Monat entgeht, die eine Anforderung später fertig wird, etwa entgangene Einsparungen, entgangener Umsatz oder eine drohende Vertragsstrafe.
- Vorgehensmodell
-
Die Festlegung, in welchen Schritten, mit welchen Rollen und mit welchen Ergebnissen ein Projekt arbeitet, zum Beispiel nach dem Wasserfallmodell, dem V-Modell oder nach Scrum.
- Walkthrough (Durchsprache)
-
Eine Form des Reviews, in der der Autor die Teilnehmer durch sein Dokument führt, die Inhalte erklärt und Fragen beantwortet. Sie dient vor allem dazu, Wissen zu verteilen und ein gemeinsames Verständnis herzustellen; die Teilnehmer bereiten sich in der Regel nicht vor.
- Warteschlange (Queue)
-
Ein Zwischenspeicher, in dem ein Programm Nachrichten für ein anderes Programm der Reihe nach ablegt. Von dort werden sie weitergegeben, sobald der Empfänger sie annehmen kann, sodass bei einer Störung oder Überlastung des Empfängers nichts verloren geht.
- Wartungsfenster
-
Ein fest vereinbarter Zeitraum, meist nachts oder am Wochenende, in dem das Betriebsteam Updates einspielen und die Software dafür kurz abschalten darf.
- Wasserfallmodell
-
Ein klassisches Vorgehen, bei dem die Phasen nacheinander ablaufen: erst alle Anforderungen, dann Entwurf, Umsetzung und Test. Eine Phase beginnt erst, wenn die vorige abgeschlossen ist.
- Wegwerfprototyp
-
Ein Prototyp, der schnell gebaut wird, um eine Frage zu beantworten, und danach gelöscht wird. Sein Code geht nicht in die echte Anwendung über.
- Weighted Shortest Job First (WSJF)
-
Eine Methode, die Reihenfolge von Anforderungen zu bestimmen: Die geschätzten Verzögerungskosten einer Anforderung werden durch ihren geschätzten Umfang geteilt, und die Anforderung mit dem höchsten Ergebnis kommt zuerst. Das Scaled Agile Framework (SAFe) verwendet sie für die Planung vieler Teams.
- Zielbaum
-
Eine Zeichnung, die oben das oberste Ziel eines Vorhabens zeigt und darunter die Unterziele, in die es zerlegt wird, bis hinunter zu konkreten Anforderungen. Linien zwischen den Zielen zeigen, welches Ziel zu welchem beiträgt, und kennzeichnen auch Konflikte zwischen Zielen.
- Zustandsdiagramm (Zustandsautomat)
-
Ein Diagramm der UML, das zeigt, welche Zustände ein Ding annehmen kann, etwa eine Schadenmeldung „Entwurf“ oder „Abgesendet“, und durch welche Ereignisse es von einem Zustand in den nächsten wechselt.
